煤矿井下封闭管理制度1、为进一步规范煤矿井下盲巷和栅栏、密闭管理工作,确保煤矿安全生产,根据《中华人民共和国煤炭法》、《中华人民共和国安全生产法》、《煤炭生产许可证管理办法》和《煤矿安全规程》等有关法律、法规和行业规范规定,制定本制度。
2、井下封闭是指对井下盲巷(独头超过6米不通风的巷道)、透老空巷道和废旧巷道按有关规定设置的栅栏、临时密闭和永久密闭。
3、井下盲巷、透老空巷道停用时间在1个月内应设栅栏,停用时间超过1个月但不足3个月应设临时密闭,停用时间超过3个月应设永久密闭。
废旧巷道应设永久密闭。
井下盲巷、透老空巷道和废旧巷道停风后6小时内必须按规定设置封闭,封闭设置地点支护应完好,距巷道口不得超过3米。
4、栅栏应用叉木、板条架设(或钢筋焊接成品)。
架设栅栏,应沿巷宽每间隔1.0米,设1根牢固支柱,使用铅丝将板条或叉木与支柱捆绑牢固,以不使用专用工具拧不开、折不断为准。
栅栏网孔尺寸不得大于200毫米×200毫米,并悬挂“禁止入内”的警示牌、瓦斯检测牌。
5、临时密闭可用矸石黄泥砌筑或钉木板抹灰封闭,木板封闭必须自上而下顺序压茬。
6、永久密闭应用砖石、水泥砌筑。
砌筑永久密闭,煤巷四周应掏槽,槽深不小于0.2米,岩巷见硬邦硬底。
石料墙顶部墙厚不得小于0.4米,底部墙厚不得小于0.7米。
砖墙顶部墙厚不得小于0.25米,底部墙厚不得小于0.5米。
设置永久密闭应按规定设导水管(槽)。
7、煤矿企业负责井下封闭的设置,并定期检查和维护。
对永久密闭进行登记备案管理。
8、煤矿企业对井下所有封闭应分类编号建档,注明封闭设置的时间、地点、原因、期限和责任人等,临时和永久密闭应准确地标注在采掘工程平(立)面图上。
所有封闭应现场挂牌管理,注明设置的时间、期限、类型、责任人等。
9、拆除栅栏应由矿长书面批准;拆除永久密闭和临时密闭必须制定安全技术措施,并写书面申请,说明拆除密闭的原因、目的、用途等,报矿总工程师批准后,方可拆除。
废弃巷道的安全技术措施根据....要求,原回风平硐改造后将作为首采区使用,担负回风兼安全通道的任务,为保证该回风平硐改造前后通风和行人的安全,矿井投产后通风系统的正常运转,特制定以下安全技术措施。
一、工程概况:为了避免风机正常运转时与平硐相通的巷道向平硐内漏风,达到回风平硐与旧巷彻底隔绝的目的。
根据«方案»要求,井下现场实际查看,两条巷道内共需构筑三道闭墙。
(附施工地点布置示意图)二、工程项目内容:1、闭墙1:闭墙1在60~110米处的2#煤碹体巷道内,断面形状为半圆拱,断面积为4.58米2,其中巷道宽2.5米,巷高2.1米。
采用两头砌砖墙,中间充填黄土的办法50米范围内全巷道封闭,闭墙顶部空隙用科瑞森充填结实。
里外两道墙厚度为1米,结构为水泥砂浆砖墙,中间充填黄土50米,50米之间每隔10米再作4道0.37米水泥砂浆挡墙,每10米中间由里向外依次充填黄土,顶部空隙注科瑞森,碹体部分壁后和拱顶部空洞注科瑞森充填。
闭墙1设反水管。
2、闭墙2:闭墙2在60~110米处的5#煤半碹体和半裸体巷道内,碹体巷道为断面积4.58米2半圆拱,长度35米;裸体石巷平均宽2.2米,平均高2.1米,长度15米。
也是采用两边砌砖墙,中间充填黄土的办法50米范围内全巷道封闭。
闭墙顶部空隙用科瑞森充填结实。
闭墙2设反水管、观察孔、措施孔、充填孔。
里外两道墙厚度为1米,结构为水泥砂浆砖墙,中间充填黄土47米, 47米之间每隔10米再作3道0.37米水泥砂浆挡墙,每10米中间由里向外依次充填黄土,顶部空隙注科瑞森,碹体部分壁后和拱顶部空洞注科瑞森充填。
该闭墙碹体和裸体巷道结合处有一大的冒落带,长约4米,宽约3米,封闭办法是尽可能地充填黄土,黄土充填不到的空间,全部注科瑞森。
3、闭墙3:闭墙3在0~60米处与2#煤巷道相通,该巷道是一条水平巷道,长度未知,原有的木棚支护已冒落巷道封堵,6米处又有一分支巷道,长度未知,预计断面积约7米2左右。
织金县牛场镇小河口煤矿(整合)开发利用方案(建设规模:45万t/a)报告提交单位:织金县牛场镇小河口煤矿二OO八年九月织金县牛场镇小河口煤矿(整合)开发利用方案(建设规模:45万t/a)项目负责:袁余胜审查:崔湘玲编制:曾耘报告提交单位:织金县牛场镇小河口煤矿报告编制单位:中矿国际工程设计研究院有限公司二OO八年九月目录一、概述 (1)(一)井田位置、隶属关系和企业性质 (1)(二)编制依据 (3)二、矿产品需求现状和预测 (4)(一)该矿产品在国内外需求情况和市场供应情况 (4)(二)产品价格分析 (5)三、矿产资源概况 (6)(一)矿区总体概况 (6)(二)设计项目的资源概况 (7)四、主要建设方案的确定 (23)(一)开采方案 (23)(二)防治水方案 (43)(三)提升、运输设备选型 (44)(四)矿井排水设备 (45)(五)矿井通风设备选型 (45)(六)矿井瓦斯抽放设备选型 (56)(七)空气压缩设备 (57)(八)监控与矿井自动化 (57)五、矿床开采 (59)六、选矿及尾矿设施 (64)(一)选矿方案 (64)(二)尾矿设施 (64)七、环境保护 (65)(一)矿山地质环境报告 (65)(二)矿山环境影响报告书、水土保持和土地复垦方案 (66)(三)矿山环境保护措施 (66)八、矿山安全 (70)(一)矿井灾害简述 (71)(二)安全措施 (72)九技术经济 (83)(一)组织机构及人力资源配置 (83)(二)投资估算及资金筹措 (84)(三)经济效益初步测算及分析 (86)十、开发方案简要结论 (89)(一)矿产资源量/储量、矿井生产规模及服务年限 (89)(二)产品方案 (89)(三)地面工业场地及开拓运输方案 (89)(四)采、选工艺方案 (89)(五)综合回收、综合利用方案 (89)(六)对工程项目扼要综合评价 (89)(七)存在的主要问题及建议 (90)附图:1、织金县牛场镇小河口煤矿(整合)井田地形地质及总平面图1;2、织金县牛场镇小河口煤矿(整合)开拓系统及采区巷道布置平、剖面图2;3、织金县牛场镇小河口煤矿(整合)采区巷道布置及设备配备平面图3;4、织金县牛场镇小河口煤矿(整合)采区巷道布置及设备配备剖面图4;5、织金县牛场镇小河口煤矿(整合)采煤方法标准图5(高档普采工作面);6、织金县牛场镇小河口煤矿(整合)采煤方法标准图6(炮采工作面)。
织金县化起镇江西煤矿11610工作面过老巷安全技术措施编制:安全矿长:生产矿长:总工程师:二00七年九月二十一日织金县化起镇江西煤矿现在根据矿井生产计划安排,予对井下11610工作面老巷开启密闭并回采通过,为了确保安全生产,特制定安全技术措施如下:一、成立启封密闭和排放瓦斯领导小组:组长:张峪副组长:司森祥、王国平、刘鹏志成员:刘厚银、王厚银、王中文、王方平、邵万忠二、安全技术措施:1、开启密闭前,必须先安装局部通风机,保证能正常通风。
2、启封密闭前,必须有瓦斯检查员对开启密闭地点附近20米范围内进行瓦斯检查,确认瓦斯浓度在1%以下时方可开启密闭。
3、开启密闭前,要撤离井下所有与开启密闭无关人员,并对井下启封密闭巷道回风系统及密闭巷道的负荷电源必须全部断电。
4、开启密闭前,要检查通讯系统、回风巷道是否畅通,保证通讯、回风流畅无阻。
5、开启密闭前,要派专人对能进入启封地点的出入口进行站岗警戒,一切人员严禁通行。
6、开启密闭时,要先开一小口进行通风,由瓦斯检查员进行瓦斯检查,经检查确认排放口的瓦斯浓度不超过 1.5%的情况下方可逐步加大开启密闭的断面,断面扩大到巷道全断面后进行瓦斯排放,严禁“一风吹“排放瓦斯。
7、由瓦斯检查员邵万华、周勇负责瓦斯检查。
8、开启密闭时,领导小组副组长要紧盯开启现场,组长在井上调度指挥。
9、开启密闭排放瓦斯后,要保持通风正常。
10、在排放瓦斯过程中,必须加强巷道支护检查,如有断裂支架必须先修复在排放瓦斯。
11、通往11610工作面的回风巷风流中的各个岔口必须指派专人进行设岗警戒。
12、在排放前,必须先安排好岗哨﹙站岗警戒人员﹚后,方可开启密闭排放瓦斯。
13、排放瓦斯结束后,必须由瓦斯检查员检查回风流中的瓦斯浓度都不超过1%,总回风流中瓦斯浓度均不超过0.5%的情况下,方可通知电工复电。
14、提前对联络巷进行支护,由上到下的原则执行,每6米打一木垛。
或在巷道中加中柱,以加固原支架。
煤矿启封密闭排放瓦斯安全技术措施煤矿是我国重要的产业之一,但煤矿开采过程中产生的瓦斯排放会带来极大的安全风险。
在煤矿启封和密闭过程中,必须采取一系列的安全技术措施来防范瓦斯爆炸事故的发生。
煤矿启封安全技术措施煤矿封闭时间较长后,内部积聚的瓦斯浓度较高,在煤矿启封过程中需要采取以下安全技术措施:1. 瓦斯抽放在煤矿启封前需要进行瓦斯抽放。
瓦斯抽放是指通过专门的通风设备将煤矿内部积聚的瓦斯抽出来以降低瓦斯浓度。
瓦斯抽放的设备和方法需要选择合适的设备和方法以达到最佳效果。
2. 防爆电器使用在煤矿启封过程中使用的电器设备必须具备防爆功能。
3. 人员安全启封过程中必须实施严格的人员管理制度,加强人员培训和安全教育。
煤矿密闭安全技术措施在煤矿开采过程中,采用矿位密闭方式有助于控制瓦斯的排放量。
但是,矿位密闭需要采取以下安全技术措施:1. 瓦斯监测煤矿密闭后需要实施瓦斯监测,及时发现和处理瓦斯超标情况,保障工作安全。
2. 防瓦斯帘的使用为了降低瓦斯排放的风险,可以在煤矿接合线或出风口处设置防瓦斯帘隔绝瓦斯,达到控制瓦斯的目的。
3. 液压支架的安装采用液压支架时需要安装蓄能瓶、安全阀等安全装置,保证液压支架在异常情况下迅速回收,避免液压系统爆炸等事故的发生。
4. 通风系统的运行密闭矿井要常规排出瓦斯排放,保证矿井通风良好,同时安装应急风机。
瓦斯排放监测瓦斯排放监测是一项重要的工作。
主要是监测瓦斯浓度和瓦斯的流量大小,及时处理瓦斯的超标情况。
随着煤矿的自动化技术的发展,瓦斯排放监测设备和技术标准也得到不断提高。
现代化的煤矿生产中心都会配备瓦斯等安全监测装置,以达到更加安全的生产环境。
结论在煤矿启封和密闭过程中,瓦斯安全是一个十分重要的环节。
采取安全技术措施是防范瓦斯爆炸事故的有效手段。
在实际生产中,需要根据具体情况采取不同措施,保障煤矿工人的生命财产安全。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改防止煤仓口堵塞的安全技术措施(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes防止煤仓口堵塞的安全技术措施(标准版)根据《井下爆破安全管理九条规定》相关规定,工作面溜煤眼、阶段仓、集中仓堵塞后不得采用爆破法处理,为了防止工作面溜煤眼、阶段仓、集中仓堵塞,特编制以下安全技术措施:一、预防煤仓堵塞的措施:1、工作面正常生产前,桥转机司机在开启桥转机前必须先开启破碎机,严防将大块煤(矸)拉运到煤仓内。
2、前部刮板输送机司机若发现长度超过500mm的大块煤(矸)且破碎机无法破碎的煤(矸)时,必须立即停止前溜及破碎机,待手工将大块煤(矸)砸碎后方可启动前溜、破碎机、桥转机。
3、机组割煤时,调整机组运行速度,尽可能的降低大块煤(矸)的出现率,如果在机组割煤过程中出现大块煤矸,能用机组滚筒破碎的必须破碎,不能破碎的采用手工破碎。
4、移架时,支架工必须精心操作,顶板破碎地段,必须采用带压擦顶移架,严防支架顶部大量漏煤矸。
5、皮带工必须认真观察煤仓仓位情况,及时与给煤机司机联系,严禁将煤仓放空,导致煤仓口堵塞;若发现煤仓上口篦子上有大块煤(矸)时,必须停机处理,将大块煤矸破碎后方可送进煤仓,严禁将大块煤(矸)撬入煤仓内。
6、人工破大块煤矸时,运输设备必须停电并闭锁,人员严禁站在溜子内作业,严防设备误动作伤人;并撤除作业地点附近5米内的其他人员,严防弹起的煤(矸)伤人。
7、若工作面出现片帮等特殊情况时,由班长负责派专人将破碎机无法破碎的片帮煤(矸)进行人工破碎后,方可正常启动机组割煤,严禁强行将大块煤矸拉入煤仓内;人工破大块煤(矸)时,机组、前溜必须停电并闭锁,并打开作业地点液压支架的护帮板及伸缩梁护帮护顶,必要时打设貼帮柱,严防片帮煤或架前漏下的煤矸伤人。

煤窑封闭管理制度一、总则为加强对煤窑封闭工作的管理,保障生产安全和环境保护,制定本制度。
二、适用范围本制度适用于煤矿企业开采完毕、永久停产或暂时停产的煤窑的封闭管理。
三、封闭责任1. 煤矿企业要落实煤窑封闭的主体责任。
煤矿企业应设立专门的封闭管理机构,明确封闭工作的组织领导责任、封闭方案的编制责任、封闭现场的施工管理责任等。
2. 煤矿企业应与相关政府部门协商共同制定封闭方案,并按照相关法律法规和标准要求组织实施封闭工作。
3. 煤矿企业要按照封闭方案,明确封闭各阶段的工作任务,分解责任,明确责任单位、责任人,并落实到位。
四、封闭程序1. 煤矿企业完成采煤全部结束或停产的煤窑,应当及时向当地煤炭安全监察部门报告封闭计划,并根据相关程序编制封闭方案。
2. 封闭方案应包括封闭工程范围、封闭工程程度、封闭时间、封闭资金的来源和用途安排、人员安置、安全保障、环保措施等内容,并报相关主管部门审批。
3. 煤矿企业应在封闭前进行封闭方案的全面风险评估,评估主要包括封闭工程的地质环境特征、矿井结构、工程安全、环境保护等方面的风险,并采取相应措施,保障封闭工程的安全、稳定性和环保。
4. 在封闭过程中,煤矿企业应组织专业人员进行监测评估,根据实际情况及时对封闭工程进行调整、完善。
五、封闭资金1. 封闭资金主要由煤矿企业承担,煤炭企业应将封闭费用作为企业运行成本予以保障。
2. 煤矿企业应设立封闭专项资金专户,对封闭费用进行专项专用管理,确保封闭工程资金的安全使用。
3. 煤矿企业要按照封闭方案确定的资金需求,及时予以安排,确保封闭工程的资金需求及时保障。
六、封闭施工与管理1. 煤炭企业应组织专业化的封闭施工队伍,确定专职封闭管理人员,开展封闭工程施工。
2. 封闭施工单位应严格按照封闭方案的要求进行施工,确保施工质量,遵守相关法规和标准要求,确保封闭工程的安全和环保。
3. 封闭施工单位应建立封闭施工记录和监控档案,并报送相关主管部门备案,确保封闭施工过程的透明和可追溯。

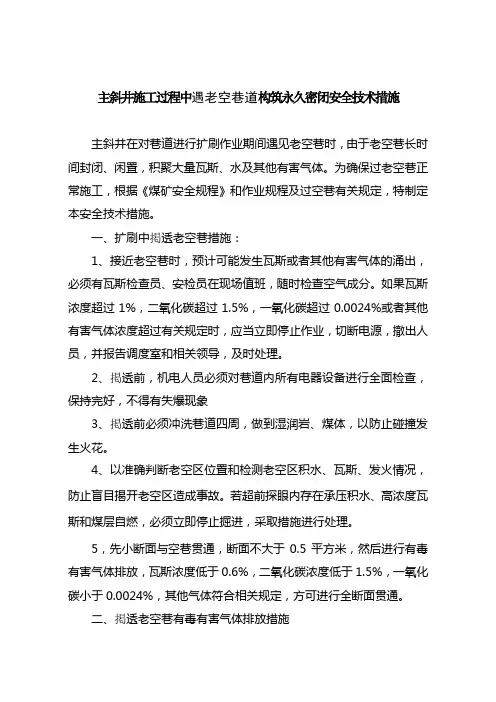

主斜井施工过程中遇老空巷道构筑永久密闭安全技术措施主斜井在对巷道进行扩刷作业期间遇见老空巷时,由于老空巷长时间封闭、闲臵,积聚大量瓦斯、水及其他有害气体。
为确保过老空巷正常施工,根据《煤矿安全规程》和作业规程及过空巷有关规定,特制定本安全技术措施。
一、扩刷中掲透老空巷措施:1、接近老空巷时,预计可能发生瓦斯或者其他有害气体的涌出,必须有瓦斯检查员、安检员在现场值班,随时检查空气成分。
如果瓦斯浓度超过1%,二氧化碳超过1.5%,一氧化碳超过0.0024%或者其他有害气体浓度超过有关规定时,应当立即停止作业,切断电源,撤出人员,并报告调度室和相关领导,及时处理。
2、掲透前,机电人员必须对巷道内所有电器设备进行全面检查,保持完好,不得有失爆现象3、掲透前必须冲洗巷道四周,做到湿润岩、煤体,以防止碰撞发生火花。
4、以准确判断老空区位臵和检测老空区积水、瓦斯、发火情况,防止盲目揭开老空区造成事故。
若超前探眼内存在承压积水、高浓度瓦斯和煤层自燃,必须立即停止掘进,采取措施进行处理。
5,先小断面与空巷贯通,断面不大于0.5平方米,然后进行有毒有害气体排放,瓦斯浓度低于0.6%,二氧化碳浓度低于1.5%,一氧化碳小于0.0024%,其他气体符合相关规定,方可进行全断面贯通。
二、掲透老空巷有毒有害气体排放措施1、根据瓦斯等级排放的规定,瓦斯浓度不超过3%一氧化碳不超过0.0024%时,控制局部通风机进行排放;瓦斯浓度超过3%,一氧化碳超过0.0024%以上时,编制专项排放瓦斯措施,由矿山救护队采取措施进行排放。
2、排放瓦斯时,当瓦斯浓度达到1.5%时,应指令调节风量人员,减少向独头巷道送入的风量,确保独头巷道排出的瓦斯的瓦斯和二氧化碳浓度不超限。
3、在排放过程中,必须停止工作面的任何作业,并切断工作面所有电源。
4、机电科要每班派一名专职电工现场坚守岗位,必须保证局部通风机连续运转,不得停风。
如出现故障导致双风机均无法正常工作时,瓦斯员、安全员立即撤出所有人员。

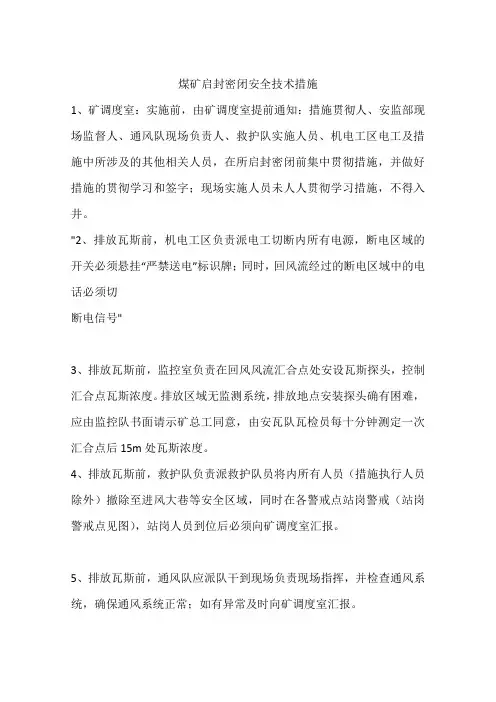

煤矿启封密闭安全技术措施1、矿调度室:实施前,由矿调度室提前通知:措施贯彻人、安监部现场监督人、通风队现场负责人、救护队实施人员、机电工区电工及措施中所涉及的其他相关人员,在所启封密闭前集中贯彻措施,并做好措施的贯彻学习和签字;现场实施人员未人人贯彻学习措施,不得入井。
"2、排放瓦斯前,机电工区负责派电工切断内所有电源,断电区域的开关必须悬挂“严禁送电”标识牌;同时,回风流经过的断电区域中的电话必须切断电信号"3、排放瓦斯前,监控室负责在回风风流汇合点处安设瓦斯探头,控制汇合点瓦斯浓度。
排放区域无监测系统,排放地点安装探头确有困难,应由监控队书面请示矿总工同意,由安瓦队瓦检员每十分钟测定一次汇合点后15m处瓦斯浓度。
4、排放瓦斯前,救护队负责派救护队员将内所有人员(措施执行人员除外)撤除至进风大巷等安全区域,同时在各警戒点站岗警戒(站岗警戒点见图),站岗人员到位后必须向矿调度室汇报。
5、排放瓦斯前,通风队应派队干到现场负责现场指挥,并检查通风系统,确保通风系统正常;如有异常及时向矿调度室汇报。
6、排放瓦斯前,安监部派专人到现场监督(撤人、断电、站岗、通风、监测系统及安全措施检查、恢复正常供电等),如有异常应及时向矿调度室汇报。
"7、排放瓦斯前,救护队必须派人站岗警戒另派2人:1人观察监测主机,1人采用绳索在局扇排风侧5米处的风筒上捆扎,收紧或放松绳索控制局扇的排风量,数人启封密闭。
在密闭墙中部启封部分墙体(长×宽=1.5m×1m)剩余墙体待正规通风系统形成后再拆除。
(警戒点如通风系统示意图所示)"8、启封密闭前,救护队队员应先检查密闭前有无瓦斯积聚;如有,则应先处理密闭前积聚瓦斯。
9、排放瓦斯前,瓦检员必须检查局扇及其开关附近10米范围内风流中的瓦斯浓度,在瓦斯浓度低于0.5%时,方可启动局扇。
严禁局扇拉循环风。
10、启封密闭时,必须使用铜质工具,避免产生火花。
关闭小煤窑管理安全技术措施.
1、针对井田范围内及矿井周边关闭废弃的小煤窑位置和
积水情况进行调查,及时汇总上图,由地测科负责。
2、调查要有记录并存档,要注明时间、地点、调查人、
调查结果等事项。
3、现场调查时,要确认带队负责人,对本次调查的任务、
目标,工作程序,安全防护事项负主要责任。
4、在陡坡、深沟等危险区域进行调查时,要有保险带、
安全绳等安全防护设施,并有现场安全负责人。
存在安全隐患未排除前,不得进行作业。
5、对调查发现的塌陷、裂缝要及时组织人员进行填埋处
理,对封闭不完好的井口要重新封闭,不得出现漏风、漏水。
6、对调查问题的处理,安全科要有回查记录,处理不到
位的,对带队负责人要进行处罚。
7、。

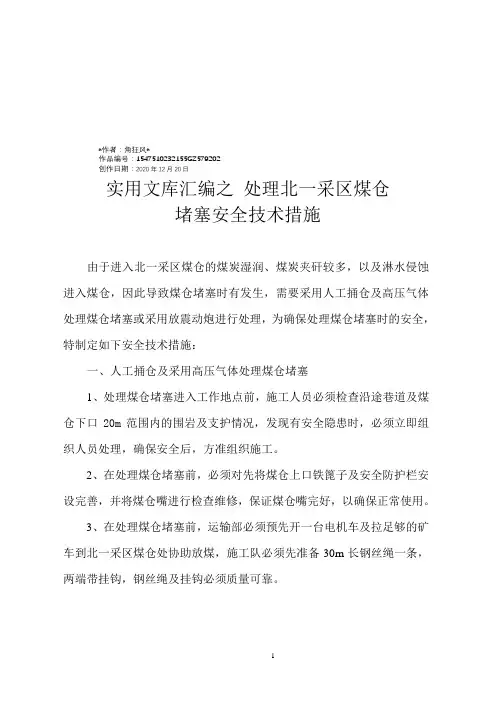

*作者:角狂风*作品编号:1547510232155GZ579202创作日期:2020年12月20日实用文库汇编之处理北一采区煤仓堵塞安全技术措施由于进入北一采区煤仓的煤炭湿润、煤炭夹矸较多,以及淋水侵蚀进入煤仓,因此导致煤仓堵塞时有发生,需要采用人工捅仓及高压气体处理煤仓堵塞或采用放震动炮进行处理,为确保处理煤仓堵塞时的安全,特制定如下安全技术措施:一、人工捅仓及采用高压气体处理煤仓堵塞1、处理煤仓堵塞进入工作地点前,施工人员必须检查沿途巷道及煤仓下口20m范围内的围岩及支护情况,发现有安全隐患时,必须立即组织人员处理,确保安全后,方准组织施工。
2、在处理煤仓堵塞前,必须对先将煤仓上口铁篦子及安全防护栏安设完善,并将煤仓嘴进行检查维修,保证煤仓嘴完好,以确保正常使用。
3、在处理煤仓堵塞前,运输部必须预先开一台电机车及拉足够的矿车到北一采区煤仓处协助放煤,施工队必须先准备30m长钢丝绳一条,两端带挂钩,钢丝绳及挂钩必须质量可靠。
4、在处理煤仓堵塞时,必须在距离煤仓前后30m支护完好的巷道安全地点各设一名专职站岗人员设岗,在整个施工过程中,严禁与施工无关的人员通行。
5、在开启煤仓合页放煤时,必须指定两名经验丰富、业务素质好的人员放煤,开启煤仓合页可采用预先准备的钢丝绳一端牢固捆绑在煤仓嘴的一扇合页上,另一端挂在煤仓调度绞车上,待施工人员撤离到距离煤仓下口30m以外后,在指挥人员的指挥下,调度绞车缓慢开动将煤仓合页带开放煤。
6、处理煤仓堵塞时,人员必须先用1寸铁管在煤仓下口的放煤口捅煤及矸或接高压管用高压气体吹堵塞的煤体,当堵塞位置距煤仓嘴往上达4m以上,用管子捅不到时,方准采用放震动炮进行处理。
7、捅煤仓前,必须先检查煤仓内存煤及存矸、杂物情况,煤仓脚空车供应情况,只有当空车供应正常,方准对堵塞的煤仓进行处理。
8、煤仓堵塞时,施工人员严禁进入煤仓和放煤嘴内处理,只准在煤仓下口采用铁管人工捅煤仓,并且施工人员不宜过于集中,一人处理即可,捅煤仓的人员,应站在煤仓的下口在侧方捅,严禁站在煤仓正下方,另一人在侧边进行监护,并随时注意观察煤仓情况,发现情况异常时,必须立即将人撤离,以确保施工人员安全。
仅供参考[整理] 安全管理文书掘进工作面过老巷、老空通防安全措施日期:__________________单位:__________________第1 页共9 页掘进工作面过老巷、老空通防安全措施一、编制安全措施的原因:昊锦塬煤业限公司是在原有小煤矿基础上改扩建,井田内老巷、采空区分散,为保证掘进工作面的顺利安全进行,特编制本通防安全措施。
二、矿井情况:1、矿井瓦斯、煤尘、煤层自燃情况:属低瓦斯矿井,煤尘有爆炸危险性。
2、附近矿井老空区水淹、瓦斯情况不详。
3、已揭穿老空区情况:老巷、采空区分部无规律,瓦斯无异常涌出,未发现煤层自燃发火,老巷、老空区顶板基本稳定。
三、老巷、老空区可能发生冒顶事故、自然发火和瓦斯有害气体超限等安全隐患。
为此,必须采取措施进行防治四、具体措施:1、必须坚持“先探后掘”的原则。
1)、建立钻机施工台帐,在钻进过程中,记录清楚钻孔的方位、倾角、机高、进尺、岩性及孔内气体情况等,保证钻孔施工资料的准确性。
2)、原始记录要按要求在现场及时、详细记录,不得随意涂改,不得搞回忆录式记录。
2、钻探期间有害气体检测。
1)、在钻孔期间,瓦检员除进行正常的工作面巡回检查外,应每班对钻孔口的瓦斯、CO等有害气体浓度随时检查,如果瓦斯、CO等其它有害气体浓度超过《煤矿安全规程》有关规定时,必须立即停止钻进,切断电源,撤出人员,并及时汇报调度室和相关领导及时处理。
第 2 页共 9 页2)、当钻孔接近老空时,预计可能发生瓦斯或者其它有害气体涌出的,应该设有瓦斯检查员或者矿山救护队员在现场值班,随时检查空气成分。
如果瓦斯或者其它有害气体浓度超过有关规定,应当立即停止钻进,切断电源,撤出人员,并报告调度室,及时处理。
3、掘进工作面揭露老巷、采空区的措施:1)、掘进前先沿掘进方向打60m超前探放钻孔,进一步验证老空区位置,探测老空区详细参数,确认无安全隐患后方可掘进。
2)、在掘进至老空区5m时,每掘进循环开始前先施工5m深超前探眼,以准确判断老空区位置和检测老空区积水、瓦斯、发火情况,防止盲目揭开老空区造成事故。
小煤窑封堵措施方案1. 引言随着社会的发展和环境保护意识的提高,小煤窑已经成为一个严重的环境污染源和安全隐患。
为了保护环境、保障人民的安全和健康,制定小煤窑封堵措施方案至关重要。
本文将从技术、经济和政策等多个方面,对小煤窑的封堵进行探讨和详细阐述。
2. 背景小煤窑主要存在于中国的农村地区,它们通常由农民自行开采和使用,但由于其产能有限、技术水平不高以及管理不规范等原因,小煤窑的环境影响和安全问题日益凸显。
在小煤窑的运营过程中,产生大量的粉尘、尾矸、尾矿等固体废弃物,这些物质对周围的土地、水源和空气造成明显的污染,严重影响了农产品的安全和当地居民的健康。
3. 封堵措施3.1 技术措施3.1.1 土地复绿封堵小煤窑后,应对周围土地进行有效的修复和复绿工作。
具体工作包括清除尾矸和尾矿,进行表土剥离、填土疏松和人工造林等措施,以恢复土地的肥力和生态功能。
3.1.2 水源保护小煤窑通常开采时采用水法开采,因此在封堵后,应采取措施防止地下水资源进一步受到污染。
建设合理的排水系统,确保封堵区域的地下水和地表水不受到矿井排放物的影响。
3.1.3 空气治理小煤窑废气的排放对空气质量有严重影响,因此在封堵后,应配备适当的气体处理设备,如除尘器和气体净化器,以净化废气中的有害物质,保证周围空气质量的改善。
3.2 经济措施3.2.1 资金支持由于小煤窑的封堵工作需要大量资金的支持,政府可以通过设立环境保护专项基金、提供贷款和补贴等方式,鼓励地方政府和企业参与封堵工作。
3.2.2 就业创业封堵小煤窑同时也会导致部分农民失去了主要的收入来源。
政府可以通过培训和资金支持等方式,鼓励农民参与农业种植、养殖等可持续发展的产业,以帮助他们重新就业和创业。
3.3 政策措施3.3.1 相关政策法规的完善政府应加大对小煤窑的监管力度,完善相关的政策法规,明确小煤窑的管理、封堵和复绿要求,同时建立起相应的执法和监督机制。
3.3.2 奖惩机制对于积极参与小煤窑封堵的地方政府和企业,可给予相应的奖励政策和经济补偿。
贵州国源矿业有限公司锦源煤矿安全技术措施施工地点:地表主斜井北部措施名称地表封堵老窑措施施工单位:负责人:编制人:胡向明日期:2012年月日审批:调度室: 2012年月日技术科: 2012年月日安检科: 2012年月日通风科: 2012年月日安全矿长: 2012年月日生产矿长: 2012年月日总工程师: 2012年月日地表封堵老窑安全技术措施一、基本情况说明通过我矿地表老窑调查和长期水文地质观察,特别是通过今年雨季的验证;发现我矿地表NO-3号老窑,以前未正规封堵过。
其积水通过老窑松散裂隙带导入井下,且雨季涌水较大,给矿井生产带来不安全因素,为彻底除掉这一隐患;经矿领导研究决定,封堵此处老窑。
确保作业安全,特编制本措施。
二、施工方案1、沿老窑井筒清理至15米处,达到基岩段落后再进行全断面构筑混凝土封堵。
2、混凝土要构筑两道,厚度不得低于3米,中间用黄泥充填,充填厚度不得不于1米,其余巷道部分用黄泥夯实至井口,并形成尖顶状,以防地表积水。
3、清理过程中,按由上而下顺序进行清理;同时加密棚距,加密后的棚距间距不得大于60公分。
4、冒顶地段要进行打穿梁支护或密集支护,防止冒顶扩大。
5、采用老式人工运送物料方法。
三、施工前的准备工作1、架设民用电至老窑井口2、平整场地。
3、安装风机及风筒。
4、将支护材料运至井口,并码放好。
5、组织施工队伍和人员,并进行岗前培训。
四、安全技术措施(一)、通风、瓦斯管理措施1、四、其它本措施未尽事宜,严格按【煤矿安规程】中相关内容执行。
2012-10-22。
织金县小河口煤矿封堵老窑方案及安全技术措施杨徐煤矿为八九十年代开采的一处老窑,在小河口煤矿井田范围内,目前该矿井口已炸毁还未封闭,井口外约十米为低洼并有一条冲沟从此经过,由于该矿井口未封闭,暴雨时会有大量涌水溃入小河口煤矿的井下,造成淹井等重大灾害事故发生。
为消除该隐患,保证矿井安全,特制定老窑封堵施工组织方案及安全技术措施。
一、工程概况织金县小河口煤矿井田范围内老窑(杨徐煤矿)井口坐标为X=2945754,Y=35596361,Z=+1308m与原织金县小河口煤矿相通,矿井在关闭后炸毁未进行正规封堵。
二、封堵老窑领导小组组长:郭玉军副组长:陈润泽、肖志高、毕泗刚、范金仓、周西忠成员:马科芝、冯胜、宋洪军、魏刚办公室设在调度室,冯胜任办公室主任领导小组工作职责1、负责封堵方案的实施和施工组织安排;2、负责统一指挥施工队伍封堵工作的各类事项;3、负责对封堵期间的安全、劳动组织、队伍组建、资产管理等具体负责;4、负责对封堵期间的农事问题的协调;三、施工队伍由鲁中矿业有限责任公司救护队和织金县小河口煤矿组织施工人员共同实施。
四、施工方案自井口向里6m范围内,清理好杂物及松散岩层后建筑一道砖、石或混泥土墙后,用黄泥夯实;井口2m范围内用料石灌注砼,井口外2m将两帮、底松散岩层清除后用料石灌注砼,剩余段至过桥水沟处用黄泥夯实,过桥水沟下用砖、石或混泥土墙构筑。
五、施工工艺1、打开废弃老窑前,首先由瓦检员检查井口瓦斯情况,若瓦斯超限,停止施工,待处理后,确认瓦斯不超限时,方可施工。
2、进入废弃老窑时,由瓦检员及现场管理人员首先检查巷道内的瓦斯情况及顶板情况,确认无危险后,施工人员方可进入。
3、由现场管理人员确定封堵长度。
封堵起始位置首先建筑一道砖、石或混泥土墙,掏槽深度不少300mm,墙厚1000mm。
4、自巷道底板向上呈台阶式封堵黄泥,每封堵0.5m及时用大锤夯实。
5、距井口2m范围内及井口外2m范围,用料石灌注砼封堵。
煤矿封孔安全技术措施、工艺煤矿封孔安全技术措施、工艺(一)封孔前的材料准备1、必须在现场提前准备好封孔用的PE管、棉纱、编织袋、12号铁丝、马丽散、量具、马丽散搅拌棒、搅拌容器、水泥、膨胀剂、QB152型注浆泵、DN16mm铁管(作注浆管)、Ф15mmPVC管(作排气管)、长件工具(长度2m,直径20~40mm)、风水管、注浆用大容器等封孔所需材料及器具。
2、封孔用PE管的加工制作:封孔管用1.5寸的PE管,将PE 管做成8米/根,封孔管前端1m范围内加工筛孔(筛孔直径5~7mm),筛孔组间距不大于100mm,至少加工35组(70个)交叉布置的筛孔,保证筛孔总面积不小于PE管横截面积,筛孔管未端用堵头堵实或烧扁。
3、马丽散搅拌棒用木棍或铁管(废钎子)制作;马丽散量具用矿泉水瓶子制作;注浆用大容器用废旧油筒制作,高度不小于0.5m且必须完好不漏液。
4、注浆管采用DN16mm的铁管加工,排气管采用Ф15mmPVC 管,排气管及注浆管加工长度均为2.0m,注浆管的一端提前加工为外螺纹丝扣,便于注浆时上球阀或加接管子。
3、水泥、膨胀剂的制作按体积比9:1的比例准备好。
然后混合水泥、清水按体积比1:1.5的比例混合搅拌成水泥浆,水泥浆制作时搅拌时间不得少于5分钟。
(二)封孔操作1、倾角大于等于+10度的钻孔,封孔操作方法:(1)用细铁丝穿过最后一组筛孔退后0.2m捆扎一小团棉纱(棉纱的捆扎直径要与孔径相符),捆扎的棉纱以能送入孔内为宜且均匀附着于管子上,然后将封孔管放入待封钻孔内并预留2m长度在孔外,用铁丝捆扎1整个编织袋在封孔管后端(非筛孔端)0.3~0.7m处,捆扎时先用编织袋沿封孔管缠绕,并预留一定的松弛度便于马丽散膨胀,然后用铁丝捆扎编织袋两端将其固定在封孔管上。
(2)将注浆管(DN16mm带球阀铁管)与封孔管一同放入待封钻孔内;将马丽散两种原料按1:1比例(各0.2kg,共0.4kg)用量具量好一同倒入搅拌器内并迅速搅拌均匀呈乳白色,然后把配好的马丽散全部倒入捆扎好的编织袋中,并揉搓编织袋使马丽散均匀地附在编织袋上,然后立即把封孔管迅速送入孔内,封孔管送入孔内时边旋转边往里送,封孔管露出孔外长度为150mm~200mm,最后用1~2个棉纱团清理搅拌器内残留的马丽散送入孔内并用长件工具捣实。
封闭、启封火区安全措施一、关闭、启封巷道概括:巷道名称、性质、关闭时间、启封时间等。
二、关闭、启封巷道组织:总工程师任组长,成员有通防、安监处、生产、机电、等部门负责人及矿山救护队构成。
三、关闭、启封前的准备工作四、关闭、启封方法五、关闭、启封风流经过路线六、断电范围七、站岗地址八、安全举措1、关闭、启封火区时,一定有一位通风副区长现场指挥。
2、关闭、启封火区工作一定由佩戴氧气呼吸器的救护队员进行。
3、参加关闭、启封火区人员的矿灯一定完满防爆。
4、当发现巷道内有自然生气征兆和发生自然生气时,一定立刻关闭火区,关闭时进、回风巷要同时进行。
5、关闭火区时,应尽量数小关闭范围,并一定指定专人检查瓦斯、氧气、一氧化碳、煤尘以及其余有害气体微风向、风量的变化。
6、关闭火区时,不带氧气呼吸器任何人员禁止进入回风流,进入回风流人员最少不得少于 2 人。
7、关闭火区时,所用的铁质工具禁止碰撞、敲打,免得产生火花。
8、关闭的火区,只有经取样化考证明火已熄灭后,方可启封或注销。
火区同时具备以下条件时,方可以为火已熄灭:(1)火区内的温度降落到 30℃以下,或与火灾发生前该区的平时空气温度同样。
(2)火区内空气中的氧气浓度降到 5.0 %以下。
(3)火区内空气中不含有乙烯、乙炔,一氧化碳浓度在关闭时期内渐渐降落,并稳固在 0.001 %以下。
(4)火区的出水温度低于 25℃,或与火灾发生前该区的平时水温度同样。
(5)上述 4 项指标连续稳固的时间在 1 个月以上。
9、启封火区前,通风部门一定将启封火区用的局部通风设备安装完毕,设备的安装一定切合规程的规定,并准备足够量的风筒、铁丝等。
10、启封火区时,一定使用特制的铜质工具。
11、启封火区时,应逐段恢复通风,同时测定回风流中无一氧化碳。
发现复燃征兆时,一定立刻停止向火区送风,并从头关闭火区。
12、启封火区和恢复火区早期通风等工作,一定由佩戴氧气呼吸器的救护队员进行,13、采纳控制排放有害气体,要计算排放有害气体量、供风量和排放时间,拟订控制排放瓦斯的方法,禁止" 一风吹 " ,保证排放的风流在全风压风流混淆处的瓦斯浓度不超出 1.0 %或二氧化碳浓度不超过 1.5 %,要在排放出的风流与全风压风流混淆处派专人检查瓦斯或安设甲烷断电仪或悬挂便携仪,其余有害气体不超出规定。
织金县小河口煤矿封堵老窑方案及安全技术措施
杨徐煤矿为八九十年代开采的一处老窑,在小河口煤矿井田范围内,目前该矿井口已炸毁还未封闭,井口外约十米为低洼并有一条冲沟从此经过,由于该矿井口未封闭,暴雨时会有大量涌水溃入小河口煤矿的井下,造成淹井等重大灾害事故发生。
为消除该隐患,保证矿井安全,特制定老窑封堵施工组织方案及安全技术措施。
一、工程概况
织金县小河口煤矿井田范围内老窑(杨徐煤矿)井口坐标为X=2945754,Y=35596361,Z=+1308m与原织金县小河口煤矿相通,矿井在关闭后炸毁未进行正规封堵。
二、封堵老窑领导小组
组长:郭玉军
副组长:陈润泽、肖志高、毕泗刚、范金仓、周西忠
成员:马科芝、冯胜、宋洪军、魏刚
办公室设在调度室,冯胜任办公室主任
领导小组工作职责
1、负责封堵方案的实施和施工组织安排;
2、负责统一指挥施工队伍封堵工作的各类事项;
3、负责对封堵期间的安全、劳动组织、队伍组建、资产管理等具体负责;
4、负责对封堵期间的农事问题的协调;
三、施工队伍
由鲁中矿业有限责任公司救护队和织金县小河口煤矿组织施工人员共同实施。
四、施工方案
自井口向里6m范围内,清理好杂物及松散岩层后建筑一道砖、石或混泥土墙后,用黄泥夯实;井口2m范围内用料石灌注砼,井口外2m将两帮、底松散岩层清除后用料石灌注砼,剩余段至过桥水沟处用黄泥夯实,过桥水沟下用砖、石或混泥土墙构筑。
五、施工工艺
1、打开废弃老窑前,首先由瓦检员检查井口瓦斯情况,若瓦斯超限,停止施工,待处理后,确认瓦斯不超限时,方可施工。
2、进入废弃老窑时,由瓦检员及现场管理人员首先检查巷道内的瓦斯情况及顶板情况,确认无危险后,施工人员方可进入。
3、由现场管理人员确定封堵长度。
封堵起始位置首先建筑一道砖、石或混泥土墙,掏槽深度不少300mm,墙厚1000mm。
4、自巷道底板向上呈台阶式封堵黄泥,每封堵0.5m及时用大锤夯实。
5、距井口2m范围内及井口外2m范围,用料石灌注砼封堵。
用料石灌注砼封堵施工方法:
施工位置必须进行掏槽、拉底、清理,并见硬帮、硬底。
拉底、掏槽深度不小于300mm。
宽度大于墙体,墙体要与两帮接实。
砂浆要饱满、捣实。
6、封堵施工完成后,将井口外冲沟处排水沟挖深扩宽加高(高度高于路基0.5m)并用料石砌筑或混泥土浇筑,泄水口扩大至涵洞断面大小(并在洞口外设置安全防护设施),保证正常泄水,防止水量增大时,冲下杂物将涵洞口堵塞无法正常泄水,使水流冲击封堵井口,造成封堵墙体损坏,使水流进入井下。
7、最后清理施工现场,做到无杂物、淤泥,保持清洁卫生。
六、施工安全技术措施
1、参加施工作业人员认真学习本措施,并签字。
2、施工前,由瓦检员首先检查瓦斯,不超限时方可作业;管理人员要检查施工地点的安全状况,发现隐患要理即处理,完毕后方可施工,施工时迎头必须悬挂一台便携式瓦斯报警仪和一台多功能气体报警仪。
3、在井口以里施工时打设好木点柱做为临时支护间排距1.0m,检查好施工地点的顶板完好情况,严格执行敲帮问顶制度,严禁空顶作业,观察好井口上覆山体滑坡和进入井口段坍塌情况,发现问题及时撤出人员进行处理。
4、所有施工人员必须戴安全帽、随身携带自救器和矿灯,严禁携带烟草和点火物品,严禁穿化纤衣服,严禁喝酒。
5、夜间施工配备足够的照明和警示红灯。
6、封堵期间,严禁其他无关人员进入施工现场
7、料石墙必须竖直,灰缝必须饱满,严禁出现直缝、瞎缝,保证墙体不漏风不渗水无缝隙。
8、料石墙与巷道的连接处,必须将裙边抹平,裙边宽度不得小于50mm。
9、使用铁锤、撬棍等工具时,动作要稳,时刻注意其他人员的站立位置,不得随意挥动,以免碰伤其他人员。
10、封堵工程施工必须执行《煤矿安全规程》中第九十四条中的规定。
11、加强工程质量和施工安全管理,现场管理人员把好安全关、质量关。
12、施工完成后,对井筒进行警示标注、编号,并在图纸上标注井筒位置,并存档。
