物料需求计划例子doc
- 格式:docx
- 大小:20.04 KB
- 文档页数:14
mrp计算原理:根据主生产计划(mps)、库存计划、物料清单(bom),制定物料需求计划(mrp)主要公式:毛需求量=独立需求量+相关需求量计划库存量=上期期末库存量+本期订单产出量+本期预计入库量-毛需求量净需求量=本期毛需求量-上期库存量-本期预计入库量+安全库存量 bom中各物料的数量关系高层次与其下一层在数量上的倍数关系,由下一层旁边括号内的数字决定。
例如:a b┌───┼───┐┌───┼───┐ d(1)e(2) c(1) e(1) f(2) c(1) ┌─┴─┐┌─┴─┐┌─┴─┐ e(1) f(1) f(2)d(1) f(2) d(1) ┌─┴─┐┌─┴─ e(1)f(1) e(1) f(1) c、d、e、f的相关需求关系式为: c=a+b d=a+ce=2a+b+d f=2b+d+2c 计算mrp时注意三个问题 1.是否有安全库存 2.是否有批量限制 3.提前期是多少例题1:已知1个a由2个b和1个c组成,1个b由1个d和1个c组成,各物料的提前期均为1周,下表是客户对产品a的订单需求表,运用mrp求a产品的物料需求计划。
例题2.某家具公司组装餐桌,具体部件包括4个桌腿和1个桌面,提前期分别为2周和3周,组装需要1周的时间,公司接到40张餐桌的订单,需要在第5周交货,另外70张要在第7周交货,当前库存中有6张完工的餐桌,80张桌腿和44张桌面,请利用mrp求出公司的订货计划。
练习题:主生产计划:bom:库存信息以及提前期:物料的需求计划:例题3:某厂生产产品x,产品x的需求量见表1,并已知安全库存为3件,批量为25件,投入提前期为1周,期初库存为8件,期初计划到货为20件。
1件产品x需要2个部件y,并已知部件y每周作为备件外售需要量为4件,安全库存为12件,批量为60件,投入提前期为1周,期初库存为18件,计划第1周入库50件,试用mrp方法编制x和部件y的生产作业计划。
表 1 产品x的需求量篇二:mrp计算题mrp库存管理练习题1、购买零件a的前置时间是4周,零件a现有数量为22件,另外在第4周的预计到达量为20件,今后8周对零件a的需求量如表6-31所示。
物料需求计划计算例题物料需求计划(MRP)的基本计算模型物料需求计划(MRP)的基本计算模型物料需求计划(MRP)的制定需要三个关键信息:MPS、BOM、库存记录。
MPS是指主生产计划,BOM是指物料清单。
在MRP的制定过程中,库存记录的计算方法构成了MRP的基本计算模型。
所以,我们主要介绍一下MRP中的库存记录形式、以及计算和使用MRP的库存记录。
MRP中的库存记录又称为MRP表格。
MRP表格在很多方面都与MPS记录表格类似。
它所包括的内容有:计划因子、粗需求量、预计入库量、现有库存量、计划订货入库量和计划发出订货量等。
它与MPS类似,将未来的需求分成一个个时间段来表示,这种时间段的单位通常是周,但有时也用日或月来表示。
为了便于理解,下面结合一个例子来说明MRP表格的计算过程。
某办公家具公司,其两种主要产品(即企业要出厂的最终产品)是办公用椅A和B,其需求大致稳定:产品A每周需30个,产品B每周需20个。
这两种产品都需要用到一种支架部C。
因此,对C的平均需求量是每周50个。
A和B的装配期是1周。
下图1是办公椅A和B的主生产计划表格以及部C的库存记录表格(尚未完成)。
这种表格没有标准格式,该例所用的是一种常见格式。
如上图示,在这种格式中,左上方通常要标出产品名称及其性质(如上图中,表明C是支架部),右上方表示计划因子,通常包括三项:生产批量、生产周期和安全库存量。
在本例中,C的批量是230个,生产周期为2周,安全库存量为50个。
这些计划因子的量都需要预先选定。
当这些值发生变化以后,管理人员必须及时更新库存记录。
下面首先来看库存记录的内容和确定方法。
一、库存记录要素及其计算1、粗需求量。
上例中未来8周的粗需求量如图1所示。
其需求量是根据C的最终产品A和B的主生产计划所决定的,但有时候需要加上一些作为配(更换)使用的量。
对C的需求之所以比MPS中A、B的时间提前1周,是因为MPS中所表示的各周的量实际上是指当周应该完成的量。
物料需求计划例子篇一:某工厂制作物料需求计划的案例16、某工厂制作物料需求计划的案例要生产成品就会有物料需求,其需求可以按照下面步骤进行:(1)分为季、月、周计划建立生产计划表。
计划表内应有生产单号码、品名、数量、生产日期等内容。
(2)计算标准用量将生产计划表内各品名、使用物料分析表,按照该品名的材料(BOM)的标准用料量进行备料。
(标准部门用料量×计划生产量)×(1+设定标准不良率)=标准用量。
也可以说生产某一产品的某项材料,生产部门按照生产计划的生产数所需要的材料标准领料。
(3)查库存数及调查该项材料,查出现有库存数及应发出还未发出的数量。
库存数-应发数≥标准需求,则表示此一材料,生产分析这张订单没问题,并记入物料分析表内。
库存数-应发数<标准需求,其差数要提出申购。
(4)查订购方式。
从材料目录表内查出此材料是存量管制的方式,还是按照订单的方式订购。
假如此材料属于按照“存量订购”则此材料按照存量订购的方式订购。
如果是按照订单购材料,则进入下步骤,提出申购单。
(5)材料采购采购按照申购单内的材料内容、数量及所要求日期,向供应商提出订购单,并按照申购者的要求,排定进货时间及数量,以配合已定的生产计划时间。
(6)进料控制采购人员及物料控制(MC)人员按照进料时间控制。
遇有迟延状况时最迟应于三天前通知生管,以方便变更生产计划。
(7)收料仓库管理部门使用收料单收料。
(8)生产备料仓库按照生产计划或备料单的日期,于领用前一天准备好所需的物料篇二:物料需求计划及其运算工业工程本科课程设计(论文)学院(系):专业:学生姓名:聂开政学号:指导教师:评阅教师:完成日期:目录一、课程设计任务书 (3)二、物料需求定义................................................. (3)三、物料需求的特点 (4)四、制定物料需求计划步骤 (4)1、绘出产品结构树 (5)2、计算第零层级物料X、Y、Z (6)3、计算第一层级物料A (7)4、计算第二层级物料B (7)5、计算第三层级物料C (8)6、计算第三层级物料D (8)六、物资需求计划实现的目标 (10)七、课程设计总结................................................. .. 10一、课程设计任务书产品物料清单如表1所示,各产品未来10周主生产计划如表2所示。
物料需求计划计算例题物料需求计划(MRP)的基本计算模型物料需求计划(MRP)的制定需要三个关键信息:MPS、BOM、库存记录。
MPS是指主生产计划,BOM是指物料清单。
在MRP的制定过程中,库存记录的计算方法构成了MRP的基本计算模型。
所以,我们主要介绍一下MRP中的库存记录形式、以及如何计算和使用MRP的库存记录。
MRP中的库存记录又称为MRP表格。
MRP表格在很多方面都与MPS记录表格类似。
它所包括的内容有:计划因子、粗需求量、预计入库量、现有库存量、计划订货入库量和计划发出订货量等。
它与MPS类似,将未来的需求分成一个个时间段来表示,这种时间段的单位通常是周,但有时也用日或月来表示。
为了便于理解,下面结合一个例子来说明MRP表格的计算过程。
某办公家具公司,其两种主要产品(即企业要出厂的最终产品)是办公用椅A和B,其需求大致稳定:产品A每周需30个,产品B每周需20个。
这两种产品都需要用到一种支架部件C。
因此,对C的平均需求量是每周50个。
A和B的装配期是1周。
下图1是办公椅A和B的主生产计划表格以及部件C的库存记录表格(尚未完成)。
这种表格没有标准格式,该例所用的是一种常见格式。
如上图示,在这种格式中,左上方通常要标出产品名称及其性质(如上图中,表明C是支架部件),右上方表示计划因子,通常包括三项:生产批量、生产周期和安全库存量。
在本例中,C的批量是230个,生产周期为2周,安全库存量为50个。
这些计划因子的量都需要预先选定。
当这些值发生变化以后,管理人员必须及时更新库存记录。
下面首先来看库存记录的内容和确定方法。
一、库存记录要素及其计算1、粗需求量。
上例中未来8周的粗需求量如图1所示。
其需求量是根据C的最终产品A和B的主生产计划所决定的,但有时候需要加上一些作为配件(更换件)使用的量。
对C的需求之所以比MPS中A、B的时间提前1周,是因为MPS中所表示的各周的量实际上是指当周应该完成的量。
物料需求计划例题
物料需求计划,简称MRP,是一个制造企业中的重要概念,它是指计划企业在未来一段时间内需要生产的物料数量以及生产时间。
以下是一个物料需求计划的例题:
一家电子产品制造企业需要生产10000个产品,每个产品需要用到以下物料:
- A零件:每个产品需要1个,现有库存1000个
- B零件:每个产品需要3个,现有库存5000个
- C零件:每个产品需要2个,现有库存2000个
生产一个产品的时间为1天。
请根据以上信息,计算该企业需要采购的物料数量及采购时间,并列出物料需求计划表。
- 1 -。
物料需求计划工作计划范文一、前言物料需求计划是企业生产经营管理中非常重要的一项工作。
物料的供给和使用是保证生产计划顺利进行的基础,而物料需求计划则是确定物料供应的数量、时间和质量,以满足生产和销售的需要,保证生产计划的实施和顺利进行。
本文将以某汽车零部件制造企业为例,详细介绍物料需求计划工作计划的编制过程。
二、编制背景该汽车零部件制造企业是一家专注于汽车发动机零部件生产的企业。
需要制定物料需求计划工作计划,以保证生产计划的顺利实施,避免生产过程中因缺乏关键物料而导致的生产中断或延误。
三、目标和任务1. 目标确保物料供应充足,以满足生产和销售的需要,避免因缺乏物料而导致的生产中断和延误。
2. 任务(1)明确物料需求计划的编制流程和标准。
(2)收集和整理生产计划和销售订单的信息,以确定物料需求。
(3)与供应商协商,制定合适的物料采购计划。
(4)跟踪和监控物料的采购、交付和库存情况。
(5)及时调整物料需求计划,以适应生产和销售的变化。
(6)评估和优化物料供应链的性能,提高物料供应的效率和质量。
四、编制流程物料需求计划的编制流程如下:1. 收集信息:收集和整理生产计划和销售订单的信息,包括生产计划量、交付时间、销售订单量和交货时间等。
2. 确定需求量:根据生产计划和销售订单的信息,结合现有库存和销售预测,确定物料的需求量。
3. 协商采购计划:与供应商协商,确定合适的物料采购计划,包括采购数量、采购时间和价格等。
4. 编制物料需求计划:根据需求量和采购计划,编制物料需求计划,明确每个物料的需求量和采购时间等。
5. 跟踪和监控供应链:及时跟踪和监控物料的采购、交付和库存情况,确保物料供应的及时性和准确性。
6. 调整计划:根据生产和销售的变化,及时调整物料需求计划,以确保物料供应的及时性和准确性。
7. 评估和优化:定期评估和优化物料供应链的性能,提高物料供应的效率和质量。
五、编制标准为了确保物料需求计划的准确性和有效性,制定了以下编制标准:1. 数据准确性:收集和整理的生产计划和销售订单等信息必须准确无误。
mrp计算原理:根据主生产计划(mps)、库存计划、物料清单(bom),制定物料需求计划(mrp)主要公式:毛需求量=独立需求量+相关需求量计划库存量=上期期末库存量+本期订单产出量+本期预计入库量-毛需求量净需求量=本期毛需求量-上期库存量-本期预计入库量+安全库存量 bom中各物料的数量关系高层次与其下一层在数量上的倍数关系,由下一层旁边括号内的数字决定。
例如:a b┌───┼───┐ ┌───┼───┐ d(1)e(2) c(1) e(1) f(2) c(1) ┌─┴─┐┌─┴─┐ ┌─┴─┐ e(1) f(1) f(2)d(1) f(2) d(1)┌─┴─┐ ┌─┴─ e(1) f(1) e(1) f(1) c、d、e、f的相关需求关系式为: c=a+bd=a+c e=2a+b+d f=2b+d+2c计算mrp时注意三个问题 1.是否有安全库存 2.是否有批量限制 3.提前期是多少例题1:已知1个a由2个b和1个c组成,1个b由1个d和1个c组成,各物料的提前期均为1周,下表是客户对产品a的订单需求表,运用mrp求a产品的物料需求计划。
例题2.某家具公司组装餐桌,具体部件包括4个桌腿和1个桌面,提前期分别为2周和3周,组装需要1周的时间,公司接到40张餐桌的订单,需要在第5周交货,另外70张要在第7周交货,当前库存中有6张完工的餐桌,80张桌腿和44张桌面,请利用mrp求出公司的订货计划。
练习题:主生产计划:bom:库存信息以及提前期:物料的需求计划:例题3:某厂生产产品x,产品x的需求量见表1,并已知安全库存为3件,批量为25件,投入提前期为1周,期初库存为8件,期初计划到货为20件。
1件产品x需要2个部件y,并已知部件y每周作为备件外售需要量为4件,安全库存为12件,批量为60件,投入提前期为1周,期初库存为18件,计划第1周入库50件,试用mrp方法编制x和部件y的生产作业计划。
表1 产品x的需求量篇二:mrp计算题mrp库存管理练习题1、购买零件a的前置时间是4周,零件a现有数量为22件,另外在第4周的预计到达量为20件,今后8周对零件a的需求量如表6-31所示。
MRP(Material Requirement Planning 物料需求计划)是被设计并用于制造业库存管理信息处理的系统,它解决了如何实现制造业库存管理目标——在正确的时间按正确的数量得到所需的物料这一难题。
MRP是当今众所周知的ERP的雏形,MRP与ERP的库存管理思想又源于求解制造业基本方程。
目录展开编辑本段简介MRP(Material Requirement Planning)物料需求计划:是以物料计划人员或存货管理人员为核心的物料需求计划体系,它的涵盖范围仅仅为物料管理这一块。
主要用于非独立性需求(相关性需求)性质的库存控制。
从MRP到ERP制造资源计划(Manufacturing Resources Planning简称MRPⅡ:将公司高层管理与中层管理结合在一起,以制造资源计划为活动核心,促使企业管理循环的动作,达到最有效的企业经营。
其涵盖范围包含了企业的整个生产经营体系,包括经营目标、销售策划、财务策划、生产策划、物料需求计划、采购管理、现场管理、运输管理、绩效评价等等各个方面。
企业怎样才能在规定的时间,规定的地点,按照规定的数量得到真正需要的物料,换句话说,就是库存管理怎样才能符合生产计划的要求,这是物料需求计划所解决的。
MRP起初出现在美国,并由美国生产与库存管理协会倡导而发展起来的。
MRP是一种以计算机为基础的编制生产与实行控制的系统,它不仅是一种新的计划管理方法,而且也是一种新的组织生产方式。
MRP的出现和发展,引起了生产管理理论和实践的变革。
MRP是根据总生产进度计划中规定的最终产品的交货日期,规定必须完成各项作业的时间,编制所有较低层次零部件的生产进度计划,对外计划各种零部件的采购时间与数量,对内确定生产部门应进行加工生产的时间和数量。
一旦作业不能按计划完成时,MRP 系统可以对采购和生产进度的时间和数量加以调整,使各项作业的优先顺序符合实际情况。
物料需求计划(Material Requirements Planning),是一种企业管理软件,实现对企业的库存和生产的有效管理。

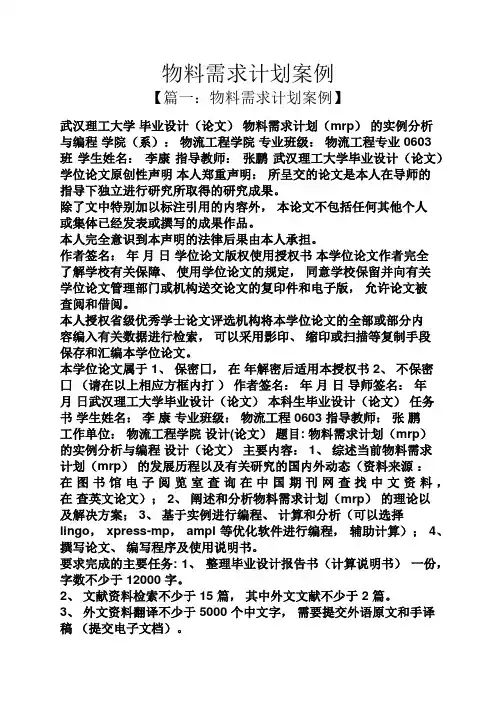

物料需求计划案例【篇一:物料需求计划案例】武汉理工大学毕业设计(论文)物料需求计划(mrp)的实例分析与编程学院(系):物流工程学院专业班级:物流工程专业 0603 班学生姓名:李康指导教师:张鹏武汉理工大学毕业设计(论文)学位论文原创性声明本人郑重声明:所呈交的论文是本人在导师的指导下独立进行研究所取得的研究成果。
除了文中特别加以标注引用的内容外,本论文不包括任何其他个人或集体已经发表或撰写的成果作品。
本人完全意识到本声明的法律后果由本人承担。
作者签名:年月日学位论文版权使用授权书本学位论文作者完全了解学校有关保障、使用学位论文的规定,同意学校保留并向有关学位论文管理部门或机构送交论文的复印件和电子版,允许论文被查阅和借阅。
本人授权省级优秀学士论文评选机构将本学位论文的全部或部分内容编入有关数据进行检索,可以采用影印、缩印或扫描等复制手段保存和汇编本学位论文。
本学位论文属于 1、保密囗,在年解密后适用本授权书 2、不保密囗(请在以上相应方框内打)作者签名:年月日导师签名:年月日武汉理工大学毕业设计(论文)本科生毕业设计(论文)任务书学生姓名:李康专业班级:物流工程 0603 指导教师:张鹏工作单位:物流工程学院设计(论文)题目: 物料需求计划(mrp)的实例分析与编程设计(论文)主要内容: 1、综述当前物料需求计划(mrp)的发展历程以及有关研究的国内外动态(资料来源:在图书馆电子阅览室查询在中国期刊网查找中文资料,在查英文论文); 2、阐述和分析物料需求计划(mrp)的理论以及解决方案; 3、基于实例进行编程、计算和分析(可以选择lingo, xpress-mp, ampl 等优化软件进行编程,辅助计算); 4、撰写论文、编写程序及使用说明书。
要求完成的主要任务: 1、整理毕业设计报告书(计算说明书)一份,字数不少于 12000 字。
2、文献资料检索不少于 15 篇,其中外文文献不少于 2 篇。
物料需求计划公式1、 GR 的运算逻辑)0(.1)0(1jmi ijij i dmdIn ScraprateQP POR +-⨯∑=t=0GR j (t)=)0()1(.1)1(1jjmi ijij i GR dmdIn ScraprateQP POR ++-⨯∑= t=1)(.1)(1t dmdIn ScraprateQP t POR jmi ijij i +-⨯∑= 2≤t ≤Ti 是父件,j 子件 以书本表2-1至表2-6为例来计算 GR 计算过程如下: (1)产品结构BOM(2)设i 分别为X,Y,j=AQP XA =1,QP YA =2,Scraprate XA =3%, Scraprate YA =5% t=0时,父件X ,Y 的POR 都等于0POR x (0) =0, PORy(0) =0,indmd x (0)=0, indmd y (0)=0GR A(0)= 0t=1时,父件X,Y的POR分别为POR x(1)=200,POR y(1) =200,indmd x(1)=0, indmd y(1)=0GRA(1)= (200×1)/(1-3%)+(200×2)/(1-5%)+0+0=627.2t=2时, 父件X,Y的POR分别为POR x(2)= 0,POR y(1) =150,indmd x(1)=0, indmd y(1)=0GR A(2)= ( 0×1)/(1-3%)+(150×2)/(1-5%)+0=315.82.SR的来源T=0的逾期量SR j(0)是应到未到量,T≥1的SR j(t)为排定在未来t时段将会取得的“已订未交量”3、POH的运算逻辑OH j+SR j(1)+SR j(0)-AL j-GR j(1) t=1POH j(t)=PAB j(t-1)+SR j(t)-GR j(t) 2≤t≤TOH A=300,SR A(1)=500,SR A(0)=0,AL A=200,GR A(1)=627(1)还是以上面的例子来计算t=1时,j=APOH A(1)= OH A+ SR A(1)+ SR A(0)- AL A- GR A(1)=-27t=2时,j=APOH A(2)=PAB A(1)+SR A(2)-GR A(2)4、 NR 的运算逻辑 NR j (t)=IF{POH j (t)≥SS j ,0,jjjYieldt POH SS)(-} 1≤t ≤T以上面的例子,j=APOH A (1)=-27, SS A =10,Yield A =100% NR A (1)= IF{POH A (1)≥SS A ,0,AAAYieldPOH SS)1(-}=IF{-27≥10,0,37}=37 NR A (2)=05、 PORC 的运算逻辑PORC j (t)=F(NR j (t),LSR) 1≤t ≤T(1) 最小订购量法,即一旦有净需求,订购量最少应为某基准量LS PORC j (t)=IF(NR j (t)>0,max{NR j (t),LS j },0) 1≤t ≤T(2) 定量批量法,即一旦有净需求,订购量始终为某基准量LS 整数倍 PORC j (t)=IF(NR j (t)>0,CEILING{NR j (t),LS j },0) 1≤t ≤T 以上面例子为例 j=A 时NR A (1)=37, LS A =500,A 的批量法则LSR 为最小订购量法,所以用公式(1)PORC A (1)=IF(NR A (1)>0,max{ NR A (1),LS A },0) =500 PORC A (2)=0PAB j (t)=POH j (t)+PORC j (t) 1≤t ≤T 以上面例子为例 当t=1,j=A 时POH A (1)= -27,PORC A (1)=500 PAB A (1)=-27+500=473 7、 POR 的运算逻辑∑=JLTk jk PORC1)( t=0POR j (t)= PORC j (t+LT j ) 1≤t ≤T-LT jT- LT j <t ≤T以上面例子为例当t=0时,j=A,因此LT j =2 POR A (t)=PORC A (1)+PORC A (2)=500+0=500当t=1时, j=A,因此LT j =2 计算PORC A (3)案例MRP计算步骤如下:(1)首先计算第1阶MRP物料A和B全部期别的毛需求(2)随机选取A或B,此处假设选A,按{POH(t)→NR(t) →PORC(t)→PAB(t)}的顺序依次计算第1至第9期数据。
物料需求计划例子篇一:某工厂制作物料需求计划的案例16、某工厂制作物料需求计划的案例要生产成品就会有物料需求,其需求可以按照下面步骤进行:(1)分为季、月、周计划建立生产计划表。
计划表内应有生产单号码、品名、数量、生产日期等内容。
(2)计算标准用量将生产计划表内各品名、使用物料分析表,按照该品名的材料(BOM)的标准用料量进行备料。
(标准部门用料量×计划生产量)×(1+设定标准不良率)=标准用量。
也可以说生产某一产品的某项材料,生产部门按照生产计划的生产数所需要的材料标准领料。
(3)查库存数及调查该项材料,查出现有库存数及应发出还未发出的数量。
库存数-应发数≥标准需求,则表示此一材料,生产分析这张订单没问题,并记入物料分析表内。
库存数-应发数<标准需求,其差数要提出申购。
(4)查订购方式。
从材料目录表内查出此材料是存量管制的方式,还是按照订单的方式订购。
假如此材料属于按照“存量订购”则此材料按照存量订购的方式订购。
如果是按照订单购材料,则进入下步骤,提出申购单。
(5)材料采购采购按照申购单内的材料内容、数量及所要求日期,向供应商提出订购单,并按照申购者的要求,排定进货时间及数量,以配合已定的生产计划时间。
(6)进料控制采购人员及物料控制(MC)人员按照进料时间控制。
遇有迟延状况时最迟应于三天前通知生管,以方便变更生产计划。
(7)收料仓库管理部门使用收料单收料。
(8)生产备料仓库按照生产计划或备料单的日期,于领用前一天准备好所需的物料篇二:物料需求计划及其运算工业工程本科课程设计(论文)学院(系):专业:学生姓名:聂开政学号:指导教师:评阅教师:完成日期:目录一、课程设计任务书 (3)二、物料需求定义................................................. (3)三、物料需求的特点 (4)四、制定物料需求计划步骤 (4)1、绘出产品结构树 (5)2、计算第零层级物料X、Y、Z (6)3、计算第一层级物料A (7)4、计算第二层级物料B (7)5、计算第三层级物料C (8)6、计算第三层级物料D (8)六、物资需求计划实现的目标 (10)七、课程设计总结................................................. .. 10一、课程设计任务书产品物料清单如表1所示,各产品未来10周主生产计划如表2所示。
物料的提前期、现有库存量、安全库存量和已定未交量如表3所示。
制定未来10周详细二、物料需求定义物资需求计划即(Material Requirement Planning,MRP)是指根据产品结构各层次物品的从属和数量关系,以每个物品为计划对象,以完工时期为时间基准倒排计划,按提前期长短区别各个物品下达计划时间的先后顺序,是一种工业制造企业内物资计划管理模式。
MRP是根据市场需求预测和顾客订单制定产品的生产计划,然后基于产品生成进度计划,组成产品的材料结构表和库存状况,通过计算机计算所需物资的需求量和需求时间,从而确定材料的加工进度和订货日程的一种实用技术。
三、物料需求的特点1.需求的相关性:在流通企业中,各种需求往往是独立的。
而在生产系统中,需求具有相关性。
例如,根据订单确定了所需产品的数量之后,由新产品结构文件BOM即可推算出各种零部件和原材料的数量,这种根据逻辑关系推算出来的物料数量称为相关需求。
不但品种数量有相关性,需求时间与生产工艺过程的决定也是相关的。
2.需求的确定性:MRP的需求都是根据主产进度计划、产品结构文件和库存文件精确计算出来的,品种、数量和需求时间都有严格要求,不可改变。
3.计划的复杂性:MRP要根据主产品的生产计划、产品结构文件、库存文件、生产时间和采购时间,把主产品的所有零部件需要数量,时间,先后关系等准确计算出来.当产品结构复杂,零部件数量特别多时,其计算工作量非常庞大,人力根本不能胜任,必须依靠计算机实施这项工程。
四、制定物料需求计划步骤一般来说,物料需求计划的制订是遵照先通过主生产计划导出有关物料的需求量与需求时间,然后,再根据物料的提前期确定投产或订货时间的计算思路。
其基本计算步骤如下:1、计算物料的毛需求量。
即根据主生产计划、物料清单得到第一层级物料品目的毛需求量,再通过第一层级物料品目计算出下一层级物料品目的毛需求量,依次一直往下展开计算,直到最低层级原材料毛坯或采购件为止。
2、净需求量计算。
即根据毛需求量、可用库存量、已分配量等计算出每种物料的净需求量。
3、批量计算。
即由相关计划人员对物料生产作出批量策略决定,不管采用何种批量规则或不采用批量规则,净需求量计算后都应该表明有否批量要求。
4、安全库存量、废品率和损耗率等的计算。
即由相关计划人员来规划是否要对每个物料的净需求量作这三项计算。
5、下达计划订单。
即指通过以上计算后,根据提前期生成计划订单。
物料需求计划所生成的计划订单,要通过能力资源平衡确认后,才能开始正式下达计划订单。
6、再一次计算。
物料需求计划的再次生成大致有两种方式,第一种方式会对库存信息重新计算,同时覆盖原来计算的数据,生成的是全新的物料需求计划;第二种方式则只是在制定、生成物料需求计划的条件发生变化时,才相应地更新物料需求计划有关部分的记录。
这两种生成方式都有实际应用的案例,至于选择哪一种要看企业实际的条件和状况。
遵照先通过主生产计划导出有关物料的需求量与需求时间,然后,再根据物料的提前期确定投产或订货时间的计算思路。
其基本计算步骤如下:1、绘出产品结构树按照MRP计算顺序,按结构树从第0级开始,由上至下逐层进行。
篇三:物料需求计划工业工程本科课程设计(论文)物料需求计划制定学院(系):机电信息工程学院专业:工业工程111学生姓名:聂开政学号:XX025114指导教师:完成日期:XX/1/5目录一、课程设计任务书 ................................................ ................................................... . (3)二、物料需求计划的背景 ................................................ ................................................... .. (3)三、物料需求定义 ................................................ ................................................... .. (4)四、物料需求的特点 ................................................ ................................................... . (4)五、制定物料需求计划步骤 ................................................ . (5)1、绘出产品结构树 ................................................ ................................................... (5)2、计算第零层级物料X、Y、Z ................................................. (7)3、计算第一层级物料A.................................................. .. (8)4、计算第二层级物料B ................................................. (8)5、计算第三层级物料C ................................................. (9)6、计算第三层级物料D ................................................. .. (9)六、物资需求计划实现的目标 ................................................ . (11)七、课程设计总结 ................................................ ................................................... (12)八、参考文献 ................................................ ................................................... .. (12)一、课程设计任务书产品物料清单如表1所示,各产品未来10周主生产计划如表2所示。
物料的提前期、现有库存量、安全库存量和已定未交量如表3所示。
制定未来10周详细的物料需二、物料需求计划的背景制造资源计划(MANUFACTURING RESOURCES PLANNING简称MRPⅡ:将公司高层管理与中层管理结合在一起,以制造资源计划为活动核心,促使企业管理循环的动作,达到最有效的企业经营。
其涵盖范围包含了企业的整个生产经营体系,包括经营目标、销售策划、财务策划、生产策划、物料需求计划、采购管理、现场管理、运输管理、绩效评价等等各个方面。
MRP是一种以计算机为基础的编制生产与实行控制的系统,它不仅是一种新的计划管理方法,而且也是一种新的组织生产方式。
MRP的出现和发展,引起了生产管理理论和实践的变革。
MRP是根据总生产进度计划中规定的最终产品的交货日期,规定必须完成各项作业的时间,编制所有较低层次零部件的生产进度计划,对外计划各种零部件的采购时间与数量,对内确定生产部门应进行加工生产的时间和数量。
一旦作业不能按计划完成时,MRP系统可以对采购和生产进度的时间和数量加以调整,使各项作业的优先顺序符合实际情况。
三、物料需求定义物资需求计划即(Material Requirement Planning,MRP)是指根据产品结构各层次物品的从属和数量关系,以每个物品为计划对象,以完工时期为时间基准倒排计划,按提前期长短区别各个物品下达计划时间的先后顺序,是一种工业制造企业内物资计划管理模式。
MRP是根据市场需求预测和顾客订单制定产品的生产计划,然后基于产品生成进度计划,组成产品的材料结构表和库存状况,通过计算机计算所需物资的需求量和需求时间,从而确定材料的加工进度和订货日程的一种实用技术。
