铁艺围墙、铁丝网围墙、砖砌围墙施工方案
- 格式:doc
- 大小:28.00 KB
- 文档页数:6

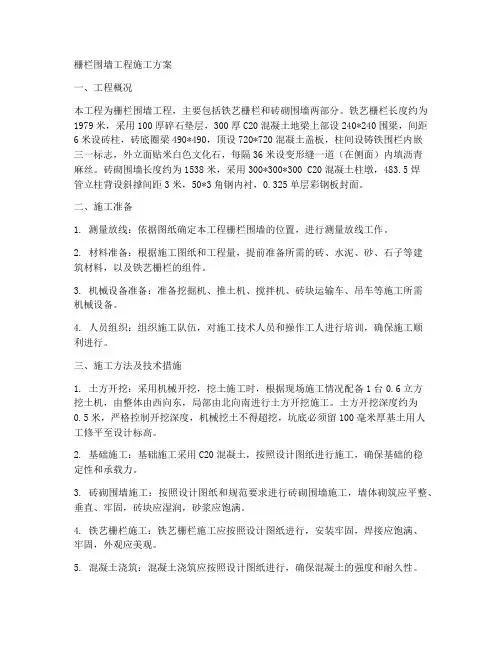

栅栏围墙工程施工方案一、工程概况本工程为栅栏围墙工程,主要包括铁艺栅栏和砖砌围墙两部分。
铁艺栅栏长度约为1979米,采用100厚碎石垫层,300厚C20混凝土地梁上部设240*240围梁,间距6米设砖柱,砖底圈梁490*490,顶设720*720混凝土盖板,柱间设铸铁围栏内嵌三一标志,外立面贴米白色文化石,每隔36米设变形缝一道(在侧面)内填沥青麻丝。
砖砌围墙长度约为1538米,采用300*300*300 C20混凝土柱墩,483.5焊管立柱背设斜撑间距3米,50*3角钢内衬,0.325单层彩钢板封面。
二、施工准备1. 测量放线:依据图纸确定本工程栅栏围墙的位置,进行测量放线工作。
2. 材料准备:根据施工图纸和工程量,提前准备所需的砖、水泥、砂、石子等建筑材料,以及铁艺栅栏的组件。
3. 机械设备准备:准备挖掘机、推土机、搅拌机、砖块运输车、吊车等施工所需机械设备。
4. 人员组织:组织施工队伍,对施工技术人员和操作工人进行培训,确保施工顺利进行。
三、施工方法及技术措施1. 土方开挖:采用机械开挖,挖土施工时,根据现场施工情况配备1台0.6立方挖土机,由整体由西向东,局部由北向南进行土方开挖施工。
土方开挖深度约为0.5米,严格控制开挖深度,机械挖土不得超挖,坑底必须留100毫米厚基土用人工修平至设计标高。
2. 基础施工:基础施工采用C20混凝土,按照设计图纸进行施工,确保基础的稳定性和承载力。
3. 砖砌围墙施工:按照设计图纸和规范要求进行砖砌围墙施工,墙体砌筑应平整、垂直、牢固,砖块应湿润,砂浆应饱满。
4. 铁艺栅栏施工:铁艺栅栏施工应按照设计图纸进行,安装牢固,焊接应饱满、牢固,外观应美观。
5. 混凝土浇筑:混凝土浇筑应按照设计图纸进行,确保混凝土的强度和耐久性。
6. 变形缝施工:每隔36米设一道变形缝,缝宽50毫米,缝内填沥青麻丝。
四、施工计划1. 施工工期:本工程计划施工工期为30天。
2. 施工进度:按照施工准备、土方开挖、基础施工、砖砌围墙施工、铁艺栅栏施工、混凝土浇筑、变形缝施工的顺序进行施工。

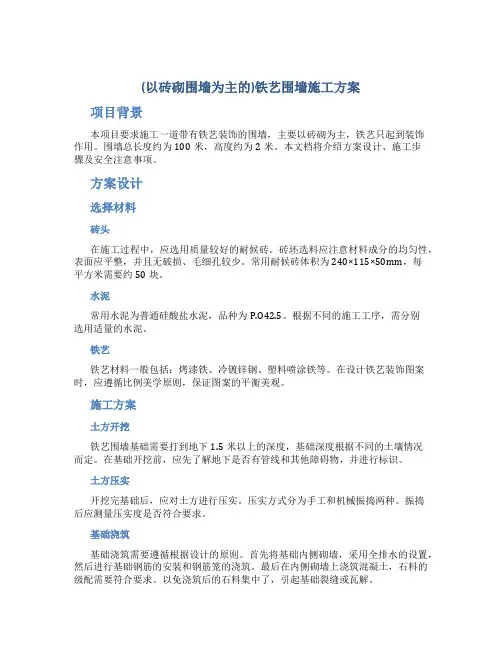

(以砖砌围墙为主的)铁艺围墙施工方案项目背景本项目要求施工一道带有铁艺装饰的围墙,主要以砖砌为主,铁艺只起到装饰作用。
围墙总长度约为100米,高度约为2米。
本文档将介绍方案设计、施工步骤及安全注意事项。
方案设计选择材料砖头在施工过程中,应选用质量较好的耐候砖。
砖坯选料应注意材料成分的均匀性,表面应平整,并且无破损、毛细孔较少。
常用耐候砖体积为240×115×50mm,每平方米需要约50块。
水泥常用水泥为普通硅酸盐水泥,品种为P.O42.5。
根据不同的施工工序,需分别选用适量的水泥。
铁艺铁艺材料一般包括:烤漆铁、冷镀锌钢、塑料喷涂铁等。
在设计铁艺装饰图案时,应遵循比例美学原则,保证图案的平衡美观。
施工方案土方开挖铁艺围墙基础需要打到地下1.5米以上的深度,基础深度根据不同的土壤情况而定。
在基础开挖前,应先了解地下是否有管线和其他障碍物,并进行标识。
土方压实开挖完基础后,应对土方进行压实。
压实方式分为手工和机械振捣两种。
振捣后应测量压实度是否符合要求。
基础浇筑基础浇筑需要遵循根据设计的原则。
首先将基础内侧砌墙,采用全排水的设置,然后进行基础钢筋的安装和钢筋笼的浇筑。
最后在内侧砌墙上浇筑混凝土,石料的级配需要符合要求。
以免浇筑后的石料集中了,引起基础裂缝或瓦解。
砖墙砌筑砖墙砌筑由两道墙体构成,中间需空出约5cm做为透气层。
第一道墙的基础应先用水泥砂浆粘扣,使砖块整齐排列。
砖墙砌筑需要保证每一道砖的都是平整齐整、垂直检查的。
铁艺安装铁艺安装一般固定在砖墙外侧。
需要进行严密的焊接,固定方式可以用铝合金链接件和海绵条等,这样在适度的伸缩力下可以保证铁艺的稳固不动。
安全注意事项•挖掘工作建议由专业人员进行,严格遵守安全操作规程。
•砌筑过程中需注意建筑物结构的安全性,及时清理工地垃圾和杂物。
严禁将杂物随意堆放,以免影响安全。
•电焊作业时,应提前对电器设备进行检查,并采取防火措施,避免电焊引起的火灾事故。
铁丝网围墙专项施工方案1. 引言铁丝网围墙是一种常见的围墙材料,广泛应用于住宅、农场、工厂等各种场所。
本文将介绍铁丝网围墙的专项施工方案,包括施工材料、步骤、注意事项等。
2. 施工准备在开始施工之前,需要进行以下准备工作:2.1 材料准备•铁丝网:根据围墙的尺寸和要求购买合适的铁丝网。
一般常用的规格是2.5mm的镀锌钢丝网。
•支撑杆:选择合适的支撑杆,可以使用圆钢管或方钢管,直径为40mm左右。
•固定件:根据实际情况选择合适的固定件,一般使用U型铁丝或螺栓。
•基础材料:为了固定围墙,需要准备一定数量的水泥和砂浆。
•其他工具:还需要准备工具包括锤子、钳子、扳手、测量工具等。
2.2 施工场所准备在施工场所,需要做好以下准备工作:•清理场地:清理场地上的杂草、垃圾等,保持施工场所的整洁。
•划定围墙位置:根据设计要求,在场地上标记出围墙的位置和长度。
•准备施工辅助设备:根据具体需要,准备施工辅助设备,如搅拌机、起重设备等。
3. 施工步骤3.1 打桩固定支撑杆在围墙的起点和终点位置,以及围墙的每个拐角处,使用锤子和扳手将支撑杆固定在地面上。
支撑杆中间的间距根据围墙的要求和设计进行调整。
3.2 固定铁丝网将铁丝网从固定杆顶部开始,将其沿着支撑杆一圈一圈地绕下去。
在绕的过程中,使用U型铁丝或螺栓将铁丝网固定在支撑杆上。
3.3 完善围墙结构在围墙的角落和拐角处,使用支撑杆和固定件进行加固,增加围墙的稳定性。
可以使用螺栓将固定件与支撑杆连接。
3.4 浇筑固定基础在围墙的每个支撑杆底部,挖掘一个深度为30cm左右的坑,然后将水泥和砂浆混合均匀,倒入坑中,将支撑杆固定在混凝土中。
待混凝土干燥后,即可完成固定基础。
4. 注意事项•在施工过程中,要注意安全,穿戴好所需的防护装备,并严格遵守安全操作规程。
•在固定铁丝网时,要确保每一圈之间的间距均匀,使整个围墙看起来平整美观。
•使用U型铁丝或螺栓固定铁丝网时,要确保固定牢固,以防松动。
铁艺围墙、铁丝网围墙、砖砌围墙施工方案第一节、铁艺围墙施工一、施工准备1、砌块、水泥、砂石等应避免碰撞、受雨受潮。
堆放时应尽量堆放在空地,避免占用车道及草坪。
砌块整体配套辅助材料和配件应符合设计规定的质量标准和使用要求。
金属围栏进场时要有出厂合格证和试验报告,其规格、型号、尺寸均应符合设计要求。
码放到安全地点,垫好木方,做好覆盖。
2、现场施工用电用水点位明确,施工机具及人员安排妥当。
3、安全文明设施已落实到位。
二、施工要求2、砌块墙的程度和竖向粘结缝应横平、竖直,厚薄均匀,密实饱满。
砌筑时随时用力向横、竖接缝处挤压,或用专用带榫头的垫板对准榫槽压紧,用橡胶锤敲击垫板使缝挤实,并及时刮去从缝中挤出的余外砂浆。
3、为保证砌块墙体的刚度,防止裂缝,要做好砌块墙之间的连接。
在灰缝中配置的加强钢筋、钢筋网。
4、砌筑用砂浆,调制量从加水时算起,使用时间不应超过4小时,硬化后不应掺水后再使用。
5、砌块墙在砌筑过程中,应随时用靠尺、水平尺和吊锤检查,调整墙面的平整度和垂直度。
严禁在石膏粘结剂凝固过程中敲打校正。
6、砌块墙砌筑完毕后,应用将缺损和空洞补平。
6、栏杆安装应顺直,焊接点需做好防腐处理并刷同色漆。
三、施工方法1、土方开挖采用小型挖掘机开挖,根蒂根基底面各留10cm作为进行清底处理。
开挖的土方如堆在草坪上,需下垫木板保护,并在围墙根蒂根基施工完后立时进行回填,草坪损坏的地方后期进行修补。
2、所需砼现场搅拌,基槽验收合格后,即可在其上进行垫层施工,垫层采用C15素混凝土,厚120mm,采用平板振捣器拖平振实。
3、基础砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天砌筑前将砌块洒水湿润。
4、围墙施工:砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天砌筑前将砌块洒水湿润。
砌筑砖柱时要保证预埋铁件位置准确并安装牢固,预埋2根Ф32线管在柱内。
砌筑时需搭设脚手架,脚手架搭设需符合规范要求,脚手板上堆砌材料不宜过多。
本工程为XX小区铁艺围墙施工项目,位于XX市XX区XX小区。
围墙全长约500米,包括主围墙、大门、侧门及附属设施。
本工程主要采用铁艺材料,结合现代工艺,打造美观、实用的铁艺围墙。
二、施工准备1. 材料准备:铁艺材料、水泥、砂、钢筋、模板、涂料等。
2. 人员准备:项目经理、技术负责人、施工员、焊工、油漆工、安装工等。
3. 工具准备:电焊机、切割机、钻床、电锤、水准仪、线锤等。
三、施工工艺1. 施工顺序:测量放线→基础施工→主体结构施工→安装铁艺栏杆→涂料涂刷→验收。
2. 测量放线:根据设计图纸,确定围墙的位置、尺寸、标高,并做好标记。
3. 基础施工:挖设基础坑,按照设计要求进行基础垫层、基础浇筑。
4. 主体结构施工:采用砖砌结构,墙体厚度为240mm,砂浆强度等级为M5。
主体结构施工完成后,进行门窗洞口预留、预埋钢筋。
5. 安装铁艺栏杆:根据设计要求,安装铁艺栏杆。
栏杆与墙体连接牢固,焊接部位应饱满、光滑。
6. 涂料涂刷:涂料选用环保型涂料,颜色根据业主要求确定。
涂料涂刷前,应将表面清理干净,确保涂料与墙体粘结牢固。
7. 验收:施工完成后,进行自检、互检,确保工程质量符合设计要求。
四、施工进度计划1. 施工准备阶段:5天。
2. 基础施工阶段:7天。
3. 主体结构施工阶段:10天。
4. 安装铁艺栏杆阶段:7天。
5. 涂料涂刷阶段:5天。
6. 验收阶段:3天。
总计施工工期为33天。
五、质量控制措施1. 严格控制材料质量,确保所用材料符合设计要求。
2. 严格按照施工规范进行施工,确保工程质量。
3. 加强施工过程中的质量检查,发现问题及时整改。
4. 施工完成后,进行自检、互检,确保工程质量符合设计要求。
六、安全文明施工措施1. 施工现场设置明显的安全警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工过程中,注意防止高空坠落、物体打击等事故发生。
4. 施工现场保持整洁,及时清理施工垃圾。
引言概述:铁艺围墙作为一种常见的围墙材料,具有良好的美观性、耐久性和安全性,因此在建筑工程中广泛应用。
本文将详细介绍铁艺围墙的施工方案,包括设计、预备工作、施工流程以及施工过程中应注意的事项等。
正文内容:一、设计方案1.确定围墙的用途和功能2.根据用途和功能进行风格与形式的设计3.确定围墙的尺寸和高度4.选择合适的材料和配件5.进行围墙的结构计算和负荷分析二、预备工作1.确定施工地点和范围2.清理施工地点,确保场地平整3.测量施工地点的尺寸和高度4.准备施工所需的工具和材料5.制定安全施工计划,确保施工过程安全可靠三、施工流程1.围墙基础的处理基础的挖掘和浇筑基础的加固和防腐处理2.围墙柱的安装柱的定位和标注柱的铺设和固定确保柱与基础的牢固连接3.围墙横梁的搭建横梁的测量和切割横梁的组装和安装确保横梁与柱的牢固连接4.围墙网的安装网的铺设和缝合网的拉紧和固定确保网与柱、横梁的连接牢固可靠5.围墙配件的安装配件的选择和购买配件的安装和调整确保配件与围墙的协调一致四、施工过程中的注意事项1.安全施工,佩戴个人防护装备2.确保施工地点的通风良好3.注意防止施工地点积水4.避免造成施工环境污染5.定期检查施工材料和工具的使用状况五、总结铁艺围墙的施工方案包括设计、预备工作、施工流程以及施工过程中的注意事项等。
每个环节都需要认真把握,确保围墙的质量和安全,同时要注意环保和施工人员的安全。
只有在严谨的工艺和标准的管理下,才能保证铁艺围墙的施工质量,满足人们对于围墙的功能需求和审美要求。
铁艺围墙施工方案铁艺围墙施工组织设计目录第一章工程概况第二章围墙施工方法第三章注意事项第四章铁艺栏杆制作方法一、工程概况及施工条件一)建筑部分概况:本工程为铁艺围墙施工,施工地点位于XX区XX路XX号,总用地面积为XX平方米,总建筑面积为XX平方米。
二)结构部分概况:本工程围墙采用钢结构,基础采用混凝土浇筑,墙面覆盖石材。
二、施工准备工作及现场平面布置一)技术准备工作:施工前应进行现场勘测和测量,制定详细的施工方案和施工程序,保证施工质量。
二)施工用电:施工期间需要用电,应按照规定进行安全用电。
三)施工用水:施工期间需要用水,应保证水源干净卫生。
三、劳动力和施工机械的配置一)施工管理组织机构:应设立项目经理、技术负责人、安全员等职位,明确各自职责。
二)施工机械设备:根据施工需要,配置铁艺加工机械、吊装设备等。
四、重要部位的施工方法一)土方及基础工程1.测量放线:严格按照设计要求进行放线。
2.XXX开挖和回填:应按照设计要求进行开挖和回填。
3.基础工程:应按照设计要求进行混凝土浇筑和钢筋加工。
二)主体结构工程1.墙体工程:应按照设计要求进行围墙建造。
三)围墙装饰工程1.围墙粉刷:应在主体工程完成后进行粉刷。
2.脚手架工程及周边安全防护:应设置脚手架和安全防护措施,确保工人安全施工。
五、安全文明施工管理措施1.安全施工管理体系:建立健全安全管理体系,保证施工安全。
2.安全施工管理措施:制定安全施工方案,设立安全警示标志等。
3.文明施工管理体系:培养文明施工意识,保持施工现场整洁。
4.文明施工管理措施:设置施工垃圾箱,控制施工噪音等。
六、质量保证体系及技术措施一)工程质量目标:保证工程质量达到设计要求。
二)建立健全质量保证体系:制定质量保证计划,设立质量检查机构等。
三)技术措施:采用先进的施工技术和工艺。
四)严格控制对工程质量有影响的重要因素:如材料选用、施工工艺等。
五)竣工后的质量控制:进行质量检查和验收,确保工程质量。
围墙工程施工技术方案一、工程概况本工程为某小区围墙新建工程,其中包括砖砌铁艺围墙和彩钢板临时围墙。
砖砌铁艺围墙采用100厚碎石垫层,300厚C20混凝土地梁上部设240mm×240mm围梁,间距6m设砖柱,砖底圈梁490mm×490mm,顶设720mm×720mm混凝土盖板,柱间设铸铁围栏内嵌三一标志,外立面贴米白色文化石,每隔36m设变形缝一道,(在侧面)内填沥青麻丝。
彩钢板临时围墙采用300mm×300mm×300mm C20混凝土柱墩,483.5mm焊管立柱背设斜撑间距3m,50mm×3角钢内衬,0.325单层彩钢板封面。
二、施工方法及工艺流程1. 施工准备(1)依据设计图纸,放线定位,确定围墙的位置和尺寸。
(2)组织施工人员学习图纸,领会设计意图,进行技术交底。
(3)准备施工所需的各种材料、设备和工具。
2. 基础工程(1)土方开挖:采用机械开挖,基坑开挖深度约为0.5m,坑底留100mm厚基土用人工修平至设计标高。
(2)垫层施工:铺设100mm厚碎石垫层,确保基础的稳定性。
(3)混凝土基础施工:浇筑300mm厚C20混凝土基础,为围墙提供稳定的支撑。
3. 墙体工程(1)砖砌墙体:按照设计要求进行砖砌,墙体砌筑应饱满、整齐,砖缝厚度均匀。
(2)混凝土围梁施工:按照设计要求设置混凝土围梁,保证墙体的稳定性和整体性。
(3)砖柱施工:在混凝土围梁上设置砖柱,柱身应垂直、牢固。
(4)围栏安装:按照设计要求安装铸铁围栏,确保围栏的稳定性和美观性。
4. 盖板施工(1)混凝土盖板浇筑:在砖柱上设置混凝土盖板,浇筑时要注意控制标高和水平度。
(2)盖板表面处理:浇筑完成后,对盖板表面进行抹平、压光,确保表面平整、美观。
5. 变形缝施工(1)设置变形缝:按照设计要求在墙体上设置变形缝,以防止墙体因温度变化等原因产生裂缝。
(2)填充材料:在变形缝内填充沥青麻丝,以保证缝隙的密封性和稳定性。

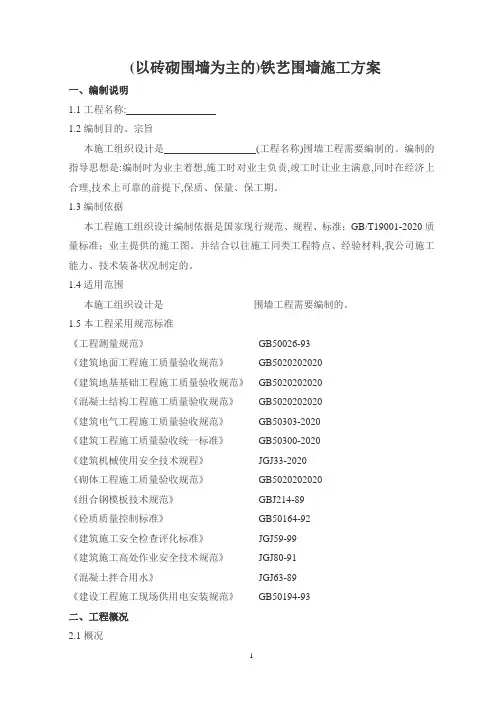

(以砖砌围墙为主的)铁艺围墙施工方案一、编制说明1.1工程名称:1.2编制目的、宗旨本施工组织设计是(工程名称)围墙工程需要编制的。
编制的指导思想是:编制时为业主着想,施工时对业主负责,竣工时让业主满意,同时在经济上合理,技术上可靠的前提下,保质、保量、保工期。
1.3编制依据本工程施工组织设计编制依据是国家现行规范、规程、标准;GB/T19001-2020质量标准;业主提供的施工图。
并结合以往施工同类工程特点、经验材料,我公司施工能力、技术装备状况制定的。
1.4适用范围本施工组织设计是围墙工程需要编制的。
1.5本工程采用规范标准《工程测量规范》GB50026-93《建筑地面工程施工质量验收规范》GB5020202020《建筑地基基础工程施工质量验收规范》GB5020202020《混凝土结构工程施工质量验收规范》GB5020202020《建筑电气工程施工质量验收规范》GB50303-2020《建筑工程施工质量验收统一标准》GB50300-2020《建筑机械使用安全技术规程》JGJ33-2020《砌体工程施工质量验收规范》GB5020202020《组合钢模板技术规范》GBJ214-89《砼质质量控制标准》GB50164-92《建筑施工安全检查评化标准》JGJ59-99《建筑施工高处作业安全技术规范》JGJ80-91《混凝土拌合用水》JGJ63-89《建设工程施工现场供用电安装规范》GB50194-93二、工程概况2.1概况本工程位于,由公司投资兴建,总建筑长度为,有毛石基础、砼条形基础、机制砖基础。
基础部分采用C15基础垫层和土0.00米以下采用M7.5水泥砂浆砌筑。
土0.00以上采用M5水泥砂浆砌筑水泥砂制砖。
墙面水泥砂浆勾缝2.2工程建设地点现场条件2.2.1工程建设地点:2.2.2现场施工条件:交通便利,施工用水用电满足施工要求,具备开工条件2.3质量、工期要求:要求质量:合格。
要求工期: 开工, 竣工,工期日历天数为天。
一、工程概况本工程为围墙围网新建工程,主要包括砖砌基础、铁艺围网、立柱及附件等。
工程总长度为1500米,其中砖砌基础长度为1200米,铁艺围网长度为300米。
施工地点位于XX市XX区,施工工期为60天。
二、施工准备1. 技术准备(1)熟悉施工图纸,明确设计要求、施工工艺和质量标准。
(2)组织施工人员学习图纸,掌握施工技术要点。
(3)编制施工组织设计,明确施工流程、施工方法和质量控制措施。
2. 材料准备(1)砖砌基础:选用M10水泥砂浆,红砖强度等级MU10。
(2)铁艺围网:选用符合国家标准的镀锌铁艺围网,网孔尺寸为100mm×100mm。
(3)立柱:选用Q235B热轧圆钢,直径为80mm。
(4)附件:选用膨胀螺丝、锚杆、U型卡等。
3. 施工机械准备(1)挖掘机:用于基础土方开挖。
(2)搅拌机:用于水泥砂浆的搅拌。
(3)平板振动器:用于基础混凝土的振捣。
(4)切割机:用于铁艺围网的裁剪。
三、施工工艺1. 砖砌基础施工(1)开挖基坑:按照设计要求,开挖基坑,深度为0.5m,宽度为0.8m。
(2)垫层施工:在基坑底部铺设一层C15混凝土垫层,厚度为0.1m。
(3)砌筑基础:选用MU10红砖,M10水泥砂浆,砌筑基础,厚度为0.24m。
(4)基础验收:砌筑完成后,进行基础验收,确保基础稳固。
2. 铁艺围网施工(1)放线定位:根据设计图纸,确定铁艺围网的位置,进行放线定位。
(2)安装立柱:将立柱插入基础孔洞,使用膨胀螺丝固定。
(3)安装铁艺围网:将铁艺围网套在立柱上,使用U型卡固定。
(4)安装附件:在铁艺围网和立柱之间安装锚杆,确保围网稳固。
四、质量控制1. 砖砌基础:确保基础厚度、砂浆强度符合设计要求。
2. 铁艺围网:确保围网尺寸、立柱间距符合设计要求,围网安装牢固。
3. 附件:确保附件安装牢固,无松动现象。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场设置安全警示标志,确保施工安全。
铁丝网围墙施工方案一、施工准备与规划现场踏勘:详细了解施工场地情况,包括地形、地质、周边环境和既有设施等。
施工图纸设计:根据现场情况,设计合适的围墙施工图纸,明确各施工步骤和技术要求。
施工方案确定:根据施工图纸,确定施工方案,包括施工顺序、工期安排、人员配备等。
二、材料与工具准备材料采购:按照施工图纸要求,采购铁丝网、水泥、砂、石、钢筋等所需材料,确保材料质量符合要求。
工具准备:准备挖掘机、混凝土搅拌机、砌筑工具、电焊机、刷漆工具等施工所需设备。
三、基坑挖掘与处理根据设计要求挖掘基坑,确保基坑尺寸、深度符合要求。
基坑底部处理:清理基坑底部杂物,确保底部平整、无积水。
四、地脚钢筋安装按照施工图纸要求,安装地脚钢筋,确保钢筋位置、间距、锚固长度等符合规范要求。
对钢筋进行焊接或绑扎,确保钢筋连接牢固。
五、混凝土基础浇筑按照设计要求,配制混凝土,确保混凝土强度等级符合要求。
浇筑混凝土基础,确保基础平整、无空鼓、无裂缝。
六、围墙砌筑与加固按照施工图纸要求,进行围墙砌筑,确保墙体尺寸、垂直度符合要求。
对墙体进行加固处理,如设置构造柱、圈梁等,提高墙体稳定性。
七、铁丝网安装与固定在围墙顶部安装铁丝网,确保铁丝网平整、无扭曲。
采用专用夹具将铁丝网固定牢固,防止脱落。
八、抹灰与表面处理对围墙表面进行抹灰处理,确保墙体表面平整、光滑。
对抹灰后的墙体进行养护,防止开裂、脱落。
九、刷漆与美观提升按照设计要求,选择适当的涂料进行刷漆处理,提升围墙美观度。
刷漆前确保墙体干燥、清洁,确保漆面附着牢固、色泽均匀。
十、质量检查与维护在施工过程中,进行各道工序的质量检查,确保施工质量符合要求。
施工完成后,进行整体质量验收,确保围墙稳定性、安全性符合规范要求。
对已完成的围墙进行定期维护,检查铁丝网、涂料等是否有损坏、脱落现象,及时进行修复。
通过以上步骤的详细规划与实施,可以确保铁丝网围墙施工的质量与进度,为工程项目提供坚实的安全保障。
砖砌铁艺围墙施工方案1. 引言砖砌铁艺围墙是一种常见的围墙类型,它结合了砖砌和铁艺的特点,既能提供较好的安全防护功能,又能增加建筑的美观性。
本文档将详细介绍砖砌铁艺围墙的施工方案,包括施工准备、材料和工具准备、施工步骤等内容。
2. 施工准备在开始施工之前,需要进行一些准备工作,包括测量、设计围墙布局和清理施工场地。
2.1 测量首先,需要准确测量围墙所需的尺寸和布局。
根据实际需要,确定围墙的长度、高度和形状。
测量时要注意减去门窗的位置,并考虑到围墙与周围建筑之间的空隙。
2.2 设计围墙布局根据测量结果和设计要求,制定围墙的布局方案。
考虑围墙的外观和结构稳定性,确定砖砌和铁艺的比例和分布。
可以使用专业的建筑设计软件进行模拟设计,以确保围墙符合要求。
2.3 清理施工场地在施工开始之前,需要清理施工场地,将围墙周围的杂物清除,确保施工区域整洁。
3. 材料和工具准备施工围墙需要使用一些特定的材料和工具。
下面列出了一些常用的材料和工具:•砖块:根据设计要求选择合适的砖块。
常用的砖块有红砖、普通砖等。
•水泥:用于砌筑砖墙的粘结材料。
•铁艺部件:包括铁艺柱、栏杆等。
•铁丝网:用于增加围墙的安全性。
•砂浆:用于填充砖缝和修补砖块表面。
•墙角线:用于确保墙角的垂直和水平。
•施工工具:包括砖刀、砂石筛、水平仪、测量工具等。
在开始施工之前,需要准备好以上所述的材料和工具,并确保其质量达到要求。
4. 施工步骤4.1 固定铁艺部件首先,根据设计好的围墙布局,在施工场地上确定围墙的位置,并用丝线或者标定桩标定出围墙的轮廓。
然后,使用挖掘工具挖掘铁艺部件的基础,确保其深度和稳定性。
将铁艺部件嵌入基础孔中,并用水平仪保证其垂直和水平。
最后,使用水泥将铁艺部件与基础固定,确保其牢固。
4.2 砌筑围墙在固定铁艺部件后,开始砌筑围墙。
首先,根据设计要求,在铁艺部件之间砌筑砖墙。
使用砖刀将砖块切割成合适的尺寸,并使用水泥将砖块粘接在一起。
铁艺围墙砌筑施工方案第一节铁艺围墙施工方案一、基础工程1、施工工艺场地平整→定位放线→基槽开挖→支设模板→浇筑砼条形基础→检查验收→拆除模板→回填土→防潮层→基础结构验收。
①其中:土方开挖工序如下:定位测量——埋设轴线引桩——撒出开挖线——人工挖土——地基验槽——地基异常处理——进入下道工序。
2、施工要点1)土方开挖过程中土量,在现场附近就近堆放,以用于回填。
2)开挖过程中,测量人员随时抄平,在坑壁上钉上标高控制桩,以便随时掌握开挖深度,防止超挖。
3)挖土时,应提前探明地下管线的分布情况,做好妥善处理。
4)土方施工中,应注意施工机械的安全使用,进场前进行检修。
开挖时挖掘机工作范围内不准进行其他作业,装土时,汽车驾驶员应离开驾驶室,车箱内有人时严禁装土。
②本工程为C20的混凝土。
待基础轴线尺寸,基底标高经验收合格办完隐检手续后,测放人员及时标定400mm厚砼上皮的标高控制线。
砼浇筑前先检查垫层的尺寸及形状是否正确、模板支撑是否牢固。
浇筑垫层砼时,派专人随时抽查商品砼的质量情况。
砼表面用刮杠刮平,随后用木抹子搓平压光,施工过程中要及时取样,留好试块。
③土方回填基础工程完工后,经质检站验收合格后,再进行土方回填.1)工艺流程基层清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平→验收。
2)施工方法填土前应将基槽底垃圾等杂物清理干净。
基础回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
检验回填土内有无杂物,粒径是否符合规定,含水量是否在控制的范围内。
如含水量偏高,可采用翻松、晾晒和均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。
填土全部完成后,应进行表面拉线找平,对超过设计标高的地方,及时依线铲平,低于设计标高的地方补土夯实。
3)质量标准主控项目:标高偏差允许值-30mm,分层压实系数符合设计要求。
一般项目:回填的土料,必须符合设计或施工规范的规定,分层厚度及含水量符合设计或施工规范的规定,表面平整度允许偏差不大于20mm。
第1篇一、项目概述1.1 项目背景本项目为园林铁艺围墙施工,旨在为某园林景区提供一道既美观又实用的围墙,以保护园林景观,提升景区整体形象。
1.2 项目目标确保园林铁艺围墙施工质量,按时完成施工任务,满足设计要求,为景区创造一个安全、美观、舒适的休闲环境。
二、施工准备2.1 施工组织成立项目施工团队,明确各岗位人员职责,确保施工过程中各项工作有序进行。
2.2 施工图纸及技术资料熟悉施工图纸,了解设计要求,掌握施工工艺和技术标准。
2.3 材料及设备准备根据施工图纸和施工方案,准备所需铁艺材料、施工工具和设备。
2.4 施工现场准备现场测量放线,确定围墙位置,清理施工场地,搭建临时设施。
三、施工工艺及方法3.1 施工流程1. 材料验收2. 现场测量放线3. 钢筋加工制作4. 钢筋焊接5. 铁艺板安装6. 围墙表面处理7. 围墙验收3.2 施工工艺3.2.1 材料验收1. 验收铁艺材料的质量、规格、数量,确保符合设计要求。
2. 验收施工工具和设备,确保其完好可用。
3.2.2 现场测量放线1. 根据设计图纸,确定围墙位置。
2. 使用全站仪进行现场测量,放线准确。
3.2.3 钢筋加工制作1. 根据设计图纸,加工制作钢筋,确保尺寸准确。
2. 钢筋焊接采用双面焊接,确保焊接质量。
3.2.4 钢筋焊接1. 使用电弧焊进行钢筋焊接,确保焊接牢固。
2. 焊接过程中注意保护焊接部位,防止变形。
3.2.5 铁艺板安装1. 将加工好的铁艺板按照设计要求安装到预埋的钢筋上。
2. 安装过程中注意调整铁艺板的位置,确保其平整、牢固。
3.2.6 围墙表面处理1. 对安装好的铁艺围墙进行表面清洁。
2. 根据设计要求,对围墙进行喷漆或涂装处理。
3.2.7 围墙验收1. 检查围墙的安装质量,确保符合设计要求。
2. 验收围墙的表面处理,确保美观。
四、施工质量控制4.1 材料质量1. 严格控制铁艺材料的质量,确保符合设计要求。
2. 对进场材料进行严格检验,不合格材料严禁使用。
铁艺围墙施工方案一,施工方案〔一〕施工依次测量放线→修临时路→挖根底土方→垫层→砖根底→地梁及下预埋铁件→回填土→砌砖垛下预埋件→安装铁艺栏杆→墙体装饰〔二〕,铁艺栏杆制作安装〔1〕,制作铁艺栏杆必需依据现场放线实测的数据,依据设计的要求,绘制施工放样详图,尤其对栏杆的拐点位置与栏杆的立柱定位尺寸要特别留意,只有经过现场放线核实后放详图,才能作为栏杆构配件的加工图。
〔2〕,检查预埋铁件是否齐全,牢固。
〔3〕,选择合格的原材料合格的原材料是制作栏杆的关键所在,壁厚太薄的管材在焊接时简单发生变形与凹瘪,而达不到质量要求。
〔4〕,切割与安装一般应先直立直线段两端的立柱,检查就位正确与校正垂直度,然后用拉通线方法逐个安装中间立柱,依次焊接其他杆件,施工时要留意管材间的焊接要饱满,不能仅点焊几点,以免磨平后露出管材间的缝隙,完成后要将焊疤敲除,并磨平。
二,铁艺栏杆工艺要求1.施工打算:第1页a)铁艺进场时要有出厂合格证与试验报告,其规格,型号,尺寸均应符合设计要求。
码放到平安地点,垫好木方,做好覆盖。
b)弹好铁艺位置线,并依据50cm水平线,确定好安装标高。
c)铁艺的拆包,检查与运输:按图纸要求核对型号与检查铁艺的质量,如发觉缺棱窜角与翘曲不平,偏差超标者,严峻损伤划痕,外观色差大者,应找厂家解决协商,经修整,鉴定合格后,才能安装,检查铁艺粘有爱护膜,如有缺损者应补粘后再施工安装。
2.施工要点:a)铁艺洞口处理:铁艺安装采纳预留洞口后塞口的安装方法。
铁艺洞口的程度位置应以墙体50cm线为标准,量出洞口下皮标高,弹线找直。
b)铁艺栏杆与墙体连接预埋铁件与墙体连接。
将铁件安装在洞口底及两侧,再将铁艺栏杆送入洞口定位焊牢。
三,镶贴面砖工程〔本施工方案围墙装饰面选用镶贴面砖〕1,施工打算〔一〕作业条件依据设计图纸要求,依据建筑构造各部位的具体做法与工程量,预先选择出色彩一样,同规格的面砖,分别堆放并保管好。
镶贴前,基体必需经验收,无空鼓。
铁艺围墙的施工方案铁艺围墙是一种常用的围墙材料,其具有结构坚固、美观大方等特点,因此被广泛用于住宅小区、园林景区等场所的围墙施工中。
下面是一份铁艺围墙的施工方案,以便参考。
一、施工前的准备工作1.调查:在施工前,需要对待施工地进行调查,了解地面的情况以及设备、材料等要求。
2.方案设计:根据业主的要求和实际情况,设计合理的围墙方案,并进行图纸设计。
3.材料准备:根据设计方案,准备所需的铁艺围墙材料,包括铁艺花型件、连接件、固定件等。
二、施工工艺步骤1.清理地面:在施工前,需要将施工地面进行清理,清除杂物、碎石等。
2.找平地面:根据设计要求,如果地面不平坦,需要进行找平处理,以确保围墙施工的平整度。
3.固定桩基:在围墙的四个角落处,挖掘深度约50厘米的混凝土桩基,将四个角落的铁艺柱子固定其中。
4.搭建围墙架子:根据图纸设计,将铁艺花型件、连接件等组装成围墙的框架结构,固定在桩基上。
5.焊接固定:将围墙框架的每个部件进行焊接固定,确保结构的稳固性。
6.固定封面:在围墙框架的内外部分别安装固定件,将铁艺封面固定在框架上,形成完整的围墙。
7.涂装处理:对围墙进行喷涂、喷砂等处理,确保围墙的表面光滑、美观。
8.检验验收:经过以上步骤,施工围墙工程基本完成,需要进行检验验收,确保围墙的质量合格。
三、施工工具和设备1.挖掘机、铲土机等土方机械设备。
2.施工车辆:运输围墙材料和设备。
3.焊接设备:包括焊接机、焊接电极等。
4.吊车、吊机等起重设备。
5.空压机等气动工具。
四、施工安全措施1.施工现场要设置明显的安全警示标志,禁止无关人员进入作业区域。
2.工人需要佩戴相关的个人防护用品,如安全帽、鞋子、工作手套等。
3.施工过程中,要注意机械设备的安全操作,杜绝发生事故。
4.严格按照相关规范和施工方案进行施工,确保工程的质量安全。
以上就是铁艺围墙的施工方案,希望能对您有所帮助!。
济南小区铁艺围墙施工方案一、前言铁艺围墙是小区围合的重要组成部分之一,不仅可以起到安全防护的作用,还能增加小区的美观度。
本文档旨在提供一份济南小区铁艺围墙施工方案,以供相关人员参考和执行。
二、施工准备1. 材料准备在施工之前,需要准备以下材料:•铁艺围墙构件:包括铁艺栏杆、柱子等。
•砖石材料:用于围墙基础。
•钢筋:用于加固固墙基础。
•水泥、砂浆等建筑材料。
2. 工具准备为了顺利进行施工,需要准备以下工具:•锤子、扳手、铁钳等基础工具。
•铁锯、电动钻等电动工具。
•挖掘机、搅拌机等大型机械设备。
3. 施工人员准备确保施工过程中有足够的人员来完成各项工作任务,包括但不限于:•工程师:负责制定施工方案和监督施工进度。
•技术工人:负责具体的施工操作。
•安全人员:负责确保工地安全。
三、施工步骤1. 基础施工•选择合适的位置确定围墙的起始点和终点。
•使用挖掘机挖掘基础基坑,坑的深度要符合围墙高度的要求。
•在基坑中铺设钢筋网,并使用钢筋连接件连接好。
•将混凝土倒入基坑中,用平板夯实并平整。
•等待混凝土凝固后,进行表面处理,确保固墙基础牢固。
2. 围墙安装•依据设计方案,将铁艺栏杆等构件与柱子进行连接。
•将构件按照围墙的要求进行排列,并使用螺丝等固定好。
•确保铁艺围墙的每个构件连接牢固,不易松动。
3. 涂漆处理•对铁艺围墙进行除锈处理,确保表面平整。
•使用底漆进行底涂,以增加涂层与铁艺围墙的附着力。
•使用面漆进行面涂,以保护铁艺围墙并增加美观度。
4. 施工验收•完成铁艺围墙施工后,进行全面的验收工作。
•检查围墙的每个构件是否牢固,无松动现象。
•检查涂漆表面是否平整,无刷毛或掉色现象。
•确保整个施工过程符合相关质量标准要求。
四、安全注意事项在施工过程中,必须注重安全,遵循以下注意事项:•施工人员必须穿戴好安全装备,如安全帽、工作鞋等。
•施工现场必须设置明显的警示标志,以保证他人安全。
•确保机械设备操作人员持证上岗,并严格按照操作规程进行施工。
一、工程概况本工程为新建围墙工程,主要包括砖砌铁艺围墙和彩钢板临时围墙两部分。
砖砌铁艺围墙全长1979m,彩钢板临时围墙全长1538m。
施工方为上海汇发建筑安装工程有限公司,监理单位为湖南兴湘建设监理。
二、施工准备1. 施工图纸及设计变更:熟悉施工图纸及设计变更,了解工程的具体要求和技术指标。
2. 材料设备:准备所需的各种建筑材料、设备,如砖、水泥、钢筋、彩钢板、焊管、角钢等。
3. 人员组织:成立围墙施工项目部,明确各岗位职责,组织施工人员培训。
4. 施工现场:清理施工现场,确保施工环境安全、整洁。
三、施工工艺流程1. 砖砌铁艺围墙施工:(1)基础施工:挖设基础槽,铺设碎石垫层,浇筑C20混凝土地梁,设置砖柱。
(2)主体施工:砌筑240×240的砖柱,设置圈梁,浇筑混凝土盖板,安装铸铁围栏。
(3)装饰施工:外立面贴米白色文化石,每隔36m设置变形缝,内填沥青麻丝。
2. 彩钢板临时围墙施工:(1)基础施工:挖设基础槽,浇筑C20混凝土柱墩。
(2)主体施工:设置483.5mm焊管立柱,背设斜撑,间距3m,安装50×3角钢内衬,铺设0.325mm单层彩钢板封面。
四、施工质量控制1. 材料质量控制:严格按照设计要求,选用合格的材料,确保工程质量。
2. 施工过程控制:加强施工过程中的质量控制,严格执行施工规范和操作规程。
3. 验收控制:按照施工图纸和设计要求,进行隐蔽工程验收、中间验收和竣工验收。
五、安全措施1. 施工现场安全:确保施工现场安全,加强安全教育和培训,落实安全责任制。
2. 施工机械安全:定期检查施工机械,确保其安全运行。
3. 施工人员安全:加强施工人员的安全意识,佩戴个人防护用品。
4. 应急预案:制定应急预案,确保突发事件得到及时有效处理。
六、施工进度安排1. 施工准备阶段:5天2. 砖砌铁艺围墙施工阶段:60天3. 彩钢板临时围墙施工阶段:30天4. 竣工验收阶段:5天总计:100天七、施工总结1. 总结施工过程中的经验教训,不断提高施工质量。
砖砌及铁艺栏杆混合围墙施工方案110kV输变电新建工程围墙施工方案审批页批准年月日:审核年月日:编写年月日:目录1.编制依据。
42.工程概况及工程量2.1.工程概况。
43.施工进度。
54.施工准备。
51.编制依据本方案编制依据《建筑工程施工方案编制规范》(GB -2013)等相关标准和规范。
2.工程概况及工程量2.1.工程概况:本工程为110kV输变电新建工程,围墙施工是工程的重要组成部分。
围墙总长为500米,高度为3.5米,采用混凝土墙体结构。
2.2.工程量:围墙总长500米,高度3.5米,墙体厚度为0.3米,共计需用混凝土500立方米。
3.施工进度本工程围墙施工计划于2019年5月1日开始,预计施工周期为30天。
具体施工进度如下:3.1.5月1日至5月5日:现场布置、安全检查、基础施工;3.2.5月6日至5月10日:墙体一期施工;3.3.5月11日至5月15日:墙体二期施工;3.4.5月16日至5月20日:墙体三期施工;3.5.5月21日至5月25日:墙体四期施工;3.6.5月26日至5月30日:收尾工作、验收。
4.施工准备4.1.设备准备:4.1.1.混凝土搅拌机2台;4.1.2.塔吊1台;4.1.3.手持电钻2把;4.1.4.手持电锤2把;4.1.5.其他常用工具和设备。
4.2.材料准备:4.2.1.混凝土原材料;4.2.2.钢筋、钢丝绳等;4.2.3.其他围墙施工所需材料。
4.3.人员准备:4.3.1.工程经理1名;4.3.2.现场监理1名;4.3.3.班组长2名;4.3.4.工人10名。
4.1 材料本次工程所需材料包括水泥、砂、石子、钢筋等。
这些材料的质量必须符合国家标准,且经过质检合格方可使用。
4.2 机具设备所需机具设备包括混凝土搅拌机、塔吊、起重机、挖掘机等。
这些机具设备必须经过检测合格,且操作人员必须具备相关证书。
4.3 作业条件本次工程的作业条件包括天气、气温、风力等因素。
铁艺围墙、铁丝网围墙、砖砌围墙施工方案
第一节、铁艺围墙施工
一、施工准备
1、砌块、水泥、砂石等应避免碰撞、受雨受潮。
堆放时应尽量堆放在空地,避免占用车道及草坪。
砌块整体配套辅助材料和配件应符合设计规定的质量标准和使用要求。
金属围栏进场时要有出厂合格证和试验报告,其规格、型号、尺寸均应符合设计要求。
码放到安全地点,垫好木方,做好覆盖。
2、现场施工用电用水点位明确,施工机具及人员安排妥当。
3、安全文明设施已落实到位。
二、施工要求
1、砌块墙砌筑前沿隔墙长度方向计算块数,最后不足一块的空隙,可将砌块锯切成需要的尺寸填补空隙。
砌块墙砌筑时采用自上而下阶梯形式的砌筑方式,要求上下缝为错缝排列,错缝间距应大于等于1/3砌块长度。
转角、丁字墙、十字墙连接部位应上下搭接咬砌,周围的企口咬接精确,砌块的长度方向应与墙体方向平行一致,榫槽向下。
2、砌块墙的水平和竖向粘结缝应横平、竖直,厚薄均匀,密实饱满。
砌筑时随时用力向横、竖接缝处挤压,或用专用带榫头的垫板对准榫槽压紧,用橡胶锤敲击垫板使缝挤实,并及时刮去从缝中挤出的多余砂浆。
3、为保证砌块墙体的刚度,防止裂缝,要做好砌块墙之间的连接。
在灰缝中配置的加强钢筋、钢筋网。
4、砌筑用砂浆,调制量从加水时算起,使用时间不应超过4小时,硬化后不应掺水后再
使用。
5、砌块墙在砌筑过程中,应随时用靠尺、水平尺和吊锤检查,调整墙面的平整度和垂直度。
严禁在石膏粘结剂凝固过程中敲打校正。
6、砌块墙砌筑完毕后,应用将缺损和空洞补平。
6、栏杆安装应顺直,焊接点需做好防腐处理并刷同色漆。
三、施工方法
1、土方开挖采用小型挖掘机开挖,基础底面各留10cm 作为进行清底处理。
开挖的土方如堆在草坪上,需下垫木板保护,并在围墙基础施工完后马上进行回填,草坪损坏的地方后期进行修补。
2、所需砼现场搅拌,基槽验收合格后,即可在其上进行垫层施工,垫层采用C15素混凝土,厚 120mm,采用平板振捣器拖平振实。
3、基础砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天砌筑前将砌块洒水湿润。
4、围墙施工:砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天砌筑前将砌块洒水湿润。
砌筑砖柱时要保证预埋铁件位置准确并安装牢固,预埋2根Ф32线管在柱内。
砌筑时需搭设脚手架,脚手架搭设需符合规范要求,脚手板上堆砌材料不宜过多。
5、混凝土压顶工程:首先按照设计要求进行绑扎圈梁钢筋,圈梁侧模采用 15mm 厚多层板,在圈梁底面下一皮砖处,每隔1 米留一顶砖孔洞穿50-100mm木枋做扁担,竖立两侧模板,用夹条及斜撑支牢。
在钢筋、模板等施工完毕,并检查验收合格后,可进行圈梁砼浇筑,现场搅拌,采用插入式振捣棒振捣,要求捣固密实,并做好砼的养护工作。
6、墙体抹灰采用M5水泥砂浆,施工前先在墙体四角做好灰饼,各边角夹尺抹灰,施工完后使用靠尺进行平整复核。
7、金属围栏安装:
(1)金属围栏的拆包、检查与运输:按图纸要求核对型号和检查铁艺的质量,如发现缺棱窜角和翘曲不平,偏差超标者,严重损伤划痕,外观色差大者,应找厂家解决协商,经修整,鉴定合格后,才能安装,检查铁艺粘有保护膜,如有缺损者应补粘后再施工安装。
(2)检查预埋铁件是否齐全、牢固。
(3)弹好金属围栏位置线,并根据水平线确定好安装标高。
(4)准备好安装时的脚手架及做好安全防护措施。
(5)测量好每空围墙的净空,现场切割好栏杆长度,人工将栏杆抬上围墙并调整至设计位置。
(6)焊接时焊条或焊丝应选用适合于所焊接的材料的品种,且应有出厂合格证。
焊接时构件之间的焊点应牢固,焊缝应饱满,焊缝表面的焊波应均匀,不得有咬边、未焊满、裂纹、渣滓、焊瘤、烧穿、电弧擦伤、弧坑和针状气孔等缺陷,焊接区不得有飞溅物。
(7)栏杆焊接完毕后,应及时进行焊缝的打磨,打磨好后刷防腐漆和同色油漆。
8、土方回填:土方宜利用基槽内挖出的土,回填前过筛,粒径不大于50mm,并检验其含水量是否在控制范围内。
第二节、铁丝网围墙施工
一、施工准备
区内树木严禁砍伐,施工前需清理沿线杂草、荆棘、灌木。
当围墙施工部位有树木时,或者绕行,或者移栽,并采用专项措施对树木进行保护。
平整场地,布设施工用电线路,用水管线。
完成钢丝网的加工及订购,完成构件的准备工作,构件的进场。
二、施工方法
1、测量放线:根据甲方所提供图纸及现场情况,我方施工围墙不能超过用地红线,按图纸要求立柱间距为3m放出柱基础点位。
2、土方开挖:根据设计图纸,基础采用500×400mm混凝土柱基础。
现场情况无法使用机械开挖,只能采用人工开挖,将开挖土方现场进行整平处理。
3、围栏安装:
(1)焊好边框,将网片通过钢筋和U型卡连接在一起,连接好之后,边框两周焊耳朵与75立柱连接,形成整体。
(2)将成片的围栏置于坑内,调好直线度和垂直度,打入坑底下进行稳固。
(3)浇筑混凝土并振捣密实。
(4)复核围栏的直线度与锤子度,对偏差部位进行校正,偏差不得大于3mm,对校正后的围栏进行支撑稳固。
(5)金属网围栏安装完成后,表面浸塑破损部位及现场施焊部位打磨光滑,两道防刷锈漆,经验收后再做表面油漆处理;镀锌材质的现场焊接部位两道防刷锈漆,经验收后再做表面油漆处理。
第三节、砖砌围墙施工
一、施工准备
1、砌块、水泥、砂石等应避免碰撞、受雨受潮。
堆放时应尽量堆放在空地,避免占用车道及草坪。
砌块整体配套辅助材料和配件应符合设计规定的质量标准和使用要求。
金属围栏进场时要有出厂合格证和试验报告,其规格、型号、尺寸均应符合设计要求。
码放到安全地点,垫好木方,做好覆盖。
2、现场施工用电用水点位明确,施工机具及人员安排妥当。
3、安全文明设施已落实到位。
二、施工要求
1、砌块墙砌筑前沿隔墙长度方向计算块数,最后不足一块的空隙,可将砌块锯切成需要的尺寸填补空隙。
砌块墙砌筑时采用自上而下阶梯形式的砌筑方式,要求上下缝为错缝排列,错缝间距应大于等于1/3砌块长度。
转角、丁字墙、十字墙连接部位应上下搭接咬砌,周围的企口咬接精确,砌块的长度方向应与墙体方向平行一致,榫槽向下。
2、砌块墙的水平和竖向粘结缝应横平、竖直,厚薄均匀,密实饱满。
砌筑时随时用力向横、竖接缝处挤压,或用专用带榫头的垫板对准榫槽压紧,用橡胶锤敲击垫板使缝挤实,并及时刮去从缝中挤出的多余砂浆。
3、为保证砌块墙体的刚度,防止裂缝,要做好砌块墙之间的连接。
在灰缝中配置的加强钢筋、钢筋网。
4、砌筑用砂浆,调制量从加水时算起,使用时间不应超过4小时,硬化后不应掺水后再使用。
5、砌块墙在砌筑过程中,应随时用靠尺、水平尺和吊锤检查,调整墙面的平整度和垂直度。
严禁在石膏粘结剂凝固过程中敲打校正。
6、砌块墙砌筑完毕后,应用将缺损和空洞补平。
三、施工方法
1、土方开挖采用小型挖掘机开挖,基础底面各留10cm 作为进行清底处理。
开挖的土方如堆在草坪上,需下垫木板保护,并在围墙基础施工完后马上进行回填,草坪损坏的地方后期进行修补。
2、所需砼现场搅拌,基槽验收合格后,即可在其上进行垫层施工,垫层采用C15素混凝土,厚 120mm,采用平板振捣器拖平振实。
3、基础砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天施工砌块洒水湿润。
4、围墙施工:砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天施工砌块洒水湿润。
预埋2根Ф32线管在墙内。
砌筑时需搭设脚手架,脚手架搭设需符合规范要求,脚手板上堆砌材料不宜过多。
5、混凝土压顶工程:首先按照设计要求进行绑扎圈梁钢筋,圈梁侧模采用 15mm 厚多层板,在圈梁底面下一皮砖处,每隔1 米留一顶砖孔洞穿50-100mm木枋做扁担,竖立两侧模板,用夹条及斜撑支牢。
在钢筋、模板等施工完毕,并检查验收合格后,可进行圈梁砼浇筑,现场搅拌,采用插入式振捣棒振捣,要求捣固密实,并做好砼的养护工作。
6、墙体抹灰采用M5水泥砂浆,施工前先在墙体四角做好灰饼,各边角夹尺抹灰,施工完后使用靠尺进行平整复核。
7、土方回填:土方宜利用基槽内挖出的土,回填前过筛,粒径不大于50mm,并检验其含水量是否在控制范围内。
