2013年造价师案例分析真题
- 格式:doc
- 大小:1.18 MB
- 文档页数:14
2013年造价工程师考试《建设工程造价管理》真题及答案解析【完整版】一、单项选择题(共60题,每题1分。
每题的备选项中,只有1个最符合题意)1.下列费用中,属于建设工程静态投资的是()。
A.基本预备费B.涨价预备费C.建设期贷款利息D.建设工程有关税费【参考答案】A【参考解析】建设投资可以分为静态投资和动态投资。
静态投资包括:建筑安装工程费、设备和工器具购置费、工程建设其他费用、基本预备费,以及因工程量误差而引起的工程造价的增减等。
动态投资除包括静态投资外,还包括建设期贷款利息、涨价预备费等。
2.建设工程全要素造价管理是指要实现()的集成管理。
A.人工费、材料费、施工机具使用费B.直接成本、间接成本、规费、利润C.工程成本、工期、质量、安全、环保D.建筑安装工程费用、设备工器具费用、工程建设其他费用【参考答案】C【参考解析】控制建设工程造价不仅仅是控制建设工程本身的建造成本,还应同时考虑工期成本、质量成本、安全与环保成本的控制,从而实现工程成本、工期、质量、安全、环保的集成管理。
全要素造价管理的核心是按照优先性的原则,协调和平衡工期、质量、安全、环保与成本之间的对立统一关系。
3.[已过时]根据《注册造价工程师管理办法》,取得造价工程师职业资格证书的人员逾期未申请初始注册的,须()后方可申请初始注册。
A.通过注册机关的考核B.重新参加职业资格考试并合格C.由聘用单位出具证明D.符合继续教育的要求【参考答案】D【参考解析】根据《注册造价工程师管理办法》中初始注册的规定,取得造价工程师执业资格证书的人员,可自资格证书签发之日起1年内申请初始注册。
逾期未申请者,须符合继续教育的要求后方可申请初始注册。
说明:根据最新版考试教材,该知识点已删除。
4.[已过时]根据《注册造价工程师管理办法》,注册造价工程师在每一注册有效期内应接受必修课()学时的继续教育。
A.48B.60C.98D.120【参考答案】B【参考解析】根据《注册造价工程师管理办法》,注册造价工程师在每一注册有效期内应接受必修课和选修课各为60学时的继续教育。
2013年造价工程师建设工程计价真题与答案一、单项选择题1.国外建筑工程造价构成中,反映工程造价估算日期至工程竣工日期之前,工程各个主要组成部分的人工、材料和设备等位置价格增长部分是( )。
A.直接建设成本B.建设成本上升费C.不可预见准备金D.未明确项目准备金2.某工程采购一台国产非标准设备,制造厂生产该设备的材料费、加工费和辅助材料费合计20万元,专用工具费率为2%,废品损失率为8%,利润率为10%,增值税率为17%。
假设不在发生其它费用,则该设备的销项增值税为( )。
A.4.08 B.4.09 C.4.11 D.4.123.下列费用项目中,属于工器具及生产家具购置费计算容的是( )。
A.未达到固定资产标准的设备购置费B.达到固定资产标准的设备购置费C.引进设备时备品备件的测绘费D.引进设备的专利使用费4.施工过程中用于现场工人的防暑降温费,属于安全文明施工措施费中的( )。
A.环境保护B.文明施工C.安全施工D.临时设施5.某施工企业承建某市区一住宅楼工程,工程不舍税造价为2000万元,当地地方教育附加率为2%,则该工程应缴纳的建筑安装工程税金为( )万元。
A.65.60 B.67.00 C.68.20 D.60.606.在国外建筑安装工程费用构成中,承包商投标报价时不计入和分摊进单价,而需单独列项的是( )。
A.临时设施费B.总部管理费C.利润D.税金7.下列费用项目中,属于工程建设其他费中研究试验费的是( )。
A.新产品试制费B.水文地质勘察费C.特殊设备安全监督检验费D.委托专业机构验证设计参数而发生的验证费8.下列费用项目中,计入工程建设其他费中专利及专有技术使用费的是( )。
A.专利及专有技术在项目全寿命期的使用费B.在生产期支付的商标权费C.国內设计资料费D.国外设计资料费9.在我国建设项目投资构成中,超规超限设备运输增加的费用属于( )。
A.设备及工器具购置费B.基本预备费C.工程建设其他费D.建筑安装工程费10.根据我国现行建设项目投资构成,下列费用项目中属于建设期利息包含容的是( )。
2013年造价师案例分析题(精选12道题-含答案【仅参考】)2013年公路工程造价师《案例分析》[案例一]人工挖路基土方,土壤为普通土,挖1立方米需消耗基本工作时间60分钟,辅助工作时间占工作班连续时间的2%,准备与结束工作时间占工作班连续时间的2%,不可避免的中断时间占工作班连续时间的1%,休息时间占工作班连续时间的15%。
问题:1、计算该人工挖普通土劳动定额的时间定额。
2、计算该人工挖普通土劳动定额的产量定额。
分析要点:本案例主要考核劳动定额的编制及计算方法。
分析思路如下:首先,确定完成1立方米普通土开挖需要的工作班延续时间x:x=基本工作时间+辅助工作时间+准备与结束工作时间+中断时间+休息时间然后,计算完成1立方米普通土开挖需要的时间定额和产量定额。
答案:1、时间定额:假定完成1立方米普通土开挖需要的工作班延续时间为x则:x=60+2%x+1%x+15%x+2%xx=60/(1-2%-1%-15%)=75(分钟)若每工日按8小时计算,则人工挖1立方米普通土需要的时间定额为:x/60/8=75/60/8=0.15625(工日/立方米)2、产量定额:产量定额=1/时间定额=1/0.15625=6.4(立方米/工日)【案例2】XX工程项目采用调值公式结算,其合同价款为18000万元,该工程的人工费和材料费占85%,不调值费用占15%,经测算,具体的调值公式为:该合同的原始报价日期为1996年6月1日。
1997年6月过错成的预算进度数为工程合同总价的6%,结算月份的工资、材料物价指数如下表:问题:分析97年6月工程款经过调整后为多少?分析要点:本案例主要考核动态结算方法和计算。
答案:【案例3】XX地区有一山岭重丘区高速公路,路基土方挖方土质为普通土,平均运距30m的有1000000m3、平均运距50m的有1000000m3,平均运距200m的有100000m3,平均运距3000m的有1000000m3。
试题一:某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据如下:1.拟建项目占地面积30亩,建筑面积11000㎡。
其项目设计标准、规模与该企业2年前在另一城市修建的同类项目相同。
已建同类项目的单位建筑工程费用为1600元/㎡。
建筑工程的综合用工量为工日/㎡,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为,机械使用费的修正系数为,人材机以外的其它费用修正系数为.根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差有办法。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产,固定资产使用年限为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份年销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元,项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量。
运营期第1年的销售收入、经营成本均为正常年份的85%,企业所得税税率为25%。
问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元,建筑投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。
分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数)试题二:某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同约定:每延长(或缩短)1天工期,处罚(或奖励)金额3万元。
试题一:(20分)某新建建设项目的基础数据如下:(1)项目建设期2年,运营期10年,建设投资3600万元,预计全部行程固定资产。
(2)项目建设投资来源为自有资金和贷款,贷款总额为2000万元,贷款年利率6%(按年计息),贷款合同约定运营期第1年按照项目的最大偿还能力还款,运营期2—5年将未偿还款项等额本息偿还,自有资金和贷款在建设期内均衡投入。
(3)项目固定资产使用年限10年,残值率5%,直线法折旧。
(4)流动资金250万元由项目自有资金在运营期第1年投入(流动资金不用于项目建设期贷款的偿还。
(5)运营期间正常年份的营业收入为900万元,经营成本为280万元,产品营业税金及附加税率为6%,所得税率为25%。
(6)运营期第1年达到设计产能的80%,该年的营业收入、经营成本均为正常年份的80%,以后各年达到设计产能。
(7)在建设期贷款偿还完成之前,不计提盈余公积金,不分配投资者股利。
问题:1、列式计算项目建设期的贷款利息。
2、列式计算项目运营期第1年偿还的贷款本金和利息。
3、列式计算项目运营第2年应偿还的贷款本息额,并通过计算说明项目能否满足还款要求。
4、项目资本金现金流量表运营期第1年的净现金流量是多少?(计算结果保留两位小数)答案:第一小问列式计算,项目建设期的贷款利息。
贷款均衡投入,每年投入2000/2=1000万元,第一年利息1000乘以0.6%/2=30万,第二年利息(1000+30+1000/2)乘以0.6%=91.80万元,建设期贷款利息30+91.80=121.80万元。
第二小问,列式计算项目运营期第1年偿还的贷款本金和利息。
固定资产=建设期投资+建设期利息=3600+121.8=3721.80万元。
年折旧=固定资产乘以(1-残值率)/使用年限=3721.8乘以(1-5%)/10=353.57万元,总成本=经营成本+利息+折旧=280*80% + 2121.8*6%+353.57 =224 + 127.31 + 353.57 = 704.88万利润总额=营业收入-营业税附加-总成本= 900*80%*(1-6%)- 704.88 = -28.08万 < 0。
造价工程师真题及答案:《案例分析》案例一某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1、拟建项目占地面积30亩,建筑面积1100m2。
其项目设计标准、规模与该企业2年前在另一城市修建的同类的项目相同。
已建同类项目的单位建筑工程费用为1600元/m2。
建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其他费用修正系数为1.08。
根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目有建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产是有你先为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份经营成本为400万元。
项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。
企业所得税率为25%。
问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月利息),约定的还款方式为运营期前5年等额还本,利息照付方式。
分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数)案例二(20分)某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同*********,处罚(或奖励)金额3万元。
造价工程师《案例分析》真题及答案试题一:(20分)某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1.拟建项目占地面积30亩,建筑面积11000㎡。
其项目设计标准、规模与该企业2年前在另一城市修建的同类项目相同。
已建同类项目的单位建筑工程费用为1600元/㎡,建筑工程的综合用工量为4.5工日/㎡,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其它费用修正系数为1.08.根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产使用年限为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份年销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元。
项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量。
运营期第1年的销售收入、经营成本均为正常年份的85%,企业所得税税率为25%。
问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元,建筑投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。
分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数)参考答案:问题1:同类项目人工费占建筑工程费比例=4.5×80/1600=22.5%人工费修正系数=100/80=1.25同类项目建筑工程费中人材机以外的其它费用占=1-22.5%-50%-8%=19.5%拟建项目单位建筑工程费=1600×(22.5%×1.25+50%×1.1 +8%×1.05+19.5%×1.08)=1801.36元/m2拟建项目建筑工程费=1801.36×11000/10000=1981.496万元拟建项目设备投资=2000万元拟建项目设备安装工程费=2000×15%=300万元拟建项目土地相关费用=20×30=600万元除土地外的工程建设其他费用=(建筑工程费+安装工程费)×15%= (1981.496+300)×15%=342.224万元拟建项目工程建设其他费用=600+342.224=942.224万元拟建项目基本预备费=(建筑工程费+安装工程费+设备投资+工程建设其他费)×5%=(1981.496+300+2000+942.224)×5%=261.186万元拟建项目建设投资=建筑工程费+安装工程费+设备投资+工程建设其他费+基本预备费=1981.496+300+2000+942.224+261.186)=5484.91万元(知识点来源:计价教材第1章:建设工程造价构成。

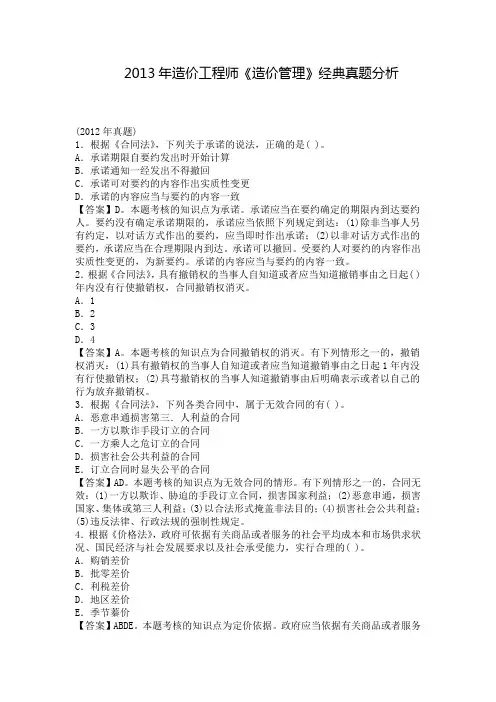

2013年造价工程师《造价管理》经典真题分析(2012年真题)1.根据《合同法》,下列关于承诺的说法,正确的是( )。
A.承诺期限自要约发出时开始计算B.承诺通知一经发出不得撤回C.承诺可对要约的内容作出实质性变更D.承诺的内容应当与要约的内容一致【答案】D。
本题考核的知识点为承诺。
承诺应当在要约确定的期限内到达要约人。
要约没有确定承诺期限的,承诺应当依照下列规定到达:(1)除非当事人另有约定,以对话方式作出的要约,应当即时作出承诺;(2)以非对话方式作出的要约,承诺应当在合理期限内到达。
承诺可以撤回。
受要约人对要约的内容作出实质性变更的,为新要约。
承诺的内容应当与要约的内容一致。
2.根据《合同法》,具有撤销权的当事人自知道或者应当知道撤销事由之日起( )年内没有行使撤销权,合同撤销权消灭。
A.1B.2C.3D.4【答案】A。
本题考核的知识点为合同撤销权的消灭。
有下列情形之一的,撤销权消灭:(1)具有撤销权的当事人自知道或者应当知道撤销事由之日起1年内没有行使撤销权;(2)具芎撤销权的当事人知道撤销事由后明确表示或者以自己的行为放弃撤销权。
3.根据《合同法》,下列各类合同中,属于无效合同的有( )。
A.恶意串通损害第三.人利益的合同B.一方以欺诈手段订立的合同C.一方乘人之危订立的合同D.损害社会公共利益的合同E.订立合同时显失公平的合同【答案】AD。
本题考核的知识点为无效合同的情形。
有下列情形之一的,合同无效:(1)一方以欺诈、胁迫的手段订立合同,损害国家利益;(2)恶意串通,损害国家、集体或第三人利益;(3)以合法形式掩盖非法目的;(4)损害社会公共利益;(5)违反法律、行政法规的强制性规定。
4.根据《价格法》,政府可依据有关商品或者服务的社会平均成本和市场供求状况、国民经济与社会发展要求以及社会承受能力,实行合理的( )。
A.购销差价B.批零差价C.利税差价D.地区差价E.季节蓁价【答案】ABDE。
2013年全国造价工程师考试《建设工程计价》真题及详解一、单项选择题(共72题,每题1分。
每题的备选项中,只有1个符合题意)1.国外建筑工程造价构成中,反映工程造价估算日期至工程竣工日期之间,工程各个主要组成部分的人工、材料和设备等未知价格增长部分的是()。
A.直接建设成本B.建设成本上升费C.不可预见准备金D.未明确项目准备金【参考答案】B【参考解析】工程项目总建设成本包括项目直接建设成本、项目间接建设成本、应急费和建设成本上升费等,其中,建设成本上升费用是指,将工程的各个主要组成部分(国内劳务和相关成本、本国材料、外国材料、本国设备、外国设备、项目管理机构)的细目划分,确定每一个主要组成部分的增长率。
这个增长率是一项判断因素。
它以已发表的国内和国际成本指数、公司记录的历史经验数据等为依据,并与实际供应商进行核对,然后根据确定的增长率和从工程进度表中获得的各主要组成部分的中位数值,计算出每项主要组成部分的成本上升值。
2.某工程采购一台国产非标准设备,制造厂生产该设备的材料费、加工费和辅助材料费合计20万元,专用工具费率为2%,废品损失率为8%,利润率为10%,增值税率为17%。
假设不再发生其他费用,则该设备的销项增值税为()。
A.4.08B.4.09C.4.11D.4.12【参考答案】D【参考解析】当期销项税额=销项增值税=销售额×适用增值税率;销售额=材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费+包装费+利润。
在本题中,销项增值税=20×(1+2%)×(1+8%)×(1+10%)×17%≈4.12(万元)。
3.下列费用项目中,属于工器具及生产家具购置费计算内容的是()。
A.未达到固定资产标准的设备购置费B.达到固定资产的设备购置费C.引进设备时备品备件的测绘费D.引进设备的专利使用费【参考答案】A【参考解析】工器具及生产家具购置费,是指新建或扩建项目初步设计规定的,保证初期正常生产必须购置的没有达到固定资产标准的设备、仪器、工卡模具、器具、生产家具和备品备件等的购置费用。
2013年公路造价师案例分析试题(一)案例1:╳╳路基土、石方工程,主要的分项工程包括开挖土方、填方等,按我国施工合同示范文本签订的施工承包合同规定按实际完成工程量计价。
根据合同的规定,承包商必须严格按照施工图及承包合同规定的内容及技术规范要求施工,工程量由造价工程师负责计量,工程的总价款根据承包商取得计量证书的工程量进行结算。
工程开工前,承包商向业主提交了施工组织设计和施工方案并得到批准。
问题:1.根据该工程的合同特点,造价工程师提出了计量支付的程序要求如下。
试改正其不恰当和错误的的地方。
①对已完成的分项工程向业主申请质量认证。
②在协议约定的时间内向造价工程师申请计量。
③造价工程师对实际完成的工程量进行计量,签发计量证书给承包商。
④承包商凭质量认证和计量证书向业主提出付款申请。
⑤造价工程师复核申报资料,确定支付款项,报业主批准向承包商付款。
2.在工程施工过程中,当进行到施工图所规定的处理范围边缘时,承包商为了使压实质量得到保证,将压实范围适当扩大,施工完成后,承包商将扩大范围的施工工程量向造价工程师提出计量付款的要求,但遭到拒绝。
试问造价工程师为什么会作出这样的决定?3.在工程施工过程中,承包商根据业主指示就部分工程进行了变更施工,试问变更并不粉合同价款应根据什么原则进行确定?4.在土方开挖工程中,有两项重大原因使工期发生较大的拖延:一是土方开挖时遇到了一些地质勘探没有探明的孤石,排除孤石拖延了一定的时间;二是施工过程中遇到数天季节性小雨,由于雨后土壤含水量过大不能立即进行压实施工,从而耽误了部分工期。
随后,承包撒欢能够按照正常索赔程序向造价工程师提出延长工期并补偿停工期间窝工损失的要求。
试问造价工程师是否该受理这两起索赔事件?为什么?分析要点:本案例主要考核工程计量及工程款支付程序,造价工程师在工程合同管理中的地位和作用,造价工程师的工作职责,工程变更价款的确定原则,以及因工程地下障碍、气候条件等事件引起工程费用增加和工期延长的责任的划分原则。
2013年全国造价工程师执业资格考试《建设工程造价案例分析》真题试题一(20分):某生产建设项目基础数据如下:1.按当地现行价格计算,项目的设备购置费为2800万元。
已建类似项目的建筑工程费、安装工程费占设备购置费的比例分别为45%、25%,由于时间、地点因素引起上述两项费用变化的综合调整系数为1.1,项目的工程建设其他费用按800万元估算。
2.项目建设期为1年,运营期为l0年。
3.项目建设投资来源为资本金和贷款,贷款总额2 000万元,贷款年利率为6%(按年计息),贷款合同约定的还款方式为运营期前5年等额还本、利息照付方式。
4.项目建设投资全部形成固定资产,固定资产使用年限10年,残值率5%,直线法折旧。
5.项目流动资金500万元为自有资金,在运营期第一年投入。
6.项目运营期第一年营业收入、经营成本、营业税金及附加分别为1650万元、880万元、99万元。
7.项目所得税税率25%。
8.项目计算时,不考虑预备费。
问题:1.列式计算项目的建设投资。
2.列式计算项目固定资产折旧额。
3.列式计算运营期第1年应还银行的本息额。
4.列式计算运营期第1年的总成本费用、税前利润和所得税。
5.编制完成“项目投资现金流量表”。
1、建筑安装工程费=2800*(45%+25%)*1.1=2156万元建设投资=2800+2156+800=5756万元2、建设期贷款利息=2000*50%*6%=60万元固定资产投资额=5756+60=5816万元年折旧费=5816*(1-5%)/10=552.52万元3、第1年应还本金=(2000+60)/5=412万元第1年应还利息=2060*6%=123.6万元第1年应还本息和=412+123.6=535.6万元4、第1年总成本费用=880+552.52+123.6=1556.12万元税前利润=1650-1556.12-99=-5.12万元试题二(20分):某工程有A、B、C三个设计方案,有关专家决定从四个功能(分别以F1,、F2、F3、F4表示)对不同方案进行评价,并得到以下结论:A、B、C三个方案中,F1.的优劣顺序依次为B、A、C,F2的优劣顺序依次为A、C、B,F3,的优劣顺序依次为C、B、A,F4的优劣顺序依次为A、B、C,经进一步研究,专家确定三个方案各功能的评价计分标准均为:最优者得3分,居中者得2分,最差者得1分。
据造价工程师估算,A、B、C三个方案的造价分别为8500万元、7600万元、6900万元。
问题:2.若四个功能之间的重要性关系排序为F2>F1>F4>F3,采用0一1评分法确定各功能的权重,3.已知A、B两方案的价值指数分别为1.127、0.961,在0一1评分法的基础上计算C 方案的价值指数,并根据价值指数的大小选择最佳设计方案。
A方案功能得分=0.6+1.2+0.1+0.6=2.5分B方案功能得分=0.9+0.4+0.2+0.4=1.9分C方案功能得分=0.3+0.8+0.3+0.2=1.6分各方案功能得分合计=2.5+2.0+1.6=6.0分A方案功能指数=2.5/6=0.417B方案功能指数=1.9/6=0.317C方案功能指数=1.6/6=0.267A方案成本指数=8600/(8500+7600+6900)=0.370B方案成本指数=7600/(8500+7600+6900)=0.330C方案成本指数=6900/(8500+7600+6900)=0.300A方案价值指数=0.417/0.37=1.127B方案价值指数=0.317/0.37=0.958C方案价值指数=0.267/0.37=0.889A方案价值指数最大,因此A方案最优。
4.若四个功能之间的重要性关系为:F1与F2同等重要,F1相对F4较重要,F2相对F3很重要。
采用0—4评分法确定各功能的权重,并将计算结果填入答题纸表2—3中。
(计算结果保留三位小数)。
表2—3 F1与F2同等重要,F1相对F4较重要,F2相对F3很重要,F1=F2>F4>F3试题三(20分):某国有资金投资的大型建设项目,建设单位采用工程质量清单公开招标方式进行施工招标。
建设单位委托具有相应资质的招标代理机构编制了招标文件,招标文件包括如下规定:(1)招标人设有最高投标限价和最低投标限价,高于最高投标限价或低于最低投标限价的投标人报价均按废标处理。
(2)投标人应对工程质量清单进行复核,招标人不对工程量清单的准确性和完整性负责。
(3)招标人将在投标截止日后的90日内完成评标和公布中标候选人工作。
投标和评标过程中发生如下事件:事件l:投标人A对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向投标人书面提出了澄清申请。
事件2:投标人B在投标截止时间前10分钟以书面形式通知招标人撤回已递交的投标文件,并要求招标人5日内退还已递交的投标保证金。
事件3:在评标过程中,投保人D主动对自己的投标文件向评标委员会提出了书面澄清、说明。
事件4:在评标过程中,评标委员会发现投标人E和投标人F的投标文件中载明的项目管理成员中有一人为同一人。
问题:1.招标文件中,除了投标人须知、图纸、技术标准和要求、投标文件格式外,还包括哪些内容?2.分析招标代理机构编制的招标文件中(1)~(3)项规定是否妥当,并说明理由。
3.针对事件1和事件2,招标人应如何处理?4.针对事件3和事件4,评标委员会应如何处理?1、招标文件还应包括:招标公告、评标办法、合同条款及格式、工程量清单、其他文件。
2、事件1设有投标限价,且低于投标最低限价为废标不妥。
理由:招标投标法规定招标人不得设置最低投标限价事件2招标不对工程量清单的准确性和完整性负责不妥。
理由:招标人应当对工程量清单的完整性和准确性负责事件2 招标文件规定标人将在投标截止日后的90日内完成评标和公布中标候选人工作正确。
理由:国有资金投资的大型项目的投标有效期为120天左右。
3、事件1招标人应当对有异议工程量清单进行复核,若有错误,统一修改,将修改后的结果通知所有投标人。
事件2招标人应当在5个工作日内退还投标人B的投标文件和投标保证金,因为投标人B 是在投标截止时间前撤回投标文件。
4、事件3对投标人D主动做出的澄清,评标委员会应当不予接受,仍按照原投标文件进行评标。
事件4评标委员会应当认定投标人E和投标人F串通投标,应当将投标人E和投标人F 作为无效标处理。
试题四(20分):某工程施工合同中规定,合同工期为30周,合同价为827.28万元(含规费38万元),其中,管理费为直接费(分部分项工程和措施项目的人工费、材料费、机械费之和)的18%,利润率为直接费、管理费之和的5%,营业税税率、城市维护建设税税率、教育费附加税率和地方教育附加费率分别为3%、7%、3%和2%,因通货膨胀导致价格上涨时,业主只对人工费、主要材料费和机械费(三项费用占合同价的比例分别为22%、40%和9%)进行调整,因设计变更产生的新增工程,业主既补偿成本又补偿利润。
该工程的D工作和H工作安排使用同一台施工机械,机械每天工作一个台班,机械台班单价为1000元/台班,台班折旧费为600元/台班,施工单位编制的施工进度计划,如图4—1所示。
图4—1施工进度计划(单位:周)施工过程中发生如下事件:事件1:考虑物价上涨因素,业主与施工单位协议对人工费、主要材料费和机械费分别上调5%、6%和3%。
事件2:因业主设计变更新增F工作,F工作为D工作的紧后工作,为H工作的紧前工作,持续时间为6周。
经双方确认,F工作的直接费(分部分项工程和措施项目的人工费、材料费、机械费之和)为126万元,规费为8万元。
事件3:G工作开始前,业主对G工作的部分施工图纸进行修改,由于未能及时提供给施工单位,致使G工作延误6周。
经双方协商,对仅因业主延迟提供的图纸而造成的工期延误,业主按原合同工期和价格确定分摊的每周管理费标准补偿施工单位管理费。
上述事件发生后,施工单位在合同规定的时间内向业主提出索赔并提供了相关资料。
问题:1.事件1中,调整后的合同价款为多少万元?调整后合同价款=827.28*(22%*1.06+40%*1.05+9%*1.03+29%)=858.47万元2.事件2中,应计算F工作的工程价款为多少万元?税率=3%+3%*7%+3%*3%+3%*2%/(1-3%+3%*7%+3%*3%+3%*2%)=3.48%F工作的工程价款为=(126*(1+18%)*(1+5%)+8)*(1+3.48%)=169.83万元3.事件2发生后,以工作表示的关键线路是哪一条?列式计算应批准延长的工期和可索赔的费用(不含F工程价款)。
事件2发生后关键线路是1-3-4-6-7或B-D-F-H合同工期为30周,事件2发生后实际工期变为33周,因此应批准延长的工期为33-30=3周F工作较原计划开工晚4周,造成F工作台班窝工4*7=28个台班机械台班闲置费=4*7*600=16800元4.按合同工期分摊的每周管理费应为多少万元?发生事件2和事件3后,项目最终的工期是多少周?业主应批准补偿的管理费为多少万元?事件2和事件3发生后最终合同工期应为36周业主仅对由于延迟提供图纸造成工期延误进行补偿管理费,则补偿3周管理费设直接费为X 则有 (X*(1+18%)*(1+5%)+38)*(1+3.48%)=827.28X=(827.28/1.0348-38)/(1.18*1.05)=614.58万元则每周管理费=614.58*18%/30=3.69万元业主应批准补偿的管理费=3.69*3=11.07万元(列出具体的计算过程,计算结果保留两位小数)试题五(20分):某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。
合同内容包括六项分项工程。
其分项工程工程量、费用和计划时间,见表5—1,该工程安全文明施工等总价措施项目费用6万元,其他总价措施项目费用10万元。
暂列金额8万元;管理费以分项工程中的人工费、材料费、机械费之和为计算基数,费率为10%;利润与风险费以分项工程中人工费、材科费、机械费与管理费之和为计算基数,费率为7%;规费以分项工程、总价措施项目和其他项目之和为计算基数,费率为6%;税金率为3.5%;合同工期为8个月。
表5—1分项工程工程量、费用和计划作业时间明细表有关工程价款支付条件如下: 4-7 4-71.开工前业主向承包商支付分项工程费用(含相应的规费和税金)的25%作为材料预付款,在开工后的第4~6月分三次平均扣回。
2.安全文明施工等总价措施项目费用分别于开工前和开工后的第1个月分两次平均支付,其他总价措施项目费用在第1~5个月分五次平均支付。
3.业主按当月承包商已完工程款的90%支付(包括安全文明施工等总价措施项目和其他总价措施项目费);4.暂列金额计人合同价,按实际发生额与工程进度款同期支付。
