施工技术交底记录年月日施工技术交底记录年月日分部工程工程名称热电联产集中供热工程分项工程名称钢管焊接交底内容:1、管道对口前先将管中的杂物清除干净,停止工作时用堵板封口,以减少管道冲洗工作量。
2、焊接前应将管口的油污及其它杂物打磨干净,露出金属光泽方可对口。
3、本工程管道材质为螺旋缝钢管,焊接方式采用手工电弧焊接,焊缝全部用对接坡口焊缝。
对于钢管,所有焊缝均采用氩弧焊打底,手工电弧焊填充盖面。
4、管道组装前,应对坡口及其内外表面用手工或机械进行清理,清除管道边缘100mm范围内的泥垢、油、漆、锈、毛剌等,收工前应将正安装的管子两端加临时盲板。
5、电焊条药皮应无脱落和显著裂纹,并应在350~400℃烘干处理,焊条烘干不得超过二次。
焊丝使用前应清除其表面的油污,金属锈等。
6、为防止焊接出现裂纹及减少内应力,不得强行对口。
7、管道焊接采用多层焊接,焊接层数为2-3遍,施焊时层间溶渣应清除干净,并进行外观检查,合格后方可进行下一层焊接。
8、多层焊接时,第一层焊缝根部应焊透,且不得烧穿;焊接以后各层,应将前一层的熔渣飞溅物清除干净。
每层焊缝厚度宜为焊条直径的0.8~1.2倍。
各层引弧点和熄弧点应错开。
9、不合格的焊缝应返修,返修次数不得超过3次。
10、相邻层间焊道的起点位置应错开20~30mm,焊接引弧应在坡口内进行,严禁在管壁上引弧。
11、焊缝完成后应清除焊缝表面的药皮、熔渣和飞溅物。
12、雨天或风速超过8m/s的环境,必须采取搭防风雨棚等有效防护措施,否则不得施焊。
13、焊缝表面质量检验应符合下列规定1)检查前应将焊缝表面清理干净2)焊缝尺寸应符合要求,焊缝表面应完整,高度不应低于母材表面并与母材圆滑过渡,3)不得有表面裂纹气孔夹渣及熔合性飞溅物等缺陷,4)咬边深度应小于0.5mm且每道焊缝的咬边长度不得大于该焊缝总长的10%5)表面加强高度不得大于该管道壁厚的30%且小于或等于5mm焊缝宽度应焊出坡口边缘2-3mm6)表面凹陷深度不得大于0.5mm且每道焊缝表面凹陷长度不得大于该焊缝总长的10%交底单位接收单位交底人接收人施工技术交底记录年月日。
一、交底目的为确保供热安装工程的安全进行,预防安全事故的发生,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象所有参与供热安装工程的工作人员。
三、交底内容1. 施工前的准备- 熟悉施工图纸和设计要求,明确供热管道、设备的位置、规格及安装要求。
- 检查施工工具和设备,确保其完好、适用。
- 检查施工现场,确保场地平整、排水畅通,并清除施工障碍。
2. 施工过程中的安全注意事项- 严禁在未采取安全措施的情况下进行高空作业。
- 高空作业人员必须佩戴安全带,并设置安全防护网。
- 施工现场应设置警示标志,明确危险区域。
- 严禁酒后作业、疲劳作业。
- 严禁在施工现场吸烟、使用明火。
3. 供热管道安装- 安装前,检查管道材质、规格是否符合要求,管道表面无裂纹、锈蚀等现象。
- 安装过程中,严禁蹬、踩管道附件和管道。
- 阀门、套筒、管路附件等安装前,应经检查,确认合格。
- 人工安装管路附件应由专人指挥,作业人员应互相照应,协调一致。
4. 管道支架、支座安装- 管道支架、支座的结构应符合设计要求,安装后应经验收,确认合格,并形成文件。
- 支架、支座安装应牢固,无松动现象。
5. 吊装作业- 吊装前,应学习设计文件和产品说明书,掌握安装要求,确定吊装方案,选择吊装机具和吊点。
- 吊装过程中,吊装人员应站在安全可靠的位置,确保吊装安全。
- 吊装设备应完好,吊装绳索、卡具等应定期检查,确保其牢固可靠。
6. 阀门安装- 吊装阀门未稳固前,严禁吊具松绳。
- 阀门经检验确认合格后,方可安装。
- 阀门安装完毕,确认稳固后方可拆除临时支承设施。
7. 安全措施- 作业人员应佩戴必要的安全防护用品,如安全帽、手套、防护眼镜等。
- 施工现场应配备急救箱,并定期检查药品的有效期。
- 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
四、交底要求1. 所有参与供热安装工程的工作人员必须认真学习本安全技术交底,并严格遵守。
2. 施工过程中,如有违反本安全技术交底的行为,应立即制止,并报告相关部门。
一、工程名称:____________________二、施工部位:____________________三、施工内容:____________________四、交底时间:____________________五、交底人员:____________________六、参与人员:____________________一、施工前准备1. 施工人员必须经过安全技术培训,熟悉热力管道施工的安全规程和操作技能。
2. 检查施工设备和工具,确保其安全可靠,并定期进行维护保养。
3. 施工现场应设置明显的安全警示标志,确保施工人员了解并遵守安全规定。
4. 准备必要的安全防护用品,如安全帽、安全带、防护眼镜、绝缘手套等。
二、施工过程安全措施1. 挖沟槽作业:(1)开挖前,应检查沟槽的稳定性,确认无坍塌危险。
(2)挖土时,应遵循“先深后浅、先宽后窄”的原则,不得超挖。
(3)发现地下管线、电缆等埋设物时,应立即停止作业,并报告相关部门处理。
2. 管道运输和安装:(1)管材、管件在运输过程中,应绑扎牢固,防止滑落。
(2)人力搬运时,应起落一致,通过沟、井等狭窄空间,应搭设马道。
(3)使用滚杠运输管材、管件时,防止压脚,不准用手直接调整滚杠。
(4)管子滚动前方,不得有人。
3. 焊接作业:(1)焊接作业人员必须持有效证件上岗,开用火证,设防火设施。
(2)电焊机要做到上盖下垫,防雨、防晒、防砸,要有漏电保护节能器,双线到位,二次线不得超过。
(3)焊把线不得有破损和裸露现象,周围易燃易爆物品清理干净。
(4)焊接过程中,地面要有旁站人员,如有危险立即通知焊工。
(5)焊工要正确使用劳动保护用品,穿工作服、绝缘鞋,戴绝缘手套、护目镜。
4. 管道安装:(1)安装过程中,应确保管道与支架连接牢固,防止管道脱落。
(2)安装管道时,不得将手脚放在管口或法兰连接处。
(3)采用机具配合安装时,机具操作工必须听从管工指令。
(4)人工调整管子位置时,必须由专人指挥,作业人员应精神集中,配合协调。
采暖工程技术交底采暖工程技术交底是指在采暖工程施工过程中,施工单位向相关人员进行技术交底,明确工程的施工要求、工艺流程、安全注意事项等内容,以确保施工质量和安全。
以下是采暖工程技术交底的标准格式文本:1. 项目概况本采暖工程位于某某地区,建造面积约为XXXX平方米,共有X栋建造物。
采暖系统采用XXX方式,主要包括供热设备、管道系统、散热器等。
2. 施工要求2.1 设备安装要求(1)供热设备的安装位置、高度、固定方式等;(2)管道系统的布置方式、管径、坡度等;(3)散热器的安装位置、固定方式、通风要求等。
2.2 工艺流程要求(1)供热设备的安装顺序、调试流程等;(2)管道系统的焊接、连接、试压等流程;(3)散热器的安装、调试等流程。
2.3 安全注意事项(1)施工人员必须佩戴安全帽、安全鞋等个人防护用品;(2)施工现场必须设置明显的安全警示标识;(3)施工现场必须保持整洁,杂物必须堆放整齐,防止跌倒、滑倒等意外事故。
3. 质量控制3.1 施工质量要求(1)供热设备的安装要符合相关标准和规范,设备固定稳固;(2)管道系统的焊接口必须坚固,无泄漏现象;(3)散热器的安装位置准确,固定坚固。
3.2 检测与验收(1)对供热设备进行性能测试,确保运行正常;(2)对管道系统进行试压,检测是否有泄漏;(3)对散热器进行温度测试,确保散热效果良好。
4. 技术交底内容4.1 供热设备(1)供热设备的型号、规格、数量等;(2)供热设备的安装位置、高度、固定方式等;(3)供热设备的操作方法、维护保养要点等。
4.2 管道系统(1)管道系统的布置方式、管径、坡度等;(2)管道系统的焊接、连接、试压等流程;(3)管道系统的绝热处理方法、防腐措施等。
4.3 散热器(1)散热器的型号、规格、数量等;(2)散热器的安装位置、固定方式、通风要求等;(3)散热器的调试方法、维护保养要点等。
5. 注意事项5.1 施工安全(1)施工人员必须具备相关资质和安全意识;(2)施工现场必须按照像关安全规范进行操作;(3)施工过程中必须严格遵守安全操作规程,禁止违章操作。
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份_
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份。

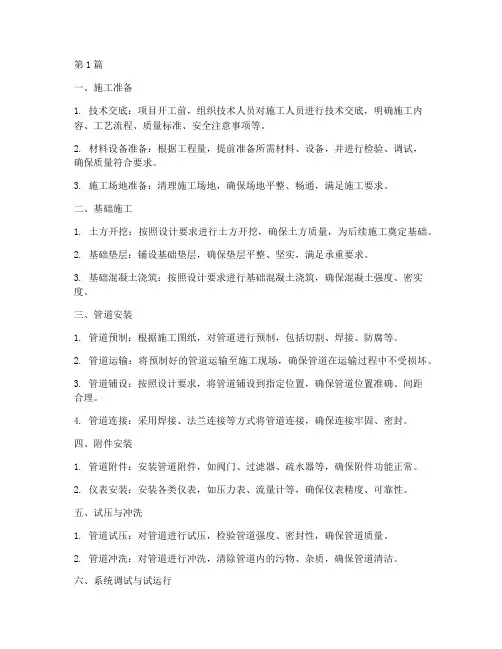

第1篇一、施工准备1. 技术交底:项目开工前,组织技术人员对施工人员进行技术交底,明确施工内容、工艺流程、质量标准、安全注意事项等。
2. 材料设备准备:根据工程量,提前准备所需材料、设备,并进行检验、调试,确保质量符合要求。
3. 施工场地准备:清理施工场地,确保场地平整、畅通,满足施工要求。
二、基础施工1. 土方开挖:按照设计要求进行土方开挖,确保土方质量,为后续施工奠定基础。
2. 基础垫层:铺设基础垫层,确保垫层平整、坚实,满足承重要求。
3. 基础混凝土浇筑:按照设计要求进行基础混凝土浇筑,确保混凝土强度、密实度。
三、管道安装1. 管道预制:根据施工图纸,对管道进行预制,包括切割、焊接、防腐等。
2. 管道运输:将预制好的管道运输至施工现场,确保管道在运输过程中不受损坏。
3. 管道铺设:按照设计要求,将管道铺设到指定位置,确保管道位置准确、间距合理。
4. 管道连接:采用焊接、法兰连接等方式将管道连接,确保连接牢固、密封。
四、附件安装1. 管道附件:安装管道附件,如阀门、过滤器、疏水器等,确保附件功能正常。
2. 仪表安装:安装各类仪表,如压力表、流量计等,确保仪表精度、可靠性。
五、试压与冲洗1. 管道试压:对管道进行试压,检验管道强度、密封性,确保管道质量。
2. 管道冲洗:对管道进行冲洗,清除管道内的污物、杂质,确保管道清洁。
六、系统调试与试运行1. 系统调试:对热力系统进行调试,确保各设备、管道运行正常。
2. 系统试运行:进行系统试运行,检验系统运行效果,确保满足设计要求。
七、竣工验收1. 施工单位自检:施工单位对工程质量进行自检,确保工程质量符合要求。
2. 监理单位验收:监理单位对工程质量进行验收,对不符合要求的地方提出整改意见。
3. 竣工验收报告:编制竣工验收报告,提交相关部门审批。
4. 工程移交:工程验收合格后,办理工程移交手续,交付使用。
通过以上工序,确保热力工程施工质量,为用户提供安全、可靠、高效的热力供应。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

技术交底记录编号表式()工程名称部位名称直埋管道原沟敷设工序名称施工单位交底日期交底内容:1、原沟内清理干净,滑动支墩应该完好,损坏者按设计标准图制作补齐。
2、滑动支架采用钢板管箍制作(详见示意图),并按照设计要求偏心安装。
HTN管在吊运下沟前由质检员逐根检测报警线,合格后方可下管,并作记录,有问题者及时通知厂家。
3、管道因建筑物或其它原因不能开挖采用穿管作业时要求焊口100%拍片,合格后发泡,穿管过程中对直埋管道采取保护措施,不得损伤外壳和管中报警线。
直埋弯头100%拍片,常规施工按30%抽拍,试压合格后方可发泡。
4、地沟内因固定支架两边直埋管端口加装端帽,伸入小室300-500mm达不到尺寸的提前由厂家处理,小室内部分钢管严格进行防腐并用超细玻璃棉保温,外缠玻璃布绑扎两层,并刷环氧煤沥青漆,绑扎镀锌铁丝并刷漆。
5、固定支架下根部加砼护墩,固定支架槽钢严格进行除锈防腐刷环氧煤沥青漆或红樟丹防锈漆两遍。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
采暖工程技术交底引言概述:采暖工程技术交底是指在施工过程中,施工单位向业主或使用单位详细介绍和交底采暖工程的技术要求、操作规程、设备使用方法等内容。
这是确保采暖工程顺利进行、设备正常运行的重要环节。
本文将从五个大点来阐述采暖工程技术交底的重要性和具体内容。
正文内容:1. 交底前的准备工作1.1 确定交底的时间和地点:在施工前,施工单位应与业主或使用单位协商确定交底的具体时间和地点,以确保双方都能参与其中。
1.2 准备交底所需资料:施工单位应准备好相关的图纸、设计文件、施工方案等资料,以便在交底时进行详细的说明和解答。
2. 交底的内容2.1 采暖设备的选择和使用方法:详细介绍采暖设备的种类、性能参数、安装要求等内容,并向业主或使用单位演示设备的使用方法和注意事项。
2.2 供暖系统的运行和维护:说明供暖系统的运行原理、调试方法、常见故障排除等内容,教授业主或使用单位正确的维护方法和注意事项。
2.3 安全注意事项:强调采暖工程中的安全问题,包括使用燃气设备的注意事项、防止火灾的措施、排除一氧化碳中毒的方法等,确保使用单位的安全意识和操作规范。
2.4 节能措施和环保要求:介绍节能采暖技术和环保要求,如使用高效节能设备、合理利用余热等,提高使用单位的节能意识和环保意识。
2.5 相关法律法规和规范要求:向业主或使用单位介绍与采暖工程相关的法律法规和规范要求,如建筑节能标准、燃气安全规范等,确保施工单位和使用单位的合规操作。
总结:总结部分分为三个方面来进行阐述。
3. 交底的重要性3.1 确保施工质量:通过交底,业主或使用单位能够清楚了解采暖工程的技术要求和操作规程,能够正确使用和维护采暖设备,从而确保施工质量。
3.2 提高使用效果:交底能够使业主或使用单位了解采暖设备的使用方法和注意事项,合理利用设备,提高供暖效果。
3.3 保障安全和环保:交底强调安全注意事项和环保要求,提高使用单位的安全意识和环保意识,减少事故和环境污染的发生。
采暖工程技术交底一、项目背景本项目是位于某城市的新建办公楼,总建造面积约为5000平方米,包括地下一层和地上五层。
为了满足员工的舒适度和办公环境的要求,采用了集中供暖系统进行采暖。
本文将详细介绍采暖工程的技术交底内容。
二、供暖系统概述1. 供暖方式本项目采用水暖供暖方式,即通过热水循环来实现建造物内部的采暖。
2. 热源设备热源设备采用了燃气锅炉,燃料为天然气。
锅炉具备自动控制功能,可以根据室内温度的变化自动调节供暖水温。
3. 管道系统管道系统由供水管道和回水管道组成。
供水管道将热水从锅炉输送到各个供暖终端,回水管道将冷却的热水回输到锅炉进行再加热。
三、供暖终端设备1. 散热器本项目采用了散热器作为供暖终端设备。
散热器通过与热水接触,将热能传递给室内空气,从而实现采暖效果。
散热器的型号和数量根据各个房间的面积和热负荷进行计算和选择。
2. 温控器每一个房间都安装了温控器,用于监测室内温度,并根据设定的温度要求调节散热器的供热水量。
温控器可以手动设置温度,也可以根据预设的时间段自动调节温度。
四、供暖系统运行及维护1. 运行模式供暖系统分为日常运行模式和节能模式。
日常运行模式下,系统会根据温控器的设定温度进行供热;节能模式下,系统会根据设定的时间段自动调节供热水温,以达到节能效果。
2. 维护保养为了确保供暖系统的正常运行,需要定期进行维护保养工作。
包括定期清洗散热器、检查管道是否漏水、检查锅炉的运行情况等。
同时,还需要定期更换锅炉燃烧器的喷嘴,以保证燃烧效率。
3. 安全措施为了确保供暖系统的安全运行,需要做好以下安全措施:安装燃气泄漏报警器,定期检查燃气管道的密封性;设置过热保护装置,避免热水温度过高;安装水压保护装置,防止管道爆裂等意外事故。
五、技术交底要求1. 培训内容在技术交底过程中,需向相关人员介绍供暖系统的工作原理、设备运行方式、维护保养方法等。
同时,还需进行实际操作演示,让相关人员了解如何正确操作和维护供暖系统。

城镇供热工程施工技术交底一、总则为了确保城镇供热工程的施工质量和安全,保障工程顺利进行,根据《城镇燃气供热工程施工及验收规范》,特制定本技术交底说明书。
二、施工前准备工作1. 施工队伍组织人员(1)施工队伍应由具备相应资质和施工经验的专业人员组成,包括施工负责人、项目经理、技术员、监理工程师、安全员等,并严格按照施工组织设计要求进行人员配置。
(2)负责各层级管理人员必须熟悉有关施工图纸、施工方案、工程质量标准、安全技术规范等相关文件。
2. 施工现场准备(1)根据设计要求,对施工现场进行必要的平整和清理,确保施工场地的安全和整洁。
(2)检查施工现场的供电、供水、供气等基础设施是否齐全并符合操作要求。
(3)搭设临时设施,包括施工生活区、仓库、临时办公室等,并合理划分施工区域和通道。
(4)配置好施工所需的机械设备、工具、安全防护用品等,并进行检查、维护和试运行,确保设备的正常工作状态。
(5)建立施工现场安全管理系统,包括安全通道标示、安全警示牌设置、紧急救援预案制定等。
三、供热管道敷设施工技术交底1. 管道材质准备(1)供热管道应选择符合国家标准的优质钢材或者其他具有良好耐热、耐腐蚀性能的材料。
(2)在运输和储存过程中,避免管道受到损坏、腐蚀和污染,严格进行防锈处理,保持管道的表面清洁。
(3)设备验收合格后,要对管道材料进行统一编号,建立完整的管道材料档案,记录管道的进出库、使用情况等信息。
2. 管道敷设(1)根据设计要求和工程图纸,确定供热管道的敷设线路和高程标高。
(2)进行地面开挖和平整,确保管道敷设的基础牢固平整。
(3)对管道进行清洗和除油除锈处理,消除管道表面的杂质,确保管道的质量和表面清洁度。
(4)采用合适的方法进行管道的翻转、连接、校直、焊接等操作,确保管道连接牢固、光滑和无渗漏。
(5)对敷设完成的管道进行定位、验收和记录,建立管道档案,并做好管道保护和标识工作。
3. 管道绝缘施工(1)绝缘施工前应检查管道的表面处理和清洁情况,确定绝缘材料的种类和数量。
安全技术交底书
工程名称:清芷园2#热力站2004年06 月27 日(№)分部工程名称:主体工程分项工程名称:基础垫层
安全技术交底内容
1、混凝土工责任师每日工作前必须对全体操作人员进行有针对性的班前安全教育,认真写好教育记录。
定时接受上级领导的检查。
2、砼工全体操作人员严禁带病工作,发现身体不适必须立即停止工作。
及时到医院诊治,身体康复后在工作。
3、砼工全体操作人员工作时间内严禁喝酒、严禁吸烟、严禁嬉戏打闹。
必须集中精力工作。
4、砼工全体操作人员工作时间内必须戴好安全帽、带好防护手套、穿好合身的衣服
、穿好工作鞋。
5、基坑周围必须设维护栏杆;现场应有足够的照明,动力、照明必须按规定架空附设。
6、基坑内的马道必须牢固,稳定具有足够的承载力;
6、浇注混凝土前必须由专业维修人员对(震捣棒、临电线路)进行详细的检查、维修。
所有机械设备均需设漏电保护,机体线路无问题后在进行震捣;震捣人员工作时必须戴好安全帽、带好绝缘手套、穿好绝缘鞋。
6、混凝土浇筑完毕必须及时将路面、工作场所周边的落地灰及时清理干净
回收利用或运往垃圾场。
遇有异常天气严禁施工;夜间10点以后严禁施工、操作人员工作时严禁大
声吵闹,认真作好防扰民的各项工作。
7、以上安全技术交底书施工单位领导、责任师、全体操作人员工作时必须
严格遵守。
施工负责人签字;交底人签字:接受交底人签字:。
采暖工程技术交底一、背景介绍采暖工程技术交底是指在采暖工程施工过程中,施工单位向工程监理或者业主代表等相关人员详细介绍采暖系统的设计方案、施工工艺、设备选型、操作要点等技术细节,以确保施工质量和系统运行效果的达到预期目标。
本文将详细介绍采暖工程技术交底的内容和要求。
二、交底内容1. 设计方案介绍交底人员应详细介绍采暖系统的设计方案,包括系统类型(如集中供暖、分户采暖等)、供热方式(如地暖、暖气片等)、管道布置等。
同时,还需要解释设计方案的合理性和可行性,并与相关图纸进行对照说明。
2. 施工工艺讲解交底人员应详细介绍采暖系统的施工工艺,包括管道敷设、设备安装、绝热保温、水质处理等。
要求交底人员结合实际施工情况,以图文并茂的方式进行讲解,确保施工人员能够理解并正确操作。
3. 设备选型说明交底人员应介绍采暖系统所使用的设备的选型原则和要求,包括锅炉、泵、换热器等设备的品牌、型号、参数等。
同时,还需要解释选型的依据,如热负荷计算、能效要求等,以确保设备的选用符合工程实际需求。
4. 操作要点讲解交底人员应详细讲解采暖系统的操作要点,包括设备的启停、调节、维护保养等。
要求交底人员结合设备的实际操作界面,进行现场演示和操作指导,以确保操作人员能够正确操作和维护设备。
5. 安全注意事项交底人员应重点强调采暖系统施工和运行过程中的安全注意事项,包括施工现场的安全防护、设备的安全操作、燃气、电力等能源的安全使用等。
要求交底人员结合实际案例进行讲解,增加员工的安全意识和责任感。
三、交底要求1. 交底人员应具备专业的采暖工程技术知识和丰富的施工经验,能够准确、清晰地传达交底内容。
2. 交底人员应制定详细的交底计划,并提前准备好相关的讲解材料、图纸等,确保交底过程顺利进行。
3. 交底应采用面对面的方式进行,以便及时解答相关人员的疑问和提供现场指导。
4. 交底过程中应注重与听众的互动,鼓励听众提问和参预讨论,以加深对采暖工程技术的理解和应用。
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份_
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份
由交底单位填写,交底单位与接受交底单位各保存一份。
