工程进度计划与措施
- 格式:docx
- 大小:23.74 KB
- 文档页数:5

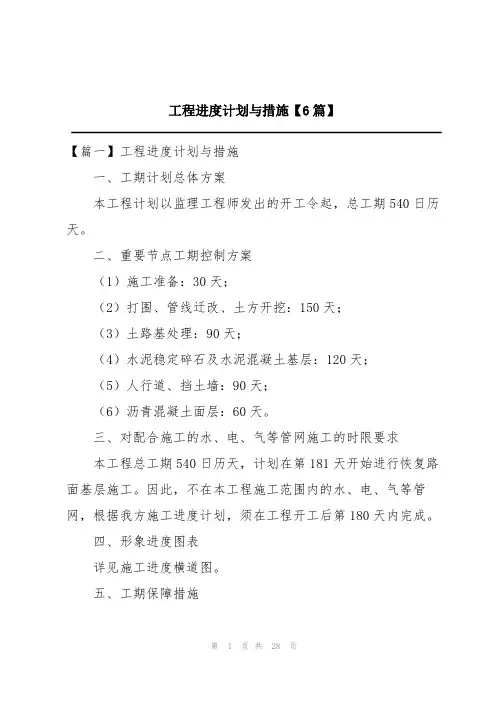

工程进度计划与措施【6篇】【篇一】工程进度计划与措施一、工期计划总体方案本工程计划以监理工程师发出的开工令起,总工期540日历天。
二、重要节点工期控制方案(1)施工准备:30天;(2)打围、管线迁改、土方开挖:150天;(3)土路基处理:90天;(4)水泥稳定碎石及水泥混凝土基层:120天;(5)人行道、挡土墙:90天;(6)沥青混凝土面层:60天。
三、对配合施工的水、电、气等管网施工的时限要求本工程总工期540日历天,计划在第181天开始进行恢复路面基层施工。
因此,不在本工程施工范围内的水、电、气等管网,根据我方施工进度计划,须在工程开工后第180天内完成。
四、形象进度图表详见施工进度横道图。
五、工期保障措施为确保本工程在承诺的工期内完工(540日历天),结合本工程的特点和我公司的实际机械、人员等情况,需要从各个方面、各个环节都有严格的保证措施,在施工中我们将采取以下措施。
5.1从组织管理上保证工期(1)本工程实行项目法施工,为便于管理和组织施工,我公司将组织充足精干人员,调集精良设备投入到本工程项目之中。
并成立由项目经理领导的,组织施工经验丰富的人员担任工程管理部的调度员,加强施工现场的协调和指导。
以施工队为生产实施对象,形成一个从上而下的主管施工进度的组织体系。
(2)建立以项目为核心的责权利体系,定岗、定人、授权,各负其责。
(3)施工队应坚持每天一次的生产布置会,做到当天的问题不留到下一天,并让每个生产者清楚明天的工作,及时安排布置。
(4)工程技术部每周定期召开一次由各施工队参加的生产调度会,协调各队伍之间的生产关系,合理调配机械设备、物资和人力,解决施工生产中出现的问题,并积极参与协调好工程施工外部的关系。
(5)每周生产总调度会由项目经理主持,总结上个周的施工进度情况,安排下个周的施工生产;及时解决工程施工内部矛盾,及时协调各队伍之间和各职能部门之间的关系;对施工机械设备、生产物资和劳动力安排计划;并对资金进行合理分配,保证施工进度的落实和完成。

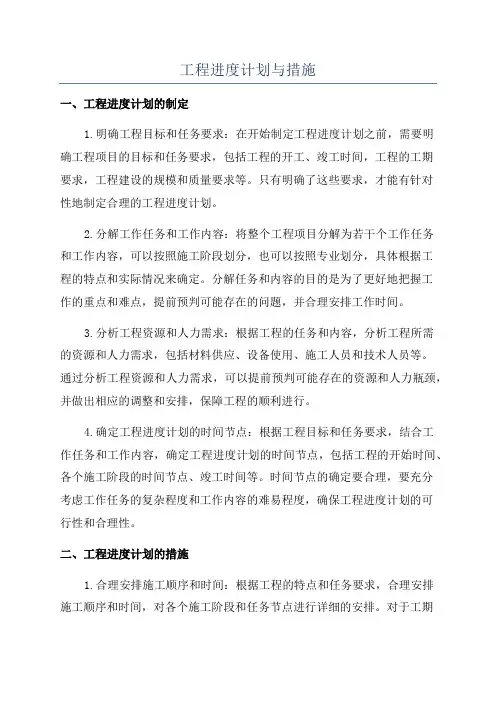

工程进度计划与措施一、工程进度计划的制定1.明确工程目标和任务要求:在开始制定工程进度计划之前,需要明确工程项目的目标和任务要求,包括工程的开工、竣工时间,工程的工期要求,工程建设的规模和质量要求等。
只有明确了这些要求,才能有针对性地制定合理的工程进度计划。
2.分解工作任务和工作内容:将整个工程项目分解为若干个工作任务和工作内容,可以按照施工阶段划分,也可以按照专业划分,具体根据工程的特点和实际情况来确定。
分解任务和内容的目的是为了更好地把握工作的重点和难点,提前预判可能存在的问题,并合理安排工作时间。
3.分析工程资源和人力需求:根据工程的任务和内容,分析工程所需的资源和人力需求,包括材料供应、设备使用、施工人员和技术人员等。
通过分析工程资源和人力需求,可以提前预判可能存在的资源和人力瓶颈,并做出相应的调整和安排,保障工程的顺利进行。
4.确定工程进度计划的时间节点:根据工程目标和任务要求,结合工作任务和工作内容,确定工程进度计划的时间节点,包括工程的开始时间、各个施工阶段的时间节点、竣工时间等。
时间节点的确定要合理,要充分考虑工作任务的复杂程度和工作内容的难易程度,确保工程进度计划的可行性和合理性。
二、工程进度计划的措施1.合理安排施工顺序和时间:根据工程的特点和任务要求,合理安排施工顺序和时间,对各个施工阶段和任务节点进行详细的安排。
对于工期紧迫的项目,可以采取并行施工、超前施工等措施,提前完成一些较为简单的工作内容,以节约时间和提高施工效率。
2.加强现场管理和协调:在工程实施过程中,需要加强对施工现场的管理和协调,通过合理的施工组织和管理,确保施工各方按照进度计划进行工作。
同时,要加强与相关单位和部门的协调,及时解决施工中可能存在的问题,确保工程按时进行。
3.合理配置资源和人力:根据工程进度计划的要求,合理配置工程所需的资源和人力,确保施工过程中的各种资源和人力的充足性和合理性。
对于施工资源和人力的短缺情况,要及时采取措施,如加大采购力度、增加施工人员等,以确保工程按时、按质完成。
工程进度计划与措施第一节工程进度计划说明一、施工进度计划按招标文件要求我们保证按照招标文件规定的时间完成施工任务,但将根据实际施工情况及业主要求做相应调整。
根据施工图纸和现场实际的情况,认真做好施工前的一切准备工作,提前做好施工进度计划。
施工过程中严格按照施工进度计划合理组织人力物力,确保好每天工程进度。
保证工程按期优质高效的完成施工任务。
二、建立工期保证体系1、工期目标:我们保证按照招标文件规定的时间完成工期。
并争取提前完工。
2、建立工期保证体系:为顺利实现本合同段施工工期目标,我们将建立严密的工期保证体系,通过加强组织保证、工作保证、制度保证等三个方面的工作,确保工程工期如期实现。
3、各级领导层负责,各项干包,同时建立、健全调度指挥系统。
对参建职工加强思想政治教育工作,提高全体员工的工期意识,另外项目部还将设置专门协调机构,协调与相邻路段及地方政府部门、其他有关部门及单位、当地群众的关系,为工程顺利施工创造良好的外部环境。
4、工作保证:编制科学、详细、合理的实施性施工组织设计,重点工程施工应积极采用新技术、新设备、新材料。
施工中应加强安全、质量监控、检查,坚决杜绝返工和安全质量事故。
同时加强工程物资供应和后勤保障工作。
5、制度保障:建立工程例会制度,我方实行每周一次的工程例会制度,研究解决施工中遇到的各类疑难问题,为工程及时、顺利进展提供服务与决策。
建立严格的工期责任制度,工期目标层层分解,责任到人,严格考核,奖惩兑现。
三、工期保证措施(结合本章“第三节工程进度计划保证措施”)为确保工程施工顺利进行,全面实现承诺工期,特采取以下工期保证措施。
1、重合同守信誉,把按期和提前完成工程任务作为项目管理的主要目标。
把国家、甲方、社会利益放在第一位,把保证工程进度与质量作为一切工作的出发点。
2、迅速组织队伍和设备上场,抓紧进行施工准备工作。
合同签定后一周内组织队伍和设备上场,开始进行施工准备工作,确保工程进度与质量作为一切工作的出发点。
工程进度计划与措施

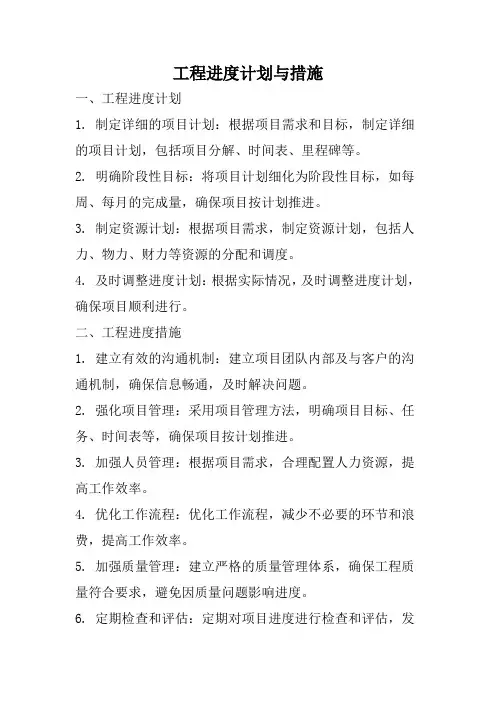

一、工程进度计划
1. 制定详细的项目计划:根据项目需求和目标,制定详细的项目计划,包括项目分解、时间表、里程碑等。
2. 明确阶段性目标:将项目计划细化为阶段性目标,如每周、每月的完成量,确保项目按计划推进。
3. 制定资源计划:根据项目需求,制定资源计划,包括人力、物力、财力等资源的分配和调度。
4. 及时调整进度计划:根据实际情况,及时调整进度计划,确保项目顺利进行。
二、工程进度措施
1. 建立有效的沟通机制:建立项目团队内部及与客户的沟通机制,确保信息畅通,及时解决问题。
2. 强化项目管理:采用项目管理方法,明确项目目标、任务、时间表等,确保项目按计划推进。
3. 加强人员管理:根据项目需求,合理配置人力资源,提高工作效率。
4. 优化工作流程:优化工作流程,减少不必要的环节和浪费,提高工作效率。
5. 加强质量管理:建立严格的质量管理体系,确保工程质量符合要求,避免因质量问题影响进度。
6. 定期检查和评估:定期对项目进度进行检查和评估,发
现问题及时解决,确保项目顺利进行。
综上所述,制定合理的工程进度计划和采取有效的工程进度措施是确保项目顺利进行的关键。
通过制定详细的项目计划、明确阶段性目标、制定资源计划并及时调整进度计划等措施,可以确保项目按计划推进。
同时,建立有效的沟通机制、强化项目管理、加强人员管理、优化工作流程、加强质量管理和定期检查和评估等措施也是确保项目顺利进行的重要保障。

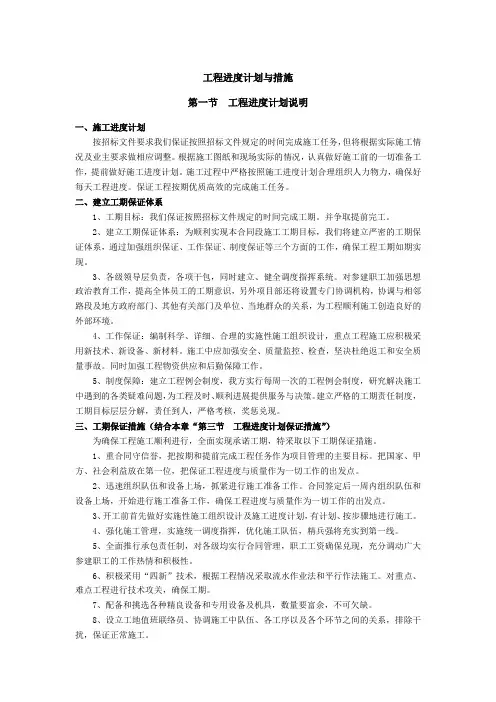

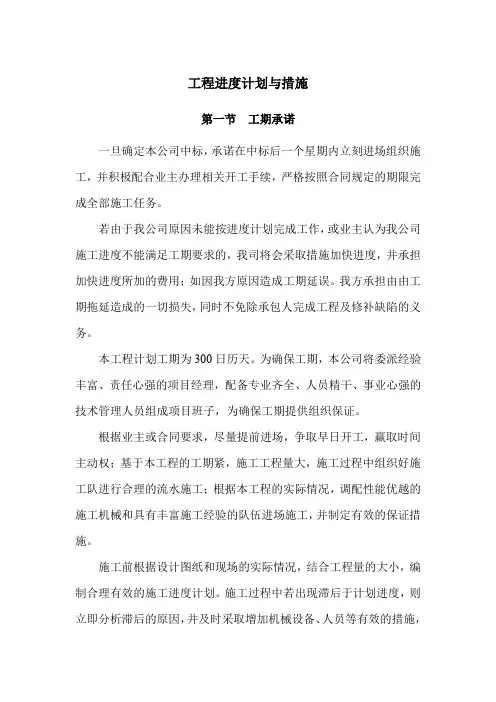

工程进度计划与措施第一节工期承诺一旦确定本公司中标,承诺在中标后一个星期内立刻进场组织施工,并积极配合业主办理相关开工手续,严格按照合同规定的期限完成全部施工任务。
若由于我公司原因未能按进度计划完成工作,或业主认为我公司施工进度不能满足工期要求的,我司将会采取措施加快进度,并承担加快进度所加的费用;如因我方原因造成工期延误。
我方承担由由工期拖延造成的一切损失,同时不免除承包人完成工程及修补缺陷的义务。
本工程计划工期为300日历天。
为确保工期,本公司将委派经验丰富、责任心强的项目经理,配备专业齐全、人员精干、事业心强的技术管理人员组成项目班子,为确保工期提供组织保证。
根据业主或合同要求,尽量提前进场,争取早日开工,赢取时间主动权;基于本工程的工期紧,施工工程量大,施工过程中组织好施工队进行合理的流水施工;根据本工程的实际情况,调配性能优越的施工机械和具有丰富施工经验的队伍进场施工,并制定有效的保证措施。
施工前根据设计图纸和现场的实际情况,结合工程量的大小,编制合理有效的施工进度计划。
施工过程中若出现滞后于计划进度,则立即分析滞后的原因,并及时采取增加机械设备、人员等有效的措施,确保施工进度按计划进行。
加强施工管理,抓好施工中的统筹、协调与控制,抓好关键工序进展,做好工序衔接。
坚持工地碰头会议制度,加强检查与监督,抓好计划落实,做到以日保旬,以旬保月,以月保工期。
严格执行操作规程和技术质量标准,强化现场管理,使工序一次合格率达100%,减少返工造成工期的拖延。
采用先进的施工方法和适用的施工技术,充分发挥设备能力和材料性能,不断提高劳动生产率。
把加快工程进度,确保工期建立在技术先进、措施有效的基础上。
在工程计划编制中纳入施工班组工作计划的内容,明确可提供进场、配合条件及容许最大延续时间,配合建设监理单位制定分包工程发包合同,在工程施工过程中加强配合与协作,确保进度计划的落实与实现。
第二节工期保证措施一、前期准备工作1、施工现场准备施工现场将根据施工现场平面布置图以及符合本工程施工要求,针对本工程实际现场施工要求进行相应的施工现场准备,主要包括如下:(1)根据提供的地质资料进行现场了解,了解现场的基本情况包括地下水位、地下障碍等。

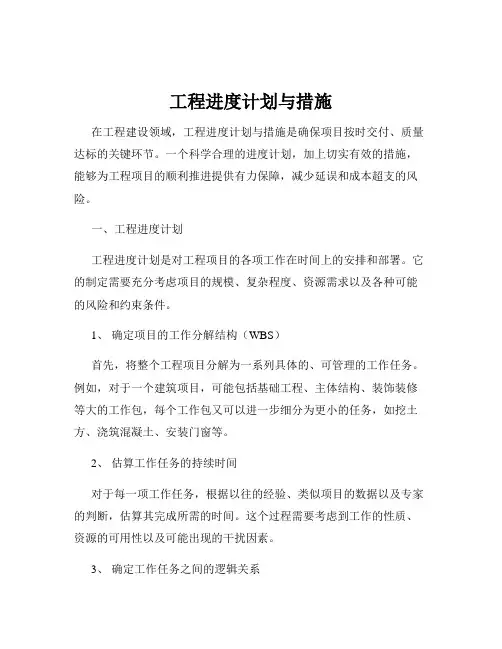

工程进度计划与措施在工程建设领域,工程进度计划与措施是确保项目按时交付、质量达标的关键环节。
一个科学合理的进度计划,加上切实有效的措施,能够为工程项目的顺利推进提供有力保障,减少延误和成本超支的风险。
一、工程进度计划工程进度计划是对工程项目的各项工作在时间上的安排和部署。
它的制定需要充分考虑项目的规模、复杂程度、资源需求以及各种可能的风险和约束条件。
1、确定项目的工作分解结构(WBS)首先,将整个工程项目分解为一系列具体的、可管理的工作任务。
例如,对于一个建筑项目,可能包括基础工程、主体结构、装饰装修等大的工作包,每个工作包又可以进一步细分为更小的任务,如挖土方、浇筑混凝土、安装门窗等。
2、估算工作任务的持续时间对于每一项工作任务,根据以往的经验、类似项目的数据以及专家的判断,估算其完成所需的时间。
这个过程需要考虑到工作的性质、资源的可用性以及可能出现的干扰因素。
3、确定工作任务之间的逻辑关系明确各项工作任务之间的先后顺序和依赖关系。
有些任务必须在其他任务完成之后才能开始,而有些任务可以同时进行。
例如,在建筑项目中,基础工程必须在主体结构施工之前完成。
4、制定进度计划图表常用的进度计划图表有横道图(甘特图)和网络图。
横道图直观易懂,能够清晰地展示各项工作的起止时间和进度情况。
网络图则更能体现工作之间的逻辑关系和关键路径。
5、考虑资源平衡在制定进度计划时,要确保资源的需求在项目的整个生命周期内得到合理的分配,避免出现某些时间段资源过度紧张,而某些时间段资源闲置的情况。
6、设定进度控制的里程碑设立一些重要的阶段性目标,作为对项目进度进行监控和评估的依据。
这些里程碑通常是项目的关键节点,如项目开工、主体结构封顶、竣工验收等。
二、工程进度措施为了确保工程进度计划的顺利实施,需要采取一系列的措施来进行有效的管理和控制。
1、建立高效的项目管理团队项目经理应具备丰富的经验和良好的组织协调能力,能够有效地整合各种资源,推动项目的进展。

工程进度计划与措施一、引言工程进度计划与措施是指在工程项目进行过程中编制的关于项目各阶段工作内容、工期、工艺、质量等方面的计划,并制定相应的措施,以保证工程项目按计划顺利进行。
本文将以1200字以上的篇幅详细介绍工程进度计划与措施。
二、工程进度计划1.编制工程进度计划在项目启动阶段,根据项目的具体要求和任务,有针对性地编制工程进度计划,包括主要工作内容、工作时间、工序交叉等情况。
计划的编制要科学合理,并与相关部门和责任人进行沟通和协商。
计划要明确具体的工期时间点,以便监测和控制工程进度。
2.评估工程进度风险在编制工程进度计划时,对可能影响工程进度的风险进行评估和分析。
针对可能存在的风险,制定相应的应对措施,以减少风险对工程进度的影响。
3.监督和调整工程进度在工程项目进行过程中,不断监督和调整工程进度,及时发现问题并进行处理。
对于延期或超前的情况要有相应的调整措施和计划,并与相关部门和责任人进行协商。
三、工程进度措施1.合理安排资源根据工程项目的实际情况,合理安排各项资源,确保资源的合理调配和利用。
如:人力资源、物资资源、设备资源等。
通过资源的合理安排,提高工作效率,保证工程进度的顺利进行。
2.优化工艺流程对工程项目中的工艺流程进行优化,简化流程,减少工作环节,提高工作效率,并保证质量。
通过合理的工艺流程来提高工程项目的完成度,确保工程进度的顺利进行。
3.制定紧急项目处理机制在工程项目进行过程中,一些紧急问题的处理极大地影响了工程项目的进展。
为应对这些紧急问题,应制定相应的紧急项目处理机制,如事前、事中、事后相结合的解决方法、配备专门的紧急处置团队等,使工程项目不受紧急问题的干扰。
4.加强团队协作工程项目的顺利进行需要各个部门、责任人的紧密协作。
因此,加强团队建设,营造和谐的工作氛围,提高团队协作能力,通过有效的沟通和协调来解决工程项目中出现的问题,保证工程进度的正常进行。
5.加强监督和质量控制加强对工程项目的监督和质量控制,确保工程项目按照计划进行,并达到相应的质量要求。

工程进度计划与措施工程进度计划与措施一、工程进度计划编制原则在制定工程进度计划时,需要遵循以下原则:1.合理安排施工顺序,确保在最少的劳动力、材料物资和资金消耗下,按规定工期完成拟建工程的施工任务。
2.采用可靠的施工方法,确保工程项目的施工在连续、稳定、安全、优质、均衡的状态下进行。
3.节约施工成本。
二、工期目标和总控施工进度计划1.工期目标:从开工到结束180天。
2.施工进度计划:请参考施工进度计划横道图。
三、工期保障措施一)施工准备的保障措施在接到中标通知书后,我们将立即与业主、监理单位联系,根据实际情况和业主要求,尽快落实各项施工准备工作。
具体措施包括:1.尽快组织阅图、图纸会审工作,优化施工组织设计,为开工作好准备。
2.制定详细的施工准备工作计划,包括生产区平面规划、水电管线布设、临时生产、生活设施搭设等,以尽早具备开工条件。
3.在投标期间确定项目组织机构,并提前做好相应人员的就位工作。
主要骨干成员将参与投标过程,熟悉工程特点,在最快时间内进入角色;普通人员将于投标期间通知,立即着手工作移交,一旦中标立即就位。
4.我们经过多次论证和修改,力求使技术标的技术方案具有可操作性,避免再次编制技术方案。
二)施工组织保障措施为了确保工期目标的实现,我们将采取以下措施:1.以合约控制为手段,以工期控制为目标,调动各施工班组的积极性,发挥综合协调管理优势,确保各项指标的完成。
2.制定施工总进度控制性网络计划,确定关键工序及控制点,根据工期控制点制定各个施工阶段的阶段性计划及专业计划,并对计划进行动态管理,通过不断的调整寻找确定新的关键线路。
3.根据现有场地实际情况进行施工资源配置,重点是施工机械的选择和加强对整个现场的综合管理。
4.为了充分利用施工空间和时间,合理安排工序,在绝对保证安全质量的前提下,充分利用施工空间,科学组织各班组的立体交叉作业。
5.尽早选定各施工班组并实施严格的管理控制。
各施工班组进场前,根据项目经理部总进度计划编制各专项施工进度计划。

工程建设进度计划与措施作为工程建设中的重要环节,进度计划与措施对于项目的顺利进行和成功完成具有重要的影响。
本文将就工程建设进度计划与措施进行详细阐述。
一、工程建设进度计划1.确定总体进度计划:在工程建设前期,通过制定总体进度计划,明确项目的总体目标和时间节点,细化每个阶段的工作内容和时间安排,从而确保整个项目能够按时、按质地完成。
2.编制详细的施工计划:根据总体进度计划,针对每个具体的施工工序,编制详细的施工计划。
这些计划应该结合工程实际情况,合理划分工作量,合理安排工期,并在每个施工工序进行前后工作的衔接,以确保项目能够无缝衔接地进行。
3.建立施工进度管理制度:在工程建设过程中,建立进度管理制度,包括每日、每周、每月的施工进度报告,以及不同部门之间的沟通与协调机制。
通过这些制度的建立,可以及时发现施工进度偏差,采取相应的调整措施,避免进度延误。
4.借助项目管理软件:在工程建设中,可以借助项目管理软件,如Microsoft Project等,对施工进度进行模拟和优化,实现资源的合理分配和优化,提高施工效率。
此外,还可以通过软件来监控施工进度,及时掌握项目的进展情况和问题,做到有的放矢,提高工程建设的效率和质量。
二、工程建设进度措施1.加强施工现场管理:加强对施工现场的管理,建立相应的管理制度和标准。
对施工人员进行培训,确保他们具备一定的安全意识和工作技能。
加强现场巡查和监督,及时发现和解决施工中的问题,避免进度延误。
2.科学合理地分工:根据项目的工作量和时间要求,科学合理地进行分工。
将任务合理分配给各个岗位和施工班组,确保施工人员有充足的时间和资源进行施工,从而保证了工程的顺利推进。
3.合理调配资源:对于工程建设中的资源,包括人力、物力和财力等方面,都需要进行合理的调配。
通过合理的资源配置,确保施工过程中不会发生资源短缺和浪费现象,从而提高施工效率和质量。
4.建立施工进度考核体系:建立科学合理的施工进度考核体系,对施工人员进行相应的考核和激励。

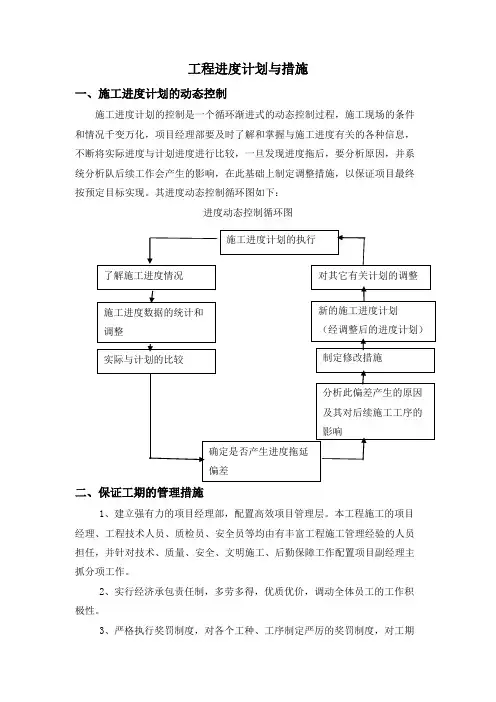

工程进度计划与措施一、施工进度计划的动态控制施工进度计划的控制是一个循环渐进式的动态控制过程,施工现场的条件和情况千变万化,项目经理部要及时了解和掌握与施工进度有关的各种信息,不断将实际进度与计划进度进行比较,一旦发现进度拖后,要分析原因,并系统分析队后续工作会产生的影响,在此基础上制定调整措施,以保证项目最终按预定目标实现。
其进度动态控制循环图如下:进度动态控制循环图二、保证工期的管理措施1、建立强有力的项目经理部,配置高效项目管理层。
本工程施工的项目经理、工程技术人员、质检员、安全员等均由有丰富工程施工管理经验的人员担任,并针对技术、质量、安全、文明施工、后勤保障工作配置项目副经理主抓分项工作。
2、实行经济承包责任制,多劳多得,优质优价,调动全体员工的工作积极性。
3、严格执行奖罚制度,对各个工种、工序制定严厉的奖罚制度,对工期有重大影响的工序实行重奖重罚。
4、在总进度计划控制下,坚持逐月、逐周编制出具体工程部位施工计划和工作安排。
如发现未能按节点工期完成计划,要及时检查,分析原因,迅速采取补救措施和调整计划。
5、定期召开工程例会,由工程施工总负责人主持,各专业工程施工负责人参加,听取工程施工进度问题的汇报,协调工程施工内部矛盾,并提出明确的计划调整方案。
6、对于影响工期的关键工序,项目经理要亲自组织力量,加班加点进行突击,有关管理人员要跟班作业,确保关键工序按时完成。
三、保证工期的技术措施在施工生产中影响进度的因素纷繁复杂,如设计变更、技术、资金、机械、材料、人力、水电供应、气候、组织协调等等,要保证目标总工期的实现,就必须采取各种预防措施和克服上述影响进度的诸多因素,其中从技术措施入手是最直接有效的途径之一。
1、设计变更因素是进度执行中最大干扰因素,其中包括改变部分工程的功能引起大量变更施工工作量,以及因设计图纸本身欠缺而变更或补充造成增量、返工,打乱施工流水节奏,致使施工减速、延期甚至停顿。
工程进度计划与措施工程进度计划和措施是在项目实施中保证工程按时完工的重要环节。
有效的工程进度计划和措施能够提高项目的管理水平,确保项目各项工作按时落实,达到预期目标。
本文将探讨工程进度计划和措施的重要性,并提出相应的解决方案。
一、工程进度计划的重要性工程进度计划是指在项目实施中,按照工作任务的先后顺序和时间要求,确定工程各项工作的时间安排,合理合法规划项目资源,从而保证项目按期完成。
工程进度计划的重要性主要体现在以下几个方面:1. 项目管理指导:工程进度计划为项目的领导者提供了决策依据,明确了项目的各项工作内容和时间节点,提供了项目管理的指导方向。
2. 资源优化配置:工程进度计划有助于合理安排项目资源,避免资源浪费和闲置,提高资源的利用效率,使项目在有限资源条件下能够高效运行。
3. 团队协作推进:工程进度计划明确了各项工作的时间要求和责任分工,有效的分配和协调团队成员的工作,提高团队的协作效率。
4. 风险识别与应对:工程进度计划可以帮助项目管理者及时发现和评估项目风险,制定相应的解决方案,减少项目延期和其他风险的发生。
二、工程进度计划的制定步骤制定一个有效的工程进度计划需要经历以下几个步骤:1. 确定项目目标:明确工程项目的目标和要求,包括项目的交付时间、质量要求等关键指标。
2. 划分工作任务:将项目划分为若干个可管理的工作任务,并确定各个任务之间的依赖关系。
3. 确定时间节点:根据任务的工作量和资源情况,确定各个任务的执行时间,形成一个完整的时间节点表。
4. 资源分配和调整:根据项目的资源情况,合理安排各个任务的资源分配,确保项目的工作进度。
5. 风险评估和控制:对项目进行风险评估,确定可能会影响项目进度的风险,并采取相应的控制和应对措施。
6. 监控和调整:在项目实施过程中,不断监控项目的进度情况,及时调整工作计划,确保项目按时完成。
三、工程进度措施的重要性工程进度措施是指在工程实施过程中,根据项目进度计划,采取相应的措施来保证项目工作按时完成。
工程进度和措施方案的区别1. 工程进度计划的特点和作用工程进度计划是工程项目管理中非常重要的一部分,它主要是根据工程项目的具体情况和要求,按照时间先后顺序对工程项目的各个阶段和工作任务进行详细的安排和规划,以保证工程项目的顺利进行和按时完成。
工程进度计划的主要特点和作用包括:(1)对工程项目的时间安排和进度推进进行详细的规划和安排,确保工程项目能够按照预定的时间节点和要求顺利完成;(2)根据工程项目的具体情况和要求,合理规划和安排工程项目的各个阶段和工作任务,确保工程项目的整体进度和各个环节的协调和平衡;(3)采用科学的方法和工具,对工程项目的时间节点和进度要求进行分析和计算,确定合理的工程进度计划,并进行及时、有效的调整和优化;(4)对工程项目的时间进度和工作任务进行监督和控制,及时发现和解决问题,确保工程项目的正常进行和按时完成。
2. 工程措施方案的特点和作用工程措施方案是工程项目管理中非常重要的一部分,它主要是根据工程项目的具体任务和工作内容,进行详细的分析和规划,并制定相应的措施和方法,保证工程项目的实施过程中能够按照既定的要求和标准严格执行和实施,达到预期的效果和目标。
工程措施方案的主要特点和作用包括:(1)对工程项目的具体任务和工作内容进行详细的分析和规划,明确工作要求和标准,保证工程项目的质量和效果;(2)根据工程项目的具体情况和要求,制定相应的措施和方法,包括技术、管理、安全、环保等方面的措施,确保工程项目的实施过程中能够按照既定的要求和标准严格执行和实施;(3)对工程项目的实施过程进行监督和控制,及时发现和解决问题,确保工程项目的正常进行和按时完成;(4)根据工程项目的实际情况,及时调整和优化工程措施方案,确保工程项目的顺利进行和达到预期的效果和目标。
3. 工程进度计划和措施方案的关系工程进度计划和措施方案是工程项目管理中两个重要的部分,二者之间是相互联系、相互影响的。
工程项目的进度计划直接关系到工程项目的整体进度和推进,而工程措施方案则是保证工程项目实施过程中能够按照既定的要求和标准严格执行和实施。
工程进度计划与措施一、编制各施工节点,月、旬作业计划,定期落实计划实施能否保证施工工期,关系到本公司的经济利益和企业信誉,工程中标后,我公司将相应制定内部工期奖罚规定,以从管理制度上保证按计划竣工。
在施工组织方面,计划采取如下措施:1、详细编制整个工程进度计划和月、周进度计划,强化计划管理,经常对照检查,遇突发情况,随时调整施工方案,确保工程进度。
2、根据计划任务编制相应的劳动力、材料需用量计划,并根据工程进展情况及时安排追加计划,确保各项资源满足总体工期计划需要。
3、通过定期与不定期的碰头会、调度会检查计划的执行情况,并与计划对比,如果有延误,找出影响因素,认真分析,从分析结果入手,采取针对性,具体详细的措施,使计划动态的获得平衡,保证总的计划目标的实现。
4、安排追赶计划,当施工干不上计划要求时,为保证总工期,要进行研究分析,并通过资源调配安排追赶计划。
5、组织技术过硬、素质高的施工队伍,加强施工过程中的组织管理、平衡调度。
6、施工过程中做好各项施工准备工作,特别是原材料、半成品应提前做好计划,按要求进场,保质、保量及时到位。
7、根据施工控制计划明确目标,制定工期关键控制点。
8、实行三级网络计划控制,利用微机进行动态管理及时调整,合理配备要素,确保工期目标,制定月、旬、周计划,采用计划控制的办法,严格实行计划管理,确保关键线路工期。
9、合理调配机械设备,充分发挥其重要作用,做到勤保养、常检修、速更换,确保机械设备的完好率和利用率。
10、做好节假日期间的计划管理工作。
放假前,准备充足的物资、材料、半成品。
节日期间利用经济等手段稳定劳动力,使节日期间的施工生产正常进行。
二、交叉、流水施工作业1、加强现场管理机构计划管理和公司监督管理力度,由项目部编制切实可行的施工计划总网络控制图。
根据总进度,编制月、旬、周作业计划、材料供应计划、安装配合计划。
由项目经理亲自抓,亲自检查落实情况。
2、充分合理调动所有财力、物力、人力的各种积极因素,确保施工作业面获得全面铺开。
第三章、工程进度计划与措施一、保证工期的组织管理措施1.加强现场组织指挥,保证工期的实现(1)成立精干高效的项目经理部,实行项目经理负责制,项目经理部内设置强有力的工程管理机构和制度,实施对工程项目全面的强制化管理。
(2)加强工程项目的现场调度指挥,做到相互协调、步调一致,出现工期困难齐抓共管,现场的施工服从调度指挥。
(3)进场施工的施工队,建立健全队长负责制,强化一线组织领导和指挥。
施工队建立岗位责任制,将各项具体施工目标分解到全体员工,制定详细而科学的施工作业计划,依据作业计划,组织资源投入,保持现场的均衡连续的生产,全面实现工期目标。
(4)我公司拥有大量可机动的工程用机械设备,根据工程需要及上场计划安排上场施工。
全公司“一盘棋”,在人、财、物上确保本工程的施工需要。
2.加强劳动管理,提高劳动效率(1)配备实践经验丰富,工作能力强,满足“三高”要求的工程管理人员和施工技术人员组成项目管理班子,实施和管理本工程。
选择公司内部以工人技师和技术工人为主组成的,各工种配套的、满足本工程需要的专业作业队伍。
(2)为了保证进场工人做到人尽其才提高劳动生产力,在劳动力管理上,我们采取区域管理与综合管理相结合,岗前、岗中、岗后三位管理相结合的原则。
(3)进场前,对工人进行必要的培训,关键岗位必须持有效的上岗证书才能上岗。
认真做好班前交底,让工人了解施工方法、质量标准、安全注意事项等。
建立完善的质量负责制,使每位参与本项目施工的人员都明确自己的质量目标和责任,使工作有的放矢。
(4)按劳动力定额组织生产,同时结合实际情况对现场人员进行劳动定员,使工人岗位明确、职责明确,防止人浮于事,发生窝工等消极现象。
对施工班组进行优化组合、竞争上岗,使工人保持高度的责任心和上进心。
(5)推行经济承包责任制,使员工的劳动与效益挂钩。
建立激励机制,奖罚分明,及时兑现,充分调动工人的积极性。
3.创造良好的外部环境,保证施工的连续进行(1)与建设、设计、监理单位密切联系,理顺关系,并依靠建设单位,加强密切协作配合,确保施工顺利进行。
工程进度计划与措施1工期保证措施概述根据《磋商文件》中要求的工期安排,凭借我公司在投标阶段对本项目技术资料、现场情况及项目实施重点难点的深入研究,可确保在最短时间内完成与业主的合同洽谈与签订。
具体施工进度安排,可参见工程进度计划图。
对本工程的工期控制主要是拆除阶段、钢柱制作运输阶段和安装阶段。
同时,在深化设计,加工制作等环节上满足现场安装需求,为现场安装的顺利进行提供保障。
我公司将以科学的态度优化人员组合,狠抓现场管理,投入足够的人力、物力和资金,采取先进的组织、管理、技术等一系列保证措施,在保证工程质量和安全的前提下确保如期完成工程施工。
2前期准备阶段的措施我公司有完善的材料供应商服务网络,拥有一批重合同、守信用、有实力的物资供应商。
在本次投标期间,已通知其对工程所需材料进行了初步准备。
技术部会同拟定参与本工程建设的项目管理人员,共同研究图纸,熟悉现场,作好钢结构详图深化设计和施工技术准备。
3施工过程控制本工程施工组织严格服从项目总体部署,服从发包方、监理的安排,满足关键路线上一切工作所需。
同时,我公司采用先进的企业管理技术,对项目实施的各个阶段进行控制和优化,确保工程如期竣工。
3.1施工现场与我公司总部进行计算机同步管理为了方便钢结构施工的管理,节约能源,保证整个工程的顺利完工,我公司将运用成熟的企业管理信息系统和OA计算机管理软件,对我公司总部、钢结构施工现场进行同步管理,运用计算机的先进技术随时了解施工进度及其材料的情况,确保材料准确、合格、安全的到达施工现场。
3.2钢结构设计工期保证措施3.3钢结构制作工期保证措施本工程的生产进度必须按总体计划执行,生产必须满足安装要求,所以总体进度计划应得到生产、质量、安装等部门的论证和认可,其他部门应密切配合,各司其责,具体应做到:3.4钢结构安装工期保证措施在安装现场还将采取以下措施,确保达到预计的工期,保证在计划时间内按时竣工交付给业主使用。
序保证措施采用的施工进度计划与周、日计划相结合的各级网络计划进1行施工进度和管理并配套制订,计划、设备、劳动力数量安排实施适当的动态管理合理安排施工进度和交叉流水工作,通过各控制点工期目标2 的实现来确保总工期控制进度的实现3 成熟的施工工艺和新工艺方法相结合,尽可能缩短工期准备好预备零部件,带足备件、施工机械和工具,以保证能3.5钢结构设计、制作、安装协调保证措施根据以往的施工经验,将采用“对号入座”法进行设计、制作、施工。
工程进度计划与措施在建设工程中,进度计划是至关重要的。
一个合理的进度计划不仅能保证项目按时完成,还能有效控制成本,提升工程质量。
因此,在制定进度计划时,我们需要从多个方面进行详细的考虑。
一、项目目标的明确1.1 确定项目范围首先,要明确项目的具体范围。
这包括工程的类型、规模、所需的资源和时间。
我们不能模糊不清,得有个清晰的目标。
例如,如果是建筑工程,要确定建筑的面积、层数、使用功能等。
这样才能有的放矢,避免后续出现不必要的返工。
1.2 设定完成期限有了清晰的项目范围后,就需要设定一个合理的完成期限。
这个期限要经过充分的研究和评估,考虑到各个环节的时间消耗,尽量做到科学合理。
比如,施工前的准备工作、基础施工、主体结构、装饰装修等各个阶段,都要考虑进来。
二、进度计划的制定2.1 分解任务接下来,要将整个项目拆分成一个个具体的任务。
每个任务要有明确的开始和结束时间。
例如,在建筑施工中,可以将其分为地基施工、主体结构施工、屋面施工等小任务。
这样做的好处是,管理起来比较方便,进度控制也更为准确。
2.2 制定时间表分解任务后,就需要制定详细的时间表。
这时候,甘特图等工具会派上用场。
通过图示的方式,可以清楚地看到各个任务的时间安排,哪些任务是并行的,哪些是依赖于其他任务的。
这种可视化的管理方式,使得进度计划一目了然。
2.3 风险评估在制定进度计划的过程中,风险评估也是必不可少的。
我们要考虑到各种可能导致工期延误的因素,比如天气、材料供应、人员不足等。
针对这些风险,提前制定相应的应对措施。
例如,如果预计会因为天气原因影响施工,就可以安排好天气较好的季节进行关键任务的施工。
三、进度监控与调整3.1 定期检查项目进行过程中,定期对进度进行检查是非常重要的。
通过对照时间表,我们能及时发现哪些任务落后,哪些任务提前完成。
比如,假设某个阶段的土方工程进展缓慢,我们可以立即调整资源,集中力量攻克这个环节,避免影响后续施工。
第七章、工程进度计划与措施(一)施工工期目标及总体安排1、工期目标本工程施工进度计划是根据业主提供的总工期为依据进行编制。
根据本公司实际施工能力,确定本工程施工工期。
本工程确保在招标要求的工期内完成招标范围内的全部工作内容。
2、工期总体安排根据我公司整体实力及施工过同类工程的经验,对本工程采取如下措施:(1)做好进场前的各项施工准备工作。
(2)及时解决施工过程中出现的技术问题。
(3)按照总工期控制计划制定各工期控制点并严格落实。
(4)人员、材料、机械设备按照计划组织进场。
(5)现场合理组织、加强与各专业之间的协调配合。
(6)制定试验、检验计划并严格落实。
在招标文件要求时间内通过上述措施的落实,完全可以实现既定的工期目标。
(二)施工进度计划编制原则1、编制依据本工程施工进度计划编制依据是根据招标文件、施工工期定额、施工方案、施工预算和定额、资源供应状况,建设单位对工期的要求,以及本公司的实力和经验而编制的。
2、编制原则本工程施工进度计划的编制是本着先拆除,后清理,最后进行施工,施工中分段、分层、分工序逐一编制,组织好流水作业。
各独立施工段按工序划分流水段,各施工流水段进行平面流水,立体交叉施工。
(三)施工进度保障措施在工程施工中,我们将按照“快速度、高效益、高质量、有秩序”的原则进行均衡施工,按照工期和质量要求,合理安排,精心施工,各分项工程的施工进度严格按照工程进度计划的安排进行施工,对施工的全过程进行经常检查、对照、分析,及时发现实施中的偏差,采取有效措施,调整进度计划,排除干扰,确保工程在规定的工期内完成。
采取如下措施:1、项目经理部进场后,根据实际情况重新编制实施性进度网络计划,并严格照此组织施工,以此为依据,编制月、旬、日作业计划,对控制工程制订单项作业计划。
2、每天召开工地碰头会,由项目经理负责,召集各职能部门和专业施工负责人检查当日完成情况,部署第二天工作安排。
3、以网络科学组织施工,提高时空利用率,推进主体平行、交叉作业,最大限度地缩短工期,提高工效。
工程进度计划及措施一、工程进度计划工程进度计划是指为完成整个工程项目所需的各项工作在时间上的安排和分配,从而控制工程进度的计划。
制定工程进度计划可以使工程项目按照合理的时间节点推进,从而确保工程的顺利实施。
1. 确定工程目标制定工程进度计划的第一步是明确工程的目标。
只有清楚的目标才能使人更好地制定计划,更好地完成任务。
在确定工程目标的过程中,需要考虑工程的实际情况,包括工程的规模、施工条件、预算、资源等因素,以便更好地制定后续的计划。
2. 制定时间表在确定工程目标之后,制定时间表是下一步。
制定时间表需要考虑各个工作任务的先后顺序和所需的时间,从而为后续工作的安排提供依据。
同时,需要将时间表合理地分配给各个施工单位和工作组,以便协调各方的工作,并确保整个工程能够按时完成。
3. 确定关键路径关键路径是指工程中时间最长的路径,确定关键路径有助于预测工程的完成时间,并帮助制定相应的应对措施。
在确定关键路径时需要对工作任务及其时间进行仔细的分析,从而确保准确、全面地判断出关键路径。
二、工程进度措施工程进度措施是指在工程进度计划的基础上采取的一系列措施,旨在确保工程进度的顺利推进,从而实现工程的顺利实施。
1. 确定监督体系建立有效的监督体系是确保工程进度顺利的重要保障。
监督体系的建立需要合理地分配职责,明确各个工程单位和工作组的工作职责和任务,并制定有效的工作计划,从而实现对工程进度的实时监督。
同时,监督体系应当定期进行评估,以确保一直处于有效状态。
2. 加强协调沟通加强协调沟通也是确保工程进度顺利的一项重要措施。
在工程进度计划的推进过程中,需要对各个工作任务之间的关联性进行分析,以便加强各单位和工作组之间的紧密联系,同时建立定期会议制度,及时传达工作进展情况,发现问题并寻求有效解决办法。
3. 强化安全管理安全管理也是工程进度措施中不可或缺的一个环节。
在工程进度推进过程中,需要对各项工作任务进行全面的安全评估和预测,制定相应的安全方案,加强对施工过程中潜在的安全隐患的监测和控制,从而确保工程推进过程中的安全。
工程进度计划与措施施工进度计划是在施工过程中的一个重要指标,而其编制的先进性。
合理性将直接影响到整个施工的全过程,在此我们将充分论证在我们所提出的总进度计划中如何来完成及完成的可能性进行科学的分析,具体将从以下几个方面进行论述。
一、施工进度计划为充分体现我司的实力以求在能有更好的发展,故在施工进度计划的安排上也要突出其在保证工程质量、工程安全的前提下达到最优,以充分体现本工程的重要性。
我们在施工进度计划的安排上己充分考虑了各方面的因素,并根据我们目前所了解的工程特点、现场情况、社会环境等后,对本工程的施工进度节点作如下安排。
本工程招标要求工期为“240日历天”。
为了尽早发挥业主的投资效益和我公司的社会信誉,以及充分展现我公司的实力和社会信誉,我公司根据施工的实际情况,根据施工方案对每个日历天进行了仔细安排,以满足施工工期要求,又能满足业主的招标工期要求。
二、进度计划管理施工的特点是复杂多变。
施工活动的情况,是不断发展和变化的,人们对它的认识往往带有局限性,在编制施工进度计划时,不可能考虑到施工过程中的一切变化情况,因而不可能一次安排好未来施工活动中的全部细节,所以施工进度计划内还只能是比较概括的。
因此,还必须要有更为符合当时情况,更为细致具体的,短时间的计划,这就是施工作业计划。
施工作业计划是根据施工组织设计和现场具体的情况,灵活安排,平衡调度,以确保施工进度和上级规定的各项指标任务实现的具体执行计划。
它是施工单位的计划任务、施工进度计划和现场具体情况的指导施工的文件。
所以,它是施工班组进行施工的直接依据,是改进施工现场管理和执行施工进度计划的关键措施。
施工进度只有通过作业计划才能下达给工人,才有可能实现。
进度计划管理的宗旨是以实现总工期为目标,以控制关键节点工期为主干,以滚动计划为链条,确保计划衔接。
稳定均衡,通过信息反馈,以四级计划管理模式对计划实行的全过程作有效控制。
1、计划的主要内容一级计划:即我方拟定的总工期,此计划确定了主要工程项目关键的控制点,该计划提交业主、监理,对施工进行监控。
二级计划:由于工程工期较短,本工程二级计划安排为月进度计划。
该级计划由内业技术员进行编制,技术负责人协调同意后,报项目经理审批。
二级计划的资料,如施工段的划分、工序排列、工程量等按一级计划套用,只是各工序的开工和完工时间应根据现场情况进行调整。
三级计划:即周计划。
审批签发按二周编排,第一周为本周要执行的计划,第二周为下周的预测。
到了下一周,把预测性计划提上来,作为执行计划,再安排下一周的预测性计划,所以,周计划也是滚动计划。
周计划比月计划更具体、更具有针对性,凡是条件变化了的都要在周计划上加以调整。
四级计划:为日计划,由工长针对现场进展情况每日安排,每天例会时,全体工长以会议形式在一起安排第二天要进行的工作,平衡第二天的大型施工机械,根据周计划和当时的实际情况,明确第二天要进行的各项工作和进度要求,为保证实现第二天的目标和给第三天的工作创造条件,需要当晚或第二天加班的,也在这时予以明确和平衡。
日计划会前由各工长工作内容写在黑板上,经过讨论平衡以后,再写成日计划并复印若干份,发给有关执行人。
此项计划由项目计划员编排。
总之,日计划保证周计划,周计划保证月计划,月计划保证体现合同计划。
2、四级计划的执行与控制对计划执行的全过程实施卓有成效的控制,其主要措施是:1、根据计划任务编制相应的人力、资源需要量计划、如劳动力计划、现金流动计划、钢筋、混凝土、模板等供应计划,并及时追踪检查,确保人力、资源满足计划执行的需要,为计划的执行提供了可靠的物质保证。
2、通过跟综与反馈,对计划执行的全过程实行有效的控制。
对计划执行的全过程进行跟踪检查,获得计划执行全过程的信息,通过定期和不定期的碰头会、调度会检查计划的执行情况,从中得到计划反馈的依据,把实际执行情况与计划对比,如有延误,找出延误的各种因素并分析这些因素是外部的还是内部的,是确定的因素还是随机的因素。
从而通过综合平衡,采取措施,加强薄弱环节,使计划动态地获得平衡,使施工进度始终沿着合同(一级计划)整个计划有机地衔接、稳定、均衡地沿着计划目标的轨道向前推进。
3、衔接性四级计划的管理使传统的静态计划发展成为动态的滚动计划,可以便计划随着主客观条件的变化,适时得到调整和完善,从而提高了计划的准确性。
既可更好地指导施工活动,又可据此为后期作好准备。
4、系统性这里指的系统性只就一个侧面而言。
其系统性表现在,既重视制定好计划,又着重注意组织好执行计划和通过控制修订计划,做到以控制修订保计划的执行,以计划的执行保计划目标的实现。
形成一个计划、组织、控制的计划管理系统。
三、施工调度工作1、加强施工调度工作的意义施工的调度工作,是实现正确施工指挥的重要手段,是组织施工中各个环节、各专业、各工种协调动作的中心。
它的主要任务是保证施工有条不紊的按预设的进度进行和为施工中的正确指挥创造有利条件,以促使施工任务好快省安全地完成。
在施工活动中,平衡是相对的,从平衡到不平衡,再到新的平衡。
这是生产发展的客观规律。
加强调度工作,就是从发展观点出了,采取积极措施,经常对各个生产环节、各专业、工种之间进行平衡、调节,不断地发现不平衡,组织新的平衡,使施工不断发展,以促使施工进度计划实现。
为此,日常的施工指挥中,必须及时地、全面地了解生产第一线的情况,掌握施工动态,各环节、专业、工种必须围绕施工的动态来行动,围绕施工指挥来行动。
这就需要建立一个在日常施工中能够起枢纽作用的部分,这就是施工调度部门,施工调度部门必须强有力,才能使生产指挥机关更好的发挥自己的作用。
2、对施工调度工作的要求为了充分发挥调度工作的作用,促使施工任务的完成和超额完成,施工的调度工作应该做到:要有全局观点。
要按政策办事,按计划办事,一切为了施工,千方百计保证施工任务的完成。
做到抓施工,质量第一;抓进度,好中求快;抓问题,持之以恒;抓关键,一抓到底。
要迅速、全面、准确地反映施工情况,掌握施工动态,传达上级指示,贯彻领导意图。
要及时、认真、彻底地解决日常施工中的各种具体问题,消除薄弱环节把问题、矛盾解决在发生影响之前。
深入队(组),深入现场,调查研究,取得第一手资料,掌握生产规律,走上一步,看下一步,争取主动权。
要有灵活机动的战略战术,工作中,坚持原则,一丝不苟,对于具体问题,则应因事、因时、因地制宜。
3、加强施工调度工作的方法建立和健全上下通气、左右连贯、横宽纵深的生产调度网。
日常施工活动的指挥,是由生产部门进行的,而生产部门又担负着一系列的业务工作。
所有这些业务都应该以施工为中心,从施工出发开展自己的业务工作,当好领导的参谋。
为实现正确的指挥,施工单位的一切工作必须以施工为中心,而产生业务部门的工作以要以施工调度为中心。
施工指挥应该有一个强有力的调度网,通过这个调度网,对日常施工活动进行集中统一指挥,统一下达上级的决议、指示,并迅速反映施工中的实际情况,施工中的大量具体问题,通过调度网,分级逐项负责解决。
调度网应根据自己所掌握的情况,及时向有关部门反映各方面的要求,组织各专业的活动,使它们的活动更紧密地围绕当前的施工需要及中心工作,更好地面向施工、面向工人、方便领导。
有了调度网,要充分发挥作用。
首先要抓好调度会议,使日常调度工作条理化、规格化。
因为调度工作,主要是通过调度会议进行的。
实践证明,调度会议有利于上下左右通气,是下达指示反映情况的有效形式。
但是调度会议应该会议应该定型,就是说,会议的基本内容、参加会议者及开会时间应该固定,到时候自己来,不用通知。
这样可以使日常繁杂工作有条不紊,忙而不乱,提高效率。
本项目的调度会议每天召开一次,参加的人员为有关班组施工负责人,各职能负责人。
会议主要内容是讲评当天施工情况,传达有关决定,然后安排第二天或最近一阶段工作要点,具体解决日常施工协作配合问题和对当前重点工作做指示,有关调度工作的一些决定、通知,一般也在此下达。
工地调度会议每日一次,项目经理主持,有工长、技术员、各职能组负责人及有关人员参加。
会议由有关人员介绍计划执行情况,工长提问题、提要求,各方面提保证措施,作出决议、贯彻执行,出现问题能及时得到解决。
其次,要充分发挥调度网的积极作用,还必须为调度机构提供必要的物质技术条件(如有效的通讯设备等),配备和充实必要的调度人员,并给予一定职权,在工作中放手使用,严格要求,热情帮助,支持他们的正确意见。
调度工作既要抓施工动态,又要抓施工动向。
施工动态是调度工作的重要依据,抓动态,就是对当前或当时各方面的施工、工作情况,都要了解得清清楚楚,以便采取相应的措施加以解决。
抓动态是为了解决施工中的具体问题,这是施工调度工作一项非常具体而实际的任务。
抓动态,通过调度会议是一种有效的方法。
但对调度人员来说,抓动态,主要应该深入现场,实行现场调度,不使问题找上门,而是就地解决问题,处理问题。
抓动向,就是要从生产动态所反映出来的具体问题及产生问题的原因中,通过调查研究,专题分析,找出带有倾向性、全局性的问题。
从而采取有效措施,从根本上加以解决。
在大量的施工动态中,抓施工动向,摸清施工的规律,这是个很重要的问题,它可以提高调度工作的预见性、计划性,有利于打主动仗。
加强调度工作要狠抓施工中的彼此衔接部分。
施工中,各环节、专业、工种存在着彼此衔接、互相直辖的客观要求。
如施工准备与施工、土建与安装、前后工序(工种)的衔接配合等。
所有这些大大小小的环节、专业、工种、工序的协作配合。
由于各有不同的工作内容,因而看问题就难免从各自工作出发,有一定的局限性,影响互相协作和配合。
抓衔接部分,就是要从全局出发,把各部分的衔接配合关系统一组织起来,根据不同环节、专业、工序的特点和要求,在千头万绪、犬牙交错的衔接关系中,分别采取不同组织形式,抓住主要的衔接部分,妥善处理协作配合关系。
为了使各环节、专业做到步调一致便于督促检查,抓衔接部分还应该有计划、有组织地进行,必须共同编制综合作业网络计划,严格执行,这样,才能做到密切配合。
此外,调度机构要充分发挥各环节、专业、部门的主动性和积极性。
同时还应做好两项工作:一是穿针引线,把同一项工作有关的环节、专业、工种组织在一起,在统一思想、统一认识、统一安排的基础上分头做好各自工作,保证全局工作的胜利;二是督促检查,帮助各单位具体困难,消除薄弱环节,以便于统一步调。
抓关键、抓重点=组织平衡。
抓关键、抓重点,实质是抓施工中主要矛盾,集中解决主要矛盾,促使施工不断发展,不断提高。
不同时期的重点或关键是不相同的,所以抓重点或抓关键要通过调查研究,具体分析。
如在施工中,主要矛盾有时表现在物资机具供应方面,有时主要矛盾又表现在劳动力的供应方面,也有时表现为专业间的协作配合问题。
