施工组织设计方案一、总体说明:管道直饮水工程施工方案及方法和主要生产资源要素的优化配置等诸多方面的施工保障等均要遵循科学、严谨、细致、实用、合理的原则,按照甲方提供的工程信息,编制设计方案是工程施工中的必备文件,该工程安装要求严格,施工专业性强,必须精心组织设计各单位多方配合,方可保证该直饮水系统工程具有高度的安全性,可靠性和稳定性,以及设备安装的整体美观,方便实用,维护便利,达到质量优良,按期顺利完成工程的综合说明。
工程施工组织设计按工程全部竣工的施工工期考虑,将与甲方土建工程施工进度为依据统筹安排编制的,设计考虑安排的施工总进度计划。
本设计因限于各种可能潜在的因素的影响,在考虑安排施工方案及方法、施工程序、工艺流程、工期计划、质量技术、安全保证措施以及未尽事项等方面难免有遗漏,有待以后设计组织施工时修正、补充、完善,成为本工程施工中的必须指导文件。
管道直饮水工程施工项目包括:管网系统工程、RO反渗透制水供水系统工程、用户终端系统工程四个大的系统工程。
1、管网系统工程,包括小区供水管网系统和回水管网系统,这是本项工程的重点,工程量大,施工情况复杂。
2、RO反渗透制水供水系统:这是饮用水生产的核心,也是直饮水工程的核心系统。
3、用户终端系统,包括智能水表、笼头组、后置抑菌装置等。
此系统工程是体现我公司服务质量、服务意识的关键环节。
4、客户服务系统,客户资料的收集、整理、归档,客户智能卡的写卡与发卡,培训管理公司收费的系统操作,培训管理公司对整个系统的维护要领。
二、主要编制依据1、《建筑给水聚丙烯管道(PP-R)工程技术手册》2、《饮用净水水质标准》(CJ/94-1999)3、《瓶装饮用净水卫生标准》(GB17324-1998)4、系统设备供应商及厂商对设备、材料的安装要求5、现行国家有关规范和施工标准6、《建设工程质量管理条例》7、有关专业提供的技术资料和要求8、施工组织设计编制、审批和管理规定9、施工图及各子系统技术设计方案10、《管道直饮水系统技术规程》三、工程人员组织1、工程负责人员组成为确保优质、按时、安全的完成该系统工程,我公司针对该工程制定详细的人员组织结构安排,我公司将对该工程成立以公司董事长为核心,把公司的各项专业技术精英放在该工程上,在财力、物力、人力方面保证工程顺利完成。
直饮水施工方案1. 引言直饮水(直饮水系统)是一种新兴的水处理技术,通过多级过滤和消毒处理,直接将自来水转变为符合饮用标准的直饮水。
直饮水不需要额外的热水器和冷水机,可直接饮用,方便实用。
本文档将介绍直饮水施工方案,包括施工前的准备工作、施工流程和质量验收标准。
2. 施工前的准备工作在进行直饮水施工前,需要进行一系列的准备工作,以确保施工的顺利进行。
2.1 工程准备首先需要明确施工地点和范围,确定直饮水系统的安装位置。
同时还需要评估现有自来水管道的情况,确保其能够满足直饮水系统的需要。
2.2 材料准备根据直饮水系统的规格和要求,准备相应的材料,包括滤芯、管道、接头等。
采购和准备直饮水系统所需的设备,包括过滤器、净化器、消毒器等。
确保设备的质量和性能符合相关的标准要求。
3. 施工流程直饮水系统的施工流程主要包括以下几个步骤:3.1 安装前准备清理施工环境,确保施工场地干净整洁。
将所需的材料、设备等摆放整齐,并做好相应的标记。
3.2 安装滤芯和管道按照直饮水系统的设计要求,安装滤芯和管道。
确保滤芯与管道之间的连接牢固,并且连接部位不漏水。
根据设备的安装要求,将净化器、消毒器等设备安装在适当的位置。
确保设备与管道之间的连接紧密,不漏水。
3.4 联通管道将直饮水系统与自来水管道进行联通,确保直饮水系统能够正常获取自来水。
3.5 进行水质检测在施工完成后,对直饮水系统的水质进行检测。
确保直饮水系统符合相关饮用水质量标准。
3.6 试运行与调试在水质检测合格后,对直饮水系统进行试运行和调试。
确保直饮水系统能够正常运行,水质稳定。
3.7 完善配套设施根据实际需要,完善直饮水系统的配套设施,如增加饮水机、水龙头等。
4. 质量验收标准为保证直饮水系统施工质量,需要进行质量验收。
下面是一些常用的质量验收标准:•管道连接处不漏水,且连接牢固。
•滤芯安装正确,无松动和破损。
•设备正常运行,无异常噪音和漏水。
•水质检测符合相关饮用水质量标准。
饮水工程管子施工方案一、前言饮水工程是指为居民生活提供安全、清洁的饮用水的工程。
在饮水工程中,管道施工是至关重要的环节,影响着整个工程的质量和运行效果。
因此,管道施工方案的制定和执行非常重要。
本文将就饮水工程管道的施工方案进行详细的描述和分析,以期为相关工程项目提供参考。
二、施工前准备1. 组织和人员准备:管道施工的组织和人员准备是施工的第一步。
应建立施工组织架构,明确各项工作的责任人和具体分工,组织好施工人员,确保每个岗位都有专业技术的人员进行操作。
2. 设备和材料准备:在施工前需要准备好所需的施工设备和材料,包括挖掘机、砂石料等工具设备,同时还需要准备好管道材料,如铸铁管、钢管、PE管等。
确保所使用的材料符合相关标准要求,保证施工质量。
3. 现场勘测和测量:在开始施工前,需要对施工现场进行勘测和测量,以确定管道的铺设位置和施工方向,确保施工的准确性和高效性。
4. 安全保障措施:在施工前需要做好安全保障工作,包括设置安全警示标识、进行安全教育培训、检查施工设备和安全防护用具等,保障施工人员的人身安全。
三、施工过程1. 地面开挖:在开始管道施工时,首先需要进行地面开挖工作,以便为管道的铺设做好准备。
在开挖过程中,需要根据设计要求开挖出相应深度和宽度的沟槽,此外还需要注意防止施工现场附近的其他设施和建筑物受到影响。
2. 管道铺设:铺设管道是施工的核心环节。
在进行管道铺设时,需要根据实际情况选择合适的管材和连接方式,确保管道的牢固性和密封性。
同时还需要注意管道的坡度和深度等参数,确保管道的排水和排气功能正常。
3. 接头安装:在管道铺设完成后,需要进行管道接头的安装。
安装接头时需要严格按照设计图纸和相关规范要求进行操作,确保接头的质量和可靠性。
4. 管道固定和支架设置:完成管道铺设和接头安装后,需要对管道进行固定和支架的设置。
固定和支架的设置需要根据实际情况和设计要求进行,保证管道的稳固和可靠。
5. 管道验收与保护:在管道施工完成后,需要进行管道的验收工作,确保施工质量和符合设计要求。
标题:直饮水工程施工方案一、工程概述随着人们生活水平的不断提高,对饮水安全的要求也越来越高。
直饮水工程作为一种新型的供水方式,通过深度处理和管道输送,将高品质的饮用水直接供应给用户。
本方案旨在提供一套全面、详细的直饮水工程施工方案,以确保工程质量、进度和成本的控制。
二、工程目标1. 确保水质安全达标,满足国家和地方有关标准要求。
2. 确保工程进度按计划进行,不影响其他工程和用户的正常使用。
3. 控制工程成本,提高投资效益。
三、施工准备1. 技术准备:熟悉并掌握直饮水工程的相关技术标准、规范,制定施工工艺和操作规程。
2. 人员准备:组织具备相关资质和经验丰富的施工队伍,进行技术和安全培训。
3. 材料准备:选择符合国家标准的优质材料,确保材料质量。
4. 设备准备:配备必要的施工设备,如挖掘机、推土机、搅拌机等。
5. 现场准备:对施工场地进行勘查,了解地形地貌、管线走向等,制定施工方案。
四、施工流程1. 管道铺设:按照设计图纸和施工方案,进行管道的铺设。
注意管道的走向、埋深和连接方式,确保管道铺设质量。
2. 设备安装:安装过滤、消毒、调压等设备,确保设备安装规范、运行稳定。
3. 系统调试:对直饮水系统进行调试,检测水质、水压等指标,确保系统正常运行。
4. 验收合格:组织验收,对工程质量、进度、成本进行评估,确保工程合格。
五、施工要点1. 管道铺设:采用埋地敷设,管材应符合国家饮用水标准,管道连接采用热熔焊接,确保接口严密。
2. 设备安装:设备安装应严格按照设备说明书和施工图纸进行,设备固定牢固,管道连接严密。
3. 系统调试:调试过程中,注意观察设备运行情况,调整设备参数,确保水质、水压等指标达到要求。
4. 验收合格:验收过程中,严格按照国家和地方的相关标准进行,确保工程质量。
六、工程保障1. 质量保障:加强施工过程的质量控制,定期对施工质量进行检查,发现问题及时整改。
2. 进度保障:合理安排施工计划,确保工程按计划进行。
第1篇一、工程概况本工程旨在为用户提供高品质、安全、健康的直饮水服务。
工程内容主要包括直饮水处理设备安装、管道铺设、水质检测与维护等。
工程地点位于(具体地址),施工工期为(具体时间)。
二、施工准备1. 人员准备:组建专业的施工队伍,包括管道工、电工、水质检测员等,并进行相关技能培训。
2. 材料准备:采购符合国家标准的直饮水处理设备、管道材料、连接件等,确保材料质量。
3. 工具准备:准备施工所需的各类工具,如扳手、切割机、焊接机等。
4. 现场准备:确保施工现场安全,清理施工区域,搭建临时设施。
三、施工步骤1. 直饮水处理设备安装- 根据设计图纸,确定设备安装位置。
- 安装设备基础,确保稳固。
- 连接设备管道,并进行密封处理。
- 进行设备调试,确保设备运行正常。
2. 管道铺设- 根据设计图纸,确定管道走向和布局。
- 清理施工区域,确保管道铺设空间。
- 铺设管道,注意管道的连接和固定。
- 对管道进行试压,确保管道无泄漏。
3. 水质检测与维护- 定期对水质进行检测,确保水质符合国家标准。
- 发现水质问题,及时进行处理。
- 定期对设备进行维护,确保设备正常运行。
四、质量控制1. 材料质量:严格按照国家标准采购材料,确保材料质量。
2. 施工质量:严格按照施工规范进行施工,确保施工质量。
3. 检测质量:定期对水质进行检测,确保水质安全。
五、安全措施1. 施工现场安全:确保施工现场安全,防止发生安全事故。
2. 人员安全:加强施工人员的安全教育,提高安全意识。
3. 设备安全:定期对设备进行维护,确保设备安全运行。
六、施工进度1. 前期准备阶段:完成人员、材料、工具的准备工作,以及现场清理。
2. 设备安装阶段:完成直饮水处理设备的安装和调试。
3. 管道铺设阶段:完成管道的铺设和试压。
4. 水质检测与维护阶段:完成水质检测与维护工作。
七、后期服务1. 水质检测:定期对水质进行检测,确保水质安全。
2. 设备维护:定期对设备进行维护,确保设备正常运行。
技术方案1.施工现场安装管理计划(1)施工平面布置:根据现场实际情况,结合用户所提供的临时用地位置,合同安排其生活、办公等临时设施和材料堆放场、仓库及加工场等生产设施的位置,设置完善、高效的临时排水、排污等设施,合理布置场内外交通运输路线。
施工现场设置全围蔽结构,所有的安排均要以不影响大楼的正常工作为目标。
(2)施工班组管理制度:A、班长作为施工现场的直接指挥者,自身应树立质量第一的观点,施工前对每道工序进行书面技术交底。
在施工中随时对作业班组进行施工指导、质量检查,对质量达不到要求的施工内容,监督整改。
班长是各分项施工方案、作业指导书的主要编制者,施工前要编制好各分项详细的施工方案及作业指导书,报项目总工审批后指导施工。
B、关键施工技术、工艺及工程项目实施的重点、难点和解决方案质量要求高,技术含量高。
设备台数多,安装管路复杂,要求设备制作、安装及调试环节保持严谨科学的态度去完成。
(3)施工难点解决:A、工程施工难点一:设备的水电位置是否到位,直接影响到安装的质量对策:设备尽可能在接近水电的位置附近连接,减少安装程序,避免安装失误而影响设备运作。
在无法达到预期的情况下,可以重新接驳管路。
B、工程施工难点二:水压不够大直接影响设备的出水。
对策:增加增压装置,使出水正常。
2.施工安装方法、步骤和安装工艺1、投标人根据中标合同履行时间与施工组织计划,及时将设备运至现场,具体作业过程:工厂汽车运输→现场→二次质检→现场就位安装→水电→排水→试水→调试。
2、本项目采用流水作业施工方法,每个施工过程由固定作业按施工进度表上的顺序,依次、连续地由一个施工段移转到一个施工段。
其步骤共划分四个施工阶段即:A、主机安装阶段;B、水电安装阶段;C、排水安装阶段;D、调试检测阶段。
3、施工主要工艺:A、步进式节能饮水机安装工艺:B、管道安装工艺:C、电气系统安装工艺:4、运行必须先通水打开自来水水,检查有无渗漏现象,再合上漏电开关通电运行,检查有无渗漏现象;步进式节能饮水机会自动进行加水、加热,待中水位图标点亮,打开龙头即有开水流出,龙头所出的水均为100%开水,可放心饮用。
第1篇一、工程概况本工程旨在建设一条新的供水管道,以解决某区域供水不足的问题。
工程内容包括管道铺设、附属设施安装、试压、验收等。
工程地点位于XXX区域,管道全长XX 公里,管径XX米,工程总投资XX万元。
二、施工准备1. 技术准备:- 查阅相关规范和标准,如《给水排水管道工程施工及验收规范》(GB50268-2008)等。
- 制定详细的施工方案,明确施工工艺、质量要求、安全措施等。
2. 人员准备:- 组织施工队伍,包括施工队长、技术人员、施工员、质量员、安全员等。
- 对施工人员进行技术培训和安全教育。
3. 材料准备:- 购置管道、管件、阀门、水泥、砂石等施工材料。
- 检查材料质量,确保符合设计要求。
4. 设备准备:- 准备挖掘机、装载机、平板车、测量仪器等施工设备。
三、施工工艺1. 测量放线:- 根据设计图纸,进行现场测量放线,确定管道走向和埋深。
- 设置控制桩,确保施工精度。
2. 沟槽开挖:- 按设计要求开挖沟槽,槽底宽度比管径宽0.5米,槽深比管径深0.3米。
- 开挖过程中,注意排水,防止积水。
3. 管道安装:- 将管道按顺序铺设到沟槽中,注意管道接口对接。
- 管道安装完成后,进行管道坡度调整。
4. 管道连接:- 采用焊接或法兰连接方式,确保管道连接牢固。
5. 回填土:- 回填土前,先铺设一层土工布,防止管道变形。
- 回填土时,分层压实,确保密实度。
6. 试压:- 管道回填后,进行试压,检查管道是否存在泄漏现象。
7. 验收:- 试压合格后,进行工程验收,包括质量、安全、环保等方面。
四、质量控制1. 材料质量:- 严格把关材料采购,确保材料符合设计要求。
2. 施工质量:- 严格按照施工规范进行施工,确保管道安装质量。
3. 试压质量:- 试压时,确保压力稳定,观察管道是否存在泄漏现象。
五、安全措施1. 施工人员安全:- 施工人员必须佩戴安全帽、安全带等防护用品。
- 定期进行安全培训,提高安全意识。
管道直饮水施工方案在当今社会,安全饮水成为了人们关注的重点之一。
饮用水卫生安全事关公众的身体健康,因此,管道直饮水方案应运而生。
本文将介绍一种适用于施工的管道直饮水方案,旨在为用户提供一个安全可靠的饮用水供应系统。
一、概述管道直饮水方案是通过建立一个直接与公共自来水管网相连的水管系统,将来自自来水厂的生活饮用水直接输送到用户的家庭、办公室等场所,以便用户可以直接饮用。
该方案既方便了用户,也减少了水质污染的可能性。
二、施工前准备1. 装备准备:准备必要的施工工具和设备,如管道切割器、管道连接器、密封胶等。
2. 人员培训:确保负责施工的人员拥有相关的技能和知识,能够正确操作工具。
三、施工流程1. 布置管道路径:根据用户的需求和现场条件,确定最佳的管道敷设路径,并进行合理布局。
2. 安装管道:首先,根据需要的管道长度和连接点的位置,将管道进行切割和连接。
然后,将管道连接到自来水管网上,确保管道与自来水供应系统连接紧密。
3. 密封处理:为了防止漏水和防止污染物进入管道,对管道连接处进行密封处理,使用密封胶等材料进行粘贴和固定。
4. 安装过滤器和净水设备:在管道系统的适当位置安装过滤器和净水设备,以进一步提高水质。
5. 检查和测试:完成施工后,进行全面检查和水质测试,确保管道直饮水系统的安全可靠和水质符合标准。
四、注意事项1. 材料选择:选择符合国家标准并具有良好耐久性的管道材料,以确保施工的质量和持久性。
2. 布局合理:根据用户的需求和使用场所的特点,合理布局管道路径,以确保水流畅通且便于维护。
3. 定期维护:管道直饮水系统需要定期维护和清洗,以确保水质安全和系统正常运行。
五、总结通过以上的施工方案,我们可以为用户提供一个安全可靠的管道直饮水系统。
通过合理的管道布局和材料选择,以及定期的维护,用户可以方便地获得高质量的生活饮用水。
同时,该方案也在一定程度上减少了污染物对水质的影响。
我们相信,在施工方案的有效实施下,管道直饮水将成为人们健康饮水的首选方式。
直饮水工程施工方案1. 引言直饮水工程旨在为用户提供直接饮用的安全、卫生的水源。
本施工方案旨在详细介绍直饮水工程的施工流程和要点,确保施工过程顺利进行,达到预期效果。
2. 工程概述直饮水工程的主要目标是提供高质量的直饮水供应。
工程包括以下几个主要步骤:•安装水源净化设备•建立供水管道系统•安装饮水终端设备•进行工程验收和测试3. 施工流程3.1 安装水源净化设备首先,需要根据工程需要选择合适的水源净化设备,例如活性炭过滤器、超滤膜等。
然后,按照设备厂商提供的操作指南进行安装,确保设备的正确运行。
3.2 建立供水管道系统在安装净化设备的基础上,需要建立供水管道系统,以确保水源能够顺利输送到各个饮水终端设备。
首先,根据工程设计图纸确定供水管道的路径和连接点。
然后,进行管道敷设和连接工作,并进行密封和测试,确保管道系统的安全和可靠。
3.3 安装饮水终端设备根据用户需求和设计要求,安装饮水终端设备,如直饮水机、过滤器等。
确保安装位置合适,并按照设备说明书进行正确的连接和操作。
3.4 工程验收和测试完成施工后,需要进行工程验收和测试。
验收包括对安装工程的查验,确保施工符合相关标准和规范。
测试包括对水质的检测,确保直饮水达到卫生标准和用户要求。
4. 质量控制为确保直饮水工程的质量,需要进行以下质量控制措施:•在施工前,制定详细的施工方案和工序,并根据相关标准和规范进行施工。
•严格按照设备厂商的操作指南和要求进行安装和调试。
•对每个施工环节进行监督和检查,确保施工质量。
•在施工过程中进行工程记录,以备查验和评估。
5. 安全措施在直饮水工程的施工过程中,需要注意以下安全措施:•工人必须佩戴符合要求的安全防护用具,如手套、口罩等。
•进行高空作业时,必须使用安全绳索和其他安全设备,确保工人的安全。
•对化学物质和有害物质的使用和处理,需按照相关要求进行。
6. 工期和成本直饮水工程的工期和成本会受多种因素的影响,如工程规模、地理环境等。
直饮水工程专项施工方案直饮水工程专项施工方案概述:本方案采用深度膜处理工艺,分质供水,去除水中有害物质,保留对人体有益的矿物元素,水质高、口感好、健康环保、安全可靠。
管网采用食品级无污染水管和闭路循环管网系统,防止二次污染,确保用户随时饮用新鲜的活性水。
由于免去了桶装水运输盛装管理等费用,成本较低,产水售价也比桶装水低约1/3.设计思路:本项目由我公司提供安装全套制水、供水设备,在****调度综合楼每层茶水间预留1个开水器接口。
按300人计,饮水量每人每天3升,食堂用水每人每天2升,整个办公大楼的最小需水量为1500升/天,时变系数取2.5,机器制水工作时间按18小时/天,水量为5000升/天。
为保证设备制水量富裕,按设备型号选用产水量240升/小时主机,即调度综合楼选用制水主设备为RO-1500型。
给水管选用食品级广州“冠亚”PPR管材管件;采用循环管路,上行下给方式。
管网流速设计:干管流速取1.0~1.5M/S;支管流速取0.6~1.0M/S,总管流量计算:Q=0.2√N/4(N=用水户数)。
给水主管管径选用中φ40X3.7,回水主管φ25X2.3.主楼12层,每层1个茶水间,在每间茶水间配备1个水龙头和预留1台电开水器接口,食堂配备2个水龙头和预留1台电开水器接口。
根据业主要求供水管道接进办公室,并在办公室预留一个饮水机接口。
电力调度综合楼管道直饮水工程项目包括以下内容:1、提供全套纯净水制水设备;2、全套纯净水制水供水设备的安装和调试;3、管道纯净水供水管网的施工并包括所有材料;4、全套工程系统的清洗、消毒和试运行;施工部署:1)按照图纸设计要求及规范进行施工。
2)分质供水工程设计由XXX完成,并提供技术数据。
3)主要施工机具安排:自调式热熔焊机3台;电焊机1台;氩弧焊机1台;切割工具2套;砂轮切割机1台;台钻1台;电锤2把。
技术要求及施工方法:1)阀门的安装高度、方向应符合设计要求,便于操作,不得反装。

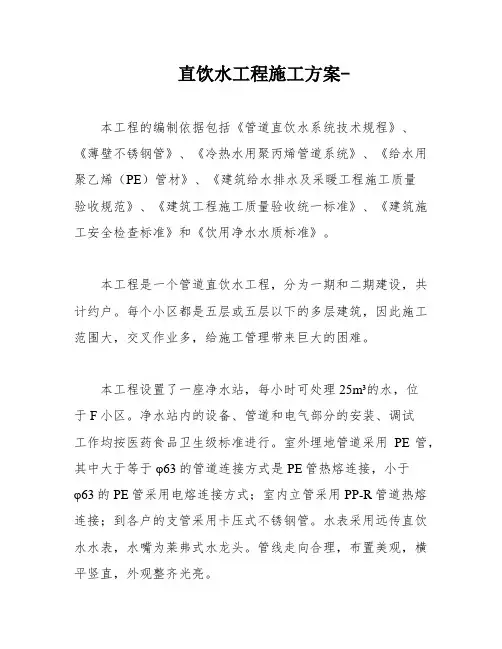

直饮水工程施工方案-本工程的编制依据包括《管道直饮水系统技术规程》、《薄壁不锈钢管》、《冷热水用聚丙烯管道系统》、《给水用聚乙烯(PE)管材》、《建筑给水排水及采暖工程施工质量验收规范》、《建筑工程施工质量验收统一标准》、《建筑施工安全检查标准》和《饮用净水水质标准》。
本工程是一个管道直饮水工程,分为一期和二期建设,共计约户。
每个小区都是五层或五层以下的多层建筑,因此施工范围大,交叉作业多,给施工管理带来巨大的困难。
本工程设置了一座净水站,每小时可处理25m³的水,位于F小区。
净水站内的设备、管道和电气部分的安装、调试工作均按医药食品卫生级标准进行。
室外埋地管道采用PE管,其中大于等于φ63的管道连接方式是PE管热熔连接,小于φ63的PE管采用电熔连接方式;室内立管采用PP-R管道热熔连接;到各户的支管采用卡压式不锈钢管。
水表采用远传直饮水水表,水嘴为莱弗式水龙头。
管线走向合理,布置美观,横平竖直,外观整齐光亮。
为了保证施工质量,本工程采用了医药食品卫生级标准进行工程安装施工。
施工组织机构包括工程项目部经理、技术负责人、施工一班、施工二班、施工三班、施工四班、施工五班、施工六班、资料员、现场负责人、质安员、仓管员、后勤员、质量自检员和造价工程师。
项目经理是全权负责人,协调工程质量、安全、进度的控制,工程负责人负责具体施工任务完成,是工程质量、进度的主要责任人。
3)技术负责人将全面负责本施工项目的施工技术,对各工种进行指导,解决工程技术问题,并管理竣工资料。
4)现场负责人将负责现场施工的具体实施,全面负责管区内的进度、安全和质量,并在每月的14、29日做好进度报表,并向监理和甲方申请工程款。
5)工程造价师将负责工程的预算和结算工作,对工程签证部分做好预算工作,明确应该签证的部分工作,并协助办理工程进度款,控制工程成本。
6)资料员将负责该工程资料的收集和管理工作,并及时向技术负责人汇报工作内容,为工程竣工结算做准备。
第1篇一、施工前的准备工作1. 施工方案:根据工程设计图纸,制定详细的施工方案,包括施工顺序、施工方法、施工进度、安全措施等。
2. 材料准备:准备足够的管材、阀门、法兰、三通、弯头、管件等施工材料,确保施工过程中材料充足。
3. 施工队伍:组建一支专业、高效的施工队伍,对施工人员进行技术培训,确保施工质量。
4. 施工设备:准备挖掘机、推土机、切割机、焊接机等施工设备,确保施工顺利进行。
二、施工步骤1. 沟槽开挖:根据设计图纸,沿供水线路挖掘沟槽,沟槽深度应符合设计要求,确保管道埋设深度。
在挖掘过程中,注意保护地下管线、电缆等设施。
2. 管道铺设:将管材按设计要求铺设在沟槽内,注意管材的水平和垂直度。
在铺设过程中,确保管道接口严密,防止漏水。
3. 管道焊接:采用焊接方法连接管道,焊接质量应符合国家标准。
焊接过程中,注意焊接温度、焊接速度和焊接质量。
4. 管道试压:在管道铺设完成后,进行试压检测,确保管道承受设计压力。
试压过程中,注意观察管道是否有泄漏现象。
5. 管道防腐:对管道进行防腐处理,延长管道使用寿命。
防腐方法包括涂漆、涂塑等。
6. 管道回填:在管道试压合格后,进行回填工作。
回填材料应选用合格的材料,确保回填质量。
7. 管道验收:在管道施工完成后,进行验收工作。
验收内容包括管道铺设质量、焊接质量、防腐质量等。
三、施工注意事项1. 施工过程中,严格遵守操作规程,确保施工安全。
2. 注意保护环境,减少施工对周边环境的影响。
3. 加强施工过程中的质量监督,确保施工质量。
4. 做好施工记录,为后期维护提供依据。
5. 施工结束后,及时清理施工现场,恢复原貌。
总之,饮水工程管子施工是关系到农村居民饮水安全的重要工程。
在施工过程中,要严格按照施工方案进行操作,确保施工质量,为农村居民提供安全、健康的饮用水。
第2篇一、施工准备1. 施工图纸:根据设计图纸,明确管子的规格、型号、材质、长度等参数。
2. 材料准备:提前准备所需管材、阀门、接头、弯头、三通等管件,确保材料质量符合国家标准。
管道直饮水施工方案1. 引言管道直饮水系统是一种高效、便捷和经济的供水解决方案。
通过该系统,用户可以直接从水龙头中获取安全、洁净的饮用水,无需再购买、储存或煮沸自来水。
本文档将介绍管道直饮水系统的施工方案,包括设备安装、管道布局和系统测试等内容。
2. 设备准备在进行管道直饮水系统施工之前,需要准备以下设备:•水源净化设备:包括颗粒过滤器、活性炭滤器和RO膜等。
•水泵:用于推动水流通过净化设备。
•水箱:用于储存净化后的水。
•配管材料:包括PVC管道、接头和阀门等。
3. 管道布局管道直饮水系统的管道布局是确保系统正常运行的关键。
以下是建议的管道布局方案:•将水源净化设备放置在水源附近,以便将水直接引入净化设备。
•在净化设备的出口处安装水泵,将净化后的水推向水箱。
•在水箱的高处安装压力控制器,以确保水箱中的水能够从水龙头中流出。
•从水箱的出口处引出一条主要管道,连接到需要使用直饮水的区域。
•在需要使用直饮水的区域,通过分支管道连接到不同的水龙头。
4. 管道安装在进行管道安装之前,需要进行充分的测量和规划。
以下是管道安装的一般步骤:1.使用管道切割工具,根据实际需要,将PVC管道切割成所需长度。
2.在需要连接的管道端部,使用PVC胶涂抹适量的胶水。
3.将接头插入管道端部,确保完全插入并旋转至合适位置。
4.对接头进行固定,可使用夹具或其他辅助工具增加稳固性。
5.重复以上步骤,连接不同的管道段,直到完成整个管道系统的安装。
5. 系统测试和调整在完成管道安装后,需要对系统进行测试和调整,以确保系统能够正常运行。
以下是一般的测试和调整步骤:1.打开水源,观察水泵和净化设备是否正常工作。
2.检查水箱中的水位,确保水箱储水正常。
3.打开水龙头,观察直饮水是否正常流出,检查水流是否均匀。
4.检查水龙头的冷热水控制是否正常,确保用户能够根据需要切换温度。
5.检查整个管道系统是否有泄漏现象,如果有,需要及时修复。
6. 施工安全措施在进行管道直饮水系统施工过程中,需要注意以下安全措施:•使用符合标准的安全工具,避免意外伤害。
管道直饮水工程施工组织设计方案目录1. 总说明 (3)1.1 工程概况 (4)1.2 编制依据 (5)1.3 设计原则 (5)1.4 设计范围 (7)1.5 使用与维护 (8)2. 工程概述 (9)2.1 工程范围 (10)2.2 设计标准 (11)2.3 工程规模 (11)2.4 主要工程内容 (12)3. 施工准备 (14)3.1 施工图纸 (16)3.2 施工材料与设备 (16)3.3 施工人员与机械 (17)3.4 施工场地 (19)4. 施工方法 (20)4.1 管道安装 (21)4.2 净水设备安装 (23)4.3 管道敷设 (24)4.4 质量控制 (26)5. 施工进度计划 (27)5.1 工程进度安排 (28)5.2 关键路线与控制要点 (28)6. 施工安全与环境管理 (29)6.1 安全措施 (31)6.2 环保措施 (32)6.3 应急预案与事故处理 (33)7. 质量控制与验收 (34)7.1 工程质量控制标准 (35)7.2 质量控制措施 (36)7.3 验收标准与程序 (38)8. 经济分析 (39)8.1 投资估算 (41)8.2 成本控制 (41)8.3 效益分析 (43)9. 施工组织协调 (44)9.1 组织机构与职责 (45)9.2 施工管理 (47)9.3 施工协调 (47)1. 总说明本施工组织设计方案是为了确保管道直饮水工程的顺利实施,规范施工流程,合理安排施工顺序,确保工程质量、安全、进度满足预定目标。
本方案将详细描述工程概况、施工准备、施工计划、质量控制、安全管理、环境保护、文明施工等内容。
工程概况:管道直饮水工程将覆盖某地区的新建住宅小区、办公楼宇和学校等公共区域,采用现代化管道输送技术,确保直饮水快速平稳地到达每个用户点。
工程主要包含管道敷设、供水设备安装、控制系统配置和用户端接口工程建设等。
施工准备:为保证工程顺利进行,需提前准备好施工图纸、原材料、机械设备、施工队伍等。
钢管饮水井工程施工方案一、项目概述钢管饮水井工程是为了解决城市供水问题而进行的重大基础设施建设工程。
该工程选址位于城市郊区,井深约200米,井径约0.7米,使用钢管作为井筒,并通过井内泵站将地下水抽送至城市水厂进行处理。
本工程施工过程中需严格遵守环保法律法规,确保施工过程对环境的影响降至最低。
二、施工方案1. 施工前期准备(1)确定施工队伍和管理人员,明确各自职责,建立施工管理机制。
(2)制定施工计划和时间表,明确工程进度和节点。
(3)保障施工所需设备、材料和人力。
(4)与相关部门协调,取得施工许可证和相关手续。
(5)安排好场地清理和安全警示标识。
2. 基坑开挖(1)制定开挖方案,根据地质勘测数据确定开挖方式和深度。
(2)采用挖掘机等机械设备进行基坑开挖。
(3)严格按照开挖要求进行土石方运输和堆放,确保工地秩序和安全。
3. 钢管安装(1)根据设计图纸确定井筒结构和长度,准备好所需的钢管和配件。
(2)采用吊车等机械设备,将钢管逐节吊入基坑,组装成井筒结构。
(3)进行井筒结构的检查和固定,确保井筒安全可靠。
4. 井筒深井灌浆(1)对井筒进行深井灌浆处理,提升井筒的密封性和稳定性。
(2)采用泵车进行深井灌浆施工,确保灌浆质量和效果。
5. 井底打击(1)进行井底打击工作,采用钻机进行地层探测和取样。
(2)根据地质勘测数据,确定井底岩层特征和井底水位,为井筒注水和抽水作出准备。
6. 井内泵站安装(1)根据设计要求,选取并安装适用的井内泵站设备。
(2)完成井内泵站的电气连接和管路连接工作。
7. 井筒注水和抽水(1)进行井筒注水试验,测试井筒密封性和稳定性。
(2)进行井筒抽水试验,测试井底地下水水质和水量。
8. 清理和收尾(1)进行工地清理工作,清除施工垃圾和废弃物。
(2)对工程施工过程进行总结和验收,确保工程质量和安全。
三、施工安全措施1. 加强施工现场管理,建立安全警示标识和安全通道。
2. 指定专人负责设备操作和施工现场指挥,确保施工过程的安全。
管道直饮水工程施工组织设计方案一、总体说明:管道直饮水工程施工方案及方法和主要生产资源要素的优化配置等诸多方面的施工保障等均要遵循科学、严谨、细致、实用、合理的原则,按照甲方提供的工程信息,编制设计方案是工程施工中的必备文件,该工程安装要求严格,施工专业性强,必须精心组织设计各单位多方配合,方可保证该直饮水系统工程具有高度的安全性,可靠性和稳定性,以及设备安装的整体美观,方便实用,维护便利,达到质量优良,按期顺利完成工程的综合说明。
工程施工组织设计按工程全部竣工的施工工期考虑,将与甲方土建工程施工进度为依据统筹安排编制的,设计考虑安排的施工总进度计划。
本设计因限于各种可能潜在的因素的影响,在考虑安排施工方案及方法、施工程序、工艺流程、工期计划、质量技术、安全保证措施以及未尽事项等方面难免有遗漏,有待以后设计组织施工时修正、补充、完善,成为本工程施工中的必须指导文件。
管道直饮水工程施工项目包括:管网系统工程、RO反渗透制水供水系统工程、用户终端系统工程四个大的系统工程。
1、管网系统工程,包括小区供水管网系统和回水管网系统,这是本项工程的重点,工程量大,施工情况复杂。
2、RO反渗透制水供水系统:这是饮用水生产的核心,也是直饮水工程的核心系统。
3、用户终端系统,包括智能水表、笼头组、后置抑菌装置等。
此系统工程是体现我公司服务质量、服务意识的关键环节。
4、客户服务系统,客户资料的收集、整理、归档,客户智能卡的写卡与发卡,培训管理公司收费的系统操作,培训管理公司对整个系统的维护要领。
二、主要编制依据1、《建筑给水聚丙烯管道(PP-R)工程技术手册》2、《饮用净水水质标准》(CJ/94-1999)3、《瓶装饮用净水卫生标准》(GB17324-1998)4、系统设备供应商及厂商对设备、材料的安装要求5、现行国家有关规范和施工标准6、《建设工程质量管理条例》7、有关专业提供的技术资料和要求8、施工组织设计编制、审批和管理规定9、施工图及各子系统技术设计方案10、《管道直饮水系统技术规程》三、工程人员组织1、工程负责人员组成为确保优质、按时、安全的完成该系统工程,我公司针对该工程制定详细的人员组织结构安排,我公司将对该工程成立以公司董事长为核心,把公司的各项专业技术精英放在该工程上,在财力、物力、人力方面保证工程顺利完成。
饮水工程施工方案一、前期准备1.1 项目背景本次饮水工程位于XX地区,旨在改善当地居民的饮水条件,提高水质标准,确保居民生活健康和安全。
1.2 工程范围本项目涵盖了供水管道的铺设、污水处理设施建设等工作,工程涉及的总面积约为XXX平方米。
1.3 施工目标通过此次施工,实现供水系统的升级改造,保证居民日常生活用水的安全性和稳定性。
二、工程方案2.1 供水管道铺设2.1.1 材料选用供水管道选用耐用的材料,确保使用寿命长,材料的选择应符合相关标准和规定。
2.1.2 铺设方式根据地形和管道走向,合理确定铺设方式,保证管道连接紧密、通畅。
2.2 污水处理设施建设2.2.1 污水处理工艺采用XXXX工艺进行污水处理,确保排放的水质符合国家标准。
2.2.2 设施配套建立完善的污水处理设施,包括沉淀池、生物处理池等配套设施,确保处理效果达到预期要求。
三、施工流程3.1 施工步骤1.现场勘测与规划设计2.地基处理3.供水管道铺设4.污水处理设施建设5.系统调试与试运行3.2 施工进度控制根据施工计划,合理安排施工进度,及时调整工程进度,确保工程质量和工期。
四、质量控制4.1 施工质量管理建立质量管理体系,严格按要求执行各项质量标准,加强质量监督和检验。
4.2 施工安全管理制定严格的安全操作规程,保证施工过程中的安全,确保工作人员的人身安全。
五、环境保护5.1 施工期间环境管理施工过程中严格遵守环境保护相关法规,做好施工现场的环境保护工作,减少对周边环境的影响。
5.2 施工后期环境恢复在工程竣工后,进行环境检测和整治,恢复施工对环境造成的影响,保护当地生态环境。
结语以上是本次饮水工程施工方案的具体内容,我们将严格按照方案要求,高质量、高效率地推进施工工作,确保项目顺利实施,达到预期效果。
直饮水工程施工方案一、施工前的准备工作1. 项目介绍本工程位于某市区,是一个直饮水工程项目,主要包括水源地的开采、净化工艺、输水管线和配套设备的安装及调试等内容。
该项目的建设旨在为当地居民提供安全、健康的直饮水,改善水质,提高用水安全性。
2. 工程概况本项目的建设范围包括水源地选择、水源地建设、输水管线敷设、净化工艺建设、配套设备安装等内容,总计约涉及到X公里的管线敷设和X个净化设备的建设。
3. 施工方案为保障工程施工的顺利进行,需要制定详细的施工方案,包括施工进度安排、施工人员配备、施工设备采购、安全措施落实等内容。
在施工过程中,需要严格按照施工方案进行合理安排和细致执行。
二、水源地选择及建设1. 水源地勘察首先,需要进行水源地的勘察工作,确定水质和水量情况,为后续净化工艺的选择和管线敷设的安排提供依据。
2. 水源地建设根据水源地的具体情况,确定水源地的建设方案,包括建设水池、水泵站、水质监测设施等。
水源地的建设需要严格按照相关标准和规范进行,保证水质达到直饮水的标准。
三、净化工艺建设1. 工艺选型根据水源地水质情况,选择适合的净化工艺,包括过滤、消毒、软化等工艺,确保水质能够符合直饮水标准。
2. 设备采购根据选定的净化工艺,采购相应的净化设备,保证设备的质量和性能符合设计要求。
3. 工艺建设在水源地周围建设净化设备及配套设施,确保净化工艺的正常运行。
在建设过程中,需要注意设备布局合理、管线连接严密、设备安装牢固等问题。
四、输水管线敷设1. 管线设计根据水源地位置和用户需求确定管线的敷设方案,包括管线路线选择、管径确定、管线连接方式等内容。
2. 管线材料采购根据设计要求,采购相应的管线材料,包括管道、阀门、管件等配件,保证材料的质量、尺寸符合要求。
3. 管线敷设根据设计方案,进行管线的敷设工作,包括挖掘沟渠、铺设管线、连接管件等工作。
在敷设过程中,需要注意管道的质量及连接情况,确保管线的正常运行。
施工组织设计方案一、总体说明:管道直饮水工程施工方案及方法和主要生产资源要素的优化配置等诸多方面的施工保障等均要遵循科学、严谨、细致、实用、合理的原则,按照甲方提供的工程信息,编制设计方案是工程施工中的必备文件,该工程安装要求严格,施工专业性强,必须精心组织设计各单位多方配合,方可保证该直饮水系统工程具有高度的安全性,可靠性和稳定性,以及设备安装的整体美观,方便实用,维护便利,达到质量优良,按期顺利完成工程的综合说明。
工程施工组织设计按工程全部竣工的施工工期考虑,将与甲方土建工程施工进度为依据统筹安排编制的,设计考虑安排的施工总进度计划。
本设计因限于各种可能潜在的因素的影响,在考虑安排施工方案及方法、施工程序、工艺流程、工期计划、质量技术、安全保证措施以及未尽事项等方面难免有遗漏,有待以后设计组织施工时修正、补充、完善,成为本工程施工中的必须指导文件。
管道直饮水工程施工项目包括:管网系统工程、RO反渗透制水供水系统工程、用户终端系统工程四个大的系统工程。
1、管网系统工程,包括小区供水管网系统和回水管网系统,这是本项工程的重点,工程量大,施工情况复杂。
2、RO反渗透制水供水系统:这是饮用水生产的核心,也是直饮水工程的核心系统。
3、用户终端系统,包括智能水表、笼头组、后置抑菌装置等。
此系统工程是体现我公司服务质量、服务意识的关键环节。
4、客户服务系统,客户资料的收集、整理、归档,客户智能卡的写卡与发卡,培训管理公司收费的系统操作,培训管理公司对整个系统的维护要领。
二、主要编制依据1、《建筑给水聚丙烯管道(PP-R)工程技术手册》2、《饮用净水水质标准》(CJ/94-1999)3、《瓶装饮用净水卫生标准》(GB17324-1998)4、系统设备供应商及厂商对设备、材料的安装要求5、现行国家有关规范和施工标准6、《建设工程质量管理条例》7、有关专业提供的技术资料和要求8、施工组织设计编制、审批和管理规定9、施工图及各子系统技术设计方案10、《管道直饮水系统技术规程》三、工程人员组织1、工程负责人员组成为确保优质、按时、安全的完成该系统工程,我公司针对该工程制定详细的人员组织结构安排,我公司将对该工程成立以公司董事长为核心,把公司的各项专业技术精英放在该工程上,在财力、物力、人力方面保证工程顺利完成。
施工组织设计方案一、总体说明:管道直饮水工程施工方案及方法和主要生产资源要素的优化配置等诸多方面的施工保障等均要遵循科学、严谨、细致、实用、合理的原则,按照甲方提供的工程信息,编制设计方案是工程施工中的必备文件,该工程安装要求严格,施工专业性强,必须精心组织设计各单位多方配合,方可保证该直饮水系统工程具有高度的安全性,可靠性和稳定性,以及设备安装的整体美观,方便实用,维护便利,达到质量优良,按期顺利完成工程的综合说明。
工程施工组织设计按工程全部竣工的施工工期考虑,将与甲方土建工程施工进度为依据统筹安排编制的,设计考虑安排的施工总进度计划。
本设计因限于各种可能潜在的因素的影响,在考虑安排施工方案及方法、施工程序、工艺流程、工期计划、质量技术、安全保证措施以及未尽事项等方面难免有遗漏,有待以后设计组织施工时修正、补充、完善,成为本工程施工中的必须指导文件。
管道直饮水工程施工项目包括:管网系统工程、RO反渗透制水供水系统工程、用户终端系统工程四个大的系统工程。
1、管网系统工程,包括小区供水管网系统和回水管网系统,这是本项工程的重点,工程量大,施工情况复杂。
2、RO反渗透制水供水系统:这是饮用水生产的核心,也是直饮水工程的核心系统。
3、用户终端系统,包括智能水表、笼头组、后置抑菌装置等。
此系统工程是体现我公司服务质量、服务意识的关键环节。
4、客户服务系统,客户资料的收集、整理、归档,客户智能卡的写卡与发卡,培训管理公司收费的系统操作,培训管理公司对整个系统的维护要领。
二、主要编制依据1、《建筑给水聚丙烯管道(PP-R)工程技术手册》2、《饮用净水水质标准》(CJ/94-1999)3、《瓶装饮用净水卫生标准》(GB17324-1998)4、系统设备供应商及厂商对设备、材料的安装要求5、现行国家有关规范和施工标准6、《建设工程质量管理条例》7、有关专业提供的技术资料和要求8、施工组织设计编制、审批和管理规定9、施工图及各子系统技术设计方案10、《管道直饮水系统技术规程》三、工程人员组织1、工程负责人员组成为确保优质、按时、安全的完成该系统工程,我公司针对该工程制定详细的人员组织结构安排,我公司将对该工程成立以公司董事长为核心,把公司的各项专业技术精英放在该工程上,在财力、物力、人力方面保证工程顺利完成。
2、主要工程技术人员岗位职责(1)、经理:负责整个工程的人员组织安排和处理工地现场重大事件,保证工程进度。
(2)工程经理岗位职责:全面负责该项工程的质量、进度、成本、机具、人员的安排调配,是工地安全生产、防火、防盗的第一责任人。
协调工地各方的关系,代表单位全面处理、办理工程的变更签证。
在组织工程施工过程中。
主动接受业主、监理工程师、单位领导和有关部门的工作检查。
认真贯彻执行国家有关劳动保护法令及制度和本单位安全生产的规章制度。
认真贯彻“安全第一,预防为主”的方针,按规定搞好安全防范措施,把安全生产落到实处。
做到讲效益必须讲安全,定期组织进场施工人员进行安全学习。
定期对照建筑施工安全检查表、形象进度表、质量报检表,经常检查生产进度,生产现场的人、财、物全面管理,认真检查及时处理事故隐患。
制定分级安全管理技术措施,确保施工全过程的安全生产,督促有关人员做好施工安全各项技术资料。
直接对业主负责,对工程、物料、设备的质量和供应状况,工程质量的定期考察、监管,并提出质量、进度的合理化建议和意见。
随时开通接听客户投诉热线。
作为长驻工地代表,直接对经理负责,在保证工程质量前提下抓好生产进度,对施工质量负责,在经理授权下协调现场有关施工单位的施工问题。
遵守工序质量制度,严格执行“三检制”,保证不合格工序未整改前不进入下道工序,对工序管理引起的质量问题负责,对工序质量做好记录定期上报。
参与图纸会审和技术交底,配合经理安排好每天的生产工作,对班组成员进行全面的技术交底。
按规范及工艺标准组织施工,保证进度及施工质量和施工安全。
组织隐蔽工程验收和分项工程质量评定。
对因设计或其它变更引起的工程量的增减和工期变更进行记录或签证,并及时调整部署。
严格控制进场材料的质量,坚决杜绝不合格材料进入施工现场。
每周填写上报各种报表,并作好工人的考勤及施工工作记录填写施工日志。
组织好生产过程的各种原始记录及统计工作,保证各种原始资料的完整性、准确性和可追溯性。
填写施工进度日志、质量报表、工程进度表、施工过程的各种原始记录、施工责任人签到表、工程领料单等进行核对、整理、收集,保证其完整性、准确性和可追溯性。
(3)技术工程师岗位职责:对经理负责:对其所设计的系统进行全面专业的技术支持、技术协调、调试及试运行,深化施工图设计,技术变更。
对施工图纸包括系统图、平面图、安装图、设备材料表等所有技术文件的执行。
指导施工并负责设备调试。
负责整理各类验收必备的图纸文件审核,负责操作人员培训,系统维护等。
确保系统一次调试成功,性能指标达到设计、使用要求。
(4)质量安全检查员兼物料仓管员岗位职责负责对工地工具、材料、设备的码放,对出入库物资进行账薄登记,做到账物相符。
注意标识、储存和防护(防潮、防鼠、防盗、防损坏)。
施工中一时不能用完的材料设备可退库或在库房另保存,做好记录。
发现不合格产品分开存放,及时上报或退回公司库存。
负责工具领用、更换、损耗、损坏品退换的手续,及时要求补货。
负责检查监督施工组织设计的质量保证措施的实施,组织建立各级质量监督体系。
严格按图施工、以标准规定检验工程质量,判断工程产品的正确性,做出合格的结论,对因错、漏检造成的质量问题负责。
对不合格产品按类别和程度进行分类,做出标识,及时填写不合格品通知单、返工通知单、监督施工过程中的质量控制情况,严格执行“三检制”,并做好被检查部位的检验标识,发现质量问题及时反映:正确填写工序质量表,做好各种原始记录和数据处理工作,对所填写的各种数据、文字问题负责。
并作安全学习记录及早消除隐患。
按时统计汇报工程质量情况,并其对准确性负责。
严格监督进场材料的质量、型号和规格。
监督班组操作是否符合规范。
负责单位的各种资料文件如:管理文件、通知单、有关技术文件、施工技术标准、工艺标准、施工规范、图集、施工图纸、施工组织设计、工程项目质量计划等的整理与保管。
施工过程中形成的资料如:施工技术交底、工程联系单、变更签证单、工程洽商记录、会议记要、工序检查表、设备安装检查表、调试记录、工程隐(预)检记录、设计变更的整理、保存和归档。
资料编写,工程预结算书等文本的处理。
(5)施工工人岗位职责:严格按图纸、施工规范的要求进行操作,对不执行工艺和操作规范而造成的质量事故和不合格产品负责。
保证个人质量指标的完成,出现质量问题及时向工程经理或经理反映,对不及时自检和不及时反映问题造成不合格品负责。
注意保护成品,控制材料使用;保证安全生产,严防出现安全生产事故,遵守安全用电规定,电动工具和登高用具的安全操作规程。
四、质量管理:我公司是集设计、施工、调试、售后服务为一体的水处理综合工程单位。
从没有发生服务恶劣不良状况记录。
全心全意为客户服务,真正做到造一个工程树一个样板,让用户放心客户满意。
我司拥有一支知识面广、层次高、业务精、责任心强、勇于开拓进取的专业技术队伍。
我公司集多年直饮水系统工程施工的丰富经验,无论在专业技术,设备仪器,还是工程管理方面,我们不断努力、不断创新、不断学习、不断总结。
拥有一批高素质、高责任心、经验丰富稳定高效的设计施工队伍,还造就了一批工程上讲质量、施工上讲安全、工作上讲效率、生产上讲效益、在综合管理上讲成效的专家。
我们将多年来的探索和成熟的经验有效地运用到本工程上,使本工程多了一重有效的保障。
我公司严格按质量管理要求,建立质量管理制度,它将成为工程施工的质量保证。
我们的运作程序包括:系统方案设计、系统工程设备施工安装与调试、客户培训、系统交付运行、跟踪服务等,给客户提供全方位优良的全过程服务。
以“用户的利益高于一切”的宗旨。
施工质量管理是施工组织设计重要的一环。
本直饮水系统工程建设要上一个新台阶,必须大力加强质量意识的建设。
质量不断改进和提高,是我公司经营管理工作中一个重要的课题,因为当今的时代是决策者重视质量的时代。
根据工程的实际情况编写工程施工质量大纲。
工程的质量大纲是实施质量管理和质量保证的纲领性文件和行动准则,适用于工程设计、施工、安装、调试交付使用、维修保养全过程的质量管理和质量控制。
1、质量管理组织机构设置及岗位责任制(1)组织结构董事长负责,经理主管,质量安全员执行,各专业配合,各班组自检、自查,采购密切配合,做到全员行动,全面管理。
实行每周质量安全例会,天天小检查,周周大检查,奖罚分明,责任到人。
(2)质量安全岗位责任制(a)工程管理部质量岗位职责:负责现场的协调管理工作,还包括与单位内部各专业间、部门间的协作,保证施工用物料的及时供应、技术支持、质量安全监督等的顺利开展,保证对工程质量、安全进度的有效控制。
(b)工程经理质量岗位职责:负责现场具体事务,包括与现场各方的协调,作为工程质量的直接负责人,合理安排调配人力、物力,组织各项工作的计划与实施,对进度、工艺、安全等全面控制,定期向总经理汇报,解决施工过程中的各种问题,保证工程按计划进行。
(c)质量安全检查员岗位职责:在经理领导下,负责检查监督施工组织设计的质量保证措施的实施,组织建立各级质量监督体系。
严格按图施工、以标准规定检验工程质量,判断工程施工的正确性,做出合格的结论,对因错、漏检造成的质量问题负责。
对不合格部位按类别和程度进行分类,做出标识,及时填写不合格品通知单、返工通知单、废品通知单,做好废品隔离工作。
监督施工过程中的质量控制情况,严格执行“三检制”,并做好被检查部位的检验标识,发现质量问题及时反映:正确填写工序质量表,做好各种原始记录和数据处理工作,对所填写的各种数据、文字问题负责。
检查督促我公司制定的生产安全、防火、防盗,安全措施的落实执行,并作安全学习记录及早消除隐患。
按时统计汇报工程质量情况,按时填写质量情况报表,对准确性负责。
严格监督进场材料的质量、型号和规格。
监督班组操作是否符合规范。
2、质量控制(1)施工准备阶段质量控制的程序是:自审设计图纸、设计图纸多方面会审,现场复核,选择责任人,编制作业指导书报及施工手册,做出开工指令。
(2)施工阶段质量控制的程序是:技术交底,测量、材料、设备、计量、变更设计、系统质量计划,持续改进,安装调试,系统竣工评价。
(3)交工阶段质量控制的程序是:最终检验和试验,质量缺陷处理,整理质量记录,编制交工文件,技术安装人自检,工程管理部验收,交工验收报告。
(4)设计质量的控制:不断满足用户对工程产品的要求,采用新技术、新材料、新工艺而设计出用户委托的,具体高水平和适用能力强的工程。
