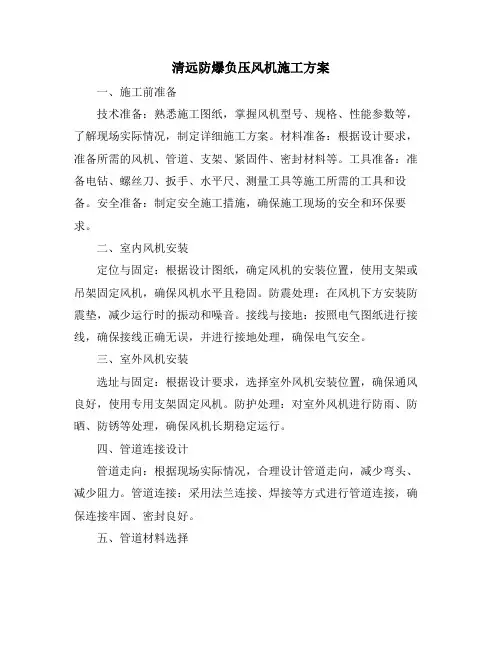

负压风机安装施工方案
- 格式:docx
- 大小:16.43 KB
- 文档页数:2
清远防爆负压风机施工方案一、施工前准备技术准备:熟悉施工图纸,掌握风机型号、规格、性能参数等,了解现场实际情况,制定详细施工方案。
材料准备:根据设计要求,准备所需的风机、管道、支架、紧固件、密封材料等。
工具准备:准备电钻、螺丝刀、扳手、水平尺、测量工具等施工所需的工具和设备。
安全准备:制定安全施工措施,确保施工现场的安全和环保要求。
二、室内风机安装定位与固定:根据设计图纸,确定风机的安装位置,使用支架或吊架固定风机,确保风机水平且稳固。
防震处理:在风机下方安装防震垫,减少运行时的振动和噪音。
接线与接地:按照电气图纸进行接线,确保接线正确无误,并进行接地处理,确保电气安全。
三、室外风机安装选址与固定:根据设计要求,选择室外风机安装位置,确保通风良好,使用专用支架固定风机。
防护处理:对室外风机进行防雨、防晒、防锈等处理,确保风机长期稳定运行。
四、管道连接设计管道走向:根据现场实际情况,合理设计管道走向,减少弯头、减少阻力。
管道连接:采用法兰连接、焊接等方式进行管道连接,确保连接牢固、密封良好。
五、管道材料选择根据设计要求和使用环境,选择合适的管道材料,如镀锌钢管、不锈钢管等,确保管道耐腐蚀、耐高温、耐压力。
六、防护装置安装防爆装置:根据防爆要求,在风机进出口处安装防爆装置,确保安全运行。
防护网:在风机外部安装防护网,防止异物进入风机内部,造成损坏。
七、电源测试与调试电源检查:检查电源线路是否接触良好,电压是否符合要求。
风机试运行:在确认电源无误后,进行风机的试运行,观察风机运行是否平稳、无异响。
调试优化:根据实际运行情况进行调试,优化风机性能,确保达到设计要求。
八、施工质量检查外观检查:检查风机、管道等安装是否牢固、美观,无明显缺陷。
功能检查:检查风机运行是否正常、稳定,各项指标是否符合设计要求。
安全检查:检查电气接线是否规范、接地是否可靠,确保施工安全无隐患。
本施工方案为清远防爆负压风机的安装提供了全面的指导,确保施工过程的顺利进行和施工质量的达标。

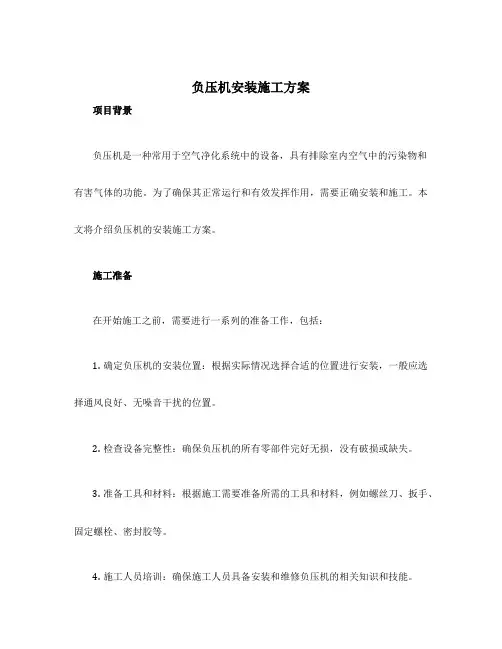

负压机安装施工方案项目背景负压机是一种常用于空气净化系统中的设备,具有排除室内空气中的污染物和有害气体的功能。
为了确保其正常运行和有效发挥作用,需要正确安装和施工。
本文将介绍负压机的安装施工方案。
施工准备在开始施工之前,需要进行一系列的准备工作,包括:1.确定负压机的安装位置:根据实际情况选择合适的位置进行安装,一般应选择通风良好、无噪音干扰的位置。
2.检查设备完整性:确保负压机的所有零部件完好无损,没有破损或缺失。
3.准备工具和材料:根据施工需要准备所需的工具和材料,例如螺丝刀、扳手、固定螺栓、密封胶等。
4.施工人员培训:确保施工人员具备安装和维修负压机的相关知识和技能。
安装步骤步骤一:固定负压机底座1.将负压机的底座平放在安装位置上。
2.使用螺丝刀或扳手固定负压机底座,确保其稳固牢固。
步骤二:连接风管1.将负压机与相应的风管进行连接。
2.使用固定螺栓将负压机与风管固定连接。
3.确保连接处密封良好,避免空气泄漏。
步骤三:接通电源1.将负压机的电源线与电源插座相连。
2.检查电源线是否完好无损,没有明显的破损。
3.接通电源,确保负压机能够正常运行。
步骤四:调试负压机1.启动负压机,观察是否存在异常噪音或振动。
2.检查负压机的排风管是否通畅,没有堵塞。
3.调节负压机的运行模式和参数,确保其能够达到预期的净化效果。
施工注意事项在进行负压机安装施工时,需要注意以下事项:1.安全第一:施工人员需要佩戴安全防护设备,如手套、工作服、护目镜等。
2.遵循规范:按照负压机的安装说明书和相关规范进行施工,确保安装过程符合要求。
3.细心操作:施工人员在操作时需细心、仔细,避免损坏负压机或周围设备。
4.负压测试:完成安装后,进行负压测试,确保负压机能够正常工作,并达到设计要求。
施工验收在负压机安装施工完成后,需要进行施工验收,包括以下内容:1.设备完整性:检查负压机的所有零部件是否齐全完好。
2.工程质量:查看负压机的安装是否符合规范,是否存在明显的缺陷或问题。

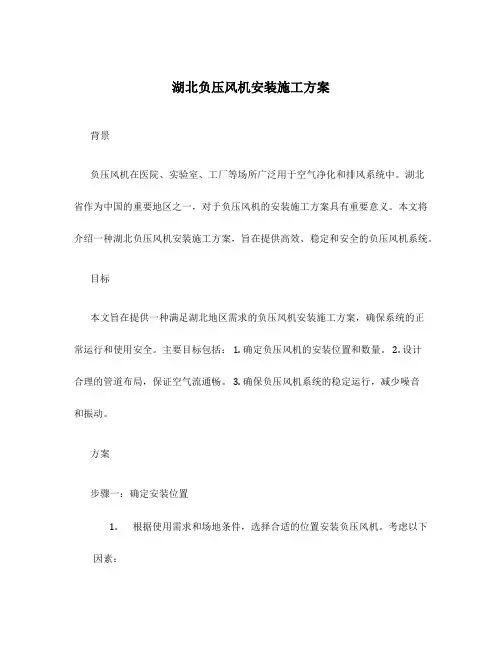

湖北负压风机安装施工方案背景负压风机在医院、实验室、工厂等场所广泛用于空气净化和排风系统中。
湖北省作为中国的重要地区之一,对于负压风机的安装施工方案具有重要意义。
本文将介绍一种湖北负压风机安装施工方案,旨在提供高效、稳定和安全的负压风机系统。
目标本文旨在提供一种满足湖北地区需求的负压风机安装施工方案,确保系统的正常运行和使用安全。
主要目标包括: 1. 确定负压风机的安装位置和数量。
2. 设计合理的管道布局,保证空气流通畅。
3. 确保负压风机系统的稳定运行,减少噪音和振动。
方案步骤一:确定安装位置1.根据使用需求和场地条件,选择合适的位置安装负压风机。
考虑以下因素:–噪音和振动对周围环境和人员的影响。
–空气流通的要求和布局。
确保负压风机能够有效地吸入和排出空气。
–管道连接的便捷性,以方便日后的维护和检修。
2.安装负压风机时需考虑以下方面:–需要有足够的空间用于放置负压风机和附件,以方便操作和维护。
–负压风机应避免暴露在直射阳光下,避免影响设备的性能和寿命。
步骤二:设计管道布局1.根据负压风机的安装位置和使用需求,设计合理的管道布局。
考虑以下因素:–确保空气流通畅,避免管道过长或转弯过多。
–使用合适的管道材料,如不锈钢或PVC管道,以确保系统的耐久性和可靠性。
–根据实际距离和需求计算管道直径,以确保负压风机能够提供足够的风量和排风能力。
2.安装和连接管道时需注意:–使用合适的密封材料,如硅胶密封圈,以保证连接的气密性。
–定期对管道进行清洗和维护,以避免积尘和堵塞。
步骤三:负压风机的安装和调试1.根据负压风机的安装说明书进行安装,确保每个部件和附件连接稳固。
2.连接电源和控制系统,确保负压风机能够正常启停和调节。
3.运行负压风机,并进行初步调试,检查噪音和振动是否在合理范围内。
4.进行系统的整体调试,包括风量和负压的测试,以确保系统能够满足使用需求。
结论本文介绍了一种湖北负压风机安装施工方案,包括确定安装位置、设计管道布局和负压风机的安装和调试。

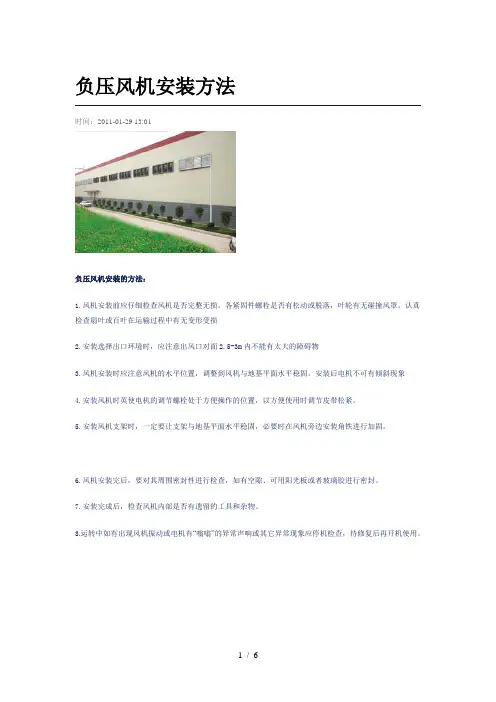

负压风机安装方法时间:2011-01-29 13:01负压风机安装的方法:1.风机安装前应仔细检查风机是否完整无损,各紧固件螺栓是否有松动或脱落,叶轮有无碰撞风罩。
认真检查扇叶或百叶在运输过程中有无变形受损2.安装选择出口环境时,应注意出风口对面2.5-3m内不能有太大的障碍物3.风机安装时应注意风机的水平位置,调整到风机与地基平面水平稳固。
安装后电机不可有倾斜现象4.安装风机时英使电机的调节螺栓处于方便操作的位置,以方便使用时调节皮带松紧。
5.安装风机支架时,一定要让支架与地基平面水平稳固,必要时在风机旁边安装角铁进行加固。
6.风机安装完后,要对其周围密封性进行检查,如有空隙、可用阳光板或者玻璃胶进行密封。
7.安装完成后,检查风机内部是否有遗留的工具和杂物。
8.运转中如有出现风机振动或电机有“嗡嗡”的异常声响或其它异常现象应停机检查,待修复后再开机使用。
1.水帘墙常见故障与排除方法:故障现象一:水帘飞水故障排除方法:1.把水量减小。
2.表面打磨不平整,有毛边,产生飞水。
3.水帘墙制作时水帘片与水帘片拼装时高低不平。
2. 2故障现象二:外框漏水故障排除方法:1.水帘墙制作时外框连接处玻璃胶或好易涂覆盖不完全。
2.运输或安装时破坏了覆盖层。
3.先检查出漏水位,然后把水关掉再用玻璃胶补漏,若是上槽边漏水,就把水量减小。
3. 3故障现象三:水帘片湿润不均匀故障排除方法:1.调整该幅水帘墙的水开关,使出水量达到水帘湿润标准、均匀,或检查水泵压力未调整压力开关,2.另外也要注意检查安装时水帘墙的水平线,上水槽孔是否堵塞。
4. 4故障现象四:水流不通畅故障排除方法:1.水帘对接条纹不直,水往下流时过水不通汤.2纸张有重叠现象。
(二)、镀锌板方形负压风机安装步骤:1、镀锌板负压风机的安装随意性比较大,也比较简便,但是角铁必须要刷上防锈漆。
安装必须牢固、稳定,尽量做到美观。
2、根据在窗户上的放置位置制作大小合适的7字型角铁架,要求角铁架焊接牢固、开好膨胀螺栓固定孔,打磨,刷上铁红防锈漆。
一、工程概况本工程旨在为某厂房安装负压风机,以改善室内通风条件,降低温度,提高生产效率。
负压风机安装在厂房墙体上,具体位置为厂房内部高温闷热区域附近。
二、施工准备1. 工具材料:- 负压风机- 角铁、槽钢、不锈钢等焊接材料- 电焊机、手电钻、冲击钻、扳手、螺丝刀、老虎钳等工具- 阳光板、玻璃胶、螺丝等密封材料- 电线、电缆线、绝缘胶布等电气材料- 防锈漆、水泥等辅助材料2. 人员组织:- 安装人员:2名以上具备专业电工资格的成年男性- 配电人员:1名专业电工三、施工步骤1. 确定安装位置:- 根据厂房内部高温闷热区域,确定负压风机的安装位置。
- 测量安装位置的尺寸,确保负压风机尺寸与安装位置相匹配。
2. 制作安装支架:- 使用角铁、槽钢等焊接材料制作负压风机安装支架。
- 支架形状类似于空调安装支架,为三角形支架,确保承重稳定。
- 对支架进行钻孔、刷防锈漆处理,提高支架使用寿命。
3. 安装负压风机:- 将制作好的安装支架固定在墙体底部实体墙上。
- 两人以上将负压风机抬放到安装支架上。
- 使用自攻螺丝将支架和负压风机底部进行固定锁死。
4. 防雨水渗漏处理:- 对负压风机旁边的缝隙进行密封防雨水渗漏处理。
- 小缝隙涂抹玻璃胶,大缝隙使用阳光板填补,再用玻璃胶密封。
5. 配电试机:- 专业电工对负压风机进行配电,安装控制开关。
- 连接主电源线路接头,用电工胶布做绝缘处理。
- 所有的电源线埋进线管或线槽里面,用万用表测试电路是否正常。
6. 通电试机:- 完成上述工作后,负压风机即可通电试机。
- 观察负压风机的百叶窗是否能正常打开对外排风。
四、注意事项1. 安装负压风机时,确保风机与地面保持平行,电机不得倾斜。
2. 安装支架承重要稳定,确保支撑整个负压风机重量和检修人员体重。
3. 密封和防雨水渗漏处理要到位,防止雨水渗漏到室内。
4. 配电和电路安全要得到保障,控制开关要有缺项保护功能。
五、工程验收1. 施工完成后,对负压风机安装质量进行检查,确保安装牢固、密封良好、电路安全。
电子厂车间负压风机工程安装方案一、工程概况及系统介绍1 工程简介本工程安装地址位于东莞市长安镇屏前工业园内东莞市xx电子厂,二楼装配车间墙壁上窗户上安装负压风机。
本工程设计单位:东莞市蓝x通风降温设备有限公司施工单位:东莞市蓝x通风降温设备有限公司工程分公司2 系统介绍本工程主要包括负压风机的安装作业,负压风机的配电作业,车间防雨水渗漏作业。
二、编制说明及编制依据本方案为东莞市蓝x通风降温设备有限公司工程分公司编制的。
依据东莞市蓝x通风降温设备有限公司提供的施工图、施工合同及有关技术、规范、检验标准编制。
主要编制依据有:1、设计单位提供的施工图纸。
2、现行国家颁布的各项有关规程、规范:《通风与智能新风系统工程质量检验与评定标准》GBJ304-88 《通风与智能新风系统工程施工及验收规范》GB50243-2002 《机械设备安装工程施工及验收规范》GBJ66-84 《采暖与卫生工程施工及验收规范》三、施工技术准备参加施工的工程人员要熟悉和掌握图纸的各种管道线路、方位和特殊安装工艺要求,熟记设计说明,施工规范,施工方案。
1施工人员应首先认真审查图纸,图纸会审记录,了解设计意图,熟悉工程各部门的施工程序,施工方法,技术要求,质量要求,理解技术员制定的质量技术控制措施。
2施工员工,施工小组应做好施工记录,保管好图纸和技术文件资料,为下部施工做好准备。
3在施工前,技术队长要对参加施工的人员进行祥细的技术、安全交底。
了解本地的施工验收的要求和施工经验为创优做技术上的准备。
四施工组织机构五施工材料准备提前准备好以下施工用的材料。
六、施工人员准备现场施工人员不低于5人每天,具备安装施工资格证,会熟练的使用手电钻,冲击钻,电焊机,切割机等电动工具,接受过安全生产知识培训,会使用消防器材,有安全生产意识,服从现场的施工领导和安全管理。
现场每日设置一名专职的现场安全管理员。
七、施工用电准备施工现场必须有220伏的电源插座3个,15米长的连接地拖延长电源线3条,380伏的电源接线盒1个。
安全通风斜井安装负压风机施工方案
为解决3#破碎硐室施工时的通风问题,我单位施工的3#胶带斜井已于2010年8月7日通过3号机站通道与安全通风斜井贯通。
虽然安全通风斜井峒口标高比3#胶带斜井硐口标高高出约80m,但实际通风效果并不理想。
为彻底解决3号破碎硐室施工时的通风安全,通过与业主协商沟通,决定在3号机站风机硐室附近即里程26m处安装负压风机,具体方案如下:
一、施工方案
1.在3号机站风机硐室开口位置即里程26m处做密闭墙,安装风门,预留风机孔,示意图如下:
2.风机型号定为2×55kw对旋风机,为不影响3号破碎硐室施工,由安全通风斜井负责供电,以便于维修。
3.密闭墙所用材料定为水泥、砂、砖,墙后不低于0.3m。
二、劳动循环组织
成立有施工经验和技术的队伍,每班15人,分三八制循环作业共45人,详见劳动力组织明细表,其它辅助工有井筒原辅助工担任,不可空岗。
坚决杜绝任何安全事故发生。
施工劳动组织明细表
三、施工安全技术措施
1.施工前,清理施工现场所用杂物和大块石头,保证基础平整。
2.使用绞车运输时,信号要明确,开车执行“行人不行车、行车不行人”制度。
3.砌墙时,要用工程线定位,厚度符合标准,墙面平直。
4.安装风机时,要多人配合,用道链或其他机械,严防出现碰手碰脚现象。
四、文明施工措施
1.所有作业人员必须穿戴整齐,戴好防护用具。
2.施工设备,材料分类码放整齐,各种管线按规定吊挂。
3.及时清理现场杂物,保证道路畅通,做到现场文明整齐。
山西焦煤西山金信建筑有限公司
尖东项目部
2010年8月19日。
第1篇一、工程概况本工程为风机安装工程,主要内容包括风机设备、基础、支架、电气及控制系统等。
风机设备主要用于通风、排风、供氧等,广泛应用于工厂、矿井、地下工程、隧道、冷却塔等场所。
本工程风机设备型号为XX型,额定功率为XX千瓦,风量为XX立方米/小时,风压为XX帕。
二、施工准备1. 技术准备(1)熟悉风机设备技术参数、安装要求及施工规范。
(2)组织施工人员进行风机设备安装培训,确保施工人员掌握安装技术。
(3)编制施工方案,明确施工工艺、施工步骤及质量控制措施。
2. 材料准备(1)风机设备:包括风机本体、电机、轴承、联轴器、进风口、出风口等。
(2)基础:包括基础模板、混凝土、钢筋等。
(3)支架:包括立柱、横梁、斜撑等。
(4)电气及控制系统:包括电缆、配电箱、控制器等。
3. 工具准备(1)风机设备安装工具:扳手、螺丝刀、锤子、水平尺等。
(2)基础施工工具:水准仪、钢卷尺、线锤等。
(3)支架施工工具:电焊机、切割机、钻床等。
(4)电气及控制系统施工工具:剥线钳、电笔、绝缘胶带等。
三、施工工艺及步骤1. 施工工艺(1)风机设备安装:包括风机本体、电机、轴承、联轴器等。
(2)基础施工:包括基础模板、混凝土、钢筋等。
(3)支架施工:包括立柱、横梁、斜撑等。
(4)电气及控制系统施工:包括电缆、配电箱、控制器等。
2. 施工步骤(1)风机设备安装1)检查风机设备包装是否完好,设备外观是否有损坏。
2)按照风机设备技术参数,安装风机本体、电机、轴承、联轴器等。
3)连接风机本体与电机,确保连接牢固。
4)检查风机设备运行是否正常,如有异常及时调整。
(2)基础施工1)根据风机设备基础图,设置基础模板。
2)按照设计要求,绑扎钢筋。
3)浇筑混凝土,确保基础强度。
4)养护混凝土,达到设计强度后拆除模板。
(3)支架施工1)根据风机设备支架图,设置支架立柱、横梁、斜撑等。
2)焊接支架,确保支架牢固。
3)检查支架安装是否水平,如有倾斜及时调整。

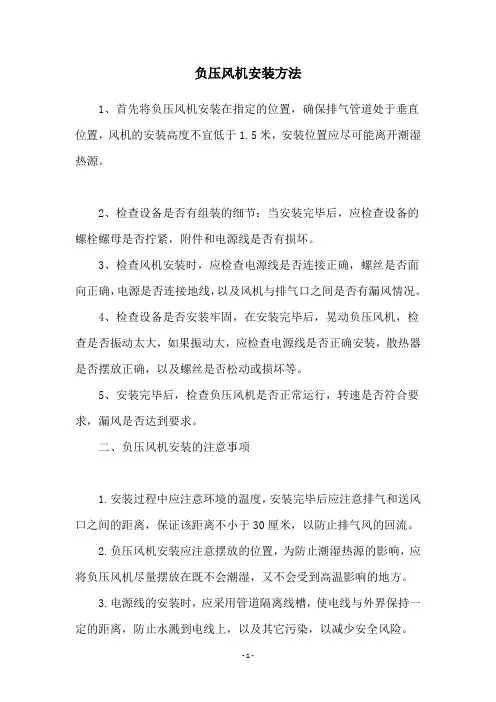

负压风机安装方法
1、首先将负压风机安装在指定的位置,确保排气管道处于垂直位置,风机的安装高度不宜低于1.5米,安装位置应尽可能离开潮湿热源。
2、检查设备是否有组装的细节:当安装完毕后,应检查设备的螺栓螺母是否拧紧,附件和电源线是否有损坏。
3、检查风机安装时,应检查电源线是否连接正确,螺丝是否面向正确,电源是否连接地线,以及风机与排气口之间是否有漏风情况。
4、检查设备是否安装牢固,在安装完毕后,晃动负压风机,检查是否振动太大,如果振动大,应检查电源线是否正确安装,散热器是否摆放正确,以及螺丝是否松动或损坏等。
5、安装完毕后,检查负压风机是否正常运行,转速是否符合要求,漏风是否达到要求。
二、负压风机安装的注意事项
1.安装过程中应注意环境的温度,安装完毕后应注意排气和送风口之间的距离,保证该距离不小于30厘米,以防止排气风的回流。
2.负压风机安装应注意摆放的位置,为防止潮湿热源的影响,应将负压风机尽量摆放在既不会潮湿,又不会受到高温影响的地方。
3.电源线的安装时,应采用管道隔离线槽,使电线与外界保持一定的距离,防止水溅到电线上,以及其它污染,以减少安全风险。
4.在安装后,应检查电源是否连接地线,采用三线制的可以同时检查地线是否缺失,以防止产生电击现象。
5.安装完毕后,应检查风机的散热器是否正常,散热器上是否有垢,以及滑动部件是否能够正常活动,以确保负压风机可正常运行。
一、工程概况本工程为山东省某企业风机安装工程,主要包括风机的安装、调试和验收。
风机安装地点位于企业生产车间内,共有风机设备10台,分别为轴流风机和离心风机,主要用于车间内部的通风和空调系统。
风机安装高度为5米,安装平台已提前施工完毕。
二、施工准备1. 技术准备:熟悉风机安装图纸和相关技术规范,组织施工人员学习安装工艺和操作规程,明确施工要求和安全注意事项。
2. 材料准备:根据施工图纸和工程量清单,提前采购所需的安装材料和设备,包括螺栓、螺母、垫片、随机配件等,并进行验收。
3. 施工工具:准备合适的施工工具和测量仪器,如扳手、螺丝刀、水平尺、垂直尺、卷尺等。
4. 安全措施:制定施工现场安全管理制度,配备安全防护用品,如安全帽、安全带、防护网等,确保施工现场安全。
三、施工工艺及流程1. 风机安装前检查:检查风机设备外观是否有损坏,内部零件是否齐全,转动方向是否正确。
2. 基础检查:检查风机安装基础是否平整、坚实,尺寸是否符合要求。
3. 风机就位:将风机缓慢吊装至安装平台,调整风机位置,使其中心线与安装平台中心线对齐。
4. 地脚螺栓安装:按照图纸要求,安装地脚螺栓,确保风机稳定固定在基础上。
5. 连接管道:根据图纸要求,连接风机的进风口和出风口管道,确保管道连接严密,无泄露。
6. 电气连接:连接风机的电源线和控制线,确保电气连接正确,无误。
7. 调试:启动风机,检查风机运行是否正常,噪音是否在允许范围内,调整风机的运行参数,使其达到设计要求。
8. 验收:对风机安装工程进行验收,确保工程质量符合设计和规范要求。
四、质量保证措施1. 严格把控材料质量,所有安装材料都必须经过验收合格后方可使用。
2. 施工过程中,严格按照安装工艺和操作规程进行,确保安装质量。
3. 加强施工过程中的质量检查,发现问题及时整改,确保工程质量。
4. 定期对施工人员进行技术培训和质量教育,提高施工质量意识。
五、安全施工措施1. 施工现场设立安全警示标志,明确安全注意事项。
负压风机安装施工方案,蓝昊为您设计安装降温通风设备最佳方案。
一、安装说明
(1)一般来说,负压风机最好选定安装在建筑物的中部,尽量减少风管的送风阻力,缩短安装管道的长度;若有条件尽可能将负压风扇装安装在降温环境的主导风方向;
(2)安装时要注意做好室内与室外之间管道密封防水,避免雨水渗漏。
(3)在负压风机安装位置上,要确保其机架结构能支撑整个负压风扇主机体和机口送风管道以及检修人员的重量。
(4)负压风机可安装在室外窗户上、墙面上、屋顶上,但安装环境必须应保证空气通畅清新,不能装在有臭味或异味气体的排气口处,如:厕所、厨房等,如果没有足够的门或窗,需打墙,排气量要保证达到负压风扇总送风量的80%—90%以上。
(5)若在室内安装。
送风管必须与负压风扇之机型匹配,按实际安装环境及出风口数量,设计合适的送风管道(较长管道一般采用变径方式)。
二、使用说明
(1)风机安装完毕后应先试机,试机时把开关合上后迅速分开,分辨是否反转,运转有无异常,有反转情况交换任意两根线位进行调整。
正反转调整好后重新开启风机观察运行有无异常,任何的异响、噪音过大,震动都是风机存在问题的表现,应停止使用,待找出原因检修合格后重新试机。
(2)在试机或者使用中开启风机,如风机不能启动应迅速分离开关,通常情况是电路和电源导致电源缺相,如不分离开关将导致电机缺相烧毁。
待电路修复完成后再重新试开。
(3)在使用过程中如发现有噪音变大、异响、风量变小、电机过热等异常应立即停止使用,待检修排除故障后重新试机。
以免由于小的故障导致风机的严重损坏。
(4)检查百叶窗是否开闭是否顺畅。
保持百叶窗的清洁,定期清洁百叶窗,清洁时一定要停止风机运转,确保安全。
长期不清理的百叶窗由于灰尘附着过厚影响抽风效果。
(5)视情况清理风机玻璃钢内壁、风叶、马达、支撑架上的灰尘,灰尘过厚会加大排风阻力,影响电机散热效果。
(6)风机在转动时严禁将任何身体部位和物件伸入百叶窗或防护罩,检修和清洁风机是一定要在风机完全停止的情况下进行,检修和清洁时做好安全提示,防止有人误开启风机等意外的发生。
(7)长头发或衣物飘逸者严禁靠近风机,以免头发或衣物吸入风机造成意外。
三、维护保养
电机的保养和维护
(1) 断开主电源,查电机接地线是否良好。
(2 )紧固各部分螺丝及联轴。
(3 )检测电动机的绝缘电阻是否符合规定,检查主回路触点。
若触头严重烧蚀(触头点磨损至原厚度的 1/3),应更换触头。
注意:在维修的时候在电源应该挂上牌子,告知人家正在维修
风阀的保养
(1)调整皮带的松紧度,用手盘动风轮,观察转动是否平稳。
(2)检查与更换各接合面间的垫片和密封填料。
(3)清洁电机及风轮、过滤器及机壳内部。
对于油漆脱落处应补刷。
(4)向转动部位填加润滑油,以保证联轴节及轴承的灵活性及稳定性
马达保养
(1)断开主电源,挂上“禁止合闸”标志牌,检查电机接地线是否良好。
(2)紧固各部分螺丝及联轴。
(3)检测电动机的绝缘电阻是否符合规定,检查主回路触点。
若触头严重烧蚀(触头点磨损至原厚度的1/3),应更换触头。
(4)检查电线,马达上,开关盒里电线接头有无氧化,铜柱有无氧化,如有氧化需更换。
