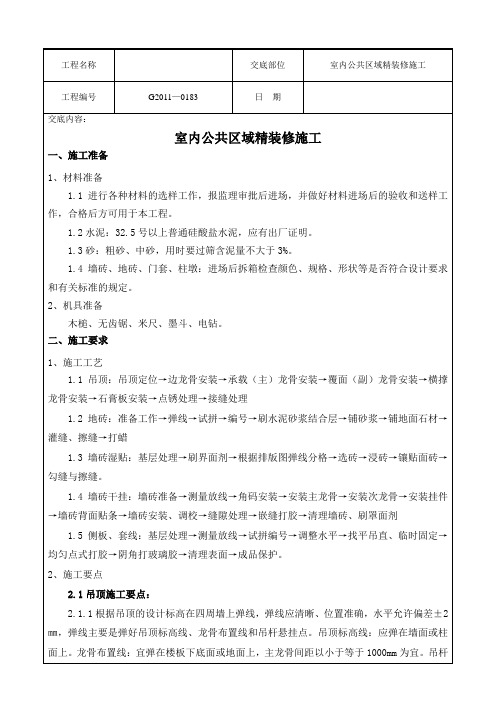

公共部位精装修技术交底
- 格式:docx
- 大小:10.84 KB
- 文档页数:5

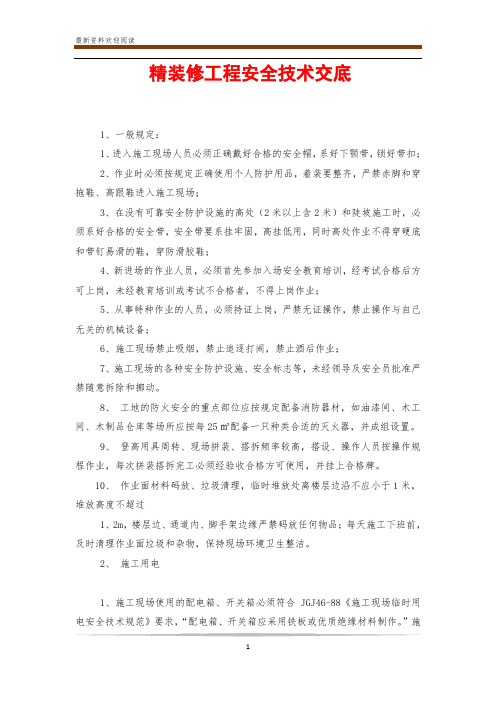

精装修工程安全技术交底1、一般规定:1、进入施工现场人员必须正确戴好合格的安全帽,系好下颚带,锁好带扣;2、作业时必须按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场;3、在没有可靠安全防护设施的高处(2米以上含2米)和陡坡施工时,必须系好合格的安全带,安全带要系挂牢固,高挂低用,同时高处作业不得穿硬底和带钉易滑的鞋,穿防滑胶鞋;4、新进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经教育培训或考试不合格者,不得上岗作业;5、从事特种作业的人员,必须持证上岗,严禁无证操作,禁止操作与自己无关的机械设备;6、施工现场禁止吸烟,禁止追逐打闹,禁止酒后作业;7、施工现场的各种安全防护设施、安全标志等,未经领导及安全员批准严禁随意拆除和挪动。
8、工地的防火安全的重点部位应按规定配备消防器材,如油漆间、木工间、木制品仓库等场所应按每25㎡配备一只种类合适的灭火器,并成组设置。
9、登高用具周转、现场拼装、搭拆频率较高,搭设、操作人员按操作规程作业,每次拼装搭拆完工必须经验收合格方可使用,并挂上合格牌。
10、作业面材料码放、垃圾清理,临时堆放处离楼层边沿不应小于1米,堆放高度不超过1、2m,楼层边、通道内、脚手架边缘严禁码放任何物品;每天施工下班前,及时清理作业面垃圾和杂物,保持现场环境卫生整洁。
2、施工用电1、施工现场使用的配电箱、开关箱必须符合JGJ46-88《施工现场临时用电安全技术规范》要求,“配电箱、开关箱应采用铁板或优质绝缘材料制作。
”施工现场的配电箱不宜采用木质的,并应达到防雨要求。
2、在施工专业技术人员和现场电工中普及临时用电安全知识,掌握施工现场三级配电的基本要求,了解总配电箱、分配电箱、开关箱的主要功能以及使用要求。
3、施工人员下班或暂停施工时,必须收回并保管好移动分配电箱,锁好配电箱。
4、电气设备线路的安装、拆除必须有电工完成,电工必须持证上岗。
装饰装修工程技术交底一、工程概述本次装饰装修工程位于某某市某某区的某某小区,总建造面积约为XXX平方米。
本次工程的主要目标是对该小区的公共区域进行装饰装修,提升其整体环境品质和居住舒适度。
二、工程范围1. 大堂区域:包括大堂、电梯厅、入口等公共区域的装修工作。
2. 走廊区域:包括楼层走廊、楼梯等公共通道的装修工作。
3. 门禁系统:安装门禁系统,确保小区的安全性。
4. 照明系统:对公共区域的照明系统进行升级和维护。
5. 墙面装饰:对公共区域的墙面进行涂料喷涂、壁纸贴装等工作。
6. 地面装饰:对公共区域的地面进行地砖铺设、地毯铺设等工作。
7. 天花板装饰:对公共区域的天花板进行吊顶、石膏板装饰等工作。
8. 室内家具:安装公共区域所需的室内家具,如沙发、桌椅等。
三、工程要求1. 设计要求:装修设计风格以现代简约风为主,符合小区整体风格,提升整体品质。
2. 施工要求:施工过程中要严格按照像关法律法规和安全规范进行,确保施工质量和工期。
3. 材料要求:选用环保、耐用、易清洁的材料,确保装修后的公共区域易于维护和保养。
4. 防水要求:对厕所、浴室等需要防水的区域进行专业防水处理,确保不浮现渗漏问题。
5. 照明要求:根据不同区域的功能需求,合理布置照明灯具,确保光线璀璨、舒适。
6. 安全要求:安装门禁系统,保障小区居民的安全,并配备逃生通道和灭火设备。
四、工程进度安排1. 设计阶段:确定装修设计方案,与业主进行沟通和确认,估计耗时2周。
2. 材料采购:根据设计方案,进行材料的选购和订购,估计耗时1周。
3. 施工准备:对施工现场进行清理和准备工作,包括搭建暂时工棚、搬运设备等,估计耗时1周。
4. 施工阶段:按照施工计划进行装修工作,分阶段进行,估计总工期为6周。
5. 完工验收:对装修工程进行全面验收,确保质量合格,估计耗时1周。
五、质量控制1. 施工过程中,要严格按照像关标准和规范进行施工,确保施工质量。
2. 施工现场要保持整洁,及时清理垃圾和废料,确保施工现场的安全和环境卫生。
公共场所装饰工程安全交底
安装规范
- 所有装饰工程需按照相关规范和法律要求进行安装。
- 安装前需确认所有材料和设备的质量合格。
- 安装过程中,对于涉及电力、气体和水源的部分,需确保安全与稳定。
环境保护
- 施工过程中应注意环境保护,不得污染周围区域。
- 废弃物和杂物应妥善处理,不得乱丢乱堆。
安全措施
- 施工期间,工作人员需佩戴符合要求的安全防护用品。
- 施工现场应标明警示标志,确保人员的安全警觉。
- 相关设备和工具应符合安全标准,并经过定期维护和检修。
紧急情况
- 出现紧急情况时,工作人员应立即报警并采取适当的安全措施。
- 疏散通道和应急设备应保持畅通和正常工作状态。
管理责任
- 施工单位应有专人负责安全管理。
- 使用人员需按照规定和操作手册进行使用,切勿擅自改动装饰项目。
注意事项
- 使用人员如有任何安全隐患发现或疑问,应及时向负责人报告。
- 定期进行安全培训和演练,以提高安全意识和应变能力。
以上内容是公共场所装饰工程的安全交底要求,请各位使用人员严格遵守。
安全是第一位,我们共同努力,确保工程安全有序进行。
有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆找平层上满浇一层水灰比为 0.5 的素水泥浆结合层,再铺抛釉,抛釉板安放时四周同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块向两旁和后退方向顺序镶铺。
2.2.9擦缝:用棉丝团蘸原稀水泥浆擦缝,与板面擦平,同时将板面上水泥浆擦净。
然后面层进行覆盖保护。
2.2.10当各工序完工不再上人施工时方可打蜡,达到光滑洁净。
2.2.11质量检查要求:平整色泽基本调和,不得有空鼓现象。
表面平整1mm(光面),(用2m 靠尺和锲形塞尺检查),接缝平直2mm(拉 5M 线检查,不足 5m 拉通线检查);接缝高低0.3mm;接缝宽度0.5mm。
2.3墙砖湿贴施工要点:2.3.1检测基层结构做好施工大样图:各种抛釉砖饰面安装前,应根据设计图纸对石材安装部位的基层结构进行测量检查,对各种基体的垂直度、平整度、间隔距离、设计规定的坡度等进行实测核实,对施工难度大的拼花图案要做好施工大样图,绘制好大样排板图。
本工程墙砖采用全抛釉砖,尺寸、规格、颜色详深化设计图纸。
2.3.2基层处理:根据测量检查结果对基层进行修整,光滑的基层表面应做毛,基层表面明显凸凹处,应用 1:3 水泥砂浆找平,基层表面残存的灰浆、尘土、油漆等应清除干静。
如需做找平层的,为了使基层能与找平层粘结牢固,可在抹找平层前先洒聚合水泥浆。
2.3.3测量放线:各种墙砖铺贴前必须按设计排版图或施工大样图进行实地测量放线,弹出中心线和水平标高线及分格线。
2.3.4选砖、预拼、排号:本工程所用墙砖都应根据排版图,在加工厂加工好成品后进行编号包装,墙砖进场拆包后,首先应逐块进行检查,将破碎、缺棱掉角的全部挑选出来,另行堆放,并通知加工厂重新加工。
在选墙砖检查好的基础上进行现场预拼,通过预拼使上下左右的颜色花纹更加一致,纹理通顺,接缝严密吻合。
预拼好的石材要双向编号,然后分类竖同堆放待用。
2.3.5墙砖安装①、抛釉砖排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合图纸设计要求,注意大墙面、柱子和垛子要排整砖,以及在同一墙面上的横竖排列,均不得小于1/3砖的非整砖。

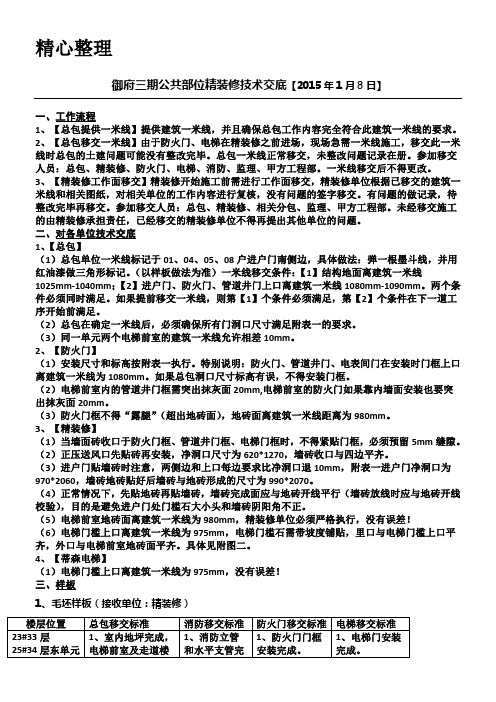

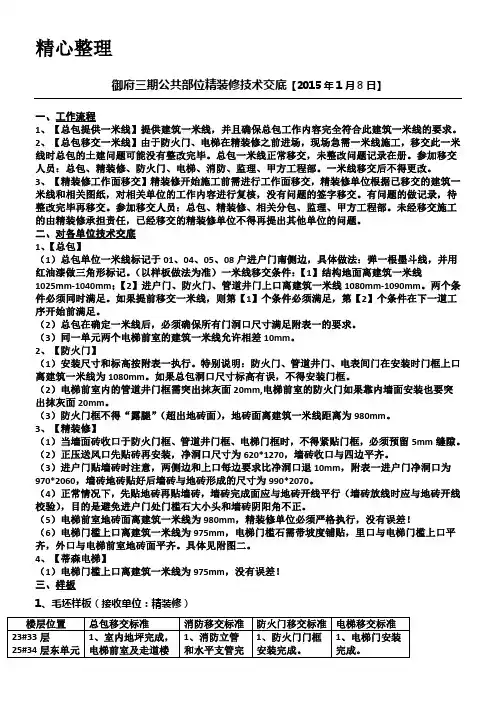

御府三期公共部位精装修技术交底【2015年1月8日】一、工作流程1、【总包提供一米线】提供建筑一米线,并且确保总包工作内容完全符合此建筑一米线的要求。
2、【总包移交一米线】由于防火门、电梯在精装修之前进场,现场急需一米线施工,移交此一米线时总包的土建问题可能没有整改完毕。
总包一米线正常移交,未整改问题记录在册。
参加移交人员:总包、精装修、防火门、电梯、消防、监理、甲方工程部。
一米线移交后不得更改。
3、【精装修工作面移交】精装修开始施工前需进行工作面移交,精装修单位根据已移交的建筑一米线和相关图纸,对相关单位的工作内容进行复核,没有问题的签字移交。
有问题的做记录,待整改完毕再移交。
参加移交人员:总包、精装修、相关分包、监理、甲方工程部。
未经移交施工的由精装修承担责任,已经移交的精装修单位不得再提出其他单位的问题。
二、对各单位技术交底1、【总包】(1)总包单位一米线标记于01、04、05、08户进户门南侧边,具体做法:弹一根墨斗线,并用红油漆做三角形标记。
(以样板做法为准)一米线移交条件:【1】结构地面离建筑一米线1025mm-1040mm;【2】进户门、防火门、管道井门上口离建筑一米线1080mm-1090mm。
两个条件必须同时满足。
如果提前移交一米线,则第【1】个条件必须满足,第【2】个条件在下一道工序开始前满足。
(2)总包在确定一米线后,必须确保所有门洞口尺寸满足附表一的要求。
(3)同一单元两个电梯前室的建筑一米线允许相差10mm。
2、【防火门】(1)安装尺寸和标高按附表一执行。
特别说明:防火门、管道井门、电表间门在安装时门框上口离建筑一米线为1080mm。
如果总包洞口尺寸标高有误,不得安装门框。
(2)电梯前室内的管道井门框需突出抹灰面20mm,电梯前室的防火门如果靠内墙面安装也要突出抹灰面20mm。
(3)防火门框不得“露腿”(超出地砖面),地砖面离建筑一米线距离为980mm。
3、【精装修】(1)当墙面砖收口于防火门框、管道井门框、电梯门框时,不得紧贴门框,必须预留5mm缝隙。

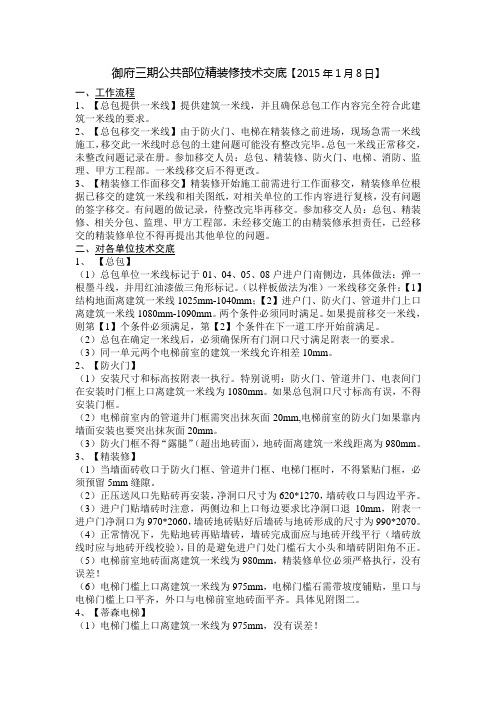

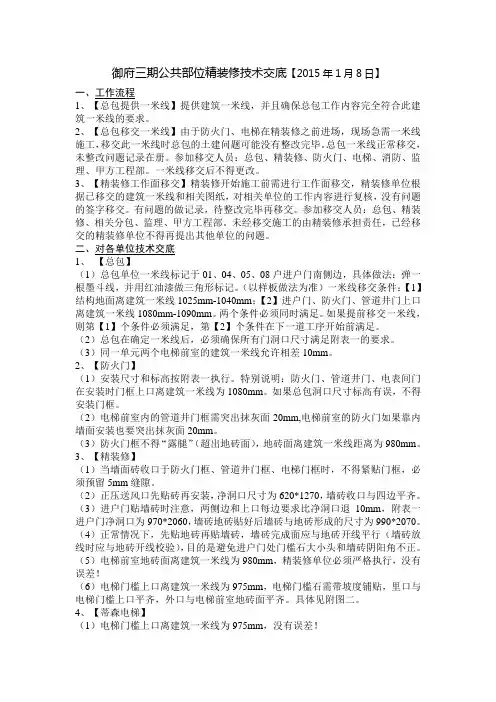

御府三期公共部位精装修技术交底【2015年1月8日】一、工作流程1、【总包提供一米线】提供建筑一米线,并且确保总包工作内容完全符合此建筑一米线的要求。
2、【总包移交一米线】由于防火门、电梯在精装修之前进场,现场急需一米线施工,移交此一米线时总包的土建问题可能没有整改完毕。
总包一米线正常移交,未整改问题记录在册。
参加移交人员:总包、精装修、防火门、电梯、消防、监理、甲方工程部。
一米线移交后不得更改。
3、【精装修工作面移交】精装修开始施工前需进行工作面移交,精装修单位根据已移交的建筑一米线和相关图纸,对相关单位的工作内容进行复核,没有问题的签字移交。
有问题的做记录,待整改完毕再移交。
参加移交人员:总包、精装修、相关分包、监理、甲方工程部。
未经移交施工的由精装修承担责任,已经移交的精装修单位不得再提出其他单位的问题。
二、对各单位技术交底1、【总包】(1)总包单位一米线标记于01、04、05、08户进户门南侧边,具体做法:弹一根墨斗线,并用红油漆做三角形标记。
(以样板做法为准)一米线移交条件:【1】结构地面离建筑一米线1025mm-1040mm;【2】进户门、防火门、管道井门上口离建筑一米线1080mm-1090mm。
两个条件必须同时满足。
如果提前移交一米线,则第【1】个条件必须满足,第【2】个条件在下一道工序开始前满足。
(2)总包在确定一米线后,必须确保所有门洞口尺寸满足附表一的要求。
(3)同一单元两个电梯前室的建筑一米线允许相差10mm。
2、【防火门】(1)安装尺寸和标高按附表一执行。
特别说明:防火门、管道井门、电表间门在安装时门框上口离建筑一米线为1080mm。
如果总包洞口尺寸标高有误,不得安装门框。
(2)电梯前室内的管道井门框需突出抹灰面20mm,电梯前室的防火门如果靠内墙面安装也要突出抹灰面20mm。
(3)防火门框不得“露腿”(超出地砖面),地砖面离建筑一米线距离为980mm。
3、【精装修】(1)当墙面砖收口于防火门框、管道井门框、电梯门框时,不得紧贴门框,必须预留5mm缝隙。
公共部位精装修技术交底一、施工准备(1)施工前准备属于工程前期工作,准备工作的好坏,是否充分对工程施工有很大的影响。
(2)了解工程概况:熟悉施工用电源、水源、垂直运输等情况。
(3)技术资料准备:准备完整的设计施工图,对图纸要充分熟悉,除此之外还要准备各种技术标准、规范、各种记录、检验表格等;(4)施工用机具准备:对所需的机具提出领用计划(具体到型号、数量、供应时间等),交仓库、采购部门,提前准备或采购,保证施工时所需设备全部到位。
(5)材料准备:根据图纸及工程进度要求,做出详细的材料采购计划,提前材料及配件的生产厂家进行订货落实,按采购计划要求分批进场。
二、劳动力资源配置计划及保证措施1)劳动力资源配置计划根据本工程的实际情况,施工选择高素质的施工作业队伍及有经验的专业工种人员,施工前进行入场教育。
必须进行专业培训,熟练掌握相关施工工艺和操作方法。
现场每个班组配备一名管理人员,后期根据进度调整。
2)保证措施(1)推行经济承包责任制,使员工的劳动与效益挂钩。
(2)加强劳动纪律管理,施工过程中如有违纪屡教不改者、工作不称职者将撤职并调离工地,立即组织同等级技工进场,进行人员补充。
(3)建立激励机制,奖罚分明,及时兑现,充分调动工人的积极性。
三、施工机械窄手推车、铁板、铁锹、大桶、胶皮管、水勺、2m 靠尺板、托线板、5~7mm 厚方口靠尺、铁制水平尺、小白线、皮锤子、切割机、手枪钻、抹子、裁刀、电焊机等。
四、施工技术与施工重难点分析公区精装湿贴砖质量把控是装修工程施工的一个重点,质量的好坏直接影响着装修整体形象的好坏。
五、施工技术与施工工艺i.公区湿贴砖工艺流程1)施工做法基层处理→贴标志砖→镶贴→擦缝→清理(1)基层处理a.检查基层,对于空鼓、开裂、强度不能满足粘贴要求的墙面必须返工处理至具备粘贴条件。
b.将底面浇水润湿,为提高粘贴强度,必要时可在基层表面涂刷界面处理剂。
(2)贴标志砖a.标志点是用废面砖用水泥砂浆粘贴在找平层上,按此拉通线或用靠尺板作为铺贴面砖的控制点。

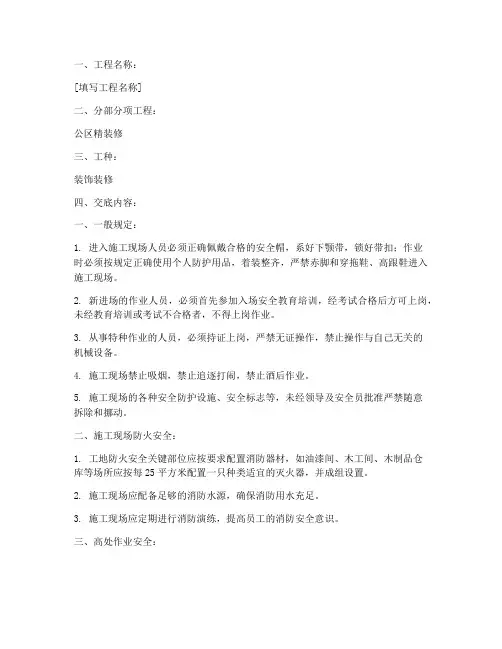

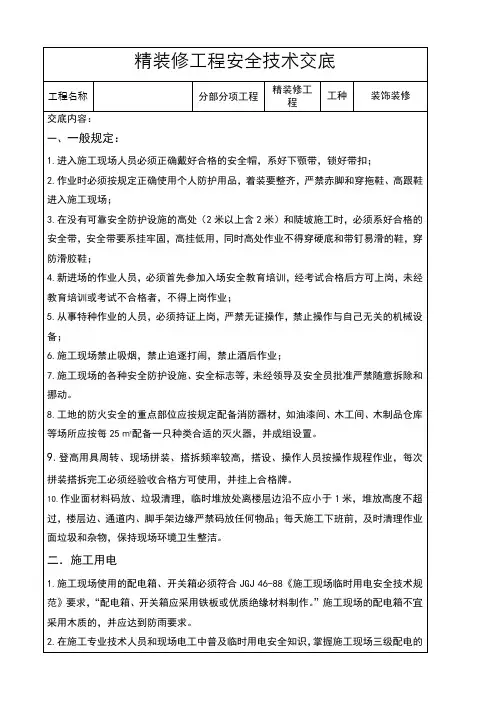

一、工程名称:[填写工程名称]二、分部分项工程:公区精装修三、工种:装饰装修四、交底内容:一、一般规定:1. 进入施工现场人员必须正确佩戴合格的安全帽,系好下颚带,锁好带扣;作业时必须按规定正确使用个人防护用品,着装整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场。
2. 新进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经教育培训或考试不合格者,不得上岗作业。
3. 从事特种作业的人员,必须持证上岗,严禁无证操作,禁止操作与自己无关的机械设备。
4. 施工现场禁止吸烟,禁止追逐打闹,禁止酒后作业。
5. 施工现场的各种安全防护设施、安全标志等,未经领导及安全员批准严禁随意拆除和挪动。
二、施工现场防火安全:1. 工地防火安全关键部位应按要求配置消防器材,如油漆间、木工间、木制品仓库等场所应按每25平方米配置一只种类适宜的灭火器,并成组设置。
2. 施工现场应配备足够的消防水源,确保消防用水充足。
3. 施工现场应定期进行消防演练,提高员工的消防安全意识。
三、高处作业安全:1. 在没有可靠安全防护设施的高处(2米以上含2米)和陡坡施工时,必须系好合格的安全带,安全带要系挂牢固,高挂低用,同时高处作业不得穿硬底和带钉易滑的鞋,穿防滑胶鞋。
2. 高处作业时,作业面下方应设置安全网或采取其他安全措施,防止落物伤人。
3. 高处作业人员应配备必要的防护用具,如安全带、安全绳、安全帽等。
四、用电安全:1. 施工现场使用的配电箱、开关箱必须符合《施工现场临时用电安全技术规范》要求,配电箱、开关箱应采用铁板或优质绝缘材料制作。
2. 施工现场应定期检查电气线路,确保线路安全可靠。
3. 严禁私拉乱接电线,严禁使用不合格的电气设备。
五、材料堆放与搬运安全:1. 作业面材料码放整齐,堆放高度不超过1.2米,临时堆放处离楼层边沿不应小于1米。
2. 材料搬运时应注意轻拿轻放,严禁野蛮装卸。
3. 材料堆放区域应设置警示标志,提醒人员注意安全。
一、前言为确保公共区域装饰工程的安全施工,防止安全事故的发生,特制定本安全技术交底。
所有参与施工的人员必须认真阅读并严格遵守以下安全要求。
二、施工前准备1. 施工人员必须接受安全教育培训,了解施工现场的安全规定和操作规程。
2. 施工现场应设置明显的安全警示标志,包括禁止、警告、指示等标志。
3. 施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏杆、警示灯等。
4. 施工现场应确保排水畅通,防止积水。
5. 施工现场应保持整洁,不得堆放杂物。
三、施工过程中注意事项1. 施工人员进入施工现场必须佩戴安全帽,高空作业人员必须佩戴安全带。
2. 施工人员应遵守安全生产六大纪律,严禁酒后作业、违章作业。
3. 施工过程中应保持施工区域通风良好,避免有害气体积聚。
4. 施工人员应使用合格的安全工具和设备,不得使用破损或失效的工具。
5. 施工过程中应遵守消防规定,不得在施工现场吸烟、使用明火。
6. 施工人员应定期检查施工现场的安全设施,发现隐患及时报告并整改。
四、高空作业安全要求1. 高空作业人员必须经过专业培训,取得相应资格证书。
2. 高空作业时,应使用安全带,安全带应固定在可靠的部位。
3. 高空作业平台应保持稳定,不得超载使用。
4. 高空作业时,应设置警戒区域,禁止无关人员进入。
5. 高空作业结束后,应及时清理现场,确保安全。
五、用电安全要求1. 施工现场用电应严格执行“三合一”制度,即电源、插座、导线必须符合国家标准。
2. 施工现场不得私拉乱接电线,严禁使用破损的电线。
3. 施工现场用电设备应定期检查,确保绝缘良好。
4. 施工人员应掌握基本的电工知识,不得擅自操作电气设备。
六、材料运输安全要求1. 材料运输应遵守相关法律法规,不得超载、超限。
2. 运输过程中,应确保材料固定牢固,防止坠落。
3. 运输车辆应遵守交通规则,确保行车安全。
七、施工结束后1. 施工结束后,应及时清理施工现场,拆除临时设施。
2. 对施工现场的安全设施进行检查,确保无安全隐患。
一、交底目的为确保公共部位装修工程安全、顺利进行,预防安全事故发生,特制定本安全技术交底。
二、交底对象1. 施工单位全体施工人员;2. 施工现场管理人员;3. 监理单位相关管理人员。
三、交底内容1. 施工现场安全管理制度(1)进入施工现场必须遵守国家有关安全生产的法律、法规和标准;(2)施工现场必须设置明显的安全警示标志;(3)施工现场必须配备必要的安全防护设施和应急救援设备;(4)施工现场必须设置专职安全员,负责现场安全管理。
2. 施工现场安全管理要求(1)施工现场必须设置安全通道,确保人员、车辆通行畅通;(2)施工现场必须设置安全防护栏、安全网等防护设施,防止高处坠落、物体打击等事故发生;(3)施工现场必须设置临时消防设施,确保火灾事故发生时能够及时扑救;(4)施工现场必须设置临时用电设施,确保用电安全;(5)施工现场必须设置安全警示标志,提醒施工人员注意安全。
3. 施工现场操作安全要求(1)高空作业必须使用安全带,并正确佩戴;(2)施工现场严禁酒后作业、疲劳作业;(3)施工现场严禁在未采取安全措施的情况下进行电、气焊作业;(4)施工现场严禁私自拆除、移动、损坏安全防护设施;(5)施工现场严禁使用未经检验或检验不合格的施工工具、设备。
4. 施工现场材料、设备安全要求(1)施工现场材料、设备必须符合国家有关标准,不得使用不合格产品;(2)施工现场材料、设备必须按照规定存放,不得随意堆放;(3)施工现场材料、设备必须定期进行检查、维护,确保其安全性能;(4)施工现场材料、设备必须妥善保管,防止丢失、损坏。
四、交底时间1. 本安全技术交底自签订之日起生效;2. 施工单位应在施工过程中定期对施工人员进行安全技术交底。
五、责任追究1. 施工单位未按照本安全技术交底执行,导致安全事故发生的,依法承担相应责任;2. 施工人员未按照本安全技术交底执行,导致安全事故发生的,依法承担相应责任;3. 监理单位未按照本安全技术交底执行,导致安全事故发生的,依法承担相应责任。
精装修施工技术交底大全1. 简介本文档旨在对精装修施工技术进行全面交底,确保施工方按照规范要求进行工程施工,以保证工程质量和安全。
2. 施工准备在进行精装修施工前,施工方需做好以下准备工作:- 研究施工图纸和设计说明,确保了解设计要求和施工流程;- 准备所需材料和设备,确保供应充足,并检查其质量和性能;- 制定施工计划和进度安排,合理安排施工人员和工期;- 对施工现场进行安全评估,落实相应的安全措施。
3. 施工流程根据设计要求和施工图纸,精装修施工的一般流程包括以下几个阶段:3.1 拆除工程- 拆除旧装修材料和设备,如地板、墙面涂料、吊顶等;- 进行各项拆除工作时,注意保护结构和设备的完整性。
3.2 墙体施工- 根据设计要求进行墙体的处理和修补;- 进行砌筑、涂料、壁纸等工艺的施工。
3.3 地面施工- 进行地面的处理和修补,确保平整、坚实和防水;- 进行瓷砖、木地板、地毯等工艺的施工。
3.4 电气工程- 安装电线、插座、开关、灯具等电气设备;- 检查电气线路的连接和绝缘情况。
3.5 给排水工程- 安装水管、下水道等给排水设备;- 检查给排水系统的密封和通畅情况。
3.6 空调工程- 安装和连接空调设备;- 进行空调系统的试运行和调试。
3.7 室内装饰- 进行室内墙面、吊顶、装饰柜等的装修;- 进行室内装饰品的安装与摆放。
3.8 环境调整- 调试室内照明、空调、通风等设备;- 进行室内环境的清洁和净化。
4. 施工质量控制为确保施工质量,施工方应采取以下措施:- 按照施工规范和质量标准进行施工,避免违规操作;- 定期组织质量检查和验收,及时发现和解决问题;- 做好材料和设备的验收工作,确保其质量合格;- 严格按照施工进度安排,保证工程按时完成。
5. 安全注意事项在进行精装修施工时,施工方应注意以下安全事项:- 严格遵守施工现场的安全规定和操作规程;- 使用合格的安全防护设备,如安全帽、手套等;- 注意用电和用火的安全,避免火灾和电击事故;- 做好材料的储存和堆放工作,防止物品倒塌和滑落。
一、工程概况1. 工程名称:_______2. 施工单位:_______3. 施工地点:_______4. 施工时间:_______5. 施工范围:_______二、安全注意事项1. 人员安全(1)施工人员必须具备相关资质,持证上岗。
(2)施工人员应穿戴好个人防护用品,如安全帽、工作服、安全鞋等。
(3)施工人员应接受安全培训,了解施工过程中的安全操作规程。
2. 物料安全(1)施工材料应分类存放,标识清晰,确保材料质量符合国家相关标准。
(2)易燃、易爆、有毒有害材料应妥善保管,远离火源、水源。
(3)施工过程中,严禁乱堆乱放材料,确保通道畅通。
3. 施工现场安全(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场应设置安全通道,保证人员疏散。
(3)施工现场应配备消防设施,如灭火器、消防栓等,并定期检查。
4. 施工机械安全(1)施工机械应定期检查、保养,确保机械性能良好。
(2)操作人员应熟悉机械性能和操作规程,严禁酒后操作。
(3)施工机械应安装安全防护装置,确保操作人员安全。
三、施工过程中的安全技术交底1. 土建工程(1)基础工程:确保基础施工质量,防止地基不均匀沉降。
(2)主体工程:加强模板支撑体系检查,防止模板坍塌事故发生。
(3)屋面工程:做好防水、保温、隔热措施,防止渗漏、脱落。
2. 装修工程(1)墙面粉刷:确保基层处理干净、平整,防止墙面开裂、脱落。
(2)地面铺设:确保基层平整,防止地面空鼓、起砂。
(3)门窗安装:确保门窗安装牢固、密封,防止漏风、漏水。
3. 电气工程(1)电线敷设:确保电线敷设整齐、规范,防止短路、漏电。
(2)电气设备安装:确保电气设备安装牢固、安全,防止触电、火灾。
4. 水暖工程(1)管道敷设:确保管道敷设平整、规范,防止管道破裂、漏水。
(2)设备安装:确保设备安装牢固、安全,防止设备损坏、泄漏。
四、应急处理措施1. 事故报告:发生安全事故后,立即向项目经理报告,并采取应急措施。
御府三期公共部位精装修技术交底【2015年1月8日】
一、工作流程
1、【总包提供一米线】提供建筑一米线,并且确保总包工作内容完全符合此建筑一米线的要求。
2、【总包移交一米线】由于防火门、电梯在精装修之前进场,现场急需一米线施工,移交此一米线时总包的土建问题可能没有整改完毕。
总包一米线正常移交,未整改问题记录在册。
参加移交人员:总包、精装修、防火门、电梯、消防、监理、甲方工程部。
一米线移交后不得更改。
3、【精装修工作面移交】精装修开始施工前需进行工作面移交,精装修单位根据已移交的建筑一米线和相关图纸,对相关单位的工作内容进行复核,没有问题的签字移交。
有问题的做记录,待整改完毕再移交。
参加移交人员:总包、精装修、相关分包、监理、甲方工程部。
未经移交施工的由精装修承担责任,已经移交的精装修单位不得再提出其他单位的问题。
二、对各单位技术交底
1、【总包】
(1)总包单位一米线标记于01、04、05、08户进户门南侧边,具体做法:弹一根墨斗线,并用红油漆做三角形标记。
(以样板做法为准)一米线移交条件:【1】结构地面离建筑一米线1025mm-1040mm;【2】进户门、防火门、管道井门上口离建筑一米线1080mm-1090mm。
两个条件必须同时满足。
如果提前移交一米线,则第【1】个条件必须满足,第【2】个条
件在下一道工序开始前满足。
(2)总包在确定一米线后,必须确保所有门洞口尺寸满足附表一的要求。
(3)同一单元两个电梯前室的建筑一米线允许相差10mm。
2、【防火门】
(1)安装尺寸和标高按附表一执行。
特别说明:防火门、管道井门、电表间门在安装时门框上口离建筑一米线为1080mm。
如果总包洞口尺寸标高有误,不得安装门框。
(2)电梯前室内的管道井门框需突出抹灰面20mm,电梯前室的防火门如果靠内墙面安装也要突出抹灰面20mm。
(3)防火门框不得“露腿”(超出地砖面),地砖面离建筑一米线距离为980mm。
3、【精装修】
(1)当墙面砖收口于防火门框、管道井门框、电梯门框时,不得紧贴门框,必须预留5mm 缝隙。
(2)正压送风口先贴砖再安装,净洞口尺寸为620*1270,墙砖收口与四边平齐。
(3)进户门贴墙砖时注意,两侧边和上口每边要求比净洞口退10mm,附表一进户门净洞口为970*2060,墙砖地砖贴好后墙砖与地砖形成的尺寸为990*2070。
(4)正常情况下,先贴地砖再贴墙砖,墙砖完成面应与地砖开线平行(墙砖放线时应与地砖开线校验),目的是避免进户门处门槛石大小头和墙砖阴阳角不正。
(5)电梯前室地砖面离建筑一米线为980mm,精装修单位必须严格执行,没有误差!(6)电梯门槛上口离建筑一米线为975mm,电梯门槛石需带坡度铺贴,里口与电梯门槛上口平齐,外口与电梯前室地砖面平齐。
具体见附图二。
4、【蒂森电梯】
(1)电梯门槛上口离建筑一米线为975mm,没有误差!
三、样板
1、毛坯样板(接收单位:精装修)
2、精装修样板。
