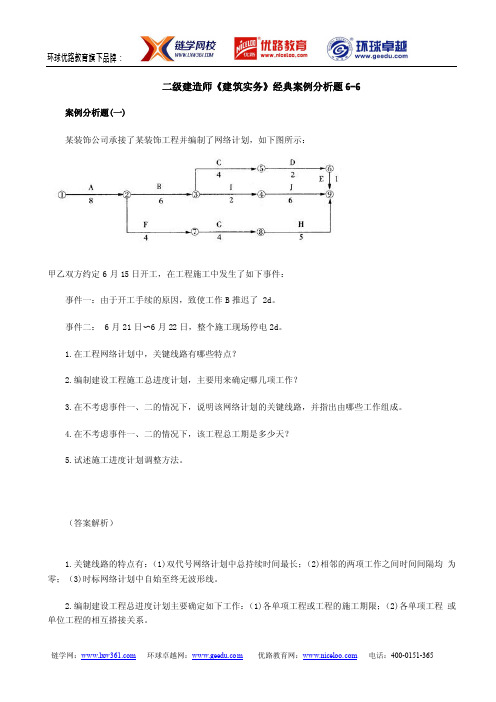

二级建造师《建筑实务》经典案例分析题6-6案例分析题(一)某装饰公司承接了某装饰工程并编制了网络计划,如下图所示:甲乙双方约定6月15日开工,在工程施工中发生了如下事件:事件一:由于开工手续的原因,致使工作B推迟了 2d。
事件二: 6月21日〜6月22日,整个施工现场停电2d。
1.在工程网络计划中,关键线路有哪些特点?2.编制建设工程施工总进度计划,主要用来确定哪几项工作?3.在不考虑事件一、二的情况下,说明该网络计划的关键线路,并指出由哪些工作组成。
4.在不考虑事件一、二的情况下,该工程总工期是多少天?5.试述施工进度计划调整方法。
(答案解析)1.关键线路的特点有:(1)双代号网络计划中总持续时间最长;(2)相邻的两项工作之间时间间隔均为零;(3)时标网络计划中自始至终无波形线。
2.编制建设工程总进度计划主要确定如下工作:(1)各单项工程或工程的施工期限;(2)各单项工程或单位工程的相互搭接关系。
3.该工程网络计划关键线路:①—②—③—⑤—⑥—⑨;关键线路由A、B、C、D、E工作组成。
4.在不考虑事件一、二的情况下,该工程总工期为8 + 6 + 2 + 6 = 22d。
5.施工进度计划调整方法如下:(1)改变某些工作之间的逻辑关系;(2)缩短某些工作的持续时间; (3)资源供应的调整;(4)增减施工内容;(5)增减工作量;(6)改变起止时间。
案例分析题(二)某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为 3000m2工业厂房(带地下室)的施工合同。
乙方编制的施工方案和进度计划已获监理工程师批准。
该工程的基坑施工方案规定:土方工程采用租赁一台斗容量为1m3的反铲挖掘机施工。
甲、乙双方合同约定5月11日开工,5月20日完工。
在实际施工中发生如下几项事件:事件一:因租赁的挖掘机大修,晚开工2天,造成人员窝工10个工日。
事件二:基坑开挖后,因遇软土层,接到监理工程师5月15日停工的指令,进行地质复查,配合用工15个工日。
二级建造师建筑工程实务案例题集锦1. 某工程由A、B、C、D、E五个分项工程组成,它在平面上划分为四个施工段,各分项工程在各个施工段上的流水节拍均为3天。
A、B施工过程和B、C施工过程允许平行搭接1天,C、D施工过程和D、E施工过程之间各有2天技术间歇时问。
施工单位欲对该工程进行流水施工组织。
问题:(1)一般按照流水的节奏特征不同分类,流水作业的基本组织方式可分为哪几种?(2)本工程宜采用何组织方式?试述其特点。
(3)根据背景条件,试组织等节奏流水施工。
题解:(1)答:分为等节奏流水方式、异节奏流水方式和无节奏流水方式三种。
(2)答:宜采用等节奏流水方式。
它的特点是在流水组中,每个施工过程本身在施工段中的作业时间(流水节拍)都相等,各个施工过程之间的流水节拍也相等,这是最理想的一种流水组织方式。
(3)解:本工程流水步距为K=3d,流水工期为TP=(5+4-1)×3-2+4=26d.2.某宾馆建筑为大厅部分16层,两翼13层,建筑面积11620m2,主体结构中间大厅部分为框剪结构,两翼均为剪力墙结构,外墙板采用大模板住宅通用构件,内墙为C20钢筋混凝土。
工程竣工后,检测发现下列部位混凝土强度达不到要求:(1)七层有6条轴线的墙体混凝土,28天试块强度为12.04N/mm2,至80天后取墙体混凝土芯一组,其抗压强度分别为9.03N/mm2,12.15N/mm2,13.02N/mm2;(2)十层有6条轴线墙柱上的混凝土试块28天强度为13.25N/mm2,至60天后取墙柱混凝土芯一组,其抗压强度分别为10.08N/mm2,11.66N/mm2,12.26N/mm2,除这条轴线上的混凝土强度不足外,该层其他构件也有类似问题。
问题:(1)造成该工程中混凝土强度不足的原因可能有哪些?(2)为了避免该工程中出现的混凝土强度不足,在施工过程中浇注混凝土时应符合哪些要求?(3)在检查结构构件混凝土强度时,试件的取样与留置应符合哪些规定?题解:(1)答:原因可能有:①混凝土原材料质量不符合要求;②混凝土拌制时间短或拌合物不均匀;③混凝土配合比每盘称量不准确;④混凝土试件没有做好,如模子变形。
2020年二级建造师《建筑工程》经典案例分析题案例一背景:某施工单位总承包某写字楼工程,该工程地上6层,地下1层,地上部分为混合结构。
合同规定该工程的开工日期为2011年4月1日,竣工日期是2012年4月25日。
工程所在地6月15日~ 9月15日为雨期施工。
施工单位进场后及时向监理单位报送了此项工程的施工组织设计。
施工过程中发生了如下事件:事件一:施工单位向监理单位报送的该工程施工组织设计中明确了质量、进度、成本、安全等四项管理目标,对施工顺序和施工方法作了描述,监理单位认为不完善。
事件二:施工单位向监理单位报送的该工程施工组织设计中,施工现场平面布置图包括了:①工程施工场地状况;②拟建建(构)筑物的位置、轮廓尺寸、层数等;③工程施工现场的加工设施、存贮设施、办公和生活用房的位置和面积等内容。
监理单位认为内容不全。
事件三: 2011年6月15日工程开始进入主体结构和二次结构施工,项目部采取了雨期施工措施。
问题:1.事件一中,该工程施工管理目标应补充哪些内容?2.一般工程的施工顺序有哪些要求?3.施工方法的确定原则有哪些内容?4.事件二中,施工现场平面布置图应补充哪些内容?5.事件三中,项目部对砌体工程雨期施工应采取哪些措施?参考解析:1.应补充的管理目标有:环保;节能;绿色施工;文明施工;计量检测;试验化验的控制、监督、检查和验收。
2.一般工程的施工顺序要求有:先准备、研工;先地下、后地上;先生体、后周护;先结构、后装饰;先土建、后设备。
3.施工方法的确定原则: 先进性;可行性;经济性兼顾。
4.施工现场平面布置图应补充的内容有:(1)布置在工程施工现场的垂直运输设施、供电设施、供水供热设施、排水排污设施和临时施工道路等;(2)施工现场必备的安全、消防、保卫和环境保护等设施;(3)相邻的地上、地下既有建(构)筑物及相关环境。
5.砌体工程雨期施工应采取的措施有:(1)雨天不应露天砌筑墙体,对下雨当日砌筑的墙体应进行遮盖;(2)雨天停工后继续施工时,复核墙体垂直度,如超过允许偏差,应拆除重新砌筑;(3)砌体结构工程使用的湿拌砂浆,除直接使用外必须储存在不吸水的专用容器内,并根据气候条件采取遮阳、保温、防雨等措施;(4)砂浆在使用过程中严禁随意加水;(5)淋雨过湿的砖不得使用,雨天及小砌块表面有浮水时,不得施工;(6)块体湿润程度宜符合下列规定:①烧结类块体的相对含水率60% ~ 70%;②吸水率较大的轻骨料混凝士小型空心砌块、蒸压加气混凝土砌块的相对含水率40% ~ 50%。
二级建造师公路实务精典案例分析及答案【背景资料】某施工单位承建了二级公路施工项目,设计车速60km/h,路基宽度10m。
桩号K15+000~K18+000为石方开挖地段,石方含量达80%。
桩号K18+000~K19+000为填方路堤,平均填方厚度15m,采用分层压实法,自下而上水平分层,逐层填筑,逐层压实。
填方路段划分为四级施工平台、四个作业区段。
在路床顶面如下0.5m为第一级台阶,0.5~1.5m为第二级台阶,1.5~3m为第三级台阶,3m如下为第四级台阶。
四个作业区段是填石区段、平整区段、碾压区段和检查区段。
填石作业自最低处开始,逐层水平填筑。
每一层均采用机械摊铺、平整,铺撒嵌缝料,将填石空隙以小石和石屑填满铺平,采用重型振动压实设备碾压。
施工单位为充足发挥机械设备旳效率,强化了施工机械设备旳现场管理。
施工单位在施工中对填石路基质量检查实测项目有:压实度、纵断面高程、中线偏位、宽度、边坡坡度和平顺度。
【问题】1.针对背景中旳四个施工平台和四个作业区段,采用哪种施工组织形式最合理?针对背景中旳四个施工平台和四个作业区段,采用流水施工组织形式最合理。
2.写出填石路基旳施工工艺流程。
填石路基旳施工工艺流程是施工准备→填料装运→分层填筑→摊铺平整→振动碾压→检测签认→路基成型→路基整修。
3.补充填石路堤质量检查还缺漏旳实测项目。
填石路堤质量检查还缺漏旳实测项目是平整度、横坡。
4.简述填石路堤施工中旳装运机械设备配置、摊铺平整机械设备配置和压实机械设备配置。
填石路堤施工中旳装运机械设备配置包括拌和料摊铺机、平地机、石屑或场料撒布车;摊铺平整机械设备配置包括装载机和运送车辆;压实机械设备配置包括压路机。
5.施工机械现场管理包括哪三方面工作?施工机械现场管理包括如下三个方面旳工作:(1)做好施工前旳准备工作。
(2)合理安排施工任务。
(3)建立机械使用责任制。
(二)【背景资料】某施工单位承接了2km旳山区二级公路工程项目,其中包括一座长260m 旳双车道隧道。

第一章 建设项目财务评价投资估算:项目总投资=固定资产投资+流动资金固定资产投资=建筑安装工程费用 + 设备及工器具购置费 + 工程建设其他费用 + 基本预备费 + 涨价预备费 + 建设期贷款利息 + 固定资产投资方向调节税(已暂停征收)一、固定资产投资估算方法(一)静态投资部分的估算方法1、单位生产能力估算法f Q Q C C )(1212=C1—已建类似项目的投资额;C2—拟建项目投资额;Q1—已建类似项目的生产能力; Q2—拟建项目的生产能力; f —不同时期、不同地点的定额、单价、费用变更等的综合调整系数。
2、生产能力指数法f Q Q C C x )(1212=x 生产能力指数:若Q1与Q2的比值在0.5~2之间,则指数x 的取值近似为1。
若已建类似项目的生产规模与拟建项目生产规模相差不大于50倍,且拟建项目生产规模的扩大仅靠增大设备规模来达到时,则x 的取值约在0.6~0.7之间;若是靠增加相同规格设备的数量达到时,x 的取值约在0.8~0.9之间。
3、系数估算法1)设备系数法。
以拟建项目的设备费为基数,根据已建成的同类项目的建筑安装费和其他工程费等占设备价值的百分比,求出拟建项目建筑安装工程费和其他工程费,进而求出建设项目总投资。
I p f p f p f E C +++++=)1(332211C ——拟建项目投资额;E ——拟建项目设备费;p1、p2、p3····已建项目中建安费及其他工程费等占设备费的比重;f1、f2、f3···由于时间因素引起的定额、价格、费用标准等变化的综合调整系数;I ——拟建项目的其他费用。
2)主体专业系数法。
以拟建项目中投资比重较大,并与生产能力直接相关的工艺设备投资为基数,根据已建同类项目的有关统计资料,计算出拟建项目各专业工程(总图、土建、采暖、给排水、管道、电气、自控等)占工艺设备投资的百分比,据以求出拟建项目各专业投资,然后加总即为项目总投资。
一、题目层办公楼,总建筑面积137500平方米,地下3层,地上25层。
业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。
施工总承包单位完成桩基工程后,将深基坑支护工程的没计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。
专业设计单位根据业主提供的勘察报告完成_了基坑支护设计后,即将设计文件直接给了专业分包单位。
专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。
专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。
土方开挖到接近基坑设计标高(自然地坪以下8.5m)时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工并立即撤离现场,施工人员查明原因后再恢复施工。
但总承包单位认为地表裂缝属正常现象,没有予以理睬。
不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。
事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。
经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。
事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。
问题1.指出上述整个事件中有哪些做法不妥,并写出正确的做法。
2.三级安全教育是指哪三级?3.本起事故可定为哪种等级的事故?请说明理由。
4.这起事故中的主要责任者是谁?请说明理由答案1.整个事件中下列做法不妥:(1)施工总承包单位白行决定将基坑支护和土方开挖工程分包给专业分包单位施工不妥。
正确做法是按合同规定的程序选择专业分包单位或得到业主同意后分包。
(2)专业设计单位将设计文件直接交给专业分包单位不妥。
正确做法是设计单位将设计文件提交给总承包单位,经总承包单位组织专家进行论证、审查同意后,由总承包单位交给专业分包单位实施。
2A311030建筑材料2A311031常用建筑金属材料的品种、性能和应用常用的建筑金属材料主要是建筑钢材和铝合金。
建筑钢材又可分为钢结构用钢、钢筋混凝土结构用钢和建筑装饰用钢材制品。
优质碳素结构钢钢材按冶金质量等级分为优质钢、高级优质钢(牌号后加"A"和特级优质钢(牌号后加"E")。
优质碳素结构钢一般用于生产预应力混凝土用钢丝、钢绞线、锚具,以及高强度螺栓、重要结构的钢铸件等。
低合金高强度结构钢的牌号与碳素结构钢类似,不过其质量等级分为B、C、D、E、F五级,牌号有Q355、Q390、Q420、Q460几种。
主要用于轧制各种型钢、钢板、钢管及钢筋,广泛用于钢结构和钢筋混凝土结构中,特别适用于各种重型结构、高层结构、大跨度结构及桥梁工程等。
一、常用的建筑钢材(一)钢结构用钢钢结构用钢主要有型钢、钢板和钢索等,其中型钢是钢结构中采用的主要钢材。
型钢又分热轧型钢和冷弯薄壁型钢,常用热轧型钢主要有工字钢、H型钢、T型钢、槽钢、等边角钢、不等边角钢等。
薄壁型钢是用薄钢板经模压或冷弯而制成,其截面形式多样,壁厚一般为1.5~5mm,能充分利用钢材的强度,节约钢材。
薄壁轻型钢结构中主要采用薄壁型钢、圆钢和小角钢。
钢板材包括钢板、花纹钢板、建筑用压型钢板和彩色涂层钢板等。
钢板规格表示方法为"宽度×厚度×长度"(单位为mm)。
钢板分厚板(厚度大于4mm)和薄板(厚度不大于4mm)两种。
厚板主要用于结构,薄板主要用于屋面板、楼板和墙板等。
在钢结构中,单块钢板一般较少使用,而是用几块板组合成工字形、箱形等结构形式来承受荷载。
(二)钢筋混凝土结构用钢钢筋混凝土结构用钢主要品种有热轧钢筋、预应力混凝土用热处理钢筋、预应力混凝土用钢丝和钢绞线等。
热轧钢筋是建筑工程中用量最大的钢材品种之一,主要用于钢筋混凝土结构和预应力钢筋混凝土结构的配筋。
目前我国常用的普通钢筋强度标准值见表2A311031。
二级建造师建筑工程管理与实务精讲案例分析案例题型一:进度控制加合同管理案例题型历年考试题型分析:网络图为双代号网络计划,合同管理主要涉及索赔(工期索赔和费用索赔),以两者结合考试居多,近年来也呈现出单独出题的趋势。
【例题一】2010年实务考试第一题某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。
如下图:在施工过程中,发生了以下事件:事件一:工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作与时间执行原网络计划。
事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100kg)安装在吊顶工程的主龙骨上。
事件三:由于建设单位急于搬进写字楼办公,要求提前竣工验收,总监理工程师组织建设单位技术人员、施工单位项目经理及设计单位负责人进行了竣工验收。
问题:1、指出本装饰工程网络计划的关键线路(工作),计算计划工期。
2、指出本装饰工程实际关键线路(工作),计算实际工期。
3、水晶灯安装是否正确?说明理由。
4、竣工验收是否妥当?说明理由。
答案:1、关键线路①→②→④→⑥→⑦或者B-C-F-G,工期17天2、关键线路①→②→⑤→⑦或者B-E-H,工期19天3、不正确,因为根据装修工程施工技术要求,安装在吊顶工程主龙骨上的大型水晶灯属大于3公斤的重型灯具,严禁安装在吊顶工程的龙骨上,必须增设附加吊杆。
4、不妥当。
因为竣工验收应分为三个阶段:(1)竣工验收的准备:参与工程建设的各方应做好竣工验收的准备。
(2)初步验收:施工单位在自检合格基础上,填写竣工工程报验单,由总监理工程师组织专业监理工程师,对工程质量进行全面检查,经检查验收合格后,由总监签署工程竣工报验单,向建设单位提出质量评估报告。
(3)正式验收:由建设单位接到监理单位的质量评估和竣工报验单后,审查符合要求即组织正式验收。
2014二级建造师建筑实务真题及解析(六)背景分析某新建工业厂区,地处大山脚下,总建筑面积16000m2,其中包含一幢六层办公楼工程,摩擦型预应力管桩,钢筋混凝土框架结构。
在施工过程中,发生了下列事件:事件一:在预应力管桩锤击沉桩施工过程中,某一根管桩在桩端标高接近设计标高时难以下沉;此时,贯入度已达到设计要求,施工单位认为该桩承载力已经能够满足设计要求,提出终止沉桩。
经组织勘察、设计,施工等各方参建人员和专家会商后同意终止沉桩,监理工程师签字认可事件二:连续几天的大雨引发山体滑坡,导致材料库房垮塌,造成 1 人当场死亡,7 人重伤。
施工单位负责人接到事故报告后,立即组织相关人员召开紧急会议,要求迅速查明事故原因和责任,严格按照“四不放过”原则处理;4 小时后向相关部门递交了 1 人死亡的事故报告。
事故发生后第7 天和第32 天分别有 1 人在医院抢救无效死亡,其余5 人康复出院。
事件三:办公楼一楼大厅支模高度为9m 施工单位编制了模架施工专项方案并经审批后,及时进行专项方案专家论证,论证会由总监理工程师组织,在行业协会专家库中抽出5 名专家,其中1 名专家是该工程设计单位的总工程师,建设单位没有参加论证会。
事件四:监理工程师对现场安全文明施工进行检查时,发现只有公司级、分公司级、项目级三级安全教育记录,开工前的安全技术交底记录中交底人为专职安全员,监理工程师要求整改。
问题1.事件一中,建立工程师统一终止沉桩是否正确?预应力管桩的沉桩方法通常有哪几种?2.事件二中,施工单位负责人报告事故的做法是否正确?应该补报死亡人数几人?事故处理的“四不放过”原则是什么?3.分别指出事件三种错误做法,并说明理由。
4.分别指出事件四中错误做法,并写出正确做法。
解析:1.(1)不正确;当采用锤击沉管法成孔时,桩管入土深度控制应以高程控制为主,以贯入度控制为辅。
(2)预应力管桩的沉桩方法通常有锤击沉桩法、静力压桩法、振动法等。
二级建造师市政实务案例分析案例分析某项目部承建一项城市道路工程,道路基层结构为200 mm厚碎石垫层和350 mm厚水泥稳定碎石基层。
项目部按要求配置了安全领导小组,并成立了以安全员为第一责任人的安全领导小组,成员由安全员、项目经理及工长组成。
项目部根据建设工程安全检查标准要求在工地大门口设置了工程概况牌、环境保护制度牌、施工总平面图公示标牌。
项目部制定的施工方案中,对水泥稳定碎石基层的施工进行详细规定:要求350 mm厚水泥稳定碎石分两层摊铺,下层厚度为200 mm,上层厚度为150 mm,并用15 t压路机碾压。
为保证基层厚度和高程准确无误,要求在面层施工前进行测量,如出现局部少量偏差则采用薄层补贴法进行找平。
在工程施工前,项目部将施工组织设计分发给相关各方人员,以此作为技术交底并开始施工。
问题1.指出安全领导小组的不妥之处,改正并补充小组成员。
2.根据背景资料,项目部还需设置哪些标牌?3.指出施工方案中错误之处并给出正确做法。
4.说明把施工组织设计直接作为技术交底做法的不妥之处并改正。
【答案】1.安全领导小组的不妥之处:成立了以安全员为第一责任人的安全领导小组。
改正:应成立以单位主要负责人为第一责任人的安全领导小组。
小组成员还应包括:项目技术负责人、专职安全生产管理人员。
2.根据背景资料,项目部还需设置的标牌:安全纪律牌;防火须知牌;安全无重大事故计时牌;安全生产、文明施工牌;施工项目经理部组织及主要管理人员名单图。
3.施工方案中错误之处及正确做法。
(1)错误之处:用15 t压路机碾压。
正确做法:宜采用12~18 t压路机作初步稳定碾压,混合料初步稳定后用大于18 t的压路机碾压,压至表面平整、无明显轮迹,且达到要求的压实度。
(2)错误之处:出现局部少量偏差采用薄层补贴法进行找平。
正确做法:应采用挖补100 mm的方法再进行找平,严格遵守“宁高勿低,宁刨勿补”的原则。
4.不妥之处:项目部将施工组织设计分发给相关各方人员,以此作为技术交底并开始施工。
第六讲施工安全控制与现场管理2A320040施工安全控制(P156)☆施工安全控制的基本要求:“一方针”:安全第一,预防为主。
“一创建”:安全文明示范工地。
(管理教材P169)“二类危险源”:能量意外释放,约束失效。
“二控制”:年负伤率(0.6%以内)、年安全事故率。
“三级教育”:进公司(厂)、进项目部(车间)、进班组。
“三级事故”:死亡事故、重大事故(3-9人)、特大事故“三同时”:同时设计、审批,同时施工,同时验收、使用。
“三宝”:安全帽、安全带、安全网。
“三级配电”:总配电箱、分配电箱、开关箱。
“三消灭”:违章指挥、违章作业、“惯性事故”(管理教材P168)“四口”:楼梯口、电梯口、预留洞口、通道口“四不放过”:(1)事故原因未查明不放过。
(2)事故责任者和员工未受到教育不放过。
(3)事故责任者未处理不放过。
(4)整改措施未落实不放过。
“五临边”:阳台周边、屋面周边、框架工程周边、卸料外侧边、跑道、斜道边“五查”:查思想、查管理、查隐患、查整改、查事故处理。
"五定":定整改责任人、定整改措施、定整改完成时间、定整改完成人、定整改验收人。
“五检查”:日常性检查、专业性检查、季节性检查、节假日前后检查、不定期检查。
“五标志”:指令、禁止、警告、电力安全、提示(管理教材P177)“五牌一图”:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工和环境保护牌及施工现场总平面图。
"七关":教育关、措施关、交底关、防护关、文明关、验收关、检查关。
“六杜绝”:伤亡事故、坍塌事故、物体打击事故、高出坠落事故、机械伤害事故、触电事故。
2A320041掌握脚手架安全控制(历年案例重点、记忆)一、一般脚手架安全控制要点1.脚手架搭没之前,应根据工程的特点和施工工艺要求确定搭设(包括拆除)施工方案。
2.脚手架地基与基础施工,必须根据脚手架搭设高度、搭设地土质情况与现行国家标准有关规定进行。
当基础下有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须采取加固措施。
3.脚手架主节点处必须设置一根横向水平杆,用直角扣件扣接在纵向水平杆上且严禁拆除。
主节点处两个直角扣件的中心距不应大于l50mm。
在双排脚手架中,横向水平杆靠墙一端的外伸长度不应大于杆长的0.4倍,且不应大于500mm。
4.脚手架必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上,横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
5.高度在24m以下的单、双排脚手架,均必须在外侧立而的两端各设置一道剪刀撑,并应由底至顶连续设置,中间各道剪刀撑之问的净距不应大于15m。
24m以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。
剪刀撑、横向斜撑搭设应随市杆、纵向和横向水平杆等同步搭设,各底层斜杆下端均必须支承在垫块或垫板上。
6.高度在24m以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式,严禁使用仅有拉筋的柔性连墙件。
24m以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连接,连墙件必须采用可承受拉力和压力的构造。
50m以下(含50m)脚手架连墙件应按3步3跨进行布置,50m以上的脚手架连墙件应按2步3跨进行布置。
(注:水平方向沿着脚手架长方向立杆之间的距离称“跨”,脚手架上下的“层数”称“步”。
二步三跨是指连墙杆的设置间距为竖向两“层”横向三个立杆间距。
步距一般为1米8,跨距一般为1米5至1米8。
)二、一般脚手架检查与验收程序1.脚手架的检查验收应由项目经理组织,项目施工、技术、安全、作业班组负责人等有关人员参加,按照技术规范、施工方案、技术交底等有关技术文件,对脚手架进行分段验收,在确认符合要求后,方可投入使用。
2.脚手架及其地基基础应在下列阶段进行检查和验收:(1)基础完工后及脚手架搭设前。
(2)作业层上施加荷载前。
(3)每搭设完10~13m高度后。
(4)达到设计高度后。
(5)遇有六级及以上大风与大雨后。
(6)寒冷地区土层开冻后。
(7)停用超过一个月的,在重新投入使用之前。
2、脚手架定期检查的主要项目包括:(1)杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求。
(2)地基是否有积水,底座是否松动,立杆是否悬空。
(3)扣件螺栓是否有松动。
(4)高度在24m以上的脚手架,其立杆的沉降与垂直度的偏差是否符合技术规范的要求。
(5)架体的安全防护措施是否符合要求。
(6)是否有超载使用的现象等。
【案例2A320041-1】事故发生后,事故现场有关人员应当立即向本单位负责人报告;单位负责人接到报告后,应当于1小时内向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。
【案例2A320041-2】答案(1)上述脚手架应采用刚性连墙件与建筑物可靠连接,并按3步3跨进行设置。
(2)应重点检查:杆件的设置和连结,连墙件、支撑、门洞桁架等的构造是否符合要求,地基是否有积水,底座是否松动,立杆是否悬空;扣件螺栓是否有松动;高度在24m以上的脚手架,其立杆的沉降与垂直度的偏差是否符合技术规范的要求;架体的安全防护措施是否符合要求;是否有超载使用的现象等。
(3)《落地式外脚手架检查评分表》中施工方案、立杆基础、架体与建筑结构拉结、杆件间距与剪刀撑、脚手板与防护栏杆、交底与验收6项内容为保证项目。
保证项目为一票否决项目,在实施安全检查评分时,当一张检查表的保证项目中有一项不得分或保证项目小计得分不足40分时,此张检查评分表不得分。
(4)安全检查的主要形式一般可分为定期安全检查、经常性安全检查、季节性安全检查、节假日安全检查、开工、复工安全检查、专业性安全检查和设备设施安全验收检查等。
【案例2A320041-3】【案例2A320041-4】1、特种作业:指容易发生人员伤亡事故,故对操作者本人、他人及周围设施的安全有重大危害的作业。
建筑工程施工过程中的特种作业包括:电工、电焊工、气焊工、架子工、起重机司机、起重机械安装拆卸工、起重机司索指挥工、施工电梯司机、龙门架及井架物料提升机操作工、场内机动车驾驶员等。
2、脚手架拆除的基本要求:(1)自上而下逐层进行,严禁上下同时作业。
(2)严禁先拆连墙件,再拆上部杆件,连墙件最后拆除。
(3)凡已松开的杆件必须及时取出、放下。
(4)分段拆除时,高差不大于2步,如高差大于2步,应增设连墙件加固。
(5)拆除的杆件、扣件等应及时吊运至地面,严禁向下抛投。
(6)当有6级及6级以上大风和雾、雨、雪天气时,应停止脚手架拆除作业。
2A320042掌握洞口、临边防护控制(案例重点)一、洞口作业安全防护基本规定1.各种楼板与墙的洞口,按其大小和性质应分别设置牢固的盖板、防护栏杆、安全网或其他防坠落的防护设施。
3.楼梯口、楼梯边应设置防护栏杆,或者用正式工程的楼梯扶手代替临时防护栏杆。
4.电梯井口除设置固定的栅门外,还应在电梯井内每隔两层(不大于10m)设一道安全平网进行防护。
5.在建工程的地面入口处和施工现场人员流动密集的通道上方,应设置防护棚,防止因落物产生物体打击事故。
6.施工现场大的坑槽、陡坡等处,除需设置防护设施与安全警示标牌外,夜间还应设红灯示警。
二、洞口的防护设施要求1、楼板、屋面和平台等面上短边尺寸小于25cm但大于2.5cm的孔口,必须用坚实的盖板盖严,盖板要有防止挪动移位的固定措施。
2、楼板面等处边长为25~50cm的洞口,可用竹木等盖板盖住洞口,盖板四周搁置均衡,并固定位置不挪移。
3、边长为50~150cm的洞口,必须设置一层以扣件扣接钢管而成的网格栅,并在其上铺满竹笆或脚手板,也可采用贯穿于混凝土板内的钢筋构成防护网栅,钢筋网格间距不得大于20cm。
4、边长在150cm以上的洞口,四周必须设防护栏杆,洞口下张设安全平网防护。
5、墙面等处的竖向洞口,凡落地的洞口应加装开关式、固定式或工具式防护门,门栅网格的间距不应大于l5cm,也可采用防护栏杆,下设挡脚板。
6、下边沿至楼板或底面低于80cm的窗台等竖向洞口,如侧边落差大于2m时,应加设1.2m高的临时护栏。
三、临边作业安全防护基本规定1.在进行临边作业时,必须设置安全警示标牌。
2.基坑周边、尚未安装栏杆或栏板的阳台周边、无外脚手架防护的楼面与屋面周边、分层施工的楼梯与楼梯段边、龙门架、井架、施工电梯或外脚手架等通向建筑物的通道的两侧边、框架结构建筑的楼层周边、斜道两侧边、料台与挑平台周边、雨篷与挑檐边、水箱与水塔周边等处必须设置防护栏杆、挡脚板,并封挂安全立网进行封闭。
3、临边外侧靠近街道时,除设防护栏杆、挡脚板、封挂立网外,立面还应采取荆笆等硬封闭措施,防止施工中落物伤人。
四、防护栏杆的设置要求1.防护栏杆应由上、下两道横杆及栏杆柱组成,上杆离地高度为l.0~1.2m,下杆离地高度为0.5~0.6m。
除经设计计算外,横杆长度大于2m时,必须加设栏杆柱。
2.当栏杆在基坑四周固定时,可采用钢管打人地面50~70cm深,钢管离边口的距离不应小于50cm。
当基坑周边采用板桩时,钢管可打在板桩外侧。
3.栏杆柱的固定及其与横杆的连接,其整体构造应使防护栏杆在上杆任何处都能经受任何方向的l000N外力。
4.防护栏杆必须自上而下用安全立网封闭,或在栏杆下边设置高度不低于l8cm的挡脚板或40cm的挡脚笆,板与笆下边距离底面的空隙不应大于10mm。
【案例2A320042-1】【案例2A320042-2】重要提示:***涉及安全(质量)事故原因分析的技巧1.直接原因分析(二建案例喜欢考直接原因——送分)基本照抄原背景资料就是直接原因2.间接原因1)技术分析找背景里面暗示要说出的没做好的原因。
(如新工人培训,三同时,专项安全技术措施制定,安全设施质量问题等等)尽量多说一些,说多了不倒扣分;2)通用的管理问题(如:无施工预案?无专家认证?单位无资质?有违法分包现象?个人无上岗证?有违规行为?班组无技术交底?项目经理有违章指挥?领导安全(质量)责任心差,现场管理差,教育不到位)。
2A320043掌握模板工程安全控制一、模板设计模板工程施工前,应进行模板设计。
模板设计主要包括模板面、支撑系统及连接配件等的设计。
二、模板工程施工前的安全审查验证模板工程施工前,要对模板的设计资料进行审查验证。
审查验证的项目主要包括:1.荷载取值是否符合实际,计算方法是否正确,审核手续是否齐全。
2.模板设计图设计是否安全合理,图纸是否齐全。
3.模板设计中的各项安全措施是否齐全。
