论生活垃圾焚烧发电厂焚烧炉安装技术发布时间:2021-09-19T09:02:42.572Z 来源:《中国电力企业管理》2021年6月作者:吴秋银[导读] 焚烧炉在生活垃圾场中是关键设备,焚烧炉的安装效果对发电效率有着直接影响,所以对安装技术的研究具有重要价值。
本文从焚烧炉安装技术难点与解决措施入手,之后借助工程实例讨论焚烧炉安装方法,希望对相关研究带来帮助。
浦湘生物能源股份有限公司吴秋银 410200摘要:焚烧炉在生活垃圾场中是关键设备,焚烧炉的安装效果对发电效率有着直接影响,所以对安装技术的研究具有重要价值。
本文从焚烧炉安装技术难点与解决措施入手,之后借助工程实例讨论焚烧炉安装方法,希望对相关研究带来帮助。
关键词:生活垃圾;焚烧发电厂;焚烧炉;安装技术随着人们生活水平的提升,在日常生活中排放了大量的生活垃圾,这一问题也对人们生活环境与城市的发展产生了深远影响。
据统计,每人每天大约产生活垃圾生1000克,而很多的生活垃圾中含有细菌和其它有害物质,不妥善处理将会对人们的健康与环境造成严重破坏。
焚烧发电不仅实现了垃圾再利用,还减少了环境污染。
“十三五”期间我国将2500亿资金用于城市垃圾处理,如今焚烧主要采用直接焚烧、衍生物焚烧和热解气化焚烧方法,其中把垃圾直接放在焚烧炉中即可发电,需要对焚烧炉科学安装,进而保证发电效果,以下进行相关分析。
一、焚烧炉安装技术难点与解决措施(一)吊装在焚烧炉的安装中普遍采取吊装方法,以全连续燃烧式机械炉排炉为例,具有设备体积庞大和重量大的特点,吊装是安装的重点和难点,需要合理选择吊装方案。
此外,需要进行较多的高空作业,并且频繁进行交叉作业。
为了降低施工难度需要在地面组装设备零部件,之后进行整体吊装,这一过程中需要合理设计作业时间与安装流程[1]。
(二)密封性在整个垃圾设备安装工程中,焚烧炉的安装时间最长,其中包括了燃料给料部分、加料燃烧系统和自然循环余热锅炉,不仅具有工程量大的特点,并且结构十分复杂。

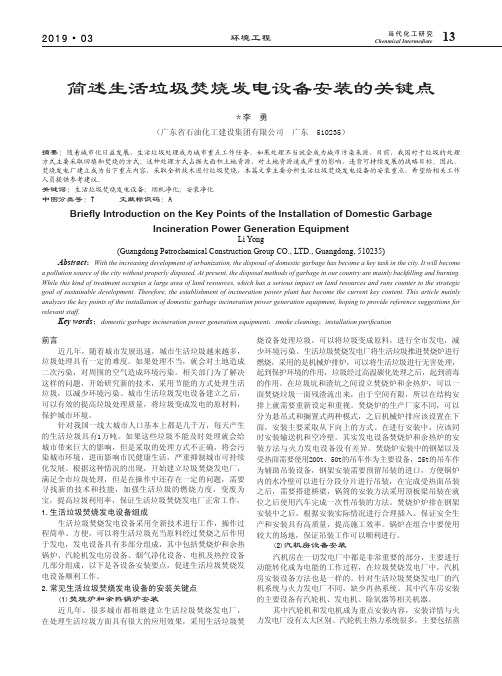

环境工程2019·0313Chenmical Intermediate当代化工研究简述生活垃圾焚烧发电设备安装的关键点*李 勇(广东省石油化工建设集团有限公司 广东 510235)摘要:随着城市化日益发展,生活垃圾处理成为城市重点工作任务,如果处理不当就会成为城市污染来源,目前,我国对于垃圾的处理方式主要采取回填和焚烧的方式。
这种处理方式占据大面积土地资源,对土地资源造成严重的影响,违背可持续发展的战略目标。
因此,焚烧发电厂建立成为当下重点内容,采取全新技术进行垃圾焚烧,本篇文章主要分析生活垃圾焚烧发电设备的安装重点,希望给相关工作人员提供参考建议。
关键词:生活垃圾焚烧发电设备;烟机净化;安装净化中图分类号:T 文献标识码:ABriefly Introduction on the Key Points of the Installation of Domestic GarbageIncineration Power Generation EquipmentLi Yong(Guangdong Petrochemical Construction Group CO., LTD., Guangdong, 510235) Abstract:With the increasing development of urbanization, the disposal of domestic garbage has become a key task in the city. It will become a pollution source of the city without properly disposed. At present, the disposal methods of garbage in our country are mainly backfilling and burning. While this kind of treatment occupies a large area of land resources, which has a serious impact on land resources and runs counter to the strategic goal of sustainable development. Therefore, the establishment of incineration power plant has become the current key content. This article mainly analyzes the key points of the installation of domestic garbage incineration power generation equipment, hoping to provide reference suggestions for relevant staff.Key words:domestic garbage incineration power generation equipment;smoke cleaning;installation purification前言近几年,随着城市发展迅速,城市生活垃圾越来越多,垃圾处理具有一定的难度。
垃圾焚烧发电厂焚烧炉机械炉排安装过程质量控制摘要:垃圾发电系统机械炉排焚烧炉设备安装控制对垃圾焚烧发电技术应用至关重要,当下生活垃圾处理方式大多数都运用机械炉排焚烧技术,改变传统的集中填埋方式,促进垃圾发电技术的有效应用。
为了使垃圾焚烧发电厂机械炉排焚烧炉的功能能够在实际中发挥其应有的价值和效果,相关工作人员是要加强对整个安装过程的重视程度,明确安装要点,从而保证整个安装质量能够得到有效的提升。
关键词:垃圾发电系统;机械炉排焚烧炉;设备安装;质量控制引言在垃圾焚烧发电厂机械炉排炉安装过程中,相关人员需要结合机械炉排炉的基本特点进行日常工作,对生活垃圾做好处理。
有些垃圾包含各种复杂的组件。
在焚烧过程中,如果炉膛温度过高,长期焚烧会破坏炉排、炉壁,增加氮氧化物含量等[1]。
但是,如果炉膛温度过低,一些垃圾可能不会完全燃烧,无法完全分解二恶英,并增加有害气体的排放。
对垃圾焚烧炉类型的选择和安装提出了严格的要求,也是保证垃圾有效燃烧、减少污染物排放的依据。
一般来说,逆推/逆推往复炉在垃圾焚烧中应用更广泛,具有更多的优势。
一、垃圾处理现状分析中国每年生产大量的垃圾,而各种垃圾的处理已成为一个难题。
在提出垃圾分类的概念后,虽然部分可回收垃圾被回收,但可回收垃圾的重复回收利用效果并不理想。
许多外国发达国家在垃圾处理中都采用了焚烧发电技术。
近年来,我国在垃圾焚烧方面取得了重大突破,许多地区正在开展生活垃圾焚烧项目的建设。
数据报告显示,焚烧处理后的垃圾量较原垃圾量减少85% -90%,废渣重量较原垃圾重量减少70% -80%,即垃圾焚烧处理可减少垃圾量和重量,部分焚烧废渣可用于工程建设。
当然,垃圾焚烧技术需要大量投入应用,垃圾焚烧也会产生各种粉尘和粉末,其中含有一定的毒素[2]。
目前垃圾焚烧后的烟气污染物主要包括三类,硫化合物、氟化氢、氮氧化合物、氯化氢等酸性气体,其中以氯化氢为主;第二类为有机污染物,多氯二苯并二噁英、多氯二苯并呋喃等;第三类为颗粒物与重金属,比如镁元素、锌元素等,部分元素可对人体健康产生影响。
1循环流化床垃圾焚烧炉的设计与安装要点方朝军宋灿辉王武忠(杭州锦江集团浙江杭州310005)摘要本文结合大量的工程实践,介绍了循环流化床垃圾焚烧炉在设计和安装中应当注意的问题,综合在运行中暴露的问题,从运行的稳定性、连续性、安全性、经济性,运行方面考虑提出了合理建议。
关键词循环流化床垃圾焚烧设计安装Summary of Designing and Building about Circulating Fluidized Bed MSWIncineration BoilerFang Chao-jun Song Can-hui Wang Wu-zhong(HangZhou JinJiang Group ZheJiang HangZhou 310005)Abstract The paper based on many project practice experience, introduced the notice points in design and build boiler. Analyzed and gave some advices from CFB boiler operating stability, continuity, security, economically aspect.Key words CFB MSW Incineration Design and Build第一作者简介:方朝军,男,籍贯浙江,杭州锦江集团循环流化床锅炉首席专家,在循环流化床锅炉设计、安装、调试和运行维护方面拥有十余年经验。
1.概述:垃圾焚烧锅炉从炉型上主要分为炉排炉与循环流化床,其中前者以国外引进为主,后者可以完全由国内自主研发制造。
循环流化床炉具有垃圾燃尽率高、灰渣含碳量低、负荷调节范围大、设备成本低(初始投资仅为炉排炉的1/3左右)、符合中国垃圾低位热值低的国情等优点,但运行成本相对较高。
杭州锦江集团目前为国内最大的循环流化床垃圾焚烧发电企业,自90年代中期与浙江大学热能工程研究所合作开发城市生活垃圾异重循环流化床焚烧技术以来,先后同中国科学院、日本荏原公司进行过合作与技术交流。
关于生活垃圾焚烧发电厂设备安装的锅炉安装对策分析摘要:随着我国经济不断地发展,城市化进程不断地加速,垃圾的产量也越来越高。
生活垃圾焚烧发电厂可以高效率的对垃圾进行处理,对环境保护起到很重要的作用。
锅炉是垃圾焚烧发电厂的重要设备,本文就生活垃圾焚烧发电厂中的锅炉安装进行了分析,希望可以为环境保护起到作用。
前言近些年来,我国垃圾产量越来越多。
传统的垃圾处理方式已经无法满足社会的发展需求。
生活垃圾焚烧发电厂则可以解决垃圾过多的问题。
发电厂设备的安装与调试则对垃圾的处理产生着直接的影响。
锅炉作为发电厂的重要设备,它的安装则显得尤为重要。
一、生活垃圾焚烧发电厂锅炉安装要点1、施工前的准备在锅炉安装之前,要做一些施工前的准备。
施工前的准备主要包括了解周围的环境,铺平安装的场地,安装好照明设施,解决好水源的问题还有机器设备的问题等。
2、施工中的要求在施工的过程中要定期对施工的设备进行检查,减少施工过程中的安全隐患。
对于辅助的设备也要进行定期的检查。
比如说对制粉设备、输煤设备还有通风设备等进行定期的检修。
这些设备要进行定期的检查、清洗才能进行使用。
锅炉汽水系统安装之后,还要对其进行实验,检查它的各个部分是否严密。
当炉墙建设好后,还要对其进行保温工作。
3、施工后的要求锅炉建设完成后,还要对锅炉进行试运行。
检查锅炉的运转情况。
还要对锅炉进行蒸汽管道的清洁,如果试运行合格,则锅炉可以进行使用[1]。
二、生活垃圾焚烧发电厂锅炉安装过程的常见问题分析2.1焊接问题分析焊接问题时锅炉安装过程中一个重要的问题。
焊接过程中主要会出现的问题是焊接人员没有过高的焊接技术,很多锅炉的安装过程中,焊接人员并没有经过专业的培训,也没有考取任何证书,这就会导致焊接过程中会出现很多问题,影响锅炉安装的质量。
在焊接的过程中还会出现未熔合、未焊透、夹渣、气孔等情况的发生。
这些问题都是由于焊接人员没有过硬的焊接技术所导致的。
焊接时还存在一个问题就是没有做好焊接的监督工作。

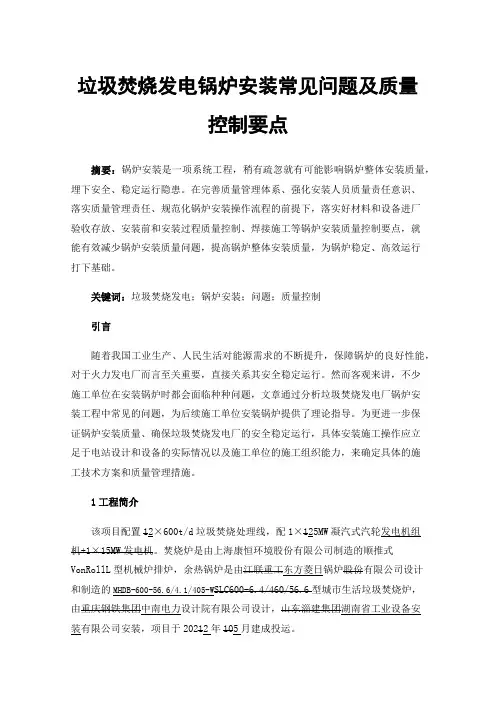

垃圾焚烧发电锅炉安装常见问题及质量控制要点摘要:锅炉安装是一项系统工程,稍有疏忽就有可能影响锅炉整体安装质量,埋下安全、稳定运行隐患。
在完善质量管理体系、强化安装人员质量责任意识、落实质量管理责任、规范化锅炉安装操作流程的前提下,落实好材料和设备进厂验收存放、安装前和安装过程质量控制、焊接施工等锅炉安装质量控制要点,就能有效减少锅炉安装质量问题,提高锅炉整体安装质量,为锅炉稳定、高效运行打下基础。
关键词:垃圾焚烧发电;锅炉安装;问题;质量控制引言随着我国工业生产、人民生活对能源需求的不断提升,保障锅炉的良好性能,对于火力发电厂而言至关重要,直接关系其安全稳定运行。
然而客观来讲,不少施工单位在安装锅炉时都会面临种种问题,文章通过分析垃圾焚烧发电厂锅炉安装工程中常见的问题,为后续施工单位安装锅炉提供了理论指导。
为更进一步保证锅炉安装质量、确保垃圾焚烧发电厂的安全稳定运行,具体安装施工操作应立足于电站设计和设备的实际情况以及施工单位的施工组织能力,来确定具体的施工技术方案和质量管理措施。
1工程简介该项目配置12×600t/d垃圾焚烧处理线,配1×125MW凝汽式汽轮发电机组机+1×15MW发电机。
焚烧炉是由上海康恒环境股份有限公司制造的顺推式VonRollL型机械炉排炉,余热锅炉是由江联重工东方菱日锅炉股份有限公司设计和制造的MHDB-600-56.6/4.1/405-W SLC600-6.4/460/56.6型城市生活垃圾焚烧炉,由重庆钢铁集团中南电力设计院有限公司设计,山东淄建集团湖南省工业设备安装有限公司安装,项目于20212年105月建成投运。
2锅炉安装工程常见问题2.1锅炉厂家设计不合理处在安装施工过程中未被及时纠正,体现在:①锅炉平台距受热面过近,不能满足保温棉安装对余量的要求,锅炉本体与相关连接管道膨胀间隙不够;②锅炉支架两侧平台布置不均匀,单侧面积过大,稳定性差;③连接管道导向支腿设计遗漏,安装时将管道导向支架固定在框架内;④疏水、排污管道无标高和走向设计,施工时未合理布置管线走向,管道间距不均匀;⑤过热器与密封盒焊口位置不合理,二者直接焊接且焊口重叠;⑥个别阀门设计位置不便于操作。
Construction &DesignForProject工程建设与设计【作者简介】李宝华(1968~),男,河北景县人,工程师,从事电力工程研究。
1引言近几年,城市垃圾的日产出量逐年递增,各地的垃圾填埋场接近饱和,垃圾处理迫在眉睫,采用清洁焚烧的方式处理生活垃圾,不但可以节约宝贵土地资源,延长填埋场的使用寿命,而且进一步提升了生活垃圾无害化、减量化、资源化处理的水平,进一步发挥了市政基础设施的环境保护作用,为城市的可持续发展提供了良好的环境空间。
2机械炉排焚烧炉基本特点2.1特点机械炉排焚烧炉在国际上技术比较成熟,燃烬度好,运行稳定,适用于大量垃圾处理,我国大部分垃圾电站都采用这种炉型,在国际上约占有80%的市场份额。
机械炉排焚烧炉根据炉排结构主要分为2大类:顺推和逆推式往复炉排炉及滚动炉排炉。
其中,往复炉排炉可使垃圾更有效地翻转、搅拌,具有较理想的燃烧条件,可实现垃圾完全燃烧。
滚动炉排炉由于排汽孔容易堵塞,维修工作量相对较大,因此,使用率较往复炉排炉较低。
2.2优点机械炉排式焚烧炉运行可靠性好,故障率低;单台机械炉排式焚烧炉具有很大的处理能力,且不需要将垃圾预处理;由于其烟气排放量较低,因此,烟气净化系统的投资规模也相应减少;并且在燃烧时不需投入燃煤,故灰渣产量很少,对受热面磨损也很小。
因此,各种规模垃圾焚烧电站一般将机械炉排式焚烧炉作为首选。
在设计方面,预热干燥区是独立的,新进入的垃圾可以通过炉膛内垃圾焚烧产生的热量进行预热干燥,对我国高水分、低热值的城市生活垃圾非常适合。
机械炉排炉垃圾干燥、混合、搅动方面的设计非常到位,使低位发热值较低的生活垃圾更易着火和燃烧完全,垃圾热值适应范围广,操作更加容易,可以适应不同特性的垃圾,不容易造成二次污染。

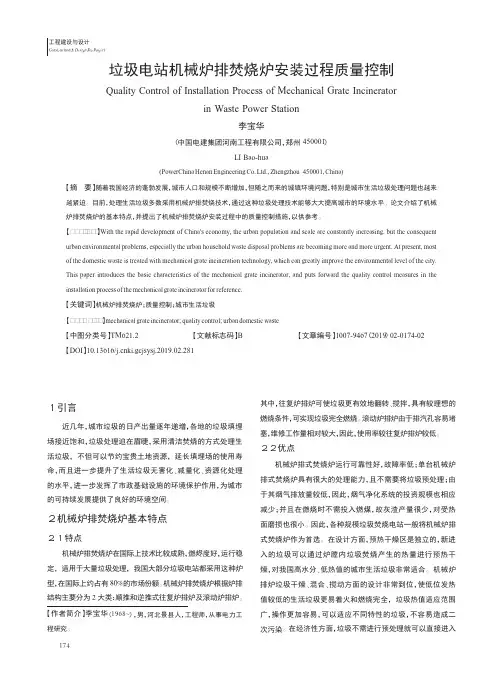

在经济性方面,垃圾不需进行预处理就可以直接进入垃圾电站机械炉排焚烧炉安装过程质量控制Quality Control of Installation Process of Mechanical Grate Incineratorin Waste Power Station李宝华(中国电建集团河南工程有限公司,郑州450001)LI Bao-hua(PowerChina Henan Engineering Co.Ltd.,Zhengzhou 450001,China)【摘要】随着我国经济的蓬勃发展,城市人口和规模不断增加,但随之而来的城镇环境问题,特别是城市生活垃圾处理问题也越来越紧迫。

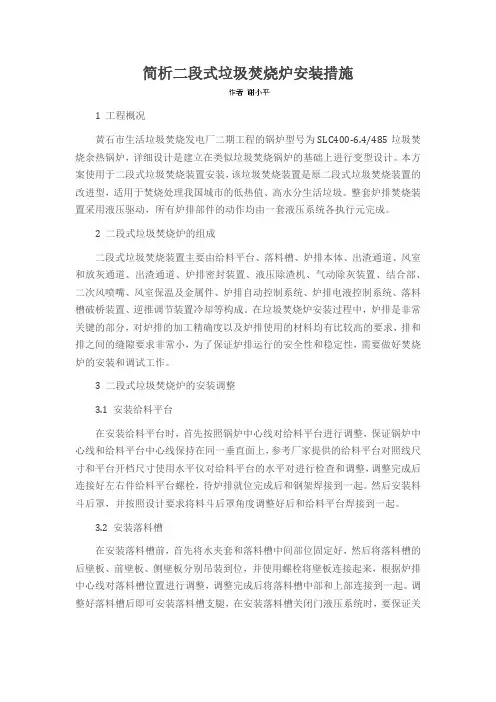

简析二段式垃圾焚烧炉安装措施1 工程概况黄石市生活垃圾焚烧发电厂二期工程的锅炉型号为SLC400-6.4/485垃圾焚烧余热锅炉,详细设计是建立在类似垃圾焚烧锅炉的基础上进行变型设计。
本方案使用于二段式垃圾焚烧装置安装,该垃圾焚烧装置是原二段式垃圾焚烧装置的改进型,适用于焚烧处理我国城市的低热值、高水分生活垃圾。
整套炉排焚烧装置采用液压驱动,所有炉排部件的动作均由一套液压系统各执行元完成。
2 二段式垃圾焚烧炉的组成二段式垃圾焚烧装置主要由给料平台、落料槽、炉排本体、出渣通道、风室和放灰通道、出渣通道、炉排密封装置、液压除渣机、气动除灰装置、结合部、二次风喷嘴、风室保温及金属件、炉排自动控制系统、炉排电液控制系统、落料槽破桥装置、逆推调节装置冷却等构成。
在垃圾焚烧炉安装过程中,炉排是非常关键的部分,对炉排的加工精确度以及炉排使用的材料均有比较高的要求,排和排之间的缝隙要求非常小,为了保证炉排运行的安全性和稳定性,需要做好焚烧炉的安装和调试工作。
3 二段式垃圾焚烧炉的安装调整3.1 安装给料平台在安装给料平台时,首先按照锅炉中心线对给料平台进行调整,保证锅炉中心线和给料平台中心线保持在同一垂直面上,参考厂家提供的给料平台对照线尺寸和平台开档尺寸使用水平仪对给料平台的水平对进行检查和调整,调整完成后连接好左右件给料平台螺栓,待炉排就位完成后和钢架焊接到一起。
然后安装料斗后罩,并按照设计要求将料斗后罩角度调整好后和给料平台焊接到一起。
3.2 安装落料槽在安装落料槽前,首先将水夹套和落料槽中间部位固定好,然后将落料槽的后壁板、前壁板、侧壁板分别吊装到位,并使用螺栓将壁板连接起来,根据炉排中心线对落料槽位置进行调整,调整完成后将落料槽中部和上部连接到一起。
调整好落料槽后即可安装落料槽支腿,在安装落料槽关闭门液压系统时,要保证关闭门处于完全关闭的状态下,并且要保证液压缸行程处于5mm时焊接关闭支撑转轴和关闭门。

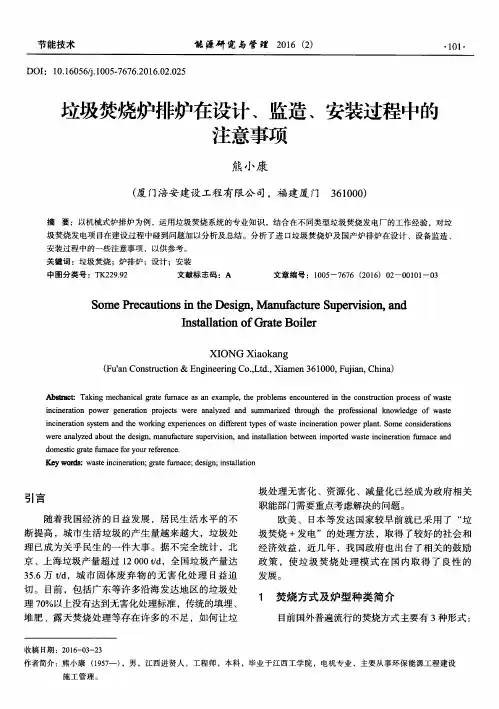

试谈垃圾焚烧炉排炉在设计、监造、安装过程中的注意事项2011-03-14 09:46 环卫科技网作者:熊小康江历英曾招群0条评论分享本文到...
摘要:以机械式炉排炉为例,运用垃圾焚烧系统的专业知识,结合了在不同类型垃圾焚烧发电厂的工作经验,对垃圾焚烧发电项目在建设过程中碰到问题加以分析及总结。
分析了进口垃圾焚烧炉排炉、国产炉排炉在设计、设备监造、安装过程中的一些注意事项,以供参考。
关键词:垃圾焚烧;炉排炉;设计;安装
1前富
随着我国经济的日益发展,居民生活水平的不断提高,城市生活垃圾的产生量越来越大,垃圾处理已成为关乎民生的一件大事。
据不完全统计,2006年北京、上海垃圾产量每天超过12000吨,全国每天垃圾产量达35.6万吨,城市固体废弃物的无害化处理日益迫切。
目前,包括广东等许多沿海发达地区的垃圾处理70%以上没有达到无害化处理标准,传统的填埋、堆肥、露天焚烧处理等存在许多的不足,如何让垃圾处理无害化、资源化、减量化已经成为政府相关职能部门需要重点考虑解决的问题。
欧美、日本等发达国家较早前就已采用了“垃圾焚烧+发电”的处理方法,取得了较好的社会和经济效益,近几年,我国政府也出台了相关的鼓励政策,使垃圾焚烧处理模式在国内取得了良性的发展。
2焚烧方式及炉型种类简介
目前国外普遍流行的焚烧方式主要有三种形式:层燃方式、流化悬浮燃烧方式和沸腾悬浮燃烧方式。
用于垃圾焚烧处理的常见焚烧炉型有:机械炉排焚烧炉、气化热解焚烧炉、回转窑焚烧炉和流化床焚烧炉等。
经过多年的实践证明,机械式炉排炉较好地适应了我国低热值、高水分和未分拣的城市生活垃圾现状,因而机械炉排炉型也得到国家相关政策的提倡和鼓励。
3进口和国产炉排炉在设备监造和安装中的注意事项
(1)进口炉排和国产炉排的性价比
目前国内运用较广、比较成功的垃圾焚烧炉排炉,分为进口炉排炉和引进进口技术设
备转国产化炉排炉两大类。
其中进口炉排如日本三菱炉排、德国马丁炉排、比利时西格斯炉排等机械式炉排炉。
在国内引进比较成功,进口技术设备国产化的炉排如杭州新世纪能源有限公司,温州伟明集团等推广应用较多。
在国内垃圾发电建设投资方面,采用国产设备的吨级投资一般在40~50万元之间,采用进口设备或大部分进口设备的吨级投资在70~80万元,二者相差约30~40%。
在性能保证方面,国产设备和进口设备相比还是存在一定的差距,因此采用进口或国产炉型应根据业主的经济承受能力或者实际情况确定。
1)国外垃圾焚烧发电设备供应商
2)国内垃圾焚烧发电自有知识产权技术和设备制造部分代表商
(2)设计
选择一个有同行业设计经验的设计院是非常关键。
一个好的设计院,可以在设计上更趋于完善、合理、优化设计。
目前,各地垃圾电厂项目较多,个别设计院由于人手不足,存在照搬原来垃圾电厂设计的老一套模式,没有考虑当地现有实际情况、南北地域的差异或者原来有过的设计问题没有吸取经验加以改进,老问题还是重复出现。
另外,垃圾焚烧炉单炉处理能力越来越大,目前在国内尚无相同类型电厂,给设计工作带来一些新的问题。
假如业主选择进口炉型,设计院和垃圾焚烧炉厂家在设计上的衔接和设计分界,如垃圾热值点的合理选取,余热锅炉热效率确定以及烟气出口温度选取点是否适应烟气后处理系统的需求等等问题均需要详尽地沟通及论证。
设计院初步设计及施工图出来以后,业主方的工程技术人员对施工和工艺图纸的审核
也是很重要的一个环节,应认真对待,及时发现存在的问题,找出设计中不合理的环节,提出合理的建议并和设计院的有关设计人员及时沟通,加以改进。
总之,优化工艺流程,进行合理设计和设备选型可以为工程建设节省许多成本和投资。
(3)国产设备的监造
假如确定选用国产炉排设备的垃圾焚烧炉型和配套的余热锅炉以后,设备的制造便极为重要。
有些生产制造厂家为了赶进度或者因某些协作加工单位的员工责任心不强,制造出来的产品往往和图纸误差较大,因此在签订技术协议时应做到细致严谨,在设备的监造、验收、安装过程中应严格把关,按焚烧炉设备厂家的设计图要求进行监造,把误差控制在允许的范围内,例如炉排片、炉排梁、水冷壁、过热器等关键设备的加工。
产品运抵现场后,应监督安装单位严格按图纸施工,严禁将不合格的设备安装,一旦安装完工,对今后设备的运行和维护带来了巨大的隐患。
(4)进口设备的监造和技术转国产化(来源:互联网)
如果选定进口焚烧炉排炉技术后设备转国产化,那么图纸的消化、吸收和转换是非常重要。
有些外商厂家的基本设计和详细设计图纸供应周期较长,加上设备制造、运输时间等因素,如果还需要部分设备国产化,那么其图纸还要消化、吸收、转换(且图纸的转化过程中外方的设计依据应注意依照我国的设计标准),再进行制造,周期也是较长,这些对整个工程的建设工期影响都是需要认真加以考虑的。
此外,需要特别指出的是,如果是首次引进焚烧炉设备的,引进的设备能否适应我国国情和当地垃圾现状、设备安装运转后能否达到设计工况、运营过程中对不适合国情的设备要如何进行有效地技术改造等等问题及风险,均需要时间去摸索及规避。
由于我国垃圾焚烧处理技术还是处于一个相对较低的水平状况,因而许多地区都在引进技术和设备,在和外商洽谈方面可能会碰到许多意想不到的问题,需要根据实际情况认真对待,酌情处理。
(5)设备安装
施工单位丰富的施工经验和较高的管理水平是施工质量的重要保证。
有些安装单位由于多个工程同时施工,造成专业技术人员紧缺,为了降低成本,大量招收了临时工,在没有经过正规培训的情况下,为了赶工期匆忙上阵,出现安装质量下降或未严格按照图纸施工、把关不严等现象,这些都需要业主和监理单位实施有效的监督,严格执行国家有关规定和标准(如最近颁布的《锅炉安装工程施工及验收规范》等),制定严格的奖惩措施,对安装过程中存在的施工质量问题、安全隐患现象及时发现、及时予以制止,确保设备能够按期保质保量的完工。
4结束语
垃圾焚烧发电在我国还是处于一个起步不久的阶段,随着各地垃圾焚烧发电厂的纷纷兴建,解决好垃圾焚烧发电厂建设过程中存在的设计、设备监造、施工安装的种种问题,节省工程造价、缩短建设周期,使垃圾焚烧发电厂的营运处于一个良好的设备运行状态是我们始终追求的目标。
