市政道路附属工程施工方案36144
- 格式:docx
- 大小:92.47 KB
- 文档页数:27

市政道路工程其他附属工程施工方案一、人行道块料铺设材料要求:人行道块料采用彩色透水砖和彩色盲道砖,人行道板要求方正,颜色一致,无蜂窝、露石、脱皮、裂缝等现象,棱角无缺,线形直顺,顶面均匀细密,其尺寸允许误差在2mm以内。
1、放样人行道铺砌前,根据设计的平面及高程,沿人行道中线(或边线)进行测量放线,每5m~10m安测一块砖作为控制点,并建立方格网,以控制高程及方向。
2、垫层根据测量测设的位置及高程,进行垫层施工。
人行道垫层采用厚度、强度为1:3的水泥砂浆。
3、铺砌(1)一般采用“放线定位法”顺序铺砌,彩砖应紧贴垫层,不得有“虚空”现象。
(2)经常用三米直尺沿纵横和斜角方向测量面层平整度,发现不符要求,及时整修。
(3)铺砌必须平整稳定,纵横缝顺直,排列整齐,缝隙均匀。
二、花岗岩路缘石施工1、路缘石运输⑴路缘石的运输,要求厂方对路缘石块与块、层与层之间安设夹板,并且进行四角包装,确保路缘石的完好。
⑵路缘石在经业主及监理批复的厂方进行加工制造。
路缘石出厂时必须检验合格。
运到施工现场后,材料质检员按规范对其构件进行查收检验,及时抽样送检和见证取样,并有质量合格证和质量检验报告。
⑶第一次运输,由加工厂用叉车装车,汽车运到现场人行步道的两树池间存放,并设安全提示标识。
⑷第二次运输安装前,使用小型叉车运到安装地点间隔码放,随使用随运输。
安装后,剩余的路缘石及时运回人行步道指定地点,并用绿网苫盖设安全提示标识。
⑸路缘石在运输过程中,保证不碰撞轻拿轻放,避免损坏。
运到施工现场的路缘石要及时安装。
2、测量放样路缘石安装前,应恢复道路中线,测设路缘石安装控制桩,单幅每10m设一处。
按照设计高程进行放样测量。
3、路缘石安装①砂浆垫层和勾缝砂浆严格按试验室给的配比进行拌和,砂浆采用细砂。
垫层采用M10水泥砂浆凝土,配比控制,现场设磅秤,按每袋水泥重量,称砂石水的重量,砂石水各设标准桶计量。
②统一采用坐浆法施工,垫层砂浆厚2cm,不允许污染路缘石和路面。
附属工程道路工程施工方案一、项目概况附属工程道路工程是指建筑、市政、交通、水利等工程项目所需的交通道路,包括总体设计、路面工程、排水工程、绿化工程等各项工程内容。
道路工程是工程建设中的重要组成部分,直接关系到工程建设的质量和进度,也是保障工程施工、运行和使用的基础设施。
本文就附属工程道路工程施工方案进行详细介绍。
二、施工前准备工作1. 资料准备在进行附属工程道路工程施工前,需要准备相关的设计图纸、技术标准、规范等资料,确保施工符合相关要求。
此外,还需要准备施工场地、材料、设备等相关资源。
2. 安全评估在进行附属工程道路工程施工前,需要对施工现场进行安全评估,确保施工过程中的安全措施得到有效实施,保障施工人员和周围环境的安全。
3. 施工人员培训在进行附属工程道路工程施工前,需要对施工人员进行相关的培训,包括安全操作规程、工程施工流程、专业技能等方面的培训,确保施工人员具备相关的技能和知识。
4. 施工方案编制在进行附属工程道路工程施工前,需要根据设计图纸和相关要求,编制详细的施工方案,包括工程施工程序、施工组织设计、施工工艺、施工进度计划等内容,明确施工任务和要求。
三、施工工艺及方案1. 路面工程(1)路基处理:包括路基平整、路基夯实等工艺,确保路基的承载能力和稳定性。
(2)路面铺设:根据设计要求和材料特性,选择适当的路面铺设方法和材料,保证路面的平整、耐久和安全性。
(3)路面养护:在路面铺设完成后,需要进行适当的养护工作,确保路面的质量和使用寿命。
2. 排水工程(1)排水系统设计:根据地形和附属工程道路工程的需求,设计合理的排水系统,包括雨水管道、排水沟等设施。
(2)排水施工:根据设计要求,进行排水系统的施工,确保排水系统的畅通和稳定。
3. 绿化工程(1)绿化设计:根据附属工程道路工程的需要,设计合理的绿化方案,包括植物种类、绿化布局等内容。
(2)绿化施工:按照设计要求,进行绿化工程的施工,包括植物种植、绿化设施安装等工作。
道路附属工程施工方案一、总则1.1 施工单位应当严格遵守国家有关法律法规和相关标准,保证施工工艺、质量和安全。
1.2 本施工方案适用于道路附属工程的施工,包括但不限于路灯、护栏、标线、交通信号、排水设施等。
1.3 施工单位应在施工前组织编制详细的施工方案,并根据实际情况进行调整和完善。
二、施工前准备2.1 施工单位应当确定施工现场,并对现场进行勘察,了解地形地貌、交通条件、管线走向等情况。
2.2 施工单位应了解施工现场周边环境情况,包括周边建筑、绿化、河流等情况,制定相应的施工方案。
2.3 施工单位应进行现场勘察并制定详细的施工图纸,包括道路附属工程布置、排水设施设计、工程进度计划等。
2.4 施工单位应向相关部门申请施工许可证,并根据相关规定进行公示。
2.5 施工单位应做好安全防护工作,包括但不限于施工场地围挡、安全警示标识等。
三、道路附属工程施工3.1 施工单位应按照相关要求选派专业施工人员,并对施工人员进行安全教育和技术培训。
3.2 施工单位应按照设计图纸进行施工,做好材料、设备、机械等准备工作。
3.3 施工单位应建立健全的质量管理体系,对施工过程进行监控和检测,确保施工质量。
3.4 施工单位应做好施工现场管理工作,包括但不限于劳动力组织、施工队伍安排、安全生产管理等。
3.5 施工单位应做好施工过程中的环境保护工作,包括但不限于土地保护、水资源保护、噪音治理等。
3.6 施工单位应根据施工进度计划,做好进度控制和协调工作,确保施工按时完成。
3.7 施工单位应积极与相关部门和业主沟通,做好施工过程的信息公开和沟通工作。
四、施工后工作4.1 施工单位应对施工现场进行清理,确保施工现场环境整洁,并恢复原状。
4.2 施工单位应做好施工验收工作,对施工成果进行检查和评估,确保达到设计要求。
4.3 施工单位应编制施工总结报告,并进行相关档案管理,包括但不限于施工记录、施工图纸、施工材料等。
4.4 施工单位应根据相关规定进行工程交接和验收工作,确保工程竣工。
道路附属工程施工方案一、生态护坡工程1.堤坡施工(1)、堤坡原地表如有树根草皮或腐植土应予以清除,如原地表松散土层厚度大于等于300mm,应翻挖再分层回填压实。
坡身填筑前原地表必须平整压实,其压实厚度大于等于0.94(轻型压实)。
(2)、当地表地面横破陡于1:5时,应将原地表自上而下开挖反向台阶,台阶宽度2m,台阶顶面内倾,反向坡度2%,再进行分层填筑压实。
(3)、堤坡坡身填筑土料严禁使用淤泥、淤泥质土、粉细沙或膨胀土等。
宜优先选用粉质粘土,其粘粒含量15%-30%,填筑时含水量与最优含水量允许偏差2%,分层填筑厚度300mm,当采取现场粉土填筑坡身时,其压实机具及压实工艺必须经现场精心设计方可选用,坡身回填土压实度0.94。
(4)、堤坡应严格按照设计边坡填筑,坡面不得缺填,超填部分应挂线刷去,坡面应整修拍实,整修后的边坡转折处应棱线明显,直线处平直,曲线出圆滑。
二、浆砌护坡工程1.对片石材料的质量要求(1)石料应质地坚硬密实,色泽均匀,不风化、无裂缝、无明显水锈、无污染;(2)薄片状及卵石状石料不准采用,片石中部厚≮15cm;(3)块石要大致方正,厚度≮20cm、≯70cm,宽度≮厚度、长度≮1.5倍宽度;(4)镶面块石要较大且须有一平整面,四周向内修凿7cm以上,修凿凹陷≯2cm。
2.对砂浆的质量要求(1)提前做好砂浆配合比设计,使用砂浆拌合机搅拌水泥砂浆;(2)水泥砂浆要严格按照配合比配制,确保砂浆标号不低于设计标准(≮7.5#),砂浆要随拌随用,如超过45分钟未用,不得重新加水改变稠度再用;(3)要始终保持砂浆的和易性、流动性适中,不可过干影响与石料的粘结,稠度要求5-7cm,水灰比0.94,若为气温较高的夏、秋季可0.95。
首次水泥沙浆配制后,须经监理工程师现场认可后,方可正式使用。
3.对砌筑工程的质量要求(1)外观A.浆砌片石预制块护坡、要表面整齐,勾缝平顺,无脱落现象;B.护坡、挡土墙除砌体牢固外,要边缘直顺,缝宽均匀,无脱落;C.泄水孔位置等,要符合设计要求,要渗水通畅,无淤塞及流泥浆现象;D.砌筑(基础)第一层砌块时,应先将基底表面清洗、湿润,再坐浆砌筑;砌筑上层砌块时,要避免振动下层砌块;砌筑中断后恢复砌筑时,要将砌筑的表面加以清扫和湿润。

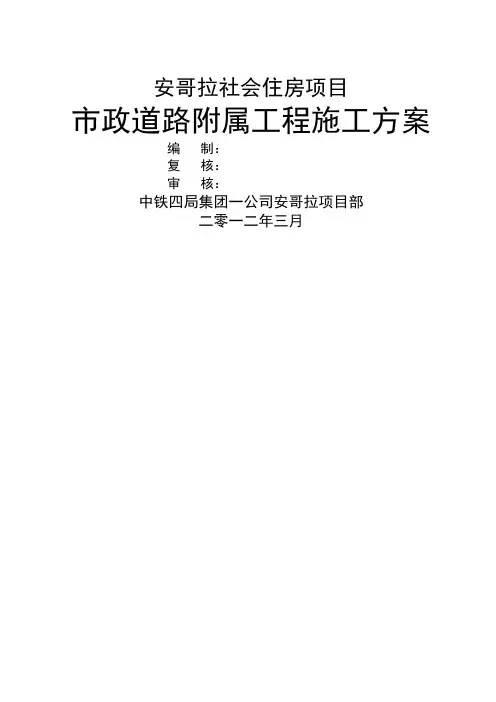

安哥拉社会住房项目市政道路附属工程施工方案编制:复核:审核:中铁四局集团一公司安哥拉项目部二零一二年三月目录1 编制依据及编制范围 (4)1。
1 编制依据 (4)1.2 编制范围 (4)2 工程概况 (4)2.1 工程简述 (4)2.2 自然气候 (4)2。
3 技术标准 (4)2.4 主要工程量 (5)2。
5 工期要求 (5)3 总体施工部署及重难点工序控制 (5)3。
1 总体施工组织 (5)3.2 组织机构及任务划分 (5)3。
3 重难点工序 (6)3.3.1 深基坑开挖............................................................... 错误!未定义书签。
3.3.2 沉降缝施工............................................................... 错误!未定义书签。
4 施工方案及工艺要求 (6)4.1 施工方案 (6)4.2 施工工艺 (6)4.3 主要施工步骤及控制要点 (6)4.3。
1 测量放样 (6)4.3.2 基坑开挖及变形监测 (6)4。
3.3 砼垫层施工............................................................ 错误!未定义书签。
4.3。
4 模板工程................................................................ 错误!未定义书签。
4。
3.5 钢筋工程................................................................ 错误!未定义书签。
4。
3.6 混凝土工程............................................................ 错误!未定义书签。
附属道路工程施工方案为了便利社会交通,优化城市道路网,提高城市交通运输效率,附属道路工程施工方案应运而生。
本文将围绕附属道路工程施工方案进行详细介绍,包括施工前的准备工作、施工过程中的技术措施以及施工后的管理和维护方案。
一、施工前的准备工作1. 编制施工方案:在开始附属道路工程施工之前,应该制定详细的施工方案。
施工方案应包括施工时间、工程量、施工方式、施工组织设计等内容。
同时,应考虑到附属道路工程的特点和施工环境的复杂性,制定相应的应急预案。
2. 现场踏勘:施工前应对施工现场进行详细的踏勘,了解施工地形地貌、地质条件、交通情况等因素,做好施工前的准备工作。
3. 征得相关部门批准:在开始施工前,要先征得相关部门的批准,包括城市规划部门、交通管理部门等。
4. 规划施工人员和物资:根据施工方案,规划施工人员和需要的施工物资,保证施工能够按照计划进行。
5. 安全措施:施工前要全面排查施工现场的安全隐患,制定安全措施,并培训施工人员,保证施工过程中的安全。
二、施工过程中的技术措施1. 施工材料选用:选用优质的道路材料,保证道路的使用寿命和安全性。
2. 施工设备选用:选用先进的施工设备,提高工程施工效率,降低施工成本。
3. 施工方法选择:根据实际情况选择最合适的施工方法,保证施工质量和安全。
4. 环境保护措施:在施工过程中,要做好环境保护工作,包括噪音控制、粉尘治理等。
5. 关键工序控制:对施工过程中的关键工序进行严格控制,确保施工质量。
6. 施工监控:建立完善的施工监控体系,对施工过程进行全程监控,发现问题及时解决。
三、施工后的管理和维护方案1. 完善道路标志和标线:在施工完成后,要对道路进行标志和标线的完善,保证车辆和行人的安全。
2. 道路清洁和绿化:对施工后的道路进行清洁和绿化工作,保持道路的整洁和美观。
3. 定期检查维护:对新建的附属道路进行定期的检查和维护,及时发现并解决问题,延长道路使用寿命。
4. 安全管理:建立健全的安全管理制度,做好道路安全管理工作。
一、工程概况本工程位于我国某城市,道路全长1000米,宽40米,设计车速为40公里/小时。
道路附属工程包括道路排水、照明、绿化、交通标志及标线等设施。
为确保工程顺利进行,特制定以下施工方案。
二、施工组织1. 施工单位:XXX有限公司2. 施工人员:项目管理人员、技术人员、施工人员、监理人员等3. 施工进度:本工程计划于2022年3月1日开始施工,2022年12月31日竣工。
三、施工准备1. 施工图纸:按照设计单位提供的施工图纸进行施工。
2. 材料设备:确保施工材料、设备的质量,满足工程要求。
3. 施工现场:施工现场平整、排水良好,设置明显的警示标志。
4. 施工人员:对施工人员进行技术培训和安全教育,提高施工技能和安全意识。
四、施工方法及工艺1. 道路排水(1)排水管道:采用PVC排水管道,直径为300mm,管道铺设深度为0.8米。
(2)检查井:检查井采用钢筋混凝土结构,直径为1.5米,井盖采用铸铁井盖。
(3)雨水口:雨水口采用铸铁雨水口,间距为30米。
2. 照明(1)路灯:采用LED路灯,功率为100W,间距为50米。
(2)灯具安装:灯具采用吊杆式安装,吊杆长度为2米。
3. 绿化(1)绿化带:绿化带宽度为1.5米,种植乔木、灌木和草坪。
(2)绿化材料:选用适应本地区气候的植物,确保绿化效果。
4. 交通标志及标线(1)标志:采用反光标志,包括交通标志、指路标志等。
(2)标线:采用反光标线,包括车道线、停车线等。
五、施工质量控制1. 材料检验:对施工材料进行严格检验,确保材料质量符合要求。
2. 施工过程:严格按照施工图纸和规范进行施工,确保施工质量。
3. 质量验收:施工过程中进行阶段性质量验收,确保工程质量。
六、安全措施1. 施工现场设置安全警示标志,加强施工人员安全意识。
2. 严格遵守施工现场安全管理规定,确保施工安全。
3. 施工过程中,加强对施工人员的安全教育,提高安全技能。
4. 定期进行安全检查,及时消除安全隐患。
市政道路工程道路附属施工方法一、道路照明施工方法:1.设计照明布点方案:根据道路的等级、功能和照明要求,确定照明的位置、间距和灯具类型等,并绘制出照明布点图。
2.配电系统施工:将电源线路引入道路照明区域,设立变压器、配电柜,并进行线路敷设和接线工作。
3.灯杆安装:根据照明布点图,选址、挖孔、安装灯杆,确保灯杆的安全稳固。
4.灯具安装:根据照明设计要求,在每个灯杆上安装适合的灯具,进行电气连接,并调试灯光效果。
5.系统调试与验收:对照明系统进行全面的调试,确保照明效果符合设计要求,并进行最终验收。
二、标志标线施工方法:1.标线规划:根据道路的等级和功能,确定标线的种类、位置和尺寸,并绘制出标线布设示意图。
2.清洗与处理:在施工前先对道路进行清洗,除去附着物和杂草,并进行必要的处理,如填补坑洞、修补路面等。
3.基础处理:对需要标线的路段,先进行基础处理工作,如修整路面、打磨路面等,确保标线施工的平整。
4.临时交通管制:在施工区域进行临时交通管制,设置警示标志和警示灯,保证施工安全。
5.标线施工:根据标线布设示意图,在道路上进行标记,使用适当的油漆和施工设备,确保标线的质量和准确度。
6.标志安装:根据道路布局和行车规范,设置交通标志,选好标志位置并进行安装。
三、绿化景观施工方法:1.设计方案制定:根据道路绿化的要求和市容景观规划,制定绿化方案,确定绿化区域、植被种类等。
2.土壤改良与肥料施用:对绿化区域的土壤进行改良,调整土壤的酸碱度和肥力,并施用适量的肥料。
3.植物栽培与配置:根据绿化方案,选择适合当地气候和土壤条件的植物进行培育,进行合理的排列和配置。
4.种植与养护:对培育好的植物进行种植,并进行绿化养护工作,如浇水、修剪、病虫害防治等。
5.绿化配套设施安装:安装绿化配套设施,如草坪灌溉系统、园路等,确保绿化景观的完整性和功能性。
6.环境保护与清理:在施工过程中要注意环境保护,做好垃圾清理和修复工作,保持施工现场的清洁和整洁。
附属工程道路专项施工方案一、施工背景随着城市建设的不断发展,附属工程道路的建设也变得越来越重要。
附属工程道路不仅要满足日常交通的需求,还要更好地服务于城市的美化和环境保护。
因此,附属工程道路的专项施工方案显得尤为重要。
二、项目概况本项目是针对某城市附属工程道路的改造和提升工程,总长度约为10公里。
主要包括改建人行道、设置交通标志标线、绿化带美化等附属工程。
整体工程的施工周期约为6个月,总投资额约为500万元。
三、施工目标1. 提高道路的运输能力,改善交通流量;2. 提升人行道和绿化带的品质,营造宜居环境;3. 提升道路的整体形象和功能。
四、施工方案1. 施工前期准备a. 制定详细的施工计划,明确施工流程和时间节点;b. 对施工区域进行全面勘查和测量,制定详细的设计方案;c. 采购所需的施工设备和材料;d. 开展施工前的安全培训和技术培训。
2. 人行道改建a. 在不影响正常交通的情况下,拆除原有人行道;b. 进行新人行道的铺设和装饰,确保安全和美观;c. 添加人行道边界线,提醒行人和车辆分界,增加安全性;3. 交通标志标线设置a. 根据道路的实际情况,设置交通标志和标线,确保交通秩序;b. 对交叉口和人行横道进行重新规划和标识;c. 确保标志和标线的清晰度和耐久性。
4. 绿化带美化a. 对沿途的绿化带进行重新规划设计,选择适宜的植被进行种植;b. 增加绿化带的美化设施,如喷泉、雕塑等;c. 对绿化带进行定期的养护和管理,确保绿化带的整洁和美观。
5. 施工期间的安全保障a. 严格按照施工计划进行施工,确保施工进度和质量;b. 设立施工现场警示标志,确保施工区域的安全性;c. 加强施工现场的安全管理,定期进行安全检查和隐患排查。
六、环境保护和节能减排1. 降尘措施a. 在施工现场设置喷淋设备,进行定期的洒水降尘;b. 对施工现场的积尘进行定期清理,降低粉尘排放量;c. 确保施工区域的正常通风,减少尘埃积聚。
道路附属工程施工方案一、前言道路是人们出行的重要通道,而道路附属工程是道路建设中的重要组成部分,包括路灯、交通标志、护栏、桥梁等。
因此,道路附属工程施工方案的制定和实施,直接关系到道路的安全性和便利性。
二、工程概述本工程是一座连接城区和郊区的主干道路附属工程,全长10公里,宽度20米,设计速度60公里/小时。
主要包括路灯、交通标志、护栏、桥梁等附属工程。
三、施工内容1.路灯本工程路灯采用路灯柱和路灯灯头相结合的形式,路灯柱采用钢筋混凝土结构,路灯灯头采用LED灯头。
路灯安装高度为6米,间距为40米。
施工步骤:(1)测量路灯柱的基础槽位置。
(2)清理基础槽,并浸润基础槽。
(3)制作路灯柱,并卡入基础槽中。
(4)焊接并安装灯头。
(5)调整路灯亮度,定位路灯的方位角。
2.交通标志交通标志包括告示牌、指路牌、警示牌等,本工程交通标志采用木制底板和彩色胶板组成,标志形状为矩形。
施工步骤:(1)根据设计要求确定交通标志的大小和形状。
(2)制作交通标志的木制底板。
(3)将彩色胶板贴在木制底板上。
(4)根据标准画出交通标志的文字和图案。
(5)将文字和图案制成印刷版,印刷在彩色胶板上。
(6)安装交通标志。
3.护栏护栏采用钢筋混凝土结构,高度为1.2米,宽度为0.45米。
护栏的主要作用是保护道路两侧的行人和车辆。
施工步骤:(1)根据设计图纸制作钢筋混凝土构造。
(2)将护栏基础槽挖出来,并在基础槽内浸润。
(3)将钢筋混凝土构造卡入基础槽中。
(4)排除空隙和气泡。
(5)完成钢筋混凝土构造,进行养护。
4.桥梁本工程的桥梁采用预应力钢筋混凝土梁式桥梁,长30米,宽10米,桥面高度3米。
桥梁的应力保持时间为7天。
施工步骤:(1)根据设计要求制作模板,浇筑混凝土。
(2)在混凝土未完全硬化时进行普通预应力。
(3)浇筑压荷层并进行轴力抵消。
(4)在混凝土强度达到要求后进行钢筋混凝土梁的预应力加固。
(5)进行桥梁底部防腐处理,并安装防水层,防止水腐蚀。
道路附属构筑物施工方案一、雨水口及支管安装1、雨水口:本工程设计为单篦雨水口,根据路边线与雨水口的关系及雨水口桩号确定位置和放线开槽,砌筑要求尺寸准确,砂浆饱满、勾缝均匀,砂浆标号满足设计要求,破角砖不得在口内外露面,并不得出现通缝。
雨水口内相连的雨水支管头要求与墙壁平齐。
2、雨水支管在水泥级配稳定碎石基层做完后进行开挖沟槽,按照设计坡度挖好沟槽•,按“四合一”法施工,两端挂小线调直管道,不得出现弯曲折点或反坡,将管子固定后灌注包封混凝土。
3、雨水口支管坡度为1%。
,采用180°混凝土包封。
4、雨水口位置、砂浆标号等应满足设计要求。
砌筑要求尺寸准确、砂浆饱满、勾缝均匀。
外露面砖体不得缺棱掉角。
砌筑时并不得出现通缝。
雨水口内相连的雨水支管头与墙壁平齐,不得外露。
5、回填采用挖出的电石喳粉煤灰添加5%的水泥搅拌均匀后回填,回填至电石麓粉煤灰基层顶标高。
二、路缘石安砌1、施工前进行钉桩,直线部分桩距10T5m,路口弯道部分桩距1-5mo2、安砌时内侧挂线,让线5mm。
竖缝均匀一致,保持缝宽5mm。
砌完后,要求直线段侧面直顺、顶面平顺、无错台现象;弯道采用特制弧型弯道牙,无障碍人行盲道缘石坡度一致、直顺。
3、水泥砂浆配合比必须准确,符合强度要求,路缘石安砌后顶部平整,无错牙,勾缝饱满严密、整洁、密实、均匀,路缘石背后及底部混凝土配合比要准确,符合强度要求。
4、路缘石根据用量直接卸入施工现场。
5、路缘石比较沉重,搬运时注意不得磕破起棱角,并穿戴好防护用品,避免砸伤。
6、路缘石安砌后按照设计要求浇筑后背混凝土,浇筑时避免碰歪路缘石。
7、路缘石外露20cm,在主辅隔离带预留雨水泄水槽,主辅路路缘石采用顶平接。
8、路缘石安砌后采用湿法养生3天,防止碰撞。
9、路缘石安砌结束后,要及时进行养生,设置防护拦等进行保护。
10、路缘石施工工艺路缘石施工工艺框图三、人行道板铺设施工一、施工准备1)根据施工场地情况,做好平面布置,施工用水、临时排水、用电搭接到位。
道路工程附属施工方案一、引言随着城市化进程的不断推进,道路建设已经成为城市建设的重要组成部分。
道路建设不仅仅是简单的铺设道路,还包括道路的附属设施建设,比如路灯、排水系统、绿化等。
这些附属设施的建设将直接影响到道路的使用效果和周边环境的美观度,因此,在进行道路建设的时候,必须进行附属施工方案的设计和实施。
二、附属施工方案的编制目的1. 符合规划要求。
根据城市规划的要求,制定合理的附属施工方案,确保道路建设与城市规划要求相一致。
2. 提高道路使用效果。
通过合理的附属施工方案,提高道路的排水、照明等设施的使用效果,增加道路的安全性和舒适度。
3. 降低建设成本。
通过科学设计和合理施工,降低附属施工的成本,提高投资回报率。
4. 美化城市环境。
通过绿化、景观设计等附属施工,美化城市环境,提高城市形象。
三、附属施工方案的内容1. 路灯设计方案。
路灯是道路附属施工中的重要部分。
设计方案包括路灯的布置、灯型选择、光照设计等内容。
2. 排水系统方案。
排水系统是保证道路畅通的重要设施。
排水系统方案包括雨水排放管道的设计、雨水口的设置等内容。
3. 绿化设计方案。
在道路两侧、中央等地方进行绿化,美化城市环境,绿化设计方案包括植物种类选择、绿化带宽度等内容。
4. 道路标识和交通设施方案。
道路标识和交通设施的设置会对交通流畅度有很大影响,包括路牌设置、交通信号灯设计等内容。
5. 安全设施方案。
包括护栏的设置、路缘石的设置、应急救援站点设置等内容。
6. 其他附属设施设计方案。
比如广告牌设置、雨篷设置等其他相关设施的设计方案。
四、附属施工方案的制定流程1. 调研勘测。
在制定附属施工方案之前,需要对周边环境进行详细的调研勘测,了解道路的具体情况,包括交通流量、周边建筑物、地形地貌等。
2. 规划设计。
根据调研勘测的结果,进行规划设计,确定附属设施的设置位置、数量、类型等。
3. 技术方案设计。
根据规划设计,编制具体的技术方案设计,包括施工图纸、工程量清单等内容。
市政道路及附属设施工程施工方案第四节道路工程施工方案道路工程由道路主体工程和道路附属工程组成。
道路主体工程包括道路挖方、道路填方、路基换填、路床处理、二灰垫层和沥青混凝土面层等分项工程组成;道路附属工程包括雨水口及雨水连接管、路缘石、人行步道、公交站台、现浇挡土墙、劈裂砖饰面、不锈钢栏杆安装等分项工程。
1.测量放线及前期土工试验:工程施工时全段每隔20~25m设置一组中心桩;每100m设置一临时水准点,按顺序编号;各流水作业段每20m设一组边桩,并按设计道路断面放出边坡坡角线。
施工过程中发现桩点错位或丢失应及时校正或补桩。
分别对填方段原地面、挖方段利用土和取土场取样进行土工试验,确定填料的最大干密度和最佳含水量,为土方及路床施工提供各项试验数据。
2. 试验路段:路基开工前,在监理工程师旁站下结合路段选择有代表性、长度不小于100m的路段作为试验路段,进行压实试验;并将试验结果报告监理工程师批准。
试验时,记录设备的类型、最佳人机组合方式、碾压遍数、碾压速度及每层材料的松铺厚度和含水量等。
并根据试验数据制定施工措施以指导路基施工。
施工中如发现土质与设计文件不符时,施工单位应及时与甲方及设计单位联系,以制定相应的处理措施。
3.填方路基施工工艺路基填方按“三阶段、四区段、八流程”施工程序展开施工,具体内容为:三阶段:准备阶段、施工阶段、竣工阶段;四区段:填土区、平整区、碾压区、检测区;八流程:施工准备、基底处理、分层碾压、摊铺整平、洒水晾晒、碾压夯实、检测记录、路面整修。
填土路基施工工艺艺流程见图4-4 所示:图4-4 路基填筑压实工艺流程图3.1基底处理施工前要先对整个施工范围进行清表,先将原地面表层的建筑垃圾和生活垃圾全部清除,草皮树根等杂物清除深度不小于30cm;对原地面坡度陡于1:5的地段,先将原地面挖成向内倾4%的台阶,台阶宽度2.0m,然后分层碾压填筑。
对于回弹模量达不到设计要求的路床要进行换填或石灰土加固处理。
一、工程概况本项目为XX道路路面附属工程,位于XX市XX区,全长XX公里,包括道路两侧人行道、绿化带、排水设施、交通设施等附属工程。
工程总投资约为XX万元,工期为XX个月。
本方案旨在确保工程顺利进行,达到设计要求,确保施工质量和安全。
二、施工准备1. 组织机构成立项目施工指挥部,下设工程技术组、质量安全管理组、物资设备组、施工队伍等,明确各部门职责和分工。
2. 施工图纸和技术资料组织施工人员认真阅读施工图纸,熟悉设计要求,确保施工过程中严格按照设计图纸执行。
同时,收集整理相关技术资料,为施工提供依据。
3. 施工材料及设备根据工程需求,采购符合国家标准的施工材料,确保材料质量。
设备选型应满足施工要求,保证设备性能稳定。
4. 施工队伍组织施工队伍进行技术培训,提高施工人员素质。
对施工人员进行安全教育,确保施工安全。
三、施工工艺1. 人行道施工(1)基础处理:清除人行道范围内的杂草、杂物,对地基进行平整、压实。
(2)基层施工:采用C20混凝土进行基层施工,厚度为XX厘米。
(3)面层施工:采用XX耐磨材料进行面层施工,厚度为XX厘米。
2. 绿化带施工(1)绿化带平整:清除绿化带内的杂草、杂物,对地基进行平整、压实。
(2)绿化带绿化:根据设计要求,选择适宜的植物进行绿化。
3. 排水设施施工(1)检查井施工:按照设计要求,设置检查井,并进行混凝土浇筑。
(2)排水管道施工:采用PVC排水管道,按设计要求进行铺设。
4. 交通设施施工(1)交通标志施工:按照设计要求,设置交通标志。
(2)交通标线施工:采用反光涂料进行交通标线施工。
四、施工进度安排1. 施工准备阶段:XX天2. 人行道施工阶段:XX天3. 绿化带施工阶段:XX天4. 排水设施施工阶段:XX天5. 交通设施施工阶段:XX天6. 工程验收阶段:XX天五、质量保证措施1. 严格遵循国家相关标准和规范,确保施工质量。
2. 加强施工过程中的质量控制,严格执行检验制度。
路面附属工程施工方案一、工程概况路面附属工程是指与道路路面相联系的各项工程,包括路缘石、人行道、排水系统、交通标志标线等。
路面附属工程施工的主要目的是在道路使用功能的基础上满足人们对交通、环境、安全等各方面的需求,提高道路的使用性能,保障行车、行人的安全。
本工程位于XX省XX市,为一条城市主干道路,全长XX公里。
路面宽度为XX米,包括XX车道,XX米的人行道。
道路两侧需铺设路缘石,设置交通标志标线,并进行排水系统的建设。
二、施工单位及人员施工单位为XX建筑施工有限公司,负责本工程的施工任务。
施工人员包括项目经理、技术负责人、工程监理员、施工人员和机械操作人员等,总人数约为XX人。
三、施工准备工作1. 制定详细的施工计划,确定工程进度、质量、安全等管理要求,并报相关部门批准。
2. 确定施工现场的范围和标志,并设置警示标志。
3. 按照施工图纸要求,做好设备和机械的准备工作,并进行必要的维护和保养。
4. 对施工人员进行安全生产教育和培训,严格遵守施工现场的安全规定。
5. 准备好所需的施工材料和设备,并按照规定进行验收和备案。
6. 开展施工现场的环境整理和清理工作,保持施工现场的整洁。
四、施工工艺1. 路缘石施工(1)测量与定位:按照设计要求,确定路缘石的位置和高度。
(2)挖土开槽:在路缘线的位置挖掘土槽,保证路缘石的稳定。
(3)安装路缘石:按照设计要求,安装路缘石,保证水平和垂直度。
(4)砌筑背填:在路缘石两侧进行背填,保证路缘石的稳定。
2. 人行道施工(1)准备基础:对人行道进行基础处理,确保平整度和承载力。
(2)铺设材料:根据设计要求,铺设人行道材料,保证平整度和防滑性。
(3)设置井盖:在人行道上设置井盖,方便日常维护和检修。
(4)设置交通标志标线:在人行道上设置交通标志标线,指示行人通行方向。
3. 排水系统施工(1)挖掘排水沟:在道路两侧进行排水沟的挖掘,保证排水效果。
(2)设置排水管道:在排水沟中设置排水管道,确保排水畅通。
道路及附属设施工程施工方案一、工程概述道路及附属设施工程是指为了满足城市交通需求,改善交通状况,提高城市交通效率而进行的道路建设工程。
本工程包括道路基础建设、路面铺装、交通信号灯、路灯、护栏、标线等附属设施的建设。
该工程的施工,将直接影响到城市交通状况和居民的出行体验,因此施工方案的制定十分重要。
二、施工前准备1. 现场清理:在施工前,需要对道路及附属设施进行彻底的清理,将附着在路面上的灰尘、杂物和残留物进行清理,以便后续施工作业的顺利进行。
2. 设备检查:施工前需要对施工所需的设备进行全面检查,确保设备的正常运转,做好维护工作,减少因设备故障而造成的施工延误。
三、施工过程1. 道路基础建设:道路基础建设是道路施工的重要一环,包括路基、路面、排水系统等建设。
在施工过程中,需要对道路地基进行夯实处理,保证道路基础的坚固和稳定。
2. 路面铺装:路面铺装是道路建设的核心环节,其施工要求严格,需要对路面进行均匀的铺装,同时注意铺装的平整度和耐久性。
3. 交通信号灯:对交通信号灯的安装需要在道路施工完成后进行,需要对信号灯进行合理的布局和设置,以保证交通的顺畅和安全。
4. 路灯:路灯的设置也是道路及附属设施建设的重要一环,需要对路灯进行合理的安置,保证夜间行车的安全性。
5. 护栏:对护栏的安装需要在道路建设的后期进行,护栏的设置需要符合交通规范,保证道路的安全和美观。
6. 标线:道路标线是交通安全的重要标识,需要对道路标线进行清晰的划线,以保证交通的有序进行。
四、施工安全措施1. 安全防护:在施工过程中,需要对施工现场进行安全防护措施的设置,保证施工人员和过往行人的安全。
2. 交通管制:为了保障道路交通畅通,需要在施工过程中进行交通管制,对施工区域进行合理的封闭和分流,避免交通拥堵和安全事故的发生。
3. 环境保护:在施工过程中,需要对施工现场进行环境保护,做好扬尘、噪音等污染物的控制,保护周边环境的清洁和安全。
道路附属工程施工方法1.1路缘侧石、锁边石施工方法1、工艺流程:基层施工→路缘石下1:2水泥砂浆→安装路缘石→现浇路缘石后座砼。
2、施工方法(1)本工程路缘石全部采用C40预制混凝土路缘石,路缘石安装前要认真检查是否有破损、掉角、裂纹等,确认合格后方可使用。
(2)测量放线定出路缘石的位置,每10m设桩位,在测桩位时同时在桩顶上测放高程。
(3)路缘石采用2cm厚1:2水泥砂浆卧底,接缝宽度为0.2cm,采用胶粘合,砌完的路缘石顶面须平整,线条直顺,弯道圆滑。
(4)事先计算好每段路口路缘石块数,路缘石调整块用机械切割,雨水口处的路缘石与雨水口配合施工。
(5)路缘石安装后,必须再挂线调整路缘石至顺直、圆滑、平整,对路缘石进行平面及高程检测,每20m 检测一点,当平面及高程超过规范时进行调整。
(6)路缘石采用C15混凝土底座及后座,浇筑前应先清理下承面,然后支模浇筑。
(7)路缘石的养护期≥3 天。
安装完成的地段,要对成品加以保护,防止碰撞、变形。
1.2人行道、盲道、树池施工方法1、人行道结构形式人行道宽度为2.5m,从上至下结构形式为透水砖(20*10*6)+3cm 干硬性水泥砂浆+15cm厚C15水泥混凝土基层+土基。
2、施工工艺流程测量放线→基底找平→摊铺基层砼→铺砌透水砖→平面、高程检测。
3、施工要点(1)根据设计的平面及高程,沿人行道边线进行测量放线,建立方格网,以控制高程及方向。
(2)根据测量测设的位置及高程,先对土路基底找平并碾压,保证压实度不小于92%。
(3)装模摊铺15cm厚C15水泥混凝土。
(4)铺砌人行道砖,人行步道采用采用6cm厚20*10*6自洁式透水砖,下铺3cm厚干硬性水泥砂浆,盲道砖具体尺寸参照图纸,做法同步道砖。
(5)铺砖时轻轻平放,用橡胶锤敲打稳定,但不得损伤砖的边角。
砂层不平时须重新用砂浆找平,严禁向砖底填塞或支垫碎砖块等。
(6)铺好砖后检查是否稳固及面层平整度,发现方砖有活动现象时,立即修整。
道路附属工程施工方案1.路缘石安砌路缘石安砌前,应按产品质量标准进行现场复检,合格方可使用。
预制混凝土路缘石应符合下列规定:预制混凝土路缘石的强度等级应符合设计要求.预制混凝土路缘石表面不得有蜂窝、露石、脱皮、裂缝等现象;预制混凝土路缘石允许偏差应符合规定.1。
1机动车道两侧路缘石安砌机动车道两侧路缘石为25×49.5×10cm预制混凝土平缘石外侧安砌L型-甲2混凝土立缘石,基础结构为2cm厚1︰3水泥砂浆卧底下面浇注3cm厚的C15豆石混凝土。
路缘石外露20cm。
1。
1.1二灰砂砾基层检查合格后,测量放线,浇注豆石混凝土,强度达到设计要求后,先安砌立缘石。
每5m设1控制点挂线安装砌筑,立缘石下用设计要求的1︰3水泥砂浆卧底,卧底砂浆达到强度要求后进行灌缝并安砌平缘石。
1.1.2立缘石安装接缝为10㎜用M7.5水泥砂浆勾缝,并将外露面压成凹型。
1.1。
3在立缘石后背回填素土并夯实,保证路缘石安砌稳定,防止变形。
1.1。
4养护不少于7天,此期间严禁碰撞.1。
1。
5质量要求:安砌好的路缘石应缝宽均匀、线条顺直、顶面平整、砌筑牢固。
1.2非机动车道两侧路缘石安砌非机动车道两侧路缘石为乙1型路缘石,基础用2cm厚1︰3水泥砂浆卧底。
1.2.1人工填筑15cm二灰砂砾垫层,宽度为27cm,在其上安砌方法立缘石,安砌方法同机动车道立缘石,安砌完成后,在机非分隔带一侧的立缘石背后用C15豆石混凝土浇注三角灰加固。
路缘石外露15cm。
1.2。
2在人行步道一侧的立缘石后背填筑二灰砂砾夯实作为三角灰固定路缘石。
1。
3 人行步道外侧路缘石安砌人行步道外侧路缘石采用乙2型立缘石(8/10×30×49.5cm),下面用2cm厚1︰3水泥砂浆卧底。
1.3。
1先施工人行步道砂砾垫层,待垫层养生7天后,放线挖槽,按照设计要求每5m设1控制点挂线安装砌筑路缘石。
1.3。
2 路缘石安装好后,用水泥浆灌缝,用M7。
5水泥砂浆勾缝,并将外露面压成凹型。
1.3.3立缘石两侧的肥槽用M7。
5水泥砂浆灌注.2. 雨水口2。
1.1 雨水口应与道路工程配合施工。
按道路设计边线及支管定出雨水口中心线桩,雨水口长边必须重合道路边线。
2。
1。
2 按雨水口中心线桩挖槽,挖至设计槽底。
槽底要夯实,并浇筑C10混凝土基础。
2.1。
3雨水口砌筑(1)砌筑井墙,随砌筑随勾平缝,用C10混凝土将墙外肥槽回填捣实。
(2)雨水连接管管口要与雨水口内壁平齐,并且连接管的截断口不允许外露。
(3)雨水口砌筑完成后,暂时不安装雨水篦子,盖木板或用铁板覆盖,以备在道路面层施工时,压路机通过不致被压坏。
最后一层沥青混凝土摊铺前挂线安装好雨水篦子,上面用等面积胶合板覆盖。
3. 彩色人行步道方砖铺装本工程人行步道铺设的彩色方砖尺寸为25×25×5cm,距离外侧立缘石25cm铺设5cm厚的彩色盲道砖,宽度50cm.3.1 人行步道二灰砂砾基层施工方法同道路工程,结构厚15㎝。
3.2彩色人行步道方砖的垫层采用M7.5水泥砂浆,厚度为2㎝,铺砌时轻轻平放,用橡胶锤敲打稳定找平,但不得损伤边角.砂浆随用随拌和,不得积压,最长时间不能超过120分钟。
3。
3彩色方砖铺砌前先将基层整平压实,表面清理干净,以两侧路缘石顶为准挂纵向与横向高程线,先分段冲筋,后填空铺装,随时检查位置与高程。
3。
4 铺好彩砖应检查稳固程度及面层平整度,发现方砖有活动现象时,应立即整修.3。
5 人行步道砖的养生期一般不少于7天,养生完成后用干砂扫幔灌缝。
灌缝要反复进行,直至灌满为止。
3.6 砌筑后成品区设围档封闭.M7.5砌筑水泥砂浆未达到50%设计强度时禁止行人通过,未达到100%设计强度时禁止任何车辆通过。
4。
钢筋混凝土树池本工程树池为钢筋混凝土框架构造,由4块钢筋混凝土边框构成,每块边框尺寸为115×15×12cm,拼装砌筑成125×125cm的方形树池。
树池间距5。
0m。
本工程树池钢筋混凝土框架委托混凝土制品厂生产,运到现场砌筑.4。
1 树池与步道同步施工,应先放混凝土树池位置,再根据图纸排好方砖大样.以保证方砖铺砌缝隙均匀一致。
4.2 树池边框进场前除出具生产合格证外,应严格进行质量检查,对其几何尺寸、强度、外观进行抽样检测,合格者方可使用。
4。
3 树池必须挂线操作,以两侧路缘石顶为准挂纵向与横向高程线,按设计图纸要求砌筑钢筋混凝土树池边框,要求其位置准确,外形方正,顶面与步道方砖平齐。
4.4 树池安砌前要将树池内部的二灰砂砾清理干净,树池安砌完成,砂浆达到设计强度后,在其中填入种植土.5.现浇混凝土挡墙阳光北大街0+000~0+305挖方段在道路西侧从长虹东路北人行步道边缘开始沿线路向北设一现浇混凝土挡墙,用空心劈裂砖贴面。
挡墙最高达5.0米,墙顶与地面平齐,地面以上设现浇钢筋混凝土地袱,安装复合不锈钢围栏。
5.1挡土墙构造说明挡土墙基础以下设20cm~40cm的二灰砂砾垫层;基础宽度和厚度根据墙高而定,宽度变化为1。
10m~3.05m,厚度变化为0.40m~0。
65m.挡土墙板顶设计高程要综合考虑现状地面高,各段墙体之间的顶面高差按照0.20米设置,顶部为现浇钢筋混凝土地袱,上面安装复合不锈钢围栏,栏杆与地袱内的预埋件焊接。
挡土墙每隔10米设一道沉降缝,缝宽50mm,缝间侧墙涂刷一层乳化沥青。
墙高大于1.5m时沿墙长每隔4.0米设一泄水孔,孔眼处墙背用3~7cm的碎石堆积直径不小于50cm。
5.2施工顺序测量放线→开挖基础→垫层施工→现浇基础→浇筑墙身→墙背回填→砌筑劈裂砖→浇注地袱→安装复合不锈钢围栏。
5。
3 施工工艺流程施工工艺流程见下页图4—8所示。
5.4 施工工艺要求图4-8 现浇挡土墙施工工艺流程图5.4。
1 测量放线根据挡土墙与道路中线关系,采用全站仪放样挡土墙中线;采用水准仪测量出挡土墙高度,根据挡土墙高度计算基础宽度,利用钢卷尺量距法确定挡土墙基础开挖边线。
5.4.2 基础开挖测量放线基础开挖及检验二灰砂砾填筑换填承载力不符合设计要求 钢 筋 绑 扎基础砼浇筑钢 筋 绑 扎浇注墙身混凝土墙背回填 砌筑劈裂砖检 查 验 收现浇地袱安装围栏根据基础宽度和埋深,采用人工开挖和人工配合挖掘机开挖的方式开挖基础,基底由人工清理。
基坑开挖至设计标高,及时对其地质条件、地基承载力进行检验确保满足设计要求。
5。
4。
3垫层施工二灰砂砾填筑采用水平分2层填筑,每填层厚度为20cm,人工分层摊铺夯实成型,密实度要达到95%(重型击实标准)。
合格后洒水养生7天.垫层施工时用10mm厚的沥青木板按照10m间距设沉降缝,将垫层隔开。
5.4。
4 基础混凝土浇筑二灰砂砾垫层回填结束,经试验压实度检验合格后,应及时进行挡墙基础施工。
挡墙基础为现浇钢筋混土结构,厚度根据挡墙高度计算得出,一次浇筑完成。
模板采用通用组合式钢模板,用钢管、方木支撑,钢筋加工、绑扎和墙体竖向钢筋的的位置、保护层厚度要准确。
挡墙基础施工分段长度为10m一段,分段处留有沉降缝,缝宽1cm,施工时用泡沫板板隔开,基础混凝土沉降缝与垫层二灰砂砾沉降缝要对齐一致。
5.4.5 墙身混凝土浇注(1)绑扎钢筋校正基础混凝土中预埋的墙体竖向钢筋,并绑扎横向钢筋。
(2)支立模板挡土墙体模板支撑形式见图4—9和图4—10。
墙身模板采用组合钢模板,端头用U形卡连接,用M14对拉螺栓用来保持两侧模板的间距,内楞采用常用的截面为15cm×15cm方木,外楞采用φ48mm×3.5mm双钢管。
(3)安装泄水管和各种预埋件模板支立完成后,按照设计位置安装泄水管和预埋件.泄水孔沿墙体方向间距4。
0米设置,泄水管采用D=80mm的PVC管,出水口距离人行步道表面的高度为60cm,按4%的坡度安设,;浆砌劈裂砖块和现浇地袱的预埋筋位置和外露长度要符合设计要求。
(4)浇注方式及顺序采用商品混凝土,罐车运送到现场,混凝土泵车泵送入模,人工振捣。
为便于施工,墙身高度超过1.5m时要搭设脚手架.高度小于3.0米的墙身可以一次浇筑,大于3.0米的要分两次浇筑.浇筑时采取跳仓施工的方式进行,墙体分仓长度为10m,两仓之间为沉降缝。
图4-10 模板支设示意图图4-9 模板面板及龙骨构造示意图12-吊环;13-上卡板;20-沉头螺丝;21-地脚螺丝6、7-竖肋(竖龙骨);8、9、22、23-小肋(扁钢竖肋);14-顶横龙骨;16-撑板钢管;18-螺母;19-垫圈1-面板;2-底横肋(横龙骨);3、4、5-横肋(横龙骨);10、17-拼缝扁钢;11、15-角龙骨;91011128456321142322213146181921620211155。
4。
6沉降缝处理墙身混凝土浇注时,仓与仓之间用0.5c m厚的泡沫板分隔,浇注完成拆模后将泡沫板取出来,缝间侧墙涂一层乳化沥青.5.4.7墙背回填当墙体混凝土强度达到设计要求后,及时对墙体后背进行回填。
回填要使用小型夯实机械,工作面比较宽敞时,可以使用压路机,但不能振动,也不能靠近墙身0。
5米范围内。
泄水孔的进水口础回填时要用3~7cm的卵石或碎石做为反虑层,堆积直径不小于50cm.6。
砌筑混凝土劈裂砖饰面挡土墙表面砌筑C30混凝土空心劈裂砖饰面,混凝土空心劈裂砖尺寸为19cm×19cm×39cm,委托水泥制品厂预制。
人行步道铺设完成后,即可砌筑混凝土空心劈裂砖。
要按照道路纵坡间隔10米挂线砌筑,砌缝宽度10mm,缝间要满铺水泥砂浆,边砌边将砌缝搂平.按照设计要求插入竖向钢筋,并与墙体预埋横向钢筋焊接在一起,使空心劈裂砖内的钢筋能够使空心劈裂砖紧密贴在墙体表面上。
砌缝要用1:3水泥砂浆勾成凹缝,压实抹光。
混凝土劈裂砖饰面质量要求:各部位尺寸准确,棱角顺直,颜色一致.7。
浇注钢筋混凝土地袱,安装不锈钢栏杆在挡土墙和空心劈裂砖饰面施工完成后,在墙顶支立模板,绑扎钢筋,浇注地袱。
地袱钢筋要与墙体预留钢筋焊接牢固,预埋件的位置和高程要准确无误。
地袱和不锈钢栏杆的施工需要根据详细的施工图编制具体施工方案报请监理工程师审批后实施.8. 护坡网格本工程的挖方和填方边坡坡率采用1︰1。
5,坡面采用C35砼六角网格进行防护。
8。
1 开挖护坡基础沟槽,浇筑护坡基础混凝土。
8。
2修整坡面.采用人工配合机械修整坡面,挖方段坡面要将表面松散的土层清除,露出坚实原状土;如果有超挖现象,超挖部分必须填土夯实。
填方路基的边坡先用挖掘机将超填的30cm挖除20cm,剩余的10cm由人工清刷,保证整个坡面的坡面平整和坚实。
8.3六角网格砖砌筑坡面填方段从路肩设计高程向下沿坡面计算砌筑层数,分层挂线,再从最低处开始向上砌筑,必须保证路肩下面第一层砌块整齐美观,整个坡面外露砌块平顺完整,需要切断调整的半块砌块要放在最下面的位置。
