技术交底记录TJ样本
- 格式:doc
- 大小:166.00 KB
- 文档页数:11

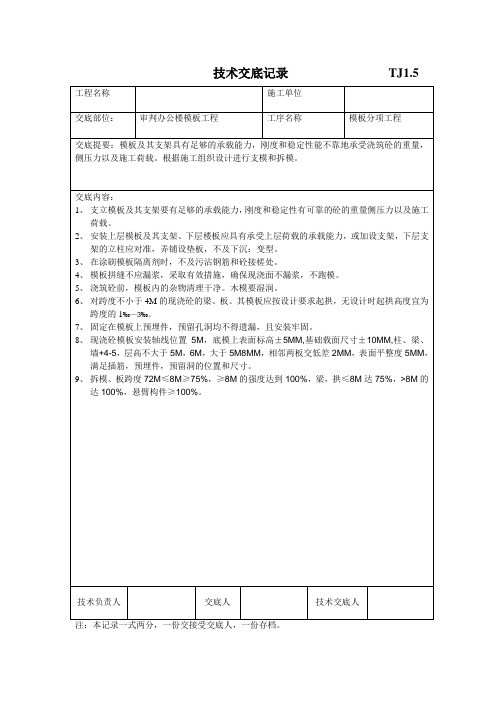

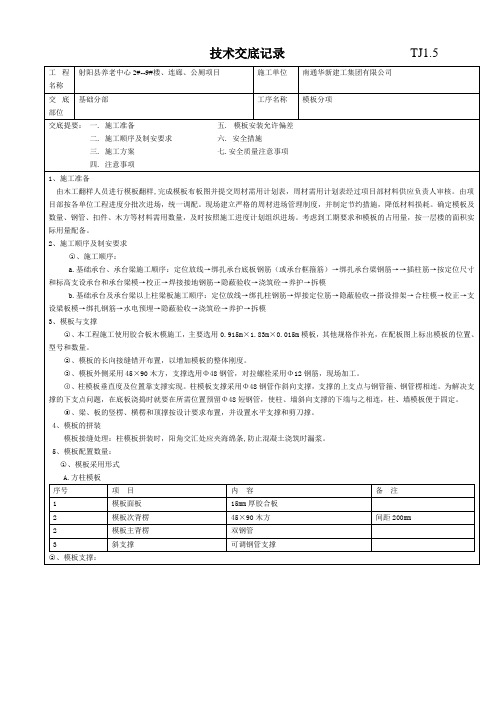

技术交底记录苏TJ2.1.3小钢板保证墙壁的厚度,用塑料套管保护螺栓,拆模板时将螺栓取出重新使用。
穿墙螺杆洞为防止剪力墙施工时发生的两次浇筑砼过程中,发生上下墙体错位的质量问题,采取下层剪力墙中预留对拉螺杆或下层顶部模板暂缓拆除的方法,如下图:上下楼层剪力墙支模大样(四)梁板模板的安装本工程所有梁、板模板均采用轮扣式满堂架支撑体系。
梁底横内楞:梁底两角纵向布置四条50*80*4000木枋,中间铺木方,间距300㎜;垂直支撑选用¢48×3.0㎜轮扣钢管满堂架,梁支撑立杆纵横向间距均为600mm~1200㎜,步距1200㎜。
平板模板采用18厚胶合板,下龙骨采用钢管、方木采用50×80mm,间距300~400mm。
(五)特殊部位模板的安装5.1门窗洞口模板门窗洞口模板用木胶合板制作成工具式模匣。
为防止模板跑位用顶模撑顶死,水平支撑间距控制在600mm以内,每面不少于3 道。
在门洞部加设45°的斜撑,以确保窗洞的侧模刚度,在斜撑上设水平拉杆,以增强整体刚度。
角部设铁三角转角调节件,以加强模匣的整体刚度和稳固性。
5.2 顶板模板阴角顶板模板阴角处用方木顶撑,并用钢管架和钩头螺栓紧固在混凝土墙上,四周用海绵条粘结严密,保证阴角成型后不漏浆,在一条直线上,立杆安装时注意上下对齐。
5.3 楼梯模板地下楼梯踏步模板采用50mm×80mm方木与木胶合板制作而成,背面通过方木连接成整体,轮口架钢管支撑。
楼梯模板底模采用18mm厚木胶合板,侧模采用5cm厚木板,踏步立模采用18mm厚木胶合板,施工前根据实际层高放样,先安装休息平台梁模板,再安装楼梯模板斜楞,然后铺设楼梯底模,安装外帮侧模和踏步模板。
安装模板时要特别注意斜向支柱(斜撑)的固定,防止浇筑混凝土时模板移动。
楼梯支模时要求注意考虑到装修厚度的要求,使上下跑之间的梯阶线在装修后对齐,确保梯阶尺寸一致。
按这样的要求施工时,踏步要向里移动20mm。
后浇带施工技术交底技术交底记录(一级)TJ1-054工程名称许州雅苑项目施工单位中建九局第一建筑工程有限公司交底部位后浇带浇筑工序名称混凝土浇筑及支模交底提要:后浇带施工技术交底交底内容:一、设计概况塔楼的地下一层顶板厚度为180mm,HRB400Φ10@170双层双向通长布置;基础底板厚度为400mm,配置HRB400 14@180双层双向钢筋网。
1、后浇带位置见结构平面图。
2.温度后浇带应在两侧混凝土浇筑45d后浇筑;后浇带的沉降应在主体封顶,两侧结构应在沉降稳定后浇筑(后设计同意)。
3.后浇带应浇筑较高等级的补偿收缩混凝土,并在带内混凝土中掺入cma三膨胀源抗裂剂,掺量为12%(占凝胶材料重量),并由试验确定。
二、施工工艺1、施工工艺流程后浇带杂物拆除清理钢筋除锈、整形、绑扎或补焊模板支撑监理验收混凝土浇筑混凝土养护。
2、施工方法1)拆除、清理后浇带杂物施工时要将多余的钢丝网剔除,梁板后浇带内的流浆和多出的混凝土凿除干净并凿直,将原有的混凝土垃圾全部清理干净方可进入下道工序。
2)钢筋除锈和调直钢筋除锈包括将所有钢筋全部除锈,基础内的钢筋用长把钢丝刷进行除锈;除锈后用水将后浇带内的钢筋锈冲洗干净;除锈后要将钢筋弯曲的进行调直,梁板内的受力钢筋需按设计要求进行搭接和补焊,需增补的钢筋要技术交底记录(一级)TJ1-054工程名称许州雅苑项目施工单位中建九局第一建筑工程有限公司后浇带浇筑工艺名称澄清:混凝土浇筑及支模补充:经监理单位验收后,基础除锈清洗后立即浇筑,楼板后浇带除锈后混凝土浇筑前清洗,防止钢筋二次锈蚀。
3)模板支撑地下室底板和塔楼基础底板后浇带清理完成,经监理验收通过后直接可以进行浇筑,梁板及外墙等部位的后浇带需先装模板才能浇捣。
4)混凝土养护不得少于14d三。
后浇带做法详图技术交底记录(一级)tj1-054工程名称许州雅苑项目施工单位中建九局第一建筑工程有限公司应披露现场后浇带浇筑工艺名称。
螺栓预埋技术交底技术交底记录TJ1.5工程名称:XXX汽车系统(扬州)有限公司一期厂房、办公楼工程施工单位:XXX交底部位:地脚螺栓预埋工序交底提要:本次交底主要针对本工程厂房基础地脚螺栓预埋施工进行技术交底,通过交底,实现对工程施工中进度、安全、成本、质量等各项目标的顺利实现。
交底内容:本工程厂房为独立基础预埋地脚锚栓,地脚锚栓规格主要分为8种规格,分别为M20、M24、M27、M30、M33、M36、M39、M42.厂房短柱标高为-0.40m,短柱数量共计111个。
一、编制目的和依据1.编制目的:地脚螺栓的埋设精度直接影响到钢柱的安装精度,以至整个钢结构工程的安装精度。
为了精确安装地脚螺栓和以后能顺利吊装钢柱,特编制了本施工方案来指导地脚螺栓预埋。
2.编制依据:1)地脚螺栓预埋工法;2)现行有效的国家或施工规范、规程、标准;3)李尔汽车系统(扬州)有限公司一期厂房、办公楼工程图纸。
序号。
内容。
编号1.钢结构工程施工质量验收规范。
GB-20012.建筑工程施工质量验收统一标准。
GB-20013.工程测量规范。
GB-934.地脚螺栓预埋工法。
WJGF-001-2005二、主要施工方法1.施工工艺流程图:提加工单→ 测量定位→ 支设支架→ 安放螺栓及临时固定→ 复测及最后固定2.施工准备:本工程地脚螺栓规格为M20、M24、M27、M30、M33、M36、M39、M42三种锚栓。
首先由工程技术人员根据设计要求提出螺栓的规格、数量、材质、加工详图和制作标准,填写半成品委托单并明确出厂时间,经技术负责人确认后送加工厂制作。
材料员根据委托单和半成品合格证的要求对加工的螺栓进行验收,并组织螺栓进场。
3.检查模板的稳定性:在埋设前,首先短柱模板已经支设及加固完毕,逐一检查模板的稳定性与刚度,发现有轻微晃动时,及时加固增设支撑。
4.测量定位:对于每个地脚螺栓的位置进行精确测量,以确保螺栓埋设的准确性。
以上是本次地脚螺栓预埋工序的技术交底内容,施工单位将按照交底要求进行施工,确保工程顺利进行。
技术交底记录表 TJ1.5 工程名称南京南站南广场项目施工单位中国建筑一局(集团)有限公司
交底部位主楼屋面工序名称屋面结构放坡
交底提要:
屋面、结构放坡、坡度、排水沟、
交底内容:
1、平面图及大样图标高为相对标高,排水沟及分水线的具体位置详建筑屋面平面图。
2、排水沟坡顶相对标高见平面图,横向排水沟坡底标高-0.02;
3、纵向排水沟做法同横向排水沟,坡度随屋面混凝土找坡坡度设置(坡顶坡底标高随屋面找坡)。
4、两个设备房楼板不做找坡处理,按原标高施工。
5、板底、梁底标高保持不变。
6、屋面层模板支撑架要严格按照模板方案进行搭设。
7、钢筋保护层厚度超过5cm的部位设置防裂钢板网片。
结构放坡详见附图。
技术负责人交底人接受交底人
注: 本记录一式两份,一份交接受交底人,一份存档。
