当前位置:文档之家› 酚醛彩钢板复合风管施工标准

酚醛彩钢板复合风管施工标准

酚醛彩钢板复合风管施工标准
酚醛彩钢板复合风管施工标准

中野酚醛彩钢复合板风管

施工标准

中野酚醛彩钢复合板是在中野改性酚醛泡沫板上,双面粘贴彩钢板复合而成,其尺寸:1200×2000×25mm或1200×4000×25mm,其中彩钢板的厚度为0.375mm。

1、施工准备

1.1 风管施工负责人必须熟悉风管、风口及阀门布置图和空调通风设计要求及施工要求,有关规范、规程;熟悉风管、风口及阀门制作和安装工艺,并对施工班组长和施工技术骨干进行技术交底。

1.2 根据施工总量及施工进度,风管施工负责人作出板材和其它辅材及人员需求计划,并检查具体到位情况。

1.3 施工前准备好如下施工机具:

①专用刀具(含专用刀具工具箱及所配备的相应配件)②工作台(4500*1200*750,

台面铺地毯)、2.2米压尺、1.3米压尺、1米钢直尺、0.5米钢角尺、1米丁字尺、3米卷尺③橡皮锤、胶刷、裁纸刀、密封胶枪、铆钉枪④手电钻、砂轮切割机、电锤、电焊机、小型台钻、修边机。

1.3 施工前,质安员应按规定对施工机具、材料进行全面检查和报验,只有合格才可用于施工,并作好相应记录。

2、复合板、辅材的存放

2.1 板材吊装时,绳索与板材或纸质包装盒接触处应垫以垫木。

2.2 板材堆放场地必须干净、平整。

2.3 板材不得甩、碰、砸、踏。

2.4 板材不能露天存放,严防雨水淋湿。

2.5 辅材应集中存放在指定的位置,避免乱堆乱放。

2.6 辅材应按照不同类别进行合理存放,小配件应单独装箱保存。

2.7 专用胶水要单独存放并注意防火。

2.8 所有辅材应注意防潮、防火、防盗。

3、专用工具的使用

3.1 按照《专用刀具使用说明书》安装调试好刀具。

3.2 刀片应干净、锋利;刀具(尤其是底端)应干净,无胶水和其他污物。

3.3 刀片应深度到位,90o双刀的刀片长度应以切透板材而又不切伤下层铝箔为准;左、右45o刀和直刀应以切透板材和下层铝箔为准。

3.4 45o刀和90o的刀,角度应准确无偏差。

3.5 运刀应用力均匀、速度平稳,且刀具底端不伤及与之相接触的上层铝箔。

3.6 使用刀具时,应轻拿轻放;用完后应侧立放置,严禁底面朝下放置,以防损伤刀片。

4、施工流程

5、直管制作

直管的制作步骤:

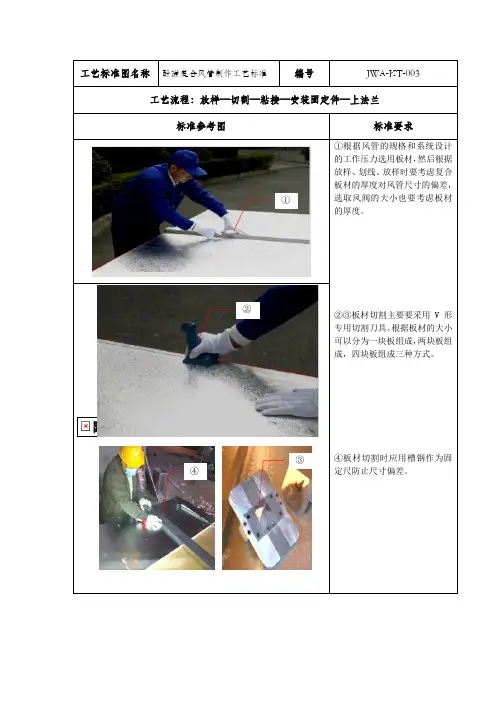

切割下料——“V”型槽划痕折弯——拼接面涂胶——拼接成型——上铆钉——管内拼缝涂密封胶

5.1切割下料

5.1.1 板材切口应准确,切线应平直或照划线。

5.1.2 板材切口应平整、无破损。

5.1.3 相拼接成90o的两块板材,其拼接面成45o,且一块的彩钢板面多留出25 mm。

5.1.4 矩(正方)形风管各对角线的尺寸应一致,其误差≤1.5mm,风管相邻的两个面应垂直成90o,接缝无明显缝隙。

5.2“V”型槽划痕折弯

5.2.1 在彩钢面的90o折角处或“V”型槽底端划痕,痕线深度要适当、平直,不能划破彩钢面。

5.2.2 依划痕线折90o角,折角线要平直、有棱有角、不能呈弧线。

5.3 涂胶

5.3.1 涂胶前,应先进行检验,查看折后能否成90o,如不能成90o,则需进行修正。

5.3.2 所有拼接面均应涂胶;

5.3.3 拼接表面必须清洁、无污物;涂胶要均匀,不堆集、无间断。

5.3.4 拼接面在粘接前,必须检查胶的固化程度,可用手触摸,待胶不拉丝仍有粘性时进行粘接为最佳(晾置时间一般为:在夏天为5~10分钟;在冬天为20~30分钟)。

5.4粘合

5.4.1 粘接必须始于相同的尾端,在另一端切去多余的长度。

5.4.2 粘接部位要对准,直管折角应平直,折后都应成90o。

5.4.3 粘接部位要牢固、平整、压严实、无明显缝隙。

5.5上铆钉

5.5.1 在90o折角彩钢板搭接面要用铆钉进行铆接,铆钉要垂直于搭接面。

5.5.2 铆钉位于彩钢板搭接面横向的中间,其间距要均匀、且以60mm~100mm为宜,具体视风管的尺寸而定。

5.5.3 铆钉点须成排成直线,且距边线为10mm。

5.6密封

管内接缝处应填充密封胶,胶要填实、均匀、不堆集、不断线、且美观。

6、弯管制作

弧形弯头的制作步骤:

划线——切割下料——内外弧板的弯曲——内外弧板彩钢面开剪刀口、划痕、折90o角——拼接面涂胶——拼接成型——上铆钉——管内拼缝涂密封胶

6.1划线切割下料

6.1.1 按风管的尺寸大小,选用合适尺寸的合格板材。

6.1.2确定圆弧的圆心点,圆心的确定可参考下表:

6.1.3 用圆规画出弯管的两段弧线。

6.1.4 依两段弧线用左45o刀、右45o刀和修边机,动刀下料弯管的两侧面即主板。

6.1.5 用左45o刀、右45o刀和修边机,动刀下料弯管的内、外两弧面板。

6.1.6 弧面板的两彩钢面要多留出25 mm。

6.2内外弧板的弯曲

6.2.1 用压尺在内外弧板的铝箔面上压出与端面垂直且宽度一致的曲槽,其宽度、深度、

6.3开剪刀口、划痕、折90o角

6.3.1 依内、外两弧面板的弧度,将弧面板上多留出的25mm彩钢面开剪刀口,其间距依弧面板弧度的大小以30mm~50mm为宜。

6.3.2 在彩钢面剪刀口的90o折角处划痕,痕线深度要适当、平直,不能划破彩钢面。6.3.3 依划痕线折90o角,折角线要平直、有棱有角、不能呈弧线。

6.4拼接面涂胶、拼接成型、上铆钉、管内拼缝密封

6.4.1 主板及弧板的拼接面须涂专用胶水。

6.4.2 拼接主板和弧板时,首先粘结外弧板,再粘结内弧板。

6.4.3 依直管的制作要求,在主板与弧板的彩钢板搭接面上打铆钉。

6.4.4 在弯管接缝内涂密封胶。

6.4.5弯管端口安装法兰。

7、渐缩管制作

如图所示,先将板材切割成形,将侧板同时安装在主板上,形成“u”形,再将主板盖上和打铆钉。

8、三通制作

弯管三通的制作如图所示:

9、风管盲板制作

9.1 按风管尺寸用斜45o刀下料,将板材的彩钢板面多留出30 mm ,划痕、折90o角;在切割面涂胶,并齐铝箔切割线涂密封胶。 9.2 风管四面齐彩钢板面切斜45o ,在切割面涂胶,并齐铝箔切割线涂密封胶。 9.3 按45o切割面拼接,在多出30 mm 的彩钢搭接面上铆钉,铆钉须成线成行,且距边线为10mm 。 10、风管加强

10.2 当边长大于1200mm 时,应在法兰连接的单侧方向长度为1000mm 的位置,设纵向 加固点。

10.3 固定支撑可利用∮8~∮10的镀锌铁杆、铝质保护碟片、螺母垫圈等零部件组成。

11、风管连接 11.1无法兰连接

11.1.1 当风管边长≤800mm 时,可采用无法兰连接。

11.1.2 连接步骤:管道端面涂胶、粘贴铝箔胶带——铝箔胶带表面涂胶——管道对接、彩钢面搭接——彩钢搭接面上铆钉

11.2法兰连接

由平面接口法兰、工字插条、封口胶角、锌铁补偿角可组成一套完整的隐形法兰系统。

11.2.1 风管边长L>500mm的风管连接、在风管上开口与支管的直角连接、风管与阀门的连接、风管与弯头的连接、三通风管与软管的连接等,均必须有相应的法兰连接。

11.2.2 法兰的长度由风管内径确定,按内径尺寸减少3mm进行切割。

11.2.3 法兰的内表面及与其相结合的风管端面应涂胶,胶要涂刷饱满、均匀、不间断。11.2.4 风管边长大于500mm时,法兰连接处的端面四个角应垫锌铁补偿角,且不应露出风管端面,其两表面应涂一遍胶。

11.2.5 安装法兰时,法兰的长边置于管内,窄边置于管外。

11.2.6 法兰与风管粘接时,粘接面要贴紧,法兰表面要平整,连接要牢固。

11.2.7 风管法兰之间用工字型胶质插条连接,胶质插条插入时应松紧适度,以用手按入或用木锤轻敲入为宜;

11.2.8 工字型胶质插条的长度由风管内径确定,按内径尺寸减少2mm进行切割。

11.2.9 法兰连接处的四角应用密封胶封堵,不得漏风和漏光;四角应加封口胶角。

11.2.10 两平面接口法兰连接处应无明显的缝隙。

11.2.11 风管连接要平直、牢靠。

12、风管与其它部件的连接

12.1 与软接的连接:将软接两面自端口涂30mm宽的胶水,并置于风管端口的法兰内,再反拿出来。

12.2 与风口连接:可采用软接或者“h”形法兰连接。

12.3 与有法兰设备的连接:“F”形铝质法兰专用于风管与调节阀的连接。在"F"形法兰内侧和风管端部涂上胶水,将“F”形铝质法兰装在风管上后,再用螺钉与调节阀连接。

13、风管吊装

13.1 直径大于2000mm或边长大于2500mm的超宽特殊风管的支吊架应按设计规定。

13.2 支吊架下料宜采用机械加工,采用气焊切割口应进行打磨处理。不得采用电气焊开孔或扩孔。

13.3 吊杆应平直,螺纹应完整、光洁。吊杆加长可采用以下方法拼接:

①采用搭接双侧连续焊,搭接长度不小于吊杆直径的6倍。

②采用螺纹连接时,拧入连接螺母的螺丝长度应大于吊杆直径,并有防松动措施。

13.4 矩形风管水平安装在最大允许安装距离下,其承重横担、吊杆直径及吊架的最大间距

风管类别角钢横担

酚醛彩钢复合板风管

L25×3 L30×3 L40×4 L50×5 B≤630 630<B≤1250 1250<B≤2500—

吊杆直径

Φ8 Φ8 Φ10 Φ10 B≤800 800<B≤2500 ——

水平安装支吊架最大间距

风管边长(B)

B≤1500 B≤2000 B≤2500

吊架的最大间距

≤2000≤1500≤1000

13.6 当风管垂直吊装时:支架间距应≤2.4m,每根立管支架不应少于2个。

13.7 风管长度>20m时,应设置防止风管摆动的加固支撑,单根直管,至少应有2个固定点,每个系统不应小于1个。

13.8 吊杆位置应准确,杆身应垂直,横旦应平整。

13.9

13.10 风管穿过需要封闭的防火防爆楼板或地面时,应设壁厚不小于1.6mm的预埋管或防护套管,风管与防护套管之间应采用不燃且对人体无害的柔性材料封堵。

13.11 风管穿出屋面应有防渗漏等保护措施。

13.12 风管接口不得安装在墙内或楼板中,风管依墙体或楼板安装时,距离墙面、楼板宜大于150mm。

13.13 风管内严禁其他管线穿越。

13.14 边长大于630mm的风阀、防火阀、调节阀等部件应单独设置支、吊架。

14、风管检验

14.1板材

14.1.1 板材厚度为:25±1mm、且均匀一致。

14.1.2 表面无凹陷、无破损、无裂痕、不潮湿和无气泡现象。

14.1.3 板材应有质量合格证明文件和性能检测报告。

14.2辅助件

14.2.1 PVC法兰和工字胶质插条,各自尺寸应符合规定的要求;各自颜色一致和均匀;表面光滑,无裂缝和裂纹;韧性和脆性适当。

14.2.2 PVC法兰与工字插条之间的配合应松紧适度。

14.2.3 PVC法兰、工字插条的燃烧性能符合GB8624 B1级的要求,并有相应的检测报告。

14.2.4 锌铁补偿角为0.75 mm厚,宽度为18±0.5 mm,且成90o。

14.2.5 密封胶系进口原料生产,为中性、能防霉、抗老化,不能用普通的玻璃胶替代。

14.2.6 胶液为中野专用工程胶水,或为初粘性强、不易老化、不易腐蚀材料、气味低、高强度环保的中性有机胶。

14.2.7 固定支撑杆可为∮8mm的镀锌铁杆(铝合金圆杆)或同材质的材料。

14.2.8 其他辅件必须能满足风管的性能要求。

14.3风管

14.3.1 风管的铝箔面和彩钢板面颜色须一致,无破损。

14.3.2 风管拼缝应牢固,密封严实。

14.3.3 板材拼接宜采用专用的连接构件,连接后板面平面度的允许偏差为5mm。

14.3.4 风管采用法兰连接时,其连接应牢固可靠,法兰平面度的允许偏差为2mm。

14.3.5 风管的加固,应根据系统工作压力及产品技术标准的规定执行。

14.3.6 矩形风管断面对角线允许偏差≤1.5mm。

14.3.7 风管外径或外边长的允许偏差:当小于或等于300mm时,为3mm;管口平面度的允许偏差为2mm。

14.3.8 风管需进行漏光检测,具体方法如下:

对一定长度的风管,在周围漆黑的环境下,用一个电压不高于36V、功率100W以上带保护罩的灯泡,在风管内从风管的一端缓缓移向另一端(见图10-2-5),若在风管外能观察到光线射出,说明有较严重漏风。应对风管进行修补后再查。漏光试验必须经监理工程师确认,并做好记录。

14.3.10 风管吊装前,应对安装好的吊架进一步检查位置是否正确,安装的位置,标高及走向,应符全设计要求。并清除风管内外杂物,做好清洁和保护工作。

14.3.11 横旦应排列整齐,分布均匀对称,水平成线。

14.3.12 软接应选用防腐、防潮、防火、不易霉变的柔性材料,其长度一般宜为150~250mm,连接处应严密、牢靠。

14.3.13 两风管的连接段,接缝应牢固,无孔洞和开裂,接口应匹配,无松动。

14.3.14 明装无吊顶的风口,安装位置和标示偏差不应大于10mm

14.3.15 风口与风管的连接应严密,牢固,与装饰面相紧贴,表面平整不变形。

14.3.16 风口水平安装,水平度的偏差不应天于3/1000;风口垂直安装,垂直度的偏差不应大于2/1000。

14.3.17 风管固定牢靠,无明显摆动。

14.3.18 明装风管水平安装,水平度的允许偏差为3/1000,总偏差不应大于20mm;明装风管垂直安装,垂直度应允许偏差为2/1000,总偏差不应大于20mm;暗装风管的位置,应正确,无明显偏差。

14.3.19 风管必须通过工艺性的检测或验证,其强度和严密性应符合设计要求或能满足在1.5倍工作压力下接缝处无开裂;漏风量应符合设计与规范要求。

14.3.20 整个风管系统的检验应符合国家《通风与空调工程施工质量验收规范》

(GB50243-2002)、《通风管道技术规程》(JGJ141-2004,J363-2004)的相应验收和检测标准。
