附件9:高层流水作业案例

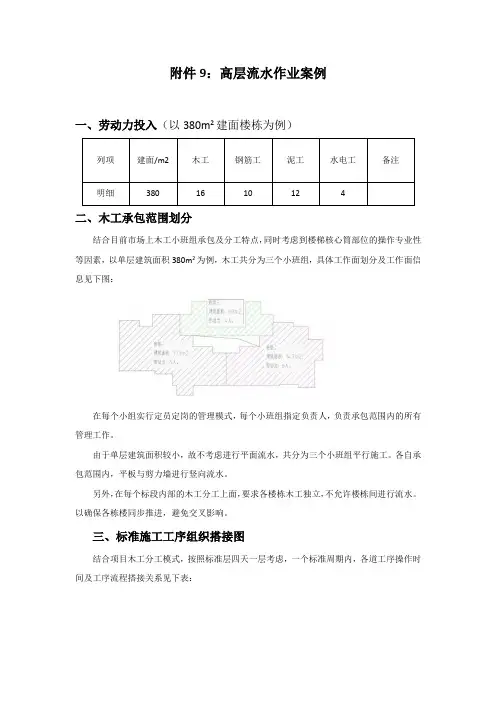

一、劳动力投入(以380m2建面楼栋为例)
二、木工承包范围划分
结合目前市场上木工小班组承包及分工特点,同时考虑到楼梯核心筒部位的操作专业性等因素,以单层建筑面积380m2为例,木工共分为三个小班组,具体工作面划分及工作面信息见下图:
在每个小组实行定员定岗的管理模式,每个小班组指定负责人,负责承包范围内的所有管理工作。
由于单层建筑面积较小,故不考虑进行平面流水,共分为三个小班组平行施工。
各自承包范围内,平板与剪力墙进行竖向流水。
另外,在每个标段内部的木工分工上面,要求各楼栋木工独立,不允许楼栋间进行流水。
以确保各栋楼同步推进,避免交叉影响。
三、标准施工工序组织搭接图
结合项目木工分工模式,按照标准层四天一层考虑,一个标准周期内,各道工序操作时间及工序流程搭接关系见下表:

四、普通木模板两段阴阳跳流水的实施方法如下:。

标准层流水施工案例一、标准层流水施工方案二、劳动力计划安排三、保障措施正文一、标准层流水施工案•施工流水段划分•12#楼以伸缩缝为界划分为两个流水段,每个流水段建筑面积为550平米12#流水段划分流水段工程量各工序所需时间:一、柱、墙钢筋电渣压力焊•每个电渣压力焊接头按3分钟计,•1200×3=3600min,•按3组考虑,每组两人,所需时间为:•3600÷60÷6=10小时•暗柱钢筋接头在浇筑墙砼后就进行穿插焊接,要求焊接量不少于流水段的2/3,剩余量在木工支顶板过程中焊接完毕,即电渣压力焊不考虑施工时间。
二、剪力墙钢筋绑扎时间•暗柱85根,每根暗柱绑扎平均25分钟完成,共需2125分钟,将暗柱分成3段施工,每段700分钟(28根柱),同时安排18人绑扎暗柱,每柱配2人,一次绑扎9根暗柱,27根暗柱耗时27÷9×25=75分钟,那么1.5小时后,完成暗柱工作量的1/3。
5小时能完成全部暗柱钢筋绑扎。
暗柱绑扎在电渣焊施工3小时后穿插施工。
要求在顶板模板铺设结束前绑扎完毕。
•墙43道,每两人60分钟一堵墙,连梁46道,每两人20分钟绑一道梁,共需8小时,考虑吃饭按12小时计。
三、大模板吊装入模、较正时间•塔吊吊运钢模每个来回按10min考虑,•12#楼每个流水段约为150吊,则所需时间为:•150×10=1650min÷60=25小时,考虑两班倒及吃饭休息时间,按30小时计算•大钢模较正根据施工经验12小时每人能支50平米。
按20人计算,所需时间为1050÷50÷20×12=13小时,按18小时考虑。
四、顶板模板支设时间•12#楼每个流水段顶板、梁砼展开面积为650平米,顶板木工按25人,每人12小时按30平米考虑,所需时间为:•650÷20÷30×12=13小时,考虑吃饭、休息时间,以24小时计。
