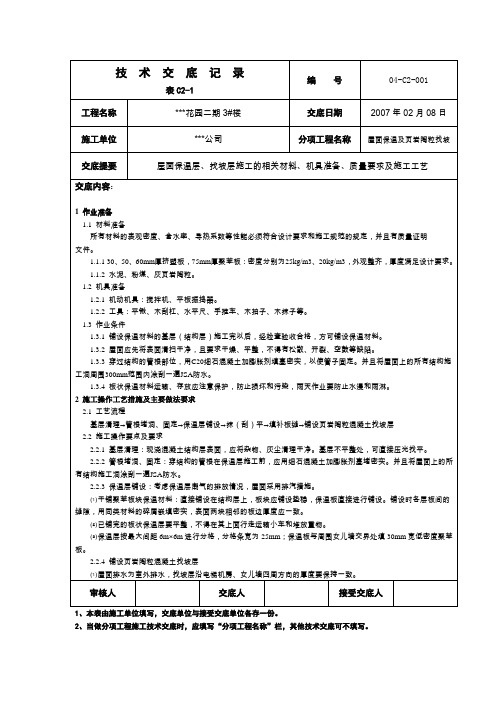

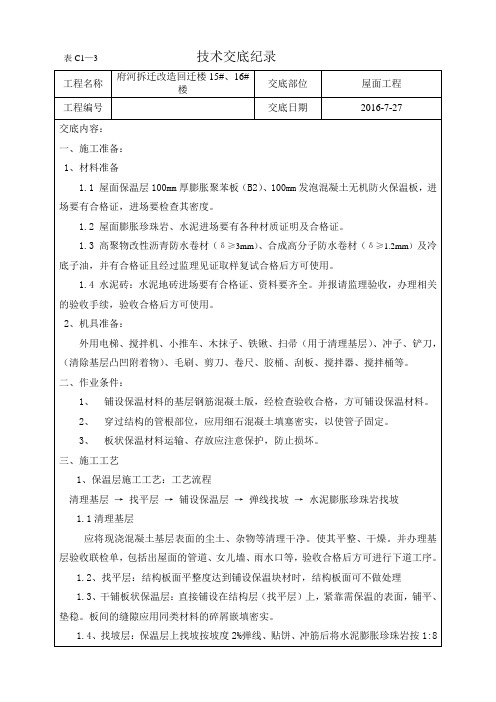

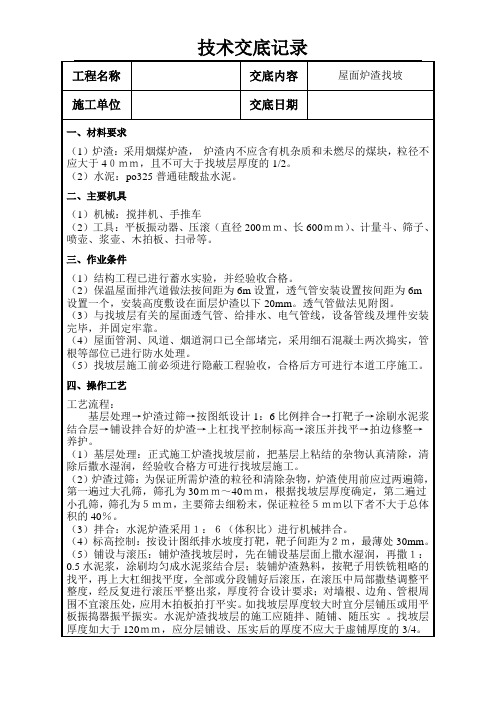

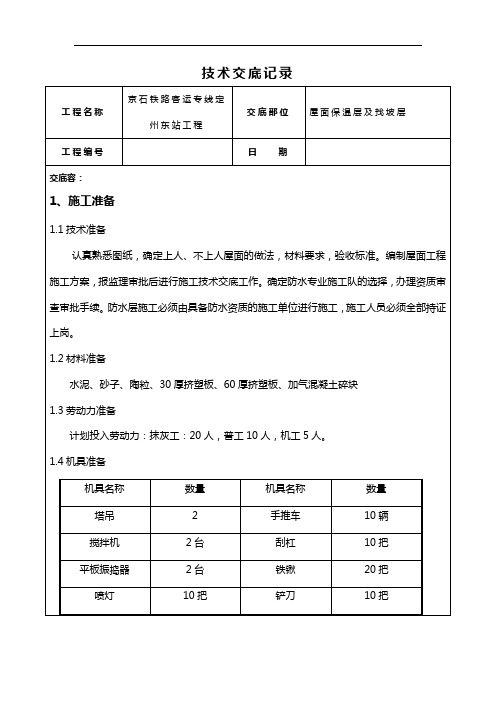

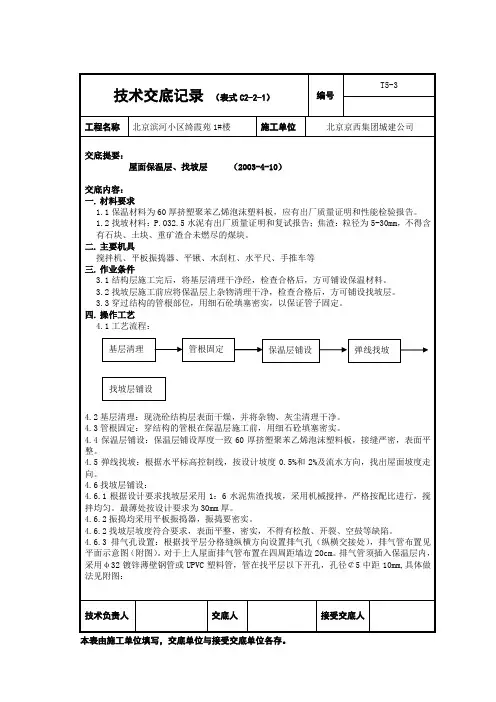

技术交底记录
直式落水周围直径500mm围坡度不小于5%。
3.2.2.雨水管采用UPVC塑料管与水落斗配套,安装时先在雨水口处吊线,弹出雨水管沿墙的位置线,根据雨水管的长度,量出固定卡子的位置,间距1.2米,卧卡子用水泥砂浆固定于墙面孔中,管上下口各有一个卡子,中间挡间距分均。
雨水管最下一节做成450坡口形状,距离屋面面层150—200mm,将预制混凝土水簸箕用水泥砂浆卧在直对雨水管的下口屋面上。
3.5设备基础
庭院设备基础高650mm与结构层相连,基础四周找平层的做法、防水附加层的做法同屋面女儿墙,防水层应包裹设施基础的上部,并在地脚螺栓周围做密封处理。
4、质量标准及验收
4.1保温层
4.1.1保温材料(60厚挤塑板)的含水率必须符合设计要求,材料的质量必须符合要求,检查出厂合格证和复试报告。
4.1.2板状保温材料紧贴基层、铺平垫稳,拼缝严密,设排气槽时,排气槽间距、宽度正确。
施工单位交底日期
(6)养护:找坡层施工完应注意养护,待其凝固报验后方可进行下一道工序。
五、质量标准
保证项目:
(1)炉渣找坡层使用的水泥、炉渣等材料质量必须符合设计要求及有关标准规定。
(2)施工配合比,铺压密实度应符合设计和施工验收规范要求。
(3)炉渣找坡层与基层间不得有空鼓和表面松动现象。
六、成品保护
(1)找坡层施工操作和运输中不应碾压找坡层内埋设件等。
(2)施工完的找坡层应注意保护,常温3d后方能进行面层施工。
七、应注意的质量问题
(1)找坡层空鼓开裂,炉渣内含有有机杂物和未燃尽的炉碴,含有遇水能膨胀分解的物质;炉渣焖水不透,铺料与结合层粘结不好,炉渣徽颗粒较多等原因造成。
材料应按要求选用,基层清理应认真,粘结层应随刷、随铺,在规定操作时间内完成滚压,加强成品养护。
(2)标高不准,表面不平:炉渣搅拌不均匀,稠度不一致,造成操作困难,铺炉渣不平。
应严格控制各道工序的操作质量。
(3)强度不足,主要是配合比不准,施工全过程时间过长,滚压不实,养护不好等造成,施工应正确掌握配合比,认真计量,控制加水量,加强检查铺炉渣的平整度和厚度,滚压密实均匀,成品加强保护。
八、安全文明施工
(1)严格遵守本项目管理制度。
(2)操作班组人员进入施工现场必须正确佩戴好安全帽、严禁向下抛撒杂物。
(3)搅拌机必须派专人负责,楼层用电必须规范,严禁乱搭乱接。
(4)材料、机具等堆放整齐,每天要做到工完场清。
(5)注重现场所有成品保护。
技术负责人:交底人:接交人:。
