桩与地基基础工程工程量清单计价方法1、预制混凝土桩清单项目(1)预制混凝土桩的计价不分土壤级别、单桩长度和根数、桩倾斜度、打桩方式(锤击或静压等)、接桩方法、管桩填充材料等综合考虑。
计价中应包括桩制作、运输、打(或压)桩、试桩、试桩与打桩之间间歇时间(即打桩机械在现场的停滞时间)、送桩、接桩(综合考虑接桩材料和接头个数)、桩尖、桩头插筋及铁件、截桩头包括剔打混凝土、钢筋清理、调直弯钩及弃渣刷防护材料、排障及因承包人原因发生断桩时均不另行计量,承包人为发包人委托的第三方检测机构进行检测时所需要的条件(包括挖出桩头、桩检测机械进场、检测平台搭拆等)、为桩机移动铺筑临时道路、试验及一切检验费用(业主委托第三方检测的费用除外)等一切相关费用均含在预制混凝土桩清单项目内。
(2)预制混凝土桩以不同桩径和不同壁厚(若为方桩则为不同桩身截面)按结算长度以米计量,结算长度=桩顶标高-桩底标高,其中桩顶标高按桩承台底标高加0.1米计算,桩底标高为实际打桩的桩底标高(包含桩尖的长度)。
当发生符合规定的设计变更改变桩径且在合同清单内又无相同桩径的情况时则按合同外新增项目处理。
2、钻(冲)孔混凝土桩清单项目(1)钻(冲)孔混凝土桩的计价包括钻(冲)孔桩成孔(含入岩增加费,桩基入岩部分无论岩层类别及深度如何,不另行单独计量)、清孔、凿桩头、泥浆池砌筑与拆除、泥浆制作和清运、安设和拆除护筒等所需的全部材料供应、加工制作、试验、设备、劳力、工具、场地清理、试验及一切检验费用(业主委托第三方检测的费用除外,但包含用于检测用埋设钢管费用)等一切相关费用。
钻(冲)孔灌注桩可能发生的塌孔、流砂、泉涌、搭设支架和平台、浮浆不另行计量,混凝土制作、运输、灌注、振捣及混凝土扩散系数综合考虑在综合单价中。
(2)有缺陷并报废的桩不计量,有缺陷并没有报废的桩,若采取补救措施,并经发包人、监理工程师及相关质检部门检验合格后,则予以计量。
(3)钻(冲)孔灌注桩的桩钢筋笼按钢筋混凝土中的钢筋计量规则以吨另行计量。
桩基础与地基加固工程说明及工程量计算规则1. 桩基础1.1 桩基础的定义桩基础是指将钢筋混凝土或其他材料制成的桩,制成一定的长度,插入土中,作为地基砖的一种建筑基础形式。
1.2 桩基础的类型常见的桩基础包括:•总体桩基础:采用往地下挖洞法,在洞内灌入混凝土的方法来制造桩基础。
•预制桩基础:将预制桩直接插入地面形成基础。
•钻孔灌注桩基础:钻孔,灌注混凝土,形成基础。
1.3 桩基础的优缺点桩基础的优点:•承载力大;•适用于软土地基;•深部固结层比较直接。
桩基础的缺点:•成本高;•施工难度较大;•不适用于石灰岩或岩石固体基础。
2. 地基加固2.1 地基加固的定义地基加固是指对已有的建筑地基进行加强和改善处理,使其能够承受预期载荷,并达到设计要求和标准的加强工程。
2.2 地基加固的方法常用的地基加固方法包括:•同步沉降加固法:在基础下方进行钻孔,灌入混凝土,同时对原有地基进行加固。
•单桩加固法:给现有的桩进行加固。
•人工搅拌桩加固法:在原来地基上开挖坑槽,加固的同时填充搅拌后的混凝土。
•地基钢筋加固法:在地基内加入钢筋,增强地基承重能力。
2.3 地基加固的优缺点地基加固的优点:•安全性高;•适用于各种地面情况;•与原有建筑无关。
地基加固的缺点:•加固成本较高;•施工周期较长;•不适合特殊环境。
3. 工程量计算规则3.1 总体桩基础的工程量计算总体桩基础的工程量计算方法如下:•桩基础长度按照设计图纸计算;•桩基础直径按照设计图纸计算;•端头处理长度按照设计图纸计算;•钢筋根数按照设计要求计算。
3.2 预制桩基础的工程量计算预制桩基础的工程量计算方法如下:•孔径按照设计要求计算;•桩基础长度按照设计图纸计算;•钢筋根数按照设计要求计算。
3.3 钻孔灌注桩基础的工程量计算钻孔灌注桩基础的工程量计算方法如下:•孔径按照设计要求计算;•桩基础长度按照设计图纸计算;•钢筋根数按照设计要求计算。
3.4 地基加固工程量计算地基加固的工程量计算方法与具体加固方法有关,一般需要根据现有地基情况,结合设计要求进行计算。

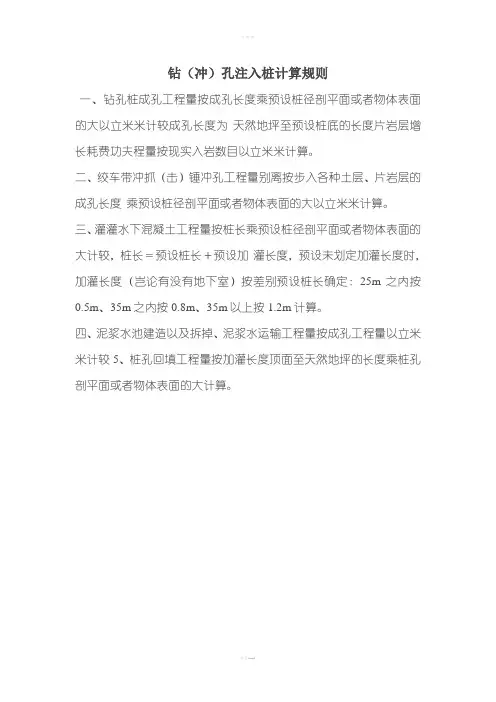

钻(冲)孔注入桩计算规则一、钻孔桩成孔工程量按成孔长度乘预设桩径剖平面或者物体表面的大以立米米计较成孔长度为天然地坪至预设桩底的长度片岩层增长耗费功夫程量按现实入岩数目以立米米计算。
二、绞车带冲抓(击)锤冲孔工程量别离按步入各种土层、片岩层的成孔长度乘预设桩径剖平面或者物体表面的大以立米米计算。
三、灌灌水下混凝土工程量按桩长乘预设桩径剖平面或者物体表面的大计较,桩长=预设桩长+预设加灌长度,预设未划定加灌长度时,加灌长度(岂论有没有地下室)按差别预设桩长确定:25m之内按0.5m、35m之内按0.8m、35m以上按1.2m计算。
四、泥浆水池建造以及拆掉、泥浆水运输工程量按成孔工程量以立米米计较 5、桩孔回填工程量按加灌长度顶面至天然地坪的长度乘桩孔剖平面或者物体表面的大计算。
桩基础与地基加固工程说明及工程量计算规则学习园地2010-07-11 11:18:55 阅读224 评论3 字号:大中小订阅第二章桩基础与地基加固工程说明一、本定额所列桩基施工机械的规格、型号按常规施工工艺和方法所用机械综合取定。
二、本定额中涉及的各类土(岩石)层鉴别标准如下:1、砂、粘土层:粒径大于2mm的颗粒质量不超过总质量的50%的土层,包括粘土、粉质粘土、粉土、粉砂、细砂、中砂、粗砂、砾砂。
2、碎、卵石层:粒径大于2mm的颗粒质量超过总质量50%的土层,包括角砾、圆砾、碎石、卵石、块石、漂石,此外亦包括软石及强风化岩。
3、岩石层:除软石及强风化岩以外的各类坚石,包括次坚石、普坚石和特坚石。
4、定额中未涉及土(岩石)层的子目,已综合考虑了各类土(岩石)层因素。
三、人工探桩位等因素已综合考虑于各类桩基定额,不另行计算。
四、桩基施工前场地平整、压实地表、地下障碍物处理等,定额均末考虑,发生时可另行计算。
五、打、压预制钢筋混凝土方桩、空心方桩、板桩、预应力钢筋混凝土管桩定额均已包括就位供桩和场内吊运桩,发生时不再另行计算;如发生场内汽车运桩且运距在200m以上者,另按发生运输工程量及混凝土构件运输相应定额规定计算。
桩与地基基础工程工程量计算规则一、预制钢筋混凝土桩(1)打预制钢筋混凝土的体积,按设计桩长(不扣除桩尖)乘以桩截截面面积计算。
管桩的空心体积应扣除。
如管桩的空心部分按设计要求灌注混凝土或其他填充材料时,应另行计算。
(2)液压静力压方桩的体积按设计桩长(不扣除桩尖)乘以桩截面面积计算。
(3)液压静力压桩管按设计桩长(不扣除桩尖)乘以桩截面面积计算。
桩头灌芯按设计尺寸以灌注实体积计算。
二、送桩:按截面面积乘以送桩长度(既自设计桩顶面至设计室外地坪面另加0.5m)计算。
三、接桩:电焊接桩按设计接头,以个计算;硫磺胶泥接桩按桩断面乘以接头个数以平方米计算。
四、打孔灌注桩(1)砂桩、碎石桩、砂石柱的体积,按设计规定的桩长(不扣除桩尖)乘以钢管管箍外径截面面积计算。
(2)打孔前先埋入预制混凝土桩尖再灌注混凝土者,桩尖按第三章混凝土及钢筋混凝土工程有关规定以立方米计算。
打孔灌注桩、震动沉管灌注桩按设计桩长(自桩尖顶面至桩设计顶面高度)增加0.25M乘以钢管管箍外径截面面积计算。
(3)复打桩体积按灌注桩设计桩长增加空段长度(自设计室外地面至设计桩顶距离)乘以钢管管箍外径截面面积计算,套相应的复打定额子目。
复打前的工程量按款计算,套用打孔灌注桩相应子目。
五、钻孔灌注桩(1)按设计桩长(包括桩尖)增加0.25m,乘以设计断面面积计算。
(2)泥浆池建造、拆除及泥浆运输工程量均按钻孔体积以立方米计算。
六、人工挖孔桩(混凝土护壁)按设计桩芯加混凝土护壁的横断面面积乘挖孔深度以立方米计算(设计桩位圆柱体或分段圆台体)。
如设计混凝土强度等级及种类与定额不同时可以换算。
挖孔深度与设计桩长度不同时,另行计算。
七、人工挖孔桩(红砖护壁,不含桩芯)按设计桩芯加红砖护壁的横断断面积乘以挖孔深度以挖土体积计算(设计桩为圆柱体或分段圆台体)。
八、红砖护壁内角混凝土桩芯按设计混凝土桩芯的横断面面积乘以桩芯设计长度以立方米计算,混凝土桩芯如设计强度等级及种类与定额不同时可以换算。
桩与地基基础工程工程量计算规则一、概述桩与地基基础工程是土木工程领域中的重要分支,用于承担建筑或结构的重量,传递到土层中的地下工程系统。
因此,在进行桩与地基基础工程施工前,需要对其工程量进行准确的计算。
桩与地基基础工程工程量计算规则主要包括土方工程量计算、桩基工程量计算、地基工程量计算等。
土方工程量计算是桩与地基基础工程中的重要内容之一,其计算规则如下:1.根据设计图纸中的地基剖面图,对土方进行分段划分,并标明每个分段的高程;2.根据各分段的高程,计算每个分段的填方或挖方量;填方量=分段宽度×分段长度×分段高程差;挖方量=填方量×填土的相对密度(即填充物材料的容重与相对密度之比);3.根据各分段的填方或挖方量,计算总的填方或挖方量;总填方量(或挖方量)=各分段填方量(或挖方量)之和。
桩基工程量计算是桩与地基基础工程中的重要内容之一,其计算规则如下:1.根据设计图纸中的桩基平面图,对各个桩基进行分析和划分,并标明桩的直径、长度、间距等参数;2.计算每根桩的体积;桩的体积=桩的截面积×桩的长度;桩的截面积=π×(桩的直径/2)^2;3.根据各根桩的体积,计算总的桩体积;总桩体积=各根桩的体积之和。
地基工程量计算是桩与地基基础工程中的重要内容之一,其计算规则如下:1.根据设计图纸中的地基剖面图,对各个地基进行分析和划分,并标明地基的宽度、长度、高度等参数;2.计算每个地基的体积;地基的体积=地基的截面积×地基的长度;地基的截面积=地基的宽度×地基的高度;3.根据各个地基的体积,计算总的地基体积;总地基体积=各个地基的体积之和。
五、注意事项在进行桩与地基基础工程工程量计算时,需要注意以下事项:1.根据实际情况合理选择计算方法,例如在计算土方工程量时,可以根据地基剖面图的特点选择分段计算或者其他合适的方法;2.在计算过程中,需要准确地获取设计图纸中的参数,避免误差;3.如果存在不规则形状的地基或桩基,在计算时可以将其分解成多个规则形状的子体进行计算;4.在计算总的工程量时,需要将各个分项工程量进行累加,确保总工程量的准确性。
A.2桩与地基基础工程(一)定额说明一、本章适用于一般工业与民用建筑工程的桩基及基坑支护、地基处理工程,不适用于水工建筑、公路桥梁工程。
二、本章钻孔土质分为四种:1.砂土:粒径≤2mm的砂类土,包括淤泥、轻亚粘土。
2.粘土:亚粘土、粘土、黄土,包括土状风化。
3.砾硕:粒径2~ 20mm的角硕砾、圆砾含量≤50%,包括礓石粒土及粒状风化。
4.砾石:粒径2~ 20mm的角硕砾、圆砾含量>50%,有时还包括粒径为20~200mm的碎石、卵石,其含量在40%以内,包括块状风化。
三、本章打桩项目中的打桩机械系根据我省实际情况综合考虑的。
四、本章打、压预制管桩项目均未包括接桩,接桩按设计要求另套相应项目。
五、本单位工程打、压桩或灌注桩成孔工程量在下表规定数量以内时,其人工、机械按相应项目乘以系数1.25。
单位工程打(灌注)桩工程量七、实验桩(含锚桩)按相应项目的人工、机械乘以系数2.00计算。
八、打桩、成孔桩间净距小于4倍桩经的,项目中的人工、机械乘以系数1.13。
九、本章打预制桩是按垂直桩编制的,如打斜桩,斜度在1:6以内者,项目人工、机械乘以系数1.20,如斜度大于1:6者,项目人工、机械乘以系数1.30。
十、本章以平地(坡度小于15°)打桩为准,如在堤坡上(坡度大于15°)打桩时,项目人工、机械乘以系数1.15。
如果基坑内(基坑深度大于1.50m)打桩,或在地坪上打坑槽内桩(坑槽深度大于1m),项目人工、机械乘以系数1.11。
如铺设坡道其费用另行计算。
十一、各种灌注桩材料用量中均已包括下表规定的充盈系数和材料损耗。
其中灌注砂石桩除上述充盈系数和损耗率外,还包括级配密度系数1.334。
据实结算。
十三、注浆管理埋设定额按桩底注浆考虑,如设计采用侧向注浆时,则人工、机械乘以系数1.20。
十四、人工成孔是按孔深10m以内考虑的,孔深超过10m时,人工、机械乘以系数1.50。
十五、人工成孔如遇地下水时,其处理费用按实计取。
桩基础与地基加固工程说明及工程量计算规则一、桩基础工程说明桩基础是一种常见的地基处理方法,适用于土质较差、承载力较低的地区。
桩基础通过在地基中预先打入桩体,利用桩体的承载力来分担或传递建筑物的荷载。
桩基础的施工方法有多种,主要包括挖孔灌注桩、钻孔灌注桩和预制桩等。
桩基础施工的一般步骤如下:1.环境准备:确保施工场地的安全、整洁,清除杂物,做好施工可行性评估。
2.确定桩基类型和参数:根据工程要求、土层情况和荷载分析等因素,确定桩基类型和参数。
3.桩基设计:进行桩基设计,包括桩长、桩径、桩身和孔底承载力等。
4.桩基施工桩基施工:根据设计要求和施工图纸,进行挖孔、清理孔底、浇筑混凝土等工作。
5.桩基质量检验:在桩基施工过程中,进行质量检验,确保桩的质量符合设计要求。
6.桩基验收:通过质量检验后,进行桩基验收,确保桩基质量达到或超过规范要求。
二、地基加固工程说明地基加固是指对土质较差、承载力较低或地基存在沉降等问题的地区进行改造,增加地基的承载能力和稳定性。
地基加固的方法多种多样,包括土体加固、密实加固和灌浆等。
地基加固施工的一般步骤如下:1.地基调查:对地基进行详细的勘探和调查,确定地基的地质情况和土质特性等。
2.地基加固方案设计:根据地基调查结果和工程要求,设计地基加固方案,包括选择合适的加固方法和参数。
3.材料选择和准备:根据加固方案,选择合适的加固材料,并进行材料的准备工作。
4.加固施工:根据加固方案和施工图纸,进行加固施工工作,包括土体加固、灌浆等。
5.加固质量检验:在加固施工过程中,进行质量检验,确保加固质量符合设计要求。
6.加固验收:通过质量检验后,进行加固验收,确保加固质量达到或超过规范要求。
桩基础和地基加固工程的工程量计算是评估工程量和预算成本的重要环节。
工程量计算规则主要包括以下几个方面:1.桩基础的工程量计算:主要包括桩的长度、直径和数量等。
计算桩基础的工程量时,应根据设计要求和施工图纸,计算每种类型桩的数量,并计算桩的总长度和直径。
