措施费
- 格式:doc
- 大小:187.00 KB
- 文档页数:18
措施费的计算方法和规则一、引言措施费是指在工程建设过程中,为了保障工程质量和安全,采取的一系列措施所产生的费用。
措施费的计算方法和规则对于工程建设单位和监理单位来说都非常重要,合理的计算能够保证工程的顺利进行。
二、措施费的计算方法1. 审定费用法根据工程项目的性质、规模和复杂程度,由专业人员结合工程实际情况进行审定。
一般情况下,措施费的计算方法采用标准费用和实际费用相结合的方式,即根据标准费用确定基本费用,再根据实际情况确定额外费用。
2. 标准费用法根据相关规定和标准,将措施费按照一定的比例计算。
标准费用法的优点在于计算简单,适用于一些常规的工程项目。
但是,标准费用法也存在一定的局限性,没有考虑到实际情况的差异性,可能导致费用的不准确。
3. 实际费用法根据工程项目的实际情况,结合施工方案和措施计划,确定措施费的具体金额。
实际费用法的优点在于能够更加准确地反映措施费的实际情况,但是计算过程较为繁琐,需要考虑多个因素的影响。
三、措施费的计算规则1. 合理性原则措施费的计算应当合理,不得超过实际需要的费用。
在计算过程中,应当严格按照相关规定和标准进行,不得随意增加或减少费用。
2. 公平性原则措施费的计算应当公平,不得偏袒某一方。
工程建设单位和监理单位应当在计算过程中,公正地考虑各方的权益,确保费用的公平分摊。
3. 透明性原则措施费的计算应当透明,各方应当对计算过程进行公开和披露。
相关单位应当建立健全的费用计算制度,确保计算过程的透明和公开。
4. 可行性原则措施费的计算应当具有可行性,不得超出工程建设的可承受范围。
在计算过程中,需要综合考虑工程的经济效益和可行性,确保费用的合理性。
5. 依法合规原则措施费的计算应当依法合规,不得违反相关法律法规。
各方在计算过程中应当遵守相关法律法规的规定,确保费用的合法性。
四、总结措施费的计算方法和规则对于工程建设来说是非常重要的,它关系到工程质量和安全。
在计算过程中,应当遵循合理性、公平性、透明性、可行性和依法合规的原则,确保费用的准确性和合理性。
措施费记忆⼝诀,让你⼀⽬了然螂螂的奇葩世界 2019-10-23 00:02:00各位学习造价的同学对措施费⼀定不陌⽣,如常见的需要计算脚⼿架、模板、安全⽂明施⼯等。
但措施费到底是怎么回事?包含哪些呢?今天就来讲讲措施费。
01⼯程措施费⾮⼯程实体项⽬的费费施⼯过程中⾮⼯程实体项⽬措施费是指为完成⼯程项⽬施⼯,发⽣于该⼯程施⼯前施⼯前和施⼯过程措施费⽤,由施⼯技术措施费和施⼯组织措施费组成。
怎么理解呢?例如安装龙⾻吊顶,安装在建筑⾥,就算作建筑⾥的实体物件了,看得见摸得着。

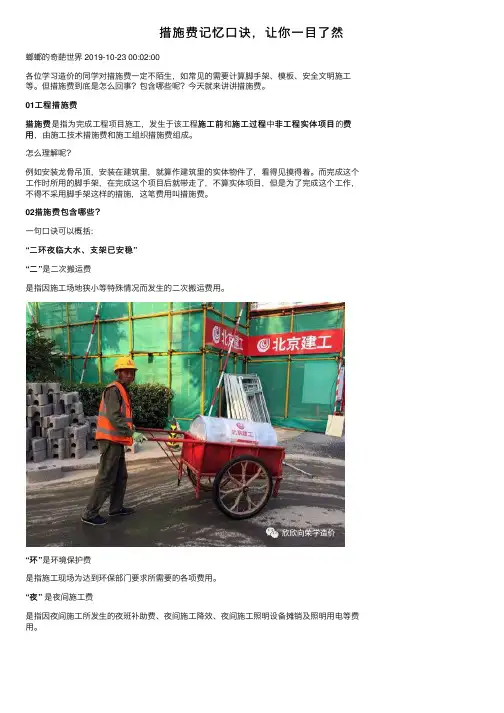

⽽完成这个⼯作时所⽤的脚⼿架,在完成这个项⽬后就带⾛了,不算实体项⽬,但是为了完成这个⼯作,不得不采⽤脚⼿架这样的措施,这笔费⽤叫措施费。
02措施费包含哪些?⼀句⼝诀可以概括:“⼆环夜临⼤⽔、⽀架已安稳”“⼆”是⼆次搬运费是指因施⼯场地狭⼩等特殊情况⽽发⽣的⼆次搬运费⽤。
“环”是环境保护费是指施⼯现场为达到环保部门要求所需要的各项费⽤。
“夜”是夜间施⼯费是指因夜间施⼯所发⽣的夜班补助费、夜间施⼯降效、夜间施⼯照明设备摊销及照明⽤电等费⽤。
“临”临时设施费是指施⼯企业为进⾏建筑⼯程施⼯所必须搭设的⽣活和⽣产⽤的临时建筑物、构筑物和其他临时设施费⽤等。
“⼤”⼤型机械设备进出场及安拆费是指机械整体或分体⾃停放场地运⾄施⼯现场或由⼀个施⼯地点运⾄另⼀个施⼯地点,所发⽣的机械进出场运输及转移费⽤及机械在施⼯现场进⾏安装、拆卸所需的⼈⼯费、材料费、机械费、试运转费和安装所需的辅助设施的费⽤。
“⽔ ”施⼯排⽔、降⽔费是指为确保⼯程在正常条件下施⼯,采取各种排⽔、降⽔措施所发⽣的各种费⽤。
“⽀”混凝⼟、钢筋混凝⼟模板及⽀架费是指混凝⼟施⼯过程中需要的各种钢模板、⽊模板、⽀架等的⽀、拆、运输费⽤及模板、⽀架的摊销(或租赁)费⽤。
“架”脚⼿架费⽤是指施⼯需要的各种脚⼿架搭、拆、运输费⽤及脚⼿架的摊销(或租赁)费⽤。
“已”已完⼯程及设备保护费是指竣⼯验收前,对已完⼯程及设备进⾏保护所需费⽤。
建安费与措施费建安费与措施费是在建筑工程中常见的费用项目。
在项目的预算中,这两项费用通常占据了很大的比例。
本文将介绍建安费与措施费的概念、计算方法以及常见的应用场景。
1. 建安费的概念与计算方法1.1 建安费的定义建安费是指建筑工程中用于实现安全、保障施工安顺利进行的费用。
它包括了各种安全设施的费用,例如安全网、安全防护设备、安全警示标志等。
同时,建安费还包括了各种安全措施的费用,例如施工期间的安全巡查、安全培训、安全管理等。
1.2 建安费的计算方法建安费的计算通常是根据工程造价的一定比例进行的。
根据国家相关标准,建筑工程在建安费的计算比例通常为总工程造价的1%~2%。
具体的计算公式如下:建安费 = 总工程造价 × 建安费率2. 措施费的概念与计算方法2.1 措施费的定义措施费是指建筑工程中为保障工地周边环境和施工过程中的安全、文明施工的费用。
它包括了为减少对周边环境的污染所采取的各项措施的费用,例如扬尘防治措施、噪声控制措施、排水措施等。
2.2 措施费的计算方法措施费的计算通常是根据工程造价的一定比例进行的。
根据国家相关标准,建筑工程在措施费的计算比例通常为总工程造价的1%~3%。
具体的计算公式如下:措施费 = 总工程造价 × 措施费率3. 建安费与措施费的应用场景建安费与措施费的应用场景举例如下: - 建筑工地:建筑工地是建安费与措施费最常见的应用场景之一。
在建筑工地中,建安费主要用于购置安全设施和开展安全培训,而措施费则用于实施环境保护措施和文明施工措施。
- 道路施工:在道路施工中,建安费主要用于设置安全警示标志和设备、开展交通安全培训等;措施费则用于减少施工对道路使用的影响,例如采取合理的交通管制措施、控制扬尘污染等。
- 桥梁工程:桥梁工程中的建安费主要用于设置安全设施,例如安全防护网、脚手架等;措施费主要用于保护水环境,例如建立防渗措施、实施水域生态修复等。
4. 结论建安费与措施费是建筑工程中不可或缺的费用项目。
措施费报价一、概述措施费(也称为施工措施费)是在工程施工过程中产生的各项临时性措施所需费用的总称。
它是指为配合工程施工所采取的一系列临时性措施所产生的费用,主要包括施工措施费、监理措施费、施工现场管理费以及安全文明施工费等。
对于施工项目来说,合理的措施费报价可以更好地为项目的顺利进行提供保障,并对施工过程中的各项措施进行有效管理和监督。
二、确定措施费报价的因素在制定措施费报价时,需要考虑以下几个方面的因素:1. 施工措施施工措施是指为了保证工程安全、质量和进度等要求而采取的各项施工方式和方法。
不同的工程项目可能需要采取不同的施工措施,因此,施工措施对于措施费的金额有着直接的影响。
2. 监理措施监理措施是指为了确保工程施工过程中的质量、安全和合规性等方面的要求而采取的一系列措施。
监理措施包括工程施工的监督、检查和指导等,对于项目的顺利进行起到了至关重要的作用。
监理措施的复杂程度和工作量也会直接影响措施费的报价。
3. 施工现场管理施工现场管理是指对施工现场的组织和管理工作,包括人员管理、材料管理、设备管理、环境管理等。
一个良好的施工现场管理可以有效地提高施工效率和工程质量,但同时也需要投入一定的费用进行管理。
4. 安全文明施工安全文明施工是指在施工过程中注重安全措施和文明施工的要求。
安全文明施工需要配备专业的安全人员并采取相应的安全措施,以降低事故的发生概率。
因此,安全文明施工费用也是措施费报价的一个重要方面。
三、措施费报价的计算方法措施费报价的计算方法主要根据工程的具体情况和施工方案进行确定。
常见的计算方法有以下几种:1. 综合比例法综合比例法是根据工程的施工特点,按照一定的比例来确定措施费的报价。
这种方法常用于施工项目比较简单、特点相对明确的情况。
2. 分项计算法分项计算法是按照措施费的不同内容进行具体的计算。
通过对施工措施、监理措施、施工现场管理和安全文明施工等项目进行独立计算,然后加总得出总的措施费报价。
措施费方案措施费方案1. 背景和目标措施费是指在项目实施过程中,为了保障项目的顺利进行而设立的一种费用。
该费用主要用于项目实施中所需的各种措施的采取和执行。
本文档旨在制定措施费方案,确保项目能够按照计划顺利完成,并提供一种有效的管理机制。
2. 措施费的定义和范围措施费是指项目实施过程中所需的各种措施的费用支出。
措施包括但不限于以下几个方面:- 安全措施:包括工地安全设施的建设、安全培训等费用。
- 质量措施:包括质量检测、质量改进等费用。
- 进度措施:包括项目进度的监控、调整等费用。
- 风险措施:包括应对项目风险的各种措施的费用。
3. 措施费的计算方法措施费的计算方法需要根据具体的项目情况进行确定,主要考虑以下几个因素:- 项目的规模和复杂程度:项目越大、越复杂,所需措施费也会相应增加。
- 项目的时间周期:项目的时间周期越长,所需措施费也会相应增加。
- 项目的风险等级:项目的风险等级越高,所需措施费也会相应增加。
- 项目的地理位置:不同地理位置的项目,所需措施费也会有所不同。
措施费的计算公式可以根据实际情况进行制定,一般为总投资的一定比例。
4. 措施费的管理和使用在项目实施过程中,措施费的管理和使用应该严格按照相关的规定和流程进行。
具体管理和使用流程如下:1. 编制措施费预算:在项目启动之初,根据项目的需求和计划,编制措施费的预算。
2. 审批措施费预算:措施费预算需要经过相关部门的审批,并根据实际情况进行适当的调整。
3. 控制措施费支出:在项目实施过程中,措施费支出需要进行严格的控制,确保按照预算进行使用。
4. 统计措施费支出:项目结束后,需要对措施费的支出进行统计,以便提供后续的数据分析和制定措施费方案的参考。
5. 措施费方案的优化为了提高措施费的使用效益,可以考虑以下几个方面的优化措施:- 与其他费用的整合:将措施费与其他费用进行整合管理,避免重复投入。
- 风险管理策略:制定科学合理的风险管理策略,减少风险措施费的支出。
中措施项目里的单位都是%,指的的是组织措施费,如:二次搬运费、冬雨季施工增加费、临时设施费、排污费等;技术措施费,如:脚手架费、模板、大型机械进出场费、垂直运输费等,要计算出工程量,套上定额子目,输入计算。
1. 措施费有两个大类:技术措施费和其他措施费。
2. 技术措施费的计算方法和分部分项清单计算方法一样,其他措施费是以费率的形式计提的。
措施费,是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用,由施工技术措施费和施工组织措施费组成。
一、施工技术措施费内容包括: 1.大型机械设备进出场及安拆费:是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。
2.混凝土、钢筋混凝土模板及支架费:是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的摊销(或租赁)费用。
3.脚手架费:是指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销(或租赁)费用。
4.施工排水、降水费:是指为确保工程在正常条件下施工,采取各种排水、降水措施所发生的各种费用。
5.其他施工技术措施费:是指根据各专业、地区工程特点补充的技术措施费项目。
二、施工组织措施费内容包括: 1. 环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。
环境保护费=直接工程费X环境保护费费率环境保护费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 2. 文明施工费:是指施工现场文明施工所需要的各项费用。
文明施工费=直接工程费X文明施工费费率文明施工费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 3.安全施工费:是指施工现场安全施工所需要的各项费用。
安全施工费=直接工程费X安全施工费费率安全施工费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 4.临时设施费:是指施工企业为进行建筑工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。
工程合同中措施费一、措施费的定义与范围措施费指在施工过程中,为保证工程质量、安全生产、文明施工以及环境保护等目的,采取的各种临时性技术措施和管理措施所发生的费用。
这些费用包括但不限于施工现场的围挡、临时道路、排水、照明、安全设施、环保设施、临时用电、施工机具租赁等。
二、措施费的计算依据措施费的计算应基于以下依据:1. 工程设计文件及施工图纸;2. 国家及地方相关建设标准和规范;3. 施工单位的施工组织设计和施工现场管理计划;4. 合同约定的其他相关文件。
三、措施费的组成措施费通常包括以下几个部分:1. 安全文明施工费:包括施工现场的安全警示、围挡、标识标牌等费用。
2. 临时设施费:包括临时道路、临时房屋、临时用电、排水等设施的建设和维护费用。
3. 环境保护费:包括噪音控制、粉尘控制、废水处理等环境保护措施的费用。
4. 施工机具租赁费:包括施工所需机具设备的租赁费用。
5. 其他措施费:根据工程特点和施工需要确定的其他临时性措施费用。
四、措施费的支付与调整1. 措施费应在工程进度款支付时按比例同步支付,具体支付比例和方式应在合同中明确。
2. 若因设计变更、施工条件变化等原因导致措施费实际发生额与预算额有较大差异时,应及时调整措施费。
调整的程序和标准应在合同中约定。
五、措施费的管理与监督1. 施工单位应制定详细的措施费使用计划,并报监理单位审核。
2. 监理单位应对措施费的使用情况进行监督检查,确保费用的合理性和有效性。
3. 甲方有权对措施费的使用情况进行审计,以保障资金的合理使用。
六、违约责任如甲方或乙方违反合同中关于措施费的约定,应承担相应的违约责任。
具体责任应根据合同条款和实际损失确定。
七、其他事项双方在合同执行过程中,如有关于措施费的其他未尽事宜,应通过友好协商解决。
如协商不成,可依法申请仲裁或向人民法院提起诉讼。
建设工程施工措施费归谁
在建设工程领域,施工措施费的支付责任主要分为两种情况:
一、业主承担施工措施费用
在一些工程合同中,业主往往会对施工措施费用进行承担。
这是因为施工措施费用是为了保障工程施工的安全、质量和进度,属于必要的费用支出。
在合同中,业主需明确规定施工措施费用的支付方式和数额,施工单位在实施工程过程中,按照约定的金额进行支出,业主在验收时支付相应的费用。
对于业主承担施工措施费用的情况,一般合同中会明确规定相关条款,包括费用的确定方式、支付时间、支付金额等细则,以确保双方的权益得到保障。
二、施工单位承担施工措施费用
在另一些情况下,施工单位需要自行承担施工措施费用。
这种情况通常发生在施工单位在施工合同中包含了相关责任条款的情况下。
施工单位需要负责工程施工的全过程,包括施工措施费的支出。
在施工合同中,通常会规定施工单位应按照相关规定自行承担施工措施费用,确保工程施工的安全和质量。
施工单位需要根据工程实际情况合理确定费用的数额,并在施工过程中进行支出。
除此之外,如果在施工合同中未对施工措施费用的支付责任进行明确规定,根据《中华人民共和国合同法》的相关规定,双方应协商一致确定费用的支付方式和责任方。
一般情况下,双方可以根据工程的实际情况进行商议,确定费用的承担方。
综上所述,建设工程施工措施费的支付责任主要取决于合同中的约定和双方协商。
无论是业主还是施工单位承担费用,都需要根据工程实际情况确定费用的数额和支付责任,确保工程施工的安全和顺利进行。
希望双方在签订合同时能够更加明确地规定施工措施费的支付责任,避免后期产生争议和纠纷,确保工程的顺利进行。
工程合同中的措施费
【措施费内容】
1. 安全防护措施费:包括但不限于施工现场的围挡、标识标牌、安全网、防护栏杆、安全警示灯等的设置费用,以及安全教育培训、安全检查等相关费用。
2. 文明施工措施费:涉及施工现场的清洁卫生、噪音控制、粉尘治理、水土保持等环境保护措施的费用。
3. 临时设施措施费:包括施工用电、用水的临时接入费用,临时道路、桥梁的建设和维护费用,以及临时办公、生活用房的搭建费用等。
4. 专项措施费:针对特定工程技术难点或特殊要求,采取的专项技术措施费用,如深基坑支护、大型设备安装调试等。
5. 其他措施费:根据工程特点和实际需要,由双方协商确定的其他必要措施费用。
【措施费的支付与调整】
1. 措施费应在工程合同签订时确定,并在工程进度款支付时同步支付。
2. 若因工程设计变更、施工条件变化等原因导致措施费增减,应由甲乙双方协商一致后,按照合同约定的程序进行调整。
3. 措施费的支付应与工程进度相匹配,具体支付比例和时间应根据工程实际情况在合同中明确。
【措施费的管理与监督】
1. 乙方(承包方)应制定详细的措施费使用计划,并报甲方(发包方)审核。
2. 甲方有权对乙方的措施费使用情况进行监督检查,确保措施费用于规定的用途。
3. 乙方应妥善保管措施费支出的凭证和相关资料,以备甲方或相关部门审查。
【违约责任】
1. 如乙方未按合同约定使用措施费,或措施费使用不符合国家及行业相关规定,甲方有权要求乙方改正,情节严重的可追究乙方的违约责任。
2. 如甲方未按合同约定支付措施费,影响工程正常进行,乙方有权要求甲方承担相应的违约责任。
措施项目(一)措施项目(二)T.A 通用项目说明一、大型机械设备进出场及安拆(一)塔式起重机基础及施工电梯基础。
1.塔式起重机轨道式基础包括铺设和拆除的费用,轨道铺设以直线为准,如铺设为弧线时,弧线部分定额人工、机械乘以系数1.15。
2.固定式基础如需打桩时,其打桩费用按“A.建筑工程”桩基分部相应定额项目计算。
3.本定额不包括轨道和枕木之间增加其他型钢或钢板的轨道、自升塔式起重机行走轨道和混凝土搅拌站的基础、不带配重的自升式起重机、固定式基础、施工电梯基础等。
(二)大型机械一次安拆费。
大型机械一次安拆费定额中已包括机械安装完毕后的试运转费用。
(三)大型机械进、出场费。
1.大型机械进场费定额是按≤25km编制的,进场或返回全程≤25km者,按“大型机械进场费”的相应定额执行,全程超过25km者,大型机械进出场的台班数量按实计算,台班单价按施工机械台班费用定额计算。
2.大型机械在施工完毕后,无后续工程使用,必须返回施工单位机械停放场(库)者,经建设单位签字认可,可计算大型机械回程费;但在施工中途,施工机械需回库(场、站)修理者,不得计算大型机械进、出场费。
3.进场费定额内未包括回程费用,实际发生时按相应进场费项目执行。
4.进场费未包括架线费、过路费、过桥费、过渡费等,发生时按实计算。
5.松土机、除荆机、除根机、湿地推土机的场外运输费,按相应规格的履带式推土机计算。
6.拖式铲运机的进场费按相应规格的履带式推土机乘以系数1.1。
二、施工排水、降水(一)小孔径深井降水指孔径≤300mm、井管≤150mm的降水。
(二)大孔径深井降水指孔径>300mm,井管(井笼)>150mm的降水。
(三)轻型井点降水系指在被降水建筑物基坑的四周设置许多较细井点管(支管),打入地下蓄水层内,井点管的上端与总管相连接,利用抽水设备将地下水位降低至地坑底以下。
(四)轻型井点每天降水费用是24小时的降水费用。
(五)成井用泥浆沉淀池、泥浆沟的挖砌以及泥浆运输费按“A.建筑工程”相应定额项目另行计算。
(六)排水用沉砂池、砖砌排水沟、混凝土排水管,按“A.建筑工程”、“C.市政工程”相应分部的定额项目计算。
(七)深井降水的潜水泵定额中仅包含机械费,不包含人工费和电费,每昼夜人工费用工按下表计算,其单价按定额技工单价计算每昼夜定额电费为:潜水泵额定功率×24小时×定额电价计算。
工程量计算规则一、大型机械设备进出场及安拆(一)塔式起重机轨道式基础铺设按两轨中心线的实际铺设长度以“m”计算,固定式基础以“座”计算。
(二)大型机械一次安拆费,大型机械进场费均以“台·次”计算。
二、施工排水、降水(一)深井降水钻孔分不同地层按设计钻孔深度以“m”计算。
(二)井管安装分混凝土井管、混凝土滤管以“m”计算。
(三)排水管道安装、拆除及摊销分不同管径按布设延长米乘以使用天数计算。
(四)深井降水抽水分不同出口口径按运转的降水井数乘以运转的天数计算。
(五)轻型井点安装拆除按井点深度以“m”计算。
(六)轻型井点降水按运转天数计算。
T.B 建筑工程说明一、现浇混凝土模板及支架工程(一)现浇混凝土模板是按组合钢模、木模、竹胶合板和目前施工技术、方法编制的,综合考虑不作调整。
(二)现浇混凝土梁、板,支模高度是按层高≤3.9m编制的,层高超过3.9m时,超过部分工程量另按梁板支撑超高费项目计算。
(三)坡屋面模板按相应定额项目执行,人工乘以系数1.1。
(四)清水模板按相应定额项目执行,人工乘以系数1.25,材料与定额不同时按批准的施工方案调整。
(五)别墅(独立别墅、连排别墅)各模板按相应定额项目执行,材料用量乘以系数1.2。
(六)异形柱模板适用于圆形柱、多边形柱模板。
(七)圈梁模板适用于叠合梁模板。
(八)异形梁模板适用于圆形梁模板。
(九)直形墙模板适用于电梯井壁模板。
(十)墙模板中的“对拉螺栓”用量以批准的施工方案计算重量,地下室墙按一次摊销进入材料费,地面以上墙按12次摊销进入材料费。
二、预制混凝土模板工程(一)预制构件的模板是分别按组合钢模、木模、混凝土地模综合编制的。
(二)预制构件项目适用范围:1.预制梁模板适用于基础梁、楼梯斜梁、挑梁等。
2.预制异形柱模板适用于工字形柱、双肢柱和圆柱。
3.预制槽形板模板适用于槽形楼板、墙板、天沟板。
4.预制平板模板适用于不带肋的预制遮阳板、挑檐板、栏板。
5.预制花格模板适用于花格和阳台花栏杆(空花、刀片形)。
6.预制零星构件模板适用于烟囱、支撑、天窗侧板、上(下)档、垫头、压顶、扶手、窗台板、阳台隔板、壁龛、粪槽、池槽、雨水管、厨房壁柜、搁板、架空隔热板。
三、脚手架工程(一)一般说明:1.本定额综合脚手架和单项脚手架已综合考虑了斜道、上料平台、安全网,不再另行计算。
2.本定额是按扣件式钢管脚手架(其中包括提升架、单双排架)进行编制的,若实际采用木制、竹制时,按相应定额项目乘以下列表系数:(二)综合脚手架:1.凡能够按“建筑面积计算规则”计算建筑面积的建筑工程均按综合脚手架定额项目计算脚手架摊销费。
2.综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用。
满堂基础(独立柱基或设备基础投影面积超过20m2)按满堂脚手架基本层费用乘以50%计取,当使用泵送混凝土时则按满堂脚手架基本层乘以40%计取。
3.本定额的檐口高度系指檐口滴水高度,平屋顶系指屋面板底高度,凸出屋面的电梯间、水箱间不计算檐高。
4.檐口高度>50m的综合脚手架中,外墙脚手架是按提升架综合的,实际施工不同时,不作调整。
(三)单项脚手架说明:1.凡不能按“建筑面积计算规则”计算建筑面积的建筑工程,但施工组织设计规定需搭设脚手架时,均按相应单项脚手架定额计算脚手架摊销费。
2.高层提升架项目已考虑了垂直封闭工料,不另计算。
四、垂直运输机械费(一)建筑物垂直运输:1.定额中的工作内容包括单位工程在合理工期内完成所承包的全部工程项目所需的垂直运输机械费。
除本定额有特殊规定外,其他垂直运输机械的场外往返运输、一次安拆费用已包括在台班单价中。
2.同一建筑物带有裙房者或檐高不同者,应分别计算建筑面积,分别套用不同檐高的定额项目。
3.同一檐高建筑物多种结构类型,按不同结构类型分别计算,分别计算后的建筑物檐高均以该建筑物总檐高为准。
4.檐高≤3.6m的单层建筑物,不计算垂直运输机械费。
5.建筑物垂直运输项目,檐高≤20m和6层(包括地面以上层高>2.2m的技术层)的建筑,不分檐高和层数;超过6层的建筑物均以檐高为准。
6.砖混结构檐高≤25m垂直运输机械费项目是按卷扬机施工考虑的,若采用塔式起重机施工时,乘以系数2.1,但“每增10m”子目不能再乘以系数2.1。
7.建筑物的檐高是指设计室外地坪至檐口滴水的高度,突出主体建筑物屋顶的电梯机房、楼梯出口间、水箱间、瞭望塔、排烟机房等不计檐高和层数,但要计算面积;平顶屋面有天沟的算至天沟板底,无天沟的算至屋面板底,多跨厂房或仓库按主跨划分。
屋顶上的特殊构筑物(如葡萄架等)、女儿墙不计算面积和高度。
8.龙门吊应按卷扬机定额项目计算。
9.如果一个单位工程先后使用卷扬机和塔吊,应分别按使用卷扬机和塔吊的工期,采用加权平均方法,计算垂直运输机械费。
10.如果一个单位工程卷扬机和塔吊同时使用,按使用塔吊定额项目执行,不能套用两个定额项目。
(二)构筑物垂直运输:构筑物的高度,以设计室外地坪至构筑物的顶面高度为准。
五、吊装机械费(一)金属结构工程及预制混凝土工程的吊装机械是按合理的施工方法,结合四川省现有的施工机械的实际情况进行综合考虑的。
(二)吊装机械费项目中未包括修路及其发生的道木、钢板、钢轨等铺设和维修工料,发生时另行计算。
(三)单层房屋盖系统构件必须在跨外安装时,按相应的构件安装定额的机械台班乘以系数1.18,用塔式起重机、卷扬机时,不乘此系数。
(四)钢柱安装在混凝土柱上,其机械乘以系数1.43。
(五)高层建筑吊装费按相应定额项目乘以系数1.65。
六、建筑物超高施工增加费(一)单层建筑物檐高>20m、高层建筑物大于6层,均应按超高部分的建筑面积计算超高施工增加费。
(二)建筑物超高施工增加费是指单层建筑物檐高>20m、多层建筑物大于6层的人工、机械降效、施工电梯使用费、安全措施增加费、通讯联络、建筑垃圾清理及排污费、高层加压水泵的台班费。
(三)超高施工增加费的垂直运输机械的机型已综合考虑,不论实际采用何种机械均不得换算。
(四)同一建筑物的不同檐高,应按不同高度的建筑面积分别计算超高施工增加费。
工程量计算规则一、现浇混凝土模板及支架工程(一)现浇混凝土及钢筋混凝土模板工程量,按混凝土与模板接触面的面积,以“m2”计算。
(二)现浇混凝土构件模板工程量的分界规则与现浇混凝土构件工程量分界规则一致。
(三)现浇钢筋混凝土墙、板上单孔面积≤0.3m2的孔洞不予扣除,洞侧壁模板亦不增加,单孔面积>0.3m2时,应予扣除,洞侧壁模板面积并入墙、板模板工程量内计算。
(四)柱与梁、柱与墙、梁与梁等连接重叠部分以及伸入墙内的梁头、板头与砖接触部分,均不计算模板面积。
(五)构造柱外露面均应按图示外露部分计算模板面积。
构造柱与墙接触面不计算模板面积。
(六)现浇钢筋混凝土悬挑板(挑檐、雨篷、阳台)按图示外挑部分尺寸的水平投影面积计算。
挑出墙外的牛腿梁及板边模板不另计算。
(七)现浇钢筋混凝土楼梯,以图示露明尺寸的水平投影面积计算,不扣除小于500mm 楼梯井所占面积。
楼梯的踏步、踏步板平台梁等侧面模板,不另计算。
(八)现浇混凝土台阶,按图示台阶尺寸的水平投影面积计算,台阶端头两侧不另计算模板面积。
二、预制混凝土构件模板工程1.预制构件模板工程量均按模板与混凝土接触面积以“m2”计算,地模综合考虑,不另计算。
2.预制板、水磨石构件模板上单孔面积≤0.3m2的孔洞不予扣除,洞侧壁模板亦不增加,单孔面积>0.3m2时,应予扣除,洞侧壁模板面积并入墙、板模板工程量内计算。
三、脚手架工程(一)综合脚手架计算规则:1.综合脚手架应分单层、多层和不同檐高,按建筑面积计算综合脚手架。
2.满堂基础脚手架工程量按其底板面积计算。
(二)单项脚手架计算规则:1.外脚手架、里脚手架均按所服务对象的垂直投影面积计算。
2.砌砖工程高度≤1.35~3.6m者,按里脚手架计算。
高度>3.6m者按外脚手架计算。
独立砖柱高度≤3.6m者,按柱外围周长乘以实砌高度按里脚手架计算;高度>3.6m者,按柱外围周长加3.6m乘以实砌高度按单排脚手架计算;独立混凝土柱按柱外围周长加 3.6m 乘以浇筑高度按外脚手架计算。
3.砌石工程(包括砌块)高度超过1m时,按外脚手架计算。
独立石柱高度≤3.6m者,按柱外围周长乘以实砌高度计算工程量;高度>3.6m者,按柱外围周长加3.6m乘以实砌高度计算工程量。
