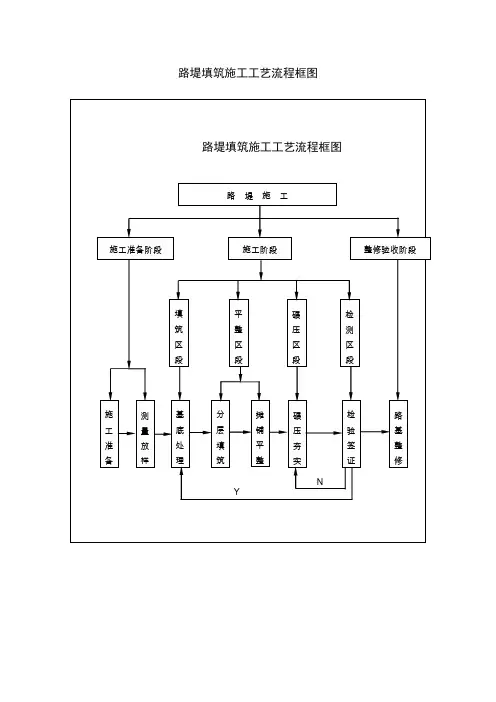

1、路基填筑施工工艺流程图
16、后张梁施工工艺流程图
17 Array 18
19
20、小导管注浆工艺流程图
21、光面爆破施工工艺流程图。
挖方路基施工挖方路基一般分为土质路堑和石质路堑,土质路堑开挖应根据挖方数量大小及施工方法的不同确定开挖方案。
石质路堑开挖应根据岩石的种类和坚硬程度确定开挖方式。
土方开挖,不论开挖工程量和开挖深度大小,均应自上而下进行,不得乱挖超挖。
石方开挖,在不影响边坡稳定的情况下采用爆破施工,以满足路基施工质量技术标准要求。
一、土质路堑施工1.土质路堑施工工艺流程土质路堑施工工艺流程如图3-3-1所示。
图3-3-1 土质路堑施工工艺流程2.土质路堑施工作业方法路堑由天然地层构成,开挖后由于受到扰动和地面水及地下水的集中影响,边坡和开挖后的基底易发生变形和破坏,在路堑挖方地段常发生路基的一些病害,如滑坡、崩塌、路基翻浆等。
因此,施工方法与路堑的边坡及基底的稳定有着密切关系。
开挖方式应根据路堑的深度、纵向长度和地形、土质、土方调配情况以及机械设备条件等因素确定,达到保证工程质量、加快施工进度、提高工作效率的目的。
土质挖方路基根据挖方深度、纵向长度及现场施工条件,可采用的开挖方法有横向挖掘法、纵向挖掘法和混合式挖掘法。
(1)横向挖掘法。
1)单层横向全宽挖掘法。
从路堑的一端或两端按断面的全宽一次性挖到设计高程,逐渐向纵深挖掘,挖出的土方一般向两侧运送。
其适用于挖掘浅而短的路堑,如图3-3-2所示。
图3-3-2 单层横向全宽挖掘法1—路堑;2—路堤2)多层横向全宽挖掘法。
为增加工作面、加快施工进度,可以在不同高度处分几个台阶进行挖掘,其深度视施工操作便利和安全而定,一般每层挖掘台阶深度为3~4 m。
其适用于挖掘深而短的路堑,如图3-3-3所示。
图3-3-3 多层横向全宽挖掘法1—路堑;2—路堤(2)纵向挖掘法。
土质路堑纵向挖掘法可分为分层纵挖法、通道纵挖法和分段纵挖法三种。
1)分层纵挖法:沿路线全宽以深度不大的纵向分层挖掘前进,如图3-3-4所示。
该法适用于路堑宽度和深度均不大的情况。
当路堑长度较短(不超过100 m)、开挖深度较浅(不大于3 m)、地面横坡坡度较陡时,宜采用推土机作业;当路堑较长(超过100 m)时,宜采用铲运机或铲运机加推土机助铲作业。
