附着式提升脚手架首次提升验收和现场需检查的内容
- 格式:doc
- 大小:26.00 KB
- 文档页数:2

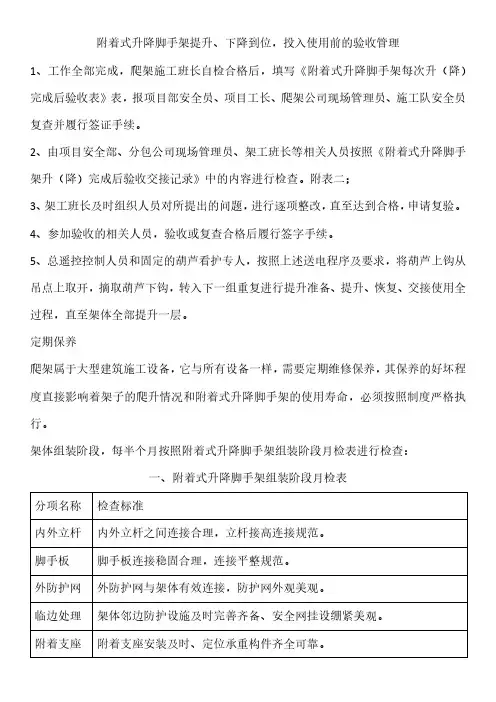

附着式升降脚手架提升、下降到位,投入使用前的验收管理
1、工作全部完成,爬架施工班长自检合格后,填写《附着式升降脚手架每次升(降)完成后验收表》表,报项目部安全员、项目工长、爬架公司现场管理员、施工队安全员复查并履行签证手续。
2、由项目安全部、分包公司现场管理员、架工班长等相关人员按照《附着式升降脚手架升(降)完成后验收交接记录》中的内容进行检查。
附表二;
3、架工班长及时组织人员对所提出的问题,进行逐项整改,直至达到合格,申请复验。
4、参加验收的相关人员,验收或复查合格后履行签字手续。
5、总遥控控制人员和固定的葫芦看护专人,按照上述送电程序及要求,将葫芦上钩从吊点上取开,摘取葫芦下钩,转入下一组重复进行提升准备、提升、恢复、交接使用全过程,直至架体全部提升一层。
定期保养
爬架属于大型建筑施工设备,它与所有设备一样,需要定期维修保养,其保养的好坏程度直接影响着架子的爬升情况和附着式升降脚手架的使用寿命,必须按照制度严格执行。
架体组装阶段,每半个月按照附着式升降脚手架组装阶段月检表进行检查:
一、附着式升降脚手架组装阶段月检表
二、附着式升降脚手架提升阶段月检表
架体拆除阶段,每半月需按照附着式升降脚手架拆除阶段月检表进行检查:
三、附着式升降脚手架拆除阶段月检表。

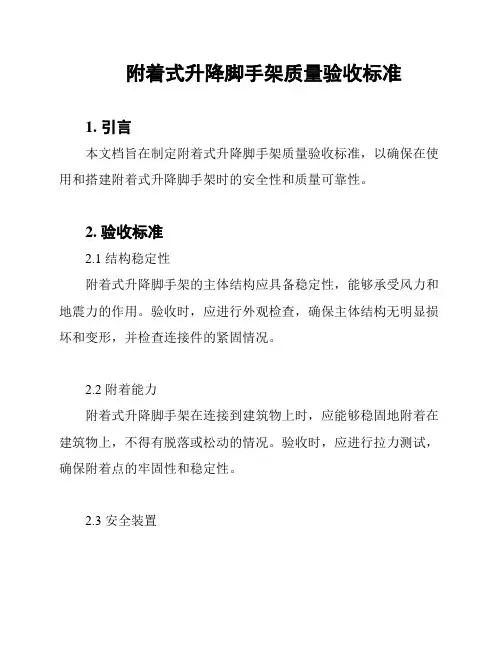

附着式升降脚手架质量验收标准1. 引言本文档旨在制定附着式升降脚手架质量验收标准,以确保在使用和搭建附着式升降脚手架时的安全性和质量可靠性。
2. 验收标准2.1 结构稳定性附着式升降脚手架的主体结构应具备稳定性,能够承受风力和地震力的作用。
验收时,应进行外观检查,确保主体结构无明显损坏和变形,并检查连接件的紧固情况。
2.2 附着能力附着式升降脚手架在连接到建筑物上时,应能够稳固地附着在建筑物上,不得有脱落或松动的情况。
验收时,应进行拉力测试,确保附着点的牢固性和稳定性。
2.3 安全装置附着式升降脚手架应配备必要的安全装置,如限位器、安全带等,以提供有效的保护措施。
验收时,应检查这些安全装置是否齐全并能正常使用。
2.4 材料质量附着式升降脚手架所使用的材料应符合国家相关标准和规定。
验收时,应检查材料的质量证明文件和标识。
2.5 使用说明书附着式升降脚手架应附带详细的使用说明书,包括搭建、拆除和使用时的注意事项。
验收时,应检查使用说明书的完整性和清晰性。
2.6 日常维护附着式升降脚手架在使用过程中应进行定期的检查和维护,并记录相关数据。
验收时,应查看维护记录,确保维护工作的落实和有效性。
3. 验收程序3.1 规划验收时间和人员确定附着式升降脚手架的验收时间,并指定专人进行验收工作。
3.2 实施外观检查和功能测试对附着式升降脚手架进行外观检查,包括主体结构的损坏和变形情况,连接件的紧固情况等。
同时,进行拉力测试和功能测试,确保附着点的稳固性和安全装置的有效性。
3.3 检查材料质量和使用说明书核对附着式升降脚手架所使用的材料的质量证明文件和标识,并检查使用说明书的完整性和清晰性。
3.4 查看维护记录查看附着式升降脚手架的日常维护记录,了解维护工作的情况。
3.5 编写验收报告根据实际验收情况,编写附着式升降脚手架的验收报告,包括验收结论和存在的问题。
4. 验收责任本文档规定了附着式升降脚手架的质量验收标准和验收程序,责任由验收人员承担,并供相关管理部门参考。

附着式升降脚手架首次安装完毕及使用前检查验收表工程名称建筑面积总包单位分包单位安拆单位序号检查项目1竖向2主框架34水平支5承桁架678附着支座9主10控1112项防坠落装置13目141516防倾覆17装置1819同步装置20设置情况结构形式机位布置情况项目经理项目经理项目经理标准检查结果各节点应焊接或螺栓连接相邻竖向主框架的高差≤30mm导轨的垂直度偏差≤ 30mm各连接节点应采用焊接或螺栓连接水平支承桁架高度不宜小于 1.8m使用工况,每点位不少于四个附着支座升降工况,每点位不少于三个附着支座,附着支座上应设有防倾、导向的装置附着支座应采用锚固螺栓与建筑物连接,受拉螺栓每端的螺母不得少于两个或采用单螺母加弹簧垫圈附着支座在建筑结构上附着处的混凝土强度应达到设计要求,且不小于20MPa每一升降点不得少于一个,在使用和升降工况下都能起作用防坠落装置与升降设备应分别独立固定在建筑结构上应具有防尘防污染的措施,并应灵敏可靠和运转自如钢吊杆式防坠落装置,钢吊杆规格应由计算确定,且直径不应小于Φ 25mm 。
防倾覆装置中应包括导轨和两个以上与导轨连接的可滑动的附着支座在防倾附着支座的范围内应设置防倾覆导轨,且应与竖向主框架可靠连接在升降和使用两种工况下,最上和最下两个附着支座之间的最小间距不得小于 2.8m 或架体高度的1/4应具有防止竖向主框架倾斜的功能应用螺栓与附着支座连接,其装置与导轨之间的导向间隙应小于 5mm应有荷载同步或高差同步控制装置。
同步控制装置应能在荷载或高差超过限值时自动停21电气控制22系统23主24控安全使用项25目262728293031架体构造32一33般34项35目363738防护设施3940检查结论机。
采用荷载控制时,当机位荷载变化超过± 30% 时,自动停机;采用高差控制时,任意两点间的水平高差超过30mm 时,自动停机。
主电箱应有漏电、短路、错相、断相保护装置电缆在架体上敷设时应穿管走线两步架同时使用时每步架荷载不大于 3.0kN/m 2,三步架同时使用时每步架荷载不大于 2.0kN/m 2不得利用架体吊运物料、支顶模板等物料平台应将其荷载独立传递给工程结构,不得利用架体卸载架高≤5 倍层高架宽≤1.2m架体全高×支承跨度≤ 110m 2支承跨度直线型≤ 6.5m支承跨度折线或曲线型架体,相邻两主框架支撑点处的架体外侧距离≤ 5.0m水平悬挑长度不大于2m ,且不大于跨度的1/2升降工况上端悬臂高度不大于2/5架体高度且不大于 6m水平悬挑端以竖向主框架为中心对称斜拉杆水平夹角≥45 °剪刀撑水平夹角应满足450~600操作层脚手板应铺满、铺牢,与结构间隙不大于300mm扣件的拧紧力矩为40N·m~ 65 N·m密目网规格型号≥ 2000 目 /100cm 2,≥3kg/ 张每步架外排均应设置防护栏杆,设置作业面的步数内排设置扶手杆铺设操作面的各步均应设置挡脚板,高度不小于180mm架体底层脚手板应铺设严密,与结构间隙不大于150mm ,并用翻板盖严,翻板应有可靠的固定措施检查人签字总包单位分包单位监理单位安拆单位符合要求,同意使用()不符合要求,不同意使用()总监理工程师(签字):年月日注:本表由施工单位填报,监理单位、施工单位、分包单位、安拆单位各存一份。

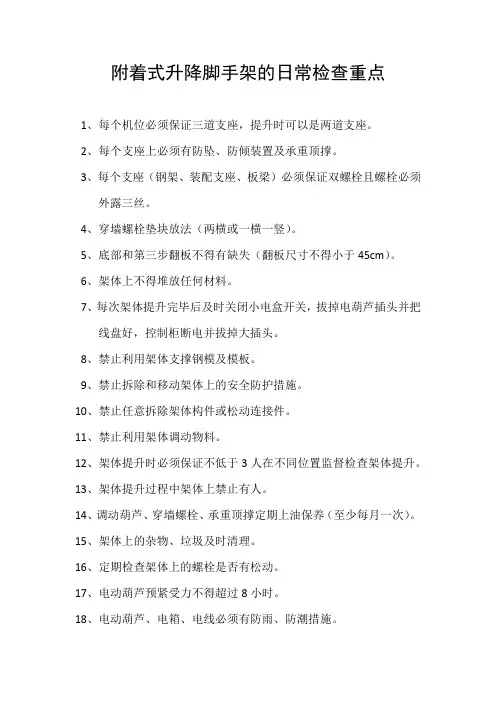

附着式升降脚手架的日常检查重点1、每个机位必须保证三道支座,提升时可以是两道支座。
2、每个支座上必须有防坠、防倾装置及承重顶撑。
3、每个支座(钢架、装配支座、板梁)必须保证双螺栓且螺栓必须外露三丝。
4、穿墙螺栓垫块放法(两横或一横一竖)。
5、底部和第三步翻板不得有缺失(翻板尺寸不得小于45cm)。
6、架体上不得堆放任何材料。
7、每次架体提升完毕后及时关闭小电盒开关,拔掉电葫芦插头并把线盘好,控制柜断电并拔掉大插头。
8、禁止利用架体支撑钢模及模板。
9、禁止拆除和移动架体上的安全防护措施。
10、禁止任意拆除架体构件或松动连接件。
11、禁止利用架体调动物料。
12、架体提升时必须保证不低于3人在不同位置监督检查架体提升。
13、架体提升过程中架体上禁止有人。
14、调动葫芦、穿墙螺栓、承重顶撑定期上油保养(至少每月一次)。
15、架体上的杂物、垃圾及时清理。
16、定期检查架体上的螺栓是否有松动。
17、电动葫芦预紧受力不得超过8小时。
18、电动葫芦、电箱、电线必须有防雨、防潮措施。
19、架体提升到位后将两道承重顶撑顶好,并将电动葫芦链条松开,摘除下挂钩。
20、提升前必须检查架体周围是否有障碍物,清除所有障碍物后方可提升。
21、每次提升前必须通知安全员、工长、监理(工长通知)上楼检查,检查合格后签字确认方可提升,提升到位后必须复查,每一次提升必须履行签字确认程序。
22、支座板必须与墙体、梁体贴实,不得有任何材料,不得有扭转、抬头、低头现象。
23、料台两侧及断口必须封堵严密,不得让人随意通过。
24、夜间及遇到6级以上大风不得提升架体。
25、预紧电葫芦时,操作人员必须单人单机单个依次预紧,不得几个电葫芦同时预紧。
26、当附着式升降脚手架停工超过一个月或遇六级以上大风停工时,顶部必须做好相应拉结(洞口拉结);复工时,应进行检查,确认合格后方可使用。
27、当架体处于静止状态时,所有翻板必须盖严。
28、电动葫芦不得有绞链、扭链、翻链现象。

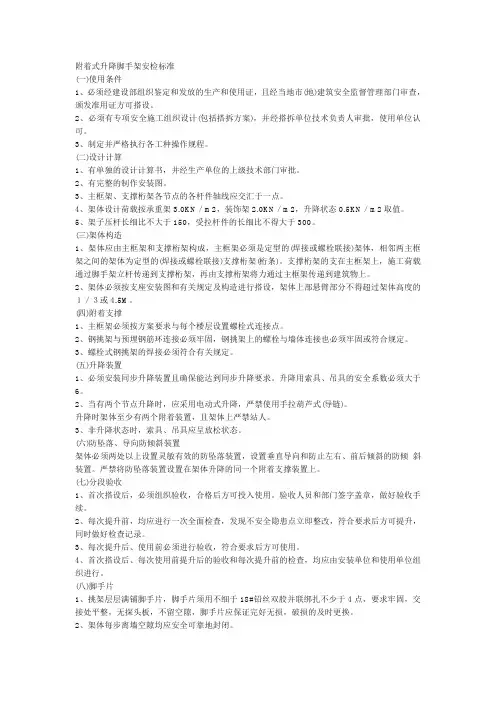

附着式升降脚手架安检标准(一)使用条件1、必须经建设部组织鉴定和发放的生产和使用证,且经当地市(地)建筑安全监督管理部门审查,颁发准用证方可搭设。
2、必须有专项安全施工组织设计(包括搭拆方案),并经搭拆单位技术负责人审批,使用单位认可。
3、制定并严格执行各工种操作规程。
(二)设计计算1、有单独的设计计算书,并经生产单位的上级技术部门审批。
2、有完整的制作安装图。
3、主框架、支撑桁架各节点的各杆件轴线应交汇于一点。
4、架体设计荷载按承重架3.0KN/m2,装饰架2.0KN/m2,升降状态0.5KN/m2取值。
5、架子压杆长细比不大于150,受拉杆件的长细比不得大于300。
(三)架体构造1、架体应由主框架和支撑桁架构成,主框架必须是定型的(焊接或螺栓联接)架体,相邻两主框架之间的架体为定型的(焊接或螺栓联接)支撑桁架(桁条)。
支撑桁架的支在主框架上,施工荷载通过脚手架立杆传递到支撑桁架,再由支撑桁架将力通过主框架传递到建筑物上。
2、架体必须按支座安装图和有关规定及构造进行搭设,架体上部悬臂部分不得超过架体高度的1/3或4.5M。
(四)附着支撑1、主框架必须按方案要求与每个楼层设置螺栓式连接点。
2、钢挑架与预埋钢筋环连接必须牢固,钢挑架上的螺栓与墙体连接也必须牢固或符合规定。
3、螺栓式钢挑架的焊接必须符合有关规定。
(五)升降装置1、必须安装同步升降装置且确保能达到同步升降要求。
升降用索具、吊具的安全系数必须大于6。
2、当有两个节点升降时,应采用电动式升降,严禁使用手拉葫芦式(导链)。
升降时架体至少有两个附着装置,且架体上严禁站人。
3、非升降状态时,索具、吊具应呈放松状态。
(六)防坠落、导向防倾斜装置架体必须两处以上设置灵敏有效的防坠落装置,设置垂直导向和防止左右、前后倾斜的防倾斜装置。
严禁将防坠落装置设置在架体升降的同一个附着支撑装置上。
(七)分段验收1、首次搭设后,必须组织验收,合格后方可投入使用。

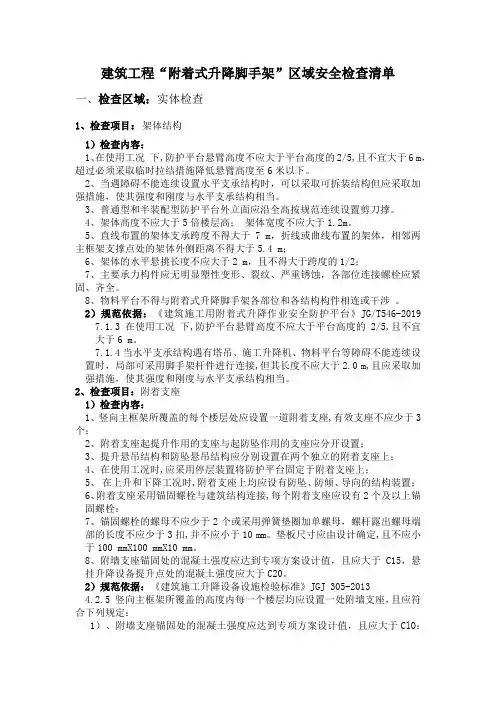

建筑工程“附着式升降脚手架”区域安全检查清单一、检查区域:实体检查1、检查项目:架体结构1)检查内容:1、在使用工况下,防护平台悬臂高度不应大于平台高度的2/5,且不宜大于6 m,超过必须采取临时拉结措施降低悬臂高度至6米以下。
2、当遇障碍不能连续设置水平支承结构时,可以采取可拆装结构但应采取加强措施,使其强度和刚度与水平支承结构相当。
3、普通型和半装配型防护平台外立面应沿全高按规范连续设置剪刀撑。
4、架体高度不应大于5倍楼层高;架体宽度不应大于1.2m。
5、直线布置的架体支承跨度不得大于7 m,折线或曲线布置的架体,相邻两主框架支撑点处的架体外侧距离不得大于5.4 m;6、架体的水平悬挑长度不应大于2 m,且不得大于跨度的1/2;7、主要承力构件应无明显塑性变形、裂纹、严重锈蚀,各部位连接螺栓应紧固、齐全。
8、物料平台不得与附着式升降脚手架各部位和各结构构件相连或干涉。
2)规范依据:《建筑施工用附着式升降作业安全防护平台》JG/T546-20197.1.3在使用工况下,防护平台悬臂高度不应大于平台高度的2/5,且不宜大于6 m。
7.1.4当水平支承结构遇有塔吊、施工升降机、物料平台等障碍不能连续设置时,局部可采用脚手架杆件进行连接,但其长度不应大于2.0 m,且应采取加强措施,使其强度和刚度与水平支承结构相当。
2、检查项目:附着支座1)检查内容:1、竖向主框架所覆盖的每个楼层处应设置一道附着支座,有效支座不应少于3个;2、附着支座起提升作用的支座与起防坠作用的支座应分开设置;3、提升悬吊结构和防坠悬吊结构应分别设置在两个独立的附着支座上;4、在使用工况时,应采用停层装置将防护平台固定于附着支座上;5、在上升和下降工况时,附着支座上均应设有防坠、防倾、导向的结构装置;6、附着支座采用锚固螺栓与建筑结构连接,每个附着支座应设有2个及以上锚固螺栓;7、锚固螺栓的螺母不应少于2个或采用弹簧垫圈加单螺母,螺杆露出螺母端部的长度不应少于3扣,并不应小于10 mm。

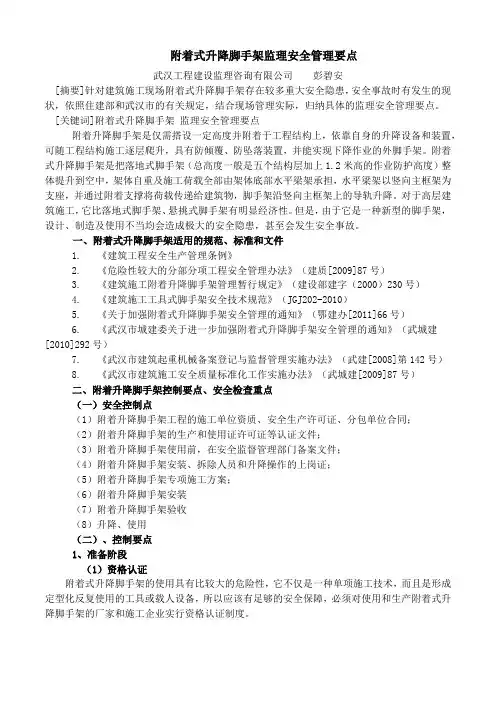

附着式升降脚手架监理安全管理要点武汉工程建设监理咨询有限公司彭碧安[摘要]针对建筑施工现场附着式升降脚手架存在较多重大安全隐患,安全事故时有发生的现状,依照住建部和武汉市的有关规定,结合现场管理实际,归纳具体的监理安全管理要点。
[关键词]附着式升降脚手架监理安全管理要点附着升降脚手架是仅需搭设一定高度并附着于工程结构上,依靠自身的升降设备和装置,可随工程结构施工逐层爬升,具有防倾覆、防坠落装置,并能实现下降作业的外脚手架。
附着式升降脚手架是把落地式脚手架(总高度一般是五个结构层加上1.2米高的作业防护高度)整体提升到空中,架体自重及施工荷载全部由架体底部水平梁架承担,水平梁架以竖向主框架为支座,并通过附着支撑将荷载传递给建筑物,脚手架沿竖向主框架上的导轨升降。
对于高层建筑施工,它比落地式脚手架、悬挑式脚手架有明显经济性。
但是,由于它是一种新型的脚手架,设计、制造及使用不当均会造成极大的安全隐患,甚至会发生安全事故。
一、附着式升降脚手架适用的规范、标准和文件1.《建筑工程安全生产管理条例》2.《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)3.《建筑施工附着升降脚手架管理暂行规定》(建设部建字(2000)230号)4.《建筑施工工具式脚手架安全技术规范》(JGJ202-2010)5.《关于加强附着式升降脚手架安全管理的通知》(鄂建办[2011]66号)6.《武汉市城建委关于进一步加强附着式升降脚手架安全管理的通知》(武城建[2010]292号)7.《武汉市建筑起重机械备案登记与监督管理实施办法》(武建[2008]第142号)8.《武汉市建筑施工安全质量标准化工作实施办法》(武城建[2009]87号)二、附着升降脚手架控制要点、安全检查重点(一)安全控制点(1)附着升降脚手架工程的施工单位资质、安全生产许可证、分包单位合同;(2)附着升降脚手架的生产和使用证许可证等认证文件;(3)附着升降脚手架使用前,在安全监督管理部门备案文件;(4)附着升降脚手架安装、拆除人员和升降操作的上岗证;(5)附着升降脚手架专项施工方案;(6)附着升降脚手架安装(7)附着升降脚手架验收(8)升降、使用(二)、控制要点1、准备阶段(1)资格认证附着式升降脚手架的使用具有比较大的危险性,它不仅是一种单项施工技术,而且是形成定型化反复使用的工具或载人设备,所以应该有足够的安全保障,必须对使用和生产附着式升降脚手架的厂家和施工企业实行资格认证制度。

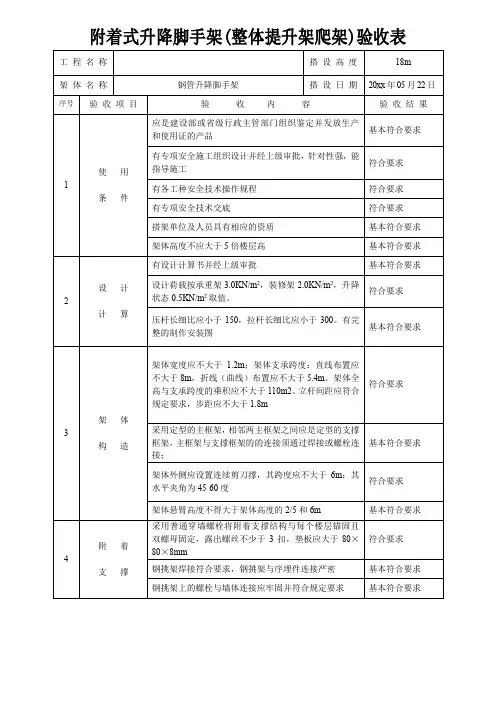

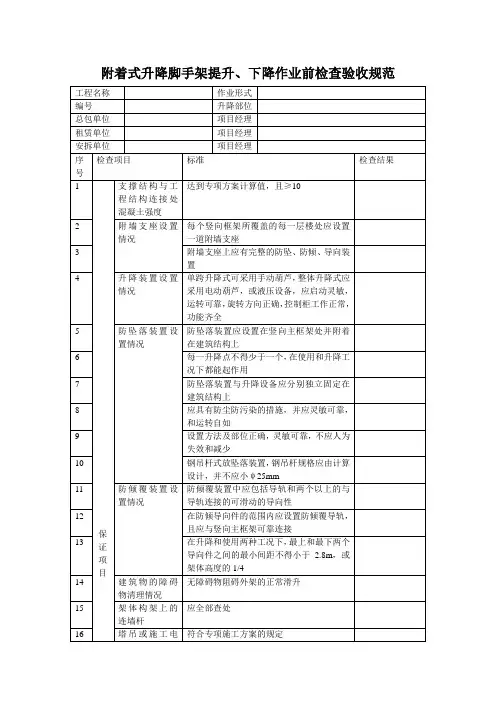

附着式升降脚手架提升、下降作业前检查验收规范工程名称作业形式编号升降部位总包单位项目经理租赁单位项目经理安拆单位项目经理序号检查项目标准检查结果1保证项目支撑结构与工程结构连接处混凝土强度达到专项方案计算值,且≥102 附墙支座设置情况每个竖向框架所覆盖的每一层楼处应设置一道附墙支座3 附墙支座上应有完整的防坠、防倾、导向装置4 升降装置设置情况单跨升降式可采用手动葫芦,整体升降式应采用电动葫芦,或液压设备,应启动灵敏,运转可靠,旋转方向正确,控制柜工作正常,功能齐全5 防坠落装置设置情况防坠落装置应设置在竖向主框架处并附着在建筑结构上6 每一升降点不得少于一个,在使用和升降工况下都能起作用7 防坠落装置与升降设备应分别独立固定在建筑结构上8 应具有防尘防污染的措施,并应灵敏可靠,和运转自如9 设置方法及部位正确,灵敏可靠,不应人为失效和减少10 钢吊杆式放坠落装置,钢吊杆规格应由计算设计,并不应小ψ25mm11 防倾覆装置设置情况防倾覆装置中应包括导轨和两个以上的与导轨连接的可滑动的导向性12 在防倾导向件的范围内应设置防倾覆导轨,且应与竖向主框架可靠连接13 在升降和使用两种工况下,最上和最下两个导向件之间的最小间距不得小于2.8m,或架体高度的1/414 建筑物的障碍物清理情况无障碍物阻碍外架的正常滑升15 架体构架上的连墙杆应全部查处16 塔吊或施工电符合专项施工方案的规定梯附墙装置17 专项施工方案符合专项施工方案的规定18一般项目操作人员经过安全技术交底并持证上岗19 运行指挥人、通讯设备人员已到位,设备工作正常20 监督检查人员总包和监理单位人员已到场21 电缆线路、开关箱符合现行行业标准《施工现场临时用电安全技术规范》JCJ46中的对线路负荷计算的要求;设置专用的开关箱检查结果检查人签字总包单位分包单位租赁单位安拆单位符合要求同意使用()不符合要求不同意使用()总监理工程师(签字)年月日。

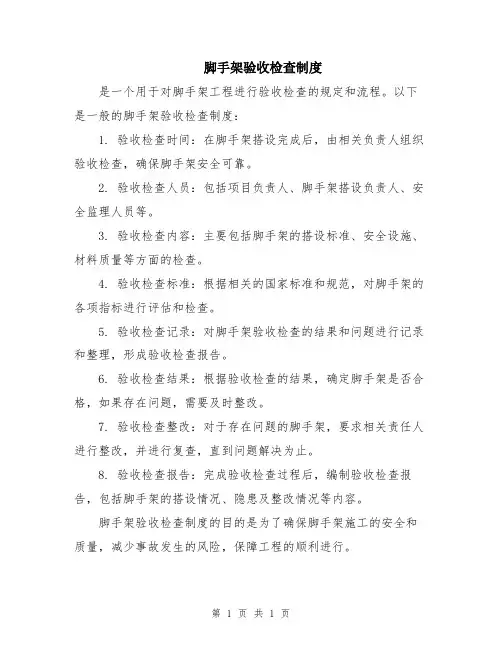

脚手架验收检查制度
是一个用于对脚手架工程进行验收检查的规定和流程。
以下是一般的脚手架验收检查制度:
1. 验收检查时间:在脚手架搭设完成后,由相关负责人组织验收检查,确保脚手架安全可靠。
2. 验收检查人员:包括项目负责人、脚手架搭设负责人、安全监理人员等。
3. 验收检查内容:主要包括脚手架的搭设标准、安全设施、材料质量等方面的检查。
4. 验收检查标准:根据相关的国家标准和规范,对脚手架的各项指标进行评估和检查。
5. 验收检查记录:对脚手架验收检查的结果和问题进行记录和整理,形成验收检查报告。
6. 验收检查结果:根据验收检查的结果,确定脚手架是否合格,如果存在问题,需要及时整改。
7. 验收检查整改:对于存在问题的脚手架,要求相关责任人进行整改,并进行复查,直到问题解决为止。
8. 验收检查报告:完成验收检查过程后,编制验收检查报告,包括脚手架的搭设情况、隐患及整改情况等内容。
脚手架验收检查制度的目的是为了确保脚手架施工的安全和质量,减少事故发生的风险,保障工程的顺利进行。
第 1 页共 1 页。
附着式升降脚手架首次安装完毕及使用前检查验收表注1:表中项目编号打*的为保证项目,其他为一般项目。
注2:要求量化的参数按实测数据填在检验结果中,无实测数据的填写观测到的状况。
注3:结论的填写:“合格”用“Y”代表,“不合格”用“x”代表,“无此项”用“/”代表。
注4:复检时,复检合格的,结论中填入“复检合格”;复检不合格的,检验机构需将检验结果报告当地建筑安全生产监督管理部门。
附着式升降脚手架提升通知________________________ 项目部我工程处电动升降脚手架按照贵项目部施工进度安排第层至第层的提升下降准备工作全部就绪可与年月日时至___________________________________ 时间进行提升一下降,请贵部进行验收,并通知其他施工人员,同时将架体上其它建筑材料卸下(垃圾清除),将影响提升一下降障碍物和楼面1米范围内的建筑材料清除干净。
设置安全区,确保提升一下降安全。
谢谢合作!工程处:年月日项目部意见:负责人:日期:监理方意见:负责人:日期:注:1、该表须经签字同意方可进入提升下降工作程序。
2、该表一式三份。
一份公司存档、一份交甲方项目部、一份交监理单位。
附着式升降脚手架下降通知________________________ 项目部我工程处电动升降脚手架按照贵项目部施工进度安排第层至第层的提升下降准备工作全部就绪可与年月日时至____________________________________ 时间进行提升一下降,请贵部进行验收,并通知其他施工人员,同时将架体上其它建筑材料卸下(垃圾清除),将影响提升一下降障碍物和楼面1米范围内的建筑材料清除干净。
设置安全区,确保提升一下降安全。
谢谢合作!工程处:年月日项目部意见:负责人:日期:监理方意见:负责人:日期:注:1、该表须经签字同意方可进入提升下降工作程序。
2、该表一式三份。
一份公司存档、一份交甲方项目部、一份交监理单位。
脚手架检查与验收
标题:脚手架检查与验收
引言概述:
脚手架是建筑施工中常用的临时性工作平台,为了确保施工安全和质量,脚手架的检查与验收是非常重要的环节。
本文将详细介绍脚手架检查与验收的内容和步骤。
一、脚手架搭建前的检查
1.1 确认脚手架搭建地点是否符合要求
1.2 检查搭建脚手架所需的材料和工具是否完备
1.3 检查脚手架搭建方案和设计图纸是否符合规范要求
二、脚手架搭建过程中的检查
2.1 检查脚手架搭建的工艺流程是否符合规范
2.2 检查脚手架搭建的工人是否持证上岗
2.3 检查脚手架搭建的质量和安全措施是否到位
三、脚手架使用前的检查
3.1 检查脚手架的结构是否完整,无损坏
3.2 检查脚手架的连接件是否紧固可靠
3.3 检查脚手架的支撑和固定是否牢固稳定
四、脚手架使用过程中的检查
4.1 定期检查脚手架的使用情况,发现问题及时处理
4.2 检查脚手架的承重情况,不得超过设计要求
4.3 检查脚手架的安全设施是否完善,如扶手、护栏等
五、脚手架拆除前的验收
5.1 检查脚手架拆除前的安全措施是否到位
5.2 检查脚手架拆除过程中是否有人员受伤
5.3 对脚手架拆除后的场地进行清理和整理,确保无安全隐患
结论:
脚手架的检查与验收是保障施工安全和质量的重要环节,只有严格按照规范要求进行检查与验收,才能有效预防事故的发生,确保施工的顺利进行。
建议相关施工单位和工人严格遵守相关规定,认真履行脚手架检查与验收的责任。
附着式升降脚手架安装验收项目1、资料部分:施工单位应取得附着升降脚手架搭设专业资质,架子工经培训持证上岗,脚手架搭设前必须编制施工方案,有设计计算书和审批手续,有安全操作规程及安全技术交底记录,各种材料、设备、工具合格证、材质证明,附着装置有专门的检查方法和管理措施,并附试验报告。
2、架体几何尺寸:架体高度不应大于5倍层高,架体宽度不大于1.2m,架体支承跨度直线布置不大于7m,折线或曲线布置不大于5.4m,架体全高与支承跨度的乘积不大于110㎡,架体悬臂高度不大于6m和2/5架体高度,整体架架体悬挑长度不大于2m 且不大于跨度的1/2,单片架不大于水平支承跨度的1/4。
3、架体结构:受力主框架采用焊接或螺栓连接,架体水平梁采用焊接或螺栓连接的桁架式结构,局部采用扣件脚手架杆件时,长度不大于2m,架体各节点杆轴线应汇交于一点;按要求设置剪刀撑,架体在吊拉点、附着支承点、升降机设置处、防倾、防坠装置设置处、架体转角和断开处应采取可靠的加强措施,卸料平台荷载应传递到建筑结构上。
4、附着支撑机构:穿墙螺栓使用螺母,螺杆露出螺母不少于3丝,在升降和使用情况下,每一架体竖向主框架能够承受该跨全部设计荷载的附着支承构造不少于3套。
5、防倾防坠装置:同一竖向平面内防倾装置不少于2套,支承点间距不小于架体全高的1/3,每架体竖向主框必须设置一个防坠装置,防坠装置与提升设备必须分别设置在两套附着支承结构上。
6、提升装置:提升设备工作性能满足使用要求。
升降吊点超过两点不得使用手拉葫芦,升降过程平稳可靠,具有超载和欠载报警停机功能,可分别进行整体和局部提升和下降操作,能有效控制和调整提升设备的同步性,相邻提升点的高差不大于30mm,整体架的高差不大于80mm,电动升降脚手架控制系统电源、电缆及控制柜应符合用电安全要求。
7、安全防护:架体外侧用密目安全网封闭,架体底层应满铺脚手板并用平网或密目安全网兜底,并设置可折起的翻板,作业层外侧必须设置1.2m高,上、下两道栏杆,并设挡脚板,架体开口和断开处必须有可靠的防止人员和物品坠落措施。
附着式升降脚手架验收制度第一章总则第一条为了规范本项目承建工程附着式升降脚手架验收管理工作,维护人身和财产安全,保障企业生产顺利进行,根据国家各级法律、法规,结合本单位实际,制定本制度。
第二条本制度适用于本项目范围内施工现场的附着式升降脚手架验收工作。
第二章验收管理规定第三条附着式升降脚手架应在下列阶段进行验收。
(1)附着式升降脚手架首次安装完毕及使用前;(2)附着式升降脚手架架体提升前;(3)遇到六级大风与暴雨后;(4)停用超过一个月。
第四条附着式升降脚手架提升前验收应按以下程序进行:安装单位自检合格→项目分管负责人→项目工程部、安质部、试验室等共同验收→下发整改通知单→整改复查→开具提升令→提升(1)专项施工方案审批手续完成,安装人员均持有特种作业人员岗位证书,进场材料已报审合格并附合格证明,并向建设行政主管部门登记备案完成。
(2)附着式升降脚手架在架体首次安装完毕后,安装单位需委托具有相应资质的第三方检验检测机构进行验收,出具专业资质的检测机构出具的有效的安全合格证明文件。
(3)安装单位负责人需组织安装人员、使用单位负责人及安全技术人员进行自检,对附着式升降脚手架附墙支座、导轨、电动葫芦等提升系统、主桁架、电控系统、临边防护、杂物清理等方面进行全面自查,并填写附着式升降脚手架检查表,自检合格后通知项目部分管负责人验收;(4)项目分管现场负责人通知工程部(总工或部长)、安质部(安全总监或安全员)、试验室等部门会同监理单位、安装单位、使用单位进行联合验收,其中项目总工或安全总监必须有一人参与验收;(5)项目部工程部、安质部、试验室等部门联合验收后,针对验收情况出具书面验收资料,由分管现场负责人负责督促安装单位、使用单位进行整改。
(6)安装单位及施工单位根据整改通知书对存在问题进行整改,整改完成后报项目部验收。
(7)验收结束后由验收组人员签署验收意见,验收各方责任人履行签字手续,签发提升令,提升令由分包单位现场负责人或授权责任人、总承包单位项目经理、总工、安全总监及监理单位现场负责人共同签字。
附着式升降脚手架使用条件检查内容
1. 附着支撑结构得好好检查呀!就像房子的根基一样,要是不牢固那可不行。
你想想,如果附着支撑结构有问题,那脚手架不就跟摇摇欲坠的危楼似的,多吓人!这方面可不能马虎,看看连接螺栓是不是紧固,有没有裂缝啥的。
2. 提升机构也很重要哦!这就好比汽车的发动机,要是出故障了,还怎么正常工作呢。
咱得瞅瞅提升链条是不是顺畅,有没有磨损的地方,要是关键时刻掉链子可就糟糕啦!
3. 脚手架的防护措施可不能少哇!这就像战士的盔甲一样,保护着大家。
瞧瞧防护网有没有破损,栏杆安装得牢固不牢固,可不能让工人兄弟姐妹们处于危险之中呀!
4. 电气控制系统也要检查到位呀!就像人的神经系统一样,如果它不正常,那整个脚手架都没法好好运行了。
检查检查线路有没有老化,开关是不是灵敏,这可不能忽视哦!
5. 脚手板的情况也得关注呀!这不就是我们站的地方嘛,如果脚手板不平整或者有松动,那多没安全感。
看看有没有破裂的、翘起的,赶紧处理好。
6. 物料平台的承载能力也要格外留意哟!这就和挑担子一样,要是超重了可不行。
检查一下它能不能承受住施工时的物料重量,可别出岔子呀!
总之,附着式升降脚手架的这些使用条件检查内容都不能轻视,每一处都关乎着安全和效率。
只有把这些都做好了,才能让工程顺利进行,大家也才能放心工作呀!。
附着式升降脚手架监理控制要点近年来,附着式升降脚手架在建设工程项目上的使用日渐增多,并随着高层建筑的发展,使用范围越来越广,数量越来越多。
附着式升降脚手架是一种技术要求较高,管理要求较严的工具式脚手架,安全要求极高。
为了切实加强对附着式升降脚手架的安全监理,保证监理工作的及时有效,根据《建设工程安全生产管理条例》、建设部《建筑施工工具式脚手架安全技术规范》(JGJ202-2010)、《建筑施工附着式升降脚手架管理暂行规定》(建建[2000]230号)等法规标准的有关规定,编制附着式升降脚手架监理控制要点。
一、附着式升降脚手架安装前对有关资料的审核1、对产品、生产厂家和施工企业有关证件的审核(1)审核附着式升降脚手架鉴定或验收合格证书。
对生产或经营附着式升降脚手架产品的,要经建设部组织鉴定并发放鉴定或验收合格证书,只有具备鉴定或验收合格证书后,该产品方可予以使用。
审核时应现场查验其提供的产品型号及安全性能是否与其登记产品一致。
严禁在同一个单体工程上采用不同厂家的产品。
(2)审核由当地安全监督管理部门出具的准用证。
在持有鉴定或验收合格证书的同时,还需要再经使用本产品的当地安全监督管理部门审查认定,并发放当地的准用证后,方可在当地使用该产品。
(3)审核附着式升降脚手架工程专业施工队伍的资质和安全生产许可证。
2、审核专项施工方案。
附着式升降脚手架安装前,应根据工程结构、施工环境等特点编制施工方案,并应经总承包单位技术负责人审批、项目总监理工程师审核后实施。
专项施工方案应包括的内容有:(1)工程特点;(2)平面布置情况;(3)安全措施;(4)特殊部位的加固措施;(5)工程结构受力核算;(6)安装、升降、拆除程序及措施;(7)使用规定。
3、审核总承包单位与专业分包或租赁单位签订的专业承包合同和安全生产协议书。
总承包单位必须将附着式升降脚手架工程发包给具有相应资质等级的专业队伍,并签订专业承包合同和安全生产协议书,明确总包、分包或租赁等各方的安全生产责任。
提升脚手架需补充的资料和现场应检查的内容
1、架体材料构配件的材质报告(进场验收)
2、专业安装队伍资质条件和特殊工种上岗证报审
3、分包合同,明确责任主体单位的安全责任
4、明确现场管理机构配备及人员职责
5、完善架体特殊部位(阳台、飘窗、阴阳角、塔吊、缷料平台等)及架体交汇处安全保证措施(方案上补充)及现场落实结果
6、针对《附着式升降脚手架首次安装完毕及使用前检查验收表》、《附着式升降脚手架提升、下降作业前应检查验收表》的内容逐项进行自检,项目有具体量化的要记录具体数据,必须点点到位,缺一不可
7、脚手板层外排离脚手板150mm高度有没有加扣挡脚管(板高为150mm),脚手板是否满铺有没有铺稳,有没有探头板;底部桁架有没有水平拉结(对水平、垂直框架的拉结)
8、底部装饰板,踢脚板、翻板、施工层的硬防护板、新浇砼层附墙未上时有没有拉结杆(顶层,架体顶部未附着的高度大于6m或超架体高度的2/5时不能再提升)
9、爬升前分片处有没有护栏,有没有人或杂物堆放在架体上,有没有设警戒区;
10、提升到位后架体间有没有及时拉结、缷荷,有没有书面使用通知单;有没有架体的防电防雷措施,每片架体有没有在每一步架接点处用短杆连接;提升架上允许的施工荷载是多少??
11、翻弧设置部位:①架体底层内侧与建筑物空档处;
②架体施工层下面一层内侧与建筑物空档处;
③在两片架体断开的分界处,做成活动脚手板
12、五级及以上大风或雷雨季节禁止使用和提升,人员必须撤离架
体;
13、提升前、提升后均要有验收记录,提升过程要有现场监督监管。
