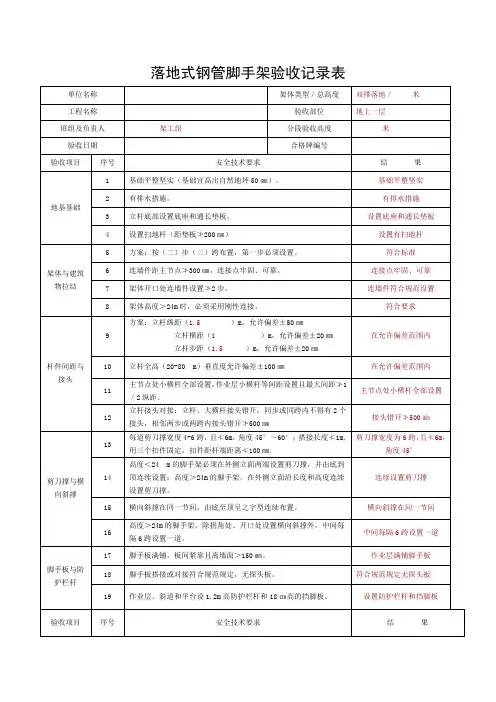

落地脚手架验收记录表落地式脚手架搭设验收记录表工程名称:编号:序1.验收项目:立杆基础搭设要求:坚实平整、有排水措施,立杆下铺5cm厚木板、搭设高度>24m,应有基础设计方案。
检验结果:立杆基础坚实平整,有排水措施。
立杆下铺了5cm厚木板。
基础设计方案符合要求。
2.验收项目:架体与拉结点间距、水平、垂直、建筑物拉结距离搭设要求:符合要求,拉结材料符合要求,高度>24m不准采用柔性连接。
检验结果:架体与拉结点间距、水平、垂直、建筑物拉结距离符合要求。
拉结材料符合要求。
未使用柔性连接。
3.验收项目:防护栏杆及网搭设要求:自第二步起设栏杆扶手,按规定设置围档封闭,密目网符合要求,操作层及以下二步设踢脚板。
检验结果:防护栏杆及网符合要求。
自第二步起设有栏杆扶手。
围档封闭设置符合规定。
密目网符合要求。
操作层及以下二步设有踢脚板。
4.验收项目:施工层踢脚板底笆与大横杆绑扎搭设要求:底笆满铺点不少于4点。
检验结果:施工层踢脚板底笆与大横杆绑扎符合要求,底笆满铺点不少于4点。
5.验收项目:剪刀撑设置搭设要求:不大于9m设一道剪刀撑,夹角为45°~60°,自下而上连接设置,高度超过24m时,在脚手拐角及中间沿纵向每隔6跨横向平面内搭设斜杆。
检验结果:剪刀撑设置符合要求。
6.验收项目:脚手架材料、脚手架扣件搭设要求:钢管脚手管外径不得小于48cm,壁厚不得小于3.5mm,无严重绣蚀、裂纹、变形、扣件紧固力矩45~50N.m。
检验结果:脚手架材料、脚手架扣件符合要求。
7.验收项目:脚手架宽度搭设要求:按设计宽度()m搭设。
检验结果:脚手架宽度按设计宽度搭设。
8.验收项目:立杆间距搭设要求:立杆垂直偏差不大于全长的1/100H,立杆间纵距按设计()m设置,偏差±50mm。
检验结果:立杆间距符合要求,垂直偏差不大于全长的1/100H。
立杆间纵距按设计要求设置,偏差在±50mm以内。
LJA-C9-3
脚手架验收记录
施工单位:
工程名称:
日期:
专职安全生产管理人员(章):
LJA-C9—3-1扣件式钢管落地脚手架搭设验收表
注:脚手架及其地基基础应在下列阶段进行检查与验收:①基础完工后及脚手架搭设前;②作业层施加荷载前;③每搭设完6~8m高度后;④达到设计高度后;⑤遇有六级强风及以上风或大雨后,冻结地区解冻后;⑥停用超过一个月.
LJA—C9-3-2悬挑式钢管脚手架搭设验收表
注:脚手架及其地基基础应在下列阶段进行检查与验收:①悬挑钢梁完工后及脚手架搭设前;
②作业层施加荷载前;③每搭设完6~8m高度后;④达到设计高度后;⑤遇有六级强风及以上风或大雨后,冻结地区解冻后;⑥停用超过一个月.
LJA—C9—3-3满堂钢管脚手架搭设验收表
注:本表格适用于门式、碗扣式、直插盘销式、承插盘扣式脚手架搭设验收。
LJA-C9—3-4承插型盘扣式脚手架检查验收表
注:
LJA-C9—3—5扣件式满堂钢管脚手架搭设验收表
LJA—C9-3-6-1附着式升降脚手架首次安装完毕及使用前验收表
;③提升、下降到位,投入使用前。
LJA-C9—3—6—2附着式升降脚手架提升、下降作业前检查验收表
下降到位,投入使用前。
LJA—C9—3—7高处作业吊篮使用验收表
注:高处作业吊篮在施工现场初次安装或安装位置变动时使用前应进行验收。
脚手架工程验收资料记录脚手架验收记录施工单位:工程名称:日期:专职安全生产管理人员(章):扣件式钢管落地脚手架搭设验收表施工单位:工程名称:已搭设高度:资料检查:检查脚手架搭设是否与专项施工方案编制内容及要求相符。
验算专项方案结果。
审核方案是否经施工总承包单位技术负责人、XXX。
H>50m时,需有专家论证意见。
安全技术交底符合要求。
特种作业人员持证上岗情况。
现场检查:基础平整、夯实、有排水措施。
立杆基础应设置底座、垫板。
有纵、横向扫地杆,按纵上、横下设置在立杆上,纵向扫地杆距立杆底端不大于200mm处连续设置。
立杆除顶层顶部外不得采用搭接。
杆件连接:剪刀撑搭接长度不小于1m,不少于3个扣件固定,各杆件伸出扣件大于100mm,对接扣件交错布置,拧紧扭力矩40~65N·m。
刚性连接,H≥24m二步三跨,H<24m 三步三跨。
连墙件应从架体底层第一步纵向水平杆处开始设置或采取其他可靠措施固定。
作业层满铺脚手板。
作业层脚手板下应采用安全平网兜底,以下每隔10m应用安全平网封闭。
架体封闭作业层1.2m处设上栏杆,中栏杆居中设置,挡脚板≥180mm。
作业层里排架体与建筑物楼板之间>15cm应采用脚手板或安全平网封闭。
架体稳定:H≤24m,剪刀撑两端设置且净间距≤15m;H >24m,剪刀撑全高全长连续设置,剪刀撑拐角及中间每隔6跨距设置之字型横向斜撑,剪刀撑宽度不小于4跨且不应小于6米,斜杆与地面倾角应在45º~60º之间,架体高宽比不易大于2.模板支架、缆风绳、泵送混凝土的输送管等,不得固定在脚手架上。
卸料平台自成受力系统,不得与脚手架连接。
横向水平杆在立杆与纵向水平杆交点处必须设置,并且无缺漏。
作业层按铺设脚手板需要增加设置横向水平杆。
扣件有复试检测报告,应采用外径48.3±0.5 mm,壁厚3.6±0.36mm的钢管,无弯曲、裂纹、压扁、锈蚀,扣件不脆裂,扭力矩40~65N·m。
脚手架验收记录表在建筑施工中,脚手架是一项至关重要的临时结构,为工人提供了安全的作业平台和通道。
为了确保脚手架的安全性和可靠性,每次搭建完成后都需要进行严格的验收。
下面是一份详细的脚手架验收记录表,涵盖了各个关键方面的检查内容和要求。
一、工程信息工程名称:_____施工地点:_____施工单位:_____脚手架搭建负责人:_____二、验收日期_____年_____月_____日三、脚手架基本信息1、脚手架类型:例如:落地式、悬挑式、附着式等2、脚手架高度:_____米3、脚手架长度:_____米4、脚手架宽度:_____米四、基础与底座1、基础是否坚实平整,无积水、无下沉现象。
是否若否,具体问题描述:____________________2、底座是否稳固,有无松动。
是否若否,具体问题描述:____________________五、立杆1、立杆间距是否符合设计要求。
是否若否,具体间距及偏差:____________________2、立杆垂直度偏差是否在规定范围内(≤H/200,且≤100mm,H 为脚手架高度)。
是否若否,具体偏差值:____________________3、相邻立杆接头是否错开,且不在同一步距内。
是否若否,具体情况描述:____________________1、横杆步距是否符合设计要求。
是否若否,具体步距及偏差:____________________2、横杆水平度偏差是否在规定范围内(≤L/400,且≤50mm,L 为横杆长度)。
是否若否,具体偏差值:____________________七、剪刀撑1、剪刀撑设置是否符合规范要求(如:高度在 24m 以下的脚手架,在外侧两端、转角及中间间隔不超过15m 的立面上各设置一道剪刀撑;高度在 24m 及以上的脚手架,在外侧全立面连续设置剪刀撑)。
是否若否,具体问题描述:____________________2、剪刀撑斜杆的接长是否符合要求(搭接长度不应小于 1m,并应采用不少于 2 个旋转扣件固定)。
脚⼿架验收记录脚⼿架验收记录LJA-C9-3 脚⼿架验收记录施⼯单位:⼯程名称:⽇期:专职安全⽣产管理⼈员(章):LJA-C9-3-1 扣件式钢管落地脚⼿架搭设验收表②作业层施加荷载前;③每搭设完6~8m⾼度后;④达到设计⾼度后;⑤遇有六级强风及以上风或⼤⾬后,冻结地区解冻后;⑥停⽤超过⼀个⽉。
LJA-C9-3-2悬挑式钢管脚⼿架搭设验收表⼯程名称施⼯单位已搭设⾼度m资料检查检查内容检查结果专项施⼯⽅案编制内容及要求专项⽅案验算结果项⽬技术负责⼈、施⼯单位技术负责⼈、总监理⼯程师审核H>20m专家论证意见登⾼架设作业⼈员及持证上岗情况现场检查型钢悬挑梁宜采⽤双轴对称截⾯型钢,如⼯字钢,截⾯⾼度不⼩于160mm,钢梁间距按架体⽴杆纵距设置钢梁固定端采⽤直径≥16mm 2个(对)及以上冷弯成型U形钢筋拉环或螺栓锚固于梁板结构上,结构强度不低于C20钢梁固定段不⼩于悬挑段长度的1.25倍。
钢梁外端宜采⽤直径≥20mm圆钢吊环设置钢丝绳或钢拉杆与上⼀层结构作斜拉结型钢悬挑梁与建筑结构采⽤螺栓钢压板连接固定时,钢压板尺⼨不应⼩于100mm×10mm(宽厚);采⽤螺栓⾓钢压板连接时,⾓钢规格不应⼩于63mm×63mm×6mm扣件⼤于100mm。
对接扣件交错布置,拧紧扭⼒矩40~65N·m连墙件采⽤刚性拉结,⼆步三跨连墙件应从架体底层第⼀步纵向⽔平杆处开始设置设前;②作业层施加荷载前;③每搭设完6~8m⾼度后;④达到设计⾼度后;⑤遇有六级强风及以上风或⼤⾬后,冻结地区解冻后;⑥停⽤超过⼀个⽉。
LJA-C9-3-3满堂钢管脚⼿架搭设验收表⼯程名称施⼯单位架体类型已搭设⾼度m资料检查检查项⽬检查内容检查结果⽅案脚⼿架搭设是否与专项施⼯⽅案编制内容及要求相符专项⽅案验算结果施⼯单位技术负责⼈、总监理⼯程师审核⼈员特种作业⼈员持证上岗情况现场检查⽴杆基础基础平整、夯实、有排⽔措施应有底座、垫板并符合要求有纵、横向扫地杆并符合要求杆件锁件⽴杆间距、⽔平杆步距符合设计和规范要求杆件接长符合规范要求杆件节点按要求紧固架体防护作业层满铺脚⼿板,并设防护栏杆,外侧设不⼩于180mm挡脚板作业层脚⼿板下采⽤安全平⽹兜底,以下每隔10m采⽤安全平⽹封闭架体稳定架体四周与中部设置竖向剪⼑撑或专⽤斜杆按规范要求设置⽔平剪⼑撑或⽔平斜杆架体⾼宽⽐不宜⼤于3材质架体构配件的规格、型号、材质应符合规范要求荷载架体上的施⼯荷载、均布荷载、集中荷载应在设计及规范允许范围内LJA-C9-3-4承插型盘扣式脚⼿架检查验收表⼯程名称施⼯单位架体类型已搭设⾼度m资料检查检查项⽬检查内容检查结果⽅案脚⼿架搭设是否与专项施⼯⽅案编制内容及要求相符专项⽅案验算结果现场检查架体基础架体基础平整、夯实、符合专项⽅案设要求架体⽴杆底部设置垫板且垫板的规格符合规范要求架体⽴杆底部按要求设置可调底座按规范要求设置纵、横向扫地杆采取排⽔措施架体稳定架体与建筑结构按规范要求设置连墙件架体底层第⼀步⽔平杆处按规范要求设置连墙件且采⽤其它可靠措施固定连墙件采⽤刚性杆件按规范要求设置竖向斜杆或剪⼑撑竖向斜杆两端固定在纵、横向⽔平杆与⽴杆汇交注:本表由施⼯单位填报,监理单位、施⼯单位各存⼀份LJA-C9-3-5 扣件式满堂钢管脚⼿架搭设验收表LJA-C9-3-6-1 附着式升降脚⼿架⾸次安装完毕及使⽤前验收表⼯程名称结构形式建筑⾯积机位布置情况总包单位项⽬经理安拆单位项⽬经理验收项⽬验收内容及要求验收结果竖向主框架各杆件的轴线应汇交于节点处,并应采⽤螺栓或焊接连接,如不汇交于⼀点,应进⾏附加弯矩计算各节点应焊接或螺栓连接相邻竖向主框架的⾼差≤30mm⽔平⽀承桁架桁架上、下弦应采⽤整根通长杆件,或设置刚性接头;腹杆上、下弦连接采⽤焊接或螺栓连接桁架各杆件的轴线应相交于节点上,并宜采⽤节点板连接构造连接,节点板的厚度不得⼩于6 mm架体构造空间⼏何不可变体系的稳定结构⽴杆⽀⽴杆应符合现⾏⾏业标准《建筑施⼯扣件式钢管脚⼿架安全技术紧⼒矩附墙⽀架每个竖向主框架所覆盖的每⼀楼层处应设置⼀道附墙⽀架使⽤⼯况,应将竖向主框架固定于附墙⽀座上升降⼯况,附墙⽀座上应设有防倾、导向的结构装置附墙⽀座应采⽤锚固螺栓与建筑物连接,受拉螺栓的螺母不得少于两个或采⽤单螺母加弹簧垫圈附墙⽀座⽀承在建筑物上连接处混凝⼟的强度应按设计要求确定,但不得⼩于C10架体构造尺⼨架⾼≤5倍层⾼架宽≤1.2m架体全⾼×⽀承跨度≤110 m2⽀承跨度直线型≤7 m⽀承跨度折线或曲线型架体,相邻两主框架⽀撑点处的架体外侧距离≤5.4m⽔平悬挑长度不⼤于2m,且不⼤于跨度的1/2升降⼯况上端悬臂⾼度不⼤于2/5架体⾼度且不⼤于6m⽔平悬挑端以竖向主框架为中⼼对称斜拉杆⽔平夹⾓≥45o 防坠落装置应设置在竖向主框架处并附着在建筑结构上每⼀升降点不得少于⼀个,在使⽤和升降⼯况下都能起作⽤③提升、下降到位,投⼊使⽤前。
各类脚手架验收记录表
目录
1.落地式脚手架搭设验收记录表 (2)
2.挂脚手架验收记录表 (3)
3.悬挑式脚手架验收记录表 (4)
4.吊篮脚手架验收记录表(手动与电动) (5)
5.门型脚手架验收记录表 (6)
6.安全防护措施搭设验收记录表 (7)
7.横板支撑系统验收记录表 (8)
技术标准:JGJ130 建筑施工扣件式钢管脚手架安全技术规范
1.落地式脚手架搭设验收记录表工程名称:
单位名称:
2.挂脚手架验收记录表工程名称:
单位名称:
3.悬挑式脚手架验收记录表工程名称:
单位名称:
4.吊篮脚手架验收记录表(手动与电动)工程名称:
单位名称:
5.门型脚手架验收记录表
工程名称:
单位名称:
6.安全防护措施搭设验收记录表工程名称:
单位名称:
7.横板支撑系统验收记录表工程名称:
单位名称:。
1、落地式脚手架搭设验收记录表工程名称:单位名称:监理公司名称:2.挂脚手架验收记录表工程名称:单位名称:监理公司名称:3.悬挑式脚手架验收记录表工程名称:单位名称:监理公司名称:1. 吊篮脚手架验收记录表(手动与电动)工程名称:单位名称:监理公司名称:2. 门型脚手架验收记录表工程名称:单位名称:监理公司名称:6.附着式脚手架(升、降)验收记录表一、资料检查要求二、被验收附着式升降脚手架的主要技术参数被检附着升降脚手架的主要技术参数三、架子架体验收内容(续表)注:脚手架每次升降以后必须实施验收、合格后方能投入使用,验收项目中:18~35要做验收记录7.安全防护措施搭设验收记录表工程名称:单位名称:监理公司名称:8.横板支撑系统验收记录表模板工程名称:施工部位:施工单位:支撑材料:监理公司名称:9.井架与龙门架搭设验收记录表单位名称:工程名称:搭设高度:监理公司名称:一、资料验收二、硬件验收(续表)10、上回转塔式起重机安装(加节)验收记录表使用单位:设备所属单位:工程名称:安装单位:监理公司名称:(续表)11.下回转塔式起重机安装验收纪录表使用单位:设备所属单位:工程名称:安装单位:机械标号:规格型号:监理公司名称:(续表)12施工升降机安装(加节)验收纪录表规格编号设备所属单位名称:工程名称:使用单位名称:机械标号:监理公司名称:(续表)(87页)13、落地操作平台搭设验收记录表单位名称:监理单位名称:14、悬挂式钢平台验收记录表单位名称:监理单位名称:注:1、悬挂式钢平台,每移位一次须重新验收;2、、悬挂式钢平台不宜过大,应控制其面积。
15、临时用电验收记录表单位名称:监理单位名称:注:验收栏目内有数据的,必须在验收栏内填写实测数据,无数据用文字说明。
16、接地电阻测验记录表单位名称:监理单位名称:测验负责人:检测人员:安全监理工程师:17、绝缘电阻测验记录表单位名称:监理单位名称:注:施工现场移动用具及手持电动工具应半年检测一次。
盘扣式脚手架搭设验收记录表12验收项目基础脚手架及扣件材质剪刀撑设置脚手架宽度3脚手架搭设立杆间距横杆间距接头处登高设施4登高设施及安全防护防护栏杆及网通道口防护、设施防护棚56验收意见:参加验收人员:搭设要求坚实平整、有排水措施,基础是否夯实或混凝土基础,是否与方案一致。
钢管支架的管径、壁厚符合设计要求,无严重锈蚀、无裂纹、无变形,立杆、横杆和扣件外形质量符合要求。
支架剪力撑按设计每单元自下而上连续设置,剪力撑的连接质量及数量符合要求。
脚手架按设计宽度搭设,搭设范围符合梁部施工方案要求。
横平竖直、横杆的固定间距符合设想要求。
接头错开,剪刀撑杆件与立杆、横杆连接对接搭设牢固,扣件紧固到位。
登高应设在脚手架外侧,上下爬梯装设安定。
自第二步起设栏杆扶手,按划定设置围档封闭,密目网符合要求,操纵层及以下二步设踢脚板。
按布局高度、搭设通道防护棚,长度符合设想方案要求。
四角应设接地保护及避雷装配。
是否按设计方案进行预压。
检修结果脚手架接地预压注:1、验收栏目内有数据的,必须在验收栏内填写实测的数据,无数据用文字说明。
2、此验收表只能作一次使用,分阶段验收合格挂牌,每次验收合格后挂一次牌。
验收合格牌必须编号,并注明验收日期。
3、脚手架在使用过程中,必须要有定期的检查、保养制度。
脚手架总高度验收日期合格牌编号施工单位安全负责人搭设班组及负责人施工单位技术负责人施工单位技术负责人。
