详细的家装施工工艺流程
- 格式:ppt
- 大小:10.21 MB
- 文档页数:10


100平家装施工流程工艺100平方米的家装施工流程工艺一、前期准备在进行家装施工之前,首先需要进行一些前期准备工作。
这包括与业主沟通需求,确定装修风格和预算,以及签订装修合同。
同时,还需要对房屋进行勘测和测量,了解房屋的结构和布局。
二、拆除与清理在开始正式施工之前,需要先进行拆除与清理工作。
这包括拆除不需要的隔墙、地板、天花板等,清理出装修垃圾和杂物,为后续施工做好准备。
三、水电改造水电改造是家装的关键步骤之一。
首先,需要重新规划水电管线布局,确保供水和排水的顺畅。
然后,进行水电管线的敷设和连接,确保安全可靠。
此外,还需要安装灯具、开关插座等电器设备。
四、防水处理在进行地面和墙面的装修前,需要进行防水处理。
这可以保护房屋免受潮湿和渗水的影响。
常见的防水材料包括防水涂料、防水卷材等,根据实际情况选择合适的材料进行施工。
五、基础施工基础施工包括地面和墙面的处理。
地面的处理通常包括找平、铺装地砖或地板等。
墙面的处理可以选择刷漆、贴壁纸、贴瓷砖等方式,根据装修风格进行选择。
六、吊顶装修吊顶装修是家装的重要环节之一。
吊顶可以美化房间的外观,同时还可以隐藏线路和管道。
吊顶的施工可以选择石膏板吊顶、铝扣板吊顶等,根据需求和预算进行选择。

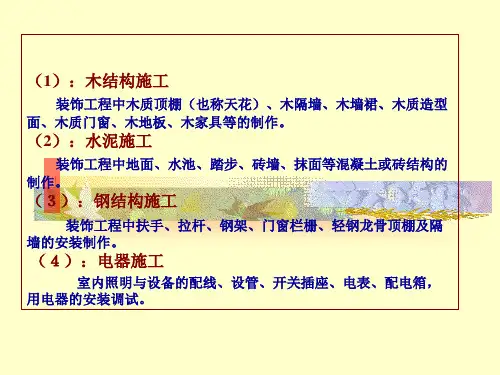

七、木工工艺木工工艺包括木门、衣柜、橱柜等的制作和安装。
首先需要根据实际需要进行设计和制作,然后进行安装和调整。
木工工艺的质量和精细度对家装的整体效果有很大的影响。
八、油漆工艺油漆工艺是家装的最后一步,也是最能提升整体效果的一步。
选择合适的油漆材料和颜色,进行刷涂或喷涂,确保油漆的质量和平整度。
九、清洁与验收在施工完成后,需要进行清洁工作,清理施工产生的灰尘和垃圾。
同时,还需要进行质量验收,确保施工质量符合要求。
十、软装搭配软装搭配是家装的最后一步,包括家具、布艺、饰品等的选择和搭配。
根据家装风格和个人喜好进行选择,使整个空间更具温馨和舒适感。
以上是100平方米家装施工流程的一般步骤,具体的施工过程和工艺可能会根据实际情况有所不同。
家装施工工艺流程及施工标准标题:家装施工工艺流程及施工标准指南一、施工前准备阶段1. 现场勘查与设计规划:在施工开始前,设计师会进行现场测量,并根据业主的需求和喜好制定设计方案。
此阶段需要确保所有细节,如电路布局、水管走向、墙体结构等都已明确。
2. 施工图纸确认:设计完成后,需与业主进行图纸确认,包括平面布置图、电路图、水路图等,确保无误后方可进入施工阶段。
二、施工阶段1. 拆除与清理:对原有不需要的墙体、地板、天花板等进行拆除,并及时清理现场,保持工作环境整洁。
2. 水电改造:按照设计图纸进行水电布线,包括电线、水管的预埋,确保安全、合理、耐用。
3. 防水处理:卫生间、厨房等易潮湿区域进行防水处理,进行闭水试验,确保无渗漏。
4. 结构工程:进行砌墙、打洞、加固等结构改造,确保房屋结构稳定。
5. 泥木工程:进行地面找平、墙面抹灰、瓷砖铺设等工作。
6. 油漆工程:进行墙面刮腻子、打磨、刷漆等,确保墙面平整光滑。
7. 安装工程:包括门窗、橱柜、灯具、洁具等的安装,确保功能齐全,美观协调。
三、施工后期1. 清洁整理:全面清洁施工现场,去除装修垃圾,使房屋达到入住标准。
2. 验收:由业主、设计师、项目经理共同参与,对工程质量进行全面验收,确保各项指标符合设计要求和施工标准。
3. 维修保养:对验收中发现的问题进行整改,并提供一定的保修期,确保业主的权益。
四、施工标准1. 材料标准:所有材料必须符合国家相关质量标准,无毒环保。
2. 工艺标准:严格按照施工规范进行操作,确保工程质量。
3. 安全标准:遵守工地安全规定,防止安全事故的发生。
4. 时间标准:合理安排工期,确保按时交付。
以上是家装施工的基本流程和标准,每个环节都需要专业人员严格把控,以确保最终的装修效果达到业主的期望,同时保证居住的安全和舒适。
第1篇一、施工准备1. 设计方案:根据业主需求,设计合理的电路布局,包括电源、照明、插座、开关等。
2. 材料准备:根据设计方案,选购合适的电线、电缆、PVC管、接线端子、接线盒、开关、插座等材料。
3. 工具准备:准备电钻、切割机、剥线钳、压线钳、万用表等施工工具。
二、施工流程1. 弹线定位:根据设计方案,确定线路终端插座、开关、面板的位置,并在墙面标画出准确的位置和尺寸。
2. 开槽:使用切割机沿弹线位置开槽,槽宽约10mm,深度约15mm。
3. 埋设暗盒及敷设PVC电线管:将PVC电线管穿入槽内,固定在墙面上,确保管子平直、无弯曲。
将接线盒、开关、插座等安装到墙面上,并连接好。
4. 穿线:将电线穿过PVC电线管,同一回路电线应穿入同一根管内,但管内总根数不应超过8根,电线总截面积(包括绝缘外皮)不应超过管内截面积的40%。
5. 接线:将电线头剥皮,连接到相应的接线端子上,确保接线牢固、可靠。
6. 检查:检查电路布线是否合理,线路是否存在短路、漏电等问题。
7. 完成电路布线图,提交公司备案。
三、施工要点1. 设计布线时,执行强电走上,弱电在下,横平竖直,避免交叉,美观实用的原则。
2. 开槽深度应一致,一般是PVC管直径10MM。
3. 电源线配线时,所用导线截面积应满足用电设备的最大输出功率。
一般情况,照明1.5平方,空调挂机及插座2.5平方,柜机4.0平方,进户线10.0平方。
4. 暗线敷设必须配阻燃PVC管。
插座用SG20管,照明用SG16管。
当管线长度超过15m或有两个直角弯时,应增设拉线盒。
天棚上的灯具位设拉线盒固定。
5. PVC管应用管卡固定。
PVC管接头均用配套接头,用PVC胶水粘牢,弯头均用弹簧弯曲。
暗盒、拉线盒与PVC管用锣接固定。
6. 电源线与通讯线不得穿入同一根管内。
7. 电源线及插座与电视线及插座的水平间距应符合规范要求。
四、质量要求1. 配电系统的器件极数、参数及性能指标与设计图纸一致。
家装施工工艺流程家装的施工工艺流程一般来分的话有基础的工程、水电方面的工程、泥工工程、木工工程、涂饰方面的工程还有就是收尾方面的工程,这是比较粗略的分法,具体施工工艺流程如下:一:开工交底后动工之前需要做的工作1、敲击墙地面是否空鼓,如空鼓要求开发商铲除重做;2、厨房、卫生间、阳台、露台做闭水实验,如漏水要督促开发商整改;3、连接冷热水管,打开总阀并逐个打开堵头,看是否通水;4、保护所有成品(如防盗门、可视电话门铃、成品厨卫、煤气表等等)保护;5、仔细检查强弱电路是否通畅,地漏、下水是否通顺;6、仔细查看墙体梁柱是否歪斜等等。
二:改造打墙工艺1、先用切割机将需拆除部分切割一下再打,不可使用大锤,以免震动太大影响到不拆除的墙面;2、先用小锤钻子将底面掏空再慢慢向上打.新掏的门洞门头要加过梁;3、不可打部分:承重墙、混凝土墙。
三:水制作工艺1、冷热水管埋入墙内深度,管壁与墙表皮间距须为1cm,严格遵循左热右冷原则;2、出水口须严格按照国家标准龙头间距尺寸布置,内外丝要分清;3、内无堵塞,连接冷热水管试压泵加压0。
8mpa以上无爆、冒、滴、漏.未经加压测试不可封墙;4、瓷砖铺贴后,冷热水内丝弯头不可突出砖面;5、水压测试过后,打开总阀并逐个打开堵头,看接头是否堵塞;6、绘制精确水管线路图交业主保存(最好能够照下施工部分的照片保存)。
四:电制作工艺1、柜机空调走4平方单独回路,厨房、卫生间各单独走4平方回路一条,照明一条2.5平方回路,普通插座走1—2条2。
5平方回路,不使用1。
5平方电线;2、强弱电分开间距为30cm以上,强电管与暖气管(片)、热水管、煤气管之间的间距要大于30cm;3、同一房间电源、电话、电视等插座要在同一水平标高上(特殊情况除外),严格遵循左零右火地线在上原则,接地线最好使用国标规定的黄绿线;4、进盒线管带锁头保护,线盒敷设要平整,不用弯头,拐弯处要热弯或簧弯处理,接管处要用pvc胶水焊接。
