电力沟道工程施工方案
- 格式:docx
- 大小:65.87 KB
- 文档页数:37

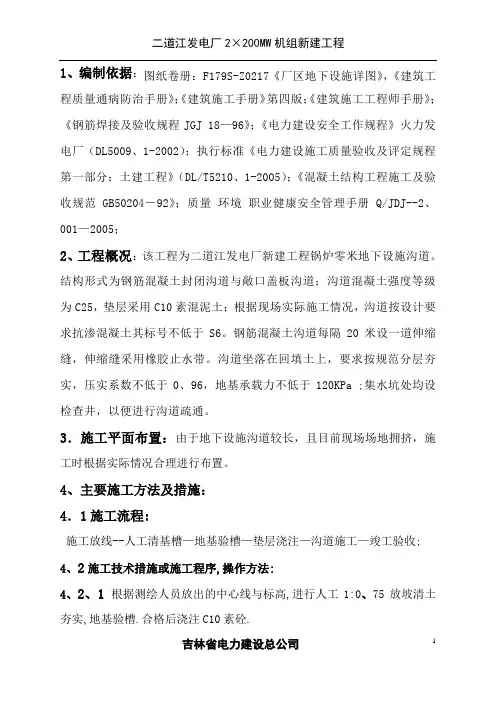

1、编制依据:图纸卷册:F179S-Z0217《厂区地下设施详图》,《建筑工程质量通病防治手册》;《建筑施工手册》第四版;《建筑施工工程师手册》;《钢筋焊接及验收规程JGJ 18—96》;《电力建设安全工作规程》火力发电厂(DL5009、1-2002);执行标准《电力建设施工质量验收及评定规程第一部分:土建工程》(DL/T5210、1-2005);《混凝土结构工程施工及验收规范GB50204-92》;质量环境职业健康安全管理手册Q/JDJ--2、001—2005;2、工程概况:该工程为二道江发电厂新建工程锅炉零米地下设施沟道。
结构形式为钢筋混凝土封闭沟道与敞口盖板沟道;沟道混凝土强度等级为C25,垫层采用C10素混泥土;根据现场实际施工情况,沟道按设计要求抗渗混凝土其标号不低于S6。
钢筋混凝土沟道每隔20米设一道伸缩缝,伸缩缝采用橡胶止水带。
沟道坐落在回填土上,要求按规范分层夯实,压实系数不低于0、96,地基承载力不低于120KPa ;集水坑处均设检查井,以便进行沟道疏通。
3.施工平面布置:由于地下设施沟道较长,且目前现场场地拥挤,施工时根据实际情况合理进行布置。
4、主要施工方法及措施:4.1施工流程:施工放线--人工清基槽—地基验槽—垫层浇注—沟道施工—竣工验收; 4、2施工技术措施或施工程序,操作方法:4、2、1根据测绘人员放出的中心线与标高,进行人工1:0、75放坡清土夯实,地基验槽.合格后浇注C10素砼.4、2、2清理垫层表面,由测绘人员在垫层上放出中心线与模板线,搭设外排双排钢管脚手架进行钢筋绑扎,脚手架搭设应满足施工需要.4、2、3钢筋绑扎前必须对有变形、弯曲、裂纹及锈浊严重的钢筋严禁使用,对于特殊型状或不规则角度的钢筋要与技术员实际放样制作;先铺设底层钢筋,再铺设顶层及分布筋,绑扎时采用梅花扣,正十字扣,所有钢筋叉点均应绑扎满扣,丢扣缺扣不大于20﹪, 下层筋的弯勾朝上,上层钢筋的弯勾朝下,两层网片间采用φ20制做的铁马进行支撑,铁马间距纵横均为500mm,钢筋保护层用1:2水泥砂浆垫块,侧壁两层网片间采用φ8 钢筋Z型支撑,间距双向为﹫500mm。
第1篇一、工程概况电缆沟施工工程主要包括电缆沟开挖、电缆沟修砌、电缆敷设、附件安装等环节。
本工程以新建电缆沟为例,工程量如下:1. 新建电缆沟长度:500米;2. 电缆敷设数量:10回;3. 附件安装数量:20套。
二、施工准备1. 材料准备:根据工程量,准备足够的电缆沟材料,如:混凝土、钢筋、砖块、砂石等。
同时,确保材料质量符合国家相关标准。
2. 人员准备:组织一支经验丰富的施工队伍,明确各岗位责任,确保施工质量。
3. 施工机械准备:准备挖掘机、运输车、搅拌机、振捣器等施工机械。
4. 施工图纸及技术文件:熟悉施工图纸,了解电缆沟设计要求,掌握施工技术规范。
三、施工工艺1. 电缆沟开挖(1)根据设计图纸,确定电缆沟开挖位置、深度、宽度等参数。
(2)采用挖掘机进行土方开挖,确保沟底平整、沟壁垂直。
(3)将开挖出的土方堆放在指定位置,便于回填。
2. 电缆沟修砌(1)根据设计要求,选用合适的砖块、混凝土等材料。
(2)按照设计图纸,修砌电缆沟两侧墙壁,确保沟壁牢固、平整。
(3)修砌完成后,进行沟壁抹面处理,提高沟壁的耐久性。
3. 电缆敷设(1)按照设计要求,敷设电缆,确保电缆排列整齐、间距合理。
(2)电缆敷设过程中,注意电缆的弯曲半径,避免电缆损坏。
(3)电缆敷设完成后,进行电缆固定,确保电缆安全运行。
4. 附件安装(1)根据设计要求,安装电缆附件,如:电缆接头、电缆终端等。
(2)确保附件安装牢固、密封良好。
四、质量控制1. 材料质量:严格按照国家标准,选用合格的材料。
2. 施工质量:严格按照施工规范,确保施工质量。
3. 电缆敷设质量:确保电缆排列整齐、间距合理,电缆弯曲半径符合要求。
4. 附件安装质量:确保附件安装牢固、密封良好。
五、安全文明施工1. 施工现场安全:严格执行安全操作规程,确保施工人员安全。
2. 施工现场文明:保持施工现场整洁,遵守环保法规。
3. 施工现场交通:合理规划施工现场交通,确保施工顺利进行。

山西朔州怀仁新家园110kV变电站新建工程(土建工程)电缆沟道施工方案一、编制依据《建筑工程施工质量验收统一标准》(GB50300—2013)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《砌体结构工程施工质量验收规范》(GB50203—2011)《混凝土结构工程施工质量验收规范》(GB50204-2015)《混凝土质量控制标准》(GB50164-2011)《输变电工程安全质量过程控制数码照片管理工作要求》基建安质[2016]56《国家电网公司电力安全工作规程(电网建设部分)》(国家电网安质(2016)212)《国家电网公司输变电工程标准工艺管理办法》(国网(基建/3)186—2015)《国家电网公司基建质量管理规定》 (国网(基建/2)112-2015)二、工程概况(1)电缆沟选型:配电装置区不设置电缆支沟,采用电缆埋管;本站主电缆沟宽采用800mm、1000mm、1200mm.有利于盖板的标准化制作.(2)电缆沟构造:沟深≤1000mm的电缆沟采用砖砌体结构,沟壁内抹防水砂浆,砌体沟体顶部设置预制压顶。
沟深>1000mm或离路边距离<1000mm时,沟体采用现浇混凝土沟体;电缆沟沟壁高出场地地坪100mm。
且每隔一定距离设置过水槽。
穿越道路时采用现浇钢筋混凝土电缆暗沟。
三、班组人员:全站电缆沟道的施工安排普工6人,泥工2人,木工2人,钢筋工2人负责;机械:挖机一部、手推翻斗车五部、插入式振动棒四台、钢筋调直机一台、钢筋弯曲机一台。
施工质量检验器具如经纬仪、建筑工程检测尺一套、吊线锤、水平尺多套。
四、施工准备工作1.做好水泥、砂、石、钢材,砌砖等材料的见证取样检测及报验。
2.做好各原材料计划用料.3.做好各原材料采购。
4。
混凝土及砂浆配合比由具有资质试验单位提供,现场根据砂石含水率配置施工配合比。
5.熟悉施工图纸,领会设计意图,参加图纸会审.6.确定分项负责人,明确各分项负责人的责任,各分项负责人须将工作中的难点及时反映给项目部技术人员,以便集中解决处理,使工程能够顺利进行.7.各施工机械操作人员提前对机械设备进行试运行,确保能正常工作。
电缆沟道施工方案一、项目背景:随着社会的发展和科技的进步,信息化时代的到来,电缆的需求量逐年增长。
为了满足日益增长的电缆需求,建设一条电缆沟道成为必要举措。
二、施工目标:1.建设一条电缆沟道,以便铺设足够数量和种类的电缆。
2.保证电缆的安全运行和维护。
三、施工环境:该电缆沟道将穿过城区,从发电站到市区,长度约2公里,宽度20米左右。
四、施工方案:1.前期准备工作:在正式开工前,需要进行前期准备工作,包括明确责任、制定施工计划、获取相关许可证和文件等。
另外,还需进行勘察和测量工作,了解沟道沿线的地质条件、地下水位和地下管道等情况,以便制定合适的施工方案。
2.沟道开挖:根据勘察和测量的结果,确定沟道的具体位置,并进行开挖工作。
开挖工程应根据施工计划,有序进行,采取适当的支护措施,确保开挖过程中的安全。
3.管道敷设:在沟道开挖完成后,需要对电缆进行敷设。
首先,应根据设计要求布置电缆支架,确定电缆的敷设路线。
然后,将电缆依次从发电站开始,逐段敷设,确保电缆的连续性和完整性。
敷设过程中,应根据需要进行绝缘、防水和其他安全措施。
4.沟道填埋:电缆敷设完成后,需要进行沟道填埋工作,覆盖填料,并进行压实。
填埋土壤应选择质量好、排水性能好的土壤,并严格按照设计要求进行填埋,确保沟道的稳定性和电缆的安全。
5.沟道保护:为了确保电缆的长期安全运行,还需要对沟道进行保护。
保护措施包括设置警示标志、加固沟渠边坡、进行巡视检查等。
在必要时,还可以采取进一步的保护措施,如设置防护板、加装防护网等。
6.安全检查和验收:沟道施工完成后,需要进行安全检查和验收工作,确保施工质量达到设计要求和相关标准。
检查和验收内容包括沟道的稳定性、电缆的敷设情况、电缆的绝缘和防水性能等。
五、施工管理:1.项目负责人应具备相关经验和资质,并负责沟通、协调和监督施工过程。
2.指定专人负责施工现场的安全管理,确保施工期间不发生安全事故。
3.设立相关报告和档案,及时记录施工过程和施工结果,为后续维护提供参考。
电力管沟专项施工方案一、 工程概况电力管沟工程为新建工程,电力管沟沿道路左侧绿化带下布置,正常段管沟中心距道路中心线20.5米,道路渠化段管沟中心距道路中心线23米。
本工程电力管沟工程全长2784.5米。
全线共有电缆工作井57座(其中直通型人孔井16座、A类四通井30座,B类四通井11座)均采用钢筋混凝土结构。
电力管沟采用砖砌半通行管沟,管沟尺寸(宽×高)为1.4×1.8m,壁厚上部37cm下部49cm。
底板为20cm厚C20钢筋混凝土,底板下为30cm厚3:7灰土。
管沟内及检查井支架采用复合材料电缆支架,电缆支架在沟内双侧交错布置,电缆支架间距为1米。
每隔10米做一组热镀锌角钢支架,每隔50米设置ф50×3镀锌钢管接地极,接地极与接地扁钢之间采用50×5扁钢接地线焊接连接。
二、施工准备1、平整场地,准备钢筋加工场地、砼拌合场及模板加工场。
2、根据施工现场实际情况划分施工区域,进行分段施工并按照设计进行基底处理。
3、精确放样基坑开挖的位置、尺寸,测量高程,确定基坑开挖范围,将轴线控制线延长至基坑外适当位置加以固定并妥善保护。
4、熟悉施工图纸,区分施工重、难点并明确相应施工措施。
5、根据设计要求和不同的材料来源进行砼的施工配合比设计。
6、根据施工方案要求准备各种施工材料及机械。
三、施工工艺1、定位测量放线根据设计院给出的控制点,结合设计图纸,精确放样管沟中心线,并根据断面及高程放出开挖线。
2、障碍物的拆除进场施工,定出控制线路后,首先清理施工范围内的腐植土、植物、杂物等,清除的废物及相关材料应随清、随运,均按业主指定的场地堆弃。
3、沟槽开挖根据工程的实际情况,该工程主要采用人工配合机械分段挖土的开挖方式为主,机械配合人工进行施工,现场由一名专业测量人员随时对沟槽底开挖的标高用水准仪进行测量控制,防止土方超挖或没挖到位,挖出的土方应据现场的实际堆土情况,严格做好工程内土方周转,尽量降低工程成本。
明开电力沟道工程施工方法1、场地准备土方开挖前应对开挖段土质、地下水位、地下构筑物、沟槽附近的地上建筑物、树木、输电、通讯杆线、地下管线等进行调查,确定开槽断面、堆土位置、施工道路和机械设备,制定施工方案。
重要的施工措施应会同设计单位共同确定,必须制定安全措施。
2、封闭地沟施工工艺流程沟槽开挖→垫层→底板钢筋→底板模板→底板混凝土现浇→侧墙及顶板内模→侧墙及顶板钢筋→侧墙外模→侧墙及顶板混凝土→回填沟槽→支架安装3、电力井施工工艺流程沟槽开挖→垫层→底板钢筋→底板模板→底板混凝土现浇→侧墙钢筋→侧墙模板→侧墙混凝土→支架安装→顶板安装→回填沟槽4、沟槽开挖本工程管道沟槽土方采用机械开挖、人工配合清槽。
开槽前,要按照事先确定的开槽断面实放开槽上口线。
为防止超挖扰动基础,开挖沟槽土方时,必须由测量人员使用水准仪监测,槽底要预留20cm由人工清除。
开槽过程中,如遇腐殖土、渣土等需装车外弃,合格土在现场沟槽一侧堆放,另一侧作为排管与机械作业场地。
不具备存土的地段,将土运至工地指定地点。
堆土位置距槽上口边线1m以外,高度不超过2m,留出运输材料工作面。
在未存土的槽边1m处沿沟槽走向设置1.2m高的红白漆护栏。
发生超挖或对槽底土体造成扰动时,需要对基底进行处理。
施工中如遇局部地基问题,如墓穴、枯井、废弃构筑物等,及时通知设计方,并会同有关人员现场共同协商处理意见,得到设计方认可后再进行处理。
开槽完成后,在检查井位置进行钎探工作。
并及时约请有关人员验槽,钎探及沟槽开挖都合格后方可进行下道工序。
5、垫层土方开挖到设计标高后,按照测量人员放出的垫层边线支模板、清理基层。
垫层采用模注混凝土现场浇注,选用平板振捣器震捣密实。
垫层采用木模,采用架子管支撑。
6、底板在垫层上弹出底板底层钢筋分布线,按照所示线位进行钢筋绑扎,底层钢筋形成后,安装架立钢筋,绑扎上层钢筋,绑扎好底板上50cm侧墙钢筋,并预留侧墙竖向钢筋。
底板的外模采用组合钢模板。
电力管沟工程施工方案一、工程概况宝鸡高新区科技新城高新大道B标段,起止桩号为K2+840- K5+360,全长2520m,规划道路红线宽度60米。
道路等级为城市主干路,设计速度为50公里/小时。
本次电力管沟工程为新建工程,电力管沟位于道路中线以北28.5米的绿化带处。
电力管沟工程全长2441.3m,以砖砌主管沟和排管为主,与道路同步建设。
二、编制依据《宝鸡市高新区科技新城高新大道市政工程施工图设计》(S2013065-7)电力管沟工程。
《城镇道路工程施工与质量验收规范》(CJJ1-2008)。
《建筑电气工程施工质量验收规范》(GB50303-2011)。
《混凝土结构工程施工质量验收规范》(GB50204-2011)。
《砌体工程施工质量验收规范》(GB50203-2011)。
《电力电缆用导管技术条件第1-6部分》(DL/802.1-802.6-2007)。
《钢纤维砼检查井盖板》(JC889-2001)。
三、材料要求及具体做法1、电力管沟采用1.4*1.8米砖砌半通行防水管沟,双侧应布设支架,支架才管沟内双侧交错布置,间距1米,砖砌管沟内支架采用承插式玻璃钢电缆支架。
2、砌体管沟部分:砌体采用MU10机制砖,M10水泥砂浆,底板砼为C20,砌体下部壁厚490mm,上部壁厚370mm。
压顶砼为C30,沟盖板砼为C30,底板下300mm厚砂砾垫层。
砖砌电力管沟每隔20m设变形缝一道,嵌缝材料用聚硫密封膏,填缝材料为聚苯板。
3、检查井部分:电力管沟直通井、转角井、三通井采用钢筋砼结构,井壁、井底、顶板为C30;垫层为C15,垫层下设300厚砂砾垫层,井盖采用C级Ф700钢纤维砼井盖(方形井盖)。
4、过街排管部分:采用Ф150/14、Ф200/15纤维水泥电缆保护管敷设,管底加挖100mm,原土夯实,做100mmC15混凝土垫层,管道用C20细石混凝土包封。
顶层排管覆土应不小于90cm,排管敷设完成后穿8#铁丝,两端封堵;沿横向敷设的排管在末端电力管沟的另一侧设电缆标示桩。
(一)、施工方案根据本工程的工程情况和特点,施工总体安排为:施工分三个施工段、四个步骤进行施工,三个施工段分别为第一施工段:灞河—港务西路段,全长2127米。
第二施工段:港务西路-港务大道段,全长2320米。
第三施工段:港务大道—纺渭路段,全长1605米。
四个步骤即先进行电力管沟土方工程的施工,再进行电力管沟的施工,然后进行电缆井的施工,最后进行电缆支架的安装,施工中各个施工段之间采用平行作业,工序之间采用流水作业.(二)、钢筋混凝土电力管沟工程施工方法1、开挖基础开挖沟槽时,派专人指挥土方机械及施工车辆,挖土时严禁超挖,保证基底10-20厘米预留土,人工清底,基础压实度符合施工规范的要求,开挖宽度、深度及放坡符合规范规定的施工要求。
2、C15混凝土垫层待基底素土夯实完成后,进行测量放线,浇打C15混凝土垫层振捣密实,表面应抹平压光。
浇筑混凝土垫层时,严格控制基础面高程,允许偏差宜比设计基础面低,但不应大于10mm.采用商品混凝土,严格控制混凝土坍落用.混凝土用平板振捣器振至密实,密实标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦,泛浆。
3、电缆沟及检查井底板、墙、顶板钢筋制作(1)、钢筋进场检验:(2)、钢筋放样:(3)、钢筋加工4、电缆隧道及检查井底板、墙、顶板钢筋绑扎(1)、底板钢筋绑扎时,按画好的间距,先摆放受力主筋,后放分布筋,预埋件、预留孔等及时配合安装。
板内纵向受力筋,采用绑扎连接与电弧单面焊相结合,基础底板钢筋保护层厚30㎜。
(2)、交叉部位钢筋采用十字兜扣绑扎,底板钢筋短向不设接头,长向钢筋接头相互错开。
(3)、墙体钢筋绑扎先绑外侧,再绑内侧,双排钢筋之间绑扎拉筋@400mm (4)、顶板钢筋绑扎:清理模板上面杂物,放出下层主筋间距线,按间距先放主筋,再放分布筋,预埋件及时配合安装.绑扎完毕后放上马凳再绑上层钢筋。
(5)、钢筋保护层厚度采用废石材料作垫块,呈梅花状布置,间距600mm。
电缆沟施工方案三篇篇一:电缆沟施工方案1.工程概况该工程位于位于铜梁县污水处理厂内的配电室附近。
为砖砌电缆沟,由原施工临时用电电缆通过已有电缆工井接入一期配电室内,再由一期配电室接入已建电缆沟。
2.施工准备工程开工前,先由测量人员根据配电室外已有电缆沟工井(见平面布置图)布设基槽开挖线。
土方开挖要注意不能让弃土掩盖轴线桩。
为保证能洒出开挖边线,应先用人工对场地周围进行平整。
组织施工力量,做好材料、成品、半成品的加工及进场工作。
3.施工顺序及施工计划本工程施工工期较紧,拟采取如下施工顺序。
定位放线→基槽开挖→基础垫层浇筑→基础底板浇筑→砖砌电缆沟→内外抹灰→人工墙体开孔→盖板制作与安装。
4.施工平面布置5.施工方法5.1土方工程本工程土方开挖采用人工开挖土、清底,按要求挖至设计标高,弃土用自卸车堆放至厂区内指定堆土区。
开挖前施工人员应向参加施工人员进行技术交底,在挖方过程中测量人员随时配合抄平。
回填前应先做好基内的隐蔽验收工作,并将基坑内的杂物、积水、淤泥、浮土等清除干净。
回填土采用6:4砂土回填,回填时采用分层回填。
5.2砖砌电缆沟砌筑砖采用MU10页岩砖,砖质量符合设计要求。
砌筑页岩砖用M10水泥砂浆,内外抹面采用1:2.5水泥砂浆,各厚15mm。
砂浆强度符合设计规定。
砂浆配合比采用质量比,砌筑砖墙用砂浆的流动性宜为7~10cm.拌合好的砂浆应在初凝前使用完毕,已经凝结的砂浆不得使用。
页岩砖砌筑前应检查基础尺寸、高程及中线位置,与混凝土基础相接的砌筑面先清扫,并用水冲刷干净。
砌筑前根据中线放出墙基线,撂底摆缝,确定砌法。
使用前应浸水,不得有干心现象。
砌砖时,砂浆应满铺满挤,灰缝不得有竖向通缝,水平灰缝厚度和竖直灰缝宽度应为10mm,允许误差2mm。
砌筑直墙应挂线,砌体表面平直,随砌随找,不得敲打找平每米高的墙体砖层数应一致,砖墙的伸缩缝与底板的伸缩缝应体同时砌筑,当砌筑间断时,应砌成斜茬。
接茬砌筑时,应先用水将斜茬冲洗干净,并使砂浆饱满。

电力管沟工程施工方案11.8项目背景电力管沟工程是指用于电缆布线和电力线路的管沟施工。
本文旨在介绍电力管沟工程施工方案,确保施工过程高效、安全、顺利进行。
施工准备人员和设备在进行电力管沟工程之前,需要准备好足够的施工人员和相关设备。
合格的施工人员应具备相应的电力施工资质,并接受相关安全培训。
所需设备包括挖掘机、运输车辆、管道铺设设备等。
材料准备施工过程中需要准备好各种材料,包括管道、连接件、填埋材料等。
确保材料质量符合相关标准,以保证工程质量。
施工步骤环境准备在施工现场进行必要的环境清理和平整,确保施工区域安全无障碍。
管沟开挖利用挖掘机对管沟进行开挖,根据设计要求开挖合适深度和宽度的沟槽。
管道铺设将预制好的管道逐段放入管沟中,并进行连接和固定,确保管道布置整齐、稳固。
填埋处理在管道铺设完成后,对管道周围进行填埋处理,使用合适的填埋材料填充管沟,保证管道固定和保护。
现场清理施工完成后,对施工现场进行清理,清理多余材料和垃圾,确保施工现场整洁。
施工注意事项1.施工人员需穿戴符合安全要求的防护装备,切勿违反相关安全规定。
2.在施工过程中要注意管道的质量,确保管道不受损坏。
3.注意天气变化,避免在恶劣天气条件下进行施工,确保施工安全。
施工总结电力管沟工程施工是一项复杂的工程,需要施工人员严格按照规范和方案进行操作,保证工程顺利进行。
通过合理的施工准备、注意事项和严谨的施工步骤,可有效确保电力管沟工程的顺利完成。
以上是电力管沟工程施工方案11.8的相关内容,希望对工程实施有所帮助。
