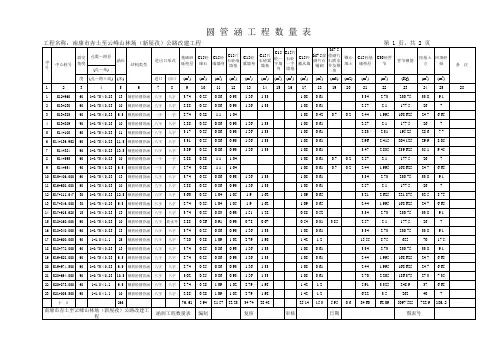

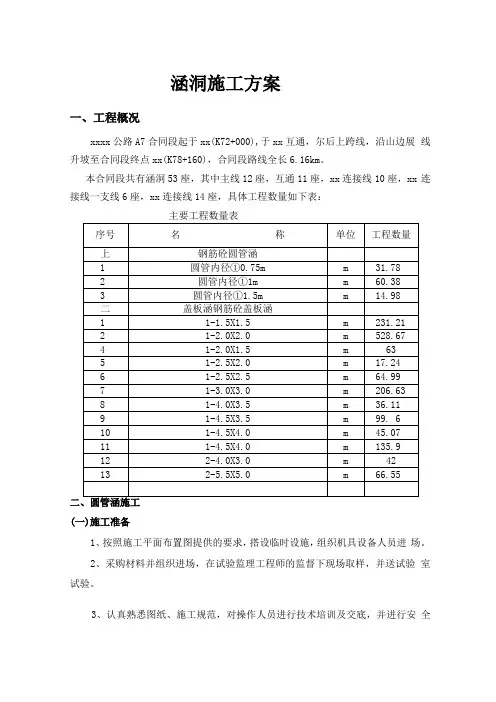

涵洞施工方案一、工程概况xxxx公路A7合同段起于xx(K72+000),于xx互通,尔后上跨线,沿山边展线升坡至合同段终点xx(K78+160),合同段路线全长6.16km。

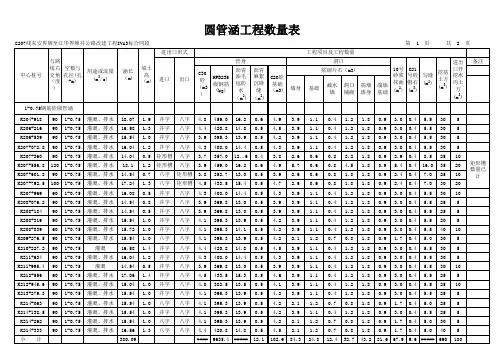

本合同段共有涵洞53座,其中主线12座,互通11座,xx连接线10座,xx 连接线一支线6座,xx连接线14座,具体工程数量如下表:主要工程数量表二、圆管涵施工(一)施工准备1、按照施工平面布置图提供的要求,搭设临时设施,组织机具设备人员进场。
2、采购材料并组织进场,在试验监理工程师的监督下现场取样,并送试验室试验。
3、认真熟悉图纸、施工规范,对操作人员进行技术培训及交底,并进行安全质量教育。
4、测量放线:测量人员及监理工程师对涵洞进行定位放线,并将控制桩引至路边加以保护。
在通道附近补充两个水准点,以备施工时使用。
所测控制桩均应稳固可靠,一直保留到工程结束。
(二)施工方法1、基坑开挖根据技术人员放样出的涵洞中线桩、涵洞基础大小和现场地质情况确定基础开挖位置,用石灰撒出开挖边线,现场测量原地面标高,计算出基坑下挖深度,并在开挖边线旁打好标高控制桩。
涵洞基础采用机械开挖,如有石方,则采用松动爆破开挖,开挖时严格按设计的尺寸进行,严禁超宽超深开挖再用虚土回填。
在基坑开挖的同时,应将涵端口八字墙或一字墙基础基坑一并挖好。
基坑开挖出的弃土不得妨碍开挖基坑及其他工作,弃土应堆放在远离基坑位置,必须堆放在基坑附近时,弃土堆坡脚距基坑顶缘的距离不小于基坑的深度。
基坑挖到接近设计标高时,应停止机械开挖,改由人工清底、平整。
遇有地下水,应在四周加设排水沟及集水井,及时进行抽水,防止基底被水浸泡。
基坑开挖应不间断地进行,以防止基坑暴露时间过长。
当基底达到设计标高时应及时报请测量监理工程师检查,同时进行基底承载力试验,填写基坑工程检查证,报请监理工程师检查,合格后,立即进行下道工序。
若承载力达不到设计要求,则需要报请监理工程师,根据四方现场处理方案进行处理,处理合格后即可进行下一步工序。

涵洞工程施工方案一、工程概况本工程共有涵洞33座,其中圆管涵20座,合计605.4延米,钢筋混凝土盖板涵10座,合计238.6延米,石盖板涵1座,合计21.5延米,石拱涵2座,合计148.5延米。
圆管涵涵基采用C30混凝土,螺旋主筋采用Ф15家甲级冷拔低碳钢丝,纵向主筋采用I级钢筋,管基采用C15砼和沙砾垫层,端墙强身及基础,八字墙及基础采用M7.5#浆砌片石,洞口铺砌采用M7.5#浆砌片石。
盖板涵盖板采用C30钢筋砼或强度400的石料,台帽采用C25钢筋砼,台身和台基采用M7.5#浆砌片石。
石拱涵拱圈采用M10.0#浆砌块石,台身、基础,涵底铺砌及护拱采用M7.5#浆砌片石。
二、工程地质条件本工程路线穿越山岭重丘,地形起伏较大,涵洞位置地貌一般为山涧河谷,沟谷地貌,涵洞地基土上部地层一般为第四系洪坡积和残坡积层含亚粘性土碎石,地基土横向不均匀,对涵洞基础施工有影响。
三、施工计划涵洞工程计划开工日期为2005年3月1日,竣工日期为2005年12月1日,工期为九个月。

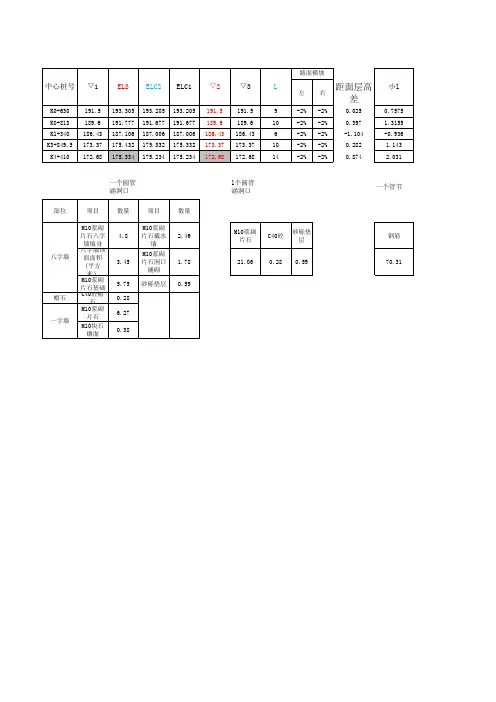

为给各段路基施工创造条件,高填方和孔径较大的涵洞优先尽早施工,以便路基拉通填筑,关键性的涵洞有K17+650~840段秀涧电站江水引隧洞出口段连接涵、K17+706石拱涵,K20+568钢筋砼盖板涵,K22+457钢筋砼盖板涵,K23+233石拱涵,K25+017、K25+153.5、K25+360圆管涵拟安排在前期施工。
涵洞工程施工控制节点如下:2005年2月15日至2005年3月1日为施工准备2005年3月1日至2005年10月1日完成涵洞主体工程。
2005年10月1日至2005年12月1日完成涵洞附属工程。
2005年3月1日至2005年7月1日完成K17+706处石拱涵施工2005年3月1日至2005年7月1日完成K20+568处钢筋砼盖板涵施工2005年3月1日至2005年6月25日完成K23+233石拱涵施工2005年3月1日至2005年6月25日完成K22+457钢筋砼盖板涵施工2005年3月1日至2005年4月1日完成K24+613圆管涵施工2005年4月1日至2005年5月1日完成K25+017、K25+153圆管涵施工2005年5月1日至2005年6月1日完成K25+330圆管涵施工四、劳动力及机械设备计划(见劳动力及机械设备需用计划表)机械设备需用计划表劳动力需用计划表1、圆管涵施工圆管涵管身为30#钢筋砼预制,管节在工厂定制。
涵洞施工方案本项目共计涵洞86道,其中钢筋混凝土圆管涵30道,钢筋混凝土盖板涵16道,铸铁管涵40道。
1、钢筋砼圆管涵(见附图:圆管涵施工工艺框图)⑴施工准备在工程开工前及时组织施工人员进场,确定施工人员和施工机具,安排临时设施。
组织材料检验进场,同时做好开工前的砼配合比试验工作。
⑵定位放线涵洞的定位放线采用坐标法,沿涵洞的中心线和路基中心线各放设三点以确保位置准确,并报监理工程师审批。
⑶基槽开挖基槽开挖基本采用机械开挖,开挖时预留20cm不挖,采用人工整修到位。
为防止泡槽,人工整修时在基底增设排水沟和集水坑,设置时按地下水的情况而定。
同时对地基承载力进行检验,如基底要求夯实的,夯实机械采用平板打夯机.还必须预留夯实的高度。
⑷铺筑垫层垫层料使用透水好的砂砾料,根据设计要求分层施工,采用平板打夯机夯实,保证垫层的压实度和平整度达到规范要求。
⑸基础砼施工支立底板砼模板,先浇筑底板砼,底板砼施工前按设计要求预留2~3厘米的沉降量工作。
在管节安装完后再支侧模浇筑管侧混凝土。
f.管节安装按设计标高在基础砼上做好砂浆找平层,并将涵位中心线放设在基础上,采用吊车进行管节安装。
涵管安装从下游开始,使接头向上游,各管节顺水流坡度成平顺直线,管节和基础结合紧密。
⑹管节接头按图纸施工,缝宽控制在1cm以内,采用沥青麻絮内外双侧嵌缝,水泥砂浆或沥青麻絮包裹。
接缝施工完毕后外包砼。
⑺管肩、端墙及洞口、管肩施工在管节安装完毕后即可进行,首先清理管肩与基础的结合面,按施工缝要求支立模板进行砼施工,施工时注意沉降缝与底板贯通。
端墙施工时要注意支撑稳定,使端墙成形顺畅,美观.涵洞洞口的河床顺直,与上、下游排水支流连接圆顺、稳定。
⑻回填管沟时要分层对称夯实,在管顶及两侧不小于两倍孔径范围内,采用天然级配砂砾,每10cm一层,分层夯实,确保密实度不小于96%。
施工过程中,当洞顶覆土厚度小于50cm时,严禁任何重型机械和车辆碾压管节。
涵洞施工方案导读:本文涵洞施工方案,仅供参考,如果觉得很不错,欢迎点评和分享。
涵洞施工方案(一)一、工程数量本合同段共有285×250双孔箱涵52.5m/2座,285×250双孔箱涵60m/2座,300×250箱涵101.4m/1座,450×300箱涵210.4m/1座,钢筋混凝土圆管涵182m/2座。
(参考《建筑中文网》)二、队伍及工期安排计划安排三个涵洞队伍施工,每队42人,共计126人,开工后如力工不足从当地征召。
涵洞一队施工285×250双孔箱涵52.5m/2座,285×250双孔箱涵60m/2座;涵洞二队施工300×250箱涵101.4m/1座,钢筋混凝土圆管涵182m/2座;涵洞三队施工450×300箱涵210.4m/1座。
工期安排:2004年10月28日~11月26日30天施工准备;2004年11月27日~2005年2月4日70天施工工期。
三、施工方法1、钢筋混凝土圆管涵1.1基础工程基坑开挖采用人工配合机械开挖,基坑检查合格后,铺筑碎石垫层,小型振动压路机分层压实,压实度达到95%以上。
基础混凝土在管节安装前后分两次浇筑,重点控制新旧混凝土的结合及管基混凝土与管壁的结合,及时进行养护。
1.2涵身施工涵管由定点厂家预制,检验合格后运至工地后,准确计算管涵全长与管节的配置以及端墙的准确位置,从下游开始安装,使接头面向上游安装,每节涵管紧密相贴于已铺好的基座上,使涵管受力均匀。
管节装卸、运输、安装过程中采取防碰撞措施,避免管节损坏或产生裂纹;涵管装卸、安装机具及存放场地必须得到经监理工程师的许可,安装时严格按规范规定操作。
1.3接缝按设计要求安设接口橡胶圈并用M10砂浆填塞接缝抹角,接缝宽度不得大于1cm,接口处要平整。
禁止加大接缝宽度来满足涵长的要求。
1.4台背、涵顶填土涵洞完成后,当涵洞砌体砂浆或混凝土强度达到设计强度的70%时,方可进行回填土,回填土要符合质量要求,涵洞处路堤缺口填土从涵身两侧不小于2倍孔径范围内,同时水平分层、对称地填筑、夯(压)实。
