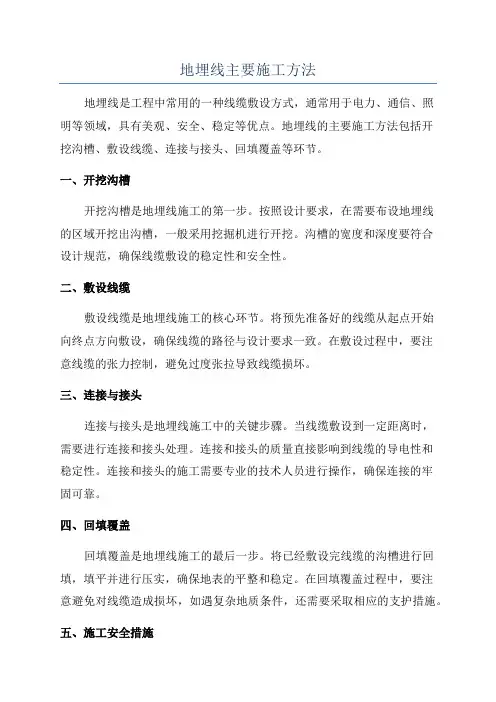

地埋线施工方法
- 格式:doc
- 大小:22.50 KB
- 文档页数:1
地埋线主要施工方法地埋线是工程中常用的一种线缆敷设方式,通常用于电力、通信、照明等领域,具有美观、安全、稳定等优点。
地埋线的主要施工方法包括开挖沟槽、敷设线缆、连接与接头、回填覆盖等环节。
一、开挖沟槽开挖沟槽是地埋线施工的第一步。
按照设计要求,在需要布设地埋线的区域开挖出沟槽,一般采用挖掘机进行开挖。
沟槽的宽度和深度要符合设计规范,确保线缆敷设的稳定性和安全性。
二、敷设线缆敷设线缆是地埋线施工的核心环节。
将预先准备好的线缆从起点开始向终点方向敷设,确保线缆的路径与设计要求一致。
在敷设过程中,要注意线缆的张力控制,避免过度张拉导致线缆损坏。
三、连接与接头连接与接头是地埋线施工中的关键步骤。
当线缆敷设到一定距离时,需要进行连接和接头处理。
连接和接头的质量直接影响到线缆的导电性和稳定性。
连接和接头的施工需要专业的技术人员进行操作,确保连接的牢固可靠。
四、回填覆盖回填覆盖是地埋线施工的最后一步。
将已经敷设完线缆的沟槽进行回填,填平并进行压实,确保地表的平整和稳定。
在回填覆盖过程中,要注意避免对线缆造成损坏,如遇复杂地质条件,还需要采取相应的支护措施。
五、施工安全措施地埋线施工过程中需要注意施工安全措施。
首先,要保证施工现场的安全,设置警示标志,确保人员和设备安全。
其次,要防止线缆损坏,避免人为操作错误或外界因素对线缆的影响。
最后,要进行质量检验,确保线缆的质量符合设计要求。
随着技术的进步,地埋线的施工方法也在不断发展创新。
近年来,出现了一些新的地埋线施工技术,如水平钻孔敷设、无缝焊接等,这些新技术在提高施工效率和质量上有一定的优势。
但无论采用何种施工方法,都需要严格按照设计要求进行操作,确保地埋线的安全可靠运行。
地埋施工方案及施工方法1. 引言地埋施工是一种常见的施工方法,用于在地下埋设各种管线、电缆、通讯线路等。
本文将详细介绍地埋施工方案及施工方法,包括施工前的准备工作、施工过程中的关键步骤以及施工后的验收和维护。
2. 施工前的准备工作在进行地埋施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
具体的准备工作包括:2.1 工程勘察在施工前需要对施工区域进行详细的勘察,包括地质勘察和地下设施勘察。
地质勘察主要是为了了解地下的地质情况,包括土壤类型、地下水位、地下岩层等,以确定施工方案。
地下设施勘察则是为了了解地下已有的管线、电缆等设施,避免在施工过程中损坏。
2.2 设计施工方案根据勘察结果,制定合理的施工方案。
施工方案要考虑到地下情况、施工工期、施工成本等因素,以确保施工的质量和效益。
2.3 安全评估对施工区域进行安全评估,识别潜在的安全风险,采取相应的防范措施。
2.4 申请必要的许可证和证明文件在地埋施工之前,需要向相关部门申请必要的许可证和证明文件,如施工许可证、施工图审批等。
3. 施工过程中的关键步骤3.1 施工现场布置根据施工方案,合理布置施工现场。
施工现场应保持整洁有序,确保施工人员的安全和施工设备的正常运行。
3.2 管道/电缆敷设根据设计方案,进行管道或电缆的敷设。
在敷设过程中,需要注意以下几点:•挖掘坑道:根据设计要求,挖掘合适的坑道,注意坑道的深度和宽度,以确保管道或电缆的安全敷设。
•管道/电缆放置:将管道或电缆放置在坑道中,保证其垂直度和水平度。
•固定管道/电缆:使用适当的固定材料将管道或电缆固定在坑道中,以防止其移动或下沉。
3.3 回填和压实在管道或电缆敷设完成后,进行回填和压实工作。
回填是指将挖掘的土方重新填回坑道中,压实是指使用压路机等设备对填土进行压实,提高地面的承载力。
3.4 管道/电缆连接和测试在管道或电缆敷设完成后,进行连接和测试工作。
连接是指将多段管道或电缆进行连接,测试是指对连接后的管道或电缆进行压力、绝缘等测试,以确保其质量合格。
地埋线主要施工方法第二章主要施工方法一、测量放线1.施工测量控制:测量控制:针对本工程的特点,现场建立平面控制系统,以便在整个施工期间针对其他工程项目的施工进行测量控制。
2.平面放线根据工程的起点、终点、导线桩和转折点的设计坐标,平面放线时,在工程的起点、导线桩、终点和转折点均已打桩核定后,再进行中心线和转角测量。
中心线测量时,应每隔20~30m打一个中心桩,中心桩的间距应统一,以便于统计距离和施工取材。
然后根据工程规定需要的宽容用白灰撒出开挖线。
3.复测、定位根据监理的现场交桩和书面材料,复测中如发现有超出容许范围的误差,要及时报告甲方复测、纠正,在重新交桩后,施工方应再次按上述程序上报,直至准确无误,甲方认定为止。
4.竣工测量工程施工结束后,即进行竣工测量,包括平面测量、平面控制系统的复核。
二、地埋线路施工方法地埋线路大部分为隐蔽工程,抓好线路的敷设工作,是确保地下电网安全运行的重要关键。
1.开沟开挖地沟,采用小型挖掘机进行开挖,为保证沟直省线,使用“连桩法”。
先在地面测量放样,在确定的路径上将一个直线段划分为一个区,三点成一线,每10~20m立一个小木桩。
开沟时先不拔桩,待沟基本成型后,前后照应,没有弯曲后再拔桩。
挖沟深度一般要求在冻土层以下,不得小于1m,上口宽度为0.7m,沟底宽度为0.3m,沟底要求平整、硬杂物要清理干净。
当地面出现高差时,应挖成平滑斜坡,上下成圆弧形,以免电线弯曲过大。
2.放线放线前,要严格检查地沟质量、测试地埋线,放线过程中不得损伤地埋线。
放线者要随时注意检查导线有无缺陷,要一边放,一边用手摸,眼睛注意看。
对于有粗细不匀、护套层损坏等缺陷的地埋线,在浸水测试时不容易测出,而在放线过程中认真检查可以发现。
放线过程中,发现机械损伤,芯线断股,接头等应立即加上明显标志,并在填土前及时处理。
放线时严禁在地面上拖线前进,防止打卷、扭折、交叉、拧绞或继续损伤。
应根据线路距离,选放线长度与之相适应的导线,尽量避免出现接头。
地埋电缆施工工艺方法及技术措施一、前期准备1.工程前期调查:进行现场勘查,确定施工地点、地下管道、地质情况等,为后续施工提供基础信息。
2.规划设计:根据工程要求和勘查结果,进行电缆线路选择、敷设方案和产品选择等,编制详细施工计划。
二、施工工艺方法1.路面开挖:根据施工计划,选择合适的机械设备,对路面进行开挖,开出一条合适的沟槽,用于电缆的敷设。
2.布线:在沟槽底部进行电缆的敷设,根据电缆的规格和长度,采取适当的敷设方式,如直线敷设、B型敷设等。
3.预埋管道:对于高压电缆和通信电缆,可以采用预埋管道的方式进行敷设,预埋管道有利于防止外界物质和水分的侵入。
4.弯曲与接头处理:路线中存在需要弯曲的部分,需要进行合适的弯曲处理,同时,在接头处也需要进行密封处理,确保电缆的绝缘性能。
5.填埋和修复:电缆敷设完毕后,将沟槽填埋,可以采用回填土、砂浆填充等方式进行修复,恢复原貌。
三、技术措施1.电缆的选材:根据施工要求和环境特点,选择合适的电缆材料,如低烟无卤电缆、防水电缆等,以确保电缆的安全运行。
2.电缆的敷设深度:电缆敷设深度应符合设计要求和规范要求,一般情况下,电缆敷设深度应大于0.8米。
3.电缆保护措施:对于易受损的电缆,可以采取保护措施,如加装导线套管、导管、护套等,保护电缆避免受到外界物质和机械损坏。
4.接地措施:对于高压电缆和设备,需要采取良好的接地措施,以确保人身安全和设备正常运行。
5.施工过程的监控和检查:在施工过程中,需要进行实时监控和检查,检查施工质量、电缆绝缘性能等,以及时解决施工中的问题,确保施工质量。
6.施工中的安全措施:施工现场需要设置警示标志,合理划定施工区域,采取安全防护措施,确保施工现场的安全。
综上所述,地埋电缆施工需要进行前期准备、施工工艺方法和技术措施等一系列措施,以确保电缆的安全敷设和正常运行。
只有按照规范要求进行施工,才能保证施工质量,减少故障发生的可能性。

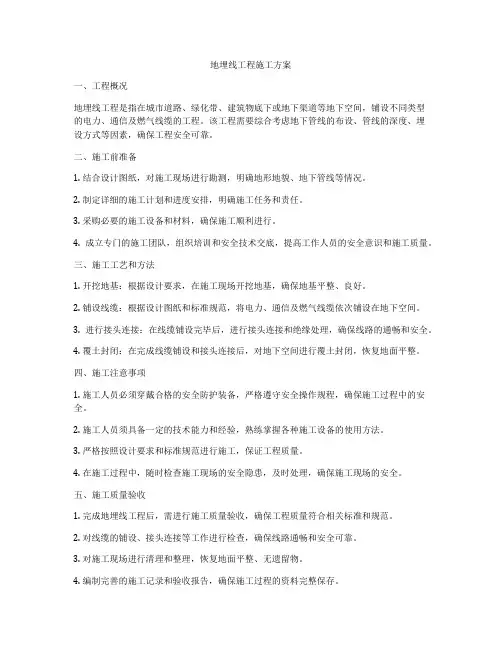

地埋线工程施工方案一、工程概况地埋线工程是指在城市道路、绿化带、建筑物底下或地下渠道等地下空间,铺设不同类型的电力、通信及燃气线缆的工程。
该工程需要综合考虑地下管线的布设、管线的深度、埋设方式等因素,确保工程安全可靠。
二、施工前准备1. 结合设计图纸,对施工现场进行勘测,明确地形地貌、地下管线等情况。
2. 制定详细的施工计划和进度安排,明确施工任务和责任。
3. 采购必要的施工设备和材料,确保施工顺利进行。
4. 成立专门的施工团队,组织培训和安全技术交底,提高工作人员的安全意识和施工质量。
三、施工工艺和方法1. 开挖地基:根据设计要求,在施工现场开挖地基,确保地基平整、良好。
2. 铺设线缆:根据设计图纸和标准规范,将电力、通信及燃气线缆依次铺设在地下空间。
3. 进行接头连接:在线缆铺设完毕后,进行接头连接和绝缘处理,确保线路的通畅和安全。
4. 覆土封闭:在完成线缆铺设和接头连接后,对地下空间进行覆土封闭,恢复地面平整。
四、施工注意事项1. 施工人员必须穿戴合格的安全防护装备,严格遵守安全操作规程,确保施工过程中的安全。
2. 施工人员须具备一定的技术能力和经验,熟练掌握各种施工设备的使用方法。
3. 严格按照设计要求和标准规范进行施工,保证工程质量。
4. 在施工过程中,随时检查施工现场的安全隐患,及时处理,确保施工现场的安全。
五、施工质量验收1. 完成地埋线工程后,需进行施工质量验收,确保工程质量符合相关标准和规范。
2. 对线缆的铺设、接头连接等工作进行检查,确保线路通畅和安全可靠。
3. 对施工现场进行清理和整理,恢复地面平整、无遗留物。
4. 编制完善的施工记录和验收报告,确保施工过程的资料完整保存。
综上所述,地埋线工程的施工方案是确保工程顺利进行和质量可控的重要保障。
只有制定详细的施工计划、严格执行施工规程、注重施工质量和安全,才能保证地埋线工程的顺利完成。
希望以上内容对您有所帮助。

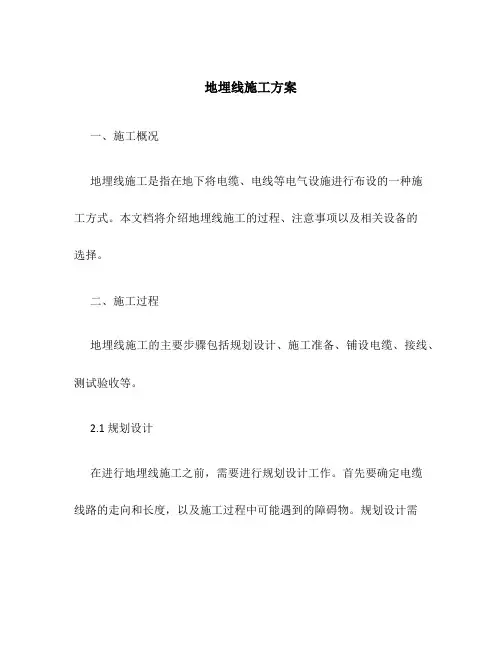

地埋线施工方案一、施工概况地埋线施工是指在地下将电缆、电线等电气设施进行布设的一种施工方式。
本文档将介绍地埋线施工的过程、注意事项以及相关设备的选择。
二、施工过程地埋线施工的主要步骤包括规划设计、施工准备、铺设电缆、接线、测试验收等。
2.1 规划设计在进行地埋线施工之前,需要进行规划设计工作。
首先要确定电缆线路的走向和长度,以及施工过程中可能遇到的障碍物。
规划设计需要考虑地下管道、地铁、电缆通道、道路等因素,并与相关部门沟通,确保施工符合相关规范和标准。
2.2 施工准备进行地埋线施工前,需要进行一系列的施工准备工作。
包括材料准备、施工人员的培训和安全意识的培养,以及相关设备和工具的检查和调试。
同时,要确保施工现场的安全,设置相关的防护措施。
2.3 铺设电缆铺设电缆是地埋线施工的核心步骤之一。
在铺设电缆前,需确认施工区域地下是否存在地下管道、电力线路等,以避免损坏其他设施。
在铺设电缆时,要注意电缆的弯曲半径,避免过大的弯曲导致电缆损坏。
此外,还要根据规划设计确定的走向进行电缆的敷设。
2.4 接线完成电缆的铺设后,需要进行接线工作。
接线过程中,要确保电缆的正确接入,以及接线的牢固可靠。
接线点应采用专业的接线盒,并采取防水、防尘等措施,以确保电力传输的安全可靠性。
2.5 测试验收在完成电缆的接线后,需要进行测试验收工作。
主要包括电阻测试、绝缘测试、电压测试等。
测试验收工作的目的是确保电缆的质量和接线的正确性,以及相关设备的安全运行。
三、施工注意事项3.1 安全防护地埋线施工过程中,安全是首要考虑的因素。
施工人员需要穿戴符合要求的安全装备,并遵守安全操作规程。
施工现场应设置明显的安全警示标志,并配备相应的消防设备和急救药品。
3.2 环境保护地埋线施工过程中,要注意保护施工现场周边的环境。
在施工现场产生的废弃物和垃圾应妥善处理,避免对环境造成污染。
同时,在施工过程中要注意节约能源,避免不必要的资源浪费。
3.3 施工质量控制地埋线施工的质量直接关系到后续的使用效果和设备的稳定运行。

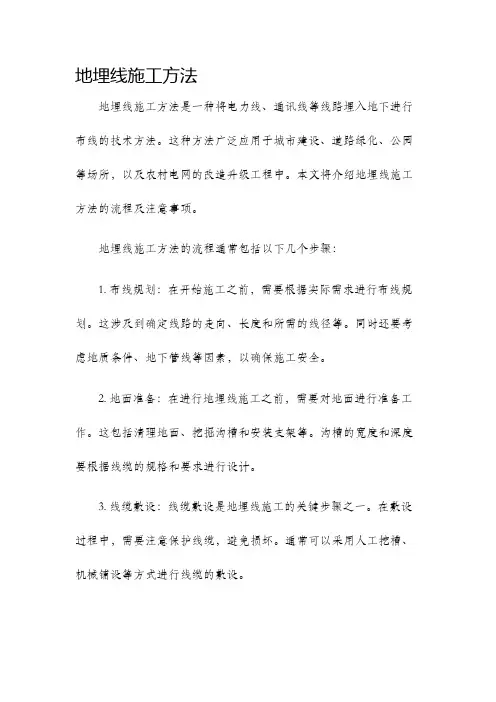

地埋线施工方法地埋线施工方法是一种将电缆、通信线等线缆埋入地下进行布置和安装的技术。
在现代社会中,人们对于电力、通信、互联网等基础设施的需求越来越大,因此地埋线施工方法成为了一种非常重要的技术手段。
本文将介绍地埋线施工的基本原理和常用方法,以及一些注意事项。
一、地埋线施工的基本原理地埋线施工的基本原理是在地下将电缆或线缆等线材埋入地下,以实现电力、通信等网络的传输。
这种施工方法的优势在于减少了线缆的损坏风险,提高了系统的稳定性和安全性。
地埋线施工的基本原理包括以下几点:1. 地下布线规划:在进行地埋线施工前,需要对线路进行规划和设计,确定线路的走向、埋设深度等参数。
根据具体的需求和地形地貌情况,选择合适的线路布置方案。
2. 确定施工区域:施工前需要确定线路的具体埋设位置,并对施工区域进行清理和准备。
确保施工区域没有障碍物和其他线缆,以免影响施工质量。
3. 进行埋设工作:在施工区域内,使用专业工具进行地埋线的埋设工作。
这包括开挖沟槽、铺设线材、连接接头等操作。
在埋设过程中要保证线材的牢固性和稳定性。
4. 进行接地和绝缘处理:地埋线施工完成后,需要进行接地和绝缘处理。
接地是为了防止电流过大造成安全隐患,绝缘处理则是为了阻止电流在线材间的短接。
二、地埋线施工的常用方法1. 沟槽铺设法:这是一种常见的地埋线施工方法,其主要步骤包括开挖沟槽、埋设线缆、填充土壤等。
在施工过程中,需要注意沟槽的宽度和深度,以及土壤的压实程度,保证线材的稳固安全。
2. 直埋法:直埋法是将电缆等线材直接埋入地下,省去了开挖沟槽的步骤。
这种方法适用于线材较少且埋设深度较浅的情况。
在施工过程中,需要进行土壤的加固和保护,以防止线材被损坏。
3. 微槽铺设法:微槽铺设法是一种较新的地埋线施工方法,其特点是将线缆放置于微槽内,可以很好地隐蔽线缆,提高施工效率。
在施工过程中,需要控制微槽的深度和宽度,保证线材的稳固和通道的通畅。
三、地埋线施工的注意事项1. 选择合适的线材:根据实际需求和线路长度选择合适的线材。

第1篇一、工程概述本工程为某电力工程项目,涉及地埋线施工。
地埋线施工是电力工程中重要的一环,其质量直接关系到电力系统的安全稳定运行。
为确保施工质量,特制定本施工方案。
二、施工准备1. 工程资料:熟悉施工图纸、技术规范、施工方案等相关资料,确保施工人员了解工程要求。
2. 施工人员:组织施工队伍,明确施工人员职责,对施工人员进行技术交底和安全教育。
3. 施工材料:确保施工材料符合设计要求,质量合格,数量充足。
4. 施工设备:准备挖掘机、装载机、压路机、电缆卷筒等施工设备,确保设备状态良好。
5. 施工场地:清理施工场地,确保场地平整、坚实,满足施工要求。
三、施工步骤1. 开沟:根据设计要求,确定地埋线敷设深度,一般应敷设于冻土层以下,深度不小于0.8m。
开沟宽度取400m左右,沟底应平坦坚实,无石块和坚硬杂物。
当地形髙程变化时,应做平缓斜坡。
线路转向时,拐弯半径不应小于地埋线外径的15倍。
2. 检查地埋线质量:地埋线在放线前检查其质量,外观绝缘应无机械损伤、砂眼、汽泡、鼓肚、粗细不均及腐蚀霉变等缺陷。
芯线不漏芯、不偏心、无硬弯、断股等缺陷。
整盘线浸水24h后用2500V绝缘电阻表测1min,其绝缘电阻应符合产品技术标准的规定,一般应不小于000/km。
3. 放线:将线盘托起,不应在地上拖拉,以确保绝缘良好。
地埋线在沟内应水平蛇形敷设,遇有接头、接线箱、转弯处、穿管处,应作U形伸缩弯的半径不应小于地埋线外径的15倍。
地埋线穿越铁路、公路时,应加套钢管保护,管的内径不应小于地埋线外径的1.5倍,管内不得有接头;保护管距公路路面、铁轨路基面,不应小于规定距离。
4. 回填:放线完成后,及时回填沟内土方,回填前检查地埋线是否平直、无扭曲。
回填土应分层夯实,确保沟底平整。
5. 接地:根据设计要求,进行接地施工,确保接地电阻符合规范要求。
6. 工程验收:完成施工后,进行工程验收,确保施工质量符合设计要求。
四、质量保证措施1. 严格遵循施工规范和设计要求,确保施工质量。

地埋线施工方案摘要:地埋线施工方案是在城市建设和公共工程中广泛使用的一种电缆敷设方式。
本文将介绍地埋线施工的目的、施工方法、材料选择以及工程质量控制等方面内容,帮助读者了解地埋线施工的基本原理和步骤。
一、引言地埋线施工是通过在地下敷设电缆以实现城市供电、通讯以及其他基础设施建设的一种常见方式。
相比于架空线杆,地埋线不仅美观,而且可以避免因天气恶劣而造成的电缆故障和安全隐患。
因此,地埋线施工方案的制定和实施对于城市基础设施建设具有至关重要的作用。
二、地埋线施工目的1. 保护电缆:地埋线施工的主要目的是保护电缆免受外界环境因素的影响,包括温度变化、强风、降雨和暴雪等等。
通过地下敷设,可以有效地延长电缆的使用寿命。
2. 提升城市美观性:与架空线杆相比,地埋线施工在视觉上更为美观,可以为城市增添一分整洁和现代感。
3. 降低维护成本:地埋线施工可以避免因自然灾害或人为因素引起的电缆故障,减少了维护和修理的次数和费用。
三、地埋线施工方法1. 规划设计:在地埋线施工前,需要进行详细的规划和设计。
包括确定敷设电缆的路径、施工深度以及相关设备的安装位置等。
此外,还需要考虑到道路、下水道和其他地下管线的存在,避免与其相交或冲突。
2. 准备工作:地埋线施工前,需要进行一系列准备工作。
包括清理和修整敷设线路的地表,确保施工区域的平整和无障碍物。
此外,还需要准备好所需的施工材料和工具。
3. 敷设电缆:根据设计方案,采用适当的施工工艺,先进行线路标记和测量,然后用挖掘机或手工进行开挖。
将电缆敷设在地沟或管道中,并确保电缆的敷设深度符合规定。
4. 固定电缆:敷设电缆后,需要进行固定,以避免其在使用过程中产生松动或脱落。
常见的固定方法包括使用扣件或槽铁以及保护套管等。
5. 施工完工:地埋线敷设完成后,需要进行相关的检测和验收工作。
包括检查电缆的连接质量、电缆的绝缘性能以及地面上的修整等。
四、地埋线施工材料选择1. 电缆:选择合适的电缆是地埋线施工的关键。

地埋线主要施工方法地埋线是一种将电缆埋入地下进行输送或传输的方法,广泛应用于各种电力、通信、照明和控制系统等领域。
地埋线的施工方法直接影响着电缆的安装质量和使用寿命,因此正确选择和使用施工方法对于建设高质量的地埋线至关重要。
本文将介绍地埋线的主要施工方法及其特点。
一、开挖管沟法开挖管沟法是最常用的地埋线施工方法之一。
该方法需要在地面上或地下挖掘出一条适当宽度和深度的管沟,然后将电缆放置在管沟内,并覆盖土壤。
开挖管沟法的主要步骤包括:规划管沟的位置和尺寸、清理挖掘区域、挖掘管沟、铺设电缆、进行接头和终端处理、填充管沟和修复地面。
开挖管沟法的优点是施工简单,适用于各种地形和环境条件。
同时,电缆安装在管沟内,可以保护电缆免受外界物理和化学损伤。
然而,开挖管沟法需要大量的土方开挖和回填,对周围环境可能造成一定程度的影响。
此外,管沟的维护和修复也需要额外的工作和费用。
二、直埋法直埋法是将电缆直接埋入地下,而不需要挖掘管沟的施工方法。
该方法适用于电缆长度较短、地形良好、无特殊环境要求的情况。
直埋法的主要步骤包括:确定电缆敷设线路、清理敷设区域、挖掘浅槽、敷设电缆、填充槽道、修复地面。
直埋法的优点是施工简单、节省土方开挖和回填的工作量。
此外,直埋法还可以减少电缆接头的数量,提高系统的可靠性和稳定性。
然而,直埋电缆在土壤中暴露,容易受到一些外界因素的影响,如土壤湿度、温度、酸碱度等。
因此,在设计和施工中需考虑这些因素对电缆的影响。
三、隧道敷设法隧道敷设法是指将电缆安装在地下隧道中进行输送或传输。
这种施工方法通常适用于需要大量电缆并且要求保护较高的场合,如地铁、隧道、大型建筑物等。
隧道敷设法的主要步骤包括:规划隧道布线、开挖隧道、安装电缆支架、敷设电缆、进行接头和终端处理、修复隧道。
隧道敷设法的优点是可以提供更好的电缆保护和安全性。
在地下隧道中,电缆可以免受外界环境的干扰和破坏。
此外,隧道敷设法还可以减少电缆的接头数量,降低故障率,提高系统的可靠性。
地埋线施工方法
2.6.1施工准备
(1)施工现场测量
根据规划设计要求,对线路的走向及引火点,进行定位放线,按照《电气装置安装工程电缆线路施工及验收规范》要求进行埋设点定位。
(2)“三通一平”准备
按照线路总体布置的要求,做好路通、水通、电通和场地平整。
(3)材料准备
根据供电线路敷设材料需用量计划,确定来源,与供应商签订供应合同,做好材料前期准备工作。
(4)机械设备准备
根据工程实际需要,对为线路敷设服务的机械设备安排好,进行按计划调用。
2.6.2沟槽开挖
沟槽采用挖掘机开挖,确保沟槽开挖符合设计要求。
2.6.3电缆敷设
(1)待电缆沟开挖完成后,清除电缆沟等处的临时设施、杂物等。
(2)检查埋件是否牢固,是否符合设计图纸。
(3)检查电缆型号、电压、规格是否符合设计图纸。
(4)敷设前按设计和实际路径算出每根电缆的长度,合理安排每盘电缆。
电缆滚动应按盘上所标箭头方向滚动,防止电缆松脱而互相绞在一起,线盘滚到预定位置后,用千斤顶将线盘顶起架在放线架上,线盘距地面50-100mm,能自由转动,架设采用人工牵引敷设。
转弯处设专人保护,电缆的最小弯曲半径应符合规定。
2.6.4土方回填
电缆敷设完毕,检查合格后,采用人工进行电缆沟的土方回填。
