栈桥施工安全专项方案
- 格式:doc
- 大小:4.76 MB
- 文档页数:27
一、编制依据1. 国家相关法律法规及行业标准;2. 项目设计文件及施工图纸;3. 施工现场实际情况;4. 施工单位技术力量、设备条件及管理水平。
二、工程概况本项目位于某跨河特大桥下游,为确保施工顺利进行,需在河床无覆盖层、泥质夹砂岩和砂岩的地形条件下,搭建一座临时钢栈桥。
栈桥全长230m,宽度8m,桥面高程257.69m。
三、施工部署1. 施工组织机构:成立以项目经理为组长的钢栈桥施工领导小组,负责施工方案的制定、组织实施及协调工作。
2. 施工任务划分:将栈桥分为多个施工段,分别进行桩基施工、上部结构施工、桥面系施工等。
3. 临时设施布置:在两岸边浅水区修建便道,作为栈桥施工的临时通道。
4. 交通运输组织:确保施工现场的交通运输畅通,合理规划运输路线。
四、施工方法1. 桩基施工:(1)采用630×10mm钢管桩,每根桩由四根组成,桩间距纵桥向为2m,横桥向为3m。
(2)桩基施工采用振动沉桩法,确保桩基垂直度及桩身完整性。
2. 上部结构施工:(1)栈桥上部结构为型钢和贝雷梁组拼结构,下部结构为钢管桩加型钢承重梁结构。
(2)型钢及贝雷梁采用现场拼装,确保结构稳定。
3. 桥面系施工:(1)桥面铺装采用防水混凝土,厚度20cm。
(2)桥面系施工完成后,进行排水设施安装。
4. 钢栈桥拆除:(1)拆除顺序:桥面系、上部结构、桩基。
(2)拆除过程中,注意安全防护,防止对周围环境造成影响。
五、施工进度计划根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
六、资源配置1. 人员配置:根据施工任务需求,合理配置各类施工人员。
2. 设备配置:配备足够的施工设备,确保施工顺利进行。
3. 材料配置:提前采购所需材料,确保材料供应充足。
七、质量控制1. 严格控制施工质量,确保桩基、上部结构、桥面系等各部分质量符合设计要求。
2. 加强施工过程中的质量检查,及时发现并解决质量问题。
3. 做好施工记录,为工程验收提供依据。
第1篇一、工程概况本工程为某火力发电厂输煤系统钢栈桥的专项施工方案。
该钢栈桥位于发电厂煤炭输送系统的起点,主要用于煤炭从火车运输到厂内的皮带输送系统。
钢栈桥全长约200米,宽约8米,高约15米,结构为双柱框架式,采用Q345B钢材,防腐处理为热浸锌。
本工程旨在确保钢栈桥的施工质量、安全性和工期要求。
二、施工准备1. 人员准备- 组织成立专项施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
- 对施工人员进行安全技术交底和培训,确保人员具备相应的专业技能和安全意识。
2. 材料准备- 根据设计图纸和施工方案,提前采购所需钢材、焊接材料、防腐材料等。
- 对材料进行检验,确保质量符合国家相关标准。
3. 设备准备- 准备施工所需的起重设备、焊接设备、切割设备、防腐设备等。
- 对设备进行检查和维护,确保其正常运行。
4. 现场准备- 清理施工现场,确保场地平整、排水畅通。
- 建立临时设施,如办公室、仓库、休息室等。
三、施工工艺1. 基础施工- 进行地质勘察,确定基础施工方案。
- 按照设计图纸进行桩基施工,确保桩基质量。
- 基础承台采用C30混凝土浇筑,厚度满足设计要求。
2. 钢柱施工- 钢柱采用分段预制,现场焊接。
- 钢柱焊接前进行预拼装,确保尺寸准确。
- 钢柱焊接采用双面焊,确保焊接质量。
- 钢柱安装时,使用吊车进行吊装,确保垂直度和水平度。
3. 钢梁施工- 钢梁采用分段预制,现场焊接。
- 钢梁焊接前进行预拼装,确保尺寸准确。
- 钢梁焊接采用双面焊,确保焊接质量。
- 钢梁安装时,使用吊车进行吊装,确保垂直度和水平度。
4. 屋面施工- 屋面采用彩钢瓦,按照设计要求进行安装。
- 安装过程中,确保彩钢瓦的平整度和密封性。
5. 防腐施工- 钢结构表面清理干净,进行除锈处理。
- 采用热浸锌防腐工艺,确保防腐效果。
四、质量控制1. 原材料质量控制- 对钢材、焊接材料、防腐材料等原材料进行检验,确保质量符合国家相关标准。
钢栈桥安全施工方案一、引言钢栈桥是一种常见的桥梁类型,其由钢材组成,具有承载能力强、耐久性好等特点,在公路、铁路和水利等领域得到广泛应用。
钢栈桥的施工过程涉及安全风险,因此需要制定严谨可行的安全施工方案,以保障施工人员的安全,确保工程的顺利进行。
二、施工前准备工作1. 安全防护措施:在施工现场设置明显的警示标志,并配备专门的安全警示人员,确保施工现场的安全。
施工人员应戴上安全帽,穿戴符合规定的高强度安全防护装备。
2. 施工场地准备:施工前需要对施工场地进行清理整理,清除杂物和障碍物,确保施工区域的平整和通畅。
3. 动力设备检查:确保使用的动力设备(如起重机、吊车等)工作正常,且符合安全标准。
检查设备的制动、驾驶室操作等部分,确保施工过程中的设备安全可靠。
三、施工方案1. 施工人员培训:施工前,对参与施工的人员进行必要的培训和安全教育,使其了解施工过程中的安全风险,并掌握相应的安全防护知识和技能。
2. 施工场地划分:根据实际情况,将施工区域划分为安全区域、施工区域和禁止区域,并在明显位置设置标志牌,以提醒人员遵守安全规定。
3. 梁板安装:首先,需进行梁板的合理选择和检查,确保其符合设计要求和质量标准。
然后,根据安装顺序和步骤,进行梁板的吊装和安装,确保安全可靠。
在梁板的吊装过程中,需注意吊车的稳定和梁板的平衡,避免发生意外。
4. 梁体拼接:根据设计要求,对梁体进行拼接。
在拼接过程中,需严格控制焊接和连接工艺,确保梁体的整体强度和稳定性。
同时,在焊接作业中,应采取相应的防护措施,避免焊接工艺产生的有害气体对施工人员的危害。
5. 支撑结构施工:根据设计要求,对钢栈桥的支撑结构进行施工。
在支撑结构的安装过程中,需严格按照施工图纸和规范要求进行操作,确保支撑结构的稳定性和可靠性。
6. 安全监测:在施工过程中,需设置相应的安全监测装置,对施工场地和施工过程中的安全参数进行实时监测。
如:对施工区域的温度、振动等参数进行监测,及时发现和处理安全隐患。
栈桥作业安全专项施工方案一、工程概况根据南水河特大桥水中7#~10#墩的施工需要,在南水河北岸侧及南岸侧各设置栈桥一座。
北侧栈桥长度约60m,南侧栈桥长度约60m,栈桥桥面行车道设计宽度4.5m,人行道宽度1m。
栈桥基础采用直径600mm的钢管桩,分配梁采用I32工字钢,纵梁为I60工字钢,桥面系为[14槽钢组合钢板。
栈桥中心线距桥墩中心线10m。
本桥桥位处施工水位为+0.74米,栈桥桥面板顶标高为+4.34米,最低层连接系在最低潮水位时焊接,桥台采用C25片石混凝土浇筑,栈桥上设照明设施。
桥位区地质状况自上而下依次为:(3)1流塑淤泥、σ0=50kpa、层厚11米,q sik=13kpa,q pk=0 kpa;(3)6-2硬塑黏土、σ0=150kpa、层厚2.5米,q sik=72kpa,qpk=4500kpa;(3)2软塑淤泥质黏土、σ0=70kpa、层厚4米,qsik=22kpa,q pk=0 kpa;(3)6-2硬塑黏土、σ0=150kpa、层厚4米,q sik=72pa,q pk=4500kpa;(3)9-1松散细沙、层厚2米,qsik=32kpa,qpk=2400 kpa;(3)11-1稍密粗砂、σ0=200kpa、层厚4米,q sik=75kpa,q pk=8500kpa;(3)11-2稍密~中密砾砂、σ0=250kpa、层厚9米,qsik=110kpa,q pk=8400kpa;(11)1全风化花岗岩、σ0=250kpa、层厚0.5米,qpk=10000kpa;(11)2强风化花岗岩、σ0=500kpa、层厚6米,(11)3弱风化花岗岩、σ0=800kpa。
二、总体施工组织规划1、工期栈桥施工工期控制在20天以内,即2008年11月10日开工,2008年11月30日完工。
2、机械设备准备安排一台50吨KH180型履带吊机加振动锤进行钢管桩插打作业,利用吊车进行桥面纵梁及桥面板的安装工作。
栈桥工程安全专项施工方案一、项目概况本项目是位于xx省xx市的xx河上的栈桥工程,总长xx米,总宽xx米,设计使用年限为50年,是连接两岸的重要交通枢纽,也是市民休闲娱乐的场所。
栈桥工程施工难度较大,对施工安全要求较高,特制定本安全专项施工方案,全面保障施工人员及周边居民的安全。
二、施工环境分析1. 栈桥工程所在地区河流水流湍急,水流较大,潮汐变化明显。
2. 施工现场周边居民密集,交通繁忙,施工区域狭窄。
3. 随着施工的进行,会有大型机械、设备及各类原材料进出现场。
4. 施工作业会产生大量的噪音、扬尘等环境污染。
5. 施工现场地形不规则,有一定的危险。
三、安全管理措施1. 安全责任:明确施工单位安全责任,制定并实施安全生产责任制。
2. 安全管理组织:设立专门的安全管理机构,在施工现场设立安全岗,实行24小时轮岗值班。
3. 生产作业计划:合理制订作业计划,确保施工人员作息合理。
4. 安全教育培训:施工前进行安全教育培训,提高施工人员的安全意识和安全技能。
5. 安全防护设施:在施工现场及进行频繁作业的区域设置警示标志,设置警示线,设置安全带和安全网等。
6. 安全生产技术措施:采用科学的施工方法和工艺,提高施工效率,减少安全事故的发生概率。
7. 安全生产监督:设立安全生产监督机构,定期对施工现场进行安全检查,发现并及时整改安全隐患。
8. 应急预案:制定应急预案,建立健全应急机制,确保在发生安全事故时能够及时应对,降低事故损失。
四、环境保护措施1. 大型机械、设备进出现场时,要采用低噪音、低振动的机械设备,并进行严格的定期检查和维护,减少噪音和振动对周边居民的影响。
2. 控制扬尘:在施工现场周边设置防尘网,尽量采用湿法施工,保持施工现场的洁净。
3. 废弃物处理:对施工现场的各类废弃物进行分类处理,合理回收再利用,减少对环境的不良影响。
4. 油漆使用:在施工现场使用的油漆等有害材料要进行防护处理,严格按照相关规定进行排放,减少对空气质量的影响。
一、方案背景钢栈桥作为桥梁工程中的临时性施工设施,其安全稳定性直接关系到施工人员的生命财产安全。
为确保钢栈桥在施工过程中的安全使用,特制定本安全管理专项方案。
二、方案目标1. 预防和减少钢栈桥施工过程中发生的安全事故;2. 确保施工人员的人身安全及工程设施的安全;3. 提高施工效率,确保工程进度。
三、组织机构及职责1. 项目经理:负责全面领导钢栈桥安全管理,确保方案的实施;2. 安全生产管理人员:负责监督、检查、指导钢栈桥安全管理工作;3. 施工班组:负责具体实施钢栈桥施工过程中的安全措施。
四、安全管理措施1. 施工前准备(1)对钢栈桥施工图纸进行全面审查,确保设计合理、安全;(2)对施工人员进行安全教育培训,提高安全意识;(3)对施工设备进行检查,确保其性能良好、安全可靠。
2. 施工过程中安全管理(1)严格执行安全操作规程,确保施工人员正确使用施工设备;(2)对施工区域进行合理划分,设置警示标志,防止无关人员进入;(3)加强施工现场巡查,及时发现并消除安全隐患;(4)加强施工现场通风、防尘、防暑降温等措施,确保施工环境安全;(5)加强施工人员个人防护,佩戴安全帽、安全带等防护用品。
3. 施工结束后安全管理(1)对钢栈桥进行验收,确保其安全稳定;(2)清理施工现场,防止遗留在现场的安全隐患;(3)对施工人员进行总结,总结经验教训,为今后类似工程提供借鉴。
五、应急预案1. 钢栈桥坍塌事故应急预案(1)立即启动应急预案,组织救援队伍进行救援;(2)对受伤人员进行救治,确保其生命安全;(3)对现场进行封锁,防止事故扩大;(4)对事故原因进行调查,查明事故原因,采取相应措施。
2. 其他安全事故应急预案(1)根据事故类型,启动相应应急预案;(2)采取有效措施,确保事故得到及时处理;(3)对事故原因进行调查,查明事故原因,采取相应措施。
六、总结本安全管理专项方案旨在确保钢栈桥在施工过程中的安全稳定,预防和减少安全事故的发生。
一、工程概况本工程为某跨河特大桥施工项目,由于河床条件限制,需采用临时施工钢栈桥进行施工。
栈桥设计长度为230米,桥面高程暂定为257.69米,通航等级为级,百年一遇的洪水标高为H[1/100]274.06M,流量Q35630m3/s,流速V4.76m/s。
二、栈桥设计1. 设计荷载:根据实际施工情况,栈桥设计荷载为70T履带自行式起重车吊重不超过30吨,按1.1系数进行计算。
2. 栈桥结构形式:栈桥上部结构为型钢和贝雷梁组拼结构,下部结构为钢管桩加型钢承重梁结构。
3. 栈桥基础:采用630,10mm的钢管桩,每墩由四根桩组成,桩间距纵桥向为2m,横桥向为2m。
4. 栈桥桥面:采用制式桥面板,分配梁采用16#工字钢,面板采用10mm厚花纹钢板,外侧采用16#槽钢包边。
三、施工安排1. 项目管理组织:成立临时施工钢栈桥施工领导小组,负责项目的组织、协调和管理工作。
2. 项目管理目标:确保栈桥施工安全、高效、优质、按期完成。
3. 资源供应:根据工程进度,合理安排劳务、材料、机械设备等资源供应。
4. 施工流水段划分及施工工艺流程:根据工程特点,将栈桥施工分为桥台施工、钢管桩施工、桥面系施工等流水段,采用流水施工方法,确保施工进度。
5. 施工重点和难点分析及应对措施:针对栈桥施工中的重点和难点,制定相应的应对措施,确保施工顺利进行。
四、施工进度计划1. 施工准备阶段:完成施工图纸会审、技术交底、材料设备采购、人员培训等工作。
2. 施工阶段:按照流水施工方法,分阶段完成桥台施工、钢管桩施工、桥面系施工等任务。
3. 质量验收阶段:完成栈桥施工后,进行质量验收,确保工程质量符合设计要求。
五、施工准备与资源配置计划1. 施工准备计划:包括技术准备、现场准备、人员培训、材料设备采购等工作。
2. 资源配置计划:包括劳动力配置、材料设备配置、测量计量仪器配置等。
六、施工方法及工艺要求1. 钢栈桥总体施工方案及流程:按照桥台施工、钢管桩施工、桥面系施工等顺序进行。
钢栈桥专项施工方案一、背景介绍钢栈桥广泛应用于现代交通建设中,具有承载能力强、施工周期短、造价相对较低等优势。
本文将就钢栈桥专项施工方案进行详细介绍。
二、施工前准备工作1. 资料准备:收集相关设计图纸、施工规范、工程量清单等资料,并进行详细整理。
2. 地勘工作:对施工区域进行地质勘探,了解地质条件,为施工方案提供依据。
3. 材料准备:根据工程要求,采购符合规范要求的钢材、焊接材料等。
三、施工步骤1. 基础施工:根据设计图纸进行基础的施工,包括挖掘基础坑、浇筑混凝土、固定基础金属结构等。
2. 栈桥组装:将生产好的栈桥结构运输到施工现场,进行组装。
注意安全,使用适当的起重设备进行吊装操作。
3. 焊接作业:根据设计要求,进行栈桥组件之间和组件与基础之间的焊接作业,确保焊接接头质量达到相关标准。
4. 补充构件安装:根据设计要求,安装扶手、防护栏杆等辅助构件,确保栈桥使用安全。
5. 螺栓连接:对需要螺栓连接的部位进行螺栓安装,保证栈桥整体结构的稳定性。
6. 防腐处理:对栈桥结构进行防腐处理,延长其使用寿命。
7. 美化装饰:对栈桥进行外观装饰,提升环境美观度。
四、施工安全措施1. 施工现场设立安全警示标志,并划定安全通道。
2. 施工人员必须穿戴好安全装备,如安全帽、工作服等。
3. 严格执行焊接作业相关安全规范,保证焊接质量。
4. 施工现场设置合理的施工围挡,防止附近人员进入危险区域。
5. 完成每项施工工序后,进行必要的检查和试验,确保质量安全。
五、施工注意事项1. 在施工过程中,严格按照施工方案进行,不得自行更改。
2. 严禁在因雨雪、大风等恶劣天气条件下进行施工。
3. 高处作业人员必须系好安全带,并经过相应培训。
4. 施工现场必须保持整洁,及时清理施工垃圾等杂物。
六、施工工期和进度安排1. 依据工程量清单和施工工艺要求,制订详细的施工计划。
2. 紧密配合材料供应,确保施工进度。
3. 合理安排施工任务,确保施工工期的合理安排。

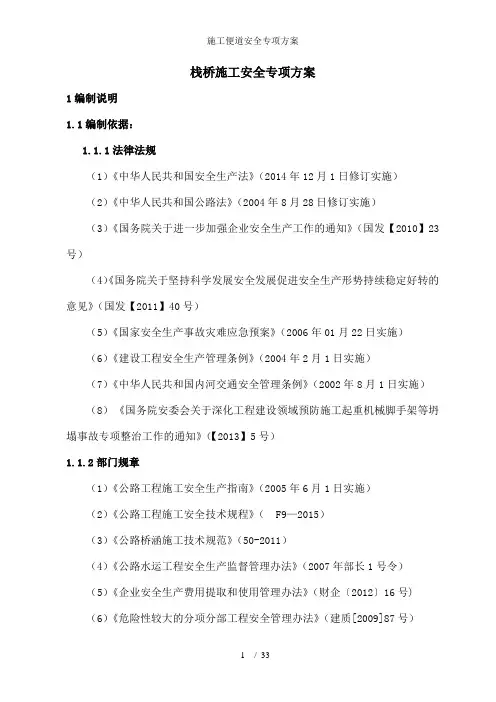

栈桥施工安全专项方案1编制说明1.1编制依据:1.1.1法律法规(1)《中华人民共和国安全生产法》(2014年12月1日修订实施)(2)《中华人民共和国公路法》(2004年8月28日修订实施)(3)《国务院关于进一步加强企业安全生产工作的通知》(国发【2010】23号)(4)《国务院关于坚持科学发展安全发展促进安全生产形势持续稳定好转的意见》(国发【2011】40号)(5)《国家安全生产事故灾难应急预案》(2006年01月22日实施)(6)《建设工程安全生产管理条例》(2004年2月1日实施)(7)《中华人民共和国内河交通安全管理条例》(2002年8月1日实施)(8)《国务院安委会关于深化工程建设领域预防施工起重机械脚手架等坍塌事故专项整治工作的通知》(【2013】5号)1.1.2部门规章(1)《公路工程施工安全生产指南》(2005年6月1日实施)(2)《公路工程施工安全技术规程》(F9—2015)(3)《公路桥涵施工技术规范》(50-2011)(4)《公路水运工程安全生产监督管理办法》(2007年部长1号令)(5)《企业安全生产费用提取和使用管理办法》(财企〔2012〕16号)(6)《危险性较大的分项分部工程安全管理办法》(建质[2009]87号)(7)《中华人民共和国水上水下活动通航安全管理规定》(2011年1月27日交通运输部令2011年第5号)1.1.3地方规章(1)《湖北省安全生产条例》(2006年6月1日实施)(2)《湖北省人民政府关于加强全省安全生产基层基础工作的意见》(鄂政发【2011】81号)(3)《关于进一步加强全省公路水运工程建设安全管理的若干规定(试行)》(鄂交安〔2012〕747号)(4)《湖北省高速公路建设标准化指导意见(安全生产管理)》(鄂交质监【2011】102号)(5)《湖北省公路水运重点项目危险性分部分项工程安全专项施工方案管理办法(试行)》(鄂交质监〔2012〕121号)1.1.4建设项目相关文件《嘉鱼长江公路大桥施工栈桥施工图设计》1.2编制目的为落实“安全第一,预防为主、综合治理”的安全生产方针,确保嘉鱼长江公路大桥钢栈桥施工生产的顺利进行,避免造成人员伤亡和财产损失,规范施工过程安全管理行为,实现安全管理的标准化、规范化、程序化和法制化,特制订本专项施工方案。
一、项目背景随着我国沿海地区经济的快速发展,跨海交通建设成为推动区域经济发展的重要手段。
跨海栈桥作为海上施工的重要通道,其建设质量直接关系到海上施工的顺利进行。
本方案针对某跨海栈桥施工项目,提出专项施工方案,确保工程质量和安全。
二、工程概况项目名称:某跨海栈桥施工项目项目地点:某沿海地区栈桥全长:1000米主桥宽度:30米主桥结构:预应力混凝土箱梁施工周期:12个月三、施工组织与管理1. 组织机构成立项目管理部,负责项目的全面管理,下设工程技术部、安全质量部、物资设备部、人力资源部等部门。
2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
3. 安全质量保证体系建立健全安全质量保证体系,确保工程质量和安全。
四、施工工艺与关键技术1. 基础施工(1)采用桩基础,桩径为1.2米,桩长根据地质情况确定。
(2)桩基础施工采用钻孔灌注桩工艺,确保桩基础的质量。
2. 主桥施工(1)主桥采用预应力混凝土箱梁结构,梁长30米,宽30米。
(2)箱梁预制采用自动化生产线,确保箱梁质量。
(3)箱梁运输采用平板车,确保运输安全。
(4)箱梁安装采用架桥机,确保安装精度。
3. 支护结构施工(1)采用围堰支护结构,围堰直径根据地质情况确定。
(2)围堰施工采用围堰施工船,确保围堰质量。
4. 桥面系施工(1)桥面系采用沥青混凝土面层,厚度为10厘米。
(2)桥面系施工采用摊铺机、压路机等设备,确保桥面质量。
五、施工质量控制1. 施工材料质量控制严格按照国家相关标准进行材料采购,确保施工材料质量。
2. 施工过程质量控制(1)严格遵循施工工艺,确保施工质量。
(2)加强施工过程监督检查,发现问题及时整改。
(3)加强施工人员培训,提高施工人员素质。
六、施工安全管理1. 安全生产责任制建立健全安全生产责任制,明确各级人员安全生产责任。
2. 安全生产措施(1)加强施工现场安全管理,确保施工安全。
(2)定期开展安全教育培训,提高员工安全意识。

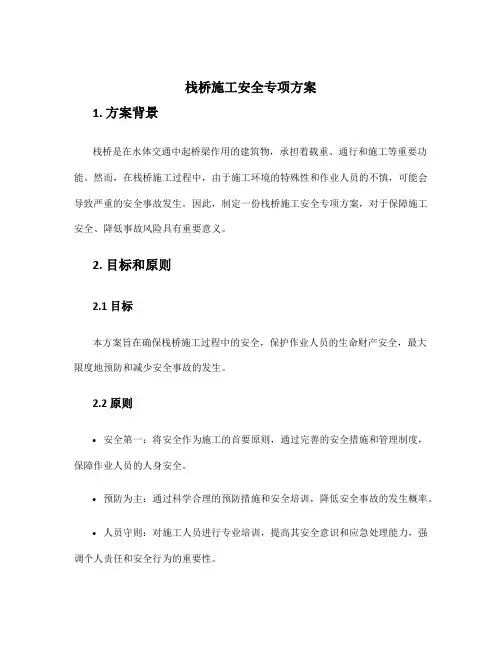

栈桥施工安全专项方案1. 方案背景栈桥是在水体交通中起桥梁作用的建筑物,承担着载重、通行和施工等重要功能。
然而,在栈桥施工过程中,由于施工环境的特殊性和作业人员的不慎,可能会导致严重的安全事故发生。
因此,制定一份栈桥施工安全专项方案,对于保障施工安全、降低事故风险具有重要意义。
2. 目标和原则2.1 目标本方案旨在确保栈桥施工过程中的安全,保护作业人员的生命财产安全,最大限度地预防和减少安全事故的发生。
2.2 原则•安全第一:将安全作为施工的首要原则,通过完善的安全措施和管理制度,保障作业人员的人身安全。
•预防为主:通过科学合理的预防措施和安全培训,降低安全事故的发生概率。
•人员守则:对施工人员进行专业培训,提高其安全意识和应急处理能力,强调个人责任和安全行为的重要性。
•监管与检查:强化对施工现场的监管和检查,及时发现和纠正安全隐患。
3. 施工前期准备施工前,需进行详细的调查研究和准备工作,以确保施工的安全可行性和可控性。
3.1 风险评估根据栈桥施工的特点,进行全面、系统的风险评估,确定可能出现的安全隐患和风险因素,制定相应的预防措施和应急预案。
3.2 专项培训对参与施工的所有人员进行专项培训,包括施工人员、监理人员和管理人员等,培养他们的安全意识和应急处置能力,确保他们了解施工过程中的安全要求和措施。
3.3 设备检查对施工所需的各种设备进行全面检查,确保其符合安全要求和标准,并配备相应的安全设备,如安全帽、安全绳等。
3.4 施工方案制定详细的施工方案,包括施工流程、组织设计和安全措施等,确保施工过程的可控性和安全性。
4. 施工阶段安全措施根据施工方案,采取一系列安全措施,确保施工过程的安全。
4.1 施工现场管控建立施工现场管控制度,设立专人负责现场安全管理,并设置警示标识和警戒区域,严禁未经许可的人员进入施工区域。
4.2 安全防护设施在施工现场周围设置安全防护设施,如围栏、警示标识等,防止外来人员误入施工区域,同时为施工人员提供安全作业空间。
一、工程概况本工程为某跨河特大桥的施工临时设施,栈桥全长230m,桥址位于石梯巴河特大桥下游位置。
栈桥主要用于运输施工材料、设备,以及人员通行。
为确保施工安全和质量,特制定本专项施工方案。
二、设计概况1. 栈桥设计标准:根据实际施工情况,按照70T履带自行式起重车吊重不超过30吨,按1.1系数进行计算。
2. 结构形式:栈桥上部结构为型钢和贝雷梁组拼结构,下部结构为钢管桩加型钢承重梁结构。
3. 栈桥基础:采用630,10mm的钢管桩,每墩由四根桩组成,桩间距纵桥向为2m,横桥向为2m。
4. 栈桥桥面高程:根据水文地质情况,桥面高程暂定为257.69m。
三、施工准备1. 技术准备:组织施工人员学习栈桥施工技术,熟悉图纸,掌握施工工艺。
2. 现场准备:平整施工现场,设置施工便道,确保施工材料、设备运输畅通。
3. 材料准备:备齐栈桥所需的各种材料,如型钢、贝雷梁、钢管桩等。
4. 机械设备准备:确保施工所需的各种机械设备齐全,并进行检查和维护。
四、施工工艺及方法1. 钢管桩施工:采用锤击法或振动沉桩法进行施工,确保桩的垂直度和承载力。
2. 型钢和贝雷梁安装:按照设计要求,将型钢和贝雷梁进行拼接,确保连接牢固。
3. 承重梁施工:在钢管桩顶部焊接型钢承重梁,确保梁的稳定性和承载能力。
4. 桥面系施工:在承重梁上铺设桥面板,设置排水设施,确保桥面平整、排水畅通。
5. 附属设施施工:根据需要,设置栏杆、灯光、通讯等附属设施。
五、施工进度计划根据工程量和施工条件,制定合理的施工进度计划,确保工程按期完成。
六、施工注意事项1. 施工过程中,加强安全检查,确保施工人员安全。
2. 严格控制材料质量,确保施工质量。
3. 加强施工协调,确保施工顺利进行。
4. 注意环境保护,减少施工对周边环境的影响。
七、验收标准1. 栈桥结构完整,无变形、开裂等现象。
2. 栈桥承载能力符合设计要求。
3. 栈桥桥面平整,排水畅通。
4. 附属设施齐全,功能正常。
施工期临时栈桥安全专项施工方案一、项目背景和目标为了满足一些特殊项目需求,需要在施工现场建造临时栈桥进行货物运输和施工作业。
然而,临时栈桥施工存在着一定的风险和安全隐患。
为了保证施工过程的安全稳定,特制定本施工方案,确保临时栈桥的施工安全。
二、安全管理措施1.安全责任制度建立健全施工安全管理责任制度,明确各级管理人员的安全管理职责和权限,明确施工人员的安全作业责任和义务。
2.现场安全巡视设立专门的安全员,每天进行全面、系统的现场巡视,及时发现和解决安全隐患。
3.施工安全教育培训对施工人员进行临时栈桥施工安全教育培训,提高施工人员的安全意识和操作技能。
4.安全操作规程制定临时栈桥施工安全操作规程,明确施工操作步骤和安全要求,确保操作人员按规程进行作业。
5.安全防护设施在施工现场设置必要的安全防护设施,如安全警示标志、围挡、安全网等。
三、施工方案1.施工前准备(1)制定详细的施工方案,包括施工工序、施工工艺、使用设备等。
严格按照方案进行施工,确保施工过程的安全稳定。
(2)评估施工场地的承载能力,确保施工过程中临时栈桥不会因地基强度不足而发生倾覆事故。
(3)进行临时栈桥组装前的检查,确保临时栈桥的各项部件完好无损。
2.施工过程安全控制(1)在临时栈桥的两侧设置安全警示标志,禁止非施工人员进入施工区域。
(2)确保临时栈桥的稳定性,采取适当的固定和支撑措施,防止倾覆和坍塌。
(3)实行人员限制制度,严禁未经培训的人员操作临时栈桥。
(4)严格控制临时栈桥的承载能力,禁止超载操作。
(5)随时清理施工现场的杂物和障碍物,确保施工道路的畅通。
3.施工后整理和维护(1)使用完毕后即时拆除临时栈桥,恢复原状。
(2)对临时栈桥进行检查和维护,确保下次使用时的安全性和可靠性。
四、风险评估和应对措施1.风险评估在施工过程中,可能会发生临时栈桥倾覆、坍塌、超载等风险。
2.应对措施(1)加强施工现场的安全巡视,严格按照安全管理条例进行操作,及时发现和解决安全隐患。
第1篇一、项目概述钢栈桥是一种临时性结构,广泛应用于桥梁、码头、水利工程等领域的施工中。
本方案针对某水利工程钢栈桥的施工进行详细规划,确保施工质量、安全、进度和成本控制。
二、工程背景项目位于我国某水利枢纽工程,因施工需要,需在河中搭建一座钢栈桥,以供施工人员和材料运输。
钢栈桥长度为200米,宽度为6米,桥面高程为30米,设计荷载为C60。
三、施工准备1. 人员准备- 组建专业的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
- 对施工人员进行岗前培训,确保掌握施工工艺和安全操作规程。
2. 材料准备- 钢材:选择符合国家标准的Q235钢材,确保材料质量。
- 钢板:选用厚度为12mm的钢板,用于桥面板。
- 钢筋:选用HRB400钢筋,用于桥墩和桥面板的加固。
- 其他材料:水泥、砂石、木材、焊接材料等。
3. 设备准备- 施工机械:起重机、挖掘机、平板车、焊接设备、切割设备等。
- 测量仪器:全站仪、水准仪、经纬仪等。
4. 施工图纸- 仔细审查施工图纸,确保设计合理、结构安全。
- 对施工图纸进行现场核对,确认施工范围和施工要求。
四、施工工艺1. 基础施工- 清理施工现场,平整地面,确保基础施工面坚实。
- 采用挖掘机进行基础开挖,开挖深度根据地质情况确定。
- 基础混凝土浇筑,采用泵送浇筑,确保混凝土密实。
2. 桥墩施工- 钢筋绑扎:按照设计图纸进行钢筋绑扎,确保钢筋间距和锚固长度符合要求。
- 模板安装:采用定型钢模板,确保模板的平整度和垂直度。
- 混凝土浇筑:采用泵送浇筑,分层浇筑,确保混凝土密实。
- 钢筋焊接:桥墩钢筋采用焊接连接,确保焊接质量。
3. 桥面板施工- 钢筋绑扎:按照设计图纸进行钢筋绑扎,确保钢筋间距和锚固长度符合要求。
- 模板安装:采用定型钢模板,确保模板的平整度和垂直度。
- 混凝土浇筑:采用泵送浇筑,分层浇筑,确保混凝土密实。
- 钢板焊接:桥面板采用钢板,确保钢板焊接质量。
栈桥施工安全措施方案一、前言栈桥是连接海上码头和陆地的重要设施,为了保障施工人员的安全以及工程的顺利进行,必须采取一系列的安全措施。
本文将针对栈桥施工安全措施方案进行详细阐述。
二、施工前安全措施施工前,必须全面了解栈桥工程的设计图纸及安全规范,并在施工前制定安全措施方案。
在确定了栈桥施工的工期、施工人员、施工材料等方面后,需要进一步制定以下安全措施:1. 建立规范的安全管理制度,制定明确的责任分工和监管措施。
2. 对施工人员进行安全教育培训,确保员工具备必要的安全意识和技能。
3. 对栈桥施工现场进行全面的安全检查,确保施工区域周围的环境和设备不会影响施工的安全。
4. 制定施工计划,根据栈桥的建设特点和施工要求,合理分配施工人员和施工材料,确保施工过程中的安全和顺利。
5. 了解天气预报,根据气象条件调整施工计划。
在恶劣天气下,暂停施工以确保工人的安全。
三、现场安全措施1. 安全防护措施在栈桥施工现场,必须采取严格的安全防护措施。
首先,必须对施工现场进行围栏封闭,防止非工作人员进入施工现场。
其次,应设立警示牌,标示出危险区域,提醒工人注意安全。
同时,施工现场应配备必要的安全防护设施,如安全带、护目镜、安全鞋、手套等。
2. 施工作业安全措施在栈桥施工过程中,必须严格按照安全标准进行作业。
首先,应对施工人员进行分工,确保每个人都有明确的职责和任务。
其次,应对作业区域进行严格管理,避免出现混乱的情况。
同时,应定期对施工设备进行检查和维护,确保设备的正常运行。
3. 紧急救援措施在栈桥施工现场,必须预先制定紧急救援措施。
应设立避难所,配备急救设备和药品,以便在紧急情况下及时进行救援。
同时,还需制定应急预案,明确应急处理流程和责任分工。
四、施工后安全措施栈桥施工完成后,还需要进行一系列安全措施,以确保栈桥的安全和长期的使用:1. 定期检查和维护栈桥,及时发现和修复潜在的安全隐患。
2. 对栈桥进行安全评估,制定完善的安全管理制度。
一、工程概况本项目位于我国某沿海城市,旨在满足港口货物装卸、船舶停靠以及海上工程建设的需要。
港栈桥全长约300米,宽15米,设计等级为一级港口工程。
施工期间,需充分考虑海洋环境、地质条件、船舶通航等因素,确保施工安全、高效、环保。
二、施工组织与管理1. 项目管理组织:成立项目领导小组,下设施工管理部、技术部、安全质量部、物资设备部等部门,明确各部门职责,确保项目顺利进行。
2. 施工计划:制定详细的施工进度计划,明确各阶段施工任务、时间节点和责任人,确保施工按计划进行。
3. 资源配置:合理配置人力、物力、财力等资源,确保施工过程中资源充足、高效利用。
三、施工方案1. 基础施工:- 采用钢管桩基础,桩径为600mm,桩长根据地质情况确定。
- 桩基施工前,进行地质勘察,确保桩基承载力满足设计要求。
- 桩基施工过程中,严格控制桩位、桩长、桩径等参数,确保桩基质量。
2. 上部结构施工:- 上部结构采用预制钢筋混凝土板梁,现场进行拼装。
- 板梁拼装前,对梁体进行质量检查,确保梁体尺寸、强度等符合设计要求。
- 拼装过程中,采用起重机进行吊装,确保梁体平稳、安全就位。
3. 防波堤施工:- 防波堤采用抛石结构,根据波浪情况确定抛石尺寸和厚度。
- 抛石施工前,进行抛石试验,确定最佳抛石方案。
- 抛石过程中,采用专用船舶进行抛石,确保抛石均匀、密实。
4. 配套设施施工:- 堂区照明、排水、供电等配套设施,按照设计要求进行施工。
- 电缆敷设过程中,采用埋地方式,确保电缆安全、可靠。
四、安全措施1. 施工安全:- 制定安全操作规程,对施工人员进行安全教育培训。
- 施工现场设置安全警示标志,确保施工人员安全。
- 加强施工现场安全管理,定期进行安全检查,及时发现和消除安全隐患。
2. 环境保护:- 采取措施减少施工过程中对海洋环境的影响,如控制抛石量、减少施工废水排放等。
- 施工结束后,对施工区域进行清理,恢复原状。
五、施工进度计划1. 基础施工:预计工期为3个月。
第1篇一、工程概况栈桥是一种由桩基和桥面板组成的特殊桥梁结构,主要用于连接陆地与港口、码头等设施。
本工程位于我国某沿海城市,旨在新建一座栈桥,连接港口与陆地。
栈桥全长1000米,桥面宽度10米,单跨跨度60米,共16跨。
本方案旨在为栈桥的施工提供详细的指导。
二、施工准备1. 组织准备(1)成立项目施工组织机构,明确项目经理、技术负责人、施工负责人等岗位职责。
(2)组织施工人员参加技术培训,提高施工人员的业务素质。
(3)配备足够的施工机械设备,确保施工顺利进行。
2. 技术准备(1)编制详细的施工方案,明确施工工艺、施工顺序、质量控制措施等。
(2)进行现场勘查,了解地质、水文、气象等条件,为施工提供依据。
(3)对施工图纸进行审查,确保图纸的准确性和可行性。
3. 材料准备(1)桩基材料:预应力管桩、钢筋、混凝土等。
(2)桥面板材料:预制混凝土板、钢筋、防水材料等。
(3)施工设备:打桩机、吊车、混凝土搅拌站、运输车辆等。
4. 施工现场准备(1)平整施工现场,确保施工场地符合要求。
(2)搭建临时设施,如办公室、宿舍、食堂等。
(3)设置安全警示标志,确保施工安全。
三、施工工艺1. 桩基施工(1)采用预应力管桩,桩径800mm,桩长根据地质情况确定。
(2)桩基施工顺序:先施工中间桩,再施工两侧桩。
(3)桩基施工方法:采用静压法,确保桩基垂直度。
(4)桩基接桩:采用焊接接桩,确保接桩质量。
2. 桥面板施工(1)桥面板采用预制混凝土板,板厚200mm,长度根据设计要求确定。
(2)预制混凝土板在工厂生产,确保质量。
(3)桥面板运输至施工现场,采用吊车吊装。
(4)桥面板安装:先安装两侧桥面板,再安装中间桥面板。
3. 桥面防水施工(1)桥面防水采用SBS改性沥青防水卷材。
(2)防水层施工顺序:先施工桥面板,再施工防水层。
(3)防水层施工方法:采用满粘法,确保防水效果。
4. 桥面铺装施工(1)桥面铺装采用C30混凝土。
(2)桥面铺装施工顺序:先施工两侧桥面,再施工中间桥面。
枣菏高速南四湖特大桥栈桥施工安全专项方案山东省路桥集团有限公司二〇一七年四月枣菏高速南四湖特大桥栈桥施工安全专项方案编制:审核:目录一、适用范围 (3)二、编制依据 (3)三、工程概况 (3)四、钢栈桥总体布置 (4)五、设计标准及结构形式: (6)六、施工组织机构及安全目标 (12)七、安全技术保障 .......................................................................................... 错误!未定义书签。
八、栈桥施工应急预案................................................................................... 错误!未定义书签。
九、应急响应程序 .......................................................................................... 错误!未定义书签。
十、文明施工及环境保护措施....................................................................... 错误!未定义书签。
十一、其他说明 .............................................................................................. 错误!未定义书签。
一、适用范围本施工方案适用于枣菏高速南四湖特大桥钢栈桥施工。
二、编制依据1、《日照(岚山)至菏泽公路枣庄至菏泽段两阶段施工图设计》2、《公路桥涵施工技术规范》(JTG/TF50-2011)3、《公路工程质量检验评定标准》(JTGF801-2012)4、《公路工程施工安全技术规范》(JTGF90—2015)5、《桥涵》6、《路桥施工计算手册》周水兴、何兆益7、《钢结构设计手册》中国建筑工业出版社8、《公路桥涵设计通用规范》(JTG D60-2015)9、《公路桥涵地基与基础设计规范》(JTG_D63-2007)10、《钢结构设计规范》(GB 50017-2003)三、工程概况南四湖特大桥东西向跨越独山湖,部分桥位位于湖区,为水上施工,为便于施工设备材料的运输,满足35m箱梁的运输安装要求,需搭设钢栈桥,栈桥自东向西平行于主线,位于主线桥梁左侧,栈桥沿线设错车平台。
3.1工程地质及水文根据设计图纸提供的勘察资料,栈桥区域为河间平原和湖积洪积地貌,区内地面高程31-37m,地势相对平坦,地面坡度较小,地层以淤泥质土、粉质粘土为主,呈灰褐色,含较多有机质,局部含较多贝壳碎,呈可塑-软塑状态。
桥址属于淮河流域,地表水较丰富,地下水稳定水位平均标高33.76m。
目前南水北调调蓄水位34.0m,水位稳定。
白马河属淮河流域湖东区水系,规划为Ⅲ级航道,现状为Ⅴ级航道,目前通航水位34.0m。
南水北调东线工程济宁调水线路通过南四湖进行调蓄,济宁市境内一期工程调水规模为入下级湖流量200立方米每秒,进行调蓄后,其调蓄水位为32.8米,然后经二级坝泵站以125立方米每秒的流量入上级湖,调蓄水位为34.0米,经梁济运河提水至东平湖新湖区内的柳长河。
输水时间为10月至次年5月,年输水天数为240天,干流水质稳定达到国家地表水环境质量Ⅲ类水标准。
四、钢栈桥总体布置根据桥位区域原地貌及现场实地勘察,需搭设钢栈桥段落为白马河、湖东泄洪区、湖西泄洪区、湖西航道,其中新白马河和湖西航道不通航,规划为Ⅲ级航道,现状为Ⅴ级航道,河面宽71.15米。
4.1、钢栈桥总体布置1、跨白马河段钢栈桥(60#-63#)该段栈桥总长390m,宽6m。
跨新白马河K42+380-K42+500段,跨径布置8×15m,长120m,跨老白马河航道K42+658-K42+952段,长度270m,跨径布置8×15m+30m+8×15m,其中30m跨径为通航孔,宽4.5m,距离最高通航水位通航净空7m,两侧8×15m=120m为上下坡道,纵坡5%,运梁车通行,不考虑错车和跟车。
3、跨湖西泄洪道段钢栈桥(189#-207#)里程桩号K47+630-K48+230处,栈桥长度600m,宽6m,跨径布置40×15m,非通航孔栈桥,在栈桥里程280米处设置错车平台,混凝土搅拌车和运输车通行,不考虑错车和跟车。
4、跨西航道段钢栈桥(243#-244#)K49+550-K49+670处,栈桥长度120m,跨径布置8×15m,非通航孔栈桥,混凝土搅拌车和运输车通行,不考虑错车和跟车。
图湖区非通航孔栈桥布置图五、设计标准及结构形式:5.1、设计标准根据淮委要求及图纸地质资料,湖区防汛水位为34.3mm,所以非通航孔栈桥贝雷梁底部高程按35.3m(高于防汛水位1m)控制,以利于防汛。
白马河通航孔栈桥满足通航净空7m要求,通航孔栈桥梁底高程按41.3m控制,以满足通航要求。
跨白马河段钢栈桥按照运梁车-136t(35米单列)通行标准设计,其余段落钢栈桥按砼搅拌车-10方、公路-Ⅰ级荷载运输车通行标准对栈桥结构进行设计,控制行车速度10km/h。
非通航孔栈桥设计宽度6m,通航孔栈桥设计宽度4.5m,栈桥长度大于500m 时,中间设错车平台,平台尺寸24×8.5m。
栈桥通行使用期间,禁止重车同向并排行驶、跟车、对向错车,对向错车在错车平台完成。
5.2、钢栈桥设计结构形式栈桥基础采用钢管桩,栈桥上部结构采用多跨连续梁方案,跨径按15m设计,每联长60m, 4×15m一联。
每联设置双排墩式制动墩。
跨白马河非通航孔钢栈桥结构形式如下:支撑桩:普通墩采用直径820mm,壁厚10mm螺旋焊钢管;双排制动墩采用直径630mm,壁厚10mm螺旋焊钢管。
高于河床6m的管桩设置双肢[20槽钢剪刀撑和平联。
横梁:双肢I45a,支撑在钢管桩上。
纵梁:采取7肢“321”型贝雷桁架,间距6×900mm单层布置,贝雷桁架之间采用900mm花架作为横向联系为一组,组与组之间采用[8槽钢剪刀撑连接。
横向分配梁:I25a,间距750mm,支撑在贝雷梁上。
纵向分配梁:I12.6,间距250mm,分担横向分配梁上。
面板:10mm厚钢板作面板。
横桥向点焊φ6mm的钢筋,作为防滑条,建议φ6mm的钢筋间距为500mm。
护栏:[8槽钢和φ48mm钢管组合护栏。
立柱间距2.0m,高1.2m。
连接:分配梁与贝雷采用U型螺栓连接,贝雷梁与横梁采用门架连接。
I25a 和I12.6型钢焊接,面板和I12.6型钢焊接。
图跨白马河贝雷栈桥断面图湖区15m跨径贝雷栈桥结构形式如下:支撑桩:普通墩采用直径630mm,壁厚10mm螺旋焊钢管;双排制动墩采用直径529mm,壁厚8mm螺旋焊钢管。
横梁:双肢I45a,支撑在钢管桩上。
纵梁:采取6肢“321”型贝雷桁架,间距(0.9+1.35+0.9+1.35+0.9)m单层布置,贝雷桁架之间采用900mm花架作为横向联系为一组,组与组之间采用[8槽钢剪刀撑连接。
横向分配梁:I25a,间距1500mm,支撑在贝雷梁上纵向分配梁:I12.6,间距350mm,分担在横向分配梁上。
面板:10mm厚钢板作面板。
横桥向点焊φ6mm的钢筋,作为防滑条,建议φ6mm的钢筋间距为600mm。
护栏:[8槽钢和φ48mm钢管组合护栏。
立柱间距2.0m,高1.2m。
连接:分配梁与贝雷采用U型螺栓连接,贝雷梁与横梁采用门架连接。
I25a 和I12.6型钢焊接,面板和I12.6型钢焊接。
图湖区15m跨径贝雷栈桥断面图跨白马河通航孔钢桁梁栈桥结构形式如下:支撑桩:采用直径820mm,壁厚10mm螺旋焊钢管。
上下弦:HN500×200×10×16型钢,标准节段4.5m。
上、下横梁:HN500×200×10×16型钢,上横梁间距4.5m,下横梁间距1.5m,横梁与主桁上下弦焊接。
竖杆:HN500×200×10×16型钢,间距4.5m,连接上下弦。
斜腹杆:HN250×125×6×9型钢。
上弦斜杆:HN250×125×6×9型钢。
纵向分配梁:I25a工字钢间距35cm。
面板:10mm厚钢板作面板。
横桥向点焊φ6mm的钢筋,作为防滑条,建议φ6mm的钢筋间距为600mm。
图通航孔栈桥断面图图通航孔栈桥结构图为满足防撞要求,通航孔每排管桩上下游2米、10米、20米、50米处各打设一组防撞桩,由3根同型号管桩组成等边三角形,防止船舶撞击及抵抗船舶冲击,确保栈桥结构安全、可靠。
六、施工组织机构及安全目标6.1.1、安全组织机构图。
6.1.2、安全体系1)项目部成立以项目经理为第一责任者的安全管理领导小组,下设安全部,设专职工程师和安检员,自上而下形成安全生产监督保证体系。
2)加强施工人员技术培训和环保学习,正确使用和维修机械设备,确保施工机械设备在良好的条件下运行,减少作业过程的噪声。
3)分部分项工程施工时需进行全面的、有针对性的书面安全技术交底,受交者确认后,履行签字手续。
4)施工栈桥上的施工垃圾、生活垃圾分类集中上岸统一处理,禁止无组织排入河中。
在现场布置垃圾箱,遵照规定收集和排放垃圾,并把多余材料运到远离施工现场的适当地方。
5)有害垃圾应由当地垃圾处理部门运走,并妥善处理废黄油、胶合剂、溶剂、有害物。
有害垃圾应用适当的垃圾箱与其他垃圾分开,垃圾可以密封,封上标识。
6)施工栈桥、平台施工注意安全,严禁在水中乱拉电线,栈桥上注意防滑措施。
栈桥、平台夜间施工要在上面悬挂红色彩灯作为安全标志。
7)进入场地的工人必须进行所属工种的安全教育,经考核合格后方可进行该工种的操作。
工人掌握本工种的操作技能,熟悉本工种安全技术操作规程。
特种作业人员必须经有关部门培训,经考试合格后持证上岗,操作证必须按期复审,不得延期使用。
2.安全目标1 .死亡及重伤(含交通责任)事故为零;2.重大火灾(爆炸)事故为零;3.重大设备事故为零;4 .重大环境污染事故为零;5.急性中毒事故为零;6 .职工职业病发病率为零;7 .劳保用品发放及时率100%。
七、安全技术保障7.1安全技术保障措施栈桥、平台施工过程中,为确保施工的顺利进行和安全,制定详细的施工作业程序,采取以下的施工安全措施:7.2施工安全技术保证建立以项目经理、各施工队和班组的专职和兼职安全员的三级安全管理网络,负责工程的全面安全管理工作。
