填方土料及填土压实试验记录
- 格式:doc
- 大小:151.00 KB
- 文档页数:10
填土路堤现场检查记录日期:XXXX年XX月XX日检查人员:XXX检查地点:XXXX路堤一、检查背景及目的为了保障路堤的稳定性和安全性,确保施工质量符合要求,本次现场检查对填土路堤进行了全面的检查和评估。
二、检查内容及结果1.检查填土材料检查人员对填土材料进行了抽样检测,样本送往实验室进行物理力学性质等方面的检测。
结果显示,填土材料符合规范要求,有良好的稳定性和承载能力。
2.检查填土层检查人员对填土层进行了实地观察和探测。
填土层没有明显的裂缝、下沉或变形现象,密实度较好,排水性能良好。
填土层与基础之间的粘结性较强,能够保证填土层的稳定性。
3.检查边坡对填土路堤边坡进行了检查,边坡的坡度、坡面平整度和边坡覆盖层的设置等方面进行了评估。
结果显示,边坡坡度适中,坡面平整度良好,边坡覆盖层设置合理,能够有效保护边坡免受水流侵蚀和土体冲刷。
4.检查排水系统检查人员对填土路堤的排水系统进行了检查。
检查发现,排水系统设置完善,管道布置合理,管道疏通畅通,能够及时将积水排除,保持路堤内部的排水良好。
5.检查路面检查路面的平整度、坡度、防水层等方面。
结果显示,路面平整度良好,坡度符合要求,防水层设置完好,能够有效防止雨水渗入路堤内部。
三、存在问题及整改措施根据现场检查结果,发现以下问题:1.坡度示意标示不清晰,需要重新刷画。
2.部分边坡覆盖层存在松散现象,需要加固。
3.排水系统中部分排水管道存在渗漏,需要进行修补。
4.路面一些区域存在碎石、坑洞等缺陷,需要进行修补。
为解决以上问题,提出以下整改措施:1.重新刷画坡度示意标示,确保标示清晰可见。
2.加固边坡覆盖层,确保能够有效保护边坡。
3.修补排水系统中的渗漏点,确保排水系统正常运行。
4.修补路面缺陷,保证路面平整、稳定。
四、监督整改和后续工作根据以上整改措施,监督单位将对整改情况进行跟踪监督,并定期进行检查。
同时,对于填土路堤的日常养护工作,将加强巡查,及时发现并处理问题,确保路堤的长期稳定和安全运行。
房屋建筑工程隐蔽工程验收项目及内容[1]地基与基础工程:《建筑地基基础工程施工质量验收标准》GB50202—2018A、土方工程检查基底清理情况,基底标高,基底轮廓尺寸等。
检查填方土料、冻土块含量及分层铺设厚度、夯压遍数、填土压实试验记录等。
B、基坑支护工程检查锚杆、土钉的品种,规格数量,位置,插入长度,钻孔直径,深度和角度。
检查地下连续墙成槽宽度、深度、倾斜度,钢筋笼规格、位置、槽底清理、沉渣厚度,基础土质等,以及其他支护结构的施工情况,并填写主要数据。
C、桩基工程灌注桩的尺寸、位置、数量、成孔质量(包括沉渣厚度及清孔情况);钢筋笼制作;钢筋入孔的垂直偏差,保护层厚度;预制桩的外观质量、尺寸,锚筋规格、长度、形状、桩基检测报告等。
D、地下防水工程《地下防水工程质量验收规范》GB50208—2011①防水层(水泥砂浆、卷材、涂料、塑料防水板、金属板、膨润土防水材料)的基层。
②防水混凝土结构和防水层被掩盖的部位。
③施工缝、变形缝、后浇带等的防水构造做法(防水材料规格、厚度、平整度、坡度、铺设方式、阴阳角处理、搭接密封处理等,蓄水试验情况)。
④管道穿过防水层的封固部位。
⑤渗排水层、盲沟和坑槽。
⑥结构裂缝注浆处理部位。
⑦衬砌前围岩渗漏水处理部位。
⑧基坑的超挖和回填。
注:地下防水工程一般不得按变形缝、沉降缝和施工段划分检验批,一个单位工程地下防水工程工程按施工及质量控制和验收需要划分检验批,防水混凝土及防水层可按基础筏板、地下室外墙划分检验批,其他分项一般只有一个检验批。
[2]主体(基础)结构工程A、混凝土结构工程《混凝土结构工程施工质量验收规范》GB50204--2015I、钢筋分项工程(第5.1.1条)①纵向受力钢筋的牌号、规格、数量、位置;②钢筋的连接方式、接头位置、接头数量、接头面积百分率、搭接长度、锚固方式及锚固长度;③箍筋、横向钢筋的牌号、规格、数量、间距、箍筋弯钩的弯折角度及平直段长度;④预埋件的规格、数量、位置。
隐蔽工程验收主要内容
1.土方工程:基坑(槽)或管沟竣工图,排水沟设置情况,填方土料及填土压实试验记录。
2.地基基础:基坑(槽)底土质情况,基底标高及宽度,不同基土采取的处理情况,地基夯实施工记录,打桩施工记录及桩位竣工图、检测结果。
3.砖石工程:基础砌体,沉降缝,伸缩缝及防震缝,砌体中配筋情况。
4.钢筋砼工程:钢筋的品种、规格、形状、尺寸、数量及位置,钢筋接头情况,予埋件数量及位置、材料代用情况。
5.屋面工程:保温隔热层,找平层,防水层的施工记录。
6.地下防水工程:卷材防水层及沥青胶结材料防水层的基层,防水层被土、水、砌体等掩盖的部位,管道设备穿过防水层的封闭处。
7.地面工程:地面下的基土、各种防护以及防腐处理的结构或连接。
8.装饰工程:各类装饰工程的基底情况。
9.管道工程:各类给排水、暖卫暗管道的位置、标高、坡度、试压、通水试验、焊接、防腐、保温及予埋件等情况。
10.电气工程:各种暗配电线路的位置、规格、标高、弯度、防腐、接头等情况。
11.其他:完工后无法进行检查的工程,重要结构部位和有特殊要求的隐蔽工程。
路基试验段成果报告2010年10月9日至10月10日对K57+700~K57+850段路基填方土料进行碾压试验,施工中严格按照批复的路基试验段施工方案进行施工。
通过试验段的施工确定了压实设备的类型、最佳组合方式,并确定了碾压达到规范规定压实度的碾压遍数及碾压速度、工序,以及每层材料的松铺厚度、材料的最佳含水量等,以作为施工控制的依据。
完成了施工中各种参数的选定,同时施工人员也熟悉了填土路基的施工工艺,为后续大规模填土路基的施工积累了经验。
经过试验段施工,取得了一套切实可行的填土路基施工工艺,用于指导施工。
具体施工工艺总结如下:一、施工机械配置:根据施工需要,需配备挖掘机一台、ST16推土机一台、LG520A压路机一台、PY160平地机一台,20T自卸运输车4辆,洒水车一台备用。
当运距较远时,自卸车的数量适当增加。
二、施工人员配置:根据工程需要与施工安排,该施工段需配备施工人员情况见下表三、测试仪器配置:四、质量评价指标及标准:1、路基填料最小强度和最大粒径要求:2、土质路基压实度标准3、压实度检测应符合以下规定:用灌砂法检测压实度时,取土样的底面位置为每一压实层底部;施工过程中,每一压实层压实度检测频率为每1000㎡至少检验2点,不足1000㎡时检验2点,必要时可根据需要增加检验点。
4、土质路堤施工质量标准:五、施工工艺:路基试验段填筑施工过程中,填料均采用挖掘机挖装,自卸汽车运输,推土机粗平,平地机精平,压路机碾压,灌砂法检测密实度的流水作业施工方式。
具体施工方法如下:1、原材料要求:从取料场取得代表性土样,然后由试验室进行相关试验,土料的各项试验结果经监理工程师复核批准,作为试验段施工的依据(详见土料标准试验申报表)。
料场中的有机土、树根、草皮等杂物彻底清除后运至指定弃土场集中堆放。
在取料场取样时,发现料源发生变化时应及时重新取样进行相关试验。
2、测量放线:根据填筑层面的高程,放出路基的填筑边线。

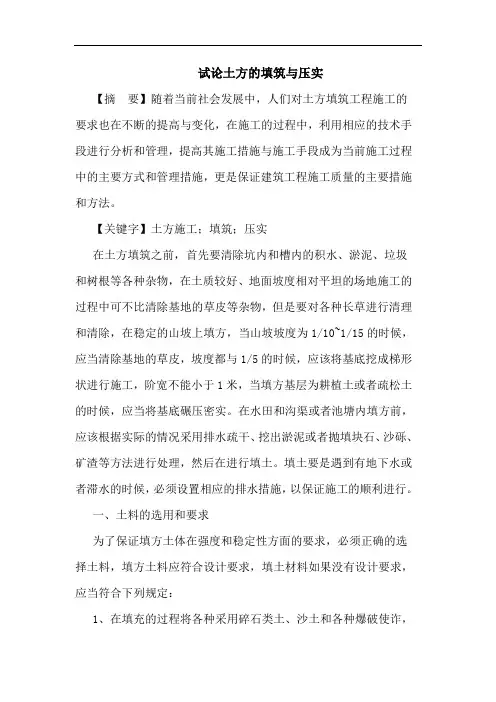

试论土方的填筑与压实【摘要】随着当前社会发展中,人们对土方填筑工程施工的要求也在不断的提高与变化,在施工的过程中,利用相应的技术手段进行分析和管理,提高其施工措施与施工手段成为当前施工过程中的主要方式和管理措施,更是保证建筑工程施工质量的主要措施和方法。
【关键字】土方施工;填筑;压实在土方填筑之前,首先要清除坑内和槽内的积水、淤泥、垃圾和树根等各种杂物,在土质较好、地面坡度相对平坦的场地施工的过程中可不比清除基地的草皮等杂物,但是要对各种长草进行清理和清除,在稳定的山坡上填方,当山坡坡度为1/10~1/15的时候,应当清除基地的草皮,坡度都与1/5的时候,应该将基底挖成梯形状进行施工,阶宽不能小于1米,当填方基层为耕植土或者疏松土的时候,应当将基底碾压密实。
在水田和沟渠或者池塘内填方前,应该根据实际的情况采用排水疏干、挖出淤泥或者抛填块石、沙砾、矿渣等方法进行处理,然后在进行填土。
填土要是遇到有地下水或者滞水的时候,必须设置相应的排水措施,以保证施工的顺利进行。
一、土料的选用和要求为了保证填方土体在强度和稳定性方面的要求,必须正确的选择土料,填方土料应符合设计要求,填土材料如果没有设计要求,应当符合下列规定:1、在填充的过程将各种采用碎石类土、沙土和各种爆破使诈,这样在填充的过程中有利于填充质量和地下填料;2,黏性土可做各层的填料,但是其在填筑的过程中首先要检查其中的含水量是否在当前控制的范围之内,对各种含水量较大的粘土不能够作为填土来使用,避免由于水分子影响其填土的效果和质量3 碎块草皮和有机含量大于8%的土,吸水之后容易变形,使得其荷载能力降低,含水溶性和硫酸盐大于5%的土,在地下水的作用下,硫酸盐会逐渐的溶解和小时,形成空洞,影响土壤的密实性,从而影响着填筑过程中填筑的质量问题,在地下水的作用下,硫酸盐会逐渐的溶解小时,形成孔洞,影响土的密实性,所以仅先用与没有压实要求的填方。
4)人工填土,人工杂填土的情况下,在填土的过程中要利用相应的技术手段进行分析和管理,应给予当前的土质情况进行取舍,在其原则上不用于地基回填土,若成分复杂,稳定性差的土则不需要再次利用。
一、土方路基压实度的质量控制(一)、路基填料选择采用能被压实到规定密实度能形成稳定的填方路基的材料,不准使用沼泽土、淤泥、冻土、有机土及泥炭,及液限〉50和塑性指数大于26的土。
同时土中不应含有草皮、树根等易腐朽物质,受条件限制采用黄土、膨胀土作填料时,必须经过处理满足规范要求时方可使用.(二)、填土材料的填前试验用于填筑的路基土施工前一定要完成下列试验:(1)液限、塑限、塑性指数、天然稠度和液性指数;(2)颗粒大小分析试验:(3)含水量试验;(4)密度试验:(5)相对密度试验;(6)土的击实试验;(7)土的强度试验(CBR值),根据这些数据从理论上能够判定出土的种类,剔出不合格的土质。
通过土的重型击实试验,绘出填方用土的干密度与含水量关系曲线.以便确定各类型土的最大密度和达到最大干密度的最佳含水量。
(三)、试验段控制试验的目的是确定正确的压实方法,确保土方工程达到规定的密度。
内容有:压实设备选择、压实工序、压实遍数、压路机的行走速度,以及确定填料的有效厚度。
在施工现场选择不低于200m的路线做为试验段.压实试验中,应详细记录各种已定的填筑材料的压实工序、压实设备类型,各种填筑材料的含水量界线、松方厚度和压实遍数、测量高程变化等参数,压实试验必须按规定达到密实度的要求为止.(四)、含水量的控制施工中首先做好路基排水工程以及施工场地的临时排水设施路堑施工土方含水量控制重点是人工降低地下水位,可开挖纵、横向渗水沟. 含水区路堑碾压不宜使用振动压路机振压,建议采用D75链轨与3Y15/18间隔稳压;必要时采用无机结合料稳定以防止地下水位上升;土场内外挖纵、横渗水沟或采用无砂管降水,使土方含水量降低。
按粘土:砂土二1:3〜1: 1 :5d的比例掺拌填筑路堤,可提高混合土方的最佳含水量。
在路基上用铧犁及旋耕犁拌和晾晒土方,在短期内可显著降低土方含水量.压实与填筑分段分层循环进行,穿插组合,可保证有足够的时间调整土方含水量并可尽快提供道路基层作业段.测定土方水分散失系数,可指导洒水、确定碾压作业段长度,减少二次洒水所造成的损失.(五)、土质的控制在最佳含水量下压实可以花费最少的压实功,得到最好的压实效果.但不同的土质会出现不同的效果,可以归类到粉质低液限砂士,最佳含水量12 %〜16%。

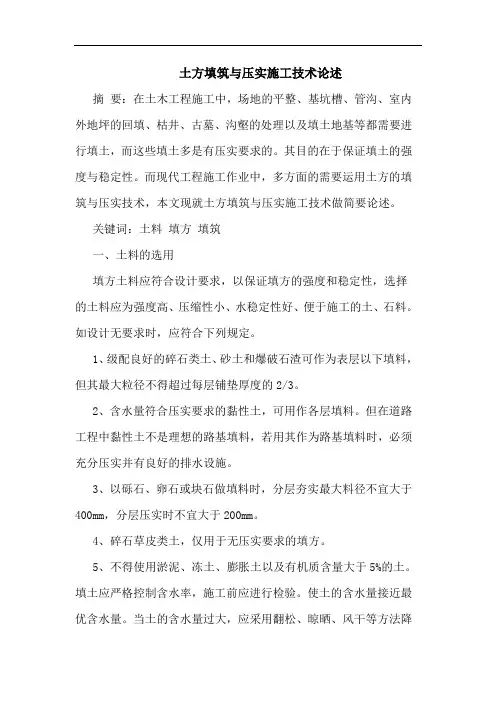

土方填筑与压实施工技术论述摘要:在土木工程施工中,场地的平整、基坑槽、管沟、室内外地坪的回填、枯井、古墓、沟壑的处理以及填土地基等都需要进行填土,而这些填土多是有压实要求的。
其目的在于保证填土的强度与稳定性。
而现代工程施工作业中,多方面的需要运用土方的填筑与压实技术,本文现就土方填筑与压实施工技术做简要论述。
关键词:土料填方填筑一、土料的选用填方土料应符合设计要求,以保证填方的强度和稳定性,选择的土料应为强度高、压缩性小、水稳定性好、便于施工的土、石料。
如设计无要求时,应符合下列规定。
1、级配良好的碎石类土、砂土和爆破石渣可作为表层以下填料,但其最大粒径不得超过每层铺垫厚度的2/3。
2、含水量符合压实要求的黏性土,可用作各层填料。
但在道路工程中黏性土不是理想的路基填料,若用其作为路基填料时,必须充分压实并有良好的排水设施。
3、以砾石、卵石或块石做填料时,分层夯实最大料径不宜大于400mm,分层压实时不宜大于200mm。
4、碎石草皮类土,仅用于无压实要求的填方。
5、不得使用淤泥、冻土、膨胀土以及有机质含量大于5%的土。
填土应严格控制含水率,施工前应进行检验。
使土的含水量接近最优含水量。
当土的含水量过大,应采用翻松、晾晒、风干等方法降低含水量,或采用换土回填、均匀掺入干土或其他吸水材料、打石灰桩等措施;如含水量偏低,则可预先洒水湿润,以满足压实要求。
二、填筑要求土方填筑前,应根据工程特点、填料种类、压实系数、施工条件等合理选择压实机具,并确定填料含水量控制范围,铺土厚度和压实遍数等参数。
冬雨季进行填土施工时,应采取防雨防冻措施,防止填料(粉质粘土、粉土)受水或冻结,出现“橡皮土”。
填土应分层进行,并尽量采用同类土填筑,当选用类别的土料时,上层宜填筑透湿性较小的填料,下层宜填筑透水性较大的涂料,不能混用,以免形成水囊。
压实填土的施工缝应错开搭接,在施工缝的搭接处应适当增加压实遍数。
当填方位于倾斜的山坡上时,应先将斜坡挖成阶梯状,然后分层回填,以防填土侧向移动。

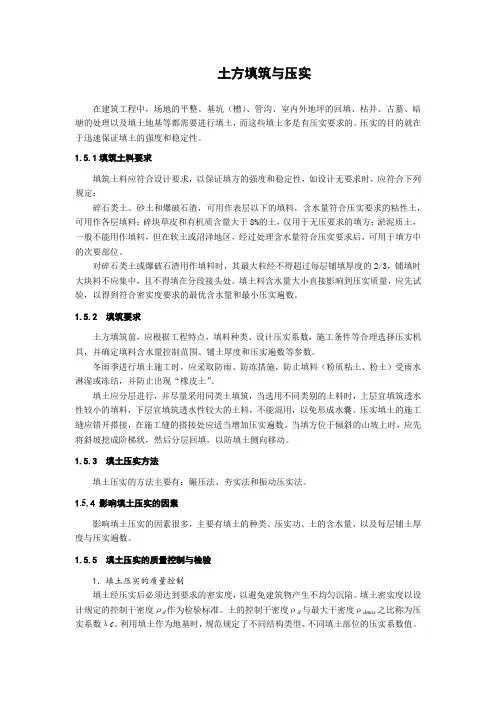

土方填筑与压实在建筑工程中,场地的平整、基坑(槽)、管沟、室内外地坪的回填、枯井、古墓、暗塘的处理以及填土地基等都需要进行填土,而这些填土多是有压实要求的。
压实的目的就在于迅速保证填土的强度和稳定性。
1.5.1填筑土料要求填筑土料应符合设计要求,以保证填方的强度和稳定性,如设计无要求时,应符合下列规定:碎石类土、砂土和爆破石渣,可用作表层以下的填料,含水量符合压实要求的粘性土,可用作各层填料;碎块草皮和有机质含量大于8%的土,仅用于无压要求的填方;淤泥质土,一般不能用作填料,但在软土或沼泽地区,经过处理含水量符合压实要求后,可用于填方中的次要部位。
对碎石类土或爆破石渣用作填料时,其最大粒经不得超过每层铺填厚度的2/3,铺填时大块料不应集中,且不得填在分段接头处。
填土料含水量大小直接影响到压实质量,应先试验,以得到符合密实度要求的最优含水量和最小压实遍数。
1.5.2 填筑要求土方填筑前,应根据工程特点,填料种类、设计压实系数,施工条件等合理选择压实机具,并确定填料含水量控制范围、铺土厚度和压实遍数等参数。
冬雨季进行填土施工时,应采取防雨、防冻措施,防止填料(粉质粘土、粉土)受雨水淋湿或冻结,并防止出现“橡皮土”。
填土应分层进行,并尽量采用同类土填筑,当选用不同类别的土料时,上层宜填筑透水性较小的填料,下层宜填筑透水性较大的土料,不能混用,以免形成水囊。
压实填土的施工缝应错开搭接,在施工缝的搭接处应适当增加压实遍数。
当填方位于倾斜的山坡上时,应先将斜坡挖成阶梯状,然后分层回填,以防填土侧向移动。
1.5.3 填土压实方法填土压实的方法主要有:碾压法、夯实法和振动压实法。

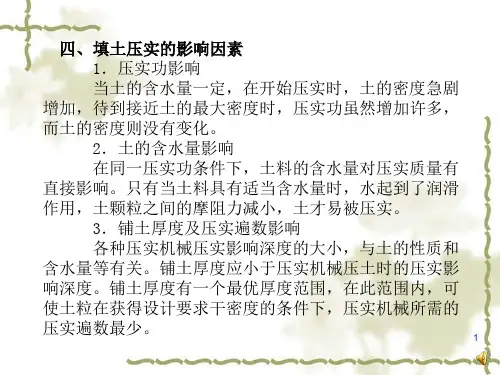

1.5.4 影响填土压实的因素影响填土压实的因素很多,主要有填土的种类、压实功、土的含水量、以及每层铺土厚度与压实遍数。
1.5.5 填土压实的质量控制与检验1.填土压实的质量控制填土经压实后必须达到要求的密实度,以避免建筑物产生不均匀沉陷。
