重型板式给料机装配质量检验记录
- 格式:doc
- 大小:79.50 KB
- 文档页数:7
机械装配过程检验记录表【实用版】目录一、引言二、机械装配过程检验记录表的作用和重要性三、机械装配过程检验记录表的内容四、如何填写和使用机械装配过程检验记录表五、结论正文一、引言在机械制造行业中,装配过程是一个非常重要的环节。
为了确保机械产品的质量和性能,必须在装配过程中进行严格的检验。
而机械装配过程检验记录表则是记录这些检验过程和结果的重要文件。
本文将详细介绍机械装配过程检验记录表的相关内容。
二、机械装配过程检验记录表的作用和重要性机械装配过程检验记录表具有以下作用和重要性:1.确保产品质量:通过检验记录表,可以清楚地了解每个环节的检验结果,及时发现问题并采取措施解决,从而确保产品的质量。
2.追溯问题来源:如果在产品使用过程中出现故障,可以通过检验记录表追溯到问题产生的环节,为问题的解决提供依据。
3.提高工作效率:检验记录表可以帮助企业了解装配过程的各种数据,为生产计划、人员培训和工艺改进等方面提供参考,从而提高工作效率。
4.符合法规要求:在一些国家和地区,机械产品需要通过特定的认证或符合相关法规要求。
检验记录表可以作为证明产品符合这些要求的重要文件。
三、机械装配过程检验记录表的内容机械装配过程检验记录表通常包括以下内容:1.基本信息:包括产品名称、型号、生产批次等基本信息。
2.检验项目:列出需要检验的具体项目,如零部件的尺寸、形状、表面质量等。
3.检验标准:列出检验各项目的具体标准和要求。
4.检验结果:填写检验员在检验过程中发现的问题和结果。
5.检验日期和检验员签名:填写检验日期和检验员的姓名,表示对检验结果负责。
四、如何填写和使用机械装配过程检验记录表在填写机械装配过程检验记录表时,应注意以下几点:1.认真阅读检验项目和标准,确保理解正确。
2.在检验过程中,如发现问题,应详细记录并及时报告。
3.填写检验结果时,应确保数据准确、清晰。
4.在使用检验记录表时,应注意以下几点:a.保存好检验记录表,以备日后查询或追溯问题。
该机用于具有一定压仓的料仓下面,将石灰石短距离均匀连续的输送给破碎机,该机为倾斜安装,向上倾角为18˚,主要由驱动装置、链板、拉紧、主轴、机架、支重轮、托链轮等组成。
安装前对各部件进行必要的清洗,去除污物,起重机械、索具以及胡增大工具、量具等准备齐全。
其中规格型号由厂家提供后再做吊装方案。
1、机架安装:机架安装在贮料计下面的基础上,通过预埋螺栓(或预埋钢板焊接),找好倾斜角度后紧固,调整时可用斜垫铁找正。
2、将链轮轴装置和拉紧装置吊放在机架上,装上联接螺栓,调整轴承座使链轮轴与机架中心线的垂直度不大于其轴承跨距的1/1000,水平度不大于1/1000。
安装拉紧装置时,拉紧装置轴心线与链轮轴心线的平行度不得大于其轴承跨距的0.5/1000,以两轴线为基线,其对角线之差不应大于1/1000。
调整达到要求后,用螺栓将链轮装置和拉紧装置固定在机架上,安装支重轮时,各支重轮的轴心线纵向横向的直线度不大于1,安装时允许加调整垫。
3、将联在一起的电动机减速器套在主轴上,通过锁紧盘将其锁紧,锁紧盘的螺栓应交叉的拧紧,用力距搬手均匀的加力,每个螺栓的拧紧力距为470N.M。
4、调整拉紧装置的螺杆,使轴承座达到拉紧装置的最小位置在吊装链板装置之前应将机架的下边(前、后均可),用钢板或槽钢垫起,垫起的高度与托链轮一致,然后在另一端用吊车起吊,挂在链板端部钢丝绳便使链板由一端向另一端滑动。
当移动到一定距离再将另一端链板接上,该履带链条活节与其它节一样,都是通过销轴联接,不同是活节销轴与链节之间配合公差较其他节松一些,用手锤敲打即可将活节销轴装入链节之中,安装活节处应留有标记便于将来维修拆装。
装上第二断链板后采了上述办法将链条继续起吊,待两端外露链板长度基本相等时,可将另一端链板也挂上钢刚丝绳将钢丝绳同时吊起,使之两接头距离逐渐缩小直到能穿上活节销轴为止。
5、调整拉紧装置的螺杆、拉紧链板,使之松紧适度,回空段链板自然过渡,进一步检查各部安装是否正确,联拉螺栓是否紧固可靠。

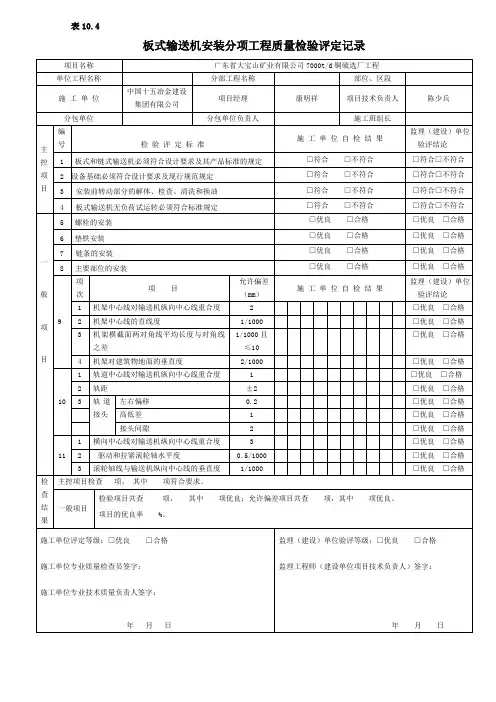

起重机安装过程检验记录(新)设备选型记录检验员检验日期经检查:符合法规和合同的选型要求。
□符合□不符合序号检查内容检查结果1产品技术文件与选购合同是否相符起重机的机构级别选用是否满足使用单位使用2工况要求使用单位意见:负责人签字:年月日(单位章)安装单位意见:负责人签字:年月日监检人员:确认日期:年月日开箱检查记录检验员经检查:(文字说明部分)开箱地点一到货时间开箱时间1开箱前产品存放情况(□露天或□室内)2开箱前产品包装是否有破损、开启二3供货清单是否符合合同约定4实物是否与供货清单相符5实物是否有损坏清点记录:1、清单与实物完全相符(以下空白):□三2、清单与实物不相符(以下说明不符原因):□使用单位意见:四安装单位意见:负责人签字:年月日(单位章)检验日期参与开箱负责人签字:人员年月日(单位章)检验员序号1234567891011121314151617使用单位意见:负责人签字:年月日(单位章)土建检查记录检验员检验日期经检查:符合土建施工技术规定要求。
□合格□不合格序号检查内容检查结果起重机地面轨道基础、吊车梁和安装预埋件等的1坐标位置、标高、跨度和平面度应符合设计和安装要求。
2起重机与建筑物间的最小安全距离应符合要求。
使用单位意见:负责人签字:年月日(单位章)安装单位意见:负责人签字:年月日(单位章)使用单位意见:负责人签字:年月日(单位章)安装单位意见:负责人签字:年月日(单位章)起重机基础和轨道验收合格证明企业(车间)跨度的土建基础及轨道铺设等隐蔽工程符合国家相关规定的要求,由组织验收合格,并且经在施工前对有关质量和尺寸进行检查验收合格,并且能够满足所需安装起重机的安装相关技术规定要求。
使用单位意见:负责人签字:年月日(单位章)部件检查记录检验员检查内容检验日期检查结果序号1主要零部件合格证、铭牌:齐全,与实物一致安全保护装置合格证、铭牌、型式试验证明:齐全,与实物一致主要受力结构件主要几何尺寸、连接检查:a.主梁、主支撑腿的主要几何尺寸、桥(门)架对角线、跨度等的主要几何尺寸符合要求;b.主梁、主支撑腿、吊具横梁的连接符合要求钢丝绳及其连接、吊具、滑轮组、卷筒:实物完好、安234装正确,连接规范安全警示标识:明显部位有永久性的额定起重量标记;5在相应部位有安全警示文字、安全标志使用单位意见:负责人签字:年月日(单位章)主梁(结构)拼装记录检验员检验日期序号检查内容检查结果1是否符合图纸及标准要求。

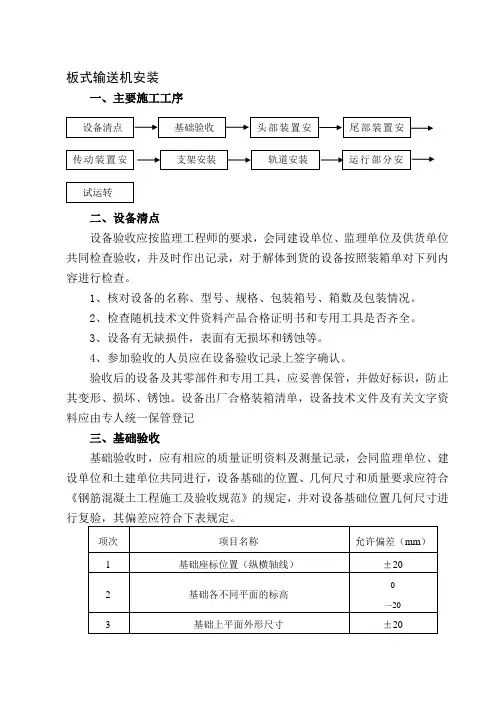

板式输送机安装一、主要施工工序二、设备清点设备验收应按监理工程师的要求,会同建设单位、监理单位及供货单位共同检查验收,并及时作出记录,对于解体到货的设备按照装箱单对下列内容进行检查。
1、核对设备的名称、型号、规格、包装箱号、箱数及包装情况。
2、检查随机技术文件资料产品合格证明书和专用工具是否齐全。
3、设备有无缺损件,表面有无损坏和锈蚀等。
4、参加验收的人员应在设备验收记录上签字确认。
验收后的设备及其零部件和专用工具,应妥善保管,并做好标识,防止其变形、损坏、锈蚀。
设备出厂合格装箱清单,设备技术文件及有关文字资料应由专人统一保管登记三、基础验收基础验收时,应有相应的质量证明资料及测量记录,会同监理单位、建设单位和土建单位共同进行,设备基础的位置、几何尺寸和质量要求应符合《钢筋混凝土工程施工及验收规范》的规定,并对设备基础位置几何尺寸进行复验,其偏差应符合下表规定。
基础验收合格后,如实填写基础交接记录,并签字确认。
四、基础划线根据图纸划出输送机的纵横中心线。
输送机的纵横中心线的位置偏差不大于±5㎜。
五、机架安装按照已找好的中心线及标高,把机架吊装到在基础上。
将地脚螺栓穿入机架架的地脚孔。
对基础的预留孔进行二次灌浆,待混凝土达到规定强度的75%后进行精找并拧紧地脚螺栓。
安装要求:1、机架的纵横中心线偏差不得大于±1㎜。
2、机架的垂直度为2/1000。
3、机架的直线度最大为5㎜。
4、同断面机架相对高差最大为1㎜。
六、头尾部装置安装将头尾链轮轴吊到机架上找正后拧紧联接螺栓。
安装要求1、头尾链轮的横向中心线应与输送机的纵向中心线一致,偏差不得大于1㎜。
2、头尾链轮的横向中心距偏差不得大于1㎜。
3、头尾链轮的水平度偏差不得大于0.1/1000。
七、传动装置安装按照已找好的头轮轴中心线位置及减速器低速轴中心线确定底座标高和位置,找好同轴度后进行地脚孔灌浆。
待混凝土强度达到设计值的75%时精找后拧紧螺母。
重型板式给料机的安装施工方案一般包括以下几个主要步骤:1. 前期准备阶段-确定给料机的安装位置和基础尺寸,进行现场勘察和测量。
-检查设备、安全设施和相关工具的完好情况,确保施工所需物料和设备齐备。
2. 基础施工-根据给料机的基础图纸和设计要求,在安装位置进行基础开挖和处理,确保基础平整、牢固并符合设计要求。
-浇筑混凝土基础,根据设计要求设置预埋件或锚栓。
3. 设备安装-运输设备到安装位置,并进行设备解包和检查。
-使用起重设备将给料机设备吊装到基础上,并进行垂直度和水平度的调整。
-根据安装图纸和要求,安装设备的支撑架、导向装置、传动部件等附属设备。
4. 电气连接-安装并连接给料机的电气控制柜、传感器和执行机构等电气部件。
-进行电气线路的敷设和连接,确保电气系统的安全可靠。
5. 调试与测试-对安装完成的给料机进行全面的检查和调试,确保设备各项功能正常。
-进行空载和负载测试,验证给料机的工作性能和稳定性,逐步调整参数使其达到设计要求。
6. 安全防护与培训-安装完成后,对设备周围的安全防护设施进行检查和确认,保证设备的安全运行。
-对操作人员进行设备操作和维护的培训,提高操作人员的安全意识和技能。
7. 验收与交付-完成安装施工后,进行设备的验收测试,确保设备符合设计要求和安全标准。
-将设备交付给使用单位,并记录相关安装施工文件和资料。
以上是一般重型板式给料机安装施工方案的主要步骤,具体的安装过程可能会因设备型号、施工环境和要求等而有所不同。
在实际安装过程中,需要严格按照相关规范和要求进行操作,确保安装质量和安全。
重型板式给料机检修技术标准1 设备的技术性能及参数1.1 适用范围本标准适用于GBZ120—10型重型板式给料机。
1—电机;2—减速机;3—驱动滚轮;4—传动齿轮付;5—链板;6—尾部滚轮2 检修技术标准2.1 机架2.1.1 机架纵、横向中心线极限偏差为±3mm。
2.1.2 托辊上母线标高H极限偏差为±5mm。
2.1.3 各托辊轴向水平度公差为0.15/1000,托辊上母线纵向水平度公差为0.15/1000。
2.1.4 各托辊的上母线应在同一平面内,偏差不应大于0.5mm。
2.1.5 各托辊的轴线与板式给料机的纵向中心线应垂直,垂直公差为1/1000。
2.2 传动部2.2.1 联轴器同轴度公差为0.10/1000。
2.2.2 传动大小齿轮啮合面的接触斑点要求:沿齿高大于40%,沿齿宽大于是60%;齿轮付的齿侧间隙为:0.08-0.16 mm。
2.2.3 驱动轮轴的纵、横向中心线极限偏差为±3mm,并与机架安装中心线的相对差不大于2mm。
2.2.4 驱动轮轴对托辊上母线之相对标高极限偏差为±1mm。
2.2.5 驱动轮的水平公差为0.15/1000。
2.2.6 驱动轮轴线与板式给料机的纵向中心线应垂直,垂直度公差为0.5/1000。
2.2.7 驱动轮轴与轴瓦的底瓦成60°-90°的接触角,要达到每25 mm×25 mm不少于15-25点;轴颈与轴瓦的间隙为1.4 mm。
2.3 链板2.3.1 槽板磨损后的厚度不得小于7 mm。
2.3.2 槽板焊接需牢固,无脱焊,焊缝高度不小于10mm。
2.3.3 链板销轴磨损后的直径不得小于66 mm。
2.3.4 链板连接环无变形、无脱焊。
2.3.5 链板上部的拦矿板距离链板的间隙不得大于40 mm。
2.4 托辊2.4.1 下托辊磨损后的直径不得小于200mm。
2.4.2 上托辊磨损后的直径不得小于70%。
