挂网喷浆施工记录表++
- 格式:doc
- 大小:227.50 KB
- 文档页数:2

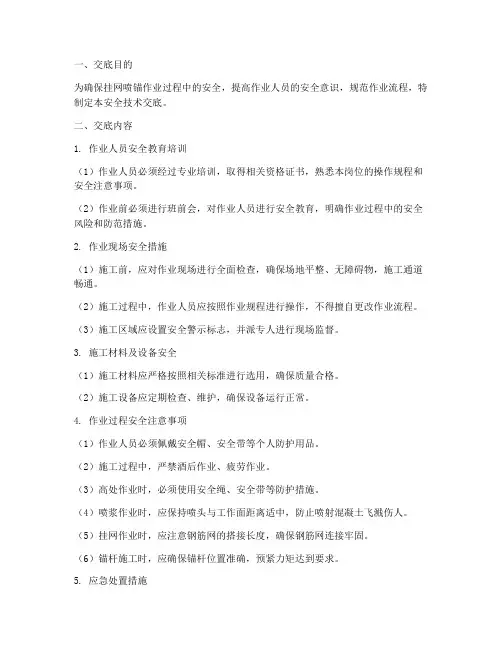

一、单位工程名称:________________________二、施工单位:________________________三、交底日期:____年__月__日四、分部分项工程名称:护坡挂网喷浆施工五、交底人:________________________ 职务:________________________六、交底内容:1. 作业人员须知:(1)所有参与护坡挂网喷浆施工的作业人员必须接受安全教育培训,了解本工程的安全技术要求。
(2)作业人员应熟悉施工图纸,掌握施工工艺,确保施工质量。
(3)进入施工现场,必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场安全管理:(1)施工现场应设置明显的安全警示标志,禁止无关人员进入。
(2)施工现场应设置安全通道,确保人员、设备畅通无阻。
(3)施工现场应配备消防设施,并定期检查,确保其完好有效。
3. 技术要求:(1)护坡挂网材料应符合国家标准,确保施工质量。
(2)锚杆应选用合格产品,锚杆规格、间距、深度应符合设计要求。
(3)喷浆厚度应均匀,不得出现蜂窝、麻面等现象。
(4)施工过程中,应做好排水、防滑、防坠落等工作。
4. 施工步骤:(1)测量放样:根据设计图纸,进行测量放样,确保施工精度。
(2)锚杆施工:按照设计要求,进行锚杆施工,确保锚杆牢固。
(3)挂网施工:将钢丝网挂在锚杆上,确保网与网之间搭接牢固。
(4)喷浆施工:对挂网后的坡面进行喷浆,确保喷浆厚度均匀。
(5)养护:喷浆完成后,对施工面进行养护,确保混凝土强度。
5. 应急处理:(1)发生火灾时,立即切断电源,使用灭火器、消防水等灭火。
(2)发生触电事故,立即切断电源,进行急救。
(3)发生高空坠落事故,立即采取措施,防止事故扩大。
(4)发生中毒、窒息事故,立即将伤者转移到通风处,进行急救。
七、注意事项:(1)施工过程中,应密切关注天气变化,如遇恶劣天气,应暂停施工。
(2)施工过程中,应加强现场巡查,及时发现并消除安全隐患。
基坑护坡(挂网喷浆)专项施工方案一、前言在基坑工程施工中,基坑护坡是保证工程安全的重要环节之一。
挂网喷浆作为一种常见的基坑护坡技术,具有施工周期短、效果明显等优点。
本文将围绕基坑护坡(挂网喷浆)专项施工方案进行详细阐述。
二、施工准备2.1 施工前的准备工作在进行基坑护坡(挂网喷浆)施工前,需要完成以下准备工作: - 确定施工范围和工期; - 制定施工方案和施工组织设计; - 开展现场勘察,了解地质情况和施工环境; - 配套设施准备,包括搭建施工平台和搭设安全防护措施等; - 确保施工人员具备相关资质和技术培训。
2.2 材料和设备准备在施工准备阶段,需要准备以下材料和设备: - 喷浆设备和相关配件; - 挂网材料,如钢丝网、护坡网等; - 抗渗剂、聚合物喷涂液等施工材料; - 安全防护设备,如安全帽、安全带等。
三、施工流程3.1 基坑护坡设计根据基坑工程的实际情况和地质条件,设计合理的基坑护坡方案,确定挂网喷浆的施工方式和施工参数。
3.2 施工准备按照设计方案,对施工现场进行布置,搭建施工平台和设置安全防护措施,保障施工安全。
3.3 挂网喷浆施工1.清理基坑护坡表面,确保干净平整。
2.铺设挂网,固定好边沿。
3.混合抗渗剂和聚合物喷涂液,通过喷浆设备喷涂在挂网表面,形成保护层。
4.按照设计要求,进行多次喷涂,确保厚度均匀、牢固。
5.检查施工质量,修补漏涂和破损部位。
3.4 竣工验收完成挂网喷浆施工后,进行竣工验收,检查施工质量和效果,确保符合设计要求。
四、施工安全与质量控制4.1 安全管理•制定施工安全操作规程,确保施工过程中安全可控;•加强施工现场的安全防护,定期检查维护施工设施;•做好施工人员的安全培训,提高安全意识。
4.2 质量控制•严格按照施工方案要求进行施工,确保材料使用合理、施工工艺正确;•加强现场监督和质量检查,及时发现并纠正施工过程中的质量问题;•做好施工记录和档案管理,保留相关资料,方便后续追溯和评估。
基坑支护专项施工方案基坑支护专项施工方案编制人:审核人:审批人:编制单位:年月日目录基坑支护专项施工方案.................................................................................................................................- 2 -一、工程概况.............................................................................................................................................- 2 -二、编制依据.............................................................................................................................................- 2 -三、基坑支护方案.....................................................................................................................................- 2 -四、止水、排水方案...............................................................................................................................- 5 -五、特殊情况的中注意的问题及应急处理 ...........................................................................................- 6 -六、施工监测.............................................................................................................................................- 7 -七、临边防护...........................................................................................................................................- 7 -八、工程质量保证措施.............................................................................................................................- 8 -九、机械设备组织计划...........................................................................................................................- 8 -十、文明施工及安全管理.........................................................................................................................- 9 - 十一、下雨天气基坑开挖防护措施 .....................................................................................................- 10 - 附图:-10-基坑支护专项施工方案一、工程概况本工程主要结构类型为框架剪力墙结构, 其中项目四地块104#-107#楼为地上四层、地下一层;项目三地块111#-119#楼(111#楼为地上四层, 112#楼为地上五层, 113楼为地上六层, 114-119#楼为地上七层)及两个配建;总建筑面积44743.62 ㎡。
土方、护坡(挂网喷浆)专项施工方案(最终版)一、项目背景土方工程和护坡工程是土木工程中非常重要的施工环节,尤其在山区和坡地工程中尤为关键。
挂网喷浆作为一种常见的护坡方式,被广泛应用于工程中,本文旨在探讨土方、护坡(挂网喷浆)专项施工方案的最终版。
二、工程要求1.实施单位应遵循相关规范和标准,确保施工质量达到要求。
2.施工过程中需严格遵守安全操作规程,确保工程安全。
3.必须对土方、护坡工程进行全程监控和检测,及时发现和解决问题。
4.施工结束后,需进行工程验收,确保工程质量。
三、施工流程1.土方工程–开展勘测设计工作,确定土方工程的具体要求。
–划分工程区域,进行土方开挖,保证土方准确、成型。
–进行土方堆放和修整,确保场地整洁有序。
2.护坡(挂网喷浆)工程–确定护坡设计方案,选择合适的挂网喷浆技术和材料。
–进行基础处理和准备工作,确保基础牢固。
–进行挂网和喷浆工作,保证护坡效果和质量。
四、安全措施1.施工现场应设置明显的安全警示标志,指示施工范围和注意事项。
2.施工人员应配备完善的安全防护装备,严格遵守作业规程。
3.对施工设备和工具进行定期检查和维护,确保安全可靠。
4.针对施工中可能出现的危险情况,制定详细的应急预案和安全演练计划。
五、质量控制1.施工单位应建立健全的质量管理体系,明确责任人和工作流程。
2.严格遵守施工方案和设计要求,确保工程质量满足验收标准。
3.对施工过程中出现的质量问题及时整改,做好记录和总结。
六、验收及交付1.完成工程后,由相关部门进行验收,评估工程质量和合格性。
2.完成验收合格后,办理相关手续,如竣工报告、结算等程序。
3.将工程交付使用,并进行相关档案归档和备案工作。
结语以土方、护坡(挂网喷浆)专项施工方案的最终版,确保工程的顺利进行和质量保障。
施工单位需加强组织管理,保证施工方案的严格执行,从而保障工程质量,确保工程安全。
土方、护坡专项施工方案年月基坑支护本工程采用挂网喷浆施工方案根据本工程的特点基坑深度在-6.00m左右, 土方开挖时基坑采用1: 1 的放坡, 坡面采用钢筋插筋直径Ф14mm﹫2000*2000mm、L=2000mm, 挂钢丝网, 横向3道Ф12mm与Ф14mm焊接(或采用Ф4mm﹫200*200mm), 并喷射砼, 其喷射压力为0.3~0.5mPa(砼标号为C20, 细石砼配比为1: 2: 2), 厚为60 mm, 细石不大于15 mm。
基坑支护方案A. 施工工艺基坑开挖后修坡……土钉施工(钢筋插筋)……挂钢丝网片……喷细石砼(养护)B. 施工要求及技术措施1、在机械开挖后应辅以修整坡面使坡面平整, 清除坡面上的尘土。
2. 施工插筋时, 应尽量垂直于坡面锤击插筋。
3. 挂钢丝网时要确保有保护层。
4、施工中若发现地下水溢出, 应及时采取堵水口或引流等措施。
5. 喷浆砼面层①采用PM3 空压机1 台, HPE-6 砼喷射机一台套及砼搅拌机250一台。
②为防止土体和崩解, 土钉施工完毕后必须立即挂网喷砼。
③在喷射砼前应作好标志, 确保其喷射厚度。
④喷射砼最大骨料不大于10 mm。
⑤砼喷射机喷射口离坡面60~100cm, 应不断调角度确保喷射砼面层与土体密实。
⑥喷射砼终凝2h 后, 应浇水养护。
下雨天气基坑开挖防护措施根据天气预报, 本工程在基坑开挖阶段的降水量较大, 为确保工程的顺利施工和基坑开挖的质量与安全, 采取下例应急措施:①坑顶排水沟的设置:基坑开挖前, 在离坑顶1.0m处设置一条宽200×300~500的排水沟, 排水沟与现场排水系统连接, 通过沉淀池排入城市下水。
预防坑外水流入基坑, 破坏坑壁土方稳定。
②雨水季节需派专人负责抽水、排水, 保证排水管网的畅通, 如有紧急情况应立即通知管理人员。
挂网喷浆防护工程施工方案挂网喷浆防护工程是指在建筑物外墙或结构表面,通过悬挂钢丝网并进行喷浆处理,以增强其抗压、抗弯和抗裂性能,提高建筑物的安全性和耐久性。
本次工程施工地点位于某市某小区的多层住宅楼外墙,总面积约5000平方米。
工程施工遵循相关国家标准和规范,确保施工质量和安全。
二、施工前准备1.施工前,需对建筑物外墙和结构进行仔细的检查和评估,确保其符合挂网喷浆防护的施工条件。
需要修补的裂缝和破损部分应提前处理,确保表面平整、清洁,并达到施工要求。
2.遵循有关规范要求,选择适宜的喷浆材料,保证其质量符合工程施工需求,并做好相应的成本计算和采购准备。
3.对施工场地进行勘察和准备,确定施工道路和场地,做好防尘措施和交通组织,确保施工现场安全有序。
三、施工工艺流程1.搭建脚手架:根据施工现场实际情况搭建脚手架,确保施工平安,并保证施工作业的便捷和高效。
2.安装钢丝网:在外墙表面铺设钢丝网,采用专用连接材料将网格牢固固定在建筑物结构上,确保网格的平整和牢固。
3.喷涂底层:在钢丝网上喷涂底层防护涂料,确保涂料充分渗透到网格内部,形成坚实的底层防护层。
涂料应保证其胶凝性和粘结力,且保证其在施工过程中不会出现裂缝和起皮的现象。
4.喷涂面层:在底层涂料干燥后,对其进行面层喷涂处理,确保面层达到要求的厚度和平整度,并保证其表面光滑、均匀。
5.涂料养护:对喷涂完成的外墙结构进行一定的养护和保养,保证喷浆涂料在固化和成型后具有足够的强度和耐久性。
6.脚手架拆除:当喷浆涂料养护完成后,进行脚手架的拆除,确保外墙结构表面的清洁整洁,完美呈现。
四、施工注意事项1.严格按照相关标准和规范的要求进行施工,确保施工质量和施工安全。
2.选择优质的喷浆涂料,并按照制造商提供的产品说明进行操作。
3.在施工现场严格执行施工安全规范,保证工人安全生产和施工场地的秩序。
4.遵循相关环保要求,保证施工过程的环境友好和项目的可持续发展。
5.严格按照施工方案的要求进行施工记录和数据统计,保障施工质量的可追溯和可控。

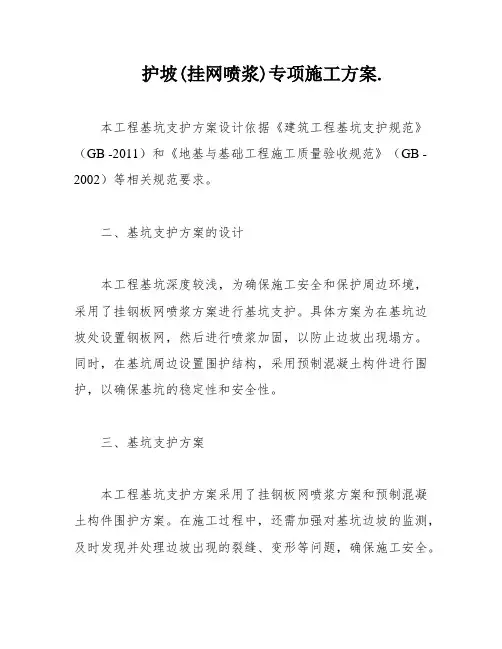

护坡(挂网喷浆)专项施工方案.本工程基坑支护方案设计依据《建筑工程基坑支护规范》(GB -2011)和《地基与基础工程施工质量验收规范》(GB -2002)等相关规范要求。
二、基坑支护方案的设计本工程基坑深度较浅,为确保施工安全和保护周边环境,采用了挂钢板网喷浆方案进行基坑支护。
具体方案为在基坑边坡处设置钢板网,然后进行喷浆加固,以防止边坡出现塌方。
同时,在基坑周边设置围护结构,采用预制混凝土构件进行围护,以确保基坑的稳定性和安全性。
三、基坑支护方案本工程基坑支护方案采用了挂钢板网喷浆方案和预制混凝土构件围护方案。
在施工过程中,还需加强对基坑边坡的监测,及时发现并处理边坡出现的裂缝、变形等问题,确保施工安全。
同时,还需加强对基坑排水系统的设计和施工,确保基坑内水位控制在安全范围内。
本工程的基坑支护方案采用了挂网喷浆施工方案,参考了《建筑基坑支护技术规程》(120-99)和《建筑地基与基础设计规范》(GBJ7-89)。
根据本工程的特点,基坑埋深在-7.5m左右,XXX开挖时基坑采用1:1的放坡。
为了增加钢板网的稳定性,坡面采用钢筋插筋20mm﹫1000*1000mm、L=3000mm,挂钢板网(1)并喷射砼,其喷射压力为0.3~0.5mPa(砼标号为C20,细石砼配比为1:2:2),厚为60-80 mm,细石不大于15 mm。
钢板网铺设采用人工顺坡面铺制,上用一根1Ø16钢筋加固联接,将钢板网片固定,用30cm长@500钢筋击入土中,固定钢板网与受喷面的间隙,间隙为3cm,在喷射砼时钢板网不可晃动。
在喷射混凝土坡面层设置直径为Ф50mm的PVC排水管泄水孔,安装间距为2000mm*2000mm,先用钻机成孔,泄水孔埋设的端头用棉纱或废纸塞堵后安装入孔内,入土长度500mm,结构面外露50mm,埋设角度5-8度,然后注浆固定。
施工工艺包括基坑开挖后修坡、土钉施工(钢筋插筋)、挂钢板网片、喷细石砼(养护)。
