当前位置:文档之家› 地下室顶板裂缝渗水修补方案

地下室顶板裂缝渗水修补方案

地下室顶板裂缝渗水修补方案
地下室顶板裂缝渗水修补方案

裂缝渗水修补方案

一、工程概况

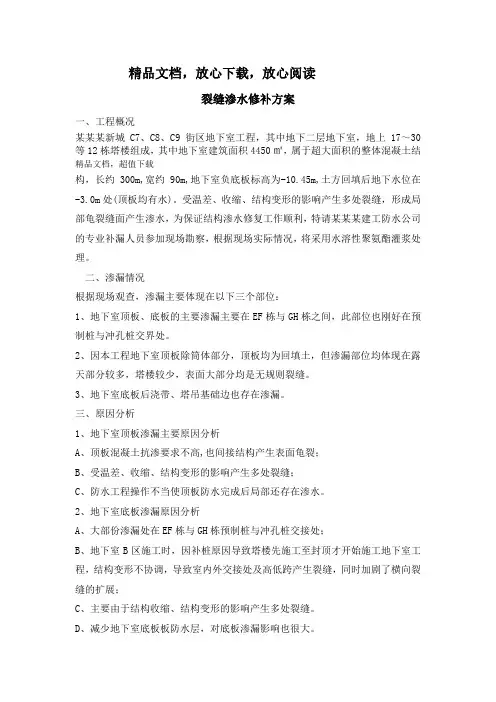

某某某新城C7、C8、C9街区地下室工程,其中地下二层地下室,地上17?30 等12栋塔楼组成,其中地下室建筑面积4450 属于超大面积的整体混凝土结构,长约300m,宽约90m,地下室负底板标高为-10. 45m, 土方回填后地下水位在-3.0m处(顶板均有水)。受温差、收缩、结构变形的影响产生多处裂缝,形成局部龟裂缝面产生渗水,为保证结构渗水修复工作顺利,特请某某某建工防水公司的专业补漏人员参加现场勘察,根据现场实际情况,将釆用水溶性聚氨酯灌浆处理。

二、渗漏情况

根据现场观查,渗漏主要体现在以下三个部位:

1、地下室顶板、底板的主要渗漏主要在EF栋与GH栋之间,此部位也刚好在预制

桩与冲孔桩交界处。

2、因本工程地下室顶板除筒体部分,顶板均为回填土,但渗漏部位均体现在露天

部分较多,塔楼较少,表面大部分均是无规则裂缝。

3、地下室底板后浇带、塔吊基础边也存在渗漏。

三、原因分析

1、地下室顶板渗漏主要原因分析

A、顶板混凝土抗渗要求不高,也间接结构产生表面龟裂;

B、受温差、收缩、结构变形的影响产生多处裂缝;

C、防水工程操作不当使顶板防水完成后局部还存在渗水。

2、地下室底板渗漏原因分析

A、大部份渗漏处在EF栋与GH栋预制桩与冲孔桩交接处;

B、地下室B区施工时,因补桩原因导致塔楼先施工至封顶才开始施工地下室工程,结构变形不协调,导致室内外交接处及高低跨产生裂缝,同时加剧了横向裂缝的扩展;

C、主要由于结构收缩、结构变形的影响产生多处裂缝。

D、减少地下室底板板防水层,对底板渗漏影响也很大。

四、材料选用

1、水溶性聚氨酯灌浆液与丙酮化学分析纯(适用于地下室底板及地下室顶板裂缝长度大于2米或裂缝宽度大于0. 2mm的裂缝);

2、速凝微膨胀水泥(适用于地下室顶板裂缝长度小于2米或裂缝宽度小于0. 2mm 的裂缝);

3、水泥基聚合物防水剂(在地下室顶板裂缝修补后的迎水面进行防水处理)。

五、材料简介

1、水溶性聚氨酯是山环氧乙烷或环氧丙烷开环共聚的聚瞇与异氛酸合成制得的一种不溶于水的单组分灌浆材料。该材料适用范围广泛,无污染。

六、人员组织

本工程地下室面积约44000耐,受温差、收缩、结构变形的影响产生多处裂缝,考虑到顶板的特殊性,将由专业分包单位来完成补漏分项工作。经多方了解,将由广州市白云建工防水公司来完成地下室结构漏渗修复此项工作。

七、施工工艺流程

将照明灯引入施工面寻打出裂缝部局并做好标记一在地下室架好通风设备一凿去缝表面的松动混凝土及杂物,并用水清洗干净缝口一用速凝微膨胀水泥补平一每一定距离用冲击电钻钻孔深100mm①14mm孔一用14mm灌浆咀埋入孔中一再用电动压力机将水溶性聚氨酯,从灌浆咀注入渗水裂缝内一注浆时缓慢进行一直至有浆料开始从裂缝渗出来为止一检查清理。

八、施工步骤

1、寻找裂缝:先用清水清洗干净,待基面全部清理干净,表面稍干时,仔细寻找裂缝。

2、沿裂缝钻好孔,埋好灌浆咀。

3、灌浆咀埋设时应用工具紧固并保证咀头的橡胶部分及孔壁在未使用前干燥,否

则在紧固时容易引起打滑。

4、进行水溶性聚氨至灌浆液(氛凝)回灌引流管洞使之止水密实。

九、施工中应注意的问题

1、在寻找裂缝前,首先应对裂缝进行分析,并按裂缝宽度、长度的不同分别取蕊,以确定裂缝深度发展规律。如非贯穿裂缝且深度较浅,可以作表面处理。

2、寻找裂缝是一项繁琐、细致的工作,如表面不易干燥,可以用喷灯烘干,用角磨机磨光周边,裂缝处因含有水份,立即可以发现,此办法即提高了工作效率, 乂可确保每一分区无遗漏。

3、裂缝修补:灌浆液应从每一枚针头开始(结构立面山下往上灌注),当浆液从微孔处冒出时,应立即停止,移入第二枚继续灌注,依次向前进行。在灌注过程中,如果浆液已灌满相邻的针头位置,可以跳开不注;如注浆后发现裂缝两端仍有继续延伸、或有裂缝与其相交义,应在该位置补孔,重新注浆。这样,整条裂缝的第一次注浆才算结束。

4、为使裂缝内注满浆液,应进行第二次注浆,第二次灌注应与第一次间隔一段时

间(约30分钟),必须在浆液凝固前完成,如第二次灌注后,浆液仍不能愈合, 应在该位置重新钻孔注浆。

5、裂缝内注满浆液后拨下高压注浆管,其止水针在没有压力的情况下能自动封闭。

6、注浆三后,剔除止水针头,用避水通防水砂浆抹平压光,恢复成板面平。

十、注浆时应注意的问题:

1、当一枚针头在灌注较长时间后(约5分钟后),浆仍未从裂缝内冒出,应停止灌注,间隔一段时间后再进行,如仍未灌满,应检查钻孔是否与埋管线交义、板底是否有孔洞等情况,待查明原因后再进行灌浆。

2、灌注时应严密注视灌注机的工作压力表,如超过额定压力(350kg以上),应停机后再进行,如压力仍居高不下,应检查钻孔是否与裂缝完全交义。

3、聚氨酯是遇水膨胀材料,工作时应穿戴好防护用具,如手套、护目镜等。表面清理及设备维护。

4、待浆液凝固后,表面应及时清理。

5、灌注机连续使用最多不超过10小时,如中途停止工作超过30分钟,应及时清

理机械,清洗可用专用清洗剂或丙酮等。

十一、文明与安全措施

1、防护堵漏分项工程应山专业队伍完成,操作施工人员必须戴好安全帽、皮手套、穿软底鞋,必须准备好有关防毒、防安全用具。

2、补漏材料为有机可燃物,施工现场严禁吸烟,杜绝火种,并配备灭火器等消防设施。

3、遵守建筑安全企业的全部操作远程,遇事及时报告工地领导,协商解决。十

二、资料整理

1、对于地下室渗漏的部位,必须在图纸中标注清楚,注明裂缝方向、部位、裂缝宽度等。

2、做好施工纪录,详细注明裂缝修复部位、长度、裂缝宽度及施工时间及其施工方法。

3、对原材料厂家证明、合格证及有关检验报告进行收集与整理。

地下室渗漏处理方案

目录 一、工程概况 (2) 二、编制依据 (2) 三、渗漏处理方案 (2) 四、工程验收 (6)

一、工程概况 第二教学楼地下室结构形式为钢筋混凝土框架结构。由于施工过程中多种原因,造成地下车室后浇带、外墙等部位出现渗漏。 二、编制依据 1、施工现场条件和实地勘察资料; 2、《建筑防水工程手册》、《新型防水建筑材料实用手册》; 3、地下工程防水技术规范(GB50108—2008) 4、地下防水工程质量验收规范(GB50208—2011) 5、混凝土结构工程施工质量验收规范(GB50204—2015) 三、渗漏处理方案 遵循“防、排、截、堵相结合,刚柔相济,因地制宜,综合治理”的原则 1、渗漏原因分析及治理方案的选择 (1)该地下室原柔性防水层已破损,部分已失去防水效果,水源从细微的结构裂缝渗入,这是导致渗漏的根本原因,特别是对钢筋砼地下室内有漏水点和线流的部位应采用注浆堵漏办法解决。因为处于外界水环境中的建筑结构因其混凝土结构存在裂缝、蜂窝、空洞等混凝土缺陷,当外层防水层破坏,上述混凝土缺陷必然成为渗透水通道造成洞内渗漏;对于地下建筑,建筑物外层防水的修复几乎是不可能的,因为一方面渗漏点难以确定准确位置、二来修复外防水层的费用巨大到绝对难以承受的程度;因此,采取建筑内部堵漏防水的处理方案无论是从技术上还是从经济方面都是砼结构漏和线流最佳的处理方法。 (2)遇水膨胀固化聚氨酯灌浆堵漏技术则是处理一般建筑渗漏的经济、有效的方法。具体方案如下:

灌浆头 混凝土混凝土裂缝 遇水固化有机灌浆材料 混凝土裂缝灌浆堵漏示意图 30~50MM 混凝土裂缝 灌浆孔位 200~250梅花型布孔 混凝土缺陷 (蜂窝、孔洞等) 混凝土裂缝、缺陷灌浆堵漏平面布孔示意图

地下室防水维修方案

地下室防水维修方 案 1 2020年4月19日

绿城全运村Z-2二期(R18地块)地下室防水维修方案 2 2020年4月19日

一、工程概况: 绿城全运村Z-2二期(R18地块)项目部分地下室已完成侧墙及顶板的防水施工,部分防水完成的部位都以完成回填土。经检查地下室普遍存在侧墙及顶板渗漏的问题。渗漏维修范围内未完成土方未回填的,能够进行检查破损并完成防水维修。本施工方案是针对以上已完成的地下室防水工程且已经完成回填土的渗漏维修。 二、在背水面进行防水维修的方案: 为了节约维修成本、加快维修进度,首先考虑在背水面进行防水维修的方案,即在地下室室内进行防水维修,具体方法如下: 3 2020年4月19日

1、全面检查渗漏部位,清理漏水部位,漏出漏水部位和漏水走向,用标记画出涌水部位、渗水部位和漫渗部位。按漏水程度和施工现场情况确定防水维修范围。在较为明显的裂缝处、漏水点、涌水部位进行高压注浆。 2、为了保证维修进度,采用进口高压注浆泵2台(≥400kg/cm2压力泵)注浆。 3、注浆材料采用聚氨酯类,该产品外观为浅黄色至琥珀色透明液体。它是由强力聚氨酯预聚物与多种助剂配合而成的单组份高压堵漏材料,一种快速高效既能堵漏又能固结补强的高分子弹性材料。可应用于各种工程中起堵水防渗加固作用。该注浆材料的特点: (1)该材料具有良好的亲水性。能与水反应,同时生成CO2气体,并逆水而上沿来水通道渗透扩散,与周围的混凝土,砂,土等固结,快速硬化形成不透水的固结层,已广泛应用于封堵大压力的涌水与阻止混凝土中的流水及水的渗透。 (2)该材料与混凝土及土粒粘结力大,可得高强度的弹性固结体,因此能充分适应混凝土或其它基层的变形,使其不易发生龟裂,崩塌而得到的加固初强。 4 2020年4月19日

外墙渗水维修方案

外墙渗水修整措施 目前建筑外墙渗漏水问题已成为建筑工程当前突出的质量通病之一。本工程自建成投入使用以来,外墙渗漏水现象较为突出。因此,针对最近几次雨后观察及修整的效果来看,特别是对窗框两侧剔凿后重新填实修补来看,取得了较不错的效果。现对其余外墙渗漏水的漏点观察并对相关原因进行分析,特提出以下整改措施,希望能有效控制本工程外墙渗漏水问题。 一、现象与部位 1、外墙面砖粘贴采用勾缝工艺,易产生下凹不平处,遇较长时间的连续降雨,雨水会沿墙面的下凹处渗入墙体出现渗漏。 2、框架柱与后砌墙交界处,室外地面与房间交界处,外墙伸缩缝以及外墙面的各种施工预留洞处理不当也极易产生渗漏。 3、外墙砖的耐渗透性差,外墙墙面砖勾缝不严实也为雨水渗漏提供通道。特别是部分窗台处的面砖勾缝不严实。 4、部分室外雨水管破裂,雨水顺墙面下流且水量过大,渗入墙体。 5、部分外窗窗框过水洞预留不规范,雨后窗框仍存有积水,且窗框相接处密封胶不严密或开裂,雨水顺安装窗框的胀栓孔渗漏进入墙体。 6、部分檐口处理不到位,存在当出现大雨量时有雨水浇墙的情况。 二、因在前期施工过程中,对外墙设计工程做法进行了变更,取消了外墙保温,墙体整体厚度变小,墙体保温隔热性能较差,防潮性能降低。本工程外墙砖的耐渗水性比较差,极易产生渗水现象。窗框在安装时四周发泡胶未打满,也是外墙窗框四周漏水的主要原因之一。

综合以上渗漏原因分析,遵循“防、堵、疏、排、截”科学治渗漏水的五字原则,特对外墙雨水渗漏采取以下维修措施: 一、“防”。外墙面砖轻度渗水,可将建筑物表面尘土清理干净,在干燥的基础上喷或刷不少于两道稀释后的有机硅乳液防水剂,厚度不小于1.2mm(按产品说明书试配)。对严重渗漏水应分析原因,如因面砖吸水率过大,可按轻度渗漏水处理方法的要求对整体墙面喷刷有机硅乳液防水剂。 二、“堵”。对前期因渗水,墙体发生冻胀产生的墙面空鼓、开裂部位应铲除面砖和基层,重新贴砖、勾缝。对较小面积空鼓部位可以重新清理砖缝,对勾缝不严实砖缝重新勾缝。特别是要对所有外窗窗台处的砖缝和阳角处进行全数检查,对勾缝不严或开裂部位用1:2水泥砂浆勾缝,勾缝时必须要挤填密实。对涂料窗台开裂部位刷有机硅乳液防水剂两道(对裂缝大于3mm缝隙应先采用抗裂砂浆或外墙防水腻子刮填密实,然后辊刷涂料,干燥后再涂刷有机硅乳液防水剂)。 三、“疏”。对室外地面与房间交界处的散水和框架梁与后砌墙的交界处,增加排水坡度,或者对雨水管落水部位进行疏导。特别是对建筑周围的散水或绿化回填土部位进行查看,对下沉部位立即回填修复,回填土采用2:8灰土回填夯实,避免因积水过多长时间浸泡外墙面而产生渗漏水现象。 四、“排”。对破损的雨水管进行重新更换,并全数检查雨水管排水情况,接头部位是否有渗漏水。另外,对屋面檐口及落水斗进行全面检查,是否排水通畅,避免因堵塞造成雨水溢出而产生雨水浇墙现象。

地下室渗水处理方案

一、工程概况 地下室渗漏治理方案,主要用于地下室及地下停车场。由于基础产生不均匀沉降和位移,使变形缝(伸缩缝)墙体、底板和顶板及穿墙管部位产生大量漏水,因此必须尽快采取快速有效的防水堵漏措施,使建筑物地下室达到滴水不漏,以满足使用的要求。 二、施工缝(变形缝)渗漏治理方案 1、施工缝渗漏情况分析 地下工程施工缝(变形缝)是极易产生漏水的特殊部位,漏水产生的原因主要有以下几个方面: (1)地下工程变形过大,超过允许变形范围,主要是热胀冷缩及基础的不均匀沉降。 (2)地下室变形缝在施工过程中产生的快速位移,引起橡胶止水带的损坏。 (3)由于浇捣混凝土时没有达到密实程度,产生了疏松,狗洞、蜂窝等现象,形成了渗漏水的通道。 (4)橡胶止水带硫化不完全,时间久后产生老化断裂,或在施工时被钢钎凿坏。 伸缩缝一旦渗漏,即表明整个止水带失效,因此必须进行全面全缝周长的渗漏治理才能有效。 2、防水堵漏方案 根据上述渗漏原因分析,本防水堵漏方案采用先注浆止水,后用高分子密封材料柔性保护,最后采用刚性保护的措施。 防水堵漏方案如下: (1)清理基层: 将伸缩缝中原有材料及杂质清除到规定深度(一般为7~10cm深),用水冲洗干净。 (2)固定注浆通道及注浆管: 用快速堵漏剂(液体、粉状均可)拌和32.5级以上普通硅酸盐水泥固定注浆通道—PE泡沫条,在固定PE泡沫条时,每相隔50cm左右埋设一根注浆管。注浆管采用Ø10~13 mm的耐压橡胶软管,该管既作为引水管又作为注浆管用。

(3)注浆堵漏: 从底部开始注高分子注浆材料—注浆堵漏王,注浆压力控制在0.3~0.5MPa之间,待注浆的旁边一孔冒浆时可停止注浆,关闭阀门,再从另一孔注浆,然后依次循序进行,待全部注浆完毕后观察有无渗漏,如个别地方仍有渗漏可以从最近一孔补充注浆直到不漏为止。 (4)割注浆管: 注浆24h后在确认无渗漏的情况下,割掉所有注浆管,用喷灯烘干界面。 (5)清理界面: 用钢丝刷清理杂质及由于喷灯烘烤时产生的表皮杂屑。 (6)施工柔性材料: 在缝内施工50~60mm厚PG321双组份聚硫密封剂,外贴T型宽300mm、厚20mm双组份聚硫密封剂。 待聚硫密封剂固化后,用抗压密封剂作为最后一道半刚性保护层。 处理部位如下图:

最新地下室常见渗水原因及处理方法【精选】整理版

地下室常见渗水原因及处理方法 地下室就是位于地下的房间,由于地下的潮湿及阴暗,地下室出现渗水的状况是很常见的,那么地下室渗水的原因都有哪些?主要出现在哪几个地方呢?希望能够帮助大家 顺利解决地下室渗水问题。 一、地下室渗水的常见部位: 常见的地下室渗水部位大都出现在一些特殊部位,降水较多的雨季室外管道堵塞或路面排水不畅时出现。主要出现在以下部位: 1、外墙的墙根部位; 2、在地下室变形缝两侧的墙体部位; 3、穿越地下室外墙的下水管道; 4、穿越地下室外墙的暖气管道; 5、散水与外墙的交接处;

6、砌筑不密实的个别墙面。 二、地下室渗水的原因分析: 对地下室外墙渗水的原因分析地下室外墙渗水的原因是比 较复杂的,它既受到施工质量的影响又受到建筑物周围外界因素的影响,对上述不同的渗水问题有不同的原因: 1、外因方面,如果建筑物外围的表水(如雨水、生活用水)不能及时排走渗入地下或地下管道漏水,导致建筑物地下室外墙长时间受水,而出现渗水; 2、内因方面(工程本身): (1)墙根部位渗水、主要是内外墙抹灰时对墙根部位清理不干净导致外墙防水砂浆抹不到底部或墙根部位抹灰不密实,内墙抹灰与地面面层连接处有缝隙,而造成渗水,特别是墙根部标高与地下室室内地面的标高很接近时,这种情况更容易出现; (2)变形缝处渗水、主要是由于变形缝处防水措施没有做好,

导致室外地下水进入变形缝,从缝两侧的墙体渗入地下室; (3)穿越外墙的管道渗水、是由管道预留孔洞堵塞不密实, 当雨水较多的夏季或管道漏水时,地下水沿管道壁外表面渗入室内; (4)外墙散水部位漏水、是由于外墙外侧的防水砂浆与室外 踢脚接槎部位低于散水或与散水平齐,而接槎部位经常接不好,有时接不上,当散水开裂或散水与勒脚的缝隙没有用油膏添缝时,遇到大雨就会导致地下室渗水; (5) 个别墙面漏水、是由于在墙体砌筑时砂浆不饱满,砌体间形成通缝,雨水从缝隙渗入。 三、地下室渗水的处理方法: 1、对墙根部位的渗水情况:首先,在砌筑地下室墙体时, 要保证砌体砂浆的饱满度,避免从砖缝漏水;其次,在外墙内外侧抹灰前,应将根部处理干净,保证根部抹灰密实、到位,必要时在墙外侧与基础交接的阴角部位做成八字角;其加载中...内容加载失败,点击此处重试加载全文 次,要保证墙外侧防水砂浆的底部标高比地下室室内标高低,

地下室底板渗漏修补方案讲解

世茂·铂翠湾D-8-2地块希尔顿酒店项目地下室底板渗漏修补方案 编制人: 审核人: 审批人: 编制单位:长沙世茂希尔顿酒店项目经理部 编制日期:2015.10.29

目录 1. 工程概况 (2) 2 施工准备 (3) 2.1 原因分析及裂缝定性 (3) 2.2 主要机具 (3) 2.3 材料选用 (3) 3 施工措施 (6) 3.1 布孔 (6) 3.2钻孔 (6)

1. 工程概况 长沙世茂希尔顿酒店工程位于岳麓区,紧临银盆岭大桥和湘江,南侧为岳麓大道,北侧为安居路,西侧为岳北路。本工程总用地面积1.88万m2,总建筑面积14.4629万平方米,其中地下3层建筑面积3.4249万平米,地上51层面积11.0380万平米;由一栋塔楼(51层,建筑高度241m)和商业裙房(5层,建筑高度23.8m)组成,是集商业、超高层写字楼及酒店等各种功能于一体的建筑综合体,建成后将成为长沙市河西地标性建筑。 本工程地下室底板板面标高为-14.300,板厚为800mm。混凝土强度等级C40,抗渗等级P8;基础垫层后100,混凝土强度等级C15。 参与本工程的单位如下:

2 施工准备 1、按现行规范要求,掌握工程原防、排水系统的设计及施工有关资料。调查渗漏水现状,了解工程周围环境及水文地质情况,分析渗漏水原因,制定渗漏水治理方案。 2、做好人员、机具、材料工作,材料采用UPC-203单液型水性聚氨酯注浆液。 3、有降、排水条件的,先做好降、排水工作。 4、施工时按“先顶后墙再底板”的顺序进行,避免破坏原有完好的防水层。 5、施工严格实行三检制,上道工序未经验收合格,不得进入下道工序施工。 6、施工队必须具有防水专业资质,施工人员必须持证上岗。 7、按规定制定劳保及安全措施。 2.1 原因分析及裂缝定性 1、温度控制措施养护不当,没有达到预期的目的,造成底板出现裂缝。 2、塔楼与裙房是两个独立受力体系,此处裂缝刚好平行于塔楼,可能是由于建筑物沉降不均所致。 3、经设计确认,该裂缝定性为非受力裂缝,依其形态可归为静止裂缝,应按照加固规范要求进行处理。 2.2 修补方法 该裂缝依其形态可归为静止裂缝,按照《混凝土结构设计加固规范》,应采用注射法修补,即以一定的压力将低粘度、高强度的裂缝修补胶液注入裂缝腔内。此方法适用于O.1mm≤ω≤1.5mm静止的独立裂缝、贯穿性裂缝以及蜂窝状局部缺陷的补强和封闭.注射前,应按产品说明书的规定,对裂缝周边进行密封。 2.3 主要机具 1、注浆设备:轻型手提式灌浆机。 2、其它附属设备:手提电钻、射钉枪、五金小工具、配电设备、移动式脚手架等。 2.4 材料选用 裂缝修补材料应符合下列规定: 1、改性环氧树脂类、改性丙烯酸酯类、改性聚氨酯类等的修补胶液(包括配套的打底胶和修补胶)和聚合物注浆料等的合成树脂类修补材料,适用于裂缝的封闭或补强,可采用表面封闭法、注射法或压力注浆法进行修补。 2、超细无收缩水泥注浆料、改性聚合物水泥注浆料以及不回缩微膨胀水泥等的无

地下室顶板渗漏处理方案样本

沣科花园DK-A( 第二标段) 地下车库顶板防渗漏处理方案 一、工程概况: 建设单位: 西安沣东房地产开发有限公司 勘察单位: 机械工业勘察设计研究院 设计单位: 北京国科天创立筑设计院有限公司 监理单位: 陕西中建西北工程监理有限责任公司 施工单位: 陕西省外经贸实业集团有限公司 工程地址: 本工程位于陕西省西咸新区科源东路以西, 沣东小学以北。 地下建筑层数: 一层, 建筑高度5m 工程用途: 地下一层为车库, 地上部分为住宅及商业。 建筑体系: 高层四栋剪力墙结构, 抗震详结构图; 多层为一栋框架结构, 抗震详结构图。 建筑室内标高: ±0.000相当于绝对标高详建施。 建筑面积: 26144.12m2 二、建筑结构安全等级及设计使用年限 1.建筑结构安全等级: 二级 2.结构设计使用年限: 50年 3.结构抗震设计类别: 丙类 4.地质基础设计等级: 丙级 5.结构抗震等级: 三级

6.地下室防水等级: 二级 三、编制依据 1.《地下室防水工程质量验收规范》 2.《地下室防水技术规范》 3.《建筑质量通病防治手册》 四、楼面龟裂渗水产生原因 现象: 楼面发生肉眼不可见的龟裂, 裂缝宽度在0.1mm以下, 发现龟裂现象是经过楼面渗水后判断的。 产生原因分析: 1、混凝土原材料质量方面( 本工程使用商品混凝土供应) ( 1) 水泥凝结或膨胀不正常, 产生裂缝。 ( 2) 骨料中含泥量过多: 施工过程中沙、石子材料已经过筛, 含泥量过大能够排除。 ( 3) 碱性骨料有可能与碱性很强的水泥起化学反应, 生成有膨胀能力的碱——硅凝胶而引起混凝土膨胀破坏, 产生裂缝。 ( 4) 施工过程中采用的泵送混凝土, 水灰比、塌落度过大产生裂缝。 (5)砼浇筑振捣过程控制不佳或砼浇筑后养护不到位产生裂缝。( 6) 后浇带处渗水产生的原因是浇筑时夹渣清理不净或有灰尘未清理。 ( 7) 车库顶板与主楼交接处渗水的原因是浇筑时夹渣清理不净或未按施工方案进行施工。

地下室顶板裂缝渗水修补技术方案

裂缝渗水修补方案 一、工程简况 某某某新城C7、C8、C9街区地下室工程,其中地下二层地下室,地上17~30等12栋塔楼组成,其中地下室建筑面积4450㎡,属于超大面积的整体混凝土结构,长约300m,宽约90m,地下室负底板标高为-10.45m,土方回填后地下水位在-3.0m处(顶板均有水)。受温差、收缩、结构变形的影响产生多处裂缝,形成局部龟裂缝面产生渗水,为保证结构渗水修复工作顺利,特请某某某建工防水公司的专业补漏人员参加现场勘察,根据现场实际情况,将采用水溶性聚氨酯灌浆处理。 二、渗漏情况 根据现场观查,渗漏主要体现在以下三个部位: 1、地下室顶板、底板的主要渗漏主要在EF栋与GH栋之间,此部位也刚好在预制桩与冲孔桩交界处。 2、因本工程地下室顶板除筒体部分,顶板均为回填土,但渗漏部位均体现在露天部分较多,塔楼较少,表面大部分均是无规则裂缝。 3、地下室底板后浇带、塔吊基础边也存在渗漏。 三、原因分析 1、地下室顶板渗漏主要原因分析 A、顶板混凝土抗渗要求不高,也间接结构产生表面龟裂; B、受温差、收缩、结构变形的影响产生多处裂缝; C、防水工程操作不当使顶板防水完成后局部还存在渗水。 2、地下室底板渗漏原因分析 A、大部份渗漏处在EF栋与GH栋预制桩与冲孔桩交接处; B、地下室B区施工时,因补桩原因导致塔楼先施工至封顶才开始施工地下室工程,结构变形不协调,导致室内外交接处及高低跨产生裂缝,同时加剧了横向裂缝的扩展; C、主要由于结构收缩、结构变形的影响产生多处裂缝。 D、减少地下室底板板防水层,对底板渗漏影响也很大。

四、材料选用 1、水溶性聚氨酯灌浆液与丙酮化学分析纯(适用于地下室底板及地下室顶板裂缝长度大于2M或裂缝宽度大于0.2mm的裂缝); 2、速凝微膨胀水泥(适用于地下室顶板裂缝长度小于2M或裂缝宽度小于0.2mm 的裂缝); 3、水泥基聚合物防水剂(在地下室顶板裂缝修补后的迎水面进行防水处理)。 五、材料简介 1、水溶性聚氨酯是由环氧乙烷或环氧丙烷开环共聚的聚醚与异氰酸合成制得的一种不溶于水的单组分灌浆材料。该材料适用范围广泛,无污染。 六、人员组织 本工程地下室面积约44000㎡,受温差、收缩、结构变形的影响产生多处裂缝,考虑到顶板的特殊性,将由专业分包单位来完成补漏分项工作。经多方了解,将由广州市白云建工防水公司来完成地下室结构漏渗修复此项工作。 七、施工工艺流程 将照明灯引入施工面寻打出裂缝部局并做好标记→在地下室架好通风设备→凿去缝表面的松动混凝土及杂物,并用水清洗干净缝口→用速凝微膨胀水泥补平→每一定距离用冲击电钻钻孔深100mmΦ14mm孔→用14mm灌浆咀埋入孔中→再用电动压力机将水溶性聚氨酯,从灌浆咀注入渗水裂缝内→注浆时缓慢进行→直至有浆料开始从裂缝渗出来为止→检查清理。 八、施工步骤 1、寻找裂缝:先用清水清洗干净,待基面全部清理干净,表面稍干时,仔细寻找裂缝。 2、沿裂缝钻好孔,埋好灌浆咀。

外墙渗水修补方案

**********************外墙渗水 专项整改方案 一、工程概况 经过几次的实地勘察,*****次卧有两处地方渗水,一是卧室飘窗上方、二是次卧左墙下角。飘窗渗水有两个可能性1、上方的空调舱洞;2、外墙保温板渗水。次卧渗水主要是外墙腰线条出现倒坡产生积水造成。 二、处理方案 1、采用吊篮的形式进行外墙渗水修补。 2、采用高空吊绳的形式进行外墙渗水修补(建议不采用,原 因是现在施工条件不是很安全无捆绑绳锁地方)。 三、吊篮脚手架的搭设(必须由专业架子工搭设) 1、屋面挑杆的做法,挑杆为140㎜×6㎜槽钢,距槽钢前端20㎝处分别用2根长30㎝的钢管(φ48壁厚3.5mm)焊做20㎝宽槽口,距槽钢后端20㎝处,焊1根长30㎝的钢管(φ48壁厚3.5mm)与大横杆连接。挑杆伸出女儿墙1米,挑杆设置为外高里低,尾部用一根横杆穿入预埋环内,槽钢尾部将其尾部背住(也就是背杆),然后用钢管将每个吊架上的挑杆连成一个整体,挑杆端头均用木板铺垫。 2、屋面吊环采用φ16钢筋制作,其基本形状为倒U型,吊环出屋面板长度为650mm~700mm,上口宽度为150mm,吊环锚入现浇砼屋面板内50cm。 3、连接:用钢丝绳穿入手扳葫芦,挑梁自钢丝绳多绕不少于3圈,并用3个绳卡扣牢,绳卡方向正确,手扳葫芦挂钩挂在吊环(吊篮)上。

4、调整要求挑梁伸出长度与吊篮上吊环距离相等,钢丝绳竖直向下,手扳葫芦吊钩位于吊篮中间位置,以确保吊篮升降后平稳不向内和墙外倾斜。外墙装饰用的 5、钢丝绳卡规定要求布置卡牢,为防止断绳,每个手扳葫芦采用一根φ12.5的钢丝绳做保险安全绳,安全绳一头与吊篮的吊环连接,另一头与屋面上的预埋环连接,操作时屋面设有专人监护。 吊篮安装图:

地下室渗水常见问题及处理方法

地下室渗水常见问题及处理方法 地下室渗漏主要存在于施工缝、伸缩缝、后浇带、外墙等部位,主要是这些部位处理不好而产生的渗漏。施工缝浇筑砼前按常规方法处理,把表面凿毛,止水钢板清理干净,浇水湿润,浇筑时先用同强度等级石子砂浆接浆,保证施工缝接触良好。为保证施工缝处无渗漏,在地下室大面做防水式必须增设一道防水附加层,在放置橡胶止水带时确保止水带位置在构件厚度中间,止水带中线与伸缩缝中线重合。特别对水平伸缩缝,浇筑砼时一定注意,砼不能直接冲击橡胶止水带,以免止水带偏移造成渗漏。后渗带施工,主要抓住清理关,为了清理方便把后浇带位置的垫层有意留低100mm。为了防止漏浆,在后浇带两侧浇筑了通长砼带,对漏浆起到了良好的控制效果。地下室外墙渗漏易发部位有对拉螺栓处、贯通钢筋支撑处(或拉钩过长)、底板与外墙的阴角处、砼过振欠振的蜂窝等。针对伤处原因,在底板及外墙的钢筋隐蔽验收时,严禁出现外墙使用普通螺杆或贯通限位支撑钢筋。所有地下室外墙螺杆、管道均必须设有三道止水环。地下室外墙模板不能拆除过早,以免拆除过过程中导致止水螺杆松动,产生毛细孔。为了避免底板与外墙转角处出现渗漏,在300mm高砼导墙施工严把直把质量关,先吧底板砼浇筑到吊模下口处,待砼即将补凝时再浇筑导墙砼。导墙砼浇筑时必须振捣密实,吊模下口翻出的砼不能急于刮除,特别注意此时导墙根部的砼不能再振,以免出现吊脚,导致渗漏。为了控制外墙蜂窝及裂缝的产生,砼施工时要把握振捣和养护关。加强砼振捣,执行“快插慢拔”,严禁出现漏振或过振而引起蜂窝。加强抗渗砼的养护,派专人完成,保证砼表面保持湿润状态,养护时间不少于14天。最后进行外墙防水施工时,先进行结构外墙蓄水试验确保无渗漏,对有湿泽的地方增加一道防水涂料,对螺栓孔处,凿除小木块用1:2水泥砂浆修补,对阳角及施工缝处在大面防水前必须做一道防水附加层。 地下室顶部开裂渗漏水治理 地下室顶部开裂渗漏水属于典型的结构型渗漏水。可采用“钢柔相济,多道设防”的治理方法,即采用嵌填弹性密封材料与钢性防水材料相结合,最大限度地利用这些材料的特长,形成复合防水层,使已修补的裂缝不再受沉降变形等因素的影响而再度开裂渗漏。使用机械灌浆的方法,利用灌浆材料遇水高度膨胀的原理,使原来疏松的水泥结构组织变得密实,从而阻止地下水的渗入。达到防水防渗的效果。 改性环氧树脂灌浆液是用某种普通环氧树脂为改性主剂,采用高科技手段,在该树脂的部分端基嫁接亲水性基团,使普通环氧树脂形成一种具有亲水性和亲油性的新型树脂,用这种两性树脂配以增塑剂、促进剂、固化剂等配制而成的一种高强度的、能在有水混凝土裂缝进行补强化学灌浆的新材料。 材料特点: 1、强度高,粘结力强,收缩小,室温固化,化学稳定性好; 2、稠度低,可灌性大,从而可提高对细小裂缝的渗入能力; 3、对有水的裂缝表面具有良好的粘结性能; 4、环保型灌浆材料:固化物无毒、无味,施工用具用水和洗衣粉即可清洗干净。 应用范围: 1、适用于大坝、隧道、溢流面、堤坝、码头、地下室等混凝土裂缝的补强化学灌浆; 2、适用于松散岩层的基础、边坡、河道、油井的灌浆固砂补强。 3、文物、古建筑物的补强修复。 主要技术指标: 外观:无结块,颜色一致,无分层;固化时间:15—48h;

地下室渗漏处理专项工程施工方案

目录 1、编制依据 (3) 2、工程概况 (3) 2.1工程概况 (3) 2.2方案编制背景 (4) 3.施工部署 (4) 3.1项目部组织架构 (4) 3.2各岗位职责 (4) 3.3成立防渗漏修补检查小组 (5) 3.4防渗漏处理施工单位及材料选择 (5) 4、地下室渗漏原因分析 (5) 5、外部处理 (7) 5.1修复外部防水层 (7) 5.2积水抽排 (7) 6、混凝土裂缝处理 (8) 6.1混凝土裂缝检测 (8) 6.2混凝土裂缝处理范围 (8) 6.3混凝土裂缝处理措施选择 (8) 6.4打交错孔高压注胶施工 (9) 6.5聚合物修补砂浆粉刷施工 (10) 8、质量保证措施 (11) 9、安全文明施工 (11)

1、编制依据 2、工程概况 2.1工程概况 本项目为办公、商业综合体。用地面积为21071.041㎡,总建筑面积为179485㎡,其中地上105355㎡,地下74130㎡。地下共计五层,地上商业裙房2层,3栋高层建筑物21层:A塔建筑高度99.99m;B塔建筑高度99.99m;C塔建筑高度93.00m。

2.2方案编制背景 本工程A 塔、B 塔两栋主楼已接近封顶,混凝土成型效果总体良好,强度满足设计和规范要求。但结构墙体、楼板表面存在细微的裂缝且A 塔、B 塔肥槽回填上部存在防水层脱落及露天部位有明显存水现象,项目部管理人员在暴雨过后对地下室进行巡视,发现地下室外墙局部有微渗水现象,特针对渗水现象编制此方案。 3.施工部署 3.1项目部组织架构 技术室工程室安全室综合室材料室资料室 项目经理 苏 楠 项目总工 罗阳正工程经理胡小册 机电室管理员:高红晶劳动力管理员: 王东芳材料员:陈 淋电气质检:姜振华 陈燕青 王朝新 测量员:谭 程质检员:周爱军 王 迪试验员:石贵生 陈嘉诚 江良芳 技术员:郭 巍工 长:刘道英安全主管:宋少岩安 全 员:佘 印 穆普通资料员:牛玉翠暖通质检:王 征 宋秀江 黄超辉 周东成 3.2各岗位职责

地下室渗漏修补方案

目录 、地下室工况 、防水做法 (2) 2.1、原设计做法 ............................................. 2 .......... 2.2、现场实际做法 .......................................... 3 ............ 2.3、深化节点做法 .......................................... 4.. 三、地下室现场裂缝情况 (6) 四、现场地下室渗水情况 (7) 五、地下室堵漏方法 (7) 5.1、墙体堵漏 ............................................... 7.. 5.2、顶板堵漏 .............................................. 1..0.. 六、安全文明措施 (10)

地下室渗漏修补方案 一、地下室工况 本工程地下室外墙厚 500~350mm. 砼标号为:地下三层 C40P8.地下二层 、 地下一层 C35P8。地下室顶板厚度 550mm. 砼标号 C40P6。本工程设计为无梁 楼盖。 地下室外墙设计有卷材防水 、保护砖墙 、回填土 。 、防水做法 2.1、原设计做法 1、外墙防水设计 2、顶板防水设计

钢筋砼现浇顶板—→ 基层处理剂一道2mm 聚氨酯(非焦油型)防水涂料—→20 厚1:2.5 水泥砂浆保护层—→ 3mm 厚复合双面自粘防水卷材—→干铺纤维布一层—→70 厚C30UEA补偿收缩混凝土内配φ6双向钢筋@150随浇随抹平.每3m*3m 留分格缝.缝内嵌油膏 2.2、现场实际做法 1、外墙防水实际做法 钢筋砼外墙—→ 20 厚1:2.5 水泥砂浆找平层(砼表面平整光滑可取消)—→1mm 厚K11 防水涂料(裂缝处先加1mm 厚聚氨酯防水涂料 100mm 宽)—→基层处理剂—→3mm 厚热熔APP防水卷材—→ 20 厚1:2.5 水泥砂浆边砌保护墙边填实—→M5 水泥砂浆砌筑240 厚保护墙—→回填土 2、顶板防水 按设计做法.现场暂未施工。 3、外墙后浇带 本工程由于支撑腰梁爆破的砼渣配以细砂直接回填至地下室外侧.且地下三层、地下二层外墙与支护桩间距狭小.故需对外墙后浇带处先封盖铁皮。在地下一层回填时.B2~B4 楼外墙后浇带采取先浇筑砼后做防水及回填的方案。 1)、先回填后封闭的做法 后浇带凿毛、清理—→封盖1mm 厚镀锌铁皮—→3mm 厚热熔APP 防水卷材—→20 厚1:2.5水泥砂浆边砌保护墙边填实—→M5 水泥砂浆砌筑240 厚保护墙—→回填土—→外墙后浇带砼浇筑 2)、先封闭后浇带后回填做法

外墙、窗边渗漏处理专项方案

东航金叶苑(暂名)2#地块工程 外墙、窗边渗漏处理 专项方案 编制单位:上海建工七建集团有限公司 编制人员:冯荣华 编制日期:2014年7月16日

一、工程概况 1.1.工程性质 工程名称:东航金叶苑(暂名)2#地块工程 建设单位:上海东航置业有限公司 设计单位:上海大镜建筑规划设计有限公司 监理单位:上海一测建设咨询有限公司 施工总包:上海建工七建集团有限公司 1.2.工程概况 本地块位于黄浦江南延伸段WS5单元内(龙华机场内),整个项目由10幢21~24层住宅楼,1幢会所,一个游泳池及地下车库组成。东至规划六路(待建),西至天钥桥路,南至龙启路(待建),北至龙兰路(在建),拟建场地基本平整,根据业主提供的资料,场地内无地下管线穿越。 二、方案编制依据和编制范围 2.1.方案编制依据 《砌体工程质量验收规范》(GB50203—2011) 《建筑装饰装修工程质量验收规范》(GB50210-2001) 《建筑工程施工质量验收统一标准》(GB50300-2001) 《混凝土结构工程施工质量验收规范》(GB50204-2011) 《建筑施工高处作业安全技术规范》(JGJ80-91) 《建筑机械使用安全技术规程》(JGJ33-2011) 《施工现场临时用电安全技术规范》(JGJ46-2005) 2.2.编制范围 本方案适用于东航金叶苑(暂名)2#地块工程外墙渗漏修补。 三、施工措施 3.1.外墙渗漏 1、渗漏部位:填充墙砌体与钢筋混凝士框架梁、柱交接处的渗水 ●渗水原因: (1)填充墙砌筑时,砌体不易与框架梁柱镶嵌密实,尤其是在填充墙与梁底的交接部位,既无连接钢筋,又不易填嵌密实,是裂缝渗水的多发部位。 (2)墙砌体在砌筑时没有控制好施工质量,可能产生灰缝有透明缝、瞎缝和假缝等,导致雨水的渗漏。 (3)外墙面找平层有空鼓和裂缝存在,即使外刷大岩F-100型防水涂料,无法起到有效地防水效果,在雨天雨水在风压的作用下透过墙面后顺着找平层裂缝和空鼓位置往内渗漏。

地下室渗水处理方案

地下室渗水处理方案 一、工程概况 1、xx号楼地下室。项目建筑面积xxxm2。结构类型为30层框架结构,设1层地下室。地下建筑面积xxm2。 2、本工程±0.000相当于绝对标高148.40m,基础板底相对标高分别为-5.05m,局部承台底标高为-7.9m,集水井处为-6.65m。底板厚350mm,局部承台处1600mm,外墙板300mm。 3、本基地对工程有影响的地下水为深层的潜水,其主要补给来源为山水,地处山脚水位常年水位高,一般为4.5~6m。 4、设计地下室防水等级为二 级,采用C35P6砼和防水材料两道设防,临空且有附图层的地下室顶板参照种植屋面。底板防水采用1.5单面反应粘高分子防水卷材。 二、方案编制依据 1、国家标准GBJ108-87《地下工程防水技术规范》 2、国家标准GBJ208-83《地下工程防水施工及验收规范》 3、防水堵漏工程费用计算 4、《防水工程图集》 5、现行全国防水工程定额汇编 6、中国工程建设标准化协会标准CECS117:2000《贮液物构筑物变形缝设计规程》 7、国家建材行业标准JC483-92《聚 硫密封膏》 8、甲方有关技术质量及施工要求 三、渗漏原因 (1)、地下工程变形过大,超过允许变形范围,主要是热胀冷缩及基础的不均匀沉降。 (2)、地下室加强带在施工过程中产生的快速位移,引起隔断网的损坏。 (3)、支模钢筋造成底板渗漏水:为支设外墙板模板,在底板上埋设支模钢筋,施工后在底板上表面切割钢筋,由于钢筋没有保护层,形成化学腐蚀,造成严重渗水。(4)、蜂窝、麻面、沟洞未处理或处理不彻底导致渗漏:由于振捣混凝土不密实,出现蜂窝、麻面、沟洞而处理时,未剔松散混凝土没用掺外加剂的同比例细石砼修补即抹砂浆,且砂浆又不密实,导致混凝土疏松产生渗漏。 (5)、地下室剪力墙反高200-300mm处的施工缝在浇筑振捣不密实,造成渗漏。 (6)、钢筋保护层厚度不够造成渗漏:外部地下水通过底板外侧面很薄的钢筋保护层进入底板钢筋周围,钢筋腐蚀使砼有缝隙,顺钢筋方向,向地下室内部渗水。因此建议设计地下室时,底板外侧、外墙外侧钢筋保护层应严格按规范规定设置保护层并适当加厚,施工翻样、加工、绑扎钢筋时应取负差,避免钢筋由于胀模造成几乎无保护层。 (7)、施工工序安排不合理,后浇带未达到设计时间提前施工造成后浇带与主楼拉裂产生渗漏。 四、渗漏治理方案

地下室顶板裂缝渗水修补方案

裂缝渗水修补方案 一、工程概况 某某某新城C7、C8、C9街区地下室工程,其中地下二层地下室,地上17?30 等12栋塔楼组成,其中地下室建筑面积4450 属于超大面积的整体混凝土结构,长约300m,宽约90m,地下室负底板标高为-10. 45m, 土方回填后地下水位在-3.0m处(顶板均有水)。受温差、收缩、结构变形的影响产生多处裂缝,形成局部龟裂缝面产生渗水,为保证结构渗水修复工作顺利,特请某某某建工防水公司的专业补漏人员参加现场勘察,根据现场实际情况,将釆用水溶性聚氨酯灌浆处理。 二、渗漏情况 根据现场观查,渗漏主要体现在以下三个部位: 1、地下室顶板、底板的主要渗漏主要在EF栋与GH栋之间,此部位也刚好在预制 桩与冲孔桩交界处。 2、因本工程地下室顶板除筒体部分,顶板均为回填土,但渗漏部位均体现在露天 部分较多,塔楼较少,表面大部分均是无规则裂缝。 3、地下室底板后浇带、塔吊基础边也存在渗漏。 三、原因分析 1、地下室顶板渗漏主要原因分析 A、顶板混凝土抗渗要求不高,也间接结构产生表面龟裂; B、受温差、收缩、结构变形的影响产生多处裂缝; C、防水工程操作不当使顶板防水完成后局部还存在渗水。 2、地下室底板渗漏原因分析 A、大部份渗漏处在EF栋与GH栋预制桩与冲孔桩交接处; B、地下室B区施工时,因补桩原因导致塔楼先施工至封顶才开始施工地下室工程,结构变形不协调,导致室内外交接处及高低跨产生裂缝,同时加剧了横向裂缝的扩展; C、主要由于结构收缩、结构变形的影响产生多处裂缝。 D、减少地下室底板板防水层,对底板渗漏影响也很大。 四、材料选用

1、水溶性聚氨酯灌浆液与丙酮化学分析纯(适用于地下室底板及地下室顶板裂缝长度大于2米或裂缝宽度大于0. 2mm的裂缝); 2、速凝微膨胀水泥(适用于地下室顶板裂缝长度小于2米或裂缝宽度小于0. 2mm 的裂缝); 3、水泥基聚合物防水剂(在地下室顶板裂缝修补后的迎水面进行防水处理)。 五、材料简介 1、水溶性聚氨酯是山环氧乙烷或环氧丙烷开环共聚的聚瞇与异氛酸合成制得的一种不溶于水的单组分灌浆材料。该材料适用范围广泛,无污染。 六、人员组织 本工程地下室面积约44000耐,受温差、收缩、结构变形的影响产生多处裂缝,考虑到顶板的特殊性,将由专业分包单位来完成补漏分项工作。经多方了解,将由广州市白云建工防水公司来完成地下室结构漏渗修复此项工作。 七、施工工艺流程 将照明灯引入施工面寻打出裂缝部局并做好标记一在地下室架好通风设备一凿去缝表面的松动混凝土及杂物,并用水清洗干净缝口一用速凝微膨胀水泥补平一每一定距离用冲击电钻钻孔深100mm①14mm孔一用14mm灌浆咀埋入孔中一再用电动压力机将水溶性聚氨酯,从灌浆咀注入渗水裂缝内一注浆时缓慢进行一直至有浆料开始从裂缝渗出来为止一检查清理。 八、施工步骤 1、寻找裂缝:先用清水清洗干净,待基面全部清理干净,表面稍干时,仔细寻找裂缝。 2、沿裂缝钻好孔,埋好灌浆咀。 3、灌浆咀埋设时应用工具紧固并保证咀头的橡胶部分及孔壁在未使用前干燥,否

地下室底板渗漏修补方案38997

*****(一期)5、6号楼(含社区管理用房)、地下室、垃圾用房总承包工程地下室底板渗漏 修补方案 编制: 审核: 审批:

一、编制依据 1、*******·和院工程相关施工图纸; 2、*******·和院工程施工组织设计; 3、建筑工程施工工艺标准; 4、建筑工程施工质量验收统一标准(GB 50300-2013); 5、《地下防水工程质量验收规范》(GB50208-2011); 6、《地下工程防水技术规范》(GB50108-2011); 7、防水构造相关图集; 8、本公司的防水体系及要求; 二、工程概况 三、地下室底板渗漏修补方案 1.渗漏概况 地下室底板渗漏主要是底板部分零星裂缝处的渗漏,该部分渗水从地坪裂缝渗出,继而造成地下室底板部分低洼处存在少量积水。 地下室底板渗水主要存在于D-L~D-K轴、D-18~D-24轴区域(裂缝较多)、D-6~D-18轴区域(裂缝较少)。 2.渗水修补方案

地下室底板渗水是是建筑施工过程中的常见问题,同时也是施工重难点。针对地下室底板渗水,前期已通过对底板裂缝打“止水针”进行修补,取得了一些效果,但是任然有些部分存在渗漏。 鉴于此,对于地下室底板渗漏采用开槽埋设PVC管的方法进行引流防渗漏。 (1)材料准备 DN50 PVC管,切缝机,水泥,砂浆,凿子,锤子,沥青麻丝,微膨胀C25细石混凝土,铁抹子。 (2)施工方法 1)确定切缝位置 首先对渗水处周围的裂缝进行观察统计,尽量将多个裂缝处的水通过切槽(支引流槽)汇入一根主引流槽引入集水井。如下图所示 切缝引流示意图 2)切槽方法 确定切槽位置后,先对切槽位置进行划线。然后采用切缝机沿划线位置切割500mm 宽的引流槽,引流槽按照0.5%坡度向集水坑方向找坡,最高处引流槽深度为35mm。切缝完成后对切缝内的混凝土进行打凿,尽量保证引流坡度和引流槽底部平整,对局部不平整的地方可采用砂浆修补平整。 3)加盖PVC管

外墙漏水维修方案

沈阳宜家家居 改造项目 外墙漏水维修方案 审批人:刘照军 日期:2014年8月6日 江苏南通三建集团有限公司

外墙漏水维修方案 一、工程概况: 本工程存在漏水点较多,包括:钢梯和墙面交界面的漏水、玻璃幕墙或排窗上沿的漏水等,几乎在建筑物四周都能看到漏点的水渍痕迹,维修需要全面检查。 二、漏水原因分析: 根据现场勘查,墙面漏水可能存在原因主要有: 1、结构和钢梯的沉降不均,造成钢梯休息平台钢梁和墙面结构连接处的原防水结构出现开裂,造成漏水,漏水现象为存在各个漏水点。上图节点1。另一种可能为雨水经过玻璃门,流入门槛中,进而流入室内。 2、本工程的外墙为横板,存在有竖向伸缩缝,该缝隙在雨雪天气,在斜向风力作用下,会将雨水灌入缝隙中,雨水顺着缝隙向下流淌,最终流入和窗体收边的交界处,该处如胶体开裂,雨水将进入到收边中,从而沿收边接缝处流入室内,漏水现象为存在各个漏水点。上图节点2和节点4,节点4为窗上方收边分段施工的接缝。 1 3 2 4

3、墙面结构在重力或长期的热胀冷缩作用下,幕墙或排窗四周的收边尤其上部的收边发生变形或移位,造成收边和墙面连接用的结构胶开裂,见节点3处,雨水将顺着开裂的缝隙流入窗子上面的收边中,从而在节点4的位置流入室内,漏水现象为存在各个漏水点。 三、施工方案 根据以上分析,我公司计划采取的维修方法为: 1、将钢梯和墙面原防水节点进行检查,发现防水节点开裂或损坏的,计划将该处防水节点进行拆除,然后采用重新加工的防水收边进行施工。在楼梯位置的铝合金门的下门框上安装防雨软垫,防止雨水经门扇流入门槛,然后将钢梯平台和门槛连接处,以及下部存在的缝隙处进行切割,然后向缝隙填灌密封胶。

外墙裂缝渗水修补方案

外墙裂缝渗水修补方案 目前建筑外墙渗漏水问题已成为建筑工程当前突出的质量通病之一。本工程自建成投入使用以来,外墙渗漏水现象较为突出。因此,针对最近几次雨后观察及修整的效果来看,特别是对窗框两侧剔凿后重新填实修补来看,取得了较不错的效果。现对其余外墙渗漏水的漏点观察并对相关原因进行分析,特提出以下整改措施,希望能有效控制本工程外墙渗漏水问题。 一、现象与部位1、外墙面砖粘贴采用勾缝工艺,易产生下凹不平处,遇较长时间的连续降雨,雨水会沿墙面的下凹处渗入墙体出现渗漏。 2、框架柱与后砌墙交界处,室外地面与房间交界处,外墙伸缩缝以及外墙面的各种施工预留洞处理不当也极易产生渗漏。 3、外墙砖的耐渗透性差,外墙墙面砖勾缝不严实也为雨水渗漏提供通道。特别是部分窗台处的面砖勾缝不严实。 4、部分室外雨水管破裂,雨水顺墙面下流且水量过大,渗入墙体。 5、部分外窗窗框过水洞预留不规范,雨后窗框仍存有积水,且窗框相接处密封胶不严密或开裂,雨水顺安装窗框的胀栓孔渗漏进入墙体。 6、部分檐口处理不到位,存在当出现大雨量时有雨水浇墙的情况。 二、因在前期施工过程中,对外墙设计工程做法进行了变更,取消了外墙保温,墙体整体厚度变小,墙体保温隔热性能较差,防潮性能降低。本工程外墙砖的耐渗水性比较差,极易产生渗水现象。窗框在安装时四周发泡胶未打满,也是外墙窗框四周漏水的主要原因之一。

综合以上渗漏原因分析,遵循“防、堵、疏、排、截”科学治渗漏水的五字原则,特对外墙雨水渗漏采取以下维修措施: 一、“防”。外墙面砖轻度渗水,可将建筑物表面尘土清理干净,在干燥的基础上喷或刷不少于两道稀释后的有机硅乳液防水剂,厚度不小于1.2mm(按产品说明书试配)。对严重渗漏水应分析原因,如因面砖吸水率过大,可按轻度渗漏水处理方法的要求对整体墙面喷刷有机硅乳液防水剂。 二、“堵”。对前期因渗水,墙体发生冻胀产生的墙面空鼓、开裂部位应铲除面砖和基层,重新贴砖、勾缝。对较小面积空鼓部位可以重新清理砖缝,对勾缝不严实砖缝重新勾缝。特别是要对所有外窗窗台处的砖缝和阳角处进行全数检查,对勾缝不严或开裂部位用1:2水泥砂浆勾缝,勾缝时必须要挤填密实。对涂料窗台开裂部位刷有机硅乳液防水剂两道(对裂缝大于3mm缝隙应先采用抗裂砂浆或外墙防水腻子刮填密实,然后辊刷涂料,干燥后再涂刷有机硅乳液防水剂)。 三、“疏”。对室外地面与房间交界处的散水和框架梁与后砌墙的交界处,增加排水坡度,或者对雨水管落水部位进行疏导。特别是对建筑周围的散水或绿化回填土部位进行查看,对下沉部位立即回填修复,回填土采用2:8灰土回填夯实,避免因积水过多长时间浸泡外墙面而产生渗漏水现象。 四、“排”。对破损的雨水管进行重新更换,并全数检查雨水管排水情况,接头部位是否有渗漏水。另外,对屋面檐口及落水斗进行全面检查,
