混凝土应急预案引言概述:混凝土是一种常用的建筑材料,广泛应用于各种工程项目中。
然而,由于各种原因,如天灾、人为破坏等,混凝土结构可能会发生事故或紧急情况。
为了保障人员安全和减少损失,制定一份完善的混凝土应急预案至关重要。
本文将从五个方面详细阐述混凝土应急预案的内容和步骤。
一、事前准备1.1 安全培训:混凝土施工人员应接受相关的安全培训,了解混凝土施工的风险和安全操作规程。
培训内容包括但不限于安全意识、紧急情况处理和急救知识等。
1.2 设备检查:在施工前,必须对使用的混凝土搅拌机、输送泵等设备进行全面检查和维护。
确保设备正常运行,减少故障发生的可能性。
1.3 应急物资准备:准备好必要的应急物资,如灭火器、急救箱、应急通讯设备等。
确保在紧急情况下能够及时采取措施。
二、事故应对2.1 紧急通知:在事故发生时,立即通知相关人员和部门,包括工地负责人、安全主管、施工人员等。
确保信息传递迅速和准确。
2.2 人员疏散:根据事故情况,采取适当的人员疏散措施。
制定合理的疏散路线和集合点,并指派专人负责引导和组织人员疏散。
2.3 紧急救援:在事故发生后,立即启动紧急救援措施。
组织专业救援人员进行施救,并提供必要的急救措施。
同时,与相关部门和医院保持紧密联系,确保伤员及时得到救治。
三、事故调查与分析3.1 事故记录:对事故发生的过程进行详细记录,包括事故发生时间、地点、原因等。
确保事故信息的准确性和完整性。
3.2 事故调查:成立专门的事故调查小组,对事故进行全面调查和分析。
找出事故的主要原因和责任人,并提出改进建议,以避免类似事故再次发生。
3.3 事故报告:根据调查结果,编写事故报告并提交相关部门。
报告中应包括事故的详细描述、原因分析和改进措施等内容。
四、事后处理与整改4.1 事故处理:根据事故的性质和情况,采取相应的处理措施。
包括清理现场、修复受损结构、恢复施工等。
4.2 整改措施:根据事故调查结果和报告建议,制定相应的整改措施。
一、预案编制目的为确保混凝土浇筑过程中的安全生产,提高应对突发事件的能力,降低事故损失,特制定本预案。
二、适用范围本预案适用于我单位在混凝土浇筑过程中的各类突发事件,包括但不限于:停电、机械故障、火灾、人员伤亡、自然灾害等。
三、组织机构及职责1. 应急指挥部(1)总指挥:由项目负责人担任,负责全面协调和指挥应急工作。
(2)副总指挥:由技术负责人、安全负责人担任,协助总指挥工作。
(3)成员:各相关部门负责人及现场负责人。
2. 应急救援小组(1)现场救援小组:负责现场救援工作,包括人员救助、现场清理等。
(2)医疗救护小组:负责受伤人员的救治工作。
(3)通讯联络小组:负责应急信息的收集、整理和上报。
(4)物资保障小组:负责应急物资的储备和调配。
四、应急响应程序1. 紧急情况报告(1)发现突发事件时,现场负责人应立即向应急指挥部报告。
(2)应急指挥部接到报告后,立即启动应急预案,并通知相关部门。
2. 应急处置(1)现场救援小组根据事故情况,迅速采取救援措施。
(2)医疗救护小组对受伤人员进行救治,并送往医院。
(3)通讯联络小组及时收集、整理应急信息,上报应急指挥部。
(4)物资保障小组根据需要,调配应急物资。
3. 事故善后处理(1)现场清理:对事故现场进行清理,消除安全隐患。
(2)事故调查:对事故原因进行调查,查明责任。
(3)信息发布:向社会公布事故情况,回应公众关切。
五、预防措施1. 严格执行操作规程,确保施工安全。
2. 定期对施工设备进行维护保养,防止设备故障。
3. 加强人员培训,提高员工安全意识。
4. 配备必要的应急救援设备,确保应急物资充足。
5. 建立应急预案演练制度,提高应急处置能力。
六、附则1. 本预案由项目负责人负责解释。
2. 本预案自发布之日起实施。
3. 本预案如与国家法律法规及行业标准相冲突,以国家法律法规及行业标准为准。
一、总则1. 编制目的为确保混凝土工程施工过程中的安全生产,提高应急救援能力,最大程度减少人员伤亡和财产损失,特制定本应急预案。
2. 编制依据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《混凝土工程安全技术规范》等相关法律法规。
3. 适用范围本预案适用于混凝土工程施工过程中发生的各类突发事件,包括但不限于以下情况:(1)施工安全事故;(2)自然灾害;(3)火灾、爆炸等事故;(4)环境污染事故;(5)公共卫生事件;(6)其他突发事件。
二、组织机构及职责1. 应急指挥部成立混凝土工程应急指挥部,负责全面协调、指挥和处置突发事件。
2. 成员及职责(1)指挥长:负责全面领导、指挥应急指挥部工作;(2)副指挥长:协助指挥长工作,负责协调各部门及单位;(3)成员:负责具体事件的应急处置工作。
三、应急处置程序1. 紧急处置(1)发现突发事件后,立即向应急指挥部报告;(2)应急指挥部根据事件性质,启动相应应急预案;(3)各部门、单位按照应急预案要求,迅速开展应急处置工作。
2. 应急救援(1)人员伤亡救治:立即组织救援力量,对受伤人员进行救治,并做好伤员转移工作;(2)事故现场处理:对事故现场进行隔离、警戒,防止次生灾害发生;(3)物资保障:确保应急救援物资供应,保障救援工作顺利进行。
3. 事故调查(1)成立事故调查组,对事故原因进行调查;(2)对事故责任人进行责任追究,严肃处理。
四、应急保障措施1. 人员保障:加强应急队伍培训,提高应急处置能力;2. 物资保障:储备应急救援物资,确保应急救援工作顺利进行;3. 资金保障:设立应急救援基金,确保应急救援资金需求;4. 通信保障:建立应急通信网络,确保信息畅通。
五、应急演练1. 定期组织应急演练,提高应急处置能力;2. 针对不同类型突发事件,开展专项应急演练。
六、附则1. 本预案自发布之日起实施;2. 本预案由混凝土工程应急指挥部负责解释;3. 本预案如有未尽事宜,由应急指挥部根据实际情况予以补充和完善。

一、预案编制目的为确保混凝土生产、施工过程中的安全生产,最大限度地减少人员伤亡和财产损失,提高应对突发事件的能力,特制定本预案。
二、预案适用范围1. 混凝土生产、施工过程中发生的一般性安全事故;2. 因自然灾害、设备故障、人为因素等引发的突发事件;3. 有关政府部门要求必须执行的应急救援任务。
三、应急救援组织机构及职责1. 应急救援领导小组:负责全面领导、协调、指挥应急救援工作。
2. 应急救援指挥部:负责制定应急救援方案,组织实施应急救援行动。
3. 应急救援现场指挥部:负责现场应急救援工作的具体指挥、协调。
4. 应急救援小组:负责现场救援、伤员救治、物资供应等工作。
四、应急救援程序1. 发生事故时,立即启动应急预案,向应急救援领导小组报告。
2. 应急救援领导小组立即召开会议,分析事故原因,制定应急救援方案。
3. 应急救援指挥部根据事故情况,组织应急救援小组开展救援工作。
4. 应急救援小组按照预案要求,进行现场救援、伤员救治、物资供应等工作。
5. 事故原因调查组对事故原因进行调查,提出整改措施。
6. 应急救援领导小组对应急救援工作进行总结,提出改进措施。
五、应急救援措施1. 人员救援:迅速组织救援队伍,对被困人员实施救援,确保人员安全。
2. 伤员救治:设立现场急救站,对伤员进行紧急救治,及时送往医院。
3. 设备故障处理:迅速排除设备故障,恢复正常生产。
4. 环境保护:对事故现场进行清理,防止环境污染。
5. 物资供应:确保应急救援物资充足,满足救援需求。
六、应急演练1. 定期组织应急救援演练,提高应急救援队伍的实战能力。
2. 演练内容应包括:人员疏散、伤员救治、设备故障处理、环境保护等。
3. 演练结束后,对演练情况进行总结,提出改进措施。
七、预案修订1. 随着生产、施工条件的变化,对本预案进行适时修订。
2. 修订后的预案应经应急救援领导小组批准,并报相关部门备案。
八、附则1. 本预案自发布之日起实施。
一、编制目的为确保混凝土浇筑施工过程中,一旦发生质量问题能够迅速、有序地应对,最大限度地减少损失,保障施工安全和工程质量,特制定本预案。
二、编制依据1. 《中华人民共和国建筑法》2. 《建筑工程质量管理条例》3. 《建筑工程施工质量验收规范》4. 《混凝土结构工程施工质量验收规范》5. 《混凝土施工及验收规范》三、适用范围本预案适用于本公司在施工过程中发生的混凝土浇筑质量问题的应急处置。
四、组织机构及职责1. 应急领导小组:负责组织、协调、指挥混凝土浇筑质量问题的应急处置工作。
2. 应急救援组:负责现场应急处置、人员疏散、物资供应等工作。
3. 技术指导组:负责现场技术指导、质量评估、修复方案制定等工作。
4. 信息宣传组:负责信息收集、发布、舆论引导等工作。
五、应急处置程序1. 发现问题:施工过程中,一旦发现混凝土浇筑质量问题,立即向应急领导小组报告。
2. 立即停工:发现质量问题后,立即停止混凝土浇筑作业,确保施工安全。
3. 报告上级:应急领导小组接到报告后,立即向公司领导汇报,并启动应急预案。
4. 现场处置:应急救援组迅速到达现场,组织人员进行疏散、隔离,确保现场安全。
5. 技术评估:技术指导组对现场进行技术评估,确定问题原因和修复方案。
6. 修复方案:根据技术评估结果,制定修复方案,并组织人员进行修复。
7. 质量验收:修复完成后,进行质量验收,确保修复效果。
8. 信息发布:信息宣传组对应急处置情况进行信息发布,及时回应社会关切。
六、注意事项1. 发现问题后,应立即采取措施,防止问题扩大。
2. 应急处置过程中,确保人员安全,避免发生意外。
3. 处理质量问题时应遵循科学、合理、经济的原则。
4. 加强与相关部门的沟通协调,确保应急处置工作顺利进行。
5. 总结经验教训,完善应急预案,提高应急处置能力。
七、附则本预案由公司应急领导小组负责解释,自发布之日起实施。
如遇重大调整,另行发布。
混凝土应急预案标题:混凝土应急预案引言概述:混凝土是建筑工程中常用的材料,但在施工过程中可能会遇到各种突发情况,因此制定一份完善的混凝土应急预案至关重要。
本文将从五个方面详细介绍混凝土应急预案的内容。
一、人员安全保障1.1 制定应急演练计划:定期组织人员进行混凝土施工现场的应急演练,提高人员应对突发情况的能力。
1.2 配备必要的安全装备:确保所有工作人员配备必要的安全装备,如安全帽、安全鞋等,以保障其在施工过程中的安全。
1.3 建立应急联系机制:建立健全的应急联系机制,确保在发生事故时能够及时联系到相关部门和人员。
二、设备维护保养2.1 定期检查设备状况:定期对混凝土搅拌机等设备进行检查,确保设备状况良好,避免因设备故障导致施工中断。
2.2 建立设备维护记录:建立设备维护记录,记录设备的维护情况和维护时间,及时发现并解决设备问题。
2.3 培训设备操作人员:对设备操作人员进行培训,提高其对设备操作的熟练程度,减少设备操作失误的可能性。
三、材料储备管理3.1 确保材料供应充足:提前储备混凝土原材料,确保在施工过程中不会因材料短缺而导致施工中断。
3.2 定期检查材料质量:定期对储备的混凝土原材料进行检查,确保材料质量符合标准,避免因材料质量问题导致施工质量不达标。
3.3 建立材料使用记录:建立材料使用记录,记录材料的使用情况和使用时间,及时补充材料,确保施工进度。
四、施工现场安全4.1 制定施工现场安全规范:制定施工现场安全规范,明确施工人员的安全注意事项和应急处理措施。
4.2 定期进行现场安全检查:定期组织现场安全检查,发现并解决施工现场安全隐患,确保施工现场安全。
4.3 建立施工现场应急处置方案:建立施工现场应急处置方案,明确各种突发情况的应急处理流程,提高施工现场应急处理能力。
五、应急响应机制5.1 建立应急响应团队:建立专门的应急响应团队,负责处理混凝土施工中的各类突发情况。
5.2 制定应急响应方案:制定详细的应急响应方案,包括各类突发情况的处理流程和责任分工。
砼施工意外事故应急处理与救援预案一、目的为确保在___影响到混凝土正常浇捣时,能迅速有效地采取正确地措施,最大限度地减少___对混凝土浇捣的影响。
保证工程施工质量,特制定本应急处理和救援预案。
二、___项目部成立应急救援指挥小组,负责砼施工应急工作的指挥和协调。
组长:成员:三、职责1.负责联络,任务是根据指挥小组指令,及时布置现场抢救,保持与当地电力部门及相关部门的沟通,了解___的持续时间及影响程度。
2.负责现场,其任务是了解、掌握___情况,制定处理方案,___指挥方案的实施。
3.的任务是___实施方案所需的人员和物资。
四、处理措施1.在受剪力较大不宜留施工缝的地方时的处理措施(1)在雨、雪、台风天气条件下的处理措施:a.在混凝土前,应注意收集天气情况信息,尽量避开在下雨、下雪或台风天气浇混凝土;的混凝土用塑料布覆盖(下雪时还应做好防冻工作),防止雨水冲刷刚浇好的混凝土;c.及时派人将盖塑料布时在混凝土表面上留下的脚印抹平;d.在可能的情况下,在规范允许的地方留出施工缝。
如无法做到,应及时与建设、设计、监理单位联系,在混凝土施工缝处加抗剪插筋;e.派专人负责做好混凝土的临时收头工作。
(2)突然停电条件下的处理措施:a.首先应用人工将刚浇好的混凝土振捣密实,将混凝土表面抹平,保证已浇捣好的混凝土的质量;b.用人工拌制或从附近其他工地运进混凝土的措施,将混凝土浇捣到规范允许留施工缝的最近的部位再留施工缝;c.派专人负责做好混凝土的临时收头工作。
(3)商品混凝土供应不上条件下的处理措施:a.及时与商品混凝土供应单位联系(必要时派人到商品混凝土供应单位现场蹲点),要求加强供应;b.调整混凝土的浇捣路线,降低浇捣强度;c.利用现场搅拌机,临时拌制混凝土,防止出现冷接头。
2.防水要求时的处理措施(1)在雨、雪、台风天气条件下的处理措施a.浇混凝土前,应注意收集天气情况信息,尽量避开在下雨、下雪或台风天气浇混凝土;的混凝土用塑料布覆盖(下雪时还应做好防冻工作),防止雨水冲刷刚浇好的混凝土;c.及时派人将盖塑料布时在混凝土表面上留下的脚印抹平;d.将临时施工缝留成凹凸形状;e.重新浇捣混凝土时,将施工缝清理干净,在建设、设计单位同意下,增加一条遇水膨胀止水条。

一、编制目的为确保混凝土道路施工过程中可能发生的各类事故得到及时、有效的处置,保障施工人员生命财产安全,降低事故损失,特制定本预案。
二、适用范围本预案适用于混凝土道路施工过程中发生的各类事故,包括但不限于火灾、触电、机械伤害、坍塌、中毒、窒息等。
三、组织机构及职责1. 成立混凝土道路施工应急预案领导小组,负责应急预案的制定、实施和监督。
2. 领导小组下设应急指挥部,负责事故的应急处置工作。
3. 应急指挥部下设以下小组:(1)现场救援组:负责事故现场的救援工作,包括人员救助、伤员救治等。
(2)现场警戒组:负责事故现场的安全警戒,确保现场秩序。
(3)物资保障组:负责应急物资的调配、供应。
(4)信息联络组:负责事故信息的收集、上报、发布。
四、应急处置流程1. 事故发生时,现场人员应立即报告应急指挥部。
2. 应急指挥部接到报告后,迅速启动应急预案,组织各小组开展救援工作。
3. 现场救援组:(1)对伤员进行现场急救,如止血、包扎、搬运等。
(2)根据伤员情况,及时将伤员送往医院救治。
4. 现场警戒组:(1)设置警戒线,隔离事故现场。
(2)对事故现场周边人员进行疏散。
5. 物资保障组:(1)根据事故情况,调配应急物资。
(2)确保救援物资的供应。
6. 信息联络组:(1)收集事故信息,向上级部门报告。
(2)发布事故信息,确保信息畅通。
五、注意事项1. 事故发生后,各小组应密切配合,确保救援工作顺利进行。
2. 事故现场人员应服从指挥,不得擅自行动。
3. 事故发生后,应尽快查明事故原因,采取措施防止事故再次发生。
4. 应急预案应根据实际情况进行修订和完善。
六、预案实施与培训1. 定期组织应急预案培训和演练,提高应急处置能力。
2. 对预案实施情况进行检查,确保预案的落实。
3. 对预案实施过程中发现的问题,及时进行整改。
本预案自发布之日起实施,如有未尽事宜,由混凝土道路施工应急预案领导小组负责解释。

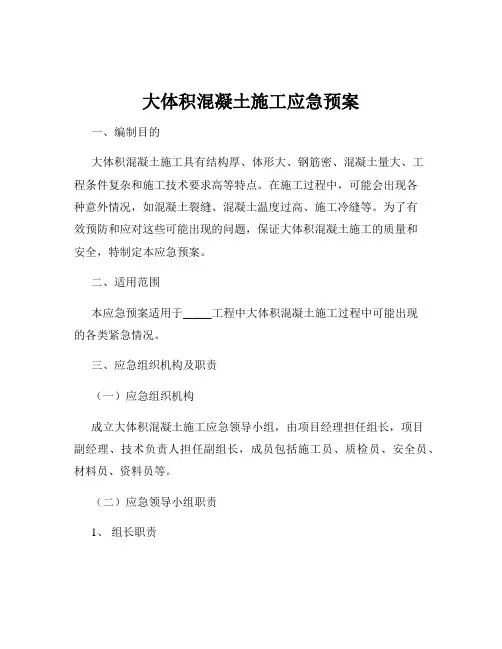

大体积混凝土施工应急预案一、编制目的大体积混凝土施工具有结构厚、体形大、钢筋密、混凝土量大、工程条件复杂和施工技术要求高等特点。
在施工过程中,可能会出现各种意外情况,如混凝土裂缝、混凝土温度过高、施工冷缝等。
为了有效预防和应对这些可能出现的问题,保证大体积混凝土施工的质量和安全,特制定本应急预案。
二、适用范围本应急预案适用于_____工程中大体积混凝土施工过程中可能出现的各类紧急情况。
三、应急组织机构及职责(一)应急组织机构成立大体积混凝土施工应急领导小组,由项目经理担任组长,项目副经理、技术负责人担任副组长,成员包括施工员、质检员、安全员、材料员、资料员等。
(二)应急领导小组职责1、组长职责全面负责大体积混凝土施工应急处理的指挥工作,制定应急处理方案,协调各方面资源,确保应急处理工作的顺利进行。
2、副组长职责协助组长做好应急处理的指挥工作,负责现场的具体组织和实施,及时向组长汇报应急处理进展情况。
3、成员职责施工员负责现场施工的组织和协调;质检员负责混凝土质量的检测和控制;安全员负责现场安全的监督和管理;材料员负责应急物资的采购和储备;资料员负责应急处理过程中的资料收集和整理。
四、预防措施(一)原材料控制1、选用低水化热的水泥品种,如矿渣水泥、粉煤灰水泥等。
2、严格控制骨料的级配和含泥量,选用粒径较大、级配良好的骨料。
3、掺加适量的粉煤灰、矿渣粉等掺和料,降低水泥用量,减少水化热。
(二)配合比设计1、通过试验确定最优配合比,在满足设计强度和施工要求的前提下,尽量减少水泥用量,降低混凝土的绝热温升。
2、掺加适量的缓凝剂、减水剂等外加剂,延长混凝土的凝结时间,改善混凝土的和易性。
(三)施工工艺控制1、分层分段浇筑,合理控制每层混凝土的浇筑厚度和浇筑速度,避免混凝土内部温度积聚。
2、加强振捣,确保混凝土密实,提高混凝土的抗拉强度。
3、采用保温保湿养护,控制混凝土内外温差,减少混凝土收缩裂缝的产生。
(四)温度监测1、在混凝土内部埋设温度传感器,实时监测混凝土内部温度变化。
混凝土浇筑工施工详细应急预案混凝土浇筑工是建筑施工中必不可少的一环节,而在施工过程中,可能会出现一些突发状况,如天气变化、设备故障等问题,这时候需要有应急预案来应对这些情况,以确保施工顺利进行。
下面将详细介绍混凝土浇筑工施工的应急预案。
一、天气预警由于气候变化,天气预测经常会出现错误,因此混凝土浇筑工应该制定一份应对突发天气情况的预案。
在开始施工前,在天气预报网站上查阅近期的气象数据,了解未来几天的天气变化。
如果天气情况变化很大时,应暂停施工,并在职业安全和健康方面向所有工人发出警告。
二、设备故障在混凝土浇筑的施工过程中,设备故障是经常发生的事情。
如果混凝土泵出现故障,应第一时间联系专业的维修人员进行维修。
如果设备不能及时修理,应及时更换设备。
在更换设备之前,应该与施工队联系,以便尽快解决问题。
三、人员突发疾病在施工过程中,突然出现人员意外情况也是不可避免的。
如果某位工人出现身体不适的情况,应立即停止工作,将工人送往医院就诊。
如果有其他工人有医疗知识,应立即进行急救,并第一时间联系专业医生。
四、现场管理在混凝土浇筑的施工现场,安全管理至关重要。
在施工现场应设置施工现场警示标志,定期进行安全检查和维护,及时处理施工现场的隐患。
在混凝土泵施工过程中,应配备专业人员现场指导,确保施工现场的安全。
五、紧急情况如果在施工过程中出现紧急情况,应立即采取紧急措施,做好应急处理。
如果有需要调度其他部门或单位协助处理的问题,应及时进行沟通,并做好授权处理。
六、在混凝土浇筑工施工过程中,出现意外情况的风险始终存在。
然而,通过制定详细的应急预案,我们可以使施工员工及施工机器能够在最短时间内迅速采取行动,确保安全,减少损失。
因此,制定混凝土浇筑工施工的详细应急预案是至关重要的,既能提高效率又能增加施工过程的安全性。
混凝土施工应急预案
黑龙江双兴市政工程有限责任公司
哈佳铁路方正站·项目部
2018年 8 月 1 日
一、工程概况
本工程位于哈尔滨市方正县哈佳铁路方正站。
地下车库工程总建筑面积为8076.78㎡,其中地下车库建筑面积为7836.35㎡,地下出口建筑面积240.43㎡,共有停车位228个。
工期:200天
二、编制目的
为确保在突发事件影响到混凝土浇筑时,能迅速有效的采取正确措施,最大限度的减少突发事件对混凝土浇筑的影响,保证工程施工质量,特制订本应急预案。
三、应急指挥小组
本项目部成立应急响应指挥小组,负责砼施工应急工作的指挥及协调。
组长:孙殿武
副组长:崔英彬、孙安、王金生、赵瑛泽
成员:赵文军、姜义彪、赵凤财、汝权徽、赵玉亮
小组成员职责:
1、应急小组组长负责应急预案的启动,预案执行目的,预案执行结果的控制,应急小组人员的工作安排,物资调遣。
2、应急小组副组长负责联络,保持与混凝土公司及相关部门等的沟通,了解突发事件的影响程度。
3、应急小组组员负责突发事故情况的汇报,物资使用、具体措施的落实。
四、紧急处理程序
1、事故报告
事故发生后,第一发现人应立即将事故发生地点、时间基本情况报告应急指挥小组组长。
2、处理流程
事故发生→应急处理措施、保证混凝土正常浇筑→查明事故原因→解决问题→事故报告、反馈→问题分析、加强预防措施
五、处理措施
1、混凝土供应中断
预防措施:
(1)砼浇筑前一天通知混凝土公司(大方量提前2天通知)开始备料,组织人员及机械,混凝土浇筑前一天联合监理对搅拌机械,材料配备进行检查。
(2)大方量混凝土浇筑时,应将砼的初凝控制在4个小时左右,以防在浇筑砼中出现砼供应停顿的现象。
(3)联系一家备用混凝土公司,作为在浇筑砼中出现砼供应不上时使用,使用时砼配合比、材料应一致。
应对措施:
(1)紧急情况下,联系备用混凝土公司,保证砼的供应。
(2)实在无法保证混凝土的正常供应时,在受力最小的位置留设施工缝。
2、施工过程中停电
预防措施:
(1)混凝土浇筑前对现场临时用电进行检查,对发现的问题及时维修处理,保证混凝土浇筑过程中正常供电。
(2)泵机尽可能选用柴油机,防止工地停电时混凝土无法继续浇筑混凝土,造成施工缝留设不当,产生质量隐患。
(3)预备一台柴油发电机
应对措施:
(1)首先应用人工将刚浇好的混凝土振捣密实,将混凝土表面抹平,保护好已浇好的混凝土的质量,同时安排电工立即对出现问题的电路进行抢修,检查原电源线路,发现情况立即进行处理。
(2)如遇短时间内无法恢复供电的问题,且正在进行重要部位的混凝土浇筑,应立即启动预备柴油发电机,保证混凝土振捣及照明等不受影响,同时关闭其它的用电设备。
(3)受力允许的部位或实在无法解决供电问题时可以留设临时施工缝,施工缝留成凹凸形状。
3、混凝土浇筑设备故障
预防措施:
(1)混凝土浇筑前一天安排专业维修人员对泵车、塔吊等设备进行检查
(2)设备和易损配件要保证在损坏后一个小时之内采购并及时更换
(3)现场要预留出一部分备用管件,以防在浇筑过程中,混凝土堵管
(1)联系混凝土公司预备多一台泵车,现场多预备两台振动棒以备使用,机械出现故障后启用预备机械,并安排维修人员抢修故障机械。
(2)塔吊操作人保持值班状态,紧急情况下使用塔吊配合泵车浇筑混凝土。
(3)发生轻微堵管时加大泵车泵送压力,加压力无效果时组织人员检查堵管位置,快速疏通泵管,同时和混凝土公司联系检查材料配合比情况,严重堵管时立即启用备用泵管,放料人应密切注意混凝土的流动性,当流动性过小时通知混凝土公司增加塌落度,混凝土泵送过程中注意混凝土停留在泵管内时间不宜过长,现场要有机械维修工和管工。
4、天气变化
预防措施:
(1)了解混凝土浇筑期天气预报,应安排在天气好的时间浇筑,避免雨天作业。
(2)为预防混凝土浇筑时天气发生变化,应准备足够的塑料布。
应对措施:
(1)在混凝土浇筑过程中突然遇到下雨天气时,首先应将刚浇好的混凝土用塑料布覆盖,防止雨水冲刷刚浇好的混凝土。
(2)配备专门人员负责塑料布覆盖、排水等工作。
(3)及时派人将盖塑料布时在混凝土表面留下的脚印抹平。
(4)将临时施工缝留成凹凸形状。
5、漏浆、爆模处理
(1)在混凝土浇筑前对模板进行再次加固。
(2)加强木工队伍的素质管理,提高工人安摸意识。
(3)在浇筑的过程中安排专人跟踪看护。
应对措施:
(1)出现爆模现象的部位,立即停止浇筑,拆模后清理混凝土及钢筋表面,然后迅速支模,在两个小时内完成并检查合格后继续浇筑。
6、夜间照明
(1)混凝土夜间施工应有足够的照明,保证链接和分支处不受机械影响,且符合绝缘要求。
(2)注意安全文明施工,小心周围居民举报,提前到环保局办理夜间施工许可证。
(3)要求施工车辆经过居民区的时候限速行驶。
(4)对出现场的车辆进行冲洗,防止扬尘。
7、施工缝重新施工时的处理措施
重新浇筑混凝土前,应将施工缝处清理干净,用水将垃圾冲掉,并抹高标号水泥砂浆,对于未留设成凹凸施工缝的,应先将施工缝表面凿毛,施工链接处应仔细振捣,对有防水要求的部位应增加膨胀止水条。
8、混凝土骨料不合要求的处理
施工过程中,可能出于混凝土厂家因素及道路交通原因,可能致使砼车辆到达现场时间过长,混凝土和易性,塌落度等性能不能满足设计及泵送要求,为此我们在混凝土车辆到场后,设有专职质检员对每部车次的混
凝土进行塌落度测定等检测,如果不不符合要求的,坚决要求混凝土退货,杜绝加水及渗水泥等现象,确保混凝土浇筑质量。
六、其他技术及安全措施
1、使用振动器前应检查电源电压,输电线箱必须安装漏电开关,保护电源线路是否良好,电源线不得有接头。
2、检查机械是否运转正常,振动器移动时,不能硬拉电线,更不能在钢筋和其他锐利物上拖拉,防止割破拉断电线而造成触电伤亡事故。
3、浇筑混凝土出料口的软管应系防脱安全绳(带),移动时要防碰撞伤人。
作业后,必须将料斗和管道内的混凝土全部输出,然后对泵机、料斗、管道进行冲洗。
用压缩空气冲洗管道时,管道两侧和出口端前方10m 内不得站人,并应采用金属网等收集冲出的泡沫及砂、石粒,防止溅出伤人。
4、做好各方面的技术交底,才正式施工,做到万无一失。
5、浇墙、筒砼时,注意均匀下料,特别遇预留洞口、门窗边时,砼应从洞口正中下料,两边均匀振捣以免模板移位。
砼浇筑时应避免冷缝,即新旧砼的接缝时间不许超过砼的初凝时间。
6、楼层砼振捣时,应铺板操作,不得踩踏钢筋操作时振动棒不得打、撬模板及预埋管件。
7、板面振好2小时(初凝前),用木搓板再次搓平,以闭合砼表面收缩产生的微裂缝。
最后用磨光机收成湿光。
七、事故调查、报告
应急工作结束后,按质量事故处理程序进行处理。
对在发生事故时迟报、瞒报、误报信息,造成重大损失的人员,或不听从指挥、不认真负责的由上级领导给予处分,同时要认真分析原因,吸取教训,及时整改,对公司安全健康管理体系不断完善、充实和改进。
