混凝土浇筑中断应急预案
- 格式:docx
- 大小:22.71 KB
- 文档页数:4

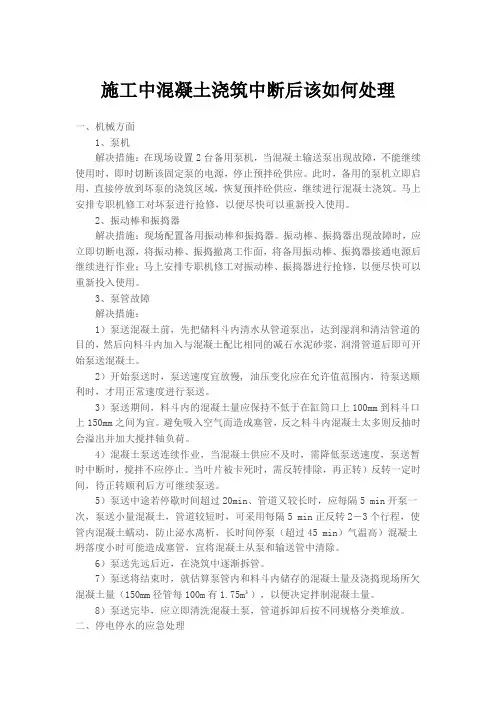

施工中混凝土浇筑中断后该如何处理一、机械方面1、泵机解决措施:在现场设置2台备用泵机,当混凝土输送泵出现故障,不能继续使用时,即时切断该固定泵的电源,停止预拌砼供应。
此时,备用的泵机立即启用,直接停放到坏泵的浇筑区域,恢复预拌砼供应,继续进行混凝土浇筑。
马上安排专职机修工对坏泵进行抢修,以便尽快可以重新投入使用。
2、振动棒和振捣器解决措施:现场配置备用振动棒和振捣器。
振动棒、振捣器出现故障时,应立即切断电源,将振动棒、振捣撤离工作面,将备用振动棒、振捣器接通电源后继续进行作业;马上安排专职机修工对振动棒、振捣器进行抢修,以便尽快可以重新投入使用。
3、泵管故障解决措施:1)泵送混凝土前,先把储料斗内清水从管道泵出,达到湿润和清洁管道的目的,然后向料斗内加入与混凝土配比相同的减石水泥砂浆,润滑管道后即可开始泵送混凝土。
2)开始泵送时,泵送速度宜放慢, 油压变化应在允许值范围内,待泵送顺利时,才用正常速度进行泵送。
3)泵送期间,料斗内的混凝土量应保持不低于在缸筒口上100mm到料斗口上150mm之间为宜。
避免吸入空气而造成塞管,反之料斗内混凝土太多则反抽时会溢出并加大搅拌轴负荷。
4)混凝土泵送连续作业,当混凝土供应不及时,需降低泵送速度,泵送暂时中断时,搅拌不应停止。
当叶片被卡死时,需反转排除,再正转)反转一定时间,待正转顺利后方可继续泵送。
5)泵送中途若停歇时间超过20min、管道又较长时,应每隔5 min开泵一次,泵送小量混凝土,管道较短时,可采用每隔5 min正反转2-3个行程,使管内混凝土蠕动,防止泌水离析,长时间停泵(超过45 min)气温高)混凝土坍落度小时可能造成塞管,宜将混凝土从泵和输送管中清除。
6)泵送先远后近,在浇筑中逐渐拆管。
7)泵送将结束时,就估算泵管内和料斗内储存的混凝土量及浇捣现场所欠混凝土量(150mm径管每100m有1.75m³),以便决定拌制混凝土量。
8)泵送完毕,应立即清洗混凝土泵,管道拆卸后按不同规格分类堆放。
混凝土浇筑应急预案引言概述:混凝土浇筑是建筑施工中重要的环节,一旦遇到意外情况,将会对工程进度和质量造成严重影响。
因此,制定一份完善的混凝土浇筑应急预案是非常必要的。
本文将从准备工作、应急措施、应急装备、应急人员和应急演练五个方面详细介绍混凝土浇筑应急预案。
一、准备工作1.1 确定应急预案负责人和应急小组成员,明确各自的职责和任务。
1.2 制定详细的混凝土浇筑工艺流程图,包括浇筑时间、浇筑顺序、浇筑厚度等信息。
1.3 确保现场设备和工具完好无损,定期进行检查和维护。
二、应急措施2.1 在混凝土浇筑过程中,及时监测混凝土的流动性和坍落度,根据情况调整浇筑方案。
2.2 遇到混凝土浇筑中断或出现质量问题时,立即停工,对问题进行分析和处理。
2.3 针对可能发生的意外情况,制定相应的处置方案,确保能够及时有效地应对。
三、应急装备3.1 配备应急通讯设备,确保与施工现场和相关部门的及时沟通。
3.2 准备应急救援设备,包括灭火器、急救箱等,以应对突发事件。
3.3 确保现场设备和机械具备应急维修能力,及时排除故障。
四、应急人员4.1 培训现场工作人员,提高其应急处理能力和自救能力。
4.2 确保现场人员熟悉应急预案内容和流程,能够快速准确地执行。
4.3 设立应急人员轮岗制度,保证24小时有人在岗,随时应对突发情况。
五、应急演练5.1 定期组织混凝土浇筑应急演练,检验应急预案的可行性和有效性。
5.2 对演练情况进行总结和分析,及时调整和完善应急预案。
5.3 不断提升应急演练的难度和复杂度,以提高现场人员的应急处理能力。
结论:混凝土浇筑是建筑工程中不可或缺的环节,制定一份完善的应急预案对保障工程进度和质量至关重要。
通过准备工作、应急措施、应急装备、应急人员和应急演练的全面规划,可以有效提高施工现场的安全性和应急处理能力,确保施工工程的顺利进行。
一、编制目的:风机基础为大体积砼,因其为独立基础,原则上不允许留置施工缝,要求砼浇筑一次成型,以保证风机基础砼的整体性。
但在施工过程受到阻工、阻路外部因素或天气降雨等突发情况,导致砼浇筑中断施工,等待时间过长极易导致风机基础砼产生施工缝。
为应对突发事件和天气降雨等不利因素,严格按照规范规定迅速采取有效的处理方案,及时对产生的施工缝进行处理,特制定本应急预案。
二、编制依据1、《电力建设施工技术规范》第1部分-土建结构工程(DL5190.1-2012)2、《混凝土结构设计规范》------(GB50010-2002)3、《混凝土结构工程施工质量验收规范》-----(GB50204-2002)4、《混凝土泵送施工技术规范》-----(JGJ/T10-95)5、其他相关规范、规程三、适用范围本应急预案适用于华能庆元双苗尖风电场项目的风机基础及其他重要部位砼施工。
四、突发情况类别1、外部因素:因征地或清苗补偿等原因引发的阻工、阻路等突发情况;因线路故障引发的断电、停电突发情况;2、内部因素:搅拌站、泵车、罐车故障;现场发电机、振捣棒故障;道路维修、道路中断;原材料准备不足等情况;3、天气因素:因天气降雨引发的道路泥泞、道路积水以及突降暴雨影响砼浇筑。
4、特殊情况:因基础环产生偏差需要纠偏调整,必须中断砼浇筑。
以上任何一种突发情况都极易导致风机基础砼浇筑中断。
因此必须针对以上突发情况采取以下必要的预防措施,并启动应急预案,及时排除情况保证砼正常连续进行。
五、应急预案及措施5.1应急小组成立应急小组是应对突发事件必须存在的单位,必要时可通过合理合情的方法去解决应对突发事件,采取必要措施去挽回经济损失和人身事故的发生,避免使用不得当的措施导致事故的扩大或增加经济损失。
应急小组必须执行上级传达的各项指示,严格按照制定的措施执行。
组长:刘作鹏副组长:杨国梁组员:张启亮、赵贤泉、李振中、刘德伟、渠国星5.2应急准备(1)本项目采用自建搅拌站供应混凝土,具体准备情况如下:1)搅拌站、泵车、罐车检修完毕,完好正常,备品备件充足;罐车数量满足现场施工需要。

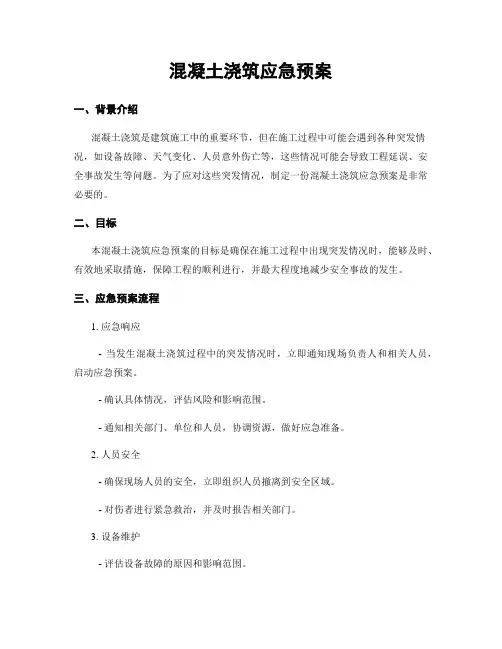

一、预案背景混凝土浇筑是建筑工程中常见的施工工序,由于施工过程中涉及到高空作业、重型机械、高温环境等因素,存在一定的安全风险。
为确保混凝土浇筑施工过程中的安全,预防和减少事故发生,特制定本预案。
二、预案目标1. 建立健全混凝土浇筑安全管理制度,提高施工人员的安全意识;2. 严格执行操作规程,确保施工过程中各项安全措施落实到位;3. 及时发现和消除安全隐患,降低事故发生率;4. 提高事故应急处置能力,确保事故发生时能够迅速、有效地进行救援。
三、组织机构及职责1. 成立混凝土浇筑安全领导小组,负责全面领导和协调混凝土浇筑安全工作;2. 设立安全监督员,负责现场安全监督检查;3. 设立应急救援小组,负责事故应急处置。
四、安全措施1. 施工前准备(1)对施工人员进行安全教育培训,使其掌握混凝土浇筑施工安全知识和操作技能;(2)对施工机械进行安全检查,确保其正常运行;(3)对施工现场进行安全检查,消除安全隐患。
2. 施工过程中(1)高空作业人员必须佩戴安全带,并定期检查安全带的有效性;(2)施工机械操作人员必须熟悉操作规程,严禁违规操作;(3)施工过程中,加强现场巡查,发现安全隐患及时整改;(4)加强施工现场通风,确保施工环境安全。
3. 施工结束后(1)清理施工现场,确保无遗留安全隐患;(2)对施工人员进行安全教育培训,提高其安全意识。
五、应急处置1. 事故报告(1)发生事故后,立即向混凝土浇筑安全领导小组报告;(2)详细记录事故发生的时间、地点、原因、人员伤亡情况等。
2. 应急救援(1)立即启动应急预案,组织应急救援小组进行救援;(2)对伤员进行现场救治,并及时送往医院;(3)对事故现场进行警戒,防止事故扩大。
3. 事故调查与处理(1)事故发生后,立即成立事故调查组,对事故原因进行调查;(2)根据事故调查结果,对责任人进行严肃处理;(3)总结事故教训,完善安全管理制度,提高安全管理水平。
六、预案实施与培训1. 本预案由混凝土浇筑安全领导小组负责组织实施;2. 定期对施工人员进行安全教育培训,提高其安全意识;3. 定期对应急预案进行演练,提高应急处置能力。
混凝土浇筑应急预案一、背景和目的混凝土浇筑是建造施工中的重要环节,但在施工过程中可能会面临各种突发情况和意外事件,如设备故障、人员伤亡等,这些事件可能会导致施工进度延误、质量问题或者安全风险。
为了保障混凝土浇筑工作的顺利进行,减少事故风险和损失,制定一套完善的混凝土浇筑应急预案是必要的。
二、应急预案的编制1.编制原则- 安全第一原则:确保人员和设备的安全是最重要的。
- 预防为主原则:通过提前预防和控制措施,减少应急事件的发生。
- 整体协调原则:各相关部门和人员要密切配合,形成合力应对突发事件。
- 灵便适应原则:针对不同的应急情况,灵便调整应对措施。
2.组织机构和职责- 应急指挥部:负责应急预案的制定、组织和指挥应急工作。
- 应急小组:负责具体的应急工作,包括现场指挥、救援和协调等。
- 监测和预警部门:负责监测施工现场的安全状况,及时发出预警信号。
- 安全保障部门:负责施工现场的安全设施和人员的保障工作。
3.应急预案的内容- 应急准备工作:包括人员培训、设备检修、应急物资储备等。
- 应急响应措施:根据不同的应急情况,制定相应的应急响应措施。
- 应急演练和评估:定期组织应急演练,评估预案的可行性和有效性。
- 应急通信和报告:建立健全的应急通信系统,及时报告应急情况。
三、应急预案的具体内容1.应急准备工作- 人员培训:对施工人员进行混凝土浇筑技术和安全知识培训。
- 设备检修:定期检查和维护混凝土搅拌机、输送泵等设备。
- 应急物资储备:储备足够的混凝土、水泥、砂石等应急物资。
2.应急响应措施- 人员安全:确保施工人员佩戴好安全帽、安全鞋等个人防护装备。
- 设备故障:及时通知维修人员进行设备维修或者更换。
- 突发事件:根据不同的事件类型,采取相应的紧急措施,如疏散人员、隔离危(wei)险区域等。
3.应急演练和评估- 定期组织应急演练:摹拟不同的应急情况,检验应急预案的实施效果。
- 评估预案的可行性和有效性:根据演练结果和实际应急情况,对预案进行评估和改进。
混凝土浇筑应急预案引言概述:混凝土浇筑是建造施工中重要的环节,一旦浮现意外情况可能会造成严重后果。
因此,制定一份完善的混凝土浇筑应急预案是非常必要的。
本文将从五个方面详细介绍混凝土浇筑应急预案的内容。
一、应急预案的制定1.1明确责任人员:应急预案中要明确混凝土浇筑工程的责任人员,包括项目经理、工程监理、施工队长等。
1.2明确应急措施:应急预案中应包括各种可能浮现的意外情况,如坍塌、漏浆等,并明确相应的应急措施。
1.3定期演练:定期组织演练混凝土浇筑应急预案,提高责任人员的应急处理能力。
二、安全措施2.1保证人员安全:在混凝土浇筑过程中,应保证人员的安全,如佩戴安全帽、安全鞋等。
2.2保证设备安全:定期检查混凝土浇筑所需的设备,确保设备的正常运行。
2.3建立安全警示标识:在施工现场设置明显的安全警示标识,提醒人员注意安全。
三、应急装备准备3.1备有应急工具:在施工现场备有常用的应急工具,如救生绳、灭火器等。
3.2备有急救药品:备有常用的急救药品,以应对人员受伤等突发情况。
3.3备有通讯设备:保证施工现场有畅通的通讯设备,以便及时与相关部门联系。
四、应急处理流程4.1报警:一旦发生意外情况,即将报警并通知相关责任人员。
4.2组织撤离:按照应急预案的要求,组织人员有序撤离施工现场。
4.3处理事故:根据应急预案中的应急措施,及时处理事故,避免事态扩大。
五、事后总结与改进5.1事后总结:事后对应急处理情况进行总结,查找不足并及时改进。
5.2改进预案:根据实际情况,不断完善混凝土浇筑应急预案,提高应急处理效率。
5.3培训人员:定期对责任人员进行应急处理培训,提高应急处理能力。
结语:混凝土浇筑应急预案的制定和执行对保障施工安全和工程质量至关重要。
惟独严格遵守应急预案,做好各项准备工作,才干有效防范和减少意外事故的发生,确保施工工程的顺利进行。
愿每一位从事混凝土浇筑工作的人员都能时刻牢记安全第一的原则,做好应急预案的执行工作。
混凝土浇筑工施工详细应急预案混凝土浇筑工是建筑施工中必不可少的一环节,而在施工过程中,可能会出现一些突发状况,如天气变化、设备故障等问题,这时候需要有应急预案来应对这些情况,以确保施工顺利进行。
下面将详细介绍混凝土浇筑工施工的应急预案。
一、天气预警由于气候变化,天气预测经常会出现错误,因此混凝土浇筑工应该制定一份应对突发天气情况的预案。
在开始施工前,在天气预报网站上查阅近期的气象数据,了解未来几天的天气变化。
如果天气情况变化很大时,应暂停施工,并在职业安全和健康方面向所有工人发出警告。
二、设备故障在混凝土浇筑的施工过程中,设备故障是经常发生的事情。
如果混凝土泵出现故障,应第一时间联系专业的维修人员进行维修。
如果设备不能及时修理,应及时更换设备。
在更换设备之前,应该与施工队联系,以便尽快解决问题。
三、人员突发疾病在施工过程中,突然出现人员意外情况也是不可避免的。
如果某位工人出现身体不适的情况,应立即停止工作,将工人送往医院就诊。
如果有其他工人有医疗知识,应立即进行急救,并第一时间联系专业医生。
四、现场管理在混凝土浇筑的施工现场,安全管理至关重要。
在施工现场应设置施工现场警示标志,定期进行安全检查和维护,及时处理施工现场的隐患。
在混凝土泵施工过程中,应配备专业人员现场指导,确保施工现场的安全。
五、紧急情况如果在施工过程中出现紧急情况,应立即采取紧急措施,做好应急处理。
如果有需要调度其他部门或单位协助处理的问题,应及时进行沟通,并做好授权处理。
六、在混凝土浇筑工施工过程中,出现意外情况的风险始终存在。
然而,通过制定详细的应急预案,我们可以使施工员工及施工机器能够在最短时间内迅速采取行动,确保安全,减少损失。
因此,制定混凝土浇筑工施工的详细应急预案是至关重要的,既能提高效率又能增加施工过程的安全性。
混凝土浇筑中断应急预案一、灾害背景混凝土浇筑是建筑施工中必不可少的工序之一,但在施工过程中,任何突发事件都有可能导致浇筑中断,进而引发更大的安全隐患。
常见的如恶劣的天气条件、设备故障、材料污染、人员意外伤亡等等。
二、应急预案为了在意外事件发生时及时应对,并确保人员安全和工程质量,需要实施相应的应急预案。
以下是混凝土浇筑中断的应急预案:1.立即暂停浇筑发现任何突发事件发生时,立即停止进行混凝土浇筑工作,并通知施工人员撤离到安全区域。
同时,联系专业的应急抢险队伍,及时展开救援和处理。
2.组织核心应急小组在事件发生后,立即组织核心应急小组。
由工程负责人、安全生产负责人、设备维修负责人、材料负责人等人员组成该小组,负责应急处置的决策、协调、指挥等工作。
3.确认事件原因小组成员要第一时间前往现场,认真排查事件原因。
对设备、施工方案、材料质量、人员操作等方面进行全面检查,尽快确认事件的根本原因。
4.筹备应急资源对于设备故障、材料污染等问题,应能够马上启用备用设备或备用材料。
针对性较强的特殊清洗剂、抢救剂、特殊装备和药品等物资也要随时准备好。
5.实施应急方案针对不同的事件类型,制定相应的应急方案。
如果是简单的设备故障或施工问题,可以立即解决。
对于较为复杂的问题,应及时通知有关单位,甚至联系专业机构参与处置。
6.复工计划制定在确认问题已得到彻底解决后,小组应立即制定复工计划,按照工程进度和复工时间,确定好具体的复工时刻和步骤。
7.事故回顾在处理完突发事件后,小组应尽快会同工程主管、安全负责人、监理师进行全面的事故回顾,总结经验教训,及时完善应急预案系统。
三、注意事项尽管应急预案能够为施工中的突发事故提供关键的应对措施,但为了确保该预案能够实施有效,有几点需要特别注意:1.应急预案需要认真制定,并定期演练,以确保在实际事故中能够快速地调度应急资源。
2.员工常规培训救援技能,提升员工安全意识及应急处理能力,以便在紧急情况下,能够迅速开展初期救援工作。

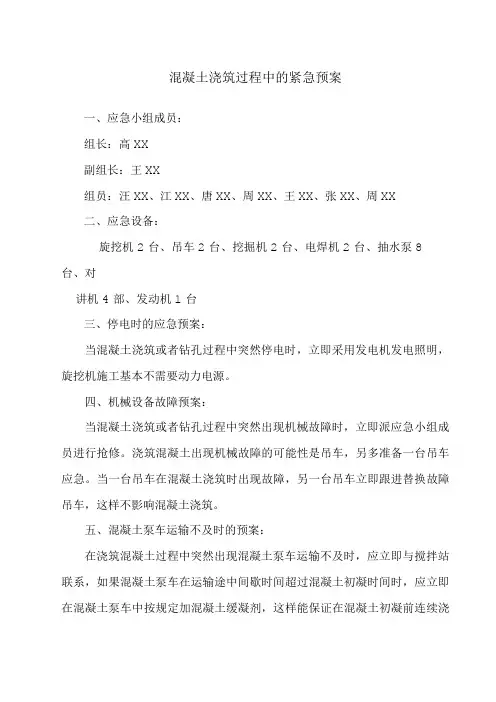

混凝土浇筑过程中的紧急预案
一、应急小组成员:
组长:高XX
副组长:王XX
组员:汪XX、江XX、唐XX、周XX、王XX、张XX、周XX
二、应急设备:
旋挖机2台、吊车2台、挖掘机2台、电焊机2台、抽水泵8
台、对
讲机4部、发动机1台
三、停电时的应急预案:
当混凝土浇筑或者钻孔过程中突然停电时,立即采用发电机发电照明,旋挖机施工基本不需要动力电源。
四、机械设备故障预案:
当混凝土浇筑或者钻孔过程中突然出现机械故障时,立即派应急小组成员进行抢修。
浇筑混凝土出现机械故障的可能性是吊车,另多准备一台吊车应急。
当一台吊车在混凝土浇筑时出现故障,另一台吊车立即跟进替换故障吊车,这样不影响混凝土浇筑。
五、混凝土泵车运输不及时的预案:
在浇筑混凝土过程中突然出现混凝土泵车运输不及时,应立即与搅拌站联系,如果混凝土泵车在运输途中间歇时间超过混凝土初凝时间时,应立即在混凝土泵车中按规定加混凝土缓凝剂,这样能保证在混凝土初凝前连续浇
筑混凝土,保证混凝土的质量。
混凝土浇筑应急预案一、背景介绍混凝土浇筑是建筑施工中的重要环节,但在施工过程中可能会遇到各种突发情况,如设备故障、天气变化、人员意外伤亡等,这些情况可能会导致工程延误、安全事故发生等问题。
为了应对这些突发情况,制定一份混凝土浇筑应急预案是非常必要的。
二、目标本混凝土浇筑应急预案的目标是确保在施工过程中出现突发情况时,能够及时、有效地采取措施,保障工程的顺利进行,并最大程度地减少安全事故的发生。
三、应急预案流程1. 应急响应- 当发生混凝土浇筑过程中的突发情况时,立即通知现场负责人和相关人员,启动应急预案。
- 确认具体情况,评估风险和影响范围。
- 通知相关部门、单位和人员,协调资源,做好应急准备。
2. 人员安全- 确保现场人员的安全,立即组织人员撤离到安全区域。
- 对伤者进行紧急救治,并及时报告相关部门。
3. 设备维护- 评估设备故障的原因和影响范围。
- 及时通知设备维修人员,进行维修或更换设备。
- 对维修过程进行监督,确保设备能够正常运行。
4. 工程延误处理- 评估突发情况对工程进度的影响。
- 协调相关部门和单位,重新安排工程计划,尽量缩短工期延误。
5. 环境保护- 评估突发情况对环境的影响。
- 采取措施,防止污染扩散和进一步损害环境。
- 及时通知环保部门,配合其进行环境监测和处理。
6. 事故调查与总结- 在应急事件处理完毕后,成立调查组进行事故调查。
- 分析事故原因,找出问题所在,提出改进措施。
- 撰写事故调查报告,并向相关部门和单位汇报。
四、应急资源准备1. 人员- 指定应急响应小组,明确各成员的职责和权限。
- 对现场人员进行培训,提高应急处置能力。
2. 设备- 配备应急救援设备,如灭火器、急救箱等。
- 定期检查设备的完好性和可用性。
3. 通讯设备- 配备可靠的通讯设备,确保及时沟通和协调。
- 与相关部门和单位建立紧急联系机制。
4. 应急物资- 准备足够的应急物资,如应急食品、饮用水等。
- 对应急物资进行定期检查和更新。
混凝土浇筑应急预案标题:混凝土浇筑应急预案引言概述:混凝土浇筑是建筑施工中重要的环节,但在施工过程中可能会遇到各种突发情况,因此制定一份完善的混凝土浇筑应急预案是非常必要的。
本文将从准备工作、施工过程、安全措施、应急处理和事后总结等五个方面详细介绍混凝土浇筑应急预案。
一、准备工作1.1 确定应急预案的编制人员和责任人,明确各自的职责和任务。
1.2 建立应急预案的档案,确保每位施工人员都能够熟悉和掌握其中的内容。
1.3 针对不同施工环境和条件,制定相应的应急预案方案。
二、施工过程2.1 在混凝土浇筑前,进行现场检查,确保施工场地平整、无障碍。
2.2 确保混凝土浇筑设备和工具完好无损,操作人员熟练掌握使用方法。
2.3 在混凝土浇筑过程中,严格按照施工计划和操作规程进行操作,确保施工质量和安全。
三、安全措施3.1 在混凝土浇筑现场设置明显的安全警示标识,指导施工人员注意安全。
3.2 配备必要的安全防护设备,如安全帽、手套、护目镜等,确保施工人员的人身安全。
3.3 定期进行安全教育培训,提高施工人员的安全意识和应急处理能力。
四、应急处理4.1 在发生事故或突发情况时,立即启动应急预案,指挥施工人员有序撤离现场。
4.2 通知相关部门和单位,协调救援和处理事故,确保人员和财产安全。
4.3 对事故原因进行调查和分析,总结经验教训,完善应急预案。
五、事后总结5.1 对混凝土浇筑过程中的应急处理情况进行评估,总结成功经验和不足之处。
5.2 修改和完善应急预案,提高应对突发情况的能力和效率。
5.3 定期进行演练和检查,确保应急预案的有效性和可操作性。
结语:混凝土浇筑应急预案的制定和执行对于保障施工安全和提高工作效率至关重要。
只有在平时的认真准备和实践中,才能在关键时刻做出正确的决策和应对措施。
希望本文的内容能够帮助施工单位和工程管理者更好地制定和执行混凝土浇筑应急预案,确保施工过程的顺利进行。
一、目的为保障混凝土浇筑施工过程中的安全与质量,确保人员和设备安全,降低突发事件带来的损失,特制定本应急预案。
二、适用范围本预案适用于施工现场混凝土浇筑过程中可能发生的各类突发事件,包括但不限于:1. 水电中断;2. 机械故障;3. 突发自然灾害;4. 人员伤害;5. 环境污染等。
三、组织机构及职责1. 成立混凝土浇筑应急指挥部,负责统一指挥、协调和监督应急工作的开展。
2. 指挥部下设以下小组:(1)应急协调组:负责协调各部门、各单位的应急工作,确保信息畅通。
(2)现场处置组:负责现场应急工作的组织实施,包括人员疏散、伤员救治、设备抢修等。
(3)物资保障组:负责应急物资的筹备、调配和分发。
(4)宣传报道组:负责应急信息的收集、整理和发布。
四、应急响应1. 发现险情时,现场处置组应立即上报应急指挥部,并采取以下措施:(1)立即停止混凝土浇筑作业,确保人员安全。
(2)迅速启动应急预案,组织人员进行应急处置。
(3)对现场进行警戒,防止无关人员进入。
2. 应急指挥部接到报告后,立即启动应急响应,组织开展以下工作:(1)组织现场处置组进行现场救援和处置。
(2)协调物资保障组提供必要的应急物资。
(3)通知相关部门和单位协助处置。
(4)根据实际情况,调整应急预案,确保应急工作的顺利进行。
五、应急处置措施1. 水电中断:(1)立即启动备用电源,确保混凝土浇筑作业的正常进行。
(2)如备用电源无法满足需求,应立即停止混凝土浇筑作业,等待恢复。
2. 机械故障:(1)立即停止故障机械的使用,确保人员安全。
(2)组织技术人员进行抢修,尽快恢复机械运行。
3. 突发自然灾害:(1)立即组织人员疏散,确保人员安全。
(2)根据实际情况,采取临时措施,防止灾害扩大。
4. 人员伤害:(1)立即组织人员救治,同时联系医疗部门。
(2)对事故原因进行调查,采取措施防止类似事件再次发生。
5. 环境污染:(1)立即采取应急措施,防止污染扩散。
混凝土浇筑应急预案引言概述:混凝土浇筑是建造施工中的重要环节,但在实践中,由于各种原因可能浮现意外情况。
为了保障施工安全和工程质量,制定一份完善的混凝土浇筑应急预案是非常必要的。
本文将从五个方面详细阐述混凝土浇筑应急预案的内容。
一、施工前的准备工作1.1 确定施工方案:在混凝土浇筑前,要根据工程要求和施工条件制定详细的施工方案,包括浇筑的时间、浇筑的顺序、浇筑的方法等。
同时,要根据天气情况和现场实际情况进行合理调整。
1.2 检查设备和工具:在施工前,要对混凝土搅拌机、输送泵、浇筑工具等设备进行全面检查,确保其正常运行。
同时,要检查浇筑模板和支撑结构的稳定性,确保施工过程中的安全。
1.3 确保供应和储备:在施工前,要与供应商确认混凝土的供应情况,并储备足够的混凝土材料。
同时,要检查水源和电源的可靠性,确保施工过程中的连续供应。
二、施工过程中的应急措施2.1 人员安全保障:在施工过程中,要确保工人佩戴好安全帽、安全鞋等个人防护用品,并进行必要的安全培训。
同时,要设立警示标志和安全警戒线,确保工人的安全。
2.2 设备故障处理:在施工过程中,如果浮现设备故障,要即将住手施工,并通知维修人员进行处理。
同时,要做好设备维护工作,定期检查设备的运行情况,确保其正常运转。
2.3 突发情况处理:在施工过程中,如果发生突发情况,如天气突变、设备故障等,要即将采取相应的措施。
例如,及时遮盖混凝土,防止雨水侵入;暂停施工,确保工人的安全等。
三、混凝土浇筑后的处理3.1 浇筑后的养护:在混凝土浇筑后,要及时进行养护工作,包括覆盖保湿、防止温度变化等。
同时,要定期检查混凝土的硬化情况,确保其质量。
3.2 清理施工现场:在混凝土浇筑后,要及时清理施工现场,清除混凝土残渣和浇筑工具。
同时,要检查浇筑模板和支撑结构的状况,确保其安全可靠。
3.3 施工记录和总结:在混凝土浇筑后,要做好施工记录和总结,包括施工过程中的问题和应对措施等。
大体积混凝土浇筑施工应急预案及现场处置方案一、应急预案1.灾害风险评估:施工前要对施工地点周边可能发生的灾害进行评估,包括地质灾害、气象灾害、人为事故等,了解可能引起事故的原因和可能受到的影响。
2.疏散预案:明确疏散路线和疏散点,确保人员安全撤离。
制定人员疏散流程和组织管理机构及职责,指派专人负责疏散组织。
3.安全设施保障:确保施工现场配备足够的安全设施和应急设备,包括防护栏杆、消防器材、安全警示标志等,以便及时应对突发情况。
4.人员安全培训:组织施工人员进行安全培训,包括基本的应急救援知识和操作技能,提高人员的安全意识和应急响应能力。
5.紧急联络渠道:确保施工现场建立紧急联络渠道,与相关单位、部门建立沟通机制,及时报告和求助。
1.火灾事故:发生火灾时,立即采取措施进行扑灭,并迅速疏散人员。
同时通知消防部门并求助,避免火灾扩大,减少人员伤亡。
2.坍塌事故:如发生有人员被困的坍塌事故,要立即组织力量进行救援,同时通知相关救援部门,确保救援及时进行。
3.地下水涌入:如出现地下水涌入现象,要及时找到漏水点,并采取止水措施,保证施工现场的安全。
4.施工机械故障:如发生施工机械故障,要立即切断电源,并通知相关维修人员进行抢修,确保施工机械的正常运行。
5.交通事故:如发生交通事故,要及时报警,疏导交通,保证施工现场周边交通的畅通,同时对伤者进行急救。
6.气象灾害:如遇到气象灾害,如暴雨、台风等,要及时采取防护措施,确保施工现场的安全,并及时疏散人员。
7.人员伤亡事故:如发生人员伤亡事故,要立即组织施救,并通知相关部门进行处理和调查。
以上是大体积混凝土浇筑施工应急预案及现场处置方案,针对不同的突发情况,采取不同的措施进行应对,以确保施工现场的安全和人员的生命安全。
同时,要加强对施工人员的安全教育和培训,提高应急能力,确保能够迅速正确地应对突发情况。
混凝土浇筑应急预案
《混凝土浇筑应急预案》
一、引言
混凝土浇筑是建筑施工中非常重要的一环,而在浇筑过程中可能会出现意外情况,因此有一套完善的应急预案对于保障施工安全至关重要。
二、应急预案内容
1. 人员安排:在进行混凝土浇筑时,应尽量减少人员在施工现场的数量,只保留必要的施工人员和安全监测人员。
2. 工具设备准备:在浇筑混凝土过程中可能需要用到各种工具和设备,应提前准备好,并确保设备的完好性和安全性。
3. 施工区域标识:在浇筑现场应设置明确的施工区域标识,避免非施工人员进入,防止发生意外。
4. 紧急联系方式:在施工现场必须明确标示应急联系方式,以便在发生意外情况时及时联络相关部门。
5. 预警制度:建立健全的预警制度,当监测到施工现场出现异常情况时,应立即启动预警程序,通知相关人员及时采取应急措施。
6. 应急演练:定期进行混凝土浇筑应急演练,提高施工人员的紧急应对能力,确保在发生意外情况时能够迅速有效地应对。
三、实施过程
1. 在进行混凝土浇筑前,负责人应与相关人员进行深入的交流和沟通,明确各自的职责和应急预案内容。
2. 在进行混凝土浇筑时,需要严格按照标准操作程序执行,确保施工过程的安全性。
3. 当监测到施工现场出现异常情况时,应立即启动预警程序并通知相关人员,采取必要的应急措施,确保现场安全。
4. 在应急情况处理结束后,应及时总结经验教训,完善应急预案,以提高今后的施工安全水平。
四、结语
混凝土浇筑过程中的意外情况时有发生,因此建立完善的应急预案是保障施工安全的重要手段。
只有经过详细的规划和严格的实施,才能在发生意外情况时及时有效地进行应急处理,确保施工现场的安全。
混凝土浇筑应急预案引言概述:混凝土浇筑是建造工程中的重要环节,但在施工过程中,可能会遇到各种突发情况,如天气突变、设备故障等,这就需要有一套完善的应急预案来应对这些情况,以保证施工的顺利进行。
本文将从五个大点来阐述混凝土浇筑应急预案。
正文内容:1. 浇筑前的准备工作1.1 确定天气状况:在进行混凝土浇筑前,必须要了解当天的天气状况,包括温度、湿度、风力等。
如果天气条件不适宜浇筑,应及时调整计划,避免因天气原因导致施工质量下降。
1.2 设备检查与维护:在浇筑前,需要对混凝土搅拌机、输送泵等设备进行检查和维护,确保其正常运行。
同时,还需要检查混凝土原材料的质量,确保其符合标准。
2. 施工中的应急措施2.1 突发天气变化:如果在浇筑过程中遇到突发的恶劣天气,如暴雨、强风等,应即将住手浇筑工作,并确保现场人员的安全。
同时,要及时采取措施保护已经浇筑的混凝土,避免受到伤害。
2.2 设备故障处理:如果混凝土搅拌机、输送泵等设备浮现故障,应即将通知维修人员进行处理,并及时调整施工计划,避免因设备故障导致施工延误。
2.3 人员伤害应急处理:在施工现场,人员安全是至关重要的。
如果发生人员伤害事故,应即将采取急救措施,并通知相关部门进行处理。
同时,要做好事故记录和事故调查,以便后续处理和预防类似事故的发生。
3. 浇筑后的保护措施3.1 混凝土保温:在浇筑后,需要对混凝土进行保温处理,以防止温度过低或者过高对混凝土强度产生不利影响。
可以采用覆盖保温材料、喷洒保温剂等方式进行保温。
3.2 混凝土养护:浇筑后的混凝土需要进行适当的养护,保持适宜的湿度和温度,以促进混凝土的强度发展。
可以采用喷水养护、覆盖湿布等方法进行养护。
3.3 施工环境清理:浇筑后,要及时清理施工现场,清除杂物和余料,保持施工环境整洁,以便后续工序的顺利进行。
总结:综上所述,混凝土浇筑应急预案是确保施工顺利进行的重要保障。
在浇筑前的准备工作中,要关注天气状况和设备的检查与维护;在施工中,要应对突发天气变化、设备故障和人员伤害等应急情况;在浇筑后,要进行混凝土保温、养护和施工环境清理。
混凝土浇筑应急预案一、背景介绍混凝土浇筑是建筑施工中常见的工序之一,但在施工过程中可能会遇到一些意外情况,如设备故障、材料不足、天气突变等,这些情况可能会导致工期延误、质量问题甚至安全事故的发生。
为了应对这些突发情况,制定一份混凝土浇筑应急预案是非常必要的。
二、应急预案的目的混凝土浇筑应急预案的目的是确保在突发情况下能够迅速、有效地采取措施,保障施工进度和工程质量,最大限度地减少损失和安全风险。
三、应急预案的内容1. 应急组织机构的建立- 成立应急指挥部,明确指挥体系和责任人员。
- 指定应急组织人员,明确各自职责和联系方式。
2. 应急资源准备- 确保混凝土原材料的充足供应,与供应商建立稳定的合作关系。
- 配备足够的混凝土搅拌车辆和泵送设备,确保设备的正常运行和维护。
3. 应急物资准备- 准备足够的备用混凝土原材料,以应对突发材料不足的情况。
- 配备应急工具和设备,如备用搅拌机、浇注工具等。
4. 应急预案的制定和宣传- 制定详细的应急预案,包括应急流程、应急措施和联系方式等。
- 定期组织应急演练,提高员工的应急响应能力。
- 宣传应急预案,确保员工了解应急程序和措施。
5. 应急响应措施- 在突发情况发生时,及时启动应急预案,通知应急指挥部和相关人员。
- 快速调配应急资源,确保施工进度不受影响。
- 采取必要的安全措施,保障施工现场的安全。
6. 应急评估和总结- 对应急事件进行评估,总结教训和经验,完善应急预案。
- 定期组织应急演练,提高应急响应能力。
四、应急预案的执行流程1. 突发情况发生时,相关人员及时报告应急指挥部。
2. 应急指挥部根据预案启动应急响应措施。
3. 应急指挥部调度应急资源和人员,采取措施保障施工进度和质量。
4. 应急指挥部与相关部门和供应商进行有效沟通和协调。
5. 应急指挥部对应急事件进行评估和总结,完善应急预案。
五、应急预案的效果评估定期进行应急演练,评估应急预案的有效性和可行性,根据评估结果进行调整和改进,确保应急预案的实施效果。
混凝土浇筑应急预案随着城市建设的不断扩大和加速,混凝土建筑在我国的各个领域得到了广泛的应用,混凝土浇筑也成为了建筑工程中不可或缺的环节。
然而,混凝土浇筑过程中存在着各种风险和隐患,一旦出现问题,可能会对工程造成无法挽回的损失。
因此,建筑施工过程中应制定详细的应急预案,以尽可能地避免安全事故的发生,保障工程质量和安全。
本文将以混凝土浇筑为例,制定一份应急预案。
一、应急预案编制的目的和意义1.1 目的针对混凝土浇筑过程中可能出现的安全隐患和突发情况,制定详细的预案,明确工作流程、责任分工和应对措施,以确保施工现场的安全和顺利进行。
1.2 意义(1)保障施工过程中的安全和质量(2)提高工作效率,避免因突发情况而造成工程停顿和延期(3)加强工作人员的安全意识,提高应急处置能力二、混凝土浇筑应急预案的编制2.1 应急组织机构应急组织机构负责协调施工现场应急响应工作,由项目部负责人担任组长,其他要素、质量、安全、人员等各个方面的专业技术人员担任成员。
2.2 风险研判与预警在混凝土浇筑前,工作人员应认真检查施工场地和设备,确保设备清洁、完好,并检查混凝土和试块标准是否符合规定。
同时,对施工过程中可能出现的风险进行研判和预警,及时发现安全隐患和不安全因素,制定应对措施。
2.3 预防措施在混凝土浇筑前,应对施工场地进行安全识别,制定相应的措施,包括但不限于:(1)清除现场障碍物,保证施工区域安全(2)严格遵守混凝土浇筑作业规程和操作规范(3)针对不同施工情况,制定不同的施工方案和安全措施,确保施工的高效、安全和质量。
2.4 应急预案的应对措施(1)一般情况应对在混凝土浇注过程中,如果出现施工不顺畅、混凝土失水、振捣不密实等情况,应及时采取措施,如调整施工作业方法、更换设备、检查现场水电状况等。
同时,及时安排人员进行清理,杜绝现场垃圾、石块等可能引起安全事故的物品。
(2)事故应对如果施工现场发生混凝土泵堵塞、混凝土泵车燃油泄漏等安全事故,应急组织机构应立即启动应急预案,包括但不限于:①立即召开现场紧急会议进行事故研判和疏散所有工作人员②及时联系抢险救援力量,指挥救援并配合当地公安、消防等职能部门进行联合救援③制定详细的现场救援措施和预防措施(3)后续处理在应对完急救措施后,应分析事故原因,刻画事件过程,汇报施工管理部门,及时修改应急预案,确保今后预防类似事故的发生。
一、编制目的:
风机基础为大体积砼,因其为独立基础,原则上不允许留置施工缝,要求砼浇筑一次成型,以保证风机基础砼的整体性。
但在施工过程受到阻工、阻路外部因素或天气降雨等突发情况,导致砼浇筑中断施工,等待时间过长极易导致风机基础砼产生施工缝。
为应对突发事件和天气降雨等不利因素,严格按照规范规定迅速采取有效的处理方案,及时对产生的施工缝进行处理,特制定本应急预案。
二、编制依据
1、《电力建设施工技术规范》第1部分-土建结构工程(DL5190.1-2012)
2、《混凝土结构设计规范》------(GB50010-2002)
3、《混凝土结构工程施工质量验收规范》-----(GB50204-2002)
4、《混凝土泵送施工技术规范》-----(JGJ/T10-95)
5、其他相关规范、规程
三、适用范围
本应急预案适用于华能庆元双苗尖风电场项目的风机基础及其他重要部位砼施工。
四、突发情况类别
1、外部因素:因征地或清苗补偿等原因引发的阻工、阻路等突发情况;因线路故障引发的断电、停电突发情况;
2、内部因素:搅拌站、泵车、罐车故障;现场发电机、振捣棒故障;道路维修、道路中断;原材料准备不足等情况;
3、天气因素:因天气降雨引发的道路泥泞、道路积水以及突降暴雨影响砼浇筑。
4、特殊情况:因基础环产生偏差需要纠偏调整,必须中断砼浇筑。
以上任何一种突发情况都极易导致风机基础砼浇筑中断。
因此必须针对以上突发情况采取以下必要的预防措施,并启动应急预案,及时排除情况保证砼正常连续进行。
五、应急预案及措施
5.1应急小组成立
应急小组是应对突发事件必须存在的单位,必要时可通过合理合情的方法去解决应对突发事件,采取必要措施去挽回经济损失和人身事故的发生,避免使用不得当的措施导致事故的扩大或增加经济损失。
应急小组必须执行上级传达的各项指示,严格按照制定的措施执行。
组长:刘作鹏
副组长:杨国梁
组员:张启亮、赵贤泉、李振中、刘德伟、渠国星
5.2应急准备
(1)本项目采用自建搅拌站供应混凝土,具体准备情况如下:
1)搅拌站、泵车、罐车检修完毕,完好正常,备品备件充足;罐车数量满足现场施工需要。
2)在砼施工前必须备齐不少于1~2台风机基础的砂、石、水泥、外加剂等原材料,备足足够的水源满足施工用水需要。
3)联系备用的商品砼站,以作为不时之需。
4)照明设施需满足夜间施工的需要。
(2)施工现场具备的条件:
1)发电设备运行正常,并有备用电源或备用发电机。
2)满足现场施工的振捣棒、振动电机及现场夜间照明灯具。
3)施工道路确保正常,不出现影响砼浇筑的交叉施工;
4)防雨设施以及防雨物资的准备;
5)现场施工人员能够满足两班作业的需要。
6)配备道路维修的施工机械;
7)准备充足的保温棉及保温棉被以及塑料薄膜;
8)基础环调整用的千斤顶以及抄平水准仪器、抄平记录。
9)掌握近3日内的天气变化,尽可能避免雨雪天气施工砼。
5.3应急响应
当以上任何一种因素出现时,必须立即启动应急预案。
应急小组人员必须按照以下方案措施执行。
(1)外部原因引发的阻工、阻路情况导致砼浇筑中断
立即向业主、监理进行汇报,启动应急预案,排除协调小组协调处理,并做好应对协调未果导致的风机基础凝固或罐车砼凝固导致的一系列的问题。
1小时之内必须做出应对措施,协调罐车离开、泵车刷车。
启动风机基础砼施工缝处理方案(见5.4条)。
(2)内部因素导致的砼浇筑中断
1)当混凝土搅拌站出现故障时,检修人员应及时进行抢修。
2)当现场的泵车出现堵管时,泵送人员应采取反抽、加档等方法,若还是不能疏通,则应立即组织人员进行检修,更换堵塞泵管。
若确定在短时间内不能修复,则应立即联系备用
泵车到场,避免混凝土浇筑长时间中断。
3)当发电机、振捣棒、振动电机出现故障,应立即更换;
4)当道路情况不好,或中断,应立即组织土石方施工机械进行维修。
5)必须及时补充砼原材料,联系水泥、砂子、石子、外加剂供应单位,满足供应。
(3)天气因素的影响导致砼浇筑的中断
1)在进行混凝土施工前,必须掌握近3天之内的天气变化信息。
尽量避开在大风、雨、雪天气下进行砼的浇筑;
2)准备好足够的棚布或厚塑料布、塑料薄膜及固定棚布的尼龙绳、防冻的棉被以及施工人员的防雨雪装备。
3)当在施工过程中突遇降雨降雪,应迅速将棚布或厚塑料布覆盖到整个混凝土施工作业面(下雪时还要做好混凝土的防冻措施),防止雨水冲刷刚浇筑好的混凝土。
特别是在山地风场受下雨、降雪天气影响较大,应做好防滑、防塌方等措施。
尽量控制降雪、下雨天气下从事砼的施工。
(4)施工过程中发现基础环产生偏差的应急预案
基础环在浇筑过程中,必须随时监控其变换情况,特别是在软弱地基、沿海地区的基础砼施工过程中,必须要严格执行。
一旦发生偏差,必须立即采取调整。
对基础环进行微调,必要时可停止砼的浇筑。
如在砼的初凝前基础环调整达到水平度标准(±1mm)可以进行砼的浇筑;如不能及时回复基础环的水平度,必须立即启动应急预案,启动风机基础施工缝处理方案(见5.4条)。
5.4风机基础施工缝处理方案
当因上述原因使现场混凝土浇筑长时间无法进行而形成混凝土施工缝时的处理措施。
施工缝的留置及处理方案应符合设计要求和国家现行标准规范规定(具体见《电力建设施工技术规范》第1部分-土建结构工程(DL5190.1-2012)4.4.17条规定),当留置的施工缝不符合要求时,应在施工缝处留置插筋。
(1)施工缝处理方案:
当混凝土浇筑在施工过程中因外部原因而出现施工缝时,为加强结构的整体性,可在施工缝处补插钢筋,直径为Φ12~16mm,长度为1000~1200mm(插入砼、外漏各500~600mm),间距为500~600mm,同时拍照留存备案。
在施工缝处继续浇筑混凝土时应符合以下规定:
a、已浇筑的混凝土,其强度不应小于5MPa。
b、在已硬化的混凝土表面上,应清除水泥薄膜和松动的石子以及软弱混凝土层,清理干净,并湿润24h,且不得积水。
即要做到:去掉乳皮,微露粗砂,表面粗糙。
c、浇筑提高一个标号的砼。
(如基础为C35,则需要浇筑C40)浇筑前,在水平施工缝宜先铺上50~100mm的水泥砂浆一层,其配比与混凝土内砂浆的成分相同。
并及时浇筑砼。
混凝土应细致振捣密实,以保证新旧混凝土的紧密结合。
d、砼浇筑完毕后,应严格按照风机基础养护措施,做好基础的养护工作,持续养护不少于7天。
并严格按照《电力建设施工技术规范》第1部分-土建结构工程(DL5190.1-2012)。
