建筑施工组织试卷及答案4套
- 格式:doc
- 大小:758.50 KB
- 文档页数:24
河南某建筑公司-邮电营业、住宅综合楼第一节编制依据及说明我公司在熟悉招标文件、施工图和对现场认真勘察的基础上,以科学的方法编写了本施工组织设计。
本施工组织设计是本工程施工的纲领性文件,是各个环节的相互协调和相互控制的综合性文件,用以指导本工程施工活动中的技术、经济、施工管理,确保工程顺利进展,实现预期目标。
(一)编制原则1. 认真贯彻国家及省市对工程建设的各项方针政策,严格执行各项程序。
2. 遵循各项技术规程及施工工艺,合理布置施工顺序。
3. 各项工程进行流水施工,采用施工网络技术进行控制及其他现代管理方法进行科学施工。
4. 充分利用施工机械和设备,扩大机械化施工,提高机械化程度。
5. 尽量采用先进的施工技术、科学地确定施工方案,严格控制工程质量,确保安全施工,努力缩短工期、不断降低工程成本。
(二)编制依据1. 工程图纸会审纪要。
2. 全套施工图纸。
3. 现行建筑工程质量检验评定标准。
4. 国家现行建筑结构施工及验收规范或规定。
(见表1-1)表1-1 国家现行建筑结构施工及验收规范或规定5.公司企业级工法序号类别规范、规程名称编号1国家地基与基础工程施工及验收规范GBJ202-832国家混凝土结构工程施工及验收规范GB50204-923国家工程测量施工及验收规范GB50026-934国家砌筑工程施工及验收规范GB50203-985国家硅酸盐水泥、普通硅酸盐水泥GB175-19996国家混凝土外加剂应用技术规程GBJ119-887国家屋面工程施工及验收规范GB50207-948国家采暖与卫生工程施工及验收规范GBJ242-829国家通风与空调工程施工及验收规范GBJ243-82GB50254-9610国家电气装置安装工程施工及验收规范GB50207-96GB50258-96GBJ232-8211行业建筑装饰工程施工及验收规范JGJ73-9112行业建筑装饰工程施工及验收规范JGJ102-9613行业钢筋焊接及验收规范JGJ18-9614行业混凝土泵送施工技术规格JGJ/T10-9515国标图纸参照系列16中南标系列98ZG001-901表1-2 公司企业级工法序号工法名称工法编号1高层建筑泵送混凝土施工工法豫六建工法006-972清水混凝土施工工法豫六建工法007-973建筑工程屋面防水施工工法豫六建工法023-984加气混凝土砌块砌筑工法豫六建工法008-985加气混凝土墙面抹灰施工工法豫六建工法009-98第一节工程概况河南省某局邮电生产营业住宅综合楼 1 号楼,位于某市某路与某路交叉口东北角,总建筑面积28131m2,地下二层,地上三十层,局部三十二层,高出主体其他层为防空指示灯放置塔楼上。
关于加强农民工安全教育培训考核管理的通知各区、县建委,各施工企业,各有关单位:农民工安全教育培训关系到农民工的生命和国家财产安全,关系到建筑企业的“安全、质量、工期、效益”,更关系到社会的稳定、和谐与发展。
为进一步加强建筑施工安全生产,提高农民工防X风险的意识和能力,保障农民工合法权利和切身利益,市建委将加强对全市农民工的安全教育培训考核工作,逐步完善农民工培训制度。
现将有关事项通知如下:一、加强农民工入场安全教育与考核管理施工单位要对新入场农民工进行三级教育,即公司级、项目部级、班组级安全教育。
公司级岗前安全教育内容应当包括:国家、省市与有关部门制订的安全生产方针、政策、法规、标准、规程;安全生产基本知识;本单位安全生产情况与安全生产规章制度和劳动纪律;从业人员安全生产权利和义务;有关事故案例等。
培训时间不少于15小时。
项目级安全教育的主要内容包括:本项目的安全生产状况;本项目工作环境、工程特点与危险因素;所从事工种可能遭受的职业伤害和伤亡事故;所从事工种的安全职责、操作技能与强制性标准;自救互救、急救方法、疏散和现场紧急情况的处理、发生安全生产事故的应急处理措施;安全设备设施、个人防护用品的使用和维护;预防事故和职业危害的措施与应注意的安全事项;有关事故案例;《市建设工程施工现场作业人员安全知识手册》;其他需要培训的内容。
培训时间不少于15小时。
班组级安全教育的内容包括:岗位安全操作规程;岗位之间工作衔接配合的安全与职业卫生事项;本工种的安全技术操作规程、劳动纪律、岗位责任、主要工作内容、本工种发生过的案例分析;《市建筑施工作业人员安全生产知识教育培训考核试卷》;其他需要培训的内容。
培训时间不少于20小时。
三级教育结束后,施工单位(项目部)选好考试地点并向属地区、县建委提出考试申请,由属地区、县建委监督员或协管员从五套《市建筑施工作业人员安全生产知识教育培训考核试卷》中选取一套考卷进行考试、监考、阅卷。
【最新国家开放大学电大《建筑工程项目招投标与合同管理》机考终结性4套真题题库及答案7】最新国家开放大学电大《建筑工程项目招投标与合同管理》机考终结性4套真题题库及答案盗传必究题库一试卷总分:100 答题时间:60分钟客观题一、判断题(共10题,共40分)1. 承包商作为建筑市场的主体,是长期和持续存在的。
所以不论是国内还是按照国际惯例,对承包商一般都实行从业资格管理。
T √ F × 2. 建筑业企业资质年检不合格或者连续三年基本合格的,建设行政主管部门应当重新核定其资质等级。
新核定的资质等级应当低于原资质等级。
T √ F × 3. 公开招标,是指招标人以投标邀请书的方式邀请特定的法人或者其他组织投标。
T √ F × 4. 招标实施阶段是整个招标过程的实质性阶段。
主要包括:编制招标相关文件,组织资格预审,召开标前会议,开标、评标和定标。
T √ F × 5. 招标人应在招标文件中明确规定合同的计价方式。
计价方式主要有固定总价合同、单价合同和成本加酬金合同,同时规定合同价的调整范围和调整方式。
T √ F × 6. 所编制的投标文件“正本”只有一份,“副本”则按招标文件附表要求的份数提供。
正本与副本若不一致,以正本为准。
T √ F × 7. 投标标价的费用一般由工程成本(直接工程费、间接费)、利润、其他费用和保险费等组成。
T √ F × 8. 详细评审的内容包括对投标文件的符合性评审、技术性评审、商务性评审、投标文件的澄清和说明、应当作为废标处理的情况。
T √ F × 9. 建设工程合同按承发包范围不同进行分类,可分为两类:建设工程承包合同和分包合同。
T √ F × 10. 在索赔中,单项索赔通常因为在实际操作过程中涉及太多的争议因素,索赔的成功率并不高,在实际施工过程中应尽量避免使用。
T √ F × 二、单项选择题(共10题,共40分)1. 按照规定,招标人和中标人应当自中标通知书发出之日起()日之内订立书面合同。
《建筑施工组织》考试试题(A卷)一、填空题(每空1分,共20分)1、施工组织设计按编制时间的不同分为和2、建筑施工的特点主要有、、、、。
3、施工现场计量工作包括、和。
4、施工现场成品保护措施用四个字归纳为。
5、建筑工程资料分为、、三种保管期限.6、建设单位在建设工程竣工后个月内,向城建档案馆报送一套完整的原件工程档案。
7、施工过程中的工序检查执行“三检制”,“三检制”指是。
8、质量检查的量测法归纳为四个字: .9、常用的组织施工方式有施工三种。
10、流水施工基本参数按作用性质的不同一般可分为、、三种。
二、单项选择题(本大题共20小题,每小题1分,共 20分)在每小题列出的四个备选项中只有一个是最符合题目要求的,请将其代码填写在题后的括号内。
错选、多选或未选均无分。
1、流水施工的横道图计划能够正确表达【】A、工作之间的逻辑关系B、关键工作C、关键线路D、工作开始时间和完成时间2、时标网络图中,从始至终不出现【】的线路为关键线路。
A、横向虚线B、横向波形线C、竖向虚线D、竖向波形线3、网络计划中的虚工作【】。
A、既消耗时间,又消耗资源B、只消耗时间,不消耗资源C、既不消耗时间,也不消耗资源D、不消耗时间,只消耗资源4、单位工程由分包单位施工完成后,应将工程有关资料交【】.A、建设单位B、监理单位C、工程质量监督机构D、总包单位5、图纸会审纪要应由【】整理,与会各方会签.A、设计单位B、施工单位C、建设单位D、监理单位6、质量控制点应抓住影响【】施工质量的主要因素设置。
A、单位工程B、分部工程C、分项工程D、工序7、在工程网络计划执行过程中,监理工程师检查实际进度时发现只有某工作进度拖延X,且X已超过该工作的自由时差,则【】.A、不影响其后续工作和工程总工期B、不影响其后续工作但影响工程总工期C、影响其后续工作,可能影响工程总工期D、影响其后续工作和工程总工期8、已知工程网络计划中某工作的自由时差为3天,总时差为6天。
建筑施工员考试试题及答案建筑施工员是建筑工程中非常关键的一环,他们负责现场实际施工工作的监督、协调和管理。
因此,建筑施工员需要具备一定的专业知识和技能。
下面将为大家提供一些建筑施工员考试试题及答案,希望对大家的学习和提升有所帮助。
1. 管理平面布局应具备哪些基本要素?
答案:管理平面布局应具备建筑外形、建筑水平尺寸、建筑高程和基坑尺寸等基本要素。
2. 什么是建筑的“正当防卫”?
答案:建筑的“正当防卫”是指建筑在设计、施工过程中采取合理的措施,防止外部环境影响建筑结构和安全。
3. 水泥的硬化过程是如何进行的?
答案:水泥硬化过程主要包括水泥颗粒在水的作用下破碎、溶胶形成,水泥石块成型,水泥浆体胶凝和硬化等阶段。
4. 描述一下建筑施工中的“拱形支撑”原理。
答案:拱形支撑是为了支撑建筑物的外墙在开口门洞、窗洞等部位而加设的形成拱形结构的支承。
5. 在建筑施工中,常见的桩基工程有哪些类型?
答案:常见的桩基工程包括钻孔灌注桩、静压桩、挤浆桩、静压沉桩、岩石桩等类型。
通过以上试题及答案的学习掌握,建筑施工员们可以更全面地了解建筑施工中的基本知识和原理,为工作中的实践操作提供良好的指导和支持。
希望大家能够认真学习,不断提升自己的专业水平,为建筑工程的顺利进行贡献自己的力量。
祝大家工作顺利,学习进步!。
1.(2分) 单选题2在组织流水施工时,用来表达流水施工时间参数通常保括()A 施工过程和施工段B 流水节拍和流水步距C 流水过程和流水强度D 流水过程和流水步距参考答案:B解析:无2.(2分) 单选题2当计划工期等于计算工期时,以关键节点为完成节点的工作()。
A 总时差等于自由时差B 最早开始时间等于最迟开始时间C 一定是关键工作D 自由时差为零参考答案:A解析:无3.(2分) 单选题2在进行施工总平面图设计时,全工地性行政管理用房宜设置在()。
A 工地与生活区之间B 工人较集中的地方C 距工地500~1000m处D 工地人口处参考答案:D解析:无4.(2分) 单选题2绘制施工进度计划横道图时,首先应确定()。
A 流水方式B 搭接方法C 主导施工过程D 流水节拍参考答案:C解析:5.(2分) 单选题2编制施工组织总设计,应首先()。
A 拟定施工方案B 编制施工进度计划C 确定施工部署D 估算工程量参考答案:C解析:无6.(2分) 单选题由于承包单位以外原因造成工程进度拖延,称为()。
A 工程延误B 工程延期C 工程拖延D 进度拖延参考答案:B解析:无7.(2分) 单选题单位工程施工平面图设计中,应首先确定()A 运输道路的布置B 搅拌站的位置;C 起重机械的位置;D 材料堆场和仓库的位置参考答案:A解析:无8.(2分) 单选题2监理工程师采取“对建设工程进度实施动态控制”措施,是属于建设工程进度控制措施中的()。
A 组织措施B 合同措施C 经济措施D 技术措施参考答案:D解析:无9.(2分) 单选题2工期优化以()为目标,使其满足规定A 费用最低B 资源均衡C 最低成本D 综短工期参考答案:A解析:无10.(2分) 单选题2在同一个建设项目中,下列关系正确的是()。
A 建设项目≥单项工程>单位工程>分部工程>分项工程B 建设项目>单位工程>检验批>分项工程C 单项工程≥单位工程>分部工程>分项工程D 单项工程>单位工程≥分部工程>分项工程>检验批参考答案:A解析:无11.(2分) 单选题2在确定施工方案时,首先要明确的是()A 确定施工流向(顺序)B 划分施工过程C 划分施工段D 选择施工方法参考答案:A解析:无12.(2分) 单选题2当组织流水施工的工程对象有层间关系时,使各施工队组能连续施工、工作面有空闲的条件是()。
[(精华版)最新国家开放大学电大《建筑工程项目招投标与合同管理》机考终结性4套真题题库及答案7](精华版)最新国家开放大学电大《建筑工程项目招投标与合同管理》机考终结性4套真题题库及答案盗传必究题库一试卷总分:100 答题时间:60分钟客观题一、判断题(共10题,共40分)1. 在我国,业主也称为建设单位,业主作为建筑市场的主体,是长期和持续存在的。
F × 2. 建筑市场的资质管理仅是指对从业企业的资质管理。
F × 3. 建设工程招标代理机构,是指受招标人的委托,代为从事招标组织活动的中介组织。
T √ 4. 通过资格预审淘汰资格预审文件达不到要求的企业,淘汰总分高的投标者。
F × 5. 根据《中华人民共和国招标投标法》第九条规定:“招标项目按照国家有关规定需要履行项目审批手续的,应当先履行审批手续,取得批准。
关于资金或者资金来源是否落实问题,可不在招标文件中载明。
” F × 6. 编制投标文件的核心工作是计算标价,而标价计算又与施工方案及施工组织计划密切相关,所以在计算标价前必须编制好施工计划。
T √ 7. 不平衡报价,指在总价基本确定的前提下,调整项目和各个子项的报价,以期既不影响总报价,又可以在中标后获取较好的经济效益。
T √ 8. 建设工程评标程序分为:评标的准备、初步评审、详细评审、编写评标报告。
T √ 9. 建设工程合同包括工程勘察、设计、施工合同,通常不将监理合同和物资采购合同列入建设工程合同的范畴。
F × 10. 工期索赔值的计算中,网络分析法是进行工期分析的首选方法,适用于各种索赔事件的工期索赔,并可以利用计算机软件进行网络分析和计算,是一种科学合理的分析方法。
T √ 二、单项选择题(共10题,共40分)1. 申请领取施工许可证,应具备的条件之一为:建设工期超过一年的,到位资金原则上不得少于工程合同价的()。
30% 2. 建设工程的招标分为公开招标和邀请招标,其中公开招标又称为()。
单位工程施工组织设计形考任务1 (客观题20%)一、单选题1.砖混结构住宅建筑的施工,一般分为基础工程()和屋面装修及房屋设备安装三个阶段。
a. 主体工程b. 吊装工程c. 预制工程d. 砼工程2.单层装配式厂房的施工一般分为基础,预制,吊装()设备安装等五个阶段。
a. 主体和围护b. 围护和屋面c. 围护、屋面及装修d. 其它工程3.单位工程施工进度计划根据施工项目划分的()可分为控制性和指导性施工进度计划。
a. 物资需用量的大小b. 详略程度c. 粗细程度d. 重要程度4.单位工程施工组织设计是()为对象,直接指导现场施工活动的技术文件。
a. 分部工程b. 单项工程c. 单位工程d. 建设项目5.单位工程施工组织设计是以单位工程为对象,直接()现场施工活动的技术文件。
a. 指导b. 领导c. 控制d. 协调6.单位工程施工组织设计的内容一般涉及()方面的内容? a. 七个 b. 六个 c. 五个 d. 四个7.工程概况的主要内容包括工程特点,当地自然状况和()。
a. 施工条件 b. 建筑特点 c. 结构特点 d. 地质特点8.单位工程施工组织设计包括工程概况、施工方案及()等方面内容。
a. 准备工作计划表b. 施工进度计划表c. 作业进度计划表d. 加工供应计划表9.对于较简单的一般工业与民用建筑,单位工程施工组织设计的内容可以简化只包括主要施工方法,施工进度计划和()。
a. 施工作业计划b. 施工准备c. 施工方案d. 施工平面图10.单位工程施工组织设计编制的程序中,在编制施工准备工作计划与计算技术经济指标之间的工作是()。
a. 编制施工进度计划b. 计算工程量c. 编制运输计划d. 布置施工平面图11.对建筑设计特点的介绍中应重点说明的内容是()。
a. 建筑面积和层高b. 施工要求高,难度大的项目c. 内、外装饰做法d. 平面形状和组合12.对结构特征的简述中,除简述基础构造埋置深度,承重结构类型外,应作突出说明的是()。

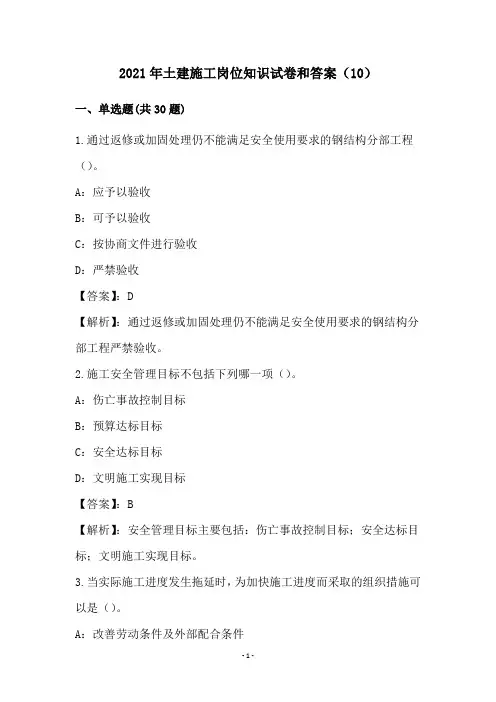

2021年土建施工岗位知识试卷和答案(10)一、单选题(共30题)1.通过返修或加固处理仍不能满足安全使用要求的钢结构分部工程()。
A:应予以验收B:可予以验收C:按协商文件进行验收D:严禁验收【答案】:D【解析】:通过返修或加固处理仍不能满足安全使用要求的钢结构分部工程严禁验收。
2.施工安全管理目标不包括下列哪一项()。
A:伤亡事故控制目标B:预算达标目标C:安全达标目标D:文明施工实现目标【答案】:B【解析】:安全管理目标主要包括:伤亡事故控制目标;安全达标目标;文明施工实现目标。
3.当实际施工进度发生拖延时,为加快施工进度而采取的组织措施可以是()。
A:改善劳动条件及外部配合条件B:更换设备,采用更先进的施工机械C:增加劳动力和施工机械的数量D:改进施工工艺和施工技术【答案】:C【解析】:当实际施工进度发生拖延时,为加快施工进度而采取的组织措施可以采取增加劳动力和施工机械的数量。
4.根据《危险性较大的分部分项工程安全整理办法》规定:脚手架高度()m及以上落地式钢管脚手架工程需编制专项方案。
A:24B:20C:18D:26【答案】:A【解析】:根据《危险性较大的分部分项工程安全整理办法》规定:脚手架高度24m及以上落地式钢管脚手架工程需编制专项方案。
5.石基础砌筑时,应双挂线,分层砌筑,每层高度一般为()cm。
A:25~35B:30~40C:35~45D:40~50【答案】:A【解析】:.石基础砌筑时,应双挂线,分层砌筑,每层高度一般为25~35cm。
6.开挖深度超过()m(含选项)的基坑(槽)的土方开挖工程属于危险性较大的分部分项工程。
A:2B:3C:4D:5【答案】:B【解析】:危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。
其中包括开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
7.根据《中华人民共和国安全生产法》规定,生产经营单位与从业人员订立协议,免除或减轻其对从业人员因生产安全事故伤亡依法应承担的责任,该协议()。

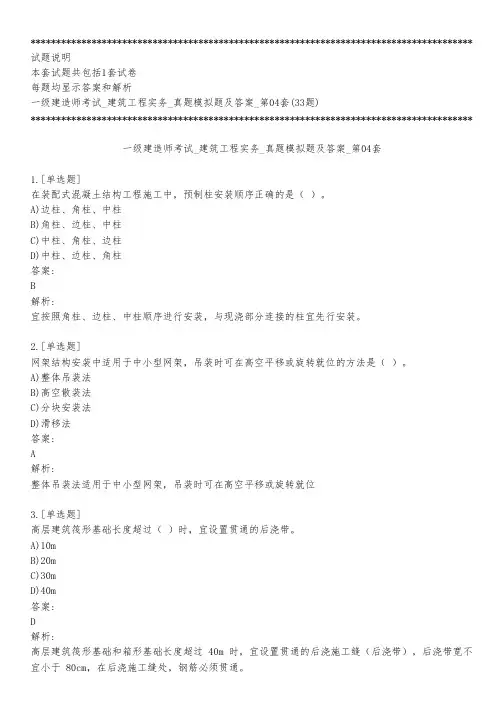

***************************************************************************************试题说明本套试题共包括1套试卷每题均显示答案和解析一级建造师考试_建筑工程实务_真题模拟题及答案_第04套(33题)***************************************************************************************一级建造师考试_建筑工程实务_真题模拟题及答案_第04套1.[单选题]在装配式混凝土结构工程施工中,预制柱安装顺序正确的是( )。
A)边柱、角柱、中柱B)角柱、边柱、中柱C)中柱、角柱、边柱D)中柱、边柱、角柱答案:B解析:宜按照角柱、边柱、中柱顺序进行安装,与现浇部分连接的柱宜先行安装。
2.[单选题]网架结构安装中适用于中小型网架,吊装时可在高空平移或旋转就位的方法是( )。
A)整体吊装法B)高空散装法C)分块安装法D)滑移法答案:A解析:整体吊装法适用于中小型网架,吊装时可在高空平移或旋转就位3.[单选题]高层建筑筏形基础长度超过( )时,宜设置贯通的后浇带。
A)10mB)20mC)30mD)40m答案:D解析:高层建筑筏形基础和箱形基础长度超过 40m 时,宜设置贯通的后浇施工缝(后浇带),后浇带宽不宜小于 80cm,在后浇施工缝处,钢筋必须贯通。
4.[单选题]施工现场室外消火栓间距不大于( )。
A)120mB)140mC)160mD)180m答案:A解析:室外消火栓应沿消防车道或堆料场内交通道路的边缘设置,消火栓之间的距离不应大于 120m;消防箱内消防水管长度不小于 25m。
5.[单选题]关于后浇带设置和处理的说法, 正确的是( )。
A)若设计无要求, 至少保留 7d 后再浇筑B)填充后浇带, 可采用高膨胀混凝土C)膨胀混凝土强度等级与原结构强度相同D)填充混凝土保持至少 14d 的湿润养护答案:D解析:后浇带在主体结构保留一段时间(若设计无要求, 则至少保留 14d) 后再浇筑, 可采用微膨胀混凝土、 强度等级比原结构强度提高一级, 并保持至少 14d 的湿润养护。
建筑施工组织考核试题10.1一、填空题(16×1分+2×2分=20分)1.施工组织设计根据编制阶段的不同可以分类为:、。
2.构成双代号网络图的三大基本要素为:、和。
3.工程施工控制的“三大目标”为:、、。
4. 建筑工程中常用的组织施工的方式有:、、三种。
5.施工段在进行划分时,应尽可能利用、等自然分界线。
6.有层间关系的工程中组织流水施工时,施工段数(m)和施工过程数(n)的关系m ≥n是为了。
(2分)7.从事某一施工过程的施工队组在一个施工段上完成施工任务所需的时间,用t i表示的参数称为。
8.时标网络图中,自始至终(出现/不出现)波形线的线路为关键线路。
9.双代号网络图中采用节点计算法时,ET i的含义是指:。
(2分)10.双代号网络图中,虚工作既不消耗时间也不消耗资源,它的主要作用是表达工作之间的关系。
二.单项选择题(15×2分=30分)请将选择题的答案填写在下面表格中:题号 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15答案1.以施工项目为对象编制的,用以指导施工的技术、经济和管理的综合性文件称为( )。
A.施工方案B.施工组织设计 C.专项施工方案D.技术标2.土建工程属于基本建设项目的( )部分。
A.单项工程B.单位工程 C.分部工程D.分项工程3.基本建度程序正确的是:()A. 投资决策→设计→施工招投标→施工→竣工决算B. 投资决策→施工招投标→设计→施工→竣工决算C. 设计→投资决策→施工招投标→施工→竣工决算D. 设计→施工招投标→投资决策→施工→竣工决算4. 假定某施工段的工程量为300m3,施工队的人数为25人,日产量0.8m3/人,则该队在该施工段的流水节拍为()。
A.8天B.10天C.12天D.15天5. ( )的数目取决于施工过程的数目,当施工过程数为n时,则( )的数目为n-1个。
A.流水节拍B.流水步距C.施工段D.工作面6.当网络计划的计划工期大于计算工期时,关键工作的总时差( )。
隧道工程试题及答案之一一、单选项题(每题1分,共10分)1、新奥法是()A、一种施工方法B、施工原则C、矿山法D、全断面施工法2、选择施工方法应根据()A、隧道长度B、工期要求C、地质条件D、安全生产3、用中线法进行洞内测量的隧道,中线点间距直线部分不宜短于()A、50mB、80mC、100mD、30m4、当洞口可能出现偏压时,应采取措施()A、地表锚杆B、喷射混凝土C、平衡压重填土D、深基桩5、在IV~VI尖围岩条件下,全断面开挖法适用于()A、3车道隧道B、2车道隧道C、2车道隧道的停车带D、跨度大于20m的隧道6、沿隧道设计断面轮廓线布置的周边眼间距误差不得大于()A、5cmB、10cmC、15cmD、20cm7、喷射混凝土材料计量,一般应以质量计算,其允许误差为:砂与石料各为()A、5%B、3%C、2%D、8%8、二次衬砌的施作时间为()A、初期支护完成1个月后B、初期支护完成1.5个月后C、初期支护完成后D、围岩和初期支护变形基本稳定后9、就进行地表沉降量测的是()A、覆盖层厚度小于20m的隧道B、位于III-I类围岩中且覆盖层厚度小于40m的隧道C、隧道的洞口段D、位于I-II类围岩中的隧道10、汽车专用公路隧道对防排水工程的质量要求为()A、拱部边墙不滴水B、路面不冒水、不积水C、设备箱洞处不渗水D、隧道拱部、墙部、路面、设备洞、车行横通道、人行横通道等均不渗水二、多项选择题(每题1分,共40分)1、弃碴场地的布置应符合()A、运距短B、不得占用其它工程场地和影响附近各种设施的安全C、不得影响附近的农田水利设施,不占或少占农田D、不得堵塞河道、沟谷、防止抬高水位和恶化水流条件2、施工临时房屋的布置原则为()A、交通方便B、避开高压线C、严禁将临时房屋布置在受洪水、泥石流、坍方、滑坡及雪崩等自然灾害威胁的地段D、临时房屋的周围应设有排水系统3、隧道竣工后洞内水准点埋设为()A、每公里一个B、每2公里一个C、短于1km的隧道应至少设一个D、每0.5km设一个4、当洞口可能出现地层滑坡时,应采取的预防措施有()A、地表锚杆B、深基桩C、挡墙D、土袋或石笼5、明洞衬砌施工方法有()A、先墙后导拱法B、先拱后墙法C、墙拱交替法D、拱墙整体浇筑法6、浅埋设洞口加强段的开挖方法为()A、单侧壁坑法B、双侧壁导坑法C、多台阶法D、全断面法7、单侧壁导坑法适的场合()A、围岩较差B、跨度大C、埋层浅D、地表沉降需要控制8、控制超挖采取的措施有()A、光面爆破B、提高钻眼精度C、控制药量D、提高作业人员的技术水平9、爆破后,开挖断面应进行检查()A、欠挖或超挖B、周边炮眼保存率C、两荐炮衔接处D、开挖面是否平整10、洞内采用无轨式自卸卡车运输时,行车速度为()A、施工作业地段和错车时不应大于10km/hB、40km/hC、成洞地段不宜大于20km/hD、施工地段不应大于20km/h11、机动车索引有轨运输钢轨的质量宜为()A、16kg/mB、24kg/mC、38kg/mD、8kg/m12、IV类围岩的支护型式为()A、喷混凝土B、锚杆C、锚杆挂网D、钢架13、锚杆的类型分为()A、普通水泥砂浆锚杆B、楔缝式锚杆C、树脂锚杆D、早强药包锚杆14、《公路工程的质量检验评定标准》中检查喷混凝土厚度的方法有()A、凿孔B、埋钉C、激光断面仪D、光带摄影法15、为检查喷射混凝土抗压强度,2车道取试样的组数()A、每10延米拱部取一组B、每10延米边墙取一组C、每20延米拱部和边墙各取一组D、每10延米拱部或边墙取一组16、喷射混凝土因质量问题,需凿除喷层重喷的是()A、喷层有空响B、喷层有裂缝C、喷层脱落D、露筋17、整体式衬砌施工设置沉降缝的位置()A、对衬砌有不良影响的软硬岩分界处B、II-I类围岩洞0.50m范围内C、严寒地区洞口段和受冻害影响地段D、IV-VI类围岩分界处18、隧道衬砌施工,须符合设计要求的项目()A、中线B、标高C、断面尺寸D、净空大小19、混凝土运送时,原则上应采用混凝土搅拌运输车,采用其它方法运送时,应确保混凝土运送中()A、不产生离析B、不损失C、不混入杂物D、水份不蒸发20、衬砌的实测项目()A、混凝土强度B、衬砌厚度C、墙面平整度D、衬砌外观21、监控量测应达到的目的是()A、掌握围岩和支护的动态信息及时反馈指导施工B、通过对围岩和支护的变值、应力量测,修改支护系统设计C、充实竣工资料D、积累资料22、回归分析是处理监控量测数据的一种较好的方法,采用回归分析时,测试数据散点分布规律,可选用的函数式关系有()A、三角函数B、对数函数C、指数函数D、双曲函数23、一般公路隧道防排水工程质量要求()A、拱部边墙不滴水B、路面不冒水,不积水,设备箱洞不渗水C、洞内排水系统不淤泥、不堵塞,排水通畅D、严寒地区隧道衬砌背后不积水、路面、排水沟不冻结24、隧道施工时,洞内顺坡排水应满足的要求()A、排水沟坡度与线路坡度一致B、水沟断面应满足排除洞内渗漏水及施工用水需要C、水沟位置应结合排水工程设置,并避免妨碍施工D、经常清理排水沟,确保水路畅通25、隧道施工中需要机械排水的场合有()A、顺坡开挖的隧道B、反坡开挖的隧道C、辅助坑道为坚井的隧道D、辅助坑道为斜井的隧道26、塑料防水板焊接要点()A、搭接宽度10cmB、两侧焊缝宽2.5cmC、焊接处先擦洗干净D、焊机走行及用力均匀,不得漏焊或焊接过度27、施工用水的水池应()A、有足够的高度,以保证施工处的水压B、有足够的蓄水量C、符合卫生标准D、定期清洗28、高压风、水管的安装应()A、敷设平顺B、接头严密C、不妨碍交通D、不影响边沟施工29、洞外变电站设置()A、宜设在洞口附近B、靠近负荷集中地点C设在电源来线一侧 D 设在临时房屋区域30、在全断面开挖时机械通风风速()A、不小于0.2m/sB、不小于0.15m/sC、不大于4m/s D不大于6m/s31、通风管的安装应做到()A、平顺B、接头严密C、弯管半径不小于风管直径的3倍D、破损处及时修补或更换32、隧道施工的辅助坑道有()A、斜井B、竖井 C 横洞 D 平行导坑33、连接平行导坑和正洞的横通道的间距的确定,是根据()A、施工需要B、正洞工程进度C、地质情况D、施工人员主观意志34、稳定开挖面、防止地表地层下沉的辅助施工方法有()A、地面砂浆锚杆B、超前锚杆或超前小钢管支护C、管棚钢架超前支护D、超前小导管注浆35、采用辅助坑道排水时,应符合的要求是()A、坑道应和正洞平行或接近平行B、坑道底标高应高于正洞底标高C、坑道底标高应低于正洞底标高D、坑道应超前正洞10~20m,至少超前1~2个循环进尺36、岩沉地段隧道,可采取的处治措施()A、引排水B、堵填C、跨越D、绕行37、在煤层或有瓦斯地层中,钻爆作业必须遵守()A、不打40cm以下的浅眼B、湿式凿岩C、炮眼连续装药,使用安全炸药D、使用豪秒电雷管、电力起爆38、路面基层应满足的基本要求()A、良好的稳定性足够的强度适宜的刚度B、排水良好C、平整密实D、几何尺寸符合设计要求39、路面横向缝传力杆的安设应()A、传力杆长度的一半固定于混凝土中,另一半涂沥青,允许滑动B、传力杆与缝壁垂直C、传力杆两端均固定于混凝土中D、传力杆与线路中线平行40、衬砌中各类预埋管件,预留孔、槽以及衬砌边墙内的各类洞室位置应()A、按设计定位B、地质不良时经有关方面研究可以变更C、浇筑混凝土时确保产生和移位D、地质不良时各类洞室位置可以变更三、判断题(每题1分共10分)1、隧道总体实测项目有隧道宽度、隧道净高、隧道偏位、线路中心线与隧道中心线的衔接以及边坡仰坡。
《建筑施工组织》一、判断题1、项目建议书是项目决策的核心。
(×)2、可行性研究是对项目在技术上是否可行和经济上是否合理进行科学的分析和论证。
(√)3、固定资产投资项目包括基本建设项目和技术改造项目。
(√)4、施工组织设计的编制,只是为实施拟建工程项目的生产过程提供了一个可行的方案。
(√)5、施工组织设计是指导拟建工程施工全过程各项活动的纯技术性文件。
(×)6、施工准备工作的检查方法常采用实际与计划对比法。
(×)7、施工准备工作不仅要在开工前集中进行,而且要贯穿在整个施工过程中。
(√)8、调查研究与收集资料是施工准备工作的内容之一。
(√)9、资源准备就是指施工物资准备。
(×)10、施工现场准备工作全部由施工单位负责完成。
(×)11、施工用水包括生产和生活用水。
(×)12、组织流水施工必须使同一施工过程的专业队组保持连续施工。
(×)13、工艺参数是指流水步距、流水节拍、技术间歇、搭接时间等。
(×)14、网络图中的箭线可以画成直线、折线、斜线、曲线或垂直线。
(√)15、单代号网络图严禁出现箭线交叉,否则容易引起混乱。
(√)16、单代号网络图与双代号网络图并无本质区别,只是表达方式不同。
(√)17、计算网络计划时间参数的目的主要是确定总工期,做到工程进度心中有数。
(×)18、在网络计划中当某项工作使用了全部或部分总时差时,则将引起通过该工作的线路上所有工作总时差重新分配。
(√)19、由关键工作组成的线路必为关键线路。
(×)20、若将网络计划中某关键工作的持续时间压缩△,则工期相应缩短△。
(×)21、网络计划中非关键工作的自由时差一定不为零。
(×)22、关键线路上相邻两项工作之间的时间间隔必为零。
(√)23、在网络计划执行过程中,如果某关键工作的完成时间推迟3天,工程总工期也必推迟3天。
《建筑施工组织》考试试题(A卷)一、填空题(每空1分,共20分)1、施工组织设计按编制时间的不同分为和2、建筑施工的特点主要有、、、、。
3、施工现场计量工作包括、和。
4、施工现场成品保护措施用四个字归纳为。
5、建筑工程资料分为、、三种保管期限。
6、建设单位在建设工程竣工后个月,向城建档案馆报送一套完整的原件工程档案。
7、施工过程中的工序检查执行“三检制”,“三检制”指是。
8、质量检查的量测法归纳为四个字:。
9、常用的组织施工式有施工三种。
10、流水施工基本参数按作用性质的不同一般可分为、、三种。
二、单项选择题(本大题共20小题,每小题1分,共20分)在每小题列出的四个备选项中只有一个是最符合题目要求的,请将其代码填写在题后的括号。
错选、多选或未选均无分。
1、流水施工的横道图计划能够正确表达【】A、工作之间的逻辑关系B、关键工作C、关键线路D、工作开始时间和完成时间2、时标网络图中,从始至终不出现【】的线路为关键线路。
A、横向虚线B、横向波形线C、竖向虚线D、竖向波形线3、网络计划中的虚工作【】。
A、既消耗时间,又消耗资源B、只消耗时间,不消耗资源C、既不消耗时间,也不消耗资源D、不消耗时间,只消耗资源4、单位工程由分包单位施工完成后,应将工程有关资料交【】。
A、建设单位B、监理单位C、工程质量监督机构D、总包单位5、图纸会审纪要应由【】整理,与会各会签。
A、设计单位B、施工单位C、建设单位D、监理单位6、质量控制点应抓住影响【】施工质量的主要因素设置。
A、单位工程B、分部工程C、分项工程D、工序7、在工程网络计划执行过程中,监理工程师检查实际进度时发现只有某工作进度拖延X,且X已超过该工作的自由时差,则【】。
A、不影响其后续工作和工程总工期B、不影响其后续工作但影响工程总工期C、影响其后续工作,可能影响工程总工期D、影响其后续工作和工程总工期8、已知工程网络计划中某工作的自由时差为3天,总时差为6天。
监理工程师在检查进度时发现只有该工作实际进度拖延,且影响工期2天,则该工作实际进度比计划进度拖延【】天。
A、8B、6C、5D、39、在工程施工过程中,监理工程师检查实际进度时发现工作M的总时差由元计划的5天变为-2天,这说明工作M的实际进度【】。
A、拖后2天,影响工期2天B、拖后5天,影响工期2天C、拖后7天,影响工期2天D、拖后7天,影响工期7天10、工程项目的施工组织设计或施工案由【】。
A、施工单位编制,监理单位审查B、监理单位编制,施工单位执行C、设计单位编制,施工单位执行D、施工单位编制,设计单位审查11、在某工程网络计划中,工作M的最迟完成时间为第30天,其持续时间为7天,工作M有三项紧前工作,他们的最早完成时间分别为第13天,第15天和第17天、则工作M的总时差为【】天。
A、17B、13C、10D、612、施工组织设计是用以指导施工项目进行施工准备和正常施工的基本【】文件。
A、施工技术管理B、技术经济C、施工生产D、生产经营13、组织流水施工时,划分施工段的最根本目的是【】。
A、由于施工工艺的要求B、可增加更多的专业工作队C、提供工艺或组织间歇时间D、使各专业队在不同施工段进行流水施工14、工作D有三项紧前工作A、B、C,其持续时间分别为A=3,B=7,C=5,其最早开始时间分别为A=4,B=5,C=6,C工作的自由时差为【】。
A、0B、5C、1D、315、工程准备阶段的文件资料应由【】负责收集整理。
A、建设单位B、设计单位C、施工单位D、监理单位16、流水步距是指相邻两个班组相继投入工作的【】。
A、间隔时间B、持续时间C、施工阶段D、施工班组数17、下面几个施工项目中【】程适合安排在冬期施工。
A、外装修B、屋面防水C、吊装D、砼工程18、时标网络计划中,关键线路可用【】表示。
A、虚箭线B、实箭线C、双箭线D、波形线19、技术交底文件应由【】编制A、项目经理B、监理人员C、项目技术人员D、资料员20、现场检查墙体的平整度采用的是下列哪种法【】。
A、吊B、靠C、量D、套三、多项选择题(每题2分,共20分。
选对一个得0.5分,错选或多选不得分)1、建设工程组织非节奏流水施工时的特点包括【】。
A、各专业工作队不能在施工段上连续作业B、各施工过程在各施工段的流水节拍不全相等C、相邻专业工作队的流水步距不尽相等D、专业工作队数小于施工过程数E、有些施工段之间可能有空闲时间2、影响建筑工程质量的因素主要有人、机械设备和【】。
A、工艺法B、材料供应C、检验法D、环境条件3、在质量检验的法中,目测法是根据质量要求,采用【】等手法对检查对象进行检查。
A、看B、摸C、敲D、照E、套4、施工组织设计中施工资源需用量计划一般包括【】等。
A、劳动力B、主要材料C、特殊工种作业人员D、施工机具及测量检测设备5、在某工程网络计划中,已知M工作的自由时差为3天,如果在执行中M工作持续时间拖了2天,则此工作M【】。
A、总时差不变,自由时差减少了2天B、不会使总工期延长C、自由时差不变,总时差减少2天D、不影响其后续工作的正常进行6、网络计划的逻辑关系分为【】。
A、搭接关系B、工艺关系C、平行关系D、组织关系7、建设工程资料归档立卷可按建设程序划分为【】及竣工验收文件5个部分。
A、工程准备阶段文件B、监理文件C、施工文件D、竣工图8、下列属于工程准备阶段的文件有【】A、立项文件B、拆迁文件C、技术交底D、施工日志9、下列属于施工组织编制依据的有【】A、勘察设计文件B、类似的工程经验C、施工规D、成品保护措施10、质量控制点的选择原则包括【】A、工期缩短,需要加快施工的工序B、关键技术C、缺乏施工经验的施工容D、根据甲的要求四、计算题(共20分)某建设工程的基础分部工程包括挖基槽、做垫层、砌基础和回填土等4个施工过程,分为4个施工段组织流水施工,各施工过程在各施工段的流水节拍见下表。
根据施工工艺的要求,在砌基础和回填土两个施工过程之间要求间歇时间为2天。
1、确定相邻施工过程之间的流水步距及流水施工工期;2、绘制施工进度计划横道图。
五、案例分析题(20分)某施工单位与业主签订了某综合楼工程施工合同。
经过监理审核批准的施工进度网络图如下图所示(时间单位:月),假定各项工作均匀施工。
在施工中发生了如下事件:事件一:因施工单位租赁的挖土机大修,晚开工2天。
事件二:基坑开挖后,因发现了软土层,施工单位接到了监理工程师停工的指令,拖延工期10天。
事件三:在主体结构施工中,因连续罕见特大暴雨,被迫停工3天。
问题:1、分别指出图中的关键工作及关键线路。
2、求出总工期是多少个月?3. 施工单位对上述事件一、事件二、和事件三中哪些事件向业主要求工期索赔成立,哪些不成立?并说明理由。
4. 如果在工作D施工过程中,由于业主原因使该工作拖后2天进行,施工单位可否提出工期索赔要求?原因是什么?5、如果某施工过程中,由于业主原因使该工作拖后2天进行,但该工作有3天总时差,问施工单位是否可提出工期索赔?原因是什么?《建筑施工组织》期末考试试题(B卷)二、填空题(每空1分,共10分)1、流水施工的工艺参数有和2、网络进度计划图按有无时间坐标可分为和3、施工组织设计按编制对象的不同分为、和三种。
4、施工现场计量工作包括、和。
二、单项选择题(本大题共20小题,每小题2分,共40分)在每小题列出的四个备选项中只有一个是最符合题目要求的,请将其代码填写在题后的括号。
错选、多选或未选均无分。
1、工程设计变更由【】审查批准。
A、业主B、监理工程师C、原设计单位D、造价工程师2、建筑工程施工应符合【】的要求。
A、建设单位的规定B、工程勘察设计文件C、监理单位的规定、D、监督单位的规定3、在工程网络计划中,工作的最迟完成时间应为其所有紧后工作【】。
A、最早开始时间的最大值B、最早开始时间的最小值C、最迟开始时间的最大值D、最迟开始时间的最小值4、在双代号时标网络计划中,当某项工作有紧后工作时,则该工作箭线上的波形线表示【】。
A、工作的总时差B、工作之间的时距C、工作的自由时差D、工作间逻辑关系5、在工程网络计划中,如果某工作的自由时差刚好被全部利用时,则会影响【】。
A、本工作最早完成时间B、其平行工作的最早完成时间C、其紧后工作的最早完成时间D、其后续工作的最早完成时间6、在工程网络计划执行过程中,如果只发现工作P出现进度拖延,且拖延的时间超过其总时差,则【】A、将使工程总工期延长B、不会影响其后续工作的元计划安排C、不会影响其紧后工作的总时差D、工作P不会变为关键工作7、承包单位施工网络计划的计划工期必须满足【】的要求。
A、计算工期B、合同中规定的工期C、终点节点的最早时间D、早时标网络图中关键线路各工作的持续时间8、某分部工程有两个施工过程,各分为4个施工段组织流水施工,流水节拍分别为3天、4天、3天、3天和2天、5天、4天、3天,则流水步距和流水施工工期分别为【】天。
A、3和16B、3和17C、5和18D、5和199、流水步距属于【】。
A.工艺参数B.空间参数C.时间参数D.流水参数10、在工程网络计划中,如果某项工作拖延时间超过自由时差,则【】A、必定影响其紧后工作的最早开始时间B、必定影响总工期C、该项工作必定变为关键工作D、对其后续工作及工程总工期无影响11、在工程网络计划中,自由时差是不影响【】的前提下,该工作可以利用的机动时间。
A、紧后工作的最早开始B、后续工作的最早开始C、紧后工作的最迟开始D、本工作的最早完成12、施工组织设计是【】的一项重要容。
A、施工准备工作B、施工过程C、试车阶段D竣工验收13、建筑工程质量控制要全面控制施工过程,质量控制在贯彻【】针。
A、人的因素B、材料的质量C、过程控制D、以预防为主14、工程资料归档中,有防水要求的试水试验记录应归存在施工资料中【】容中。
A、工程管理资料B、工程质量控制资料C、功能安全和功能检查资料D、工程竣工验收资料15、流水施工中,流水节拍是指下述中的【】。
A、一个施工过程在各个施工段上的总持续时间B、一个施工过程在一个施工段上的持续工作时间C、一个相邻施工过程先后进入流水施工段的时间间隔D、施工的工期16、网络图的主要优点是【】。
A、编制简单B、直观易懂C、计算便D、工序逻辑关系明确17、双代号网络计划中的虚箭线表示【】。
A、一项工作B、工作间的逻辑关系C、相邻工作间的时间间隔D、工作的自由时差18、双代号网络图由箭线、【】、路线三个基本要素组成。
A、圆圈B、数字C、节点D、字母代号19、总时差为TF,自由时差为FF,则【】成立。
A、TF<FFB、TF=FFC、TF>FFD、TF≥FF20、影响施工质量的因素有【】个。
A、5B、6C、7D、8三、多项选择题(每题2分,共20分。
