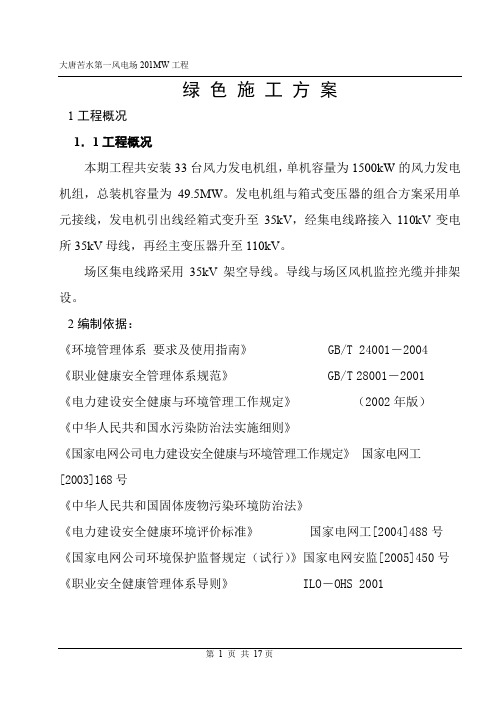

苦水风电场绿色施工、节能减排技术措施
- 格式:doc
- 大小:71.00 KB
- 文档页数:17
绿色施工方案1工程概况1.1工程概况本期工程共安装33台风力发电机组,单机容量为1500kW的风力发电机组,总装机容量为49.5MW。
发电机组与箱式变压器的组合方案采用单元接线,发电机引出线经箱式变升至35kV,经集电线路接入110kV变电所35kV母线,再经主变压器升至110kV。
场区集电线路采用35kV架空导线。
导线与场区风机监控光缆并排架设。
2编制依据:《环境管理体系要求及使用指南》 GB/T 24001-2004 《职业健康安全管理体系规范》 GB/T28001-2001《电力建设安全健康与环境管理工作规定》(2002年版)《中华人民共和国水污染防治法实施细则》《国家电网公司电力建设安全健康与环境管理工作规定》国家电网工[2003]168号《中华人民共和国固体废物污染环境防治法》《电力建设安全健康环境评价标准》国家电网工[2004]488号《国家电网公司环境保护监督规定(试行)》国家电网安监[2005]450号《职业安全健康管理体系导则》 ILO-OHS 20013施工部署3.1绿色施工方案的原则与意义1.最大限度地节约资源和能源,减少污染、保证施工安全,减少施工活动对环境造成的不利影响,实现与自然和社会的和谐发展,是我们的责任。
2.贯彻落实节地、节能、节水、节材和保护环境的技术经济政策,建设资源节约型、环境友好型社会,通过采用先进的技术措施和管理,最大程度地节约资源,提高能源利用率,减少施工活动对环境造成的不利影响。
3.施工企业建立绿色施工管理,实施绿色施工是贯彻落实科学发展观的具体体现;是建设可持续发展的重大战略性工作;是建设节约型社会、发展循环经济的必然要求,是实现节能减排目标的重要环节,对造福子孙后代具有长远的重要意义。
3.2绿色施工小组组成及工作分工:注:1.各组员应依据绿色规范及相关标准执行绿色施工管理,职责不限于上表所列,各组长、副组长也应依据规范、标准进行监督、检查。
4主要施工方案4.1资源节约4.1.1节约土地1.施工现场的临时设施建设禁止使用粘土砖。
绿色施工节能减排管理措施及技术措施介绍随着建筑行业的迅猛发展和城市化进程的不断加速,建筑施工所需的资源和能源消耗越来越大,对环境的影响也越来越明显,如温室气体的排放、土壤和水资源污染等。
因此,建筑施工必须转变,采取绿色施工节能减排的管理措施和技术措施,以保护环境和提升环境质量。
管理措施1. 监管施工企业的环境管理有关部门可以出台相关法律法规,通过监管施工企业来实施环境管理。
这些法律法规可以规定施工企业必须制定环境管理计划,制定和实施环境保护措施,并向政府报告环境影响评估情况。
2. 鼓励并制定环境保护激励政策政府可以制定激励政策,鼓励施工企业采取绿色建造方式,例如提供转化能源计划、减免优惠税收或补贴等。
此举将有助于引导施工企业采用更环保的工艺、材料和技术。
3. 开展环境教育宣传政府可以设立专门的环保培训中心,向公众、设计师、工人和施工企业学习环境保护的相关知识。
同时,各类媒体可以通过办展览、举办专题讲座、发布海报、宣传册等途径来提高该领域的认知度。
技术措施1. 采用绿色施工技术施工企业可以采取绿色施工技术,例如使用可再生能源、采用建筑业保护性工艺和设备等。
这些技术将有助于降低建筑施工过程中的能源消耗和二氧化碳的排放。
2. 采用节能材料目前,市面上有越来越多的节能建材,例如高效保温材料和墙体材料等。
这些材料可以在施工过程中降低能源消耗和二氧化碳排放,并在后期运营提高能源利用效率。
3. 采用节能装备施工企业可以采用节能装备,例如绿色能源设备、节能灯具等。
采用这些装备将有助于提高施工过程中的能源利用效率,减少资源消耗和排放的量。
结论绿色施工节能减排管理措施和技术措施可以有效地降低建筑施工所需的资源和能源消耗,减少环境污染。
政府和建筑施工企业应该共同合作,制定并执行一系列措施,以保护环境和提高环境质量。

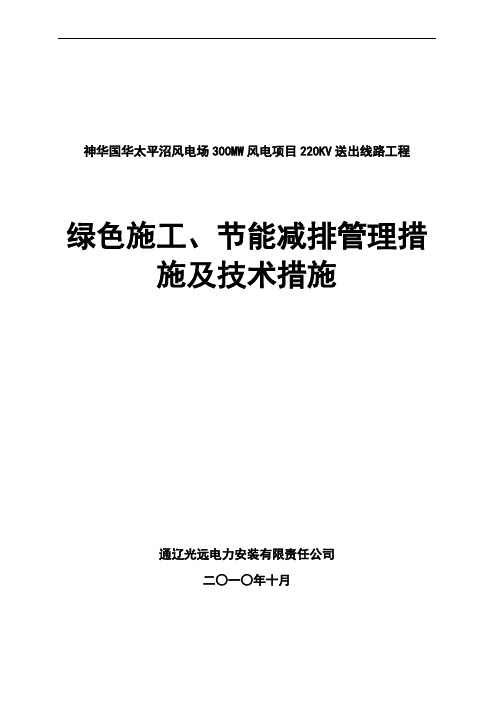

神华国华太平沼风电场300MW风电项目220KV送出线路工程绿色施工、节能减排管理措施及技术措施通辽光远电力安装有限责任公司二○一○年十月目录第一章编制依据 (3)第二章组织机构及人员职责 (3)2.1 管理机构的设置 (3)2.2 绿色施工、节能减排领导小组各成员的职责 (4)第三章绿色施工、节能减排方针和目标 (5)第四章适用环境法律法规 (6)第五章环境因素识别 (7)5.1 环境因素的识别: (7)5.2 环境因素评价的方法与步骤: (7)第六章环境保护措施 (8)6.1 粉尘的控制措施: (8)6.2 大气污染控制措施: (8)6.3 废水控制措施 (10)6.4 噪声控制措施 (12)6.5 固体废弃物控制措施 (13)6.6 “四节”能源控制措施 (14)第七章附表 (15)第一章编制依据1、现行国家绿色施工、节能减排法律法规;2、《电力建设安全健康与绿色施工、节能减排工作规定》;3、总公司《职业安全健康与绿色施工、节能减排手册》;4、总公司《职业安全健康与绿色施工、节能减排程序文件》;5、总公司相关管理制度;6、华能瑞金电厂工程项目经理部相关管理制度;7、华能瑞金电厂工程施工特点;8、其他相关要求及有关合同。
第二章组织机构及人员职责2.1 管理机构的设置根据总公司程序文件的规定,结合神华国华太平沼风电场工程实际情况,组成绿色施工、节能减排领导小组,由项目经理任组长,组织机构如下:组长:项目经理副组长:项目总工成员:各部室主任、各专业分公司分队队长绿色施工、节能减排领导小组职责:对神华国华太平沼风电场工程的环境因素进行识别和评价,确定重要环境因素,报公司总工批准后加以控制。
组长职责:负责组织领导小组各成员对神华国华太平沼风电场工程的环境因素进行识别和评价,经公司总工审批后组织实施。
副组长职责:具体负责组织对神华国华太平沼风电场工程的环境因素的识别和评价,制定相应的控制措施。
组员职责:参与环境因素的识别和控制措施的制定,负责对所制定的环境因素控制措施进行落实和实施,对执行过程中的信息进行收集和反馈。
节能减排绿色施工技术措施节能减排和绿色施工技术措施是指在建筑、工程、生产等领域采取的一系列措施,旨在减少能源消耗和环境污染,从而实现可持续发展。
下面将介绍一些常见的节能减排和绿色施工技术措施。
首先是节能减排技术措施方面。
在建筑领域,采用高效的保温材料和节能设备是重要的手段之一、例如,使用高效隔热材料可以减少冷热能的传导和散失,提高建筑的保温性能,从而减少供暖和空调能源的消耗。
此外,在建筑物的设计中,应充分考虑日照、通风等因素,合理配置建筑朝向、窗户和通风口等,以减少人工照明和机械通风的使用。
在工程领域,采用节能的设备和工艺也是关键。
例如,采用低能耗的机械设备、高效率的电动机和控制系统,可以减少能源消耗和排放。
此外,通过改进工艺流程、优化操作条件等方法,也可以降低能源消耗。
此外,使用新能源或可再生能源也是一种重要的节能减排措施。
例如,利用太阳能、风能等可再生能源发电,可以实现清洁能源的利用,减少对化石燃料的依赖。
其次是绿色施工技术措施方面。
在建筑施工过程中,对环境保护的要求越来越高。
绿色施工技术是指在施工过程中采用环境友好型材料、工艺和设备,以减少对环境的破坏和污染。
例如,使用可回收的建筑材料,如再生混凝土、再生钢材等,可以减少对自然资源的消耗,并降低废弃物的产生。
此外,使用环保型涂料、胶水、胶粘剂等施工材料,可以减少有害气体和污染物的释放。
在施工过程中,要注重节约用水。
例如,在水泥搅拌、砂浆制备等过程中,可以采用循环水系统,减少用水量。
此外,在施工现场设置雨水收集设备,将雨水用于清洁操作、浇灌植物等,可以减少对自来水的依赖,实现水资源的合理利用。
绿色施工还需要注重施工垃圾的处理。
在施工现场设置垃圾分类设施,实现垃圾的分类回收,减少对自然环境的污染和破坏。
同时,在设计和施工过程中,也要注重土地利用的合理规划,避免对农田和生态环境的破坏。
总之,节能减排和绿色施工技术措施是建筑、工程、生产等领域实现可持续发展的重要手段。
风电场道路绿色施工方案引言随着全球对可再生能源的需求不断增加,风电场的建设越来越受到重视。
然而,风电场建设所需的道路施工对环境造成了一定的压力。
本文将提出一种绿色施工方案,以减少对环境的影响,保护周边生态系统的完整性。
1. 绿色材料的选择在风电场道路的施工中,我们应优先选择绿色材料,即对环境影响较小的材料。
以下是一些可以考虑的绿色材料:•可再生材料:使用可再生材料可以减少资源消耗和碳排放。
例如,使用再生沥青代替传统的沥青混合料。
•水泥替代材料:水泥生产对环境影响较大,因此可以考虑使用水泥替代材料,如粉煤灰、矿渣等。
•再生骨料:通过回收利用废弃的建筑材料,可以减少采矿和资源消耗,同时降低碳排放。
2. 施工垃圾的处理合理处理施工过程中产生的垃圾是绿色施工的重要一环。
以下是一些建议:•分类收集:建立垃圾分类制度,将施工过程中产生的垃圾进行分类收集,方便后续处理。
•再利用:对一些可再利用的材料,如废弃混凝土、废弃砖石等进行回收利用,减少对原材料的需求。
•压缩处理:对一些难以再利用的垃圾,如软土、草坪等,可以采取压缩处理,减少占地面积。
3. 水土保持措施风电场道路施工过程中,水土保持是一个重要的环节。
以下是一些水土保持措施的推荐:•临时覆盖物:在施工过程中,可以使用临时性的覆盖物来保护裸露的土壤,防止水土流失。
•排水系统:合理规划排水系统,减少道路表面积水,防止道路冲刷和泥沙淤积。
•植被恢复:在施工完成后,及时进行植被恢复,通过植被的根系固定土壤,减少土壤侵蚀。
4. 节能减排措施风电场道路施工中的节能减排措施可以降低施工对环境的影响。
以下是一些推荐的措施:•节能机械设备:选择节能的施工机械设备,如节能型挖掘机、装载机等。
并根据施工需要合理使用设备,减少能源消耗。
•沥青回收再利用:合理使用沥青,减少浪费。
对剩余的沥青进行回收和再利用,可以降低碳排放。
•减少运输距离:优化道路布局,减少运输距离,降低运输能耗和碳排放。
风电工程绿色施工方案1. 引言随着环境保护的重要性日益凸显,绿色施工在各个行业中逐渐被重视起来。
作为一种清洁能源项目,风电工程也应积极采用绿色施工方案,以确保项目的环保性和可持续性。
本文将介绍一种适用于风电工程的绿色施工方案,旨在最大程度地减少施工对环境的影响。
2. 可行性研究在进行任何风电工程之前,我们首先需要进行可行性研究,评估项目的环境影响和风险。
这种研究可帮助我们确定合理的绿色施工方案,并确保项目顺利进行。
我们将参考过往经验和相关法规,对土地利用、生物多样性、水资源和大气环境等方面进行研究,以便制定适合该地区的绿色施工方案。
3. 现场准备为了保护生态环境,我们在进行施工前会进行全面的现场准备工作。
这包括确保施工现场的清洁,清除周边区域的垃圾和杂草,并进行土地修复工作。
我们将严格遵守施工现场的环保要求,减少土壤侵蚀和水源污染。
4. 节能减排为了减少对环境的不良影响,我们在风电工程的各个环节都将采取节能减排措施。
在设备选择方面,我们将优先选择高效节能的设备,减少能源消耗和废弃物产生。
在施工过程中,我们会合理规划工作流程,尽量减少能源的浪费和排放。
同时,我们会严格控制噪音和粉尘污染,确保施工现场的生态环境良好。
5. 垃圾处理与回收利用在风电工程施工过程中难免会产生一定数量的垃圾和废弃物。
为了实现绿色施工的目标,我们将对垃圾进行分类处理,并最大限度地进行废物回收利用。
通过建立合理的垃圾处理系统,我们可以减少对环境的污染,并对可回收物资进行二次利用,降低资源消耗。
6. 水资源管理在风电工程施工中,对水资源的合理管理是至关重要的。
为了实现绿色施工方案,我们将采用节水措施,并确保使用的水资源符合环保要求。
我们将优先使用雨水和再生水,减少对自然水源的依赖。
同时,我们将优化供水系统,减少水资源的浪费和污染。
7. 社区参与绿色施工方案需要广泛的社区参与和支持。
我们将积极与当地居民和相关团体合作,共同推动绿色施工理念的传播和实施。
风电场节能管理规定一、总则为推动风电场的可持续发展,促进风电在能源领域的应用和节能减排,制定本规定。
二、节能目标风电场应当积极采取措施,提高发电效率,降低能耗,减少生产过程中的能源浪费和排放,力争实现节能减排的目标。
三、风电场节能技术1.风电场应根据自身情况,采用先进的风力发电技术和设备,提高发电效率,降低能耗。
2.风电场应积极开展技术研究和技术创新,探索风力发电与其他新能源技术的融合,提高综合能源利用效率。
3.风电场应加强设备定期维护和检修,确保设备正常运行,减少能源的浪费。
四、风电场管理措施1.风电场应建立健全的节能管理体系,明确节能管理责任,设立专门的节能管理机构。
2.风电场应制定具体的节能计划,定期进行节能检查和评估,及时发现问题并采取措施解决。
3.风电场应加强能源数据统计和分析,建立合理的能耗指标,制定能源管理措施。
4.风电场应加强能源监测和调度,合理安排风力发电机组的运行时间和电力输出,确保风力发电设备的发电效率。
五、节能宣传教育1.风电场应加强节能宣传教育,提高员工节能意识,加强节能知识培训。
2.风电场应利用各种宣传途径,推广节能经验和技术,引导社会各界重视和支持风电场的节能工作。
六、节能评价和奖惩1.风电场应建立完善的节能评价体系,定期评估风电场的节能工作,制定相应的奖励和激励措施。
2.对于未达到节能标准的风电场,应采取相应的惩罚措施,敦促其改进节能工作。
七、监督检查1.相关能源管理部门应加强对风电场的监督检查,确保风电场的节能工作得到有效落实。
2.风电场应配合相关部门的监督检查工作,主动提供相关资料和数据。
八、法律责任对于违反节能规定的风电场,相关部门应依法进行处理,给予相应的行政处罚和法律追究。
九、附则本规定自发布之日起实施,相关部门应组织力量全面贯彻执行,确保风电场的节能工作取得实效。
总之,风电场节能管理规定旨在提高风电发电效率,降低能耗,从而减少能源消耗和排放,为可持续发展做出贡献。
施工设备的能源节约与环保措施近年来,随着人们环保意识的增强和资源稀缺的现实,施工行业也逐渐开始重视能源节约和环保措施。
作为一个高能耗行业,施工设备的能源消耗对环境造成了较大的压力。
为了减少对环境的负面影响,施工设备的能源节约与环保措施已成为一项重要的课题。
一、优化设备配置施工作业中,常常需要使用各种设备,包括起重机、挖掘机、混凝土搅拌机等。
为了实现能源的有效利用和降低污染物排放,需要根据具体工程的需求,合理配置设备。
例如,在一些小型施工现场上,可以使用更小型的设备替代大型设备,以减少能源消耗和排放。
二、采用高效节能设备针对施工设备本身,研发和采用高效节能设备是减少能源消耗的关键。
例如,引入智能化控制系统,使设备能够根据实际需求自动调整功率;采用新型材料和技术,减少设备自身的能量损耗;利用太阳能、风能等可再生能源,为设备供电。
通过这些技术手段,可以大幅度提升设备的能源利用率,从而实现能源节约和环保目标。
三、加强设备维护与管理施工设备的维护和管理对于能源节约和环保同样至关重要。
定期对设备进行保养和检修,及时更换老化设备和部件,可以保证设备的正常运行,减少能源消耗和排放。
此外,建立设备管理制度,完善设备使用和维护的相关规范,培训员工合理使用设备,都能够有效地提升设备的利用效率,减少资源的浪费。
四、推广绿色施工技术在施工过程中,推广绿色施工技术也是减少环境污染的重要手段。
例如,采用节能环保型建筑材料,减少施工废弃物的产生;推广低碳施工工艺,减少能源消耗;建立合理的工地水、电、气资源使用制度,避免资源的浪费。
这些绿色施工措施不仅可以减少能源消耗和环境污染,同时也可以提高施工工作的效率和质量。
五、倡导节约用能意识为了促使施工从业者主动参与能源节约与环保工作,倡导节约用能意识是至关重要的。
在各级政府的指导下,可以通过开展教育宣传活动、设立奖惩制度等措施,引导施工从业者养成节约用能的好习惯。
此外,相关企业和机构也可以组织培训班和研讨会,提供专业知识和经验分享,帮助施工从业者掌握能源节约和环保技术。
绿色施工及现场节能措施范本一:绿色施工注意事项:1. 本指南适用于所有建筑施工项目,旨在提供绿色施工的指导和措施。
2. 施工方需遵守当地环境法规和标准,并与相关机构合作,确保绿色施工的有效实施。
3. 下文将详细介绍在建筑施工过程中采取的各种绿色措施。
1. 建筑设计阶段:1.1 优化建筑设计,最大限度减少能源损耗和碳排放。
1.2 选择环保材料,如低VOC(挥发性有机化合物)涂料和建筑材料。
1.3 设计通风和采光系统,以减少对人造照明和空调系统的依赖。
2. 施工前准备:2.1 建立绿色施工指导方案,明确具体的绿色目标和标准。
2.2 建立施工垃圾分类和回收体系。
2.3 合理安排施工进度,避免资源浪费和能源消耗。
3. 施工过程:3.1 减少露天作业,避免灰尘和颗粒物的扩散。
3.2 使用低噪音设备,减少施工噪音污染。
3.3 控制水的使用量,避免浪费和污染。
3.4 实施节能措施,如使用节能照明设备和调整空调温度。
3.5 实施绿色交通策略,鼓励员工使用公共交通工具或共享车辆。
4. 环境保护:4.1 控制施工引起的扬尘和废气排放,使用尘埃和废气控制设备。
4.2 合理使用水资源,定期检查和维护排水系统。
4.3 建立有效的垃圾分类和处理系统。
4.4 做好施工现场的环境保护和生态修复工作。
5. 宣传与培训:5.1 向工程人员进行绿色施工理念及措施的培训。
5.2 向外界宣传项目的绿色施工成果和环保效益。
附件:1. 绿色施工计划模板2. 施工垃圾分类与回收手册3. 节能设备和材料推荐清单法律名词及注释:1. 绿色施工:采用环保材料和节能措施,减少对环境的负面影响的施工方式。
2. 低VOC涂料:挥发性有机化合物含量低于法规要求的涂料。
3. 节能照明设备:能够在一定范围内减少能源消耗的照明设备。
范本二:现场节能措施注意事项:1. 本指南适用于各种工地现场,旨在提供现场节能的指导和实施措施。
2. 施工方需遵守当地法规,并与相关机构合作,确保现场节能的有效实施。
绿色施工节约用电措施
绿色施工节约用电措施
为加强施工现场绿色文明施工管理,创建一个优质、安全、文明、和谐、环保的施工现场,对外树立企业绿色文明施工管理的良好形象,依据相关法律法规、标准制定本措施,要求现场人员严格遵照执行。
1、项目部现场安装总电表,各分包单位安装分电表,由现场专业电工定期抄表。
2、对现场作业人员进行经常性的节电教育。
3、保证正常施工及安全的前提下,尽量减少夜间不必要的照明。
4、办公区使用节能型照明器具,下班前,做到人走灯灭。
现场楼梯间公共部分照明均采用节能灯具。
5、现场内、生活区照明灯具采用节能型的,对现场施工用电布置严格按照《临时用电施工组织设计》进行布置。
结合实际本着节约用电的原则布置现场内施工用电。
6、对施工现场用电每周组织一次专项施工用电安全检查,及时消除隐患,杜绝电力资源的浪费。
7、生活区严禁使用电炉和大功率的电气设备,每周组织一次安全用电、防火专项检查,及时消除隐患。
8、施工机械操作人员应持证上岗,操作中认真负责,尽量控制减少机械设备的空转频率。
9、优化施工方案,加强过程的监督检查,避免返工造成电力资源的浪费。
文档为精品范文,下载后即可完整编辑。
绿色施工方案1工程概况1.1工程概况本期工程共安装33台风力发电机组,单机容量为1500kW的风力发电机组,总装机容量为49.5MW。
发电机组与箱式变压器的组合方案采用单元接线,发电机引出线经箱式变升至35kV,经集电线路接入110kV变电所35kV母线,再经主变压器升至110kV。
场区集电线路采用35kV架空导线。
导线与场区风机监控光缆并排架设。
2编制依据:《环境管理体系要求及使用指南》GB/T 24001-2004 《职业健康安全管理体系规范》GB/T28001-2001 《电力建设安全健康与环境管理工作规定》(2002年版)《中华人民共和国水污染防治法实施细则》《国家电网公司电力建设安全健康与环境管理工作规定》国家电网工[2003]168号《中华人民共和国固体废物污染环境防治法》《电力建设安全健康环境评价标准》国家电网工[2004]488号《国家电网公司环境保护监督规定(试行)》国家电网安监[2005]450号《职业安全健康管理体系导则》ILO-OHS 20013施工部署3.1绿色施工方案的原则与意义1.最大限度地节约资源和能源,减少污染、保证施工安全,减少施工活动对环境造成的不利影响,实现与自然和社会的和谐发展,是我们的责任。
2.贯彻落实节地、节能、节水、节材和保护环境的技术经济政策,建设资源节约型、环境友好型社会,通过采用先进的技术措施和管理,最大程度地节约资源,提高能源利用率,减少施工活动对环境造成的不利影响。
3.施工企业建立绿色施工管理,实施绿色施工是贯彻落实科学发展观的具体体现;是建设可持续发展的重大战略性工作;是建设节约型社会、发展循环经济的必然要求,是实现节能减排目标的重要环节,对造福子孙后代具有长远的重要意义。
3.2绿色施工小组组成及工作分工:上表所列,各组长、副组长也应依据规范、标准进行监督、检查。
4主要施工方案4.1资源节约4.1.1节约土地1.施工现场的临时设施建设禁止使用粘土砖。
2.土方开挖施工采取先进的技术措施,减少土方的开挖量,最大限度地减少对土地的扰动。
4.1.2节能1.优先使用国家、行业推荐的节能、高效、环保的施工设备和机具,如选用变频技术的节能施工设备等。
2.场区冬季寒冷,项目部采暖采用集中供暖,减少粉尘排放。
冬季用塑料布将窗户密封减少屋内热量流失。
3.施工现场机械设备管理应满足下列要求:3.1施工机械设备应建立按时保养、保修、检验制度。
3.2施工机械选用高效节能电动机。
3.3 220V/380V单相用电设备接入220/380V三项系统时,使用三项平衡。
3.4合理安排工序,提高各种机械的使用率和满载率。
4.实行用电计量管理,严格控制施工阶段的用电量。
必须装设电表,生活区与施工区分别计量,用电电源处应设置明显的节约用电标识,同时施工现场应建立照明运行维护和管理制度,及时收集用电资料,提高节电率。
施工现场分别设定生产、生活、办公和施工设备的用电控制指标,定期进行计量、核算、对比分析,并有预防与纠正措施。
5.建立施工机械设备管理制度,开展用电、用油计量,完善设备档案,及时做好维修保养工作,使机械设备保持低耗、高效的状态。
选择功率与负载相匹配的施工机械设备,避免大功率施工机械设备低负载长时间运行。
机电安装采用节电型机械设备,如逆变式电焊机和能耗低、效率高的手持电动工具等,以利节电。
机械设备宜使用节能型油料添加剂,在可能的情况下,考虑回收利用,节约油量。
4.1.3节水1.实行用水计量管理,严格控制施工阶段的用水量。
施工用水必须装设水表,生活区与施工区分别计量。
及时收集施工现场的用水资料,提高节水率。
2.施工现场生产、生活用水使用节水型生活用水器具,在水源处应设置明显的节约用水标识。
3.施工现场设置废水回收设施,对废水进行回收后循环利用。
冲车池及洗车池设沉淀池及清水池,对洗车、冲车污水进行重复循环利用。
4.1.4节约材料与资源利用1.选用绿色材料,积极推广新材料、新工艺、促进材料的合理使用,节省实际施工材料消耗量。
2.施工现场实行限额领料,统计分析实际施工材料消耗量与预算材料的消耗量,有针对性地制定并实施关键点控制措施,提高节材率;钢筋损耗率不宜高于预算量的2.5%,混凝土实际使用量不宜高于图纸预算量。
利用短的废旧钢筋焊接马凳。
3.根据施工进度、材料周转时间、库存情况等制定采购计划,并合理确定采购数量,避免采购过多,造成积压或浪费。
4.施工现场应建立可回收再利用物资清单,制定并实施可回收废料的回收管理办法。
5.材料运输工具适宜,装卸方法得当,防止损坏和遗洒。
根据现场平面布置情况就近卸载,避免和减少二次搬运。
6.对周转材料进行保养维护,维护其质量状态,延长其使用寿命。
按照材料存放要求进行材料装卸和临时保管,避免因现场存放条件不合理而导致浪费。
7.选用耐用、维护与拆卸方便的周转材料和机具。
8.优先选用制作、装、拆除一体化的专业队伍进行模板工程施工。
模板应以节约自然资源为原则,推广使用定型钢模、钢框竹模、竹胶板。
风机基础必须使用定型钢模,施工前应对模板工程的方案进行优化。
9.在非传统水源和现场循环再利用水的使用过程中,应制定有效的水质检测与卫生保障措施,确保避免对人体健康、工程质量以及周围环境产生不良影响。
4.2环境保护4.2.1扬尘污染控制1.施工现场主要道路根据用途进行硬化处理,采用C20混凝土硬化10cm厚。
非主要道路采取其他硬化措施(铺砖、铺礁渣、铺碎石等)。
2.从事土方、渣土和施工垃圾的运输必须使用密闭式运输车辆,现场出入口处设置冲洗车辆设施,出场时必须将车辆清理干净,不得将泥沙带出现场。
3.施工现场易飞扬、细颗粒散体材料,如水泥,密闭存放。
4.遇有四级以上大风天气,不得进行土方回填、转运以及其他可能产生扬尘污染的施工。
5.施工现场办公区和生活区的裸露场地进行绿化、美化。
6.施工现场材料存放区、加工区及大模板存放场地平整坚实(C20混凝土地面)。
7.建筑拆除工程施工时应采取有效的降尘措施。
8.混凝土使用集中搅拌站搅拌混凝土。
对工程剩余的预拌混凝土要进行妥善再利用,严禁随意丢弃。
9.施工现场进行机械剔凿作业时,作业面局部遮挡、掩盖或采取水淋等降尘措施。
10.施工现场建立封闭式垃圾站。
建筑物内施工垃圾的清运,必须采用相应容器或管道运输,严禁凌空抛掷。
10.1垃圾站要求:施工现场必须设立封闭式垃圾站(大型或群体工程可视现场具体情况设立多个),分别存放不可回收的建筑垃圾、生活垃圾。
若因场地狭小无法搭设封闭垃圾分拣站时,现场可设施工垃圾临时存放处,但垃圾必须袋装且苫盖并及时清运。
10.2垃圾站尺寸:6m×3m×3.5m(长×宽×高)11.办公区、生活区垃圾:施工现场统一购买垃圾桶。
垃圾箱每三个为一组。
施工现场办公区设置一组,生活区200人以下设置一组,200人至500人设置二组,500人以上设置三组。
在食堂、饮水区、洗碗处放置塑料桶存剩饭菜及液体垃圾。
垃圾箱由专人负责管理每天清运。
12.洒水设施:依据现场场地情况适量配置洒水车。
13.各施工阶段要求:13.1土方施工阶段13.1.1与承包土方运输的单位签订环保协议,要求其遵守法律法规及其他要求。
13.1.2出入施工现场的车辆必须在现场门口处冲洗车轮以防车轮带泥土上路。
13.1.3基础开挖时土方要及时清运并苫盖,四级风以上不得进行土方作业。
现场需存土时,采取苫盖、喷洒固化剂或种植植物等方法。
13.2结构施工阶段13.2.1施工现场要制定清扫、洒水制度,配备设备,指定专人负责。
13.2.2施工垃圾在分拣后要日产日清。
13.2.3水泥、外加剂、白灰和其他易飞扬细颗粒材料必须入库存放。
临时在库外存放时应进行牢固的苫盖。
现场存放的松散材料必须加以严密苫盖。
运输和装卸细颗粒材料时应轻拿轻放并苫盖严密,防止遗撒、扬尘。
13.2.4木工加工房内的锯末随时装袋存放防止扬尘,钢筋加工的铁屑及时清理。
13.2.5回填土施工时,禁止抛撒,避免产生扬尘。
及时清扫散落在地面上的回填土。
13.2.6清除建筑物内施工垃圾时必须采用袋装或容器吊运,严禁从楼内向地面抛撒施工垃圾。
13.2.7施工现场的材料存放区等场地必须平整坚实。
并作一定的排水坡。
13.2.8风机安装过程中,严禁垃圾乱扔,尤其是空中抛洒,风机内垃圾必须由专人负责清理,清理完后必须集中掩埋在固定位置。
4.2.2植被恢复控制1.1实施原则(1)以环境效益和社会效益为主,把控制水土流失、恢复植被、改善生态环境放在首位,保证生态保护工程尽早发挥效益。
(2)坚持“预防为主”的原则,工程措施和植物措施的布设充分考虑水土流失易发场所。
(3)坚持“保护优先、因害设防”的原则,根据现场的特点,生态保护过程中,减少二次动土,防止损毁植被。
1.2控制方法⑴风机基础区基础占地区域为工程永久占地区域,施工结束进行整平。
基础开挖时,尽量缩小施工范围,大石块放在平台的一边,防止大石块滚落基坑旁边损坏植被。
⑵风机、箱变施工区风机、箱变施工区为永久占地,同时也要防止周边植被被破坏。
⑶检修道路区及施工便道区检修道路堆料区坡脚采取临时拦挡措施,顶面采取苫盖措施。
检修道路施工结束后,进行土地整治,采取人工整地方式。
检修道路施工便道为永久占地,开挖和恢复时尽量不要破坏周边植被。
⑷直埋电缆直埋电缆敷设占地为临时征地,表土及回填土堆土点四周采取临时拦挡措施,顶部采取苫盖措施。
⑸施工生产区在砂石料堆场周边采用砖砌挡墙围护。
在临时堆土场四周采用填土草包挡护,开挖土料表面铺苫布进行防护。
施工结束后,占用的土地要进行清理,拆除各种因施工而建的各种临时设施,对拆除的废弃物等建筑垃圾清运至指定的建筑垃圾场进行处理;结合周围自然地势对地面进行平整;及时恢复原有植被。
4.2.3集电线路直埋电缆施工控制1电缆盘放置场地清理电缆盘放置场地的选择是直接影响施工效率的,确定几个电缆集中的区域作为敷设基准点,以基准点向外辐射敷设,电缆盘架设场地要选择离电缆沟较近宽敞的空地,事先对场地进行回填平整,电缆敷设人员比较多,走动比较频繁,再加上电缆敷设时的拖动,场地清理过程中要提前采取抑制扬尘的措施,措施如下以下:(1)作业前期,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,不扩散到场区外。
(2)对易产生扬尘的堆放材料应采取覆盖措施;场区内可能引起扬尘的材料及建筑垃圾搬运应有降尘措施,如覆盖、洒水等;(3)施工现场非作业区达到目测无扬尘的要求。
对现场易飞扬物质采取有效措施,如洒水、围档、密网覆盖、封闭等,防止扬尘产生。
2电缆直埋沟的开挖电缆沟开挖主要采用挖机作业,大石块放在平台的一边,防止大石砸坏周边植被。
4.2.4有害气体排放控制1.施工现场严禁焚烧各类废弃物。
