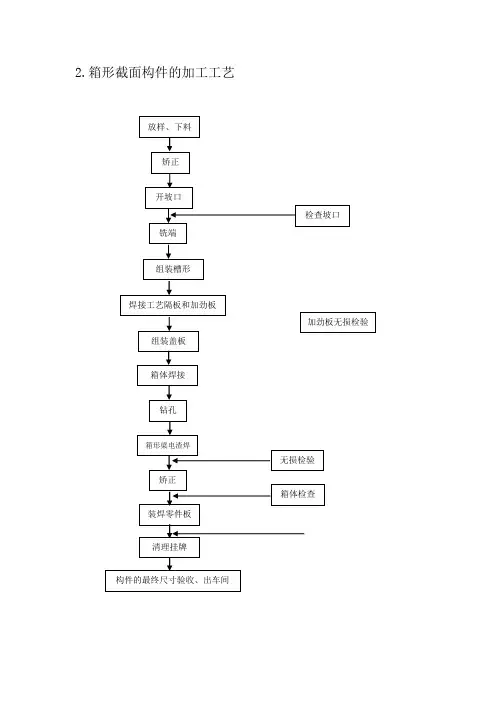

2.箱形截面构件的加工工艺(1)放样、下料○1放样:应按照图纸尺寸及加工工艺要求增加加工余量(加工余量包含铣端余量和焊接收缩余量)。
以下发的钢板配料表为依据,在板材上进行放样、划线。
放样前应将钢材表面的尘土、锈皮等污物清除干净。
○2下料:对箱体的四块主板(为了防止其马刀变形)采用多头自动切割机进行下料,对箱体上其他零件的厚度在大于12mm以上者采用半自动切割机开料,小于或等于12mm以下者采用剪板机下料。
气割前应将钢材切割区域表面的铁锈、污物等清除干净,气割后应清除熔渣和飞溅物。
(2)开坡口:根据加工工艺卡的坡口形式采用半自动切割机或倒边机进行开制。
坡口一般分为全熔透和非全熔透两种形式。
为了保证最终的焊接质量,对全熔透的长度应在设计长度的基础上与非全熔透坡口相邻处适当加长。
坡口切割后,所有的熔渣和氧化皮等杂物应清除干净,并对坡口进行检查。
如果切割后的沟痕超过了气割的允许偏差,应用规定的焊条进行修补,并与坡口面打磨平齐。
(3)矫正:对所下的板件用立式液压机进行矫正,以保证其平整度。
对钢板有马刀弯者应采用火焰矫正的方法进行矫正,火焰矫正的温度不得超过650℃。
(4)铣端、制孔:工艺隔板的制作:箱体在组装前应对工艺隔板进行铣端,目的是保证箱形的方正和定位以及防止焊接变形。
(5)箱体组装:组装前应将焊接区域范围内的氧化皮、油污等杂物清理干净。
箱体组装时,点焊工必须严格按照焊接工艺规程执行,不得随意在焊接区域以外的母材上引弧。
○1将箱体组装为槽形 先在装配平台上将工艺隔板和加劲板装配在一箱体主板上,工艺隔板一般距离主板两端头200mm ,工艺隔板之间的距离为1000~1500mm ,如图5.2.9.3-4。
此时所选主板根据箱形面≥800mm ×800mm 任意一块主板均可;则只能选择图5.2.9.3-4箱体组装一组装槽形:在组装槽形前应将工艺隔板、加劲板与主板进行焊接。
将另两相对的主板组装为槽形,如图5.2.9.3-5。
箱型钢柱制作工艺方案箱型钢柱制作工艺方案提要:抛丸:有牛腿箱型柱无法整体抛丸的构件整体拼装前对各部件进行抛丸处理,无牛腿箱型柱在制作完工后进行整体抛丸,抛丸除锈等级更多资讯箱型钢柱制作工艺方案1箱型柱制作工艺流程图表5-232焊接要求:本工程所有箱型钢柱箱体主焊缝均要求采用全熔透焊接,焊缝等级一级;内隔板与箱体腹板采用全熔透焊接,焊缝等级一级,内隔板与箱体翼板采用电渣焊接;柱顶端封板与箱体采用坡口焊接;坡口形式如下图表5-24所示:3箱体主板下料、坡口1、下料:主板采用直条切割机两面同时垂直下料,为了控制钢板的变形,在切割时,对同一块条料采取对称,借以减少条料的变形,对厚度大于80mm钢板的切割应与气站沟通协调,以保证氧气压力,同时检查设备运行状况,确保设备正常运转,保证切割质量。
2、坡口:根据图纸及工艺要求,对主板采用半自动切割机进行对称切割坡口;坡口时对电渣焊孔两侧预留25mm不开坡口,电渣焊焊接完工后用碳弧气刨坡口修整预留部位坡口,以保证箱体截面尺寸,电渣焊孔用气割割出。
3、注意:a.下料前必须对钢板的不平度进行检查。
b.翼板、腹板的平面度允许偏差:在1米长度内不平度在2mm以内。
c.发现不平度超差的禁止使用,平直度合格的钢板才能放样、号料和切割。
d.气割允许偏差:下料时长度方向加放50mm切割加工余量;切割长度、宽度允许偏差:±2;对角线允许偏差:3mm以内;切割表面的缺口深度:割缝深度或以内;局部缺口深度Wlmm, 并打磨平整过渡;切割表面与钢板表面的不垂直度:不得大于钢板厚度的5%,且不得大于;焊接坡口的切割表面的缺口深度:在以内。
下料前,对厚度三40mm厚板母材焊道中心线两侧各2倍板厚加30mm的区域内进行超声波探伤抽查,确保母材中裂纹、夹层等缺陷存在。
下料完成后,应对焊接面仔细检查,并清除割渣。
施工人员必须将下料后的零件加以标记并归类存放。
4装配、焊接箱型柱内隔板的装配焊接为保证电渣焊的焊接质量,对箱型柱的内隔板及夹板在下料时后,对于电渣焊挡板与柱体接触面及其端部进行铳削加工,以保证内隔板在装配焊接后与箱型柱面板之间的装配间隙在以内。
箱型钢柱加工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!箱型钢柱加工工艺流程箱型钢柱的加工工艺流程包括多个方面,从原材料准备到最终产品形成,每个步骤都有其独特的工艺流程。
箱型柱制作工艺1.目的为了保证产品质量,保障安全生产,提高员工作业效率,明确陆港项目作业方法和作业流程,特编制此工艺交底。
2.适用范围本工艺交底仅适用于陆港项目。
3.作业流程3.1构件生产各工序名称3.2 工艺流程图3.3作业准备3.3.1工作前穿戴好劳保用品:安全帽、护目镜、口罩、手套、工作服和劳保鞋;气体保护焊机、电渣焊设备、角磨机、钢板尺、铁锤、3.3.2准备好生产工具:CO2卷尺、半自动切割等;3.3.3准备项目生产所需要的技术图纸。
注意:图纸图册不齐全不清晰时,应确认清楚后再使用。
3.4焊接方法及作业标准3.4.1根据图纸对物料进行分配,按照图纸的零件图进行归类,有无不合格产品,如有不符要求部件需对其修整,使其符合技术图纸要求。
3.4.2下料3.4.2.1.具体操作参照《小料零件剪切下料作业指导书》、《小料零件切割下料作业指导书》。
3.4.2.2.切割前的准备工作●在切割胎架上清除有碍于切割的杂物,清理干净;工作场地附近不得有易燃易爆物品。
●检查气源与切割设备的连接胶管有无漏气,气源供应量是否正常。
●割炬是否正常,切割应用通针清理割炬内孔;使割炬风线成笔直而清晰的圆柱体。
检查割炬纵向行走,横向及上下调节机构处于正常状态。
3.4.2.3.切割操作程序●操作人员必须经培训后上岗。
●调整各割炬位置,使割炬处于割缝的正上方,割炬离钢板表面距离宜为 10~15mm。
●按气割工艺参数要求调整切割速度。
●点燃割炬,再开预热氧阀,预热钢板边缘 1~2 分钟;打开切割氧气;调整火焰至中性焰;按钢板厚度调整火焰温度。
当氧化渣随气流一起飞出时,证明已割透。
按下行走按钮;开始试切割。
●当切割10~20mm 后,检查翼腹板的宽度是否符合要求,否则应进行调整。
●切割中应随时观察各个割炬是否正常,切割速度是否合适;并随时作调整。
●切割过程中,因割炬过热,堵塞而发生回火现象;应适时关闭氧气使之排除回火气体。
●切割至终端时,迅速关闭氧气阀,再关闭可燃气体,最后关闭预热氧气阀。

钢结构加工厂箱型柱加工工艺首先,在设计阶段,需要根据客户的需求和设计要求制定出具体的设计方案。
设计方案应包括箱型柱的尺寸、形状、结构等。
同时,还需要计算箱型柱的受力性能和承载能力,并根据计算结果进行优化设计。
然后,进行材料准备。
根据设计方案和材料清单,采购相应规格和尺寸的钢材。
钢材应符合国家标准要求,并经过验收合格后方可使用。
在材料准备过程中,还需要进行材料标记和编号,以便后续加工和跟踪。
接下来,进行切割工艺。
首先,需要根据设计方案,利用自动切割机或切割设备将钢材切割成相应的尺寸和形状。
在切割过程中,要确保切割面光滑平整,并避免出现裂纹和夹砂等缺陷。
然后,进行焊接工艺。
将切割好的钢材按照设计要求进行焊接。
在焊接过程中,要严格按照焊接工艺规程进行操作,确保焊缝的质量和强度达到设计要求。
同时,要注意控制焊接变形和应力集中,采取适当的焊接顺序和焊接方法。
接下来,进行成型工艺。
将焊接好的箱型柱进行成型处理。
成型可以采用冷弯加工或热成型等方式,使得箱型柱的形状和尺寸更加精确和符合设计要求。
在成型过程中,要注意保证加工精度和表面质量,避免出现变形和裂纹等缺陷。
最后,进行加工工艺。
根据设计要求和加工要求,对成型好的箱型柱进行各种加工操作,如孔洞加工、焊缝加工、涂装等。
在加工过程中,要确保加工质量和精度,并作好相应的防护措施,防止出现误操作和意外事故。
总结起来,钢结构加工厂箱型柱加工工艺是一个复杂的工程,需要经过设计、材料准备、切割、焊接、成型和加工等多个步骤。
每个步骤都需要严格按照工艺规程进行操作,以保证加工质量和产品性能的达到设计要求。
钢结构箱型柱制作工艺
箱型柱,又称箱梁柱,是现代化工厂、机场、商场、体育场等中重要的结构体系之一。
它通常由薄板和钢管冲压和拼焊的成形,以满足固定的形状配置,箱型柱采用优质的钢材料制作而成,其制作工艺一般包括以下几个步骤:
1.采购优质钢材:箱型柱制作必须使用优质钢材,以保证它以抗拉强度,抗压强度以及冲击强度。
2.加工切割:对钢材进行切割,以获得所需形状和尺寸的板,并确保板材层间无裂纹,无缩短,可以获得一个强度高、结构合理的空心箱柱结构。
3.冲压成形:将切割出的钢板用冲压机压成箱型柱的设计形状,以便进行后续的拼焊。
4.拼焊:将经冲压成型的零件拼接成箱型柱结构,切勿出现裂纹、虚焊等缺陷。
5.涂装:根据需要,为箱型柱表面涂装油漆,以加强防腐效果。
6.安装:使用钢杆、螺栓、螺钉等配件完成箱型柱的安装,确保无漏风和漏风缝隙的出现。
箱形钢柱的施工工艺
箱形钢柱是一种常见的结构柱子,通常用于建筑物的支撑和承重。
其施工工艺主要包括以下几个步骤:
1. 梁板基础施工:首先需要为箱形钢柱的安装准备好梁板基础,包括打桩、浇筑混凝土等环节。
梁板基础需要具备足够的承载能力,以支撑箱形钢柱的重量。
2. 柱座安装:在梁板基础上,按照设计要求安装好箱形钢柱的柱座。
柱座的安装需要确保水平、垂直和位置准确,通常使用螺栓固定。
3. 箱形钢柱的预制:箱形钢柱通常是预制好的,根据设计要求在工厂中进行加工和制作。
在预制过程中,需要对钢板进行切割、打孔、弯曲等工艺,以得到符合构造要求的箱形钢柱。
4. 柱身安装:预制好的箱形钢柱通过吊装设备将其安装到柱座上。
在安装的过程中,需要确保箱形钢柱与柱座之间的连接牢固,以保证结构的稳定性。
5. 焊接和修整:箱形钢柱的安装完毕后,需要进行焊接和修整。
根据设计要求,对连接口进行焊接,以确保连接牢固。
同时,还需要进行表面的修整,使得箱形钢柱的表面光滑、平整。
6. 防腐处理:为了延长箱形钢柱的使用寿命,通常需要进行防腐处理。
常见的
防腐方法包括喷涂防腐漆、热浸锌等,以增强钢柱的防腐能力。
通过以上工艺步骤,箱形钢柱的施工可以顺利完成,确保了结构的安全性和稳定性。
箱形柱(梁)制作安装工法1 前言箱形柱(梁)制作安装工法是根据我公司多年来箱形柱(梁)制作安装经验编制。
2 工法特点箱形柱(梁)是由四块板组成管状承重结构,一般为矩形或方形。
因其具有较好的刚度和挠度,稳定性较好,受力均匀,承载能力优越于其它结构,故在承载要求高、结构特殊的重要位置,多采用箱形柱(梁)。
该结构构件在柱-梁连接的部位,柱内设加筋隔板,因其工艺复杂,焊接熔敷金属量大,隔板处需采用电渣焊(SES)。
3 适用范围由于箱形柱(梁)刚性大,自重轻,强度高,中间还可以灌注混凝土,形成特殊、紧箍式混凝土-钢结构,具有良好的承载轴力、弯矩和抵抗水平力的性能,目前,在高层、超高层建筑中广泛采用。
4 工艺原理箱形柱(梁)的截面结构见图1图1 箱形柱(梁)的截面示意图如图1所示,箱形柱(梁)主要组成:上、下面板(腹板),两侧面板(翼板)和隔板三部分,还有工艺板,为顺利完成电渣焊而在隔板位置增加的衬板,还有为保证主焊缝熔透而又不出现烧穿现象而在T型焊缝位置——翼板或腹板位置增加的垫板,以及辅助撑板。
5 工艺流程及控制要点5.1 制作流程:上翼板→隔板组立→侧腹板装配、U型组立→翻转后组装下翼板→箱形组立→隔板与翼板的焊接(电渣焊)→主体焊接柱主体焊接采用双丝双弧焊机焊接,最后一面隔板是在翼板焊好后再开孔采用电渣焊机焊接,焊接设置引弧板。
箱形柱焊接完成后进行调直矫正,而后用端面铣床进行端头切割。
最后组装底板及牛腿等。
5.2 箱形柱制作组装顺序及焊接是关键工序,其组装工艺如下:5.2.1首先以上面板作为组装基准,在其组装面上按施工图要求分别放出隔板及侧腹板装配线,并用样冲标记。
5.2.2先组装上翼板与隔板,组装在胎模上进行,装配好后,须施焊完毕方可进行下道工序。
5.2.3腹板装配前须检查腹板的平直度,装配时采用一个方向装配,先定位中部加劲板,后定位腹板。
5.2.4箱体结构整体组装在U型结构全部完成后进行,先将U型结构腹板边缘矫正好,使其不平度<L/1000 ,然后在下盖板上放出腹板装配定位线,翻转与U型结构组装,采用一个方向装配,定位点焊采用对称施焊法。
晋煤华昱煤化工有限责任公司箱型柱加工工艺方案焦作市鸿瑞钢构科技有限公司二0一六年七月十八日一、总则1.1 应用范围:本工艺规程适用于晋煤华昱煤化工有限责任公司工程箱型柱制作。
1.2 执行规范:编制本工艺方案,参照“钢结构设计总说明”,根据国家现行的相关标准、规范及行业标准,结合本公司的实际制作、加工情况进行编制,涉及规范、标准如下:1、《钢结构设计规范》(GB50017-2003)2、《高层民用建筑钢结构技术规程》(JGJ99-98)3、《建筑钢结构焊接规程》(JGJ81-2002)4、《钢结构工程施工质量验收规范》(GB50205-2001)5、《低合金高强度结构钢》(GB/T1591-94)6、《埋弧焊焊缝坡口的基本形式与尺寸》(GB986-88)7、《气焊、手工电弧焊及气体保护焊焊缝坡口的基本形式与尺寸》(GB8162-87)8、《低合钢焊条》(GB5118-95)9、《碳钢焊条》(GB5117-95)10、《熔化焊用钢丝》(GB/T14957-94)11、《气体保护焊用钢丝》(GB/Y14958-94)12、《低合金钢埋弧焊剂》(GB/Y12470-90)13、《钢结构焊缝外形尺寸》(GB5777-96)14、《钢焊缝手工超声波探伤方法和探伤结果分级》(GB11345-89)15、《涂装前钢材表面腐蚀等级和防锈等级》(GB8923-88)16、《热轧H型钢和部分T型钢》(GB/T11263-1998)17、《低合金结构钢技术条件》(GB1591-94)二、本工程所用的材料1、主材材质:主材材质主要为Q345B。
钢材材质应满足现行国家标准《低合金高强度结构钢》(GB/T1591-94)的规定。
2、材料检验:材料进厂时须检查其合格证书及炉批号是否与钢板上的钢印号相符;材料进厂后须进行外观和尺寸检查,钢材表面应无明显锈蚀、麻坑等缺陷;3、焊接材料:(1)气体保护焊丝材质:H08Mn2Si,对应牌号:ER50-6,直径¢1.2㎜;其质量符合标准《气体保护焊钢丝》(GB/T14958-94)的规定,气体选用CO2,CO2气体纯度不得低于99.5%(体积法),其含水量不得大于0.005%(重量法)。
(2)埋弧焊焊丝采用于H10Mn2或H08MnA,直径¢4.8㎜;焊剂:SJ101;焊丝质量符合标准《熔化焊用钢丝》(GB/T14957-94)的规定,焊剂质量符合标准《低合金钢埋弧焊用焊剂》(GB/T12470-90)的规定。
焊剂使用前必须在200~250℃温度下烘干2h,没有烘干的焊剂严禁使用。
三、制作工艺要求:(一)、箱型柱主体面板的下料及坡口加工1、对箱型柱的翼板、腹板采用直条切割机两面同时垂直下料,对不规则件采用数控切割机进行下料,但应注意对首件进行跟踪检查。
2、对箱型柱的翼板、腹板其长度放30㎜余量,翼板宽度不放余量,腹板宽度放2㎜余量;在深化的下料图中,其尺寸标注按净尺寸标注,但应在图纸中做说明,本图纸中尺寸不含任何余量,下料时应按工艺要求加放余量。
3、对于箱型柱的翼板及腹板的对接焊缝,必须注意在进行套料时保证腹板与翼板的对接焊缝错开距离满足500㎜以上。
4、当箱型柱主体因钢板长度不够而需对接时,其面板的最小长度应在600㎜以上,同一零件中接头的数量不超过2个。
5、根据箱型柱主体面板设置的引弧及引出板,其长度应在150㎜以上,宽度在100㎜以上。
6、箱型柱主体焊缝坡口加工采用半自动火焰切割机进行,其坡口形式如下:(1)、当箱型柱面板厚度T≤20㎜时,其焊缝坡口形式如下图所示:渡处应打磨出1:2.5过渡段,使其平滑衔接。
(二)、箱型柱的直H钢牛腿的制作(根据直H钢牛腿的数量而定)1、牛腿制作由原来准备工段下料、钻孔、装配车间进行组装焊接,更改为H 钢工段先进行H钢组焊,然后在流水线上进行下料、钻孔、锁口等。
2、根据牛腿制作方法的调整,深化在进行牛腿图纸的绘制时只画出牛腿的装配图即可,但应标明牛腿长度、规格等自然要求。
3、深化对于直H钢牛腿应有单独图纸,该部分图纸发放H钢工段,应与发放准备工段的图纸分开。
4、关于牛腿的套料,由计划科进行长度套料。
(三)、目型柱装配、焊接(1)、目型柱内隔板的装配焊接A、为保证电渣焊的焊接质量,对内隔板夹板实行机加工,其下料由准备车间采用数控火焰切割机进行,夹板的机加工在铣边机上进B、内隔板的装配,内隔板的装配在隔板组立机上进行,内隔板组立完毕后,由车间安排作好内隔板标识,对隔板规格尺寸等加以标记,并注意检查其外形尺寸偏差,如下表所示:内隔板装配如下图所示:板,工艺隔板厚度为8或10㎜,与主板采用三边间断双面角焊缝焊接,焊缝长度50㎜,间距100㎜,焊脚尺寸6㎜。
(2)、箱型柱的组立和焊接A、箱型柱的组立(1)、腹板与垫板组立:对坡口加工后的腹板面进行检查,采用磨光机清除垫板安装位合处进行打磨,划线时,应以顶端装配基准线作为基础,顶端装配基准线距钢材边缘2~3㎜。
在下翼板上划出各隔板、加劲板及顶板等的装配用线;电渣焊隔板对主体长度的收缩考虑0.7㎜/道,如一图所示:之间的间隙较小而无法采用反面碳刨清根时,内隔板坡口朝外侧,采用背面加衬板的接头设置方法,以方便内隔板与腹板之间的焊接,装配完毕后必须检查各隔板之间相对位置的正确性;检查合格后进行腹板安装。
(5)、把各部件已组装完毕的翼板吊上流水线BOX组立机上,然后将已组立完毕的两侧腹板吊上组立机进行U型组立,组立过程中,应注意腹板的方向应与翼板一致,用组立面按装配两侧腹板。
组立过须贴合紧密,在有内隔板的位置应使用组立机的液压缸压住隔板位置,并保证内隔板与翼板之间的间隙不大于1.5㎜。
组立过程中点焊应按要求进行,严禁在焊缝区以外的母材上打火引弧;在坡口内引弧不应留下弧坑。
(9)、气保焊打底:①箱型柱的打底采用手工CO2气体保护焊或双丝气保焊打底机,所用的焊丝必须满足《气体保护焊钢丝》(GB/T14958-94)要求,CO2气体纯度不得低于99.5%(体积法)②箱型柱组立完毕后,由轨道流入打底焊接处,在打底前必须检查箱体尺寸、坡口、是否正确:检查电渣焊位置是否按工艺要求做好标识;检查固定点焊是否符合规范要求;检查合格方可进行打底焊接。
③当箱型柱主面板厚度在16㎜以下时,打底厚度以面板厚度减2~3㎜为宜;当箱型柱主体面板厚度在16㎜以上时,打底厚度以10~15㎜为宜。
④手工CO2气体保护焊接参数如下表所示:CO2打底机焊接参数B、埋弧焊中间层及盖面焊接:(1)、焊前准备工作:①焊接所用的埋弧焊焊剂必须严格按工艺要求进行烘干,焊剂应在烘房领取。
②修补缺陷时,补焊所用的碱性焊条,在使用烘干炉350~400℃烘干1~2小时,并放在保温筒内,随用随取。
③用钢丝刷(钢丝刷装于磨光机上)清除焊缝附近至少50㎜范围内的铁锈、氧化皮等杂物。
④焊接引弧板及引出板,引弧板和引出的长度应大于或等于150㎜,宽度应大于或等于100㎜,焊缝引出长度应大于或等于60㎜,保证引弧及收弧外质量,防止产生弧坑裂纹。
(2)、当采用单丝埋弧焊时的焊接工艺参考参数:(3)、当采用双丝埋弧焊时的焊接工艺参考参数:(4)、当进行厚度(T≥40㎜)焊接时,应采取多层多道焊,单道焊缝的宽度应在30㎜以内,严禁焊道增宽大于10㎜,埋弧焊中间层应严格清渣。
C、箱型柱的钻电渣焊孔:(1)、按箱型柱组立工序时所标记的电渣焊隔板的位置,用磨光机打磨要钻孔部位,将钻孔部位磨光约¢80范围,并磨平将要划线位置。
(2)、实际要求选用钻头进行钻电渣焊孔,电渣焊孔为¢30~40㎜。
D、箱型柱内隔板的电渣焊焊接:(1)、焊接材料的选择:熔嘴电渣焊及丝极电渣焊焊接材料的选择:熔嘴电渣焊用焊接材料主要包括焊丝、熔嘴、焊剂和熔嘴涂料等;丝极电渣焊用焊接材料主要包括焊丝、焊剂。
焊丝及熔嘴:常用的熔嘴电渣焊焊丝直径为2.4㎜和3.0㎜,丝极电渣焊焊丝直径为1.6㎜。
熔嘴管材可采用¢10㎜或¢12㎜的20钢管或其他低合金钢管。
熔嘴管涂料应具有一定的绝缘性,防止熔嘴管与焊件侧壁产生电接触,熔入熔池后应建立稳定的电渣过程。
电渣焊焊剂:电渣焊焊剂的作用与埋板焊焊剂不同,它是以高温液态熔渣充当传递电流的载体,并成为熔化电极和母材金属的热源。
因此,液态熔渣应具有一定的电导率,并能维持稳定的电渣过程,但熔渣的电导率不宜过高,否则会扩大导电区载面,减低电流密度和渣池温度,严重时会导致未焊透的形成。
国内常用的电渣焊焊剂为HJ360。
(2)、电渣打焊焊前准备:熔嘴电渣焊所用的熔化嘴(¢10*3或¢12*3)焊前需经250℃×1h烘培,焊剂选用HJ360中氟高硅中锰焊剂,焊前经250℃×1h烘培。
电渣焊钻孔工序时,孔加工好后,焊孔内会残留污物或油污,因此,焊接前应先用木棒清除焊孔内的杂物,并辅以高压气体清除,油污用火焰加热烘烤的方法去除,可用烤枪来加热烘烤。
(3)、电渣焊焊接操作:安装引出装置:引出装置用黄铜制成,放置于焊道上端。
安装前应将圆孔周围约¢150范围打磨平,使焊接时渣液不易外流。
当采用熔嘴电渣焊时,应安装熔化嘴:熔化嘴采用竖向单极熔化嘴电渣焊。
先插入管状焊条,将管极用铜夹紧,以利导电(熔化嘴在整个焊接过程中不能短路);熔化嘴必须与孔中心平行,并在中心位置。
焊接前将焊丝插入熔化嘴中,检查焊丝是否平直,是否位于熔化嘴的中心,并根据情况作出相应处理;焊丝伸出熔嘴末端约5㎜。
安装引弧装置:引弧装置为引弧铜帽,用黄铜制成,将其孔中心对准焊孔中心,焊前在引弧装置的凹部撒放高约10㎜,粒度为¢1×1㎜的引弧剂,再撒放高约15㎜的焊剂,整套装置对准中心后,放于焊口下端,并用千斤顶顶紧。
电渣焊焊接:为使箱型变形程度得到一致,必须是对称焊接,为此采用两台电渣焊机对内隔板的两侧焊道,同时同规范进行焊接。
电渣焊焊接:启动电渣焊机,引燃电弧,熔剂熔化后形成熔渣。
焊接过程中,根据面板颜色适当的调节熔化嘴或焊枪的空间位置,使其处于熔池中心部位,稳定燃烧,防止烧穿,并根据渣池的深度适当的补充焊剂,保持渣池深度约30~60㎜。
引弧时,焊接电压要比正常焊接电压高一点,接近空载电压,焊接电流比正常焊接电流小一点;转入正常焊接后,将焊接电压及焊接电流调至正常值;当焊接至距顶端约100㎜左右时,将电压稍降1~2V。
拆除引弧装置:熔池上升到离焊道下端约50~100㎜时,松开千斤顶,并用木锤击落引弧装置。
焊接结束后,趁热拆除引出装置。
焊缝冷却后,将焊道起端终端修磨平整。
焊缝收尾:为了防止收尾处的缩孔和火口裂纹,可以采用:①断续送丝②逐渐减小电流和电压直至断电③收尾后,渣池不应立即放掉,保证引出长度在10㎜以上,以免产生裂缝。
焊接工艺参数的选定:全面检验:焊缝质量检验先是外观检验,无任何超标缺陷,特别是引弧、引出部位,然后进行超声波无损探伤检验,探伤比例为100%。
