塔吊安装及拆除专项施工方案一、前言随着现代化建筑工程的快速发展,塔吊在工程施工中扮演着极为重要的角色。
然而,塔吊的安装与拆除是一项高难度、高危险性的工作。
因此,为了确保工程质量和施工安全,我们特别编写了这份专项施工方案,详细介绍了塔吊安装与拆除的全过程与要点,希望能对大家有所帮助。
二、安装前准备工作1、现场勘察塔吊的安装需提前对现场进行勘察,确定以下事项: - 塔吊的基础地基是否承重、牢固; - 塔吊的安装区域是否有空间限制,是否需清理障碍物,是否需使用输送带、起重机等设备进行物料运输; - 塔吊到建筑物的距离、高度、旋转空间等是否符合要求。
2、安全交底安全是安装塔吊的重中之重,必须在安装前对所有安全措施及操作流程进行全面交底,确保每个人员都知道安全措施及操作步骤。
3、材料准备在进行塔吊安装之前,需要提前准备以下材料: - 塔吊主机; - 塔吊支架; - 塔吊支架基础; - 电缆、电缆盘等。
三、塔吊安装过程塔吊安装具体过程如下:1、塔吊主机架设•第一步,将塔吊主机进行组装,必须按照组装图纸上的说明逐一进行,确保安装质量;•第二步,将主机组装好后,将其吊装到塔吊支架上,并将吊装钢丝绳固定在主机的固定点上;•第三步,用螺钉将主机和支架连接起来,确保紧固不松动。
2、塔吊支架基础施工•第一步,将塔吊支架基础进行施工,必须依照基础图纸上指示进行;•第二步,将支架直立起来,并在支架底座固定螺栓,确保支架靠实,能够承受塔吊的重量;•第三步,将固定螺栓的孔洞用水泥混凝土填充,待混凝土完全凝固后,方可安装塔吊主机。
3、塔吊设置•第一步,将电缆、电缆盘等设备连接至塔吊主机上;•第二步,将塔吊主机吊起至安装位置,确保主机水平;•第三步,将电缆与机房连接,并进行连接测试。
4、安全测试在塔吊正式启用前,必须进行严格的安全测试,确保塔吊能够安全运行。
四、拆除前准备工作1、拆除方案制定根据拆除工作地点、条件、设备等综合情况,编制拆除方案,并对方案进行评估、确定。

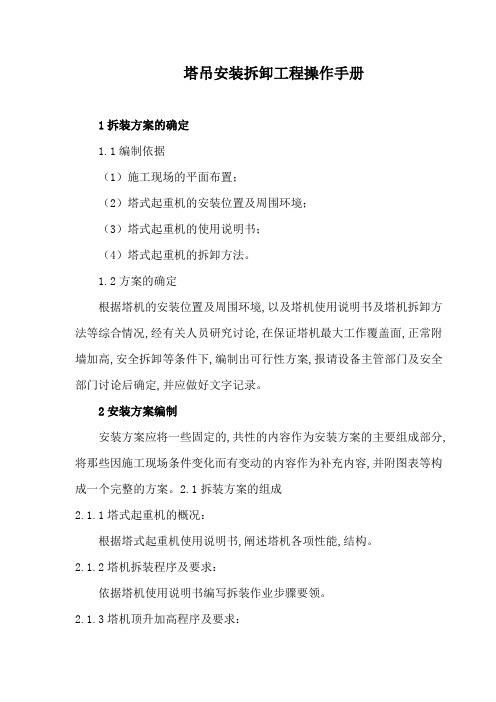

塔吊安装拆卸工程操作手册1拆装方案的确定1.1编制依据(1)施工现场的平面布置;(2)塔式起重机的安装位置及周围环境;(3)塔式起重机的使用说明书;(4)塔式起重机的拆卸方法。
1.2方案的确定根据塔机的安装位置及周围环境,以及塔机使用说明书及塔机拆卸方法等综合情况,经有关人员研究讨论,在保证塔机最大工作覆盖面,正常附墙加高,安全拆卸等条件下,编制出可行性方案,报请设备主管部门及安全部门讨论后确定,并应做好文字记录。
2安装方案编制安装方案应将一些固定的,共性的内容作为安装方案的主要组成部分,将那些因施工现场条件变化而有变动的内容作为补充内容,并附图表等构成一个完整的方案。
2.1拆装方案的组成2.1.1塔式起重机的概况:根据塔式起重机使用说明书,阐述塔机各项性能,结构。
2.1.2塔机拆装程序及要求:依据塔机使用说明书编写拆装作业步骤要领。
2.1.3塔机顶升加高程序及要求:依据塔机使用说明书编写顶升作业步骤及要领。
2.1.4塔机主要部件吊点说明:按照塔机使用说明书,结合实践工作中的吊点位置,塔机主要部件尺寸及重量表,确定吊索选用。
2.1.5工作中的注意事项:(1)塔机起吊安装前应清除覆盖在构件上的浮物,检查起吊构件是否平衡,吊具吊索安全系数应大于6倍以上。
升高就位时应缓慢前进,禁止撞击,当拉索栓接好后,配合安装的汽车吊吊钩在下降时应缓慢进行,禁止快速下降,使拉杆承受臂架重量。
(2)安装上回转式塔吊,应首先将平衡臂装好,然后必须将吊臂也装好才能休息,不得使塔身单向受力时间过长。
(3)液压顶升前,对钢结构及液压系统进行检查,发现钢结构构件有脱焊,裂缝等损伤或液压系统有泄漏等情况,必须停机整修后方可再进行安装。
(4)塔机顶升应遵守操作规程.顶升前,将臂杆转到规定位置.顶升时,必须在已加上的标准节的连接预紧力达到要求后,方可再进行加节,顶升过程中禁止回转和变幅,齿轮泵在最大压力下持续工作时间不得超过3min。
塔吊安装及拆除方案随着城市化的不断推进,高楼大厦的建设也越来越多,而在高楼大厦的建设中,塔吊的作用愈发重要。
塔吊作为施工现场的重要设备之一,承担着提升和搬运混凝土、钢筋等大型构件的重任。
在塔吊的安装和拆除过程中,保证施工现场的安全至关重要。
本文将对塔吊的安装和拆除方案进行详细论述。
一、塔吊安装方案1.施工前准备工作在塔吊的安装前,需要对施工现场进行认真的勘测和分析。
根据施工现场的具体情况,制定适合施工现场的施工方案。
还需要根据塔吊的高度、吊装重量、使用范围等因素,购置合适的塔吊并进行相关准备工作。
2.组装塔吊组装塔吊需要按照设备说明书上的要求逐步进行。
组装过程中,需要保证每个零件的安装位置准确无误,严格按照施工要求进行操作。
同时,还需要对每一部分进行检查,在确保安全的情况下,方可进行下一步操作。
3.塔吊安装在组装完塔身和塔臂后,需要将塔吊进行升起并进行对接,将各个部件固定好。
对于一些塔吊的紧急制动和限制装置,也需要进行正确的安装和调整。
在所有准备工作完成后,可以进行塔吊的正式投入使用。
二、塔吊拆除方案1. 施工前准备工作拆除塔吊需要进行详细的计划和准备工作。
需要对塔吊所在的楼层、施工现场周围环境、拆卸工具、拆卸人员等方面进行全面的分析和计划。
2. 拆卸塔身在拆卸塔身时,需要对塔吊进行分类拆卸。
将各个组件进行组合,然后将塔身一个一个拆卸下来。
在操作过程中要注重安全,不可急于求成。
3. 拆卸塔臂塔臂拆卸时,需要先进行解除限制制动,并使用吊车等大型设备固定好。
然后按照逐层分解的原则进行,将塔臂分段拆卸下来。
4. 拆卸基础在拆卸基础时,需要先对基础底座等进行拆卸。
然后需要进行混凝土的凿除工作,将钢筋等设备暴露出来。
在完全拆卸之前,需要对基础进行巡视和检查,确保没有漏拆现象。
总结:通过本文的介绍,我们可以了解到塔吊的安装和拆除方案需要进行科学的计划、安全的施工,切勿草率从事。
作为重要的施工设备,塔吊的安装和拆除对于全面推进城市化具有重要作用,同时也需要充分考虑施工对环境造成的影响。
塔吊安装及拆卸作业指导书1.0搭吊的安装:1.1安装前的准备工作:1.1.1进行装配前应考虑装配所需的空间尺寸,然后定出准确位置。
1.1.2在安装塔吊前,应检查各个装配部件是否都已准备齐全。
1.1.3检查塔吊的基础是否符合图纸的设计要求,测量基础埋设件与塔吊连接的尺寸是否符合图纸的要求。
1.2立塔:1.2.1安装塔身第一节:利用工地吊车将已组装好的塔身节第一节安装在固定支座上,用4×2只销轴连接塔身第一节和固定支脚,并用安全销锁住。
1.2.2安装驾驶室节:吊装导轨,并用销子固定在回转支承下面,使用四根吊索将其吊钩挂在驾驶室的吊耳上,将驾驶节吊成垂直,再在其上系一根引绳,以便在提升过程中导向;吊起驾驶室节,并与塔身第一节对上,用8根销轴将回转支承与塔身第一节联起来,再用四根销子和开口销将这些轴销锁住。
1.2.3将4m长的吊索挂在塔头上,提到需要的高度,然后缓缓下落,使塔头支脚能对齐驾驶节顶前耳座,装入轴销并用开口销锁住,塔头到位后,用连杆将塔头拉住。
1.2.4装配起重臂及平衡臂:1.2.4.1装配平衡臂:在地面上,用4×1轴销将平衡臂端节(1)和平衡臂根节(2)组装起来,在臂端节和臂根节之间连接走道(4),将平衡臂起重托架(5)吊装到平衡臂端,安装时使用4×1轴销,并按详图组装走道,装上两侧护栏,护栏之间用卡(7)连接,并在(8)处插入护栏竖杆,并用开口销锁住,然后装上端部护栏,用4×1轴销按图将其固定,并在(1)轴将其锁住。
1.2.4.2装配起重臂:将起重臂根部适当抬高使小车能安装上去,装上带检修平台的小车,并将其固定在起重臂根部,按所需臂长组装起重臂节,将托架固定在起重臂上弦杆上,然后按图装上其它部件。
1.2.4.3平衡臂的整体吊装:吊装平衡臂需用12m长吊索两根(φ21.3mm),将吊索挂在平衡臂端节的四个规定点上,将平衡臂从地面吊起,同时注意吊物是否平衡,吊起后使平衡臂略向前倾,到位后穿上两个下轴销(2),并用开口销锁住,下放平衡臂以便销上两个销轴(3)并插上开口销,平衡臂安装就位后即可拆去吊具(1)。
塔式起重机安装一、适用范围本作业指导书适用于桥式起重机起重设备的安装工程的施工及验收,对其进行全过程的质量控制及管理工作。
二、编制标准《起重机械监督检验规程》国家质量监督检验检疫总局《机电类特种设备安装改造维修许可规则》国家质量监督检验检疫总局《起重设备安装工程施工及验收规范》 GB50278-2012《建筑机械使用安全技术规程》 JGJ 33-2012《工程建设安装工程起重施工规范》 HG 20201-2000《起重机械安全规程》 GB6067-2010《起重机械安装改造重大维修监督检验规则》 TSGQ7016-2008《起重机械超载保护装置安全技术规范》 GB12602-1990《起重机械试验规范和程序》 GB5905-2011《起重机设计规范》 GB/T3811-2008《起重机械设备安装工程施工及验收规范》 GB50278-2010《起重机和起重机械技术性能和验收文件》 GB/T17908-1999《起重机用钢丝绳检验和报废实用规范》 GBT5972-2006《一般用途钢丝绳》 GB/T20118-2006《重要用途钢丝绳》 GB 8918-2006《起重机电控设备》 JBT4315-1997《塔式起重机安全规程》 GB5144-2012《塔式起重机操作使用规程》 JG/T100-2006《塔式起重机》 GB/T5031-2008三、施工准备3.1技术准备:3.1.1图纸审核3.1.1.1为了使施工人员充分领会设计意图,熟悉设计内容,正确按图纸施工,确保工程质量,避免返工浪费,必须在工程开工前由现场技术负责人组织施工人员对图纸进行会审。
熟悉随机设备带来的全套起重机械图纸、说明书、质量证明书、强度计算书等技术文件。
一方面对全部技术资料和设计文件内容、数量进行审查,另一方面为了解起重机械结构的特点、工程量、起重机械各部位的关系及技术要求。
3.1.1.2图纸会审的重点:1. 熟悉技术文件,设计图纸和有关资料。
塔吊安装与拆卸专项施工方案在建筑工地中,塔吊是一种重要的施工设备,它在高空作业中起着承重和起重的作用。
塔吊的安装和拆卸是一个复杂而又关键的环节,需要精密的计划和操作。
本文将详细介绍塔吊的安装和拆卸专项施工方案。
1. 安装前准备工作在进行塔吊的安装之前,首先需要做好以下几项准备工作:•明确安装位置和高度;•编制详细的安装方案和施工图纸;•准备必要的设备和工具;•安排好施工人员的作业计划。
2. 安装步骤2.1 地基施工在安装塔吊之前,需要先进行地基施工,确保地基牢固和稳定。
地基的深度和尺寸要符合设计要求。
2.2 安装塔身将塔吊的各个部分逐个升至指定高度,按照安装顺序逐步安装。
确保每个连接部位都牢固可靠,做好连接的检查和调整。
2.3 安装配重安装配重是确保塔吊平衡和稳定的关键步骤。
根据设计要求,逐步安装配重块,并经过测试和调整,确保塔吊的平衡状态。
3. 拆卸步骤3.1 拆卸配重在拆卸塔吊时,首先需要逐步拆卸配重块,确保操作安全可靠。
注意配重的存放和搬运过程,避免配重坠落或损坏。
3.2 拆卸塔身逐步拆卸塔身各个部分,按照逆序进行拆卸,确保操作安全。
在拆卸过程中,注意保护好周围设施和材料,避免产生较大的影响。
4. 安全注意事项•在安装和拆卸过程中,严格遵守相关安全规定和操作规程;•检查设备和工具的完好性,确保施工安全;•注意施工现场的秩序和清洁,减少事故的发生风险;•配合好各个施工人员的协作,减少误操作和错误判断的可能性。
综上所述,塔吊的安装和拆卸是一个复杂而又关键的施工环节,需要高度的专业知识和技能。
只有严格遵守安全规定和操作规程,才能确保施工质量和施工安全。
希望本文所述内容对于相关施工人员有所帮助。
塔吊安装与拆除施工方案在建筑工程中,塔吊的安装与拆除是一项重要的施工工作,它直接关系到施工现场的安全和效率。
本文将针对塔吊的安装与拆除施工方案进行详细阐述。
一、安装施工方案1. 施工前准备在进行塔吊安装前,需要做好以下准备工作: - 确定好塔吊的型号、高度及安装位置; - 制定详细的安装方案并组织施工人员进行培训; - 对安装地基进行勘测,确保地基承载能力满足要求; - 准备好所需的安装设备和工具。
2. 安装过程2.1 地基施工•根据勘测结果,在安装位置进行基础开挖和浇筑混凝土;•确保地基平整、坚固,符合安装要求。
2.2 钢结构安装•首先将塔吊基础固定在地基上;•底节筒及支腿的安装;•主节筒的安装;•顶节筒及吊臂的安装。
2.3 机电设备的安装•安装电控系统、动力设备等机电设备;•连接机电设备和塔吊主体,完成调试。
3. 完工验收•完成塔吊安装后,进行全面检查;•确保塔吊各部分安装牢固、运转正常。
二、拆除施工方案1. 施工前准备在进行塔吊拆除前,需要做好以下准备工作: - 制定详细的拆除方案并组织施工人员进行培训; - 检查塔吊结构及机电设备是否正常,是否存在安全隐患; - 准备好所需的拆除设备和工具。
2. 拆除过程2.1 机电设备拆除•先将塔吊的电源和动力设备进行拆除;•根据安全要求逐步拆卸各部分机电设备。
2.2 钢结构拆除•拆卸各部分主节筒、底节筒等钢结构;•逐步下降吊臂,并拆除。
3. 安全措施•确保拆除过程中符合安全操作规范;•配备专人进行现场监督,并做好警戒工作;•拆除过程中避免人员和设备受到损害。
结语本文对塔吊的安装与拆除施工方案进行了详细阐述,强调了施工前准备、安装与拆除过程以及安全措施的重要性。
只有严格按照规范操作,确保安全施工,才能顺利完成塔吊的安装与拆除工作,确保施工现场的安全与效率。
塔式起重机的安装和拆卸技术措施一、安装准备工作1、了解现场布局和土质情况,清理障碍物。
、2、根据建筑物和施工需要确定地基位置,按基础规定的技术要求进行地基设置。
注意:地基必须夯实到能承受0.2Mpa。
二、安装步骤本塔机采用固定方式工作时,塔机独立高度自上而下的配置为1节基础节、13节标准节、下支座和上面回转部分。
1、找平砼基础,要求表面平整,保证平面度不大于1/500。
将基础节用8条M30高强螺栓固定于预埋于基础内的固定支脚上并紧固,其预紧力矩须达到1.45KN.m。
2、先将一节标准节吊装在基础节上面,并用8个M30高强螺栓联接为一体,螺栓与螺母、垫圈有相对磨擦部位,安装前均涂一层MOS2钙基润滑脂,并紧固达到预紧力,特别请用户注意,所有标准节用M30高强螺栓,每条螺栓预紧力矩元均须达到1.45KN.m。
安装时注意,有踏步平面置于计划顶升时平衡臂一侧,且将踏步距底平面190mm的一侧置于下部。
3、在地面上将爬升架拼装成整体,并装好液压系统,然后将爬升架吊起,套在标准节的外面,并使爬升架的爬爪搁在标准节的最下一个踏步上,套入爬升架时,注意将有油缸的一面对准塔身上有踏步的一面。
4、在地面上先将上、下支座以及回转机构、回转支承等装为一体,然后将其吊起安装在塔身上,用4个销轴和8高强螺栓将下支座分别与爬升架和塔身相连。
5、在地面上将塔顶装好,并将平衡臂拉杆的第一节与塔顶用销轴连好,然后吊起,用4个销轴将上支座连接。
6、在地面上拼装好平衡臂,并将起升机构、配电箱、电阻箱等装在平臂上,接好各部分所需电线,然后将平衡臂吊起与上支座用销轴连接完毕后,再抬起平衡臂成一角度至平衡臂拉杆的位置,安装好平衡臂拉杆后,再将吊车卸载。
7、吊起重1.88吨的平衡重一块,放在平衡重的第二块处。
8、在地面上,先将司机室的各电气设备检查好以后,将司机室吊起至上支座的上面,然后用销轴或螺栓将司机室与上支座连接好。
9、起重臂与起重臂拉杆的安装(1)、起重臂和拉杆节的配置次序不得混乱。
塔式起重机拆装安全作业指导书1、起重机的拆装必须由取得建设行政主管部门颁发的拆装资质证书的专业队进行,并应有技术和安全人员在场监护。
2、起重机拆装前,应按照出厂有关规定,编制拆装作业方法、质量要求和安全技术措施,经企业技术负责人审批后,作为拆装作业技术方案,并向全体作业人员交底。
3、拆装作业前检查项目应符合下列要求:1)路基和轨道铺设或混凝土基础应符合技术要求。
2)对所拆装起重机的各机构、各部位、结构焊缝、重要部位螺栓、销轴、卷杨机构和钢丝绳、吊钩、吊具以及电气设备、线路等进行检查,使隐患排除于拆装作业之前。
3)对自升塔式起重机顶升液压系统的液压缸和油管、顶升套架结构、导向轮、顶升撑脚(爬爪)等进行检查,及时处理存在的问题。
4)对采用旋转塔身法所用的主副地锚架、起落塔身卷扬钢丝绳以及起升机构制动系统等进行检查,确认无误后方可使用。
5)对拆装人员所使用的工具、安全带、安全帽等进行检查,不合格者立即更换。
6)检查拆装作业中配备的起重机、运输汽车等辅助机械应状况良好,技术性能应保证拆装作业的需要。
7)拆装现场电源电压、运输道路、作业场地等应具备拆装作业条件。
8)安全监督岗的设置及安全技术措施的贯彻落实已达到要求。
4、起重机的拆装作业应在白天进行。
当遇大风、浓雾和雨雪等恶劣天气时,应停止作业。
5、指挥人员应熟悉拆装作业方案,遵守拆装工艺和操作规程,使用明确的指挥信号进行指挥。
所有参与拆装作业的人员,都应听从指挥,如发现指挥信号不清或有错误时,应停止作业,待联系清楚后再进行。
6、拆装人员在进入工作现场时,应穿戴安全保护用品,高处作业时应系好安全带,熟悉并认真执行拆装工艺和操作规程,当发现异常情况或疑难问题时,应及时向技术负责人反映,不得自行其是,应防止处理不当而造成事故。
7、在拆装上回转、小车变幅的起重臂时,应根据出厂说明书的拆装要求进行,并应保持起重机的平衡。
8、采用高强度螺栓连接的结构,应使用原厂制造的连接螺栓,自制螺栓应有质量合格的试验证明,否则不得使用。
连接,并在(8)处插入护
1轴销按图将其
自动满足这种条件;用一根牵引绳将钢丝绳尾端提起,引至平衡臂上,将钢丝绳穿过滑轮并固定在卷筒的钢丝绳套上,同时进行相应的电气连接,并起升运动,检查钢丝绳是否完全缠绕在卷筒绳槽内。
1.2.4.6用汽车吊安装配重:
序将配重块摆放好,使用带有销轴的吊索提起第一块配重至支架的水平位置,并将其置于上横梁之间,
小车卷筒上,拆除小车前绳,将小车固定在起重臂上。
拆除全部附件,并拆开连接的电缆、安全绳。
-- 套架组件。
米长吊索将撑架吊位,卸掉连杆,抽2.7.2拆卸驾驶室节:用两根。
