住宅工程常见质量问题专项治理
随着社会的发展和科学技术的进步,新的设计理念、新的结构体系、新的建筑材料、新的建筑构配件、新的施工机具、设备的不断出现,施工工艺、施工技术的不断改进,人居环境质量得到了极大的提高,房屋建筑工程质量总体水平不断上升。
但是,住宅工程建设中往往还存在不少常见的质量通病,这些通病,有的缩短了建筑物的使用年限,有的直接影响了建筑物的使用安全,有的影响了建筑物的使用功能,有的引起业主对工程质量问题的投诉。
为了加强项目工程质量管理,逐步减少、消除质量通病,结合行业中存在的常见质量问题及安全文明通病进行归纳总结,分析工程质量及安全文明通病发生的原因和预防措施。
在以后的施工过程中,加强施工管理,实现工程精益求精,不断提高工程现场管理水平。
第一章钢筋工程
第二章模板工程
第三章砌体工程。
建筑工程常见质量通病防治措施1、管桩桩身倾斜防治措施:(1)施工前应对桩构件进行检查,发现桩身弯曲超过规定或桩尖不在桩纵轴线上的不能使用;(2)接桩时要保证上下两节桩在同一轴线上,接头处应严格按照操作规程施工;(3)施工过程中应根据地层情况、基础形式、布桩情况选择合理的施工机械,并限制打桩速率,并优化打桩的施工方向和顺序路线,并根据桩的入土深度,宜先长后短、先高后低,若桩较密集,宜自桩群中间向两个方向或四周对称施工,当一侧毗邻建筑物时,可从毗邻建筑物处开始沉桩;(4)桩机进场前先平整场地,使打桩机(静压桩机)底盘保持稳定和水平;(5)为防止桩机下陷而造成桩身倾斜、桩机挤压导致桩位偏移等影响施工质量问题及施工安全隐患,必须对施工场地进行局部回填平整,采取必要的措施提高地基承载力,使其达到打(压)桩施工要求;(6)开挖前应分层均匀进行,必须加强维护措施,防止土体侧压力对桩身上产生附加弯矩而导致桩身偏斜;(7)施工前应清除地下障碍物(如墓穴、地下废旧建筑物等)。
2、桩身断裂桩身断裂防治措施:(1)对桩身质量进行全面检查,测量管桩的外径、壁厚、桩身弯曲度等有关尺寸,并详细记录,发现桩身弯曲超过规定或桩尖不在桩纵轴线上的不宜使用;(2)管桩外径300-400的桩叠层不宜超过5层,沿垂直于长度方向的地面上设置2道垫木,垫木分别位于据桩端0.21倍桩长处,底层最外缘管桩应在垫木处用木楔塞紧以防滚动。
管桩达到设计强度70%方可起吊,达到100%方可运输及打桩;(3)合理安排压桩线路,预防压桩机侧向挤压已完成的管桩;(4)施工前应对桩位下的障碍物进行清理,必要时对每个桩位采用钎探方法查明;(5)应保证施工场地平整坚实。
有排水措施,让桩机行走或施打过程机身平稳不晃动;(6)在稳桩过程中如发现桩不垂直应及时纠正,桩压入一定深度发生严重倾斜时,不宜采用移架方法来校正,接桩时要保证上下两节桩在同一轴线上,接头处应严格按照操作规程;(7)土方开挖应沿桩周边分层均匀进行,防止土体侧压力导致桩身断裂;(8)当基础埋深较大时,桩身完整性检测应在基坑开挖至基底标高后进行。
质量通病防治及质量控制管理措施工程质量的好坏很大一部分取决于防治“渗、漏、壳、裂、堵”等质量通病,这些质量通病主要表现为:外墙面渗水、外墙窗四周渗水、屋面渗水、地面渗水;管道漏水、穿越楼层的管道四周填嵌不实造成的漏水、卫生器具周边镶嵌不实造成的漏水;楼地面砼面层起壳,平顶起壳;建筑物的墙体裂缝、楼地面裂缝;阳台开裂;下水管道堵塞不畅等。
对这些质量通病,我公司通过创多项优质工程的实践,已经较彻底的被消除,分析以往成功的经验,我们的主要做法是:1、要减少质量通病的出现除了要有必要的技术措施外,更加需要有严密的质量管理措施和监控措施,需要施工现场各层管理人员及施工人员的重视。
2、在本工序开始前的如开班组级的技术交底会,制定详细的质量控制细则,明确各施工人员和管理人员的职责,制定详细的奖罚措施。
3、对重要防治项目还成立QC专题攻关小组,有针对性的予以防治。
4、在本公司中标后,我们将进一步编制科学、合理、经济、详细、周密的专项质量通病防治施工方案。
模板工程主要质量通病的防治1、轴线偏位的预防措施(1)模板轴线放线后,由专人进行技术复核。
(2)柱模板顶部和根部均用钢筋焊接限位。
(3)支模板时拉水平、竖向通线,并设竖向总垂直度控制线,以保证模板竖向、水平位置的准确。
(4)浇筑砼时,要对称下料。
2、模板标高偏差的预防措施(1)每层楼设标高控制点,竖向模板根部须找平。
(2)模板顶部设标高标记,严格按标记施工。
3、模板接缝不严的预防措施(1)梁、柱部位支撑严格按模板大样图施工,确保牢靠。
(2)钢筋工程主要质量通病的防治4、楼板上筋下踏的预防措施(1)按施工图纸在上下排钢筋之间放置撑钩。
(2)严禁在细小钢筋上乱踩,砼浇筑时,发现钢筋被踩下,应及时纠正。
5、基础钢筋倒钩的预防措施(1)钢筋绑扎时,派专人检查,弯钩朝向符合设计要求。
(2)发现倒钩,应拆掉重绑。
6、钢筋骨架歪斜的预防措施:(1)加强钢筋骨架成型后的保护措施,安装斜撑。
质量通病防治及质量控制管理措施工程质量的好坏很大一部分取决于防治“渗、漏、壳、裂、堵”等质量通病,这些质量通病主要表现为:外墙面渗水、外墙窗四周渗水、屋面渗水、地面渗水;管道漏水、穿越楼层的管道四周填嵌不实造成的漏水、卫生器具周边镶嵌不实造成的漏水;楼地面砼面层起壳,平顶起壳;建筑物的墙体裂缝、楼地面裂缝;阳台开裂;下水管道堵塞不畅等。
对这些质量通病,我公司通过创多项优质工程的实践,已经较彻底的被消除,分析以往成功的经验,我们的主要做法是:1、要减少质量通病的出现除了要有必要的技术措施外,更加需要有严密的质量管理措施和监控措施,需要施工现场各层管理人员及施工人员的重视。
2、在本工序开始前的如开班组级的技术交底会,制定详细的质量控制细则,明确各施工人员和管理人员的职责,制定详细的奖罚措施。
3、对重要防治项目还成立QC专题攻关小组,有针对性的予以防治。
4、在本公司中标后,我们将进一步编制科学、合理、经济、详细、周密的专项质量通病防治施工方案。
模板工程主要质量通病的防治1、轴线偏位的预防措施(1)模板轴线放线后,由专人进行技术复核。
(2)柱模板顶部和根部均用钢筋焊接限位。
(3)支模板时拉水平、竖向通线,并设竖向总垂直度控制线,以保证模板竖向、水平位置的准确。
(4)浇筑砼时,要对称下料。
2、模板标高偏差的预防措施(1)每层楼设标高控制点,竖向模板根部须找平。
(2)模板顶部设标高标记,严格按标记施工。
3、模板接缝不严的预防措施(1)梁、柱部位支撑严格按模板大样图施工,确保牢靠。
(2)钢筋工程主要质量通病的防治4、楼板上筋下踏的预防措施(1)按施工图纸在上下排钢筋之间放置撑钩。
(2)严禁在细小钢筋上乱踩,砼浇筑时,发现钢筋被踩下,应及时纠正。
5、基础钢筋倒钩的预防措施(1)钢筋绑扎时,派专人检查,弯钩朝向符合设计要求。
(2)发现倒钩,应拆掉重绑。
6、钢筋骨架歪斜的预防措施:(1)加强钢筋骨架成型后的保护措施,安装斜撑。
质量通病防治及质量控制管理措施工程质量的好坏很大一部分取决于防治“渗、漏、壳、裂、堵”等质量通病,这些质量通病主要表现为:外墙面渗水、外墙窗四周渗水、屋面渗水、地面渗水;管道漏水、穿越楼层的管道四周填嵌不实造成的漏水、卫生器具周边镶嵌不实造成的漏水;楼地面砼面层起壳,平顶起壳;建筑物的墙体裂缝、楼地面裂缝;阳台开裂;下水管道堵塞不畅等。
对这些质量通病,我公司通过创多项优质工程的实践,已经较彻底的被消除,分析以往成功的经验,我们的主要做法是:1、要减少质量通病的出现除了要有必要的技术措施外,更加需要有严密的质量管理措施和监控措施,需要施工现场各层管理人员及施工人员的重视。
2、在本工序开始前的如开班组级的技术交底会,制定详细的质量控制细则,明确各施工人员和管理人员的职责,制定详细的奖罚措施。
3、对重要防治项目还成立QC专题攻关小组,有针对性的予以防治。
4、在本公司中标后,我们将进一步编制科学、合理、经济、详细、周密的专项质量通病防治施工方案。
模板工程主要质量通病的防治1、轴线偏位的预防措施(1)模板轴线放线后,由专人进行技术复核。
(2)柱模板顶部和根部均用钢筋焊接限位。
(3)支模板时拉水平、竖向通线,并设竖向总垂直度控制线,以保证模板竖向、水平位置的准确。
(4)浇筑砼时,要对称下料。
2、模板标高偏差的预防措施(1)每层楼设标高控制点,竖向模板根部须找平。
(2)模板顶部设标高标记,严格按标记施工。
3、模板接缝不严的预防措施(1)梁、柱部位支撑严格按模板大样图施工,确保牢靠。
(2)钢筋工程主要质量通病的防治4、楼板上筋下踏的预防措施(1)按施工图纸在上下排钢筋之间放置撑钩。
(2)严禁在细小钢筋上乱踩,砼浇筑时,发现钢筋被踩下,应及时纠正。
5、基础钢筋倒钩的预防措施(1)钢筋绑扎时,派专人检查,弯钩朝向符合设计要求。
(2)发现倒钩,应拆掉重绑。
6、钢筋骨架歪斜的预防措施:(1)加强钢筋骨架成型后的保护措施,安装斜撑。
建筑工程质量通病防治分项工程名称通病类型通病现象防治措施、处理办法钢筋工程柱子外伸钢筋错位下柱外伸钢筋从柱顶甩出,由于位置偏离设计要求过大,与上柱钢筋搭接不上.预防措施:1、在外伸部分加一道临时箍筋,按图纸位置安设好,然后用样、铁卡或木方卡好固定;浇筑混凝土前再复查一遍,如发生移位,则应矫正后现浇筑混凝土;2、注意浇筑操作,尽量不碰撞钢筋;浇筋过程中由专人随时检查,及时校核改正。
箍筋间距不一按图纸上标注的箍筋间距绑扎梁的钢筋骨架,最后发现末一个间距与其他间距不一致。
预防措施:根据构件配筋情况,预先算好箍筋实际分布间距,供绑扎钢筋骨架时作为依据。
钢筋遗漏在检查核对绑扎好的钢筋骨架时,发现某号钢筋遗漏。
预防措施:绑扎钢筋骨架之前要基本上记住图纸内容,并按钢筋材料表核对配料单和料牌,检查钢筋规格是否齐全准确,形状、数量是否与图纸相符;在熟悉图纸的基础上,仔细研究各号钢筋绑扎安装顺序和步骤;整个钢筋骨架绑完后,应清理现场,检查有没有某号钢筋遗留。
保护层厚度、露筋钢筋保护层扫描时,保护厚厚度超出规范永许范围.混凝土结构构件拆模时发现其表面有钢筋露出。

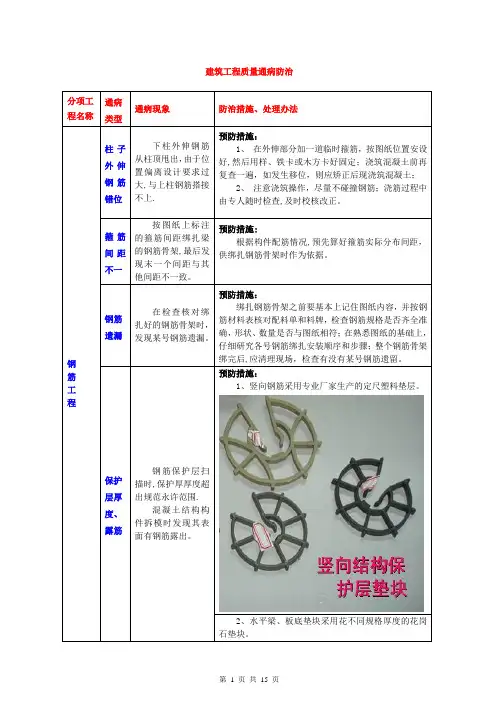

预防措施:1、竖向钢筋采用专业厂家生产的定尺塑料垫层。
2、水平梁、板底垫块采用花不同规格厚度的花岗石垫块。
分项工程名称通病类型通病现象防治措施、处理办法钢筋工程保护层厚度、露筋钢筋保护层扫描时,保护厚厚度超出规范永许范围。
混凝土结构构件拆模时发现其表面有钢筋露出.3、转换层梁底钢筋采用钢筋外穿UPVC管.4、一层与二层钢筋间采用Ф25以上钢筋,水平间距800,用扎丝绑扎牢固。
5、板面负筋采用Ф12钢筋做铁板凳。
钢筋Ф25分项工程名称通病类型通病现象防治措施、处理办法模板工程轴线位移混凝土浇筑后拆除模板时,发现柱、墙实际位置与建筑物轴线位置有偏移。
防治措施:1、模板轴线测放后,组织专人进行技术复核验收,确认无误后才能支模;2、墙、柱模板根部和顶部必须设可靠的限位措施,如采用现浇楼板混凝土上预埋短钢筋固定钢支撑,以保证底部位置准确;3、支模时要拉水平、竖向通线,并设竖向垂直度控制线,以保证模板水平、竖向位置准确;4、根据混凝土结构特点,对模板进行专门设计,以保证模板及其支架具有足够强度、刚度及稳定性;5、混凝土浇筑前,对模板轴线、支架、顶撑、螺栓进行认真检查、复核,发现问题及时进行处理;6、混凝土浇筑时,要均匀对称下料,浇筑高度应严格控制在施工规范允许的范围内.标高偏差测量时,发现混凝土结构层标高及预埋件、预留孔洞的标高与施工图设计标高之间有偏差。
