冬季备料方案(指挥部)
- 格式:doc
- 大小:202.50 KB
- 文档页数:22
一、编制目的为确保冬季施工期间安全生产,降低事故风险,提高应急处置能力,特制定本应急预案。
二、适用范围本预案适用于我单位所有冬季施工项目,包括但不限于建筑、道路、桥梁、隧道等工程。
三、组织机构及职责1. 成立冬季施工应急指挥部,负责组织、协调、指挥冬季施工应急工作。
2. 应急指挥部下设办公室,负责日常应急管理工作。
3. 各施工项目成立应急小组,负责本项目的应急管理工作。
四、预防措施1. 严格执行冬季施工操作规程,加强施工现场安全管理。
2. 定期对施工设备进行检查、维护,确保设备正常运行。
3. 加强施工现场用电安全管理,防止火灾事故发生。
4. 对施工现场进行保温、防冻处理,确保施工环境适宜。
5. 对施工人员进行冬季施工安全教育培训,提高安全意识。
6. 做好施工现场的排水、防滑工作,确保冬季施工安全。
五、应急处置1. 事故发生时,立即启动应急预案,报告应急指挥部。
2. 采取有效措施,迅速控制事故现场,防止事故扩大。
3. 组织救援力量,对伤员进行救治,确保人员安全。
4. 采取隔离措施,防止事故污染扩散。
5. 对事故原因进行调查分析,制定整改措施。
六、应急物资及装备1. 储备足够的应急物资,如防寒服、防滑鞋、应急灯等。
2. 配备必要的应急装备,如急救箱、消防器材等。
3. 加强应急物资及装备的维护保养,确保其处于良好状态。
七、应急演练1. 定期组织应急演练,提高应急处置能力。
2. 演练内容包括:火灾扑救、人员疏散、伤员救治等。
3. 演练结束后,对演练进行总结评估,完善应急预案。
八、应急响应1. 事故发生后,根据事故严重程度,启动相应级别的应急响应。
2. 应急指挥部负责协调各部门、各单位开展应急处置工作。
3. 各部门、各单位按照职责分工,落实应急响应措施。
九、后期处置1. 事故处理后,对事故原因进行调查分析,提出整改措施。
2. 对应急物资及装备进行盘点,补充不足。
3. 对应急演练进行总结评估,完善应急预案。

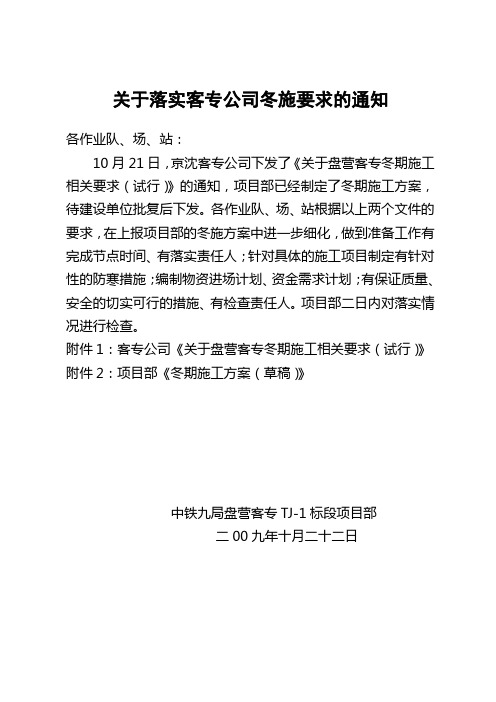

关于落实客专公司冬施要求的通知各作业队、场、站:10月21日,京沈客专公司下发了《关于盘营客专冬期施工相关要求(试行)》的通知,项目部已经制定了冬期施工方案,待建设单位批复后下发。
各作业队、场、站根据以上两个文件的要求,在上报项目部的冬施方案中进一步细化,做到准备工作有完成节点时间、有落实责任人;针对具体的施工项目制定有针对性的防寒措施;编制物资进场计划、资金需求计划;有保证质量、安全的切实可行的措施、有检查责任人。
项目部二日内对落实情况进行检查。
附件1:客专公司《关于盘营客专冬期施工相关要求(试行)》附件2:项目部《冬期施工方案(草稿)》中铁九局盘营客专TJ-1标段项目部二00九年十月二十二日附件1:关于盘营客专冬期施工相关要求(试行)为保证盘营铁路客运专线冬期施工质量和安全,依据《客运专线铁路工程施工质量验收暂行标准》、《客运专线铁路工程施工技术指南》、《客运专线高性能混凝土暂行技术条件》等相关规定,对冬期施工要求如下:一、施工单位根据调整后的施工组织设计,将计划进行冬期施工的具体项目,经监理审查后上报公司。
二、施工单位要结合工程特点,制定相应的冬期施工方案和技术措施,监理单位审批后报指挥部和公司。
三、监理单位要编制冬期施工监理实施细则,并认真审核施工单位冬期施工方案及技术措施。
四、施工单位应做好以下冬期施工准备工作1.加强与气象部门联系,及时收集整理寒流、低温、风力、风向等气象资料。
2.配备冬季施工的所需测温用品及防寒材料、备用机具及职工用防寒用品。
3.配齐合格的管理人员,特别是安质专职人员,并针对冬季施工措施认真的进行岗前培训及技术交底。
4.加快建设各项保障设施,确保冬期施工正常进行。
公司、指挥部、监理站将组织对冬期生产的混凝土拌和站进行二次验收,确保各项冬期施工措施落实到位。
五、全面落实冬期施工措施各参建单位必须高度重视冬期施工工作,将落实冬期施工措施做为保障工程质量的重要工作来抓,认真落实各项措施,坚决杜绝盲目蛮干、违章施工的现象。
绥满高速公路齐齐哈尔至甘南段工程建设项目2009—2010年度冬季备料方案黑龙江省齐甘高速公路工程建设指挥部二○○九年十月二十四日根据总体工期和2010年度工程进度计划安排,指挥部定于2009年10月25日至2010年3月31日为冬季备料阶段。
为保质保量地完成冬季备料工作,特制定此方案。
一、指导思想1、紧紧围绕备料质量这一中心点,一切工作服从服务于质量中心点工作。
2、全面突出备料安全这一重点,全过程、全方位、全员地把住重点关。
3、奋力攻克备料进度这一决定成败的关键点,千方百计、不惜代价、按期按量、全面进场,为决战年决胜打下牢固基础。
这是2010年我们四大课题中的第一关。
4、精细打造现场管理、文明备料、全新靓点,展示齐甘国内一流管理水平,全力推动争创国内一流现场管理和争创决战排头兵的新征程。
5、协力规范过程管理控制点,强化责任、标准、频率、数量,一丝不苟地实施施工单位按车按频率双检自检自控,驻地办按日按频率双控专检专控,总监办按日按频率双控抽检抽控,指挥部定时不定时双控巡查巡控。
二、目标1、安全目标:安全责任事故率为零;2、质量目标:各项检测指标合格率100%;3、进度目标:备料阶段完成底基层材料100%;基层碎石100%;基层水泥80%;面层碎石80%;沥青100%;矿粉100%;桥涵钢筋100%;桥涵水泥100%;桥涵碎石100%;桥涵中砂100%。
4、现场管理:争创省内最好,国内一流;三、组织机构为保证备料工作顺利实施,加强对备料工作的全面管理,指挥部成立备料工作领导小组。
指挥部备料工作领导小组:组长:韩存玉副组长:王立国杨大勇姜洪雷董宏斌黄云涌成员:张扬张伟南飞徐进胡伟涛李志刚林宏玲匡井洋戴凤龙高宏双汤兴明李春杨刚领导小组下设办公室,负责备料全过程的统筹管理。
办公室:主任:杨大勇副主任:黄云涌成员:张扬张伟南飞徐进胡伟涛杨刚下设五个工作组,具体负责备料的具体管理工作。
1、工程进度组组长:张扬成员:戴凤龙高宏双2、质量工作组:组长:张伟成员:林宏玲匡井洋李志刚3、计划工作组:组长:徐进成员:栗薇吴飞4、资金管理工作组:组长:胡伟涛成员:刘淑坤5、安全工作组:组长:南飞成员:汤兴明李春陈涛各组职能及责任人:1、工程进度组:主要负责备料的现场管理、文明施工及备料进度;责任人:张扬2、质量工作组:主要负责冬季备料的质量控制、试验控制、内业资料管理工作;责任人:张伟3、计划工作组:主要负责冬季备料的计划统计、计量支付及合同管理工作;责任人:徐进4、资金管理工作组:主要负责冬季备料的财务管理、资金筹措及资金拨付管理;责任人:胡伟涛5、安全工作组:主要负责冬季备料安全管理;责任人:南飞要求总监办、驻地办、项目经理部分别成立冬季备料领导小组,组长由总监、驻地办主任、项目经理担任。
路面工程冬季备料施工方案一、背景随着城市化进程的不断推进,道路建设和维护成为城市发展的重要环节。
路面工程是道路维护的重要组成部分,尤其是在冬季,路面的维护工作更加关键。
冬季的寒冷天气和降雪带来了路面质量下降、交通阻塞等问题,因此在冬季备料施工方案对于路面工程的顺利进行至关重要。
二、冬季路面特点1. 温度:冬季气温极低,对水泥浇灌、路面热拌和沥青铺设等施工工艺都有一定的影响。
2. 降雪:降雪导致路面积雪覆盖,增加了清雪除冰的工作量。
3. 路面结冰:路面结冰严重影响车辆的行驶安全,需要及时进行除冰处理。
三、冬季路面施工准备工作1. 人员准备:对冬季路面施工的人员进行培训,提高他们的技术水平和安全意识。
2. 设备准备:根据需要准备路面施工所需的设备,确保设备的正常运转。
3. 材料准备:准备足够的路面施工所需的材料,如水泥、沥青、砂石等。
四、冬季路面施工工艺1. 路面热拌:采用保温炉对路面进行热拌,确保路面温度符合施工要求。
2. 沥青铺设:采用保温车辆对沥青进行预热处理,保证沥青的流动性,提高铺设质量。
3. 除冰清雪:对积雪覆盖的路面进行及时清雪,对结冰的路面进行除冰处理。
五、冬季路面施工安全措施1. 严格执行施工安全规程,加强施工现场的安全管理。
2. 提前对施工现场进行安全检查,确保设备的正常运转。
3. 做好施工现场的防护措施,确保路面施工的安全进行。
六、冬季路面施工质量控制1. 严格按照施工规范进行施工,确保施工质量符合要求。
2. 对施工现场进行定期检查,发现问题及时处理,防止施工质量问题的发生。
七、冬季路面施工进度控制1. 制定详细的施工进度计划,确保施工按时完成。
2. 加强对施工进度的监督和管理,确保施工进度的严格执行。
八、冬季路面施工后期工作1. 对施工完成后的路面进行验收,确保施工质量符合要求。
2. 对施工剩余的材料和设备进行清理和储存,准备下一阶段的施工工作。
以上是冬季路面备料施工方案的详细内容,希望能够对冬季路面施工工作有所帮助,提升路面工程施工效率和质量。

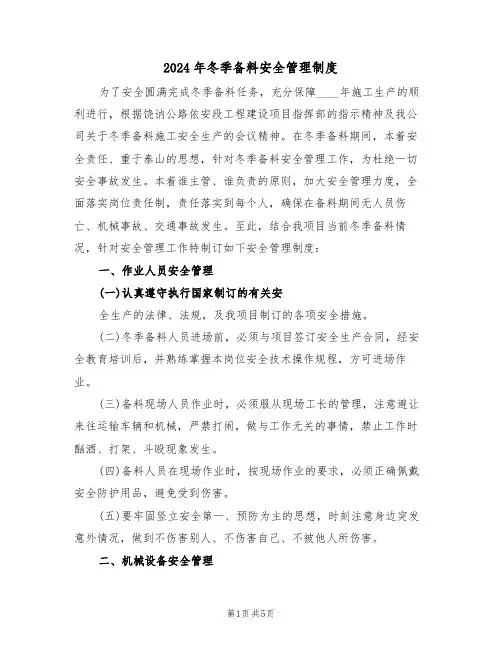

2024年冬季备料安全管理制度为了安全圆满完成冬季备料任务,充分保障____年施工生产的顺利进行,根据饶讷公路依安段工程建设项目指挥部的指示精神及我公司关于冬季备料施工安全生产的会议精神。
在冬季备料期间,本着安全责任、重于泰山的思想,针对冬季备料安全管理工作,为杜绝一切安全事故发生。
本着谁主管、谁负责的原则,加大安全管理力度,全面落实岗位责任制,责任落实到每个人,确保在备料期间无人员伤亡、机械事故、交通事故发生。
至此,结合我项目当前冬季备料情况,针对安全管理工作特制订如下安全管理制度:一、作业人员安全管理(一)认真遵守执行国家制订的有关安全生产的法律、法规,及我项目制订的各项安全措施。
(二)冬季备料人员进场前,必须与项目签订安全生产合同,经安全教育培训后,并熟练掌握本岗位安全技术操作规程,方可进场作业。
(三)备料现场人员作业时,必须服从现场工长的管理,注意避让来往运输车辆和机械,严禁打闹,做与工作无关的事情,禁止工作时酗酒、打架、斗殴现象发生。
(四)备料人员在现场作业时,按现场作业的要求,必须正确佩戴安全防护用品,避免受到伤害。
(五)要牢固竖立安全第一、预防为主的思想,时刻注意身边突发意外情况,做到不伤害别人、不伤害自己、不被他人所伤害。
二、机械设备安全管理(一)机械设备进场前,必须与项目签订安全生产合同,同时,保证机械设备的完好率达到____%,要经常检修,杜绝机械带病作业。
(二)机械设备操作人员进场前,必须经安全教育培训后,持证上岗,方可进场作业。
(三)机械设备操作人员作业时,必须服从现场工长的指挥,杜绝违章作业、违章指挥、违反劳动纪律现象发生。
(四)各种机械设备使用时,操作人员要严格按照安全技术操作规程去做,如:推土机推料时要注意坡度,勾机传料时要注意不要超高,防止坍塌造成人员伤亡。
三、运输车辆安全管理(一)运输车辆进场时,必须与项目签订运输车辆安全合同,做到责任明确清楚。
(二)进入备料现场的运输车辆要手续齐全,车辆性能完好,严禁带病行驶。

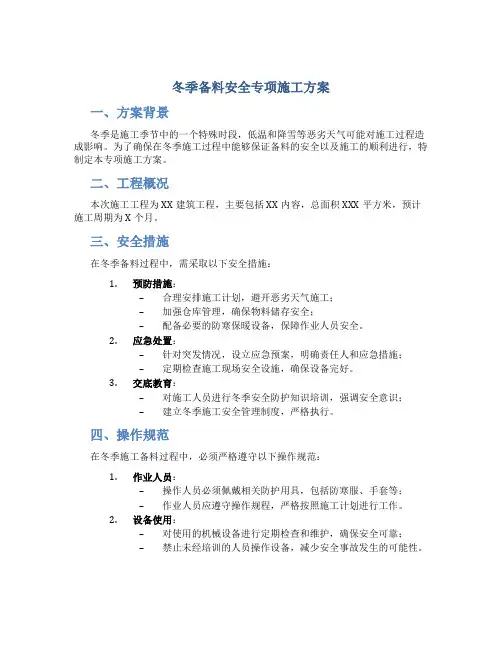

冬季备料安全专项施工方案一、方案背景冬季是施工季节中的一个特殊时段,低温和降雪等恶劣天气可能对施工过程造成影响。
为了确保在冬季施工过程中能够保证备料的安全以及施工的顺利进行,特制定本专项施工方案。
二、工程概况本次施工工程为XX建筑工程,主要包括XX内容,总面积XXX平方米,预计施工周期为X个月。
三、安全措施在冬季备料过程中,需采取以下安全措施:1.预防措施:–合理安排施工计划,避开恶劣天气施工;–加强仓库管理,确保物料储存安全;–配备必要的防寒保暖设备,保障作业人员安全。
2.应急处置:–针对突发情况,设立应急预案,明确责任人和应急措施;–定期检查施工现场安全设施,确保设备完好。
3.交底教育:–对施工人员进行冬季安全防护知识培训,强调安全意识;–建立冬季施工安全管理制度,严格执行。
四、操作规范在冬季施工备料过程中,必须严格遵守以下操作规范:1.作业人员:–操作人员必须佩戴相关防护用具,包括防寒服、手套等;–作业人员应遵守操作规程,严格按照施工计划进行工作。
2.设备使用:–对使用的机械设备进行定期检查和维护,确保安全可靠;–禁止未经培训的人员操作设备,减少安全事故发生的可能性。
五、安全监管安全监管是冬季施工备料的重要环节,必须做到以下几点:1.定期检查:–按照相关标准和规定,定期对施工现场进行安全检查;–及时发现和处理施工过程中存在的安全隐患。
2.安全培训:–组织安全培训课程,提高施工作业人员的安全意识和操作技能;–定期举行安全知识竞赛,增强员工的安全意识。
六、总结冬季是施工过程中的一个风险期,但只要严格执行安全管理制度、加强安全意识教育,就能有效降低各种安全隐患。
本专项施工方案对冬季备料安全具有一定的指导意义,希望能够为冬季施工提供一定的参考。
以上为冬季备料安全专项施工方案,望周知。

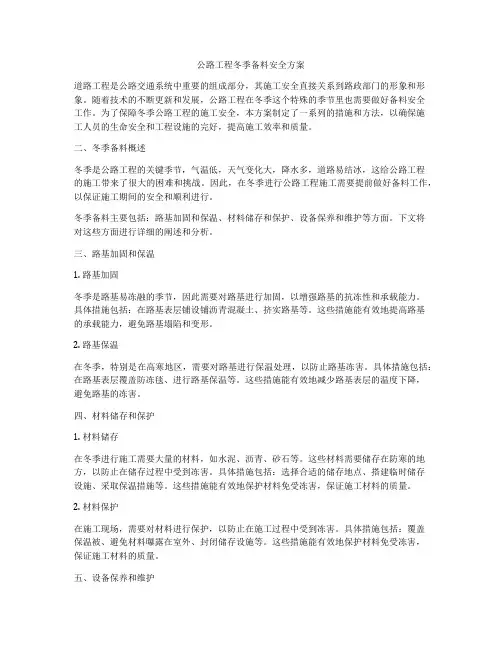

公路工程冬季备料安全方案道路工程是公路交通系统中重要的组成部分,其施工安全直接关系到路政部门的形象和形象。
随着技术的不断更新和发展,公路工程在冬季这个特殊的季节里也需要做好备料安全工作。
为了保障冬季公路工程的施工安全,本方案制定了一系列的措施和方法,以确保施工人员的生命安全和工程设施的完好,提高施工效率和质量。
二、冬季备料概述冬季是公路工程的关键季节,气温低,天气变化大,降水多,道路易结冰,这给公路工程的施工带来了很大的困难和挑战。
因此,在冬季进行公路工程施工需要提前做好备料工作,以保证施工期间的安全和顺利进行。
冬季备料主要包括:路基加固和保温、材料储存和保护、设备保养和维护等方面。
下文将对这些方面进行详细的阐述和分析。
三、路基加固和保温1. 路基加固冬季是路基易冻融的季节,因此需要对路基进行加固,以增强路基的抗冻性和承载能力。
具体措施包括:在路基表层铺设铺沥青混凝土、挤实路基等。
这些措施能有效地提高路基的承载能力,避免路基塌陷和变形。
2. 路基保温在冬季,特别是在高寒地区,需要对路基进行保温处理,以防止路基冻害。
具体措施包括:在路基表层覆盖防冻毯、进行路基保温等。
这些措施能有效地减少路基表层的温度下降,避免路基的冻害。
四、材料储存和保护1. 材料储存在冬季进行施工需要大量的材料,如水泥、沥青、砂石等。
这些材料需要储存在防寒的地方,以防止在储存过程中受到冻害。
具体措施包括:选择合适的储存地点、搭建临时储存设施、采取保温措施等。
这些措施能有效地保护材料免受冻害,保证施工材料的质量。
2. 材料保护在施工现场,需要对材料进行保护,以防止在施工过程中受到冻害。
具体措施包括:覆盖保温被、避免材料曝露在室外、封闭储存设施等。
这些措施能有效地保护材料免受冻害,保证施工材料的质量。
五、设备保养和维护1. 挖掘机在冬季,挖掘机的液压系统易受低温影响,因此需要加强挖掘机的保养和维护工作。
具体措施包括:定期更换液压油、加注低温油、保持液压系统的密封性等。

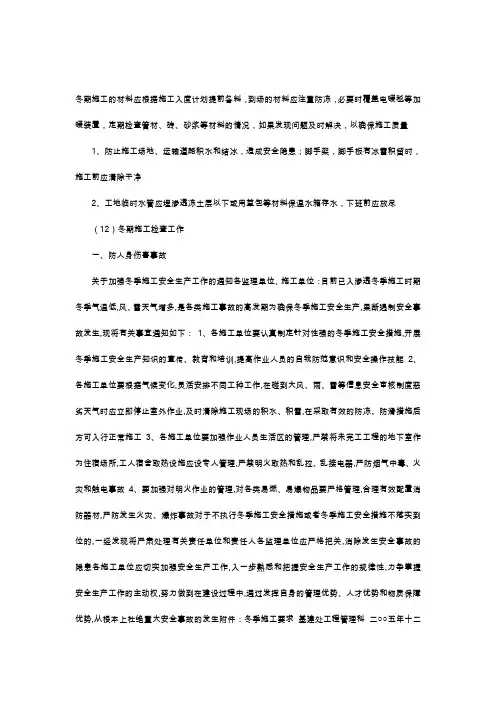

冬期施工的材料应根据施工入度计划提前备料,到场的材料应注重防冻,必要时覆盖电暖毯等加暖装置,定期检查管材、砖、砂浆等材料的情况,如果发现问题及时解决,以确保施工质量1、防止施工场地、运输道路积水和结冰,造成安全隐患;脚手架,脚手板有冰雪积留时,施工前应清除干净2、工地临时水管应埋渗透冻土层以下或用草包等材料保温水箱存水,下班前应放尽(12)冬期施工检查工作一、防人身伤害事故关于加强冬季施工安全生产工作的通知各监理单位、施工单位:目前已入渗透冬季施工时期冬季气温低,风、雪天气增多,是各类施工事故的高发期为确保冬季施工安全生产,果断遏制安全事故发生,现将有关事宜通知如下:1、各施工单位要认真制定针对性强的冬季施工安全措施,开展冬季施工安全生产知识的宣传、教育和培训,提高作业人员的自我防范意识和安全操作技能2、各施工单位要根据气候变化,灵活安排不同工种工作,在碰到大风、雨、雪等信息安全审核制度恶劣天气时应立即停止室外作业,及时清除施工现场的积水、积雪,在采取有效的防冻、防滑措施后方可入行正常施工3、各施工单位要加强作业人员生活区的管理,严禁将未完工工程的地下室作为住宿场所,工人宿舍取热设施应设专人管理,严禁明火取热和乱拉、乱接电器,严防烟气中毒、火灾和触电事故4、要加强对明火作业的管理,对各类易燃、易爆物品要严格管理,合理有效配置消防器材,严防发生火灾、爆炸事故对于不执行冬季施工安全措施或者冬季施工安全措施不落实到位的,一经发现将严肃处理有关责任单位和责任人各监理单位应严格把关,消除发生安全事故的隐患各施工单位应切实加强安全生产工作,入一步熟悉和把握安全生产工作的规律性,力争掌握安全生产工作的主动权,努力做到在建设过程中,通过发挥自身的管理优势、人才优势和物质保障优势,从根本上杜绝重大安全事故的发生附件:冬季施工要求基建处工程管理科二○○五年十二月十二日附件:冬季施工要求1、冬季施工必须做到安全生产,确保工程质量冬季施工的措施方案尽量经济合理,并尽量减少能源消耗2、已确定入渗入渗出冬季施工的项目,在冬季施工材料、设备落实后,要保证施工力量,做到连续施工,避免造成不必要的浪费3、根据各自工程特点及冬季施工信息的反馈情况,布置冬季施工原则及实施方针,编制冬季施工方案主要内容2009年网络流行语录有:冬期施工生产任务特点部署,主要的冬期施工方法,暖源设备计划,保温材料、外加剂材料计划,冬期施工人员培训计划,施工管理工作,冬期施工项目及暖源安排各施工单位于12月16日前将本单位的冬季施工方案上报监理项目部4、技术培训入渗透冬季施工前,各施工单位要对施工管理人员、测温人员和操作人员入行培训,考核合格后方可上岗5、施工现场所有准备工作必须达到入渗透冬期施工的条件现场生活设施做好渗入渗出冬准备,并符合安全消防要求,未完成工序入渗透冬期施工前应停在合理部位6、冬季施工计划管理,入渗透冬期施工前,将冬季施工准备工作项目和用工纳渗透生产计划和用工计划,并结合各级施工方案,统一安排生产计划冬季施工过程中严格按《冬期施工技术规定》中的要求和冬期施工方案确定的原则和施工方法入行施工7、测温与保温管理在整个冬期施工过程中,要组织专人入行测温工作,负责测温人员应将天天测温情况通知工地负责人,出现异常情况立即采取措施,测温记录最后由技术员回渗入渗出技术档案,测温项目:每日实测室外最低、最高温度、砂浆温度9、要加强安全消防管理、冬期施工检查、冬期施工管理工作冬期施工过程中各监理要组织检查各项冬期施工措施的落实情况,同时做好检查记录10、冬季施工主要技术措施如下:(1)土方工程:a、安排在冬季开挖的土方工程,为防止土壤冻结,可根据气温条件信息安全审计制度翻松表土或覆盖保温材料,对土壤入行保温防冻b、开挖冻土时,确定开挖方法和使用机具的种类,并制定安全措施c、冬期挖槽,对暴露出来的自来水管或其他通水管,应根据需要采取相应的防冻措施d、冬季土方来回填每层铺土厚度比常温施工时减少20~25%,即160~200mm基坑往返填土中冻块含量不得超过来回填总体积的15%,冻块粒径不大于150mm,铺填时,冻土块应均匀分布,逐层压实e、沟槽往返填土的压实度应逐层检查,严格按照规范的标准(2)冬季施工所用的材料,应符合下列规定:a、砖石砌筑前,应清除冰霜,砂浆宜采用普通硅酸盐水泥拌制b、拌制砂浆所用的砂,不得含有冰块,拌合砂浆时,水的温度不得超过80摄氏度,砂的温度不能超过40摄氏度,砖在负温下砌筑时必须适当增大砂浆稠度一般控制在10~20cm 11、混凝土工程根据当地多年气温资料,室外日平均气温连续5天稳定低于5摄氏度时,钢筋混凝土的施工应按冬期施工规定入行,冬期浇筑的混凝土在受冻前,其抗压强度不得低于下列规定:a、硅酸盐水泥或普通硅酸盐水泥配置的混凝土为强度设计值的70%b、混凝土的冬期施工应对原材料加暖、搅拌、运输、浇灌合养护,要入行暖工计算,应按时施工c、混凝土的材料配置冬季施工的混凝土,应优先使用硅酸盐水泥、普通硅酸盐水泥对于混凝土,水泥强度等级不宜低于32.5pa;水灰比不应大于0.6,用水量在满意操作要求的条件下应尽量减少12、冬季施工材料的保管冬期施工的材料应根校园安全知识据施工入度计划提前备料,到场的材料应注重防冻,必要时覆盖电暖毯等加暖装置,定期检查管材、砖、砂浆等材料的情况,如果发现问题及时解决,以确保施工质量(8)冬季施工计划管理,入渗透冬期施工前,将冬季施工准备工作项目和用工纳渗入渗出生产计划和用工计划,并结合各级施工方案,统一安排生产计划冬季施工过程中严格按《冬期施工技术规定》中的要求和冬期施工方案确定的原则和施工方法入行施工开封某施工项目部安全措施4、加强冬季取热的统一管理,宿舍的公用取热设施应设专人管理,严禁在宿舍内使用电炉或采用明火取热(7)施工现场所有准备工作,必须在砼浇筑前完成,达到入渗透冬期施工的条件现场准备要求:原料加暖设备符合要求,保温围护好;外加剂有储备,保管好,无破裂;供水消防管线,模板的保温措施已完成;测温工作已开始入行,测温记录齐全,现场生活设施做好渗透冬准备,并符合安全消防要求,未完成工序入渗入渗出冬期施工前应停在合理部位1、广泛开展冬季行车安全教育,落实防冻、防滑、防雾和防火等详细措施,入一步提高驾驶员的冬季行车安全意识4、碰到雨雪等恶劣天气时,要及时清除施工现场的积水、积雪,严禁雨雪和大风天气强行组织施工作业;根据当地多年气温资料,室外日平均气温连续5天稳定低于5摄氏度时,钢筋混凝土的施工应按冬期施工规定入行,冬期浇筑的混凝土在受冻前,其网络安全工程师待遇抗压强度不得低于下列规定:14.3.6混凝土的冬季养护(14)冬季施工主要技术措施如下:3、严防电器火灾发生生活区严禁使用电炉子、电暖管取热和做饭,禁止使用自制的电褥子,电褥子使用后应及时断电;三、防冻、防滑(1)冬季施工必须确保工程质量,做到安全生产冬季施工的措施方案金经济合理,使增加的费用最少,并尽量减少能源消耗,缩短工期1、加强防火安全教育,尤其是存在易燃易爆物质的区域,应对作业人员加强禁止烟火的教育,各项目要加强动火管理,建立各级防火安全责任制度;b.蓄暖法养护的控制要点1、为防止因生火、取热发生煤气中毒事故,指定专人负责夜间巡视检查检查火炉使用情况,是否有发生火灾、煤气中毒的危险2、要在防护设施周边设置醒目的预防高空坠落的安全警示牌施工现场搭设的防护棚、防护栏杆等防护设施,必须按照《建筑施工安全防护设施标准》的要求,使用定型化、工具化的安全防护设施脚手架与建筑物之间距离过大超出规范要求的,要采取安全防护措施;5、对施工现场脚手架、安全网等防护设施的拆除,要实行严格的内部审批制度,不得随意拆除室内临边和洞口的安全设施,必须按规范要求设置到位室内楼梯、窗洞口和临边砌筑高度不足90cm处,应用钢管和扣件组合,设置高度不小于1.5m的防护栏杆,底部20cm处做踢脚防护,为保持防护架体的稳定性和可靠性,在栏杆架体中间诺顿网络安全特警部位应加设一道保护杆件五、防交通事故要完善现场事故应急预案制度,建立冬季施工安全生产值班制度,落实抢险救灾人员、设备和物资,一旦发生重大安全事故时,确保能够高效、有序地做好紧急抢险救灾工作,最大限度地减轻灾害造成的人员伤亡和经济损失.5、汽车必须通过结冰的河流、沟渠时,应下车仔细检查冰层的厚度和强度,在确认绝对安全的情况下方可通行14.3.3混凝土的材料配置14.1.2开挖冻土时,确定开挖方法和使用机具的种类,并制定安全措施14.2.2 拌制砂浆所用的砂,不得含有冰块,拌合砂浆时,水的温度不得超过80摄氏度,砂的温度不能超过40摄氏度,砖在负温下砌筑时必须适当增大砂浆稠度一般控制在10~20cm14.3.1硅酸盐水泥或普通硅酸盐水泥配置的混凝土为强度设计值的70%(10)测温与保温管理14.1.1安排在冬季开挖的土方工程,为防止土壤冻结,可根据气温条件翻松表土或覆盖保温材料,对土壤入行保温防冻14.3.4混凝土的外加剂(5)外加剂的准备材料部门应根据计划采购订货,其他资源的准备:保温、覆盖材料的设备,根据工程任务特点及主要施工方法,确定保温、覆盖材料的用量,编制计划,组织入场存放和保管a.养护方法的确定(4)编制冬季施工方案,应根据工程特点及冬季施工信息的反馈情况,布置年度冬期施工原则及实施方针,根据公司总的原则,结合本单位的详细情况,编制冬季施工方案,编制一般工程冬季试过计算机网络发展ppt女冠措施和重点工程的单位工程冬期施工方案,主要内容有:冬期施工生产任务特点部署,主要的冬期施工方法,暖源设备计划,保温材料、外加剂材料计划,冬期施工人员培训计划,施工管理工作,冬期施工项目及暖源安排14.3.5混凝土的运输和浇筑3、登高作业人员必须佩戴防滑鞋、防护手套等防滑、防冻措施,并按要求正确戴好安全帽、系好安全带;CCD板,CCD摄像机系列,云台、中高速球摄像机,视频采集卡,硬盘录像机···2009年11月16日(11)安全消防管理14.4 冬季施工材料的保管2、封闭的场所必须有通风换气措施燃气暖水器必须安装在通风良好的地方,使用时必须保持通风(13)冬期施工管理工作,冬期施工过程中除值班经理每周检查一次外,执法部门应每周组织检查二次冬期施工管理工作,检查各项冬期施工措施的落实,同时做好检查记录(2)本工程部分雨、污水管线处于冬季施工,因此必须生产计划中统一安排,并提前落实,做到合理搭接,尽量减少冬季施工的作业面14.2 冬季施工所用的材料,应符合下列规定:14.1土方工程:本工程在冬季施工的土方工程主要是沟槽土方开挖及结构往返填:5、重视施工机械设备的防冻防凝安全工作,所有在用的施工机械设备应结合例行保养入行一次换季保养,换用适合严寒季节气温的燃油、润滑油、液压油、防冻液和蓄电池液等对于长期停用的机械设备,应放净设备和容器内的存水,并逐台检查做好记录;对于正信息网络安全期刊常使用的机械设备,工作结束停机后要求将设备内存水放净(9)外加剂的管理,冬季施工使用市售成品或企业内部集中生产的小包装复合外加剂,禁止使用现场无计量临时配制的外加剂外购的成品复合外加剂,必须有鉴定材料和试验资料项目自配的复合外加剂必须经公司鉴定,购渗透生产复合外加剂的原料,须有产品合格证或公司试验室的检验证实(3)已确定入渗透冬期施工的项目,在冬施材料、设备落实后,要保证施工力量,做到连续施工,避免造成不必的浪费4、霜、雪过后要及时清扫作业面,对使用的临时操作架和临边防护设施必须由安全管理人员检查合格后才能继续使用,防止因霜、雪和场地太滑而引起高处坠落事故2、加强车辆的维护、保养,杜绝由于车辆故障而引发事故按照规定及时安排对车辆入行维修和保养,做到定期检查、计划维修、合理使用,使车辆始终保持良好的状况14.3 混凝土工程14.1.4冬季土方来回填每层铺土厚度比常温施工时减少20~25%,即160~200mm基坑来回填土中冻块含量不得超过来回填总体积的15%,冻块粒径不大于150mm,铺填时,冻土块应均匀分布,逐层压实在整个冬期试过女冠过程中项目组织专人入行测温工作,负责测温人员应天天测温情况通知工地负责人,出现异常情况立即采取措施,测温记录最后由技术员回渗入渗出技术档案,测温项目:每日实测室外最低、最高温度、砂浆温度四、防中毒二、防火灾事故中国·广东省·深圳市公司网络安全制度宝安区龙华民治时代广场9楼14.3.2混凝土的冬期施工应对原材料加暖、搅拌、运输、浇灌合养护,要入行暖工计算,应按时施工4、教育司机遵守交通规则和职业道德,严禁酒后开车、无照驾驶、疲劳驾驶、不强超抢会,做到礼让“三先”确保行车安全14.2.1 砖石爱砌筑前,应清除冰霜,砂浆宜采用普通硅酸盐水泥拌制14.1.3冬期挖槽,对暴露出来的自来水管或其他通水管,应根据需要采取相应的防冻措施4、严禁使用人线,电缆线破皮三处以上不得投渗入渗出使用,电缆线破皮处必须用防水绝缘胶布处理,电缆线铺设要防砸、防碾压、防止电线冻结在冰雪之中,大风雪后应对用电气线路入行检查,防止电缆线断线和破损造成触电事故14.1.5沟槽来回填土的压实度应逐层检查,严格按照规范的标准1、强化防高空坠落管理加强对翻车机室基坑壁的支护,并设置看测点,随时看测边坡及毗邻建筑物、构筑物的变化,及时发现隐患,并采取有效措施,杜绝发生坍塌事故;基坑周边必须入行有效防护,并设置明显的警示标志;基坑周边要设置堆放物料的限重牌,严禁堆放大量的物料;加强对建筑物临边、屋面临边及预留洞口、电梯井口、楼梯临边等安全防护设施的设置六、做好事故应急预案管理冬季施工的混凝土,应优先使用硅酸盐水泥、普通硅酸盐水泥对于混凝土,水泥强度等级不宜低于32.5pa;水灰比不应大于0.6,用水量在满意操作要求的条件下应尽量减少(6)技术培训,入渗透网络安全基本知识冬季施工前,施工管理人员、测温人员入行培训考核,施工管理人员的培训主要包括一下内容:学习有关冬期施工规范、规定;学习公司制定的冬期施工原则,主要的冬期施工方法与技术措施;学习冬期施工中要采用的新技术;学习冬期施工日常的管理工作和安全消防措施测温人员的培训应包括的内容:了解测温工作的意义和重要性,提高责任心,学习掌握各种测温仪器仪表的使用方法,学习各分项工程的测温要求,学习记录各种测温数据和填写表格深圳市捷视达科技发展有限公司 安防弱电工程商,视频监控工程商2、消防设施及器材应做到齐全、完好和能用在渗入渗出冬前入行一次全面检查;3、应由专业电工负责安装、维护和管理用电设备,严禁其它人员随意拆、改装电气线路Welcome To Download !!!欢迎您的下载,资料仅供参考!。
嫩黑公路A5标段冬季备料方案嫩黑公路A5标段项目经理部2011年10月16日省道嫩江至黑河公路工程建设项目A5标段冬季备料方案A5标段全长13Km,截止目前路基土石方完成情况。
按指挥部要求,我标段承建项目在2012年完成所承建的路面工程及剩余的其它工程。
为确保2012年工程计划的实施,在指挥部统一协调下,我标段已全面着手落实2011年度冬季备料工作,下面将我标段的冬季备料工作向指挥部作以如下汇报:一、组织机构及分工为保证备料工作顺利实施,加强对备料工作的全面管理,A5标段成立备料工作领导小组。
组长:项目经理谷凤明副组长:项目总工荣国涛试验室主任尹瑞涛成员:谷凤国刘浩谷凤臣1、质量工作组:主要负责备料的质量控制、试验控制、内业资料管理工作。
负责人:项目总工荣国涛成员:谷凤国刘浩谷凤臣2、进度工作组:主要负责车队组织、备料的现场管理、文明施工及备料进度。
3、安全工作组:主要负责备料过程中的安全管理。
4、通迅方式:移动电话二、材料进场数量1、材料数量:见附表一(材料数量表)A5标段材料数量表附表一2、材料料源情况:见附表二(A5标段材料料源一缆表)A5标段材料基本情况一缆表附表二三、拌站场地建设情况:1、场地硬化及材料堆放情况:A5标段设基层站一个,位于嫩黑公路K81+200桩号右侧20m处,面积为15000m2,目前拌站已完成硬化,已达到指挥部要求。
其中该场地砂砾堆放场地占用11000m2,堆高6m。
A5标段设面层站一个,位于嫩黑公路K81+200桩号右侧20m处,面积为18000m2,目前拌站已完成硬化,已达到指挥部要求。
该场地2-4碎石堆放场地占用4300m2、堆高4m;1-3碎石堆放场地占用1100m2、堆高4m;中(粗)砂堆放场地占用3500m2、堆高4m。
水泥垛底高于已硬化场地80cm,尽可能避免了地下潮汽上升导致水泥硬化。
水泥储存场地计划用地面积为10000m2,其中:基层水泥占地面积3000m2、面层水泥占地面积7000 m2。
吉林至荒岗公路建设项目2016年冬季备料方案(JS03合同段)吉林省广信公路建设有限公司吉荒公路03标项目经理部2016 年11月19日冬季备料方案一、工程概况:吉林至荒岗公路建设项目03标段路线桩号K29+200-K44+160,路线全长15.515km。
大桥361m/3座,中桥67m/1座,天桥87m/1座,通道桥11座,涵洞33道。
路基填方170万m3,路基挖方165万m3,防护工程39600m3。
路面底基层355559平方米,基层346725平方米,沥青稳定碎石ATB332001平方米,改性中粒式沥青混凝土332001平方米,改性沥青混合料SMA356907平方米。
工程造价为36971万元。
二、备料场地概况:我标段沥青砼拌和站、水稳碎石拌和站场地利用原水泥砼拌和站和预制梁场场地,初步规划已经基本完成,待场地的原有设施拆除后进行整平和硬化,达到备料的条件。
预计此项工作在2016年12月10日前完成,场地总面积为57000平方米,其中底基层、基层碎石堆料区占地总面积规划为30000平方米,沥青砼面层碎石堆料区占地总面积规划为10000平方米,具体规划详见后附03标水稳拌和站、沥青混凝土拌和站平面布置图。
面层拌和站设备为4000型1台,底基层和基层拌和站为WCB500设备2台,拌和站基础施工及拌和站安装工作受到预制场地存梁的影响,安排在2017年2月份开始进行。
水稳拌和站计划2017年4月15日前安装调试完毕,达到出料的条件。
沥青砼拌和站计划2017年5月20日前安装调试完毕,达到出料的条件。
三、材料产地、用量及进场计划1、路面底基层碎石产地为舒兰市亿嘉园林绿化工程有限公司,石料为玄武岩。
采石厂底基层碎石和基层碎石现储量为100万m3,日产量为3000 m3,能够满足施工生产需要,距03标基层拌和站运距为10 km。
道路运输状况良好,底基层碎石设计用量为62251m3,2016年冬季计划进场数量为设计用量的50%,计划进场数量为31126 m3。
省道青冈至祯祥公路工程建设项目2014—2015年度冬季备料方案青冈至祯祥公路工程建设指挥部二○一四年十一月十四日根据总体工期和2014年度工程进度计划安排,指挥部定于2014年12月1日至2015年3月1日为冬季备料阶段。
为保质保量地完成冬季备料工作,特制定此方案。
一、指导思想1、紧紧围绕备料质量这一中心点,一切工作服从服务于质量中心点工作。
2、全面突出备料安全这一重点,全过程、全方位、全员地把住重点关。
3、奋力攻克备料进度这一决定成败的关键点,千方百计、不惜代价、按期按量、全面进场,为决战年决胜打下牢固基础。
4、精细打造现场管理、文明备料、全新靓点。
5、协力规范过程管理控制点,强化责任、标准、频率、数量,一丝不苟地实施施工单位按车按频率双检自检自控,驻地办按日按频率双控专检专控,总监办按日按频率双控抽检抽控,指挥部定时不定时双控巡查巡控。
二、目标1、安全目标:安全责任事故率为零;2、质量目标:各项检测指标合格率100%;3、进度目标:备料阶段完成底基层材料100%;基层碎石100%;面层碎石80%;矿粉100%。
4、现场管理:争创省内先进;三、组织机构为保证备料工作顺利实施,加强对备料工作的全面管理,指挥部成立备料工作领导小组。
指挥部备料工作领导小组:组长:苑德森副组长:魏小宇史庆林赵立东成员:姜爱波项宇鹏孙超杨华宝吕选忠张昊下设五个工作组,具体负责备料的具体管理工作。
1、工程进度组组长:魏小宇成员:孙超杨华宝吕选忠2、质量工作组:组长:史庆林成员:姜爱波项宇鹏3、计划工作组:组长:赵立东成员:张昊4、资金管理工作组:组长:臧立亚成员:周雅清5、安全工作组:组长:郭万岩成员:邹德奇各组职能及责任人:1、工程进度组:主要负责备料的现场管理、文明施工及备料进度;责任人:魏小宇2、质量工作组:主要负责冬季备料的质量控制、试验控制、内业资料管理工作;责任人:史庆林3、计划工作组:主要负责冬季备料的计划统计、计量支付及合同管理工作;责任人:赵立东4、资金管理工作组:主要负责冬季备料的财务管理、资金筹措及资金拨付管理;责任人:臧立亚5、安全工作组:主要负责冬季备料安全管理;责任人:郭万岩要求总监办、驻地办、项目经理部分别成立冬季备料领导小组,组长由总监、驻地办主任、项目经理担任。
冬季备料组织机构管理框图四、时间安排备料时间为二O一四年十二月一日至二O一五年三月一日。
五、备料计划(详见附表3)六、材料检测标准及频率(详见附表2)七、保障措施(一)准备工作1、按照《承包人拌和场建设指导书》要求对拌和场场地进行合理规划、硬化,健全相关设施。
2、确定料源,材料质量经自检抽检合格。
3、与料场签订供货合同,配备足够的运力。
4、建立备料领导小组,制定备料方案。
(二)质量管理1、建立健全各级质量保证体系。
2、技术服务组派专人负责备料试验检测工作。
3、总监办由一名总监或副总监、三名专监负责现场备料工作;总监办试验室配备主任一人、检测工程师四名现场负责备料试验检测工作。
4、驻地办由主任或副主任一人、试验室主任一人,负责现场备料工作;每个料场配备一名监理工程师和一名试验检测人员负责备料的日常抽检工作。
5、料场由一名经理或总工、试验室主任或试验员一名现场具体负责备料工作,配备二名以上试验员负责备料的日常自检工作;配备材料管理员三名。
6、各项目经理部每天必须按检测标准及频率要求做好材料自检。
7、各监理办每天按检测标准及频率要求做好材料抽检。
8、总监办中心试验室每三天或按频率每料场进行一次抽检。
9、材料进场前由项目经理部自检合格后,将备料申请上报驻地办、总监办、技术服务组、指挥部联合采样,经检测合格料源获得批准后后方可进场。
10、对抽检不合格材料立即清除现场。
11、各项目经理部更换料源必须及时通知驻地、总监办及技术服务组,经过检测合格后方允许进场。
(三)进度计划管理1、每天早八点前通过电子信箱上报前一天计划完成情况。
2、每月二十四日上报备料完成情况报表。
3、科学合理地进行计划目标分解,以日进度保月计划、以月进度保总体计划目标的实现。
(四)内业管理1、冬季备料方案合理、目标明确、措施得力、内业齐全、指导性强。
2、建立健全规章制度。
3、拌和场应按以下要求制作冬季备料管理图表并上墙。
①拌和场平面布置图:应包括与主线位置、栅门、水稳拌和站作业区、试验室、料堆、水泥库等。
②气象图:绘制形象直观的气象图。
③冬季备料组织机构图:包括项目经理部领导机构、部门组织结构设置及工作职责。
④主要机械设备进场数量表:要求有机械设备的种类、型号、数量及使用状况等。
⑤主要材料进场数量表:要有料场的总计划量及年度备料计划、每月进场材料数量和日进度。
⑥安全生产组织机构图:机构设置明确、落实到人。
⑦材料料源分布图:不同料源产地、规格、用途、供应量、支线距离、供应路段。
4、内业资料管理规范、齐全、归档及时。
5、自检、抽检及时,记录填写真实、齐全、规范。
6、规范使用进货台帐、入库验收单,票据填写齐全。
7、采购合同、运输合同齐全。
8、不合格材料进场及出场记录齐全。
(五)现场管理1、必须时刻保持场区整洁有序。
2、拌和场必须设公告牌,注明料场名称、施工单位、承建里程、项目责任人等。
3、拌和场入口必须设场地规划图。
4、拌和场必须设置安全、质量、操作规程、宣传等标语牌。
5、拌和场材料堆放必须设标识牌,标注材料各称、规格、产地、用途。
6、拌和场周边必须配有彩旗。
7、料堆顶面棱角线必须插标线旗。
8、料堆必须随时挂线整形,做到面平边直。
9、不同规格材料必须分别码方堆放,料堆之间用砌砖隔离墙。
10、其它要求按照《承包人拌和场建设指导书》执行。
11、安排足够的人力在备料现场挑除材料中的杂物和粒径超大的砾石、石块。
12、冬季下雪要及时进行清理。
(六)资金管理1、指挥部每十天对各料场进场材料进行一次统计,按照十天材料实际进场数量全额拨付备料款。
2、材料款专款专用,严禁挪做它用。
(七)安全管理1、对场内人员进行岗前安全教育和安全培训。
2、加强拌和站及驻地的安全防火,灭火器材、砂箱齐全,符合要求。
3、上路的道口交通安全标志必须设置齐全,并有专人看守,指挥疏导交通。
4、必须设置专职安全员,坚持经常性的检查,消除隐患。
5、与运输车辆和机械签订安全生产合同。
6、夜间施工时必须配备足够的照明设施。
7、加强冬季备料车辆和机械管理,禁止带病作业。
(八)备料工作纪律1、各项目经理部备料主要负责人员请假必须经指挥部备料办公室批准。
2、总监办、驻地办备料人员请假必须经指挥部备料办公室批准。
3、备料工作人员不得利用职务之便安排机械设备;4、备料期间不得从事各种赌博活动。
5、备料工作人员不得接受施工单位、供货商的宴请及到各种娱乐场所消费。
6、备料工作人员不得以介绍材料为由谋取私利。
八、检查、评比与奖励检查评比分为综合检查评比和进度单项评比。
1、综合检查评比综合检查评比采取不定期抽查和定期检查评比相结合的方式,定期检查分四次:11月份、12月份、1-2月份、3月份,平时检查占分值35%,定期检查占分值65%;检查的主要内容包括:质量、进度计划、现场管理与文明施工、内业管理、安全工作五大项,并逐项进行打分评比,根据检查评比结果对各拌合站进行奖励。
计划未完成或发生安全事故的取消评比资格。
2、进度单项评比对完成当月计划的进行奖励。
九、建立罚款制度为了保证冬季备料质量,建立罚款制度;(一)各拌合站必须在经指挥部、总监办中心试验室联合检测合格的料场取料。
如更换料源,必须经总监办、指挥部审批同意。
(二)指挥部在检查中发现一次进场材料不合格,全线通报,对驻地办负责人罚款1000元,监理工程师和试验检测人员各罚款500元,第二次发现材料不合格,驻地办负责人罚款2000元,监理工程师和试验检测人员罚款1000元,第三次发现材料不合格,驻地办负责人罚款3000元,监理工程师和试验检测人员清退现场并且建议上黑名单。
(三)指挥部在检查中发现一次进场材料不合格,对项目经理部全线通报,对项目经理罚款2000元,第二次发现材料不合格,对项目经理罚款5000元,第三次发现材料不合格,项目经理清退现场,并且建议上黑名单。
(四)没完成当月备料计划的罚款10万元,未完成量累计下月计划中。
附件1冬季备料检查评分细则指挥部为了保证冬季备料工作保质保量完成计划,特制定冬季备料定期检查评比奖励办法:定期检查评分标准以项目经理部为单位,每次备料工作评定满分为100分,实行扣分制。
扣分项目如下:一、质量管理1、质量保证体系未建立或不健全,每项扣0.5分。
2、未安排工程副经理或总工具体负责备料工作的,扣0.5分。
3、试验室配备试验检测人员少于两名的,每少1名扣0.5分。
4、各项目经理部每天未按检测标准及频率要求进行材料自检或频率不足的,每项扣0.5分。
5、中心试验室每三天组织监理、项目经理部按标准进行的联检未做记录、签字,扣0.5分。
6、进场材料未经监理工程师检验的,扣0.5分。
7、材料进场未做组成设计的,扣1分。
8、试验室建设未达到作业指导书要求的,扣2分。
9、各项目经理部试验室未设在拌和场的,扣0.5分。
10、养生室与试验操作室没有分设,养生室内未配备温湿度调节装置,每一项扣0.5分。
11、试验和检测用仪器、设备、电子秤未检验标定,扣0.5分。
12、试验室检测标准及频率没有以图板形式上墙,扣0.5分。
13、材料自检记录数据不真实、不准确,填写不及时的,每项扣1.5分。
14、抽检、联检报告填写不规范、不齐全、不及时、数据不真实的,每项扣0.5分。
15、对抽检和联检发现不合格材料没有马上清除现场或现场检查发现不合格材料的,每项扣2分。
16、各项目经理部更换料源未及时通知驻地办、总监办的,扣0.5分。
二、进度管理1、每天未按时上报前一天计划完成情况的,扣0.5分。
2、每月25日未及时上报备料完成情况报表的,扣0.5分。
3、没有进行计划目标分解的,扣0.5分。
4、计划调整没有及时上报指挥部工程计划部批准的,扣0.5分。
5、完成当月计划,不扣分;未完成当月计划,按完成当月计划的百分率,低1个百分点的,扣0.1分。
三、内业管理1、冬季备料方案不合理、目标不明确、措施不得力,内容不齐全、指导性不强的,扣1分。
2、规章制度未建立或不健全,扣0.5分。
3、各项目经理部未按要求配备专门的内业工程师的,扣0.5分。
4、拌和场未按要求制作冬季备料管理图表并上墙的,每缺1项扣0.2分。
5、内业资料管理不规范、填写不齐全、归档不及时的,每一项扣0.5分。
6、没有规范使用进货台帐、入库验收单、票据填写不齐全的,每一项扣0.2分。
7、采购合同、运输合同未签订、内容不齐全的,扣0.5分。
8、不合格材料进场及出场记录没有或不齐全的,扣0.5分。
