第一部分-第四章-水处理场站工程施工(一)2K314020 水处理场站工程施工2K314021 预应力混凝土水池施工技术一、现浇预应力水池施工技术(一)施工方案与流程1.施工方案施工方案应包括结构形式、材料与配比、施工工艺及流程、模板及其支架设计、钢筋加工安装、混凝土施工、预应力施工等主要内容。

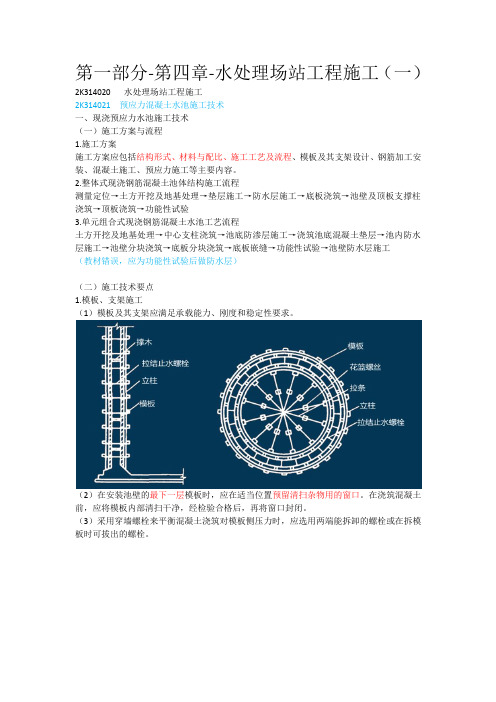

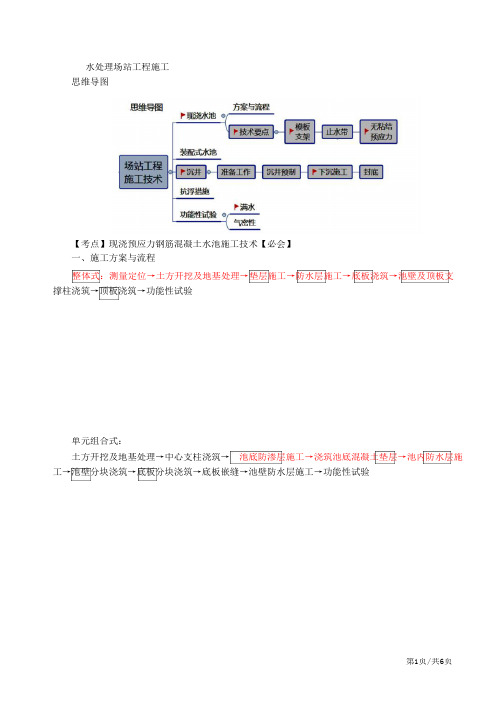

2.整体式现浇钢筋混凝土池体结构施工流程测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及顶板支撑柱浇筑→顶板浇筑→功能性试验3.单元组合式现浇钢筋混凝土水池工艺流程土方开挖及地基处理→中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑→底板嵌缝→功能性试验→池壁防水层施工(教材错误,应为功能性试验后做防水层)(二)施工技术要点1.模板、支架施工(1)模板及其支架应满足承载能力、刚度和稳定性要求。
(2)在安装池壁的最下一层模板时,应在适当位置预留清扫杂物用的窗口。
在浇筑混凝土前,应将模板内部清扫干净,经检验合格后,再将窗口封闭。
(3)采用穿墙螺栓来平衡混凝土浇筑对模板侧压力时,应选用两端能拆卸的螺栓或在拆模板时可拔出的螺栓。
(6)池壁与顶板连续施工时,池壁内模立柱不得同时作为顶板模板立柱。
顶板支架的斜杆或横向连杆不得与池壁模板的杆件相连接。
池壁模板可先安装一侧,绑完钢筋后,分层安装另一侧模板,或采用一次安装到顶而分层预留操作窗口的施工方法。
2.止水带安装(1)塑料或橡胶止水带。
(2)塑料或橡胶止水带接头应采用热接,不得采用叠接;(3)金属止水带表面的铁锈、油污应清除干净,不得有砂眼、钉孔。
(4)金属止水带接头应分别采用折叠咬接或搭接;咬接或搭接必须采用双面焊接。
(5)金属止水带在伸缩缝中的部分应涂刷防锈和防腐涂料。
(6)止水带安装应牢固,位置准确,其中心线应与变形缝中心线对正,带面不得有裂纹、孔洞等。
不得在止水带上穿孔或用铁钉固定就位。
(架立筋固定就位或焊接)3.钢筋施工(2)根据设计保护层厚度、钢筋级别、直径和弯钩要求确定下料长度并编制钢筋下料表。
2015年二级建造师市政工程之给水排水厂站施工1、施工缝的设置与施工程序水池底板一次浇筑完成。
底板与池壁的施工缝在池壁下八字以上 150~200mm 处,底板与柱的施工缝设在底板表面。
(1)垫层基坑开挖后,要对地基进行检查验收。
(每个工作的第一步,检查验收)(2)底板钢筋混凝土水池底板混凝土连续一次浇筑完成,设缝的底板要分层浇筑。
1)测量放线:当垫层混凝土的强度达到 1.2MPa 以后开始放线。
2)底板钢筋安装:绑好的关键是控制好上下层钢筋的保护层,确保池壁与柱预留筋的准确位置。
3)底板混凝土浇筑:底板混凝土的坍落度。
采用普通混凝土(吊斗浇筑机械振捣)坍落度50~70mm;掺用外加剂的泵送混凝土时,其坍落度不宜大于 150mm。
池壁八字吊模部分的浇筑应在底板平面混凝土浇筑 30min 后进行。
分层浇筑的话要保证间隔时间不超过初凝时间的要求。
混凝土浇筑完成后,应适时覆盖并洒水养护,时间不少于 14d。
(3)池壁钢筋混凝土施工1)施工缝凿毛处理:池壁根部混凝土强度达到 2.5MPa 时开始凿毛。
2)池壁钢筋绑扎:重点应控制好内外层钢筋的净尺寸,为此采用排架或板凳筋作法。
3)池壁模板的架设:池壁模板设计,应根据模板的支搭高度与浇筑方式,对模板的强度、刚度、稳定性进行计算。
对正常厚度的池壁(池壁厚度:高度=1:12),模板一次支到顶板腋角以下 200~300mm 左右。
4)池壁混凝土浇筑a.非泵送退凝土的坍落度不大于 80m,泵送混凝土坍落度不宜大于150mm。
b.浇筑前施工缝应先铺 15~20mm 厚的与混凝土配合比相同的水泥砂浆。
c.池壁较高,由下往上分层浇筑,每层厚度不超过 400mm;池壁又长又高,(分段推进)每段高差不超过 400mm。
d.每层混凝土的浇筑间歇时间不宜大于 1h。
e.用溜筒浇筑混凝土的落下高度(从溜嘴)不大于 2m。
(大了就会离析)(4)柱钢筋混凝土施工柱的施工时间应与水池池壁的施工时间同步进行。
二级建造师市政工程实务分析之给排水厂站任何曾经参加过二建市政工程实务考试的人都不能否认这一科目的难考性,相对于很多专业来说,市政工程的考点是非常复杂的,只有讲过加倍的复习和努力,我们才有成功的机会。
当然,考试成功后的回报也是非常可观的,所以我们一直在这条路上不断努力着。
这一时期是二建备考的冲刺时期,笔者总结了103网校二建课程当中关于给排水厂站的一些知识,大家来分享。
1、底板单元间用聚氯乙烯胶泥、壁板用橡胶止水带,简写:底泥、壁带(海底泥洗面奶知道吧)2、处理工艺流程历年重要考点,区分:(1)原水不是处理步骤忽略,所以工艺流程依次为1步2步3步5步(2)水质好1步,湖泊、水库悬浮物100mg/L 2步,地表水 3 mg/L 3步,很复杂的水,5步(3)好1步,湖100 、2步,地表3记住上面的顺序做下历年考题,这个一分能拿下3、P155给排水厂站有人认为施工方案是考点,7条不难记忆:钢筋、模板、砼、预应力(这四条做工程的是基础,都知道)再加结构形式、材料和配比、工艺和流程。
4、★单元组合式现浇混凝土水池的工艺流程,注意:中柱最先,再池壁,后底板。
(这里很多人有疑问,其实看清楚结构图就知道了,1-1剖面中,池壁底下横着多出来一块、其实是类似于柱子的牛腿,池底板是放在池壁牛腿上的,这个顺序比较反常)5、预应力钢筋最怕氯、电弧焊。
有氯会腐蚀6、无粘结预应力张拉(1)<25m 一端(2)25-50m 二端(3)>50m 分段7、P161池体满水试验前必备条件,考水处理厂站的一个重点:(1)强度、清理、修补(2)现浇:防水防腐前;装配:张拉后、保护前;砖:防水后,石砌:勾缝后(3)封堵、强度符合要求(4)抗浮(5)充气充水排水(6)安全措施(注好多方案之类可以补上这条)解释:现浇要求砼本身就要有防水(不防水里面的钢筋都烂光),而砖头本身是吸水(或者说是可以透水),必须要有防水才能做,不然做了也白做,肯定漏,石砌也是这个道理,缝太大了。
背景资料某公司中标污水处理厂升级改造工程,处理规模为70万m³/D。
其中包括中水处理系统。
中水处理系统的配水井为矩形钢筋混凝土半地下室结构,平面尺寸17.6m×14.4m,高11.8m,设计水深9米;底板、顶板厚度分别为1.1m,0.25m。
施工过程中发生了如下事件:事件一:配水井基坑边坡坡度1:0.7(基坑开挖不受地下水影响),采用厚度6~10cm的细石混凝土护面。
配水井顶板现浇施工采用扣件式钢管支架,支架剖面如图4-1所示。
方案报公司审批时,主管部门认为基坑缺少降、排水设施,顶板支架缺少重要杆件,要求修改补充。
图4-1 配水井顶板支架剖面示意图(标高单位m;尺寸单位cm)事件二:在基坑开挖时,现场施工员认为土质较好,拟取消细石混凝土护面,被监理工程师发现后制止。
事件三:项目部识别了现场施工的主要危险源,其中配水井施工现场主要易燃易爆物体包括脱模剂、油漆稀释料……。
项目部针对危险源编制了应急预案,给出了具体预防措施。
事件四:施工过程中,由于设备安装工期压力,中水管道未进行功能性试验就进行了道路施工(中水管在道路两侧)。
试运行时中水管道出现问题,破开道路对中水管进行修复造成经济损失180万元,施工单位为此向建设单位提出费用索赔。
【问题】1.图4-1中基坑缺少哪些降排水设施?顶板支架缺少哪些重要杆件?2.指出图4-2、图4-3中A、B名称,简述本工程采用这种形式螺栓的原因?3.事件二中,监理工程师为什么会制止现场施工员行为?取消细石混凝土护面应履行什么手续?4.事件三中,现场的易燃易爆物体危险源还应包括哪些?5.事件四所造成的损失能否索赔?说明理由。
6.配水井满水试验至少应分几次?分别列出每次充水高程。
1.图4-1中基坑缺少哪些降排水设施?顶板支架缺少哪些重要杆件?缺少的降排水设施:①排水沟②集水井③抽水泵1.图4-1中基坑缺少哪些降排水设施?顶板支架缺少哪些重要杆件?缺少的杆件:①扫地杆②底托③剪刀撑④斜撑⑤水平横撑等。
2020年二级建造师《市政工程》章节习题:城市给水排水管道工程施工单项选择题1、地下管道不开槽施工与开槽施工相比,其弱项是()。
A、土方开挖和回填工作量B、冬、雨期对施工的影响C、对管道沿线的环境影响D、管道轴线与标高的控制2、施工精度高,适用于各种土层的不开槽管道施工方法是()。
A、夯管B、定向钻C、浅埋暗挖D、密闭式顶管3、不开槽管道施工方法中,适用于钢管的是()。
A、定向钻B、夯管C、盾构D、密闭式顶管4、施工距离短的不开槽施工方法是()。
A、密闭式顶管B、盾构C、浅埋暗挖D、定向钻5、盾构法施工用于穿越地面障碍的给排水主干管道工程,直径一般()mm以上。
A、3000B、5000C、2000D、10006、小口径金属管道,当无地层变形控制要求且顶力满足施工要求时,可采用()。
A、挤密土层顶管法B、盾构法C、定向钻D、夯管7、关于不开槽管道施工,起吊时工作井内严禁站人,当吊运重物下井距作业面底部小于()mm,操作人员方可近前工作。
A、500B、800C、1000D、12008、不同种类、不同材质、不同结构管道抢修方法不尽相同,如预应力钢筋混凝土管一般可用()后再用卡盘压紧固定。
A、补焊或盖压补焊B、补麻、补灰C、两合揣袖D、转换接口连接9、缠绕法的缺点是()。
A、管道严重变形时施工难以进行B、管道的过流断面会有损失C、环形间隙要求灌浆D、树脂固化需要一定的时间10、下列关于缠绕法的说法中,错误的是()。
A、可以长距离施工,施工速度快B、可适应大曲率半径的弯管和管径的变化C、不能利用现有检查井D、管道的过流断面有损失11、关于破管顶进优缺点表述错误的是()。
A、对地表和土层无干扰B、可在复杂的土层中施工,尤其是含水层C、不需开挖工作井即可施工D、能够更换管线的走向和坡度已偏离的管道12、全断面修复的方法中,适用于管线长度在600m以内各类管道的修复是()。
A、内衬法B、缠绕法C、喷涂法D、爆管法13、排水不良造成地基土扰动时,扰动深度在100mm以内时,宜回填()进行处理。
二建市政管理与实务第 1题:单选题(本题1分)钢管局部修复一般采用的方法是()。
A、 补焊或盖压补焊B、 补麻、补灰C、 两合揣袖D、 更换【正确答案】:A【答案解析】:新版教材P117,钢管多为焊缝开裂或腐蚀穿孔,一般可用补焊或盖压补焊的方法修复。
第 2题:单选题(本题1分)采用手掘式顶管机时,应将地下水位降至管底()以下。
A、0.5mB、0.4mC、0.3mD、0.2m【正确答案】:A【答案解析】:新版教材P111 采用敞口式(手掘式)顶管机时,应将地下水位降至管底以下不小于0.5m 处。
第 3题:单选题(本题1分)机械开挖沟槽应预留一定厚度土层,由人工开挖至槽底设计高程,其厚度为()。
A、50~100mmB、100~150mmC、150~200mmD、200~300mm【正确答案】:D【答案解析】:新版教材P109页,该题主要考查的是:城市管道工程中沟槽开挖的规定。
教材P109页的原文是:槽底原状地基不得扰动,机械开挖时槽底预留200~300mm土层,由人工开挖至设计高程,整平。
因此D选项正确。
第 4题:单选题(本题1分)抹面砂浆终凝后,应及时保持湿润养护,养护时间不宜少于()。
A、8dB、10dC、14dD、12d【正确答案】:C【答案解析】:新版教材P114页,该题主要考查的是:城市管道工程中砌筑沟道施工要点中的砂浆抹面要求。
教材P114页的原文如下:(4)抹面砂浆终凝后,应及时保持湿润养护,养护时间不宜少于14d。
第 5题:单选题(本题1分)砌筑砂浆应采用水泥砂浆,其强度等级应符合设计要求,且不应低于()。
A、M7B、M8C、M9D、M10【正确答案】:D【答案解析】:新版教材P113 考砌筑沟道施工要求中砌筑砂浆采用水泥砂浆,其强度等级不应低于M10。
第 6题:多选题(本题2分)关于沟槽开挖过程的支撑与支护说法,正确的有()。
A、撑板支撑应随挖土及时安装B、条件允许时施工人员可攀登支撑上下沟槽C、拆除撑板应制定安全措施,配合回填交替进行D、采用木撑板支撑和钢板桩,应经计算确定撑板构件的规格尺寸E、支撑应经常检查,发现支撑构件有弯曲、松动、移位或劈裂等迹象时,应及时处理【正确答案】:ACDE【答案解析】:新版教材P109-110页,该题主要考查的是:城市管道工程中沟槽开挖的施工技术。
2K315010 城市给水排水管道工程施工2K315011 开槽管道施工技术一、沟槽施工方案(一)主要内容(略)(二)确定沟槽底部开挖宽度(三)确定沟槽边坡(1)当地质条件良好、土质均匀、地下水位低于沟槽底面高程,且开挖深度在5m以内、沟槽不设支撑时。
见教材第109页表格。
二、沟槽开挖与支护(一)分层开挖及深度(1)人工开挖沟槽的槽深超过3m时应分层开挖,每层的深度不超过2m。
(2)人工开挖多层沟槽的层间留台宽度:放坡开槽时不应小于0.8m,直槽时不应小于0.5m,安装井点设备时不应小于1.5m。
(二)沟槽开挖规定(1)机械开挖时槽底预留200~300mm土层,由人工开挖至设计高程,整平。
(2)槽底不得受水浸泡或受冻,槽底局部扰动或受水浸泡时,宜采用天然级配砂砾石或石灰土回填;(5)在沟槽边坡稳固后设置供施工人员上下沟槽的安全梯。
(三)支撑与支护(2)撑板支撑应随挖土及时安装。
(3)在软土或其他不稳定土层中采用横排撑板支撑时,开始支撑的沟槽开挖深度不得超过1.0m;开挖与支撑交替进行,每次交替的深度宜为0.4~0.8m。
(6)施工人员应由安全梯上下沟槽,不得攀登支撑。
(7)拆除撑板应制定安全措施,配合回填交替进行。
三、地基处理与安管(一)地基处理(2)槽底局部超挖或发生扰动时,超挖深度不超过150mm时,可用挖槽原土回填夯实,其压实度不应低于原地基土的密实度;(3)排水不良造成地基土扰动时,扰动深度在100mm以内,宜填天然级配砂石或砂砾处理;扰动深度在300mm以内,但下部坚硬时,宜填卵石或块石,并用砾石填充空隙找平表面。
(5)柔性管道地基处理宜采用砂桩、搅拌桩等复合地基。
(二)安管(2)采用法兰和胶圈接口时,安装应严格控制上、下游管道接装长度、中心位移偏差及管节接缝宽度和深度。
(3)采用焊接接口时,两端管的环向焊缝处齐平,内壁错边量不宜超过管壁厚度的10%,且不得大于2mm。
(4)采用电熔连接、热熔连接接口时,应选择在当日温度较低或接近最低时进行;(5)金属管道应按设计要求进行内外防腐施工和施做阴极保护工程。
2023年二级建造师-市政公用工程管理与实务考试备考题库附带答案第1卷一.全考点押密题库(共50题)1.(多项选择题)(每题2.00 分)地铁车站明挖基坑采用钻孔灌注桩围护结构时,围护施工常采用的成孔设备有()。
A. 水平钻机B. 螺旋钻机C. 夯管机D. 冲击式钻机E. 正反循环钻机正确答案:B,D,E,2.(单项选择题)(每题 1.00 分)城市道路沥青路面,面层的使用要求指标中,不包括的内容是()。
A. 抗滑能力B. 透水性C. 承载能力D. 抗冻能力利用微生物的代谢作用去除城市污水中有机物质的常用方法有()。
A. 混凝法B. 活性污泥法C. 厌氧消化法D. 生物膜法E. 稳定塘法正确答案:B,D,E,4.(单项选择题)(每题 1.00 分)城市地下管道内衬法修复技术通常适用于()断面管道。
A. 卵形B. 矩形C. 梯形D. 圆形正确答案:D,5.(单项选择题)(每题 1.00 分)地下连续墙按挖槽方式划分的类型不包括( )。
A. 抓斗式B. 回转式C. 冲击式D. 桩排式正确答案:D,6.(单项选择题)(每题 1.00 分)下列再生水应用选项中,属于环境用水的是()。
A. 农田灌溉B. 道路清扫C. 人造喷泉D. 回灌地下HDPE膜焊缝强度破坏性检测取样检测,每个试件应做的检测实验有()。
A. 剪切B. 张拉C. 剥离D. 撕裂E. 压缩正确答案:A,C,8.(单项选择题)(每题 1.00 分) 锚具、夹具及连接器进场验收时,按出厂合格证和质量证明书核查相关项目确认无误后应做的项目不包括()。
A. 外观检查B. 硬度检验C. 静载锚固性能试验D. 检查锚固性能类别正确答案:D,9.(多项选择题)(每题 2.00 分)管道更新,根据破碎旧管的方式不同,常见的方法有()。
A. 破管外挤B. 破管顶进C. 破管拆除D. 破管替代E. 破管修补正确答案:A,B,10.(多项选择题)(每题 2.00 分)在检查合格的钢丝中抽查出来的钢丝,应在每盘任一端取样进行()试验。
