挤塑板(XPS)外墙外保温施工技术交底
- 格式:docx
- 大小:8.60 KB
- 文档页数:2
挤塑板(XPS)保温施工技术交底1、保温系统材料:1.1、粘结砂浆1。
2、挤塑板(XPS板)1。
3、耐碱性网格布130K1。
4、抹面胶浆1.5、机械锚固栓2、操作工艺2.1工艺流程:2.1.1墙面体系结构墙面清理-—1:3砂浆找平层—-拌制粘结砂浆——粘贴挤塑板(厚度为35mm或40mm)—-安装机械锚固栓——板缝及阴阳角打磨修理——粘贴大面网格布并及时磨平处理—-补洞及修理-—变形缝处理2.1.2屋面体系1。
1结构墙面清理——1:5砂浆找平层—-拌制粘结砂浆——粘贴挤塑板(厚度为30mm或70mm)——板缝及阴阳角打磨修理——补洞及修理——变形缝处理——2公分1:3砂浆找平层3.施工要点3.1结构墙面清理:必须彻底清除基层表面的灰尘、混凝土块必须剔除,并扫净墙面。
3。
2砂浆找平层:用1:3水泥砂浆进行找平3。
3拌制粘结砂浆:粘接砂浆的温度为5℃-30℃。
粘接砂浆每袋40KG需要10KG干净水(水灰比0.25:1)。
用量:10KG-13KG∕㎡。
拌制工作应有专人负责拌制后的粘接砂浆在使用过程中不可再加水拌制、拌制好的材料宜在2小时以内用完.3.4粘贴挤塑板:粘贴方法采用满粘法3。
5涂抹粘接的工作平台,应避免直接放置在风口处,以避免过大的堂风而加速粘结砂浆的表面结皮,进而降低粘接强度。
3。
6粘结砂浆以指触方法确定可以使用(指触不粘粘结砂浆时不可再使用),搅拌均匀的粘结砂浆在使用时应在每粘贴一片挤塑板前用抹刀搅拌一下粘结砂浆以避免结皮。
3。
7将粘结砂浆按相应标准要求涂抹在挤塑板上后,应迅速将挤塑板粘贴在墙上(注意:粘结砂浆涂抹在挤塑板表面后,若在空气中暴露时间过长,粘结砂浆表面易形成一层薄薄的结皮影响粘接强度),然后再用水平尺压平操作保证平整度和粘贴牢固。
板与板之间要挤紧,板间不留空隙,接缝处不得涂抹外墙保温粘结砂浆。
每粘完一块应及时清除可能挤出的粘结砂浆.3。
8用抹刀涂抹粘结剂时,抹刀底面与挤塑板之间应维持70°~80°之间,以保证有足够的粘结剂用量,同时在板四周的粘结砂浆应抹时,应离板边10㎜左右,以防止在粘贴上墙时砂浆挤出,造成材料浪费及影响系统透气、放水处理,还应注意的是应在板的上、下沿留出缺口,以便系统透气;中间的点应分布均匀,大小一致,以保证系统均匀受力,提高系统安全性;对有严重空鼓现象的挤塑板应取下重贴。
聚苯乙烯挤塑板外墙保温技术交底一、材料准备1、挤塑聚苯乙烯泡沫板规格为1200×600×40,平头式,阻燃型,表观密度25—32kg/m3,尺寸收缩率<1.5%,吸水率<1.5%.2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆=1:5,可操作时间不小于2h。
3、固定件采用自攻螺丝配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值≥0。
6KN。
4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4×4,宽度1000,每卷长度100000。
5、聚乙烯泡沫塑料棒用于填塞膨胀缝,作为密封膏的隔离背衬材料,其直径按照缝宽的1。
4倍选用.二、施工要求及条件1、经业主、监理、总包、外保温施工单位联合验收的3#楼外墙体(可分段进行)垂直、平整度满足规范要求,门窗框安装到位,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。
2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。
3、施工现场环境温度及找平层表面温度在施工中及施工后24h内均不得低于5℃,风力不大于5级.4、东西山墙挤塑板厚度为50mm,南北为40mm,窗口四周以及阳台檐、飘窗板外围为保温颗粒,顺墙位置保温材料同墙体保温材料。
5、外墙每层沿楼板位置设置水平防火隔离带(抹300mm宽FTC)三、施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺丝用及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、木锉或粗砂纸(打磨用)、其它抹灰专用工具。
5 工艺流程1、清理砼墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。
2、剔除剪力墙接茬处劈裂的砼块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。

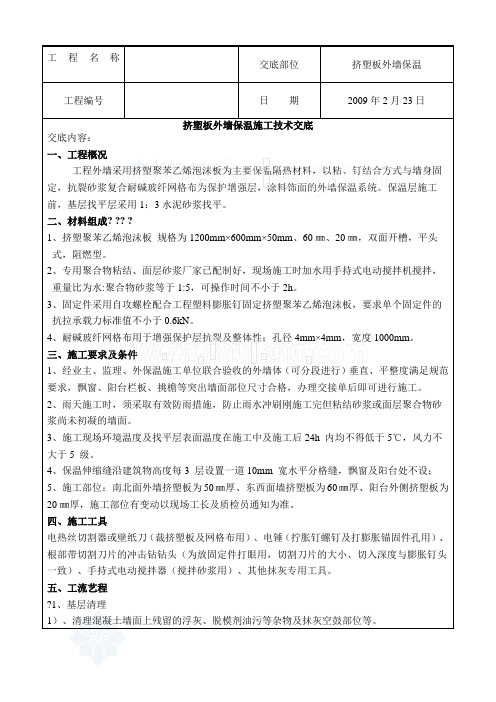

工程编号日期2009年2月23日挤塑板外墙保温施工技术交底交底内容:一、工程概况工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。
保温层施工前,基层找平层采用1:3水泥砂浆找平。
二、材料组成? ?? ?1、挤塑聚苯乙烯泡沫板规格为1200mm×600mm×50mm、60㎜、20㎜,双面开槽,平头式,阻燃型。
2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。
3、固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0.6kN。
4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm×4mm,宽度1000mm。
三、施工要求及条件1、经业主、监理、外保温施工单位联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。
2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。
3、施工现场环境温度及找平层表面温度在施工中及施工后24h 内均不得低于5℃,风力不大于5 级。
4、保温伸缩缝沿建筑物高度每3 层设置一道10mm 宽水平分格缝,飘窗及阳台处不设;5、施工部位:南北面外墙挤塑板为50㎜厚、东西面墙挤塑板为60㎜厚、阳台外侧挤塑板为20㎜厚,施工部位有变动以现场工长及质检员通知为准。
四、施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、其他抹灰专用工具。
五、工流艺程?1、基层清理1)、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。
挤塑板外墙保温施工技术交底一、工程概况本工程为_____,位于_____,建筑总面积为_____平方米。
外墙保温采用挤塑板保温系统,以提高建筑物的保温性能,降低能源消耗。
二、施工准备1、材料准备(1)挤塑板:规格为_____,密度不小于_____kg/m³,导热系数不大于_____W/(m·K),燃烧性能为_____级。
(2)粘结砂浆:用于粘贴挤塑板,其性能应符合相关标准要求。
(3)抹面砂浆:用于抹面防护,具有良好的抗裂性能。
(4)耐碱玻纤网格布:单位面积质量不小于_____g/m²,断裂强力经向不小于_____N/50mm,纬向不小于_____N/50mm。
(5)锚固件:采用塑料膨胀锚栓,单个锚栓抗拉承载力标准值不小于_____kN。
2、工具准备(1)电动搅拌器:用于搅拌粘结砂浆和抹面砂浆。
(2)抹子:用于涂抹砂浆。
(3)靠尺:用于检查墙面平整度。
(4)角磨机:用于打磨挤塑板边缘。
(5)其他工具:如壁纸刀、卷尺、墨斗等。
3、作业条件(1)基层墙体应经过验收合格,表面平整、清洁,无油污、脱模剂等妨碍粘结的附着物。
(2)基层墙体的平整度、垂直度应符合相关标准要求,偏差过大时应进行处理。
(3)施工现场环境温度和基层墙体表面温度在施工及施工后 24 小时内不得低于 5℃,风力不大于 5 级。
(4)雨天施工时应采取有效的防雨措施,防止雨水冲刷墙面。
三、施工工艺流程1、基层处理(1)清理基层墙体表面的浮灰、油污、脱模剂等杂物。
(2)对基层墙体表面进行找平处理,凸起部分应剔平,凹进部分应用 1:3 水泥砂浆修补平整。
(3)在基层墙体上弹出水平和垂直控制线,作为粘贴挤塑板的基准线。
2、配制粘结砂浆(1)将粘结砂浆按照产品说明书的要求进行配制,搅拌均匀。
(2)搅拌好的粘结砂浆应在规定的时间内用完,超过使用时间的粘结砂浆不得再次使用。
3、粘贴挤塑板(1)在挤塑板背面涂抹粘结砂浆,涂抹面积不得小于挤塑板面积的 40%。
外墙挤塑板施工技术交底背景随着我国建筑行业的快速发展,外墙保温技术也得到了极大的发展。
在众多的外墙保温材料中,挤塑板因其具有优异的保温效果,防火性能优越以及施工方便等优点被广泛使用,尤其是在外墙保温体系中的应用较为广泛。
外墙挤塑板施工是外墙保温的关键环节,为保证保温效果,要求施工人员具有专业的技术知识和经验。
本文将介绍和细讲外墙挤塑板施工技术,以便施工人员更好地掌握和使用。
施工工具施工挤塑板需要用到以下工具:•剪板机•电钻•活动切割器•平口钳•开口扳手•插头扳手•螺丝刀•抹刀•接地线•直尺、水平尺、皮尺、板卡、线级等常规测量工具施工材料施工挤塑板需要用到以下材料:•挤塑板•粘接剂:用于粘接挤塑板到外墙上,使其与外墙紧密贴合•硅酮密封胶:用于处理挤塑板与外墙之间的缝隙,防止漏水•固定钉:用于固定挤塑板在外墙上,使其不能移动。
施工流程1. 前期准备1.1 清理外墙表面清理外墙表面上的尘土、水珠和浮土,保证外墙表面干净卫生,以便粘接挤塑板。
1.2 确定挤塑板安装位置挤塑板安装位置确定后,可以进行测量确定挤塑板尺寸及其所需数量。
需要注意的是,在设置施工定位线时,需按照外墙挤塑板规则进行设置,不能随意更改,否则会影响保温效果。
2. 挤塑板施工2.1 粘贴固定挤塑板在外墙上涂上相应的粘接剂,将挤塑板贴附在上面。
粘贴挤塑板时要注意挤塑板的平直度和垂直度,保证挤塑板与墙面间的粘结牢固,不能出现断裂或空鼓现象。
2.2 手工切割挤塑板在将挤塑板贴附到墙面上后,需要手工切割接口。
要求切割尺寸准确,无毛刺和凹凸不平,保证挤塑板之间的拼缝紧密。
3. 挤塑板抹灰3.1 抹灰胶共同用于挤塑板施工工艺的抹灰胶材料有石膏抹灰胶、水泥抹灰胶、水泥砂浆、腻子或打底膏等。
挤塑板施工技术中,每层涂抹时干燥时间大于24小时,直至达到颜色齐一。
3.2 抹灰层根据常规外墙保温体系的抹灰结构,即底层找平、挤塑板衔接、网格布和锚固粘结中涂抹。
4. 二次防水施工挤塑板后,需对其进行二次防水处理。
外墙保温工程技术交底一、项目概况本次外墙保温工程位于某市某小区,总建筑面积约5000平方米,由5栋住宅楼组成。
工程的目标是提高建筑的保温性能,减少能源消耗,提升住户的舒适度。
二、工程要求1. 保温材料选择:本工程采用挤塑聚苯乙烯(XPS)板作为保温材料,其导热系数应符合国家标准要求。
2. 施工工艺:保温板应与墙体牢固粘结,不得出现空鼓、脱落等现象。
保温层表面应平整、无明显凹凸。
3. 施工质量:施工过程中应注意保温板的安装位置、尺寸、搭接等细节,确保施工质量达到设计要求。
4. 安全措施:施工人员必须佩戴安全帽、防护手套等个人防护用品,确保施工安全。
三、施工流程1. 准备工作:施工前应对施工区域进行清理,清除杂物和灰尘。
检查墙体表面是否平整,如有凹凸不平的地方应进行修复。
2. 基层处理:墙体表面应刷涂防水剂,确保墙体干燥,并提高保温层与墙体的粘结强度。
3. 保温板安装:根据设计要求,将保温板按照规定的位置、尺寸进行切割,用专用胶水将保温板粘贴在墙体上,并采用搭接方式进行连接。
4. 网格布置:在保温板表面涂布专用胶水后,铺设玻璃纤维网格布,以增加保温层的强度和稳定性。
5. 表面处理:在网格布上涂刷防裂砂浆,然后进行抹平处理,使保温层表面平整、光滑。
6. 防护层施工:在表面处理完成后,涂刷防水、耐候性好的外墙涂料,以保护保温层不受风化和水分侵蚀。
四、质量控制1. 施工过程中,每一道工序都要有专人进行监督和验收,确保施工质量。
2. 保温板的粘结强度应符合国家标准要求,每批保温板应进行抽样检测。
3. 每一道工序完成后,应进行验收,确保施工质量达到设计要求。
4. 工程竣工后,进行终验,确保外墙保温工程的质量和效果符合设计要求。
五、安全措施1. 施工现场应设立明显的安全警示标志,提醒他人注意施工区域。
2. 施工人员必须佩戴个人防护用品,如安全帽、防护手套等,确保施工安全。
3. 施工现场应保持整洁,避免杂物堆放,防止发生意外事故。
挤塑板施工技术交底1. 工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
本工程采用挤塑板作为建筑外墙保温材料,施工单位为XXX建筑工程有限公司。
为确保施工质量,提高建筑物的保温性能,现将挤塑板施工技术进行交底。
2. 挤塑板概述挤塑板(XPS)全称为绝热用挤塑聚苯乙烯泡沫塑料,是一种具有闭孔结构的保温材料。
其主要特点是导热系数低、吸水率小、抗压强度高、耐候性好、环保等。
本工程所采用的挤塑板密度不小于25kg/m³,导热系数不大于0.033W/(m·K)。
3. 施工准备1.施工前,应根据设计图纸和技术要求,编制详细的施工方案和施工进度计划。
2.施工人员应熟悉挤塑板的性能、施工工艺及操作规程。
3.准备必要的施工工具和设备,如电钻、锯床、尺子、胶带等。
4.确保施工场地干净、平整,有利于挤塑板的搬运和铺设。
4. 施工工艺1.基层处理:清理墙体表面的浮尘、污垢、油漆等杂物,确保墙体干净、平整。
2.弹线定位:根据设计要求,在墙体上弹出垂直和水平的控制线,用于指导挤塑板的铺设。
3.配制胶粘剂:按照胶粘剂生产厂家提供的配比,将胶粘剂搅拌均匀。
4.铺设挤塑板:将配制好的胶粘剂均匀涂抹在基层上,然后将挤塑板平行于地面铺设,板与板之间应留有3-5mm的缝隙。
5.粘接挤塑板:用铁抹子将胶粘剂抹在挤塑板上,然后将另一块挤塑板垂直于地面粘接,确保两块板之间无缝隙。
6.固定锚栓:在挤塑板垂直方向上,按照设计要求每隔600mm左右安装一个锚栓,锚栓应固定在墙体的基层上。
7.抹面层:在挤塑板表面涂抹抗裂砂浆,厚度约为3-5mm,然后铺设网格布,网格布应平整、紧绷。
8.抹面层养护:抗裂砂浆表面干燥后,进行养护,养护温度不宜低于5℃,养护时间不少于7天。
5. 质量控制1.施工过程中,应严格按照施工方案和操作规程进行,确保施工质量。
2.检查挤塑板的密度、导热系数等性能指标,合格后方可使用。
挤塑板(XPS保温施工技术交底
1保温系统材料:
1.1、粘结砂浆
1.2、挤塑板(XPS板
1.3、耐碱性网格布130K
1.4、抹面胶浆
1.5、机械锚固栓
2、操作工艺
2.1工艺流程:
2.1.1墙面体系
结构墙面清理--- 1: 3砂浆找平层----- 拌制粘结砂浆--- 粘贴挤塑板(厚度为35mm或40mm ――安装机械锚固栓一一板缝及阴阳角打磨修理一一粘贴大面网格布并及时磨平处理一一补洞及修理一一变形缝处理
2.1.2屋面体系
1.1结构墙面清理——1 : 5砂浆找平层——拌制粘结砂浆——粘贴挤塑板(厚度为30mm或70mm ――板缝及阴阳角打磨修理一一补洞及修理一一变形缝处理一一2公分1:3砂浆找
平层
3. 施工要点
3.1结构墙面清理:必须彻底清除基层表面的灰尘、混凝土块必须剔除,并扫净墙面。
3.2砂浆找平层:用1:3水泥砂浆进行找平
3.3拌制粘结砂浆:粘接砂浆的温度为5C -30 C。
粘接砂浆每袋40KG需要10KG干净水(水灰比0.25 : 1)。
用量:10KG-13KG/怦。
拌制工作应有专人负责拌制后的粘接砂浆在使用过程中不可再加水拌制、拌制好的材料
宜在2小时以内用完。
3.4粘贴挤塑板:粘贴方法采用满粘法
3.5涂抹粘接的工作平台,应避免直接放置在风口处,以避免过大的堂风而加速粘结砂浆的表面结皮,进而降低粘接强度。
3.6粘结砂浆以指触方法确定可以使用(指触不粘粘结砂浆时不可再使用),搅拌均匀的
粘结砂浆在使用时应在每粘贴一片挤塑板前用抹刀搅拌一下粘结砂浆以避免结皮。
3.7 将粘结砂浆按相应标准要求涂抹在挤塑板上后,应迅速将挤塑板粘贴在墙上(注意:粘结砂浆涂抹在挤塑板表面后,若在空气中暴露时间过长,粘结砂浆表面易形成一层薄薄的结皮影响粘接强度),然后再用水平尺压平操作保证平整度和粘贴牢固。
板与板之间要挤紧,板间不留空隙,接缝处不得涂抹外墙保温粘结砂浆。
每粘完一块应及时清除可能挤出的粘结砂浆。
3.8 用抹刀涂抹粘结剂时,抹刀底面与挤塑板之间应维持70° ~80°之间,以保证有足够的粘结剂用量,同时在板四周的粘结砂浆应抹时,应离板边10伽左右,以防止在粘贴上墙时
砂浆挤出,造成材料浪费及影响系统透气、放水处理,还应注意的是应在板的上、下沿留出缺口,以便系统透气;中间的点应分布均匀,大小一致,以保证系统均匀受力,提高系统安全性;对有严重空鼓现象的挤塑板应取下重贴。
(对出现轻微空鼓的挤塑板可用补加锚栓的
方法进行加固处理)。
3.9 挤塑板粘接时应无拼接缝,缝隙应可能的用切割成相应大小的挤塑板条来填补,不可用砂浆填充,如挤塑板之间的表面出现不平整处,可采用砂纸打磨抹平,相应的挤塑板碎屑应及时清除掉。
3.10 注意留出相应的建筑伸缩缝。
3.11 凡在粘贴的挤塑板侧边外露处(如伸缩缝、建筑沉降缝、温度缝等缝线两侧,门窗等处),都应做钢丝网翻包处理。
3.12 要确保挤塑板粘结砂浆的用量。
3.13 挤塑板的粘贴应自上而下,并沿水平横向粘贴以保证连续结合,而且两排挤塑板竖向错缝应为1/2.
3.14 在墙拐角处应先安排好尺寸并裁切好挤塑板,使其粘贴时垂直交错连接,以保证拐角处平整和垂直。
3.15建议在粘贴挤塑板时,最下层挤塑板离地面的高度为300 mm,并做好相应的放水处理。
3.16 建议在粘贴挤塑板之前,最下层挤塑板可事先锚固相应的挤塑板托架,以提高整个系统的安全性能。
4. 安装机械锚固栓
4.1 待聚苯板粘贴牢固同,正常情况下可在48 小时后安装固定锚栓,按设计要求的位置用冲击钻钻空孔。
42使用数量为10个/平方米。
4.3 用锤子将固定锚栓及膨胀钉敲入,锚栓顶部应与聚苯板表面平齐或略敲入一些。
