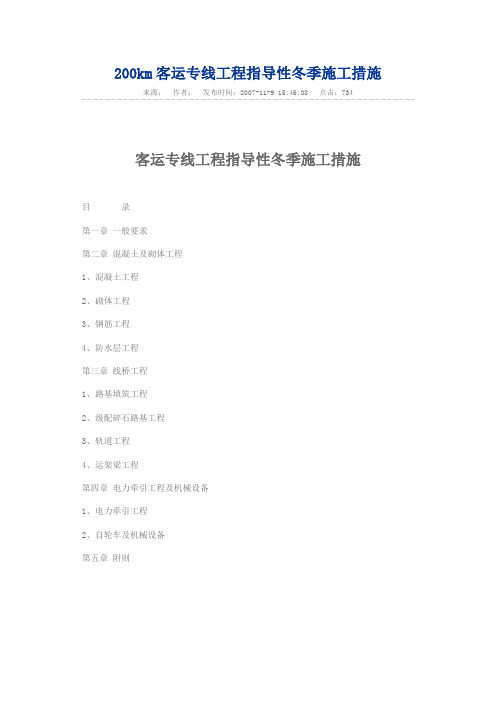

200km客运专线工程指导性冬季施工措施来源:作者:发布时间:2007-11-9 15:46:08 点击:734客运专线工程指导性冬季施工措施目录第一章一般要求第二章混凝土及砌体工程1、混凝土工程2、砌体工程3、钢筋工程4、防水层工程第三章线桥工程1、路基填筑工程2、级配碎石路基工程3、轨道工程4、运架梁工程第四章电力牵引工程及机械设备1、电力牵引工程2、自轮车及机械设备第五章附则第一章:一般要求1、为了在冬季施工中认真贯彻执行国家的技术经济政策,做到技术先进、经济合理、安全实用、确保质量、确保安全,现在相关规范的基础上,结合工程实际情况,制定本“指导性冬季施工措施”。
对重点项目予以提示,对关键项目予以细化、补充。
2、冬期施工期限原则上是根据当地多年的气象资料统计,当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3d低于5℃或最低气温低于-3℃时,下述第二章混凝土和砌体工程即进入冬季施工,其它各专业工程冬季施工可参照下述相关专业相应规定办理。
3、冬季施工前应做好四项准备工作。
3.1技术准备:复核设计清点剩余工作量,确定冬季施工项目,对不能在冬季施工的项目要上报建设单位审定,能冬季施工的项目要制定相应的冬季施工方案及措施报监理审定。
3.2资料准备:加强与气象部门联系,及时收集整理寒流、低温、风力、风向等气象资料。
3.3物资准备:购置空气测温计,箱体内外均需挂空气测温计,测温记录放到现场,安排专人收听天气预报,及时掌握气象变化趋势及动态,以利于安排施工,做好预防准备工作。
备齐经检验合格的防冻剂、防冻油、温度计、能源燃料等各类防寒材料、备用机具及职工用防寒用品。
3.4人员准备:配齐合格的带工员、防护员、操作员及安质检查人员,并进行认真的针对冬季施工措施进行岗前培训及技术交底。
4、冬季施工安全的一般措施。
要针对冬季施工的特点,重点制定相应的五防安全措施(防寒、防冻、防滑、防火、防煤气中毒)。

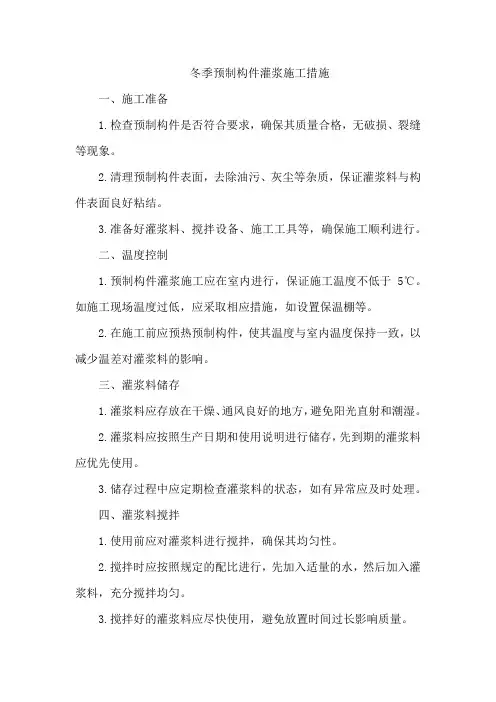

冬季预制构件灌浆施工措施一、施工准备1.检查预制构件是否符合要求,确保其质量合格,无破损、裂缝等现象。
2.清理预制构件表面,去除油污、灰尘等杂质,保证灌浆料与构件表面良好粘结。
3.准备好灌浆料、搅拌设备、施工工具等,确保施工顺利进行。
二、温度控制1.预制构件灌浆施工应在室内进行,保证施工温度不低于5℃。
如施工现场温度过低,应采取相应措施,如设置保温棚等。
2.在施工前应预热预制构件,使其温度与室内温度保持一致,以减少温差对灌浆料的影响。
三、灌浆料储存1.灌浆料应存放在干燥、通风良好的地方,避免阳光直射和潮湿。
2.灌浆料应按照生产日期和使用说明进行储存,先到期的灌浆料应优先使用。
3.储存过程中应定期检查灌浆料的状态,如有异常应及时处理。
四、灌浆料搅拌1.使用前应对灌浆料进行搅拌,确保其均匀性。
2.搅拌时应按照规定的配比进行,先加入适量的水,然后加入灌浆料,充分搅拌均匀。
3.搅拌好的灌浆料应尽快使用,避免放置时间过长影响质量。
五、灌浆顺序和时间1.灌浆施工应按照规定的顺序进行,先进行底板灌浆,再进行侧板灌浆。
2.灌浆施工时间应选择在预制构件安装完成后进行,避免对预制构件造成损伤。
3.灌浆施工时应按照规定的顺序进行,先进行定位板的灌浆,再进行其他部位的灌浆。
4.灌浆施工时应控制好施工时间,避免过长时间的暴露在空气中影响质量。
5.灌浆施工时应保持清洁卫生,避免杂物进入灌浆料中影响质量。
六、灌浆温度1.冬季预制构件灌浆施工时应控制好灌浆温度,保持室内温度在适宜范围内。
2.灌浆时应对灌浆料进行加热处理,以保持其温度在适宜范围内。
但应注意避免过热导致灌浆料变质。
3.灌浆过程中应注意观察预制构件的温度变化情况,避免因温差过大导致预制构件出现裂纹等现象。
4.冬季预制构件灌浆施工时应合理控制好时间间隔和重复次数,以保持其质量稳定可靠。
5.冬季预制构件灌浆施工时应加强质量检测和控制工作,确保其符合相关标准和设计要求。
同时应注意加强安全防护措施和环境保护工作,确保施工顺利进行并减少对周围环境的影响。
灌浆料冬季施工方案在建筑工程中,灌浆料被广泛应用于地基处理、补强和固化工作。
而冬季作为施工季节的一部分,对于灌浆料的施工可能会存在一定的困难。
本文将深入探讨在冬季进行灌浆料施工的方案。
一、冬季施工的特点冬季作为寒冷的季节,施工环境相对恶劣。
低温和湿度变化对于灌浆料的流动性、凝结时间和强度发展会有一定的影响。
因此,在冬季施工中需要特别关注以下几个特点:1. 低温影响:低温会导致灌浆料的流动性变差,增加施工难度。
同时,低温环境下灌浆料的凝胶时间也会延长,影响施工进度。
2. 湿度变化:冬季空气湿度相对较低,容易导致灌浆料的快速干燥,影响强度发展。
3. 保温措施:灌浆料在施工后需要进行一定的保温措施,以确保其正常凝结和强度发展。
二、冬季施工方案针对上述冬季施工特点,灌浆料的冬季施工方案如下:1. 选择合适的灌浆料:冬季施工时,应选择具有适应性较好、流动性较好的灌浆料。
同时,灌浆料的凝结时间应适中,以便施工进度的控制。
2. 温控措施:在冬季施工中,必须做好保温措施,确保灌浆料获得适宜的温度。
可采用加热的方式,提高施工现场的温度,以保证灌浆料有足够的流动性。
3. 湿度控制:冬季空气湿度较低,容易导致灌浆料的快速干燥。
因此,在施工过程中,应采取湿润措施,如喷水浇灌、覆盖湿布等,以保持适宜的湿度,促进灌浆料的强度发展。
4. 施工时机选择:在冬季施工中,应选择合适的施工时机。
尽量避免在极端寒冷的天气条件下进行灌浆料施工,以免产生质量问题。
5. 跟踪监测:在冬季施工过程中,应加强对灌浆料的跟踪监测。
及时发现问题并采取措施进行调整,确保施工质量。
三、安全注意事项在冬季灌浆料施工过程中,还需要注意以下几个安全事项:1. 个人防护:施工人员应穿戴防寒、防滑等合适的个人防护设备,以确保施工过程中不受寒冷天气的影响。
2. 设备维护:对于使用的灌浆装置和加热设备等,需要定期进行维护和保养,以确保正常运行。
3. 防火措施:冬季干燥的环境易引发火灾,施工现场应加强防火措施,确保安全。

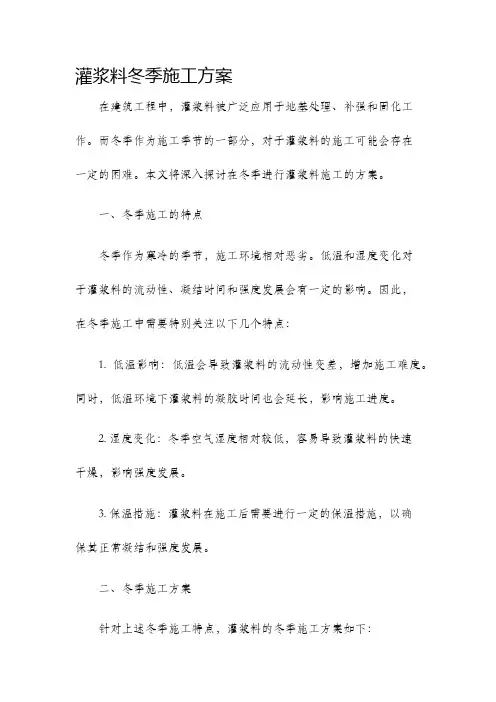

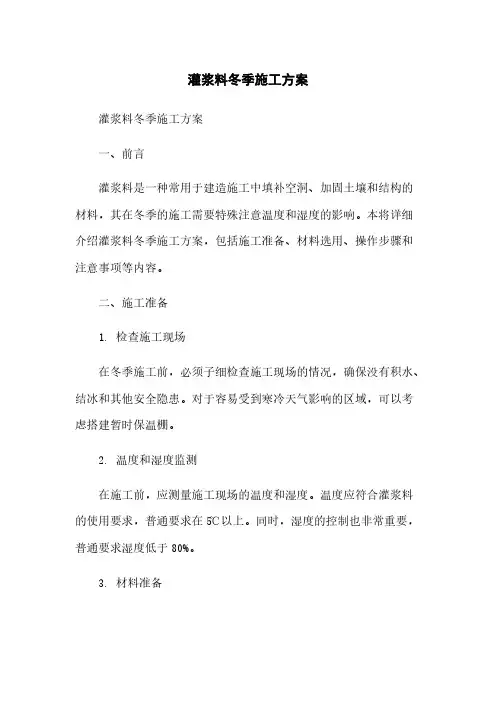

灌浆料冬季施工方案灌浆料冬季施工方案一、前言灌浆料是一种常用于建造施工中填补空洞、加固土壤和结构的材料,其在冬季的施工需要特殊注意温度和湿度的影响。
本将详细介绍灌浆料冬季施工方案,包括施工准备、材料选用、操作步骤和注意事项等内容。
二、施工准备1. 检查施工现场在冬季施工前,必须子细检查施工现场的情况,确保没有积水、结冰和其他安全隐患。
对于容易受到寒冷天气影响的区域,可以考虑搭建暂时保温棚。
2. 温度和湿度监测在施工前,应测量施工现场的温度和湿度。
温度应符合灌浆料的使用要求,普通要求在5℃以上。
同时,湿度的控制也非常重要,普通要求湿度低于80%。
3. 材料准备根据具体施工要求,选择合适的灌浆料。
在选择材料时应考虑其抗冻性能和流动性,确保在低温环境下能够正常施工。
同时,还要准备好所需的辅助材料和设备。
三、材料选用1. 灌浆料选择灌浆料的选择应根据具体施工情况进行,普通可选用水泥灌浆料、聚氨酯灌浆料等。
在冬季施工中,建议选用具有良好抗冻性和耐低温性能的材料。
2. 辅助材料选择辅助材料如添加剂、混合物等也需要根据具体要求进行选择。
对于低温环境下的施工,可以选用加热剂来提高材料的流动性和凝结速度。
四、操作步骤1. 施工前准备清理施工现场,摆放好所需的设备和材料。
组织施工人员进行安全教育和技能培训。
2. 现场操作按照设计要求,在需要进行灌浆的部位进行预处理,如清洗、修复等。
根据灌浆料的要求,合理调配材料,确保其温度和湿度满足要求。
3. 施工过程控制控制好施工过程中的温度、湿度和施工速度等参数。
对于大面积灌浆施工,可以采用分层施工的方法,保证每层灌浆料的质量。
4. 施工结束施工结束后,及时对施工现场进行清理,确保设备和材料的良好保存。
对于可能遇到的施工问题,进行记录和总结,为今后的施工提供参考。
五、注意事项1. 安全第一施工过程中,要严格执行安全操作规程,做好现场安全防护工作。
避免发生意外事故。
2. 温度和湿度控制保持施工现场的温度和湿度在合适范围内,可以采取加热或者保温措施。

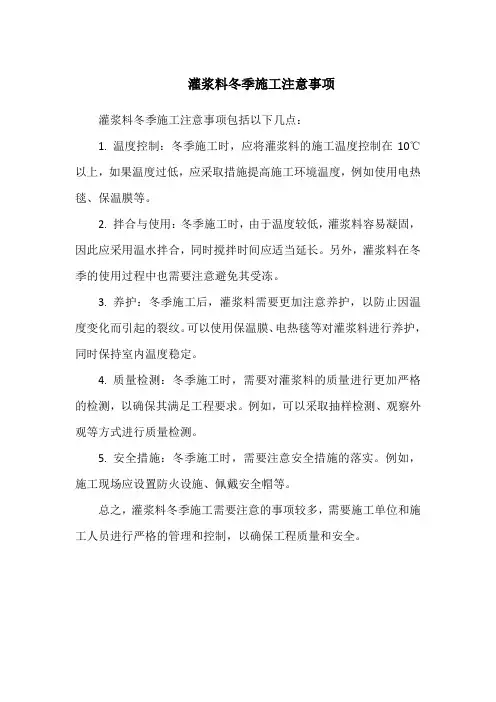

灌浆料冬季施工注意事项
灌浆料冬季施工注意事项包括以下几点:
1. 温度控制:冬季施工时,应将灌浆料的施工温度控制在10℃以上,如果温度过低,应采取措施提高施工环境温度,例如使用电热毯、保温膜等。
2. 拌合与使用:冬季施工时,由于温度较低,灌浆料容易凝固,因此应采用温水拌合,同时搅拌时间应适当延长。
另外,灌浆料在冬季的使用过程中也需要注意避免其受冻。
3. 养护:冬季施工后,灌浆料需要更加注意养护,以防止因温度变化而引起的裂纹。
可以使用保温膜、电热毯等对灌浆料进行养护,同时保持室内温度稳定。
4. 质量检测:冬季施工时,需要对灌浆料的质量进行更加严格的检测,以确保其满足工程要求。
例如,可以采取抽样检测、观察外观等方式进行质量检测。
5. 安全措施:冬季施工时,需要注意安全措施的落实。
例如,施工现场应设置防火设施、佩戴安全帽等。
总之,灌浆料冬季施工需要注意的事项较多,需要施工单位和施工人员进行严格的管理和控制,以确保工程质量和安全。
灌浆料冬季养护要求随着建筑行业的发展,灌浆料在建筑工程中的应用越来越广泛。
灌浆料的养护是确保其性能和使用寿命的重要环节,尤其在冬季,由于环境温度低,养护工作更为关键。
本文将介绍灌浆料冬季养护的要求和注意事项。
冬季养护的主要目的是确保灌浆料在低温环境下的正常固化和强度发展。
因此,在施工过程中,应选择适宜的灌浆料,以保证其在低温下仍能正常反应。
常见的灌浆料有水泥基和环氧树脂基灌浆料。
水泥基灌浆料适用于冬季低温环境下的养护,而环氧树脂基灌浆料则具有较低的施工温度要求。
冬季养护中需要注意的是保温措施。
在养护过程中,应采取措施保持灌浆料的温度,防止冷却过快导致固化不完全。
常见的保温方法有使用保温棉、保温剂和加热设备等。
在灌浆料充填后,应立即采取保温措施覆盖于其表面,并保持一定时间,以确保灌浆料的正常固化。
冬季养护还需要注意湿度的控制。
由于低温环境下空气湿度较低,灌浆料容易失水,影响其固化和强度发展。
因此,在施工过程中,应保持环境湿度适宜,可采用增湿设备或喷水等方法增加空气中的湿度,以防止灌浆料失水过快。
冬季养护还需要注意施工时间的安排。
冬季天气寒冷,施工时间应尽量选择在气温较高的时段进行。
避免在气温过低的情况下进行施工,以免影响灌浆料的固化效果。
冬季养护还需要做好质量检查和记录工作。
在养护过程中,应定期进行质量检查,检验灌浆料的固化情况和强度发展情况。
同时,应将养护的时间、温度、湿度等参数进行记录,以备后期参考和分析。
灌浆料冬季养护要求包括选择适宜的灌浆料、保温措施、湿度控制、施工时间安排和质量检查等。
只有严格按照要求进行养护,才能确保灌浆料在低温环境下的正常固化和强度发展,提高其使用寿命。
同时,在实际工程中,还应根据具体情况制定相应的养护方案,以确保施工质量和工期进度。

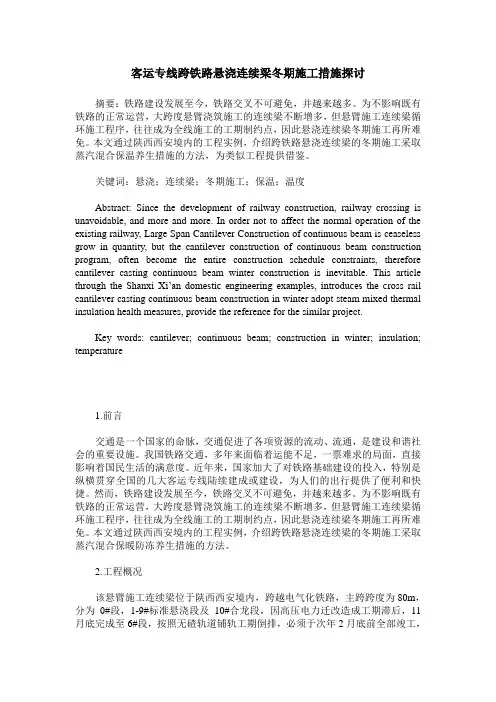

客运专线跨铁路悬浇连续梁冬期施工措施探讨摘要:铁路建设发展至今,铁路交叉不可避免,并越来越多。
为不影响既有铁路的正常运营,大跨度悬臂浇筑施工的连续梁不断增多,但悬臂施工连续梁循环施工程序,往往成为全线施工的工期制约点,因此悬浇连续梁冬期施工再所难免。
本文通过陕西西安境内的工程实例,介绍跨铁路悬浇连续梁的冬期施工采取蒸汽混合保温养生措施的方法,为类似工程提供借鉴。
关键词:悬浇;连续梁;冬期施工;保温;温度Abstract: Since the development of railway construction, railway crossing is unavoidable, and more and more. In order not to affect the normal operation of the existing railway, Large Span Cantilever Construction of continuous beam is ceaseless grow in quantity, but the cantilever construction of continuous beam construction program, often become the entire construction schedule constraints, therefore cantilever casting continuous beam winter construction is inevitable. This article through the Shanxi Xi’an domestic engineering examples, introduces the c ross rail cantilever casting continuous beam construction in winter adopt steam mixed thermal insulation health measures, provide the reference for the similar project.Key words: cantilever; continuous beam; construction in winter; insulation; temperature1.前言交通是一个国家的命脉,交通促进了各项资源的流动、流通,是建设和谐社会的重要设施。

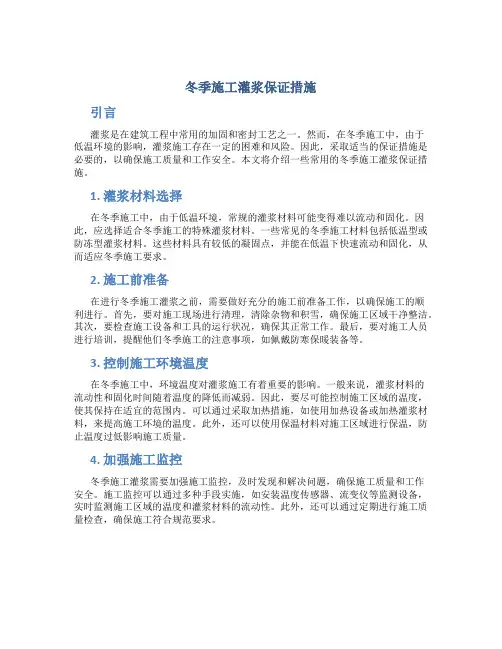

冬季施工灌浆保证措施引言灌浆是在建筑工程中常用的加固和密封工艺之一。
然而,在冬季施工中,由于低温环境的影响,灌浆施工存在一定的困难和风险。
因此,采取适当的保证措施是必要的,以确保施工质量和工作安全。
本文将介绍一些常用的冬季施工灌浆保证措施。
1. 灌浆材料选择在冬季施工中,由于低温环境,常规的灌浆材料可能变得难以流动和固化。
因此,应选择适合冬季施工的特殊灌浆材料。
一些常见的冬季施工材料包括低温型或防冻型灌浆材料。
这些材料具有较低的凝固点,并能在低温下快速流动和固化,从而适应冬季施工要求。
2. 施工前准备在进行冬季施工灌浆之前,需要做好充分的施工前准备工作,以确保施工的顺利进行。
首先,要对施工现场进行清理,清除杂物和积雪,确保施工区域干净整洁。
其次,要检查施工设备和工具的运行状况,确保其正常工作。
最后,要对施工人员进行培训,提醒他们冬季施工的注意事项,如佩戴防寒保暖装备等。
3. 控制施工环境温度在冬季施工中,环境温度对灌浆施工有着重要的影响。
一般来说,灌浆材料的流动性和固化时间随着温度的降低而减弱。
因此,要尽可能控制施工区域的温度,使其保持在适宜的范围内。
可以通过采取加热措施,如使用加热设备或加热灌浆材料,来提高施工环境的温度。
此外,还可以使用保温材料对施工区域进行保温,防止温度过低影响施工质量。
4. 加强施工监控冬季施工灌浆需要加强施工监控,及时发现和解决问题,确保施工质量和工作安全。
施工监控可以通过多种手段实施,如安装温度传感器、流变仪等监测设备,实时监测施工区域的温度和灌浆材料的流动性。
此外,还可以通过定期进行施工质量检查,确保施工符合规范要求。
5. 增加施工时间和周期由于冬季施工的环境限制,灌浆施工可能需要更长的时间和周期。
为了保证施工质量和工作安全,可以适当增加施工时间和周期。
这样可以确保灌浆材料充分流动和固化,避免由于施工过快引起的质量问题。
6. 防止灌浆材料冻结冬季施工中,灌浆材料的冻结是一个常见的问题。
施工养护
1、自然养护
(1)灌浆完毕后裸露部分应及时喷洒水养护或覆盖塑料薄膜,并加盖湿草袋保持湿润。
(2)浇水养护时间不得少于 7 天,浇水次数应保持灌浆材料处于湿润状态。
当采用快凝快硬型 CGM灌浆料时,养护应根据产品要求的方法执行。
2、冬期养护
(1)冬期施工时灌浆工程对强度增长无特殊要求时,灌浆完毕后裸露部分应及时覆盖塑料薄膜并加盖保温材料。
起始养护温度不应低于 5℃。
在负温条件养护时不得浇水;
(2)拆模后灌浆料表面温度与环境温度之差大于 20℃时,应采用保温材料覆盖养护;(3)如环境温度低于产品要求的最低施工温度或需要加快强度增长时,可采用人工加热养护方式;养护措施应符合现行《建筑工程冬期施工规程》(JGJ104)的有关规定。
3、CGM灌浆料达到拆模时间后,可进行设备安装,具体时间见下表。
日最低气温(℃ ) 拆模时间(h) 养护时间(d)
-10~0 96 14
0~5 72 10
5~15 48 7
≥ 1524 7
4、在设备基础灌浆完毕后,如有要剔除部分,可在灌浆完毕 3—6小时后,即灌浆层硬化前用抹刀或铁锹等工具轻轻铲除。
5、不得将正在运转的机器的震动传给设备基础,在二次灌浆后应停机24—36小时,以避免损坏未结硬的灌浆层。
