常州生活垃圾焚烧发电项目安全文明施工总体策划实施办法正式样本
- 格式:docx
- 大小:148.09 KB
- 文档页数:16
垃圾焚烧事件实施方案一、背景介绍。
随着城市化进程的加快和人口增长,城市垃圾处理成为一个亟待解决的问题。
垃圾焚烧作为一种高效、清洁的处理方式,受到了越来越多城市的青睐。
然而,垃圾焚烧涉及到环境保护、安全等多方面问题,因此需要制定科学的实施方案,保障其安全、高效地进行。
二、实施目标。
本方案的实施目标是确保垃圾焚烧过程中的环境保护、安全生产和资源利用,最大限度地减少对环境的影响,提高垃圾处理效率。
三、实施步骤。
1.选址规划。
垃圾焚烧厂选址应避免远离居民区,同时要考虑交通便利、供水供电等基础设施条件。
选址规划要充分考虑环境影响评价和公众意见,确保符合相关法律法规。
2.技术设备。
垃圾焚烧厂应选用先进的焚烧设备,确保高效、低排放。
同时,配套设施如烟气净化装置、废渣处理设施等也要同步规划。
3.环境保护。
在垃圾焚烧过程中,要加强对烟气、废水等的排放监测,确保不对周边环境造成污染。
同时,要建立完善的废气处理系统和废水处理系统,达到国家相关排放标准。
4.安全管理。
垃圾焚烧厂要建立健全的安全管理制度,加强对设备和人员的安全培训,确保生产过程安全可控。
在应急预案方面,要建立健全的应急救援机制,确保在突发情况下能够及时有效地处理。
5.资源利用。
垃圾焚烧后产生的废渣可以进行资源化利用,例如生产建筑材料、填埋场覆盖材料等,要加强对废渣的回收利用,降低对自然资源的消耗。
四、实施保障。
1.政策支持。
政府应出台相关政策支持垃圾焚烧项目的建设和运营,鼓励企业投资兴建垃圾焚烧厂,同时加大对环保技术的扶持力度。
2.监督检查。
相关部门要加强对垃圾焚烧厂的监督检查,确保其合法合规运营,及时发现并解决存在的问题。
3.宣传教育。
要加强对垃圾焚烧的宣传教育工作,增强公众对垃圾处理的认识,提高环保意识,减少对垃圾焚烧的误解和抵触情绪。
五、结语。
垃圾焚烧作为一种高效、清洁的垃圾处理方式,对于改善城市环境、提高资源利用效率具有重要意义。
然而,垃圾焚烧涉及到多方面的问题,需要制定科学的实施方案,全面保障其安全、高效地进行。
生活垃圾焚烧发电厂项目施工设计方案)第一部分:项目背景在这个部分,应该介绍项目的背景和目标。
包括垃圾问题的严重性以及焚烧发电作为解决方案的优势。
同时还应该介绍项目的目标和预期效益,包括环境效益和经济效益。
第二部分:项目范围在这个部分,应该明确项目的范围和规模。
包括焚烧发电厂的容量和垃圾处理能力。
同时还应该明确项目的建设地点和相关基础设施的需求。
第三部分:工程设计在这个部分,应该详细介绍焚烧发电厂的工程设计,包括建筑设计和设备设计。
建筑设计包括厂房布局、管道布置和空间设计等。
设备设计包括炉膛设计、锅炉和发电机组的选择等。
同时还应该介绍相关设备的特点和技术参数。
第四部分:环境保护措施在这个部分,应该详细介绍焚烧发电厂的环保措施,包括废气处理、废水处理和固体废物处理等。
废气处理包括脱硫、脱硝和除尘等。
废水处理包括污水处理和循环水利用等。
固体废物处理包括灰渣处理和其他废物的分类和处理等。
同时还应该介绍相关设备的特点和技术参数。
第五部分:安全措施在这个部分,应该详细介绍焚烧发电厂的安全措施,包括火灾防控、爆炸防护和泄漏防治等。
同时还应该介绍员工的安全培训和装备的选择等。
第六部分:施工组织和时间进度在这个部分,应该详细介绍施工组织和时间进度。
包括施工团队的组成和管理、施工进度计划和工程分包等。
同时还应该列出项目主要的里程碑和关键节点。
第七部分:质量控制在这个部分,应该详细介绍质量控制措施。
包括施工质量检查和评估、材料质量管理和质保体系的建立等。
同时还应该列出各个工程阶段的质量目标和指标。
第八部分:预算和投资回报在这个部分,应该列出项目的预算和投资回报。
包括建设投资和运营成本、发电收入和其他收入等。
同时还应该对项目的经济效益进行评估和预测。
第九部分:风险控制和应急预案在这个部分,应该详细介绍风险控制措施和应急预案。
包括项目的风险评估和风险管理、应急预案和应急演练等。
第十部分:项目管理和沟通在这个部分,应该介绍项目的管理和沟通机制。

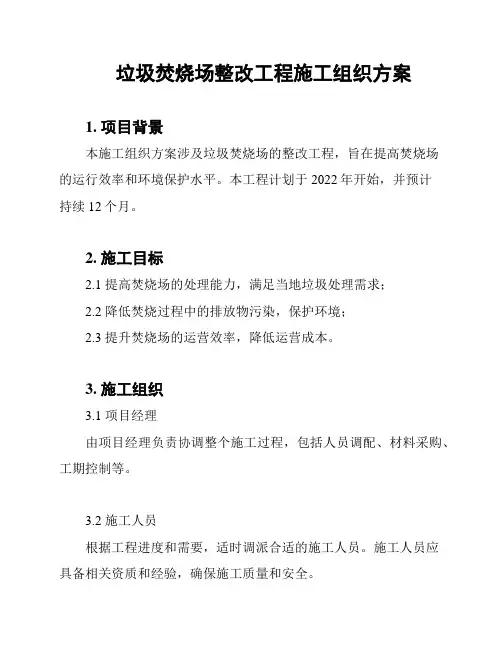

垃圾焚烧场整改工程施工组织方案1. 项目背景本施工组织方案涉及垃圾焚烧场的整改工程,旨在提高焚烧场的运行效率和环境保护水平。
本工程计划于2022年开始,并预计持续12个月。
2. 施工目标2.1 提高焚烧场的处理能力,满足当地垃圾处理需求;2.2 降低焚烧过程中的排放物污染,保护环境;2.3 提升焚烧场的运营效率,降低运营成本。
3. 施工组织3.1 项目经理由项目经理负责协调整个施工过程,包括人员调配、材料采购、工期控制等。
3.2 施工人员根据工程进度和需要,适时调派合适的施工人员。
施工人员应具备相关资质和经验,确保施工质量和安全。
3.3 设备与材料根据施工计划和工序要求,提前采购所需设备与材料,并确保其符合质量要求。
4. 施工过程4.1 前期准备进行施工现场勘察,制定详细的施工方案和工期计划。
同时确保施工现场的安全和环境保护。
4.2 地基处理对焚烧场的地基进行处理,确保其稳固性和承载能力满足工程要求。
4.3 建设设施根据设计图纸和施工方案,进行设施的建设和安装,包括焚烧炉、污染治理设备等。
4.4 系统调试对建设完成的设施进行系统调试,确保其正常运行和达到排放标准。
4.5 试运行与验收进行焚烧场的试运行,测试其运行效果和环保指标。
待达到要求后,进行竣工验收并办理相关手续。
5. 安全与环保5.1 安全措施施工过程中,加强安全管理,确保作业人员和设备的安全。
采取必要的防护措施,避免事故和人员伤害。
5.2 环境保护施工过程中,严格按照环境保护法规要求,控制噪声、污染物排放等对环境的影响。
确保施工不影响周边居民和生态环境。
6. 质量控制6.1 监督与检验设立专门的质量监督与检验部门,对施工过程进行全程监控和抽样检验,确保施工质量符合相关标准和规范要求。
6.2 整改与返工如发现施工质量存在问题,及时进行整改和返工,并采取措施保证不影响工程进度。
7. 经费与进度控制7.1 经费管理对工程经费进行合理安排和使用,确保施工过程中的资金需求得到满足。
生活垃圾焚烧实施方案生活垃圾焚烧是一种常见的垃圾处理方式,通过高温燃烧将垃圾转化为灰烬和烟气,从而减少垃圾体积,减少对环境的污染。
为了有效实施生活垃圾焚烧,我们需要制定相应的实施方案,以确保该过程安全、高效、环保。
下面是生活垃圾焚烧的实施方案。
首先,我们需要选择合适的焚烧设备。
焚烧设备的选择应考虑到垃圾的种类、数量和质量,以及对环境的影响。
应选择符合国家标准的焚烧炉和烟气处理设备,确保焚烧过程中产生的烟尘和有害气体排放达标。
其次,需要建立完善的生活垃圾分类收集系统。
生活垃圾应按有害垃圾、可回收垃圾、厨余垃圾和其他垃圾进行分类收集,以便后续的焚烧处理。
分类收集系统的建立需要政府、社区和居民共同努力,加强宣传教育,提高居民的环保意识,促使他们养成垃圾分类的好习惯。
第三,进行垃圾的预处理工作。
在进行焚烧处理之前,需要对垃圾进行预处理,包括去除大件垃圾、有害垃圾和可回收垃圾,以及进行粉碎处理,以便提高焚烧效率和降低焚烧成本。
第四,制定严格的操作规程和安全措施。
在进行生活垃圾焚烧时,需要严格遵守操作规程,确保操作人员的安全,防止事故的发生。
同时,应配备必要的安全设施和应急处理措施,以应对突发情况。
第五,加强监测和管理。
在生活垃圾焚烧实施过程中,应建立完善的监测和管理体系,对焚烧设备、排放情况、垃圾处理量等进行实时监测,并建立档案记录,以便日后的追溯和管理。
最后,加强宣传和教育工作。
生活垃圾焚烧是一项重要的环保工作,需要得到社会各界的支持和参与。
因此,应加强对生活垃圾焚烧的宣传和教育工作,提高公众对焚烧处理的认识和理解,鼓励大家积极参与垃圾分类和环保行动。
总而言之,生活垃圾焚烧实施方案的制定和执行需要多方合作,包括政府、企业、社区和居民。
只有通过共同努力,才能实现生活垃圾的有效焚烧处理,减少对环境的污染,保护人类和自然界的健康。
希望通过本实施方案的推行,能够为生活垃圾焚烧工作的开展提供一定的指导和帮助。

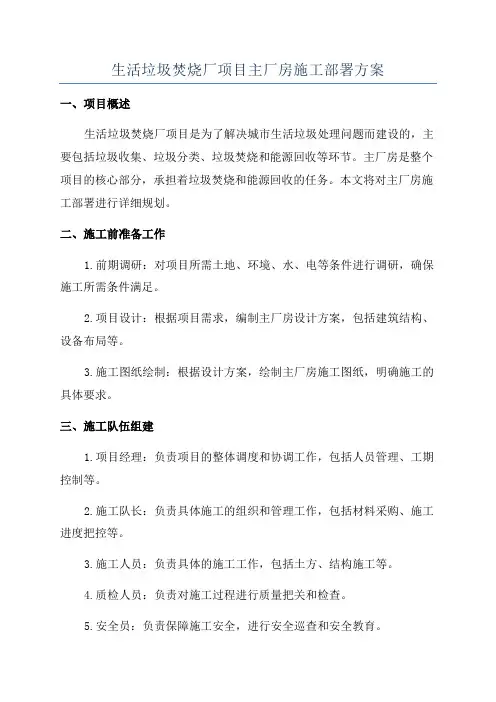

生活垃圾焚烧厂项目主厂房施工部署方案一、项目概述生活垃圾焚烧厂项目是为了解决城市生活垃圾处理问题而建设的,主要包括垃圾收集、垃圾分类、垃圾焚烧和能源回收等环节。
主厂房是整个项目的核心部分,承担着垃圾焚烧和能源回收的任务。
本文将对主厂房施工部署进行详细规划。
二、施工前准备工作1.前期调研:对项目所需土地、环境、水、电等条件进行调研,确保施工所需条件满足。
2.项目设计:根据项目需求,编制主厂房设计方案,包括建筑结构、设备布局等。
3.施工图纸绘制:根据设计方案,绘制主厂房施工图纸,明确施工的具体要求。
三、施工队伍组建1.项目经理:负责项目的整体调度和协调工作,包括人员管理、工期控制等。
2.施工队长:负责具体施工的组织和管理工作,包括材料采购、施工进度把控等。
3.施工人员:负责具体的施工工作,包括土方、结构施工等。
4.质检人员:负责对施工过程进行质量把关和检查。
5.安全员:负责保障施工安全,进行安全巡查和安全教育。
四、施工流程1.基础施工:进行地基开挖、填筑和加固等工作,确保主厂房的稳定性和安全性。
2.结构施工:按照设计图纸进行主厂房的结构施工,包括搭设钢结构、混凝土浇筑等。
3.设备安装:根据设备布局要求,进行设备的安装和调试工作,确保设备正常运行。
4.消防系统建设:建设主厂房的消防系统,包括火灾报警器、灭火器等,确保施工安全。
5.通风系统建设:建设主厂房的通风系统,确保排烟顺畅,维护工作人员的健康。
6.电力系统建设:建设主厂房的供电系统,包括配电箱、电缆等。
7.环保设施建设:建设主厂房的环保设施,包括垃圾处理设备、废气处理设备等。
8.内外装修:进行主厂房的内外装修工作,包括墙面、地面的铺设等。
9.设备调试:对主厂房的设备进行调试,确保设备正常运行和达到设计要求。
五、施工安全与质量控制1.施工过程应严格按照相关安全规范进行,保障施工人员的安全。
2.施工中的材料和设备应符合国家标准,确保施工质量。
3.施工过程中设置临时围挡和安全警示标识,确保施工现场的安全运行。

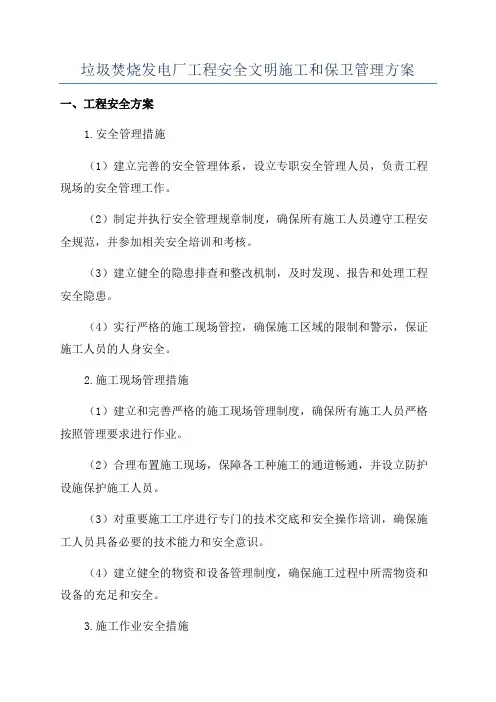

垃圾焚烧发电厂工程安全文明施工和保卫管理方案一、工程安全方案1.安全管理措施(1)建立完善的安全管理体系,设立专职安全管理人员,负责工程现场的安全管理工作。
(2)制定并执行安全管理规章制度,确保所有施工人员遵守工程安全规范,并参加相关安全培训和考核。
(3)建立健全的隐患排查和整改机制,及时发现、报告和处理工程安全隐患。
(4)实行严格的施工现场管控,确保施工区域的限制和警示,保证施工人员的人身安全。
2.施工现场管理措施(1)建立和完善严格的施工现场管理制度,确保所有施工人员严格按照管理要求进行作业。
(2)合理布置施工现场,保障各工种施工的通道畅通,并设立防护设施保护施工人员。
(3)对重要施工工序进行专门的技术交底和安全操作培训,确保施工人员具备必要的技术能力和安全意识。
(4)建立健全的物资和设备管理制度,确保施工过程中所需物资和设备的充足和安全。
3.施工作业安全措施(1)建立和贯彻施工工艺和作业规程,明确施工过程中的安全措施和注意事项。
(2)对特殊工艺和作业环节进行专门的安全论证,确保施工过程中的安全风险得到有效控制。
(3)加强现场安全巡查和监督,及时发现并处理安全违规行为,做好事故预防工作。
(4)配备完善的消防设备和消防人员,确保施工现场的消防安全。
二、文明施工方案1.环境整治(1)进行施工前的现场清理,清除杂物和建筑垃圾,确保施工现场的整洁。
(2)建立垃圾分类和回收制度,最大限度地减少施工过程中产生的垃圾对环境的污染。
(3)设立垃圾分类和回收收集点,方便施工人员对垃圾进行分类投放。
2.噪音和振动控制(1)合理安排施工时间节点,避免在敏感时间段施工,减少对周边居民的噪音干扰。
(2)使用低噪音和低振动的设备和工具进行施工,减少噪音和振动对周边环境的影响。
3.施工道路管理(1)对施工现场入口道路进行绿化和硬化处理,保证施工人员和车辆的顺利出入。
(2)制定严格的车辆进出措施,确保施工车辆在施工现场周边不影响交通秩序和居民出行。
生活垃圾焚烧发电项目工程项目策划书目录第一章编制依据和说明 .............................................................................................................................. - 1 -第一节编制说明 .......................................................................................................................................... - 1 -第二节主要编制依据 .................................................................................................................................. - 1 -【一】合同 ................................................................................................................................................. - 1 -【二】招标文件 ......................................................................................................................................... - 1 -【三】投标文件 ......................................................................................................................................... - 1 -【四】某集团公司《项目管理手册》 .......................................................................................................... - 1 -【五】某集团某工程公司管理体系程序及文件 .......................................................................................... - 1 -【六】某工程公司企业标准(Q/GZGC 205203-2016)《项目策划管理》................................................. - 1 -【七】《火力发电工程施工组织设计导则》中国电力出版社 2003.01..................................................... - 1 -【八】某工程公司《专业化公司任务承接和经营的指导意见》............................................................... - 1 -第二章综合管理 ........................................................................................................................................ - 1 -第一节工程概况 .......................................................................................................................................... - 1 -【一】厂址自然条件 ...................................................................................................................................... - 1 -【二】厂址概况 .............................................................................................................................................. - 1 -【三】工程建设规模 ...................................................................................................................................... - 2 -【四】工程建设相关单位 .............................................................................................................................. - 2 -【五】项目里程碑计划 .................................................................................................................................. - 3 -第二节项目主要目标 .................................................................................................................................. - 3 -【一】质量目标 .............................................................................................................................................. - 3 -【二】安全文明施工目标 .............................................................................................................................. - 3 -【三】环境保护目标 ...................................................................................................................................... - 3 -【四】工期目标 .............................................................................................................................................. - 3 -【五】经营目标 .............................................................................................................................................. - 3 -第三节项目调研 .......................................................................................................................................... - 3 -【一】气候情况 .............................................................................................................................................. - 3 -【二】地质情况 ............................................................................................................................................ - 4 -【三】项目难点 .............................................................................................................................................. - 4 -【四】建材的调研情况 .................................................................................................................................. - 5 -第三章项目范围管理 .................................................................................................................................. - 7 -第一节工程范围定义 .................................................................................................................................. - 7 -【一】工程范围 .............................................................................................................................................. - 7 -【二】单位工程范围清单(质量白皮书) .................................................................................................. - 8 -【三】界限划分和接口原则 ........................................................................................................................ - 11 -【四】接口解释 ............................................................................................................................................ - 14 -第二节范围变更控制 ................................................................................................................................ - 14 -【一】范围变更种类 .................................................................................................................................... - 14 -【二】范围变更控制 .................................................................................................................................... - 14 -第四章人力资源管理 ................................................................................................................................ - 14 -第一节项目组建 ........................................................................................................................................ - 14 -【一】项目组织机构设置 ............................................................................................................................ - 14 -【二】主要职责 ............................................................................................................................................ - 17 -【三】项目部(决策层、管理层)人员配置一览表 ................................................................................ - 27 -第二节项目人力资源配置及需求计划 .................................................................................................... - 29 -【一】人力资源配置要求 ............................................................................................................................ - 30 -【二】劳动力计划 ........................................................................................................................................ - 30 -第三节项目团队建设 .................................................................................................................................. - 32 -【一】把项目团队打造成“学习型组织” .............................................................................................. - 32 -【二】建立有效的激励机制 ........................................................................................................................ - 33 -第五章现场策划 ...................................................................................................................................... - 36 -第一节施工总平面布置 ............................................................................................................................ - 36 -【一】施工总平面布置的依据 ................................................................................................................ - 36 -【二】场地布置原则 .................................................................................................................................. - 36 -【三】施工总平面布置规划 ........................................................................................................................ - 36 -第二节办公生活 .......................................................................................................................................... - 38 -【一】生产临建的规划 .............................................................................................................................. - 38 -【二】生活临建的规划 .............................................................................................................................. - 41 -第三节厂区道路及排水规划 .................................................................................................................... - 42 -【一】厂区道路 ............................................................................................................................................ - 42 -【二】厂区排水` .......................................................................................................................................... - 42 -第四节力能供应规划 ................................................................................................................................ - 42 -【一】施工用水 ............................................................................................................................................ - 42 -【二】施工用电 ............................................................................................................................................ - 42 -【三】施工用气 ............................................................................................................................................ - 43 -第五节施工机械和设备规划 .................................................................................................................... - 43 -【一】小型机工具及实验仪器 .................................................................................................................... - 43 -【二】主要大型起重设备和水平运输机械配置 ........................................................................................ - 46 -第六节仓储管理规划 ................................................................................................................................ - 49 -【一】仓储管理归口 .................................................................................................................................... - 49 -【二】库房及露天堆放场规划 .................................................................................................................... - 49 -【三】仓储管理要求 .................................................................................................................................... - 50 -【四】甲供设备、材料接运 ........................................................................................................................ - 50 -【五】甲供设备、材料的开箱验收 ............................................................................................................ - 51 -【六】设备材料出入库程序 ........................................................................................................................ - 51 -【七】工程剩余物资的回收管理 ................................................................................................................ - 52 -【八】设备、材料运输机具策划 ................................................................................................................ - 52 -【二】主要大型起重设备和水平运输机械配置 ........................................................................................ - 52 -第七节施工组织设计 ................................................................................................................................ - 55 -【一】标段施工组织设计 ............................................................................................................................ - 55 -【二】施工组织专业设计 ............................................................................................................................ - 58 -【三】拟编写的施工方案策划 .................................................................................................................... - 60 -第六章项目沟通与信息管理 .................................................................................................................... - 62 -第一节利益相关方管理 ............................................................................................................................ - 62 -【一】利益相关方识别 ................................................................................................................................ - 62 -第二节沟通管理 ........................................................................................................................................ - 67 -【一】沟通方式 .......................................................................................................................................... - 67 -【二】报表.................................................................................................................................................... - 68 -【三】联系单.............................................................................................................................................. - 69 -第三节会议管理 ........................................................................................................................................ - 71 -【一】外部会议 ............................................................................................................................................ - 71 -【二】内部会议 .......................................................................................................................................... - 72 -第四节项目接待管理 ................................................................................................................................ - 77 -【一】接待管理策划 .................................................................................................................................... - 77 -【二】接待费用策划 .................................................................................................................................... - 77 -第五节信息安全与保密 ............................................................................................................................ - 78 -【一】项目信息化管理 ................................................................................................................................ - 78 -【二】项目信息管理统计 .......................................................................................................................... - 78 -【三】信息管理职责 .................................................................................................................................. - 79 -【四】管理措施 ............................................................................................................................................ - 79 -【五】信息培训计划 .................................................................................................................................. - 80 -【六】信息安全与保密 ................................................................................................................................ - 81 -第七章风险管理 ........................................................................................................................................ - 82 -第一节项目风险识别 ................................................................................................................................ - 82 -【一】自然环境风险 .................................................................................................................................. - 82 -【二】技术风险 .......................................................................................................................................... - 83 -【三】安全风险 ............................................................................................................................................ - 83 -【四】工期风险 ............................................................................................................................................ - 84 -【五】保险风险 .......................................................................................................................................... - 85 -【六】资金风险 .......................................................................................................................................... - 85 -【七】其他风险 .......................................................................................................................................... - 85 -第二节项目风险管理 .................................................................................................................................. - 85 -【一】风险应对计划 .................................................................................................................................... - 86 -【二】风险管理要求 .................................................................................................................................... - 86 -第八章安全健康环境管理 ...................................................................................................................... - 86 -第一节安全管理 ........................................................................................................................................ - 86 -【一】安全管理方针 .................................................................................................................................... - 86 -【二】安全管理理念 .................................................................................................................................... - 86 -【三】HSE管理目标 ..................................................................................................................................... - 86 -【四】安全管理组织机构 .......................................................................................................................... - 87 -【五】安全学习、培训管理 ........................................................................................................................ - 88 -【六】安全监督管理 .................................................................................................................................... - 89 -【七】安全监督检查计划 ............................................................................................................................ - 91 -【八】安全文明施工管理 ............................................................................................................................ - 93 -第二节职业健康管理 .............................................................................................................................. - 102 -【一】职业健康管理职责 ........................................................................................................................ - 102 -【二】职业健康及职业病管理 ................................................................................................................ - 102 -【三】职业健康的监督、管理程序 .......................................................................................................... - 103 -【四】个人卫生和个人防护 ...................................................................................................................... - 103 -【五】职业健康、职业病危害的控制和预防 ........................................................................................ - 104 -第三节环境管理 ........................................................................................................................................ - 106 -【一】环境管理流程及总体要求 ............................................................................................................ - 106 -【二】环境保护具体防护措施 ................................................................................................................ - 107 -第四节应急管理 ........................................................................................................................................ - 109 -【一】应急管理组织机构及职责 .............................................................................................................. - 109 -【二】应急管理程序 .................................................................................................................................. - 110 -【三】专项应急预案及现场应急处置管理 .............................................................................................. - 113 -第五节节能减排管理 .............................................................................................................................. - 116 -【一】节能减排、降耗规划 ...................................................................................................................... - 116 -【二】节能减排管理措施 ........................................................................................................................ - 117 -第九章质量管理 ...................................................................................................................................... - 118 -第一节质量管理策划 .............................................................................................................................. - 118 -【一】工程总体质量目标与指标 ............................................................................................................ - 118 -【二】质量管理组织机构 ........................................................................................................................ - 120 -【三】质量责任制 .................................................................................................................................... - 120 -【四】质量管理措施 ................................................................................................................................ - 124 -【五】工程达标投产、创优措施 ............................................................................................................ - 126 -【六】绿色施工措施 ................................................................................................................................ - 127 -【七】强制性条文实施 ............................................................................................................................ - 129 -第二节法律、执法标准规范管理 .......................................................................................................... - 129 -【一】设计规范 .......................................................................................................................................... - 129 -【二】国家及部颁规范 ............................................................................................................................ - 130 -【三】施工质量验收及评价规程 ............................................................................................................ - 130 -【四】特殊情况 .......................................................................................................................................... - 130 -第三节设备/材料质量管理 .................................................................................................................... - 130 -【一】项目部采购物资的质量控制 .......................................................................................................... - 131 -【二】业主提供的设备和材料等物资的质量控制 .................................................................................. - 131 -【三】设备和材料等物资的保管 .............................................................................................................. - 131 -【四】不合格材料、设备的处置 .............................................................................................................. - 132 -第四节施工工艺质量管理 ...................................................................................................................... - 132 -【一】工程质量检验计划 .......................................................................................................................... - 132 -【二】工程质量监督检查计划 ................................................................................................................ - 133 -【三】质量工艺实施措施 .......................................................................................................................... - 134 -第五节质量活动计划 ............................................................................................................................ - 135 -【一】目的.................................................................................................................................................. - 135 -【二】质量宣传及会议 .............................................................................................................................. - 135 -【三】学习培训 .......................................................................................................................................... - 136 -【四】QC活动及技术比武 ......................................................................................................................... - 137 -第六节施工经验借鉴 ............................................................................................................................ - 137 -【一】参观学习 .......................................................................................................................................... - 137 -第七节质量事故管理 .............................................................................................................................. - 137 -【一】质量事故的报告 .............................................................................................................................. - 138 -【二】质量事故的处置 .............................................................................................................................. - 138 -【三】质量事故的统计 .............................................................................................................................. - 139 -第十章进度管理........................................................................................................................................ - 139 -第一节管理机构 (139)【一】进度管理机构设置 .......................................................................................................................... - 139 -第二节项目计划. (140)【一】工期目标 .......................................................................................................................................... - 140 -【三】工期控制计划 .................................................................................................................................. - 142 -第三节工程施工管理 .............................................................................................................................. - 142 -【一】工程施工进度管理 .......................................................................................................................... - 142 -【二】施工技术责任制 .............................................................................................................................. - 144 -【三】施工图及图纸会检管理 .................................................................................................................. - 144 -【四】施工技术交底管理 .......................................................................................................................... - 145 -【五】施工日志管理 .................................................................................................................................. - 145 -【六】技术资料及技术文件管理 .............................................................................................................. - 146 -【七】 PAP/PRP应用 ................................................................................................................................. - 146 -第四节统计分析及报表 .......................................................................................................................... - 147 -【一】进度计划检查表 .............................................................................................................................. - 147 -【二】进度例会报表 .................................................................................................................................. - 147 -第十一章经营管理 .................................................................................................................................. - 148 -第一节合同管理 ........................................................................................................................................ - 148 -【一】主合同管理 ...................................................................................................................................... - 148 -第二节成本控制管理 .............................................................................................................................. - 148 -【一】责任成本 ........................................................................................................................................ - 148 -【二】责任成本编制 .................................................................................................................................. - 149 -【三】责任成本对比分析 ........................................................................................................................ - 150 -【四】控制建筑安装工程费的措施、方法和途径 ................................................................................ - 156 -第三节财务管理 ...................................................................................................................................... - 156 -【一】财务管理 .......................................................................................................................................... - 156 -第四节进度结算策划 ................................................................................................................................ - 158 -【一】进度结算 ...................................................................................................................................... - 158 -【二】分包结算 .......................................................................................................................................... - 159 -第五节索赔管理 ........................................................................................................................................ - 162 -【一】索赔资料收集 .................................................................................................................................. - 162 -【二】编制索赔报告 ................................................................................................................................ - 163 -【三】测算索赔值 .................................................................................................................................. - 163 -【四】反索赔的处理 .................................................................................................................................. - 163 -【五】对分包方的索赔 ............................................................................................................................ - 164 -第六节二次经营策划 .............................................................................................................................. - 164 -【一】制定目标成本 .................................................................................................................................. - 164 -【二】过程控制 .......................................................................................................................................... - 164 -第七节建造合同管理 .............................................................................................................................. - 164 -【一】成立机构 .......................................................................................................................................... - 164 -【二】主要职责 .......................................................................................................................................... - 164 -第八节竣工结算 ...................................................................................................................................... - 165 -【一】承包合同竣工结算 .......................................................................................................................... - 165 -【二】分包竣工结算 .................................................................................................................................. - 165 -第十二章采购管理 .................................................................................................................................. - 165 -第一节材料设备采购管理 ...................................................................................................................... - 165 -【一】采购管理目标、基本原则 .............................................................................................................. - 165 -【二】采购范围、清单、采购方式、权限划分 ...................................................................................... - 166 -。

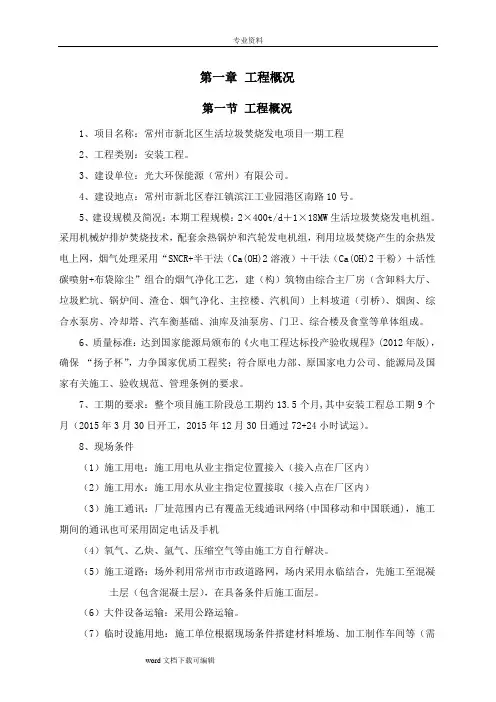

专业资料第一章工程概况第一节工程概况1、项目名称:常州市新北区生活垃圾焚烧发电项目一期工程2、工程类别:安装工程。
3、建设单位:光大环保能源(常州)有限公司。
4、建设地点:常州市新北区春江镇滨江工业园港区南路10号。
5、建设规模及简况:本期工程规模:2×400t/d+1×18MW生活垃圾焚烧发电机组。
采用机械炉排炉焚烧技术,配套余热锅炉和汽轮发电机组,利用垃圾焚烧产生的余热发电上网,烟气处理采用“SNCR+半干法(Ca(OH)2溶液)+干法(Ca(OH)2干粉)+活性碳喷射+布袋除尘”组合的烟气净化工艺,建(构)筑物由综合主厂房(含卸料大厅、垃圾贮坑、锅炉间、渣仓、烟气净化、主控楼、汽机间)上料坡道(引桥)、烟囱、综合水泵房、冷却塔、汽车衡基础、油库及油泵房、门卫、综合楼及食堂等单体组成。
6、质量标准:达到国家能源局颁布的《火电工程达标投产验收规程》(2012年版),确保“扬子杯”,力争国家优质工程奖;符合原电力部、原国家电力公司、能源局及国家有关施工、验收规范、管理条例的要求。
7、工期的要求:整个项目施工阶段总工期约13.5个月,其中安装工程总工期9个月(2015年3月30日开工,2015年12月30日通过72+24小时试运)。
8、现场条件(1)施工用电:施工用电从业主指定位置接入(接入点在厂区内)(2)施工用水:施工用水从业主指定位置接取(接入点在厂区内)(3)施工通讯:厂址范围内已有覆盖无线通讯网络(中国移动和中国联通),施工期间的通讯也可采用固定电话及手机(4)氧气、乙炔、氩气、压缩空气等由施工方自行解决。
(5)施工道路:场外利用常州市市政道路网,场内采用永临结合,先施工至混凝土层(包含混凝土层),在具备条件后施工面层。
(6)大件设备运输:采用公路运输。
(7)临时设施用地:施工单位根据现场条件搭建材料堆场、加工制作车间等(需经业主同意),自行负责生活区临时设施的建设,业主提供临建办公场地及用房,业主提供生活区场地。

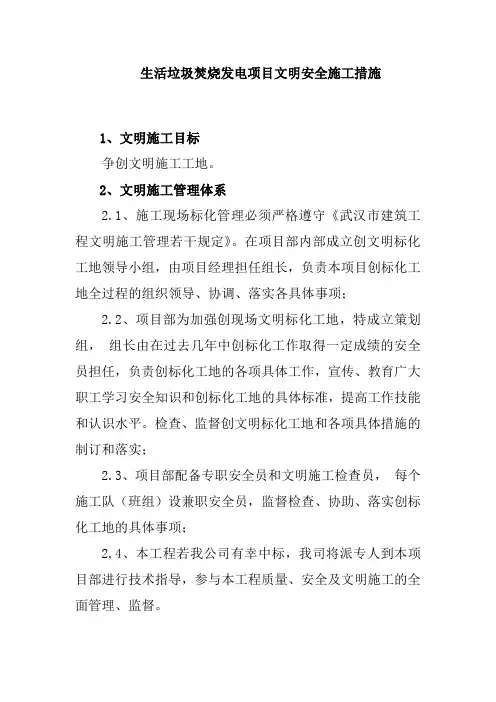

生活垃圾焚烧发电项目文明安全施工措施1、文明施工目标争创文明施工工地。
2、文明施工管理体系2.1、施工现场标化管理必须严格遵守《武汉市建筑工程文明施工管理若干规定》。
在项目部内部成立创文明标化工地领导小组,由项目经理担任组长,负责本项目创标化工地全过程的组织领导、协调、落实各具体事项;2.2、项目部为加强创现场文明标化工地,特成立策划组,组长由在过去几年中创标化工作取得一定成绩的安全员担任,负责创标化工地的各项具体工作,宣传、教育广大职工学习安全知识和创标化工地的具体标准,提高工作技能和认识水平。
检查、监督创文明标化工地和各项具体措施的制订和落实;2.3、项目部配备专职安全员和文明施工检查员,每个施工队(班组)设兼职安全员,监督检查、协助、落实创标化工地的具体事项;2.4、本工程若我公司有幸中标,我司将派专人到本项目部进行技术指导,参与本工程质量、安全及文明施工的全面管理、监督。
3、文明施工控制点设置文明施工重点随施工阶段的不同其侧重点有所差异:3.1、基础施工阶段3.1.1、基坑排水良好;3.1.2、基坑边坡规整;3.1.3、道路畅通、整洁。
3.2、上部结构施工阶段3.2.1 安全标志布置、宣传标语;3.2.2 脚手架色标、安全网围护;3.2.3 现场材料堆放;3.2.4 场地处理(含生产加工车间)。
3.3、扫尾竣工阶段3.3.1、针对产品保护、土建与安装配合及各种综合因素等。
4、文明施工保证措施4.1、教育管理措施4.1.1、在各项技术交底中都必须对文明施工提出具体要求,重要部位须有切实可行的具体措施并进行书面交底;4.1.2、施工现场设置黑板报、宣传标语、用喇叭等丰富多彩的宣传形式,对工人进行文明施工、安全施工及生活常识的宣传和教育;4.1.3、施工现场严禁居住家属,严禁当地居民家属小孩在施工现场穿行、玩耍;4.1.4、施工现场实行门卫值班制度,非施工人员未经同意一律不准进入施工现场,工人、管理人员着装统一;4.1.5、文明施工管理按专业分工种实行场容管理体制,明确管理目标,落实到人。
生活垃圾焚烧发电项目建设工程施工工艺质量手册2017年3月目录第一篇施工工艺纪律第一章建筑工程施工工艺纪律第二章锅炉汽机及附属设备安装施工工艺纪律第三章电气设备安装施工工艺纪律第四章仪表及控制系统施工工艺纪律第五章电缆施工工艺纪律第六章管道施工工艺纪律第七章焊接施工工艺纪律第八章无损探伤施工工艺纪律第九章保温施工工艺纪律第十章油漆施工工艺纪律第十一章架工施工工艺纪律第十二章钢结构施工工艺纪律第十三章起重作业工艺纪律第十四章机械操作工艺纪律第二篇施工工艺质量通用守则第一章建筑工程施工工艺通用守则第二章设备施工工艺通用守则第三章管道安装施工工艺通用守则第四章全厂热力设备与管道保温工艺通用守则第五章电缆施工工艺通用守则第六章热工仪表施工工艺通用守则第七章消除遗留物通用守则第八章油漆防腐工程施工工艺通用守则第三篇工艺质量标准与施工措施第一章锅炉本体照明安装工艺第二章管道支架及小径管敷设工艺第三章盘、台、柜安装工艺第四章动力、控制电缆敷设工艺第五章锅炉补给水系统安装工艺第六章平台、扶梯、栏杆安装工艺第七章四大管道及设备管道保温、护面工艺第八章中低压管道焊接接头表面质量工艺第一篇施工工艺纪律第一章建筑工程施工工艺纪律第一节:木工1、模板必须清理并按规定涂脱膜剂,不准使用变形及带有混凝土的模板。
2、必须按措施配置模板支承体系,不准自行减少。
3、模板支承体系的螺栓必须拧紧,不准遗漏。
4、模板拆除后必须立即清理干净与运走,不准就地堆放。
5、使用模板必须轻拿轻放,不准碰撞,乱扔重摔。
6、预埋件必须定位正确,固定牢固,不准浮搁。
7、地脚螺栓孔必须按图纸或技术措施制作,固定牢固。
8、预制沟盖板的模板必须有可靠支撑,并能经受反复拆卸。
9、原材料砂子、石子必须保持干净,不能污染,规格符合标准要求。
10、不准未经批准切割支承钢管及钢模板。
11、钢模板连接要用专用卡子不准焊接。
12、混凝土工程工艺螺栓切割时应保证不污染混凝土表面光洁度。
文件编号:TP-AR-L1751There Are Certain Management Mechanisms And Methods In The Management Of Organizations, And The Provisions Are Binding On The Personnel Within The Jurisdiction, Which Should Be Observed By Each Party.(示范文本)编制:_______________审核:_______________单位:_______________常州生活垃圾焚烧发电项目安全文明施工总体策划实施办法正式样本常州生活垃圾焚烧发电项目安全文明施工总体策划实施办法正式样本使用注意:该管理制度资料可用在组织/机构/单位管理上,形成一定的管理机制和管理原则、管理方法以及管理机构设置的规范,条款对管辖范围内人员具有约束力需各自遵守。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一.目的:为了规范常州市垃圾焚烧发电厂施工现场管理,明确各施工单位文明施工管理范围,美化施工区域环境,特制定本办法。
二.适用范围:本办法适用于本工程建设范围内所有工地及办公临建区。
三.安全方针:安全第一、预防为主、综合治理四.安全目标:①人身死亡事故为零;②重大机械设备事故为零;③重大火灾事故为零;④负同责重大交通事故为零;⑤重大盗窃、场内治安案件为零。
五.现场总体布局施工现场主要通过施工总平面规划及规范建筑物、机械设备、装置型设施、安全设施、标志牌等式样、标准来达到现场视觉形象统一、整洁、美观的整体效果:1模块化管理范围分为办公区、建筑施工区、安装施工区、设备材料堆放等区域。
模块区主要由现场环形混凝土道路、钢管栏杆分隔而成。
施工现场实行安全文明施工责任区域化管理,如:钢筋加工场,木工加工场,安装组合、配制场,土建预制厂,主厂房施工区,锅炉安装区,烟囱施工区等。
安全文明施工责任区域主要由安全围栏或脚手管围栏(红白相间色标,上杆高1.2米、下杆高0.5-0.6米)围护、隔离、封闭,并按要求悬挂五牌一图(五牌:施工单位名称、安全方针目标、安全文明施工纪律、组织结构、里程碑计划;一图:施工平面定置图),实行定置管理。
2 现场应修筑完整厂区围墙,便于进行安全保卫工作,并对围墙内侧按设计要求进行初粉刷,增强厂区亮度。
3 现场施工场地应自始至终保持平整。
基坑、沟道开挖出的土方,必须立即清理运走,并堆放到指定的弃土场;运输途中,应采取防止土块抛洒的措施;土方在现场存放,应经常性进行成形整理。
4 根据工作需要修筑的临时道路应采用泥结石硬化路面,并铺沙石保持平整,以做到施工人员雨天进现场鞋不沾泥巴。
5 全厂区排水系统必须保持畅通。
厂区道路维护应由总承包商负责,保证路面无泥土淤积,排水畅通;主干道两边1.5米以内严禁堆放物资。
6 整个现场只允许存在三类建筑物。
一类:承包商项目部办公区为活动彩钢板房,具备集中办公及办公自动化条件;二类:专业工地和班组为轻钢龙骨水泥板活动房或砖石砌体房或集装箱;三类:临时工棚及机械挡雨棚等为彩色瓦楞板房。
现场禁用石棉瓦、脚手板、模板、彩条布、油毛毡、竹笆等材料搭建工棚。
7 施工现场装置型设施主要包括:①宣传类,含宣传栏、标语、彩旗、灯箱等;②道路交通类,含路桩、指示警示牌、减速坎、禁行标识等;③区域围护类,含围栏、塑钢网等;④废料垃圾回收类,含各类废品分类回收设施、危险品存放点等,塑料回收设施采用市场购置的不锈钢或蓝色垃圾桶;⑤标识类,含设备、材料、物件、场地标识,规程、规范、职责等。
现场所有的标识牌、警示牌,一律按现场安全视觉识别系统设计,采用美观规范的标牌与喷绘文字,其无论是悬挂还是落地摆设,一定要采用可靠的悬挂和摆设装置,做到规范、美观。
8 进入现场的机械设备、工器具、工具房、脚手管等,必须经过整修、油漆,统一标识,确保完好、美观;机械设备安全操作规程牌悬挂应美观、规范、醒目;中、小型机具应保持清洁、润滑和表面油漆完好,标识统一,并悬挂美观、规范的操作规程标牌;中、小型机具在现场露天使用,应有牢固且美观适用的防雨设施。
现场的工具房、集装箱(含电焊机集装箱)要求集中摆放,整齐美观。
具体位置由承包商规划确定,其它区域不得存放。
9施工现场应设置必要的室内吸烟室与饮水点,布置在现场适宜的区域,并明确专人管理;整个厂区范围内严禁流动吸烟。
承包商应在指定地点设置汽车和自行车停放处,现场严禁违章停放车辆。
承包商应负责在现场修筑厕所并安排专人管理及打扫,保证厕所内无蚊蝇,无异味。
10施工现场设备材料实行分区堆放,定置化管理。
设备材料堆放场地坚实、平整并垫有碎石子层,地面无积水;各种物资排放有序,标识清楚,设备材料码放整齐成形,安全可靠。
现场全部实行当天领料当天用完、当天运搬的设备(不含大件)当天安装完制度。
特殊情况下,施工材料与安装设备在施工现场存放的时间亦不得超过48小时,并存放于指定区域。
11 建筑施工大型脚手架外侧用密孔安全网封闭,加挡脚板,防止高处小件物料飞溅坠落。
12 现场临时用电①现场施工变电所全部采用箱式配电室。
施工用电采用三相五线制(TN-S系统),电源从箱式配电室用电缆引出到二级电源柜;主厂房内施工电源电缆沿柱、梁贴近敷设,其余采用直埋式敷设。
②室外使用灯塔式集中广式照明;厂房、室内照明采用可移动式集中与局部分散相结合的方式照明,局部照明用带防护罩的白炽灯,现场禁用普通碘钨灯照明。
③锅炉作业照明按通道照明、施工广式照明两种形式布置,锅炉零米定置地点集中控制。
炉膛及金属容器内作业照明采用安全隔离电源或行灯照明,电源控制要方便、安全可行。
④三级盘为插座盘及单个开关盘,其壳体要求承包商在专业生产厂家统一定做;移动电源盘采用便携式卷线盘。
⑤在二、三、四级盘内均应装设漏电保安器,每月校验一次,并作好记录。
⑥现场和厂房内电焊机采用集装箱布置,电焊机二次线必须使用软橡套电缆。
⑦施工区域电源电缆走向布置合理,布设整齐、美观并标示清楚。
现场严禁接地保护与接零保护混用。
13 根据《建设工程安全生产管理条例》的规定,在现场显眼处布设现场安全标志、文明施工标志、紧急救护联络和紧急消防联络标志。
14 施工现场的氧气、乙炔瓶及卷扬机罩棚采用统一形式钢制箱棚,涂刷油漆,色标按现场视觉识别系统喷绘标识。
15 施工现场、机、炉等施工消防水由承包商负责规划设计并实施。
消防器材由承包商按有关规定配置齐全与管理。
16 施工与办公活动内必须设置垃圾箱或垃圾桶并定期安排人员清理。
17安全设施的投入①保证安全投入,加强安全防护,本措施要求采用的安全设施必须全部执行,实施安全设施标准化,使现场具备完善的安全文明施工条件。
②拆除安全设施(应特别注意设备平台格栅板的安全管理)必须经过书面批准,并采取临时防护措施,施工完后及时恢复并报告批准人。
③高处作业⑴高处作业安全措施应得到彻底贯彻,在各种工况下对人身都有保护措施。
⑵避免和减少交叉施工,确实无法避免的要制订安全防护措施,并有效实施后,方可施工。
⑶严禁高处抛扔物件行为。
⑷高处垂直交叉作业必须搭设可靠的隔离设施。
⑸对重要的危险作业工序,现场安全文明施工应采取特殊的控制措施。
④建筑专业脚手架搭设工作应满足建设部《建筑施工安全检查标准》(JGJ59-99)的要求,脚手架的搭设必须按施工方案进行,承载类脚手架要有计算和图纸说明。
施工方案编制要做到:工程主体施工脚手架在《作业指导书》上说明搭设方案;大面积脚手架或专用架(如封闭架等)编制专项施工方案;零星使用脚手架根据委托单位出具的书面要求确定搭设方案。
⑤遵守焊接安全规定,严禁在带压的设备和盛装过油脂与可燃气体的容器上进行焊接工作,严禁在易燃材料附近及上方进行焊接工作。
⑥危险性作业⑴进入坑井、孔洞、地下、金属容器、潮湿地点作业,必须使用行灯照明,并做好防止缺氧窒息措施。
⑵拆除作业、近电作业、爆破作业、吊装作业、射线探伤等危险作业场所应有醒目的警戒、警告标志,夜间使用自激闪光灯作警告标志,并有专人监护。
⑶坑井、孔洞、陡坎、土方开挖区、高压带电区、重点防火区必须设围栏(墙、网)、盖板,并有明显标志,易燃易爆品应单独存放。
⑦土石方开挖应有合理的弃土石方案和防塌方措施,并保证道路畅通。
拉运土石方的车辆应有措施保证不散落造成对路面的污染,如有少量散落,应按照谁拉土,谁就得负责将散落的土块清扫干净的办法执行,违者按规定给予处罚。
⑧成品、半成品保护与防止“二次污染”⑴施工承包商必须制订现场成品保护管理办法及具体保护方案,防止“二次污染”。
⑵设备安装后需实施遮盖保护;对于设备上方或周围存在危及设备安全的作业时,须对设备进行隔离保护,并重点对电气、热工仪表盘柜,设备保温外护板、小管道、成品楼层地面、混凝土楼梯及其扶手、混凝土结构梁柱、土建施工结束后的柱与墙面实施保护。
⑶油漆与保温、粉刷、起吊等工作应采用主动保护措施,防止对其它成品造成污染与损坏。
⑨现场文明施工清理整顿应符合《光大环保安全管理规定》要求。
18消防、警卫与交通安全管理①开展消防、保卫、交通安全知识教育与培训,提高全员消防、保卫、交通安全意识与技能;现场布设醒目的消防紧急报警标志。
②建立并严格执行动火管理制度,现场严禁生火取暖和使用电炉取暖。
③现场治安警卫工作,严格按照“人员、机械进出现场管理制度”执行。
19施工承包商应结合工程进展的阶段性特征做好应急准备和应急响应工作,编制《应急预案》,对有可能发生的突发事件以及无法抗拒的灾害进行预防控制,并根据《应急预案》的专业特征,组织专业人员进行应急演习。
20 施工现场和生活区应建立消防和救护紧急联络体制。
具体含各种应急小组和管理网络、通讯手段等,如消防小组、医疗救护小组、防汛小组、防台风小组、治安保卫办公室,火警电话、交通报警电话、安全事故紧急通报电话、医疗救护电话等。
建立的紧急联络与救护体制内容要求宣传到每位员工,紧急联络电话制作成标识牌置于醒目地点。
六检查与考核1 各施工单位必须在9月9日前完成对各施工区域的规范化布置。
2 各施工区域(含临建区域)范围内围栏及道路由各施工单位负责实施及维护,围栏损坏后应在24小时内负责修复。
3 9月10日将对现场进行检查,如发现施工单位未按规定要求实施规范化布置的,视情节轻重考核5000-8000元(在安全文明施工保证金中扣除)。
4 各施工单位区域内卫生、消防、定置管理、水电、排水等管理由各单位负责;达不到要求者按文明施工有关规定考核。
此处输入对应的公司或组织名字Enter The Corresponding Company Or Organization Name Here。
