人工挖孔桩桩基自评报告[1]
- 格式:doc
- 大小:47.50 KB
- 文档页数:5

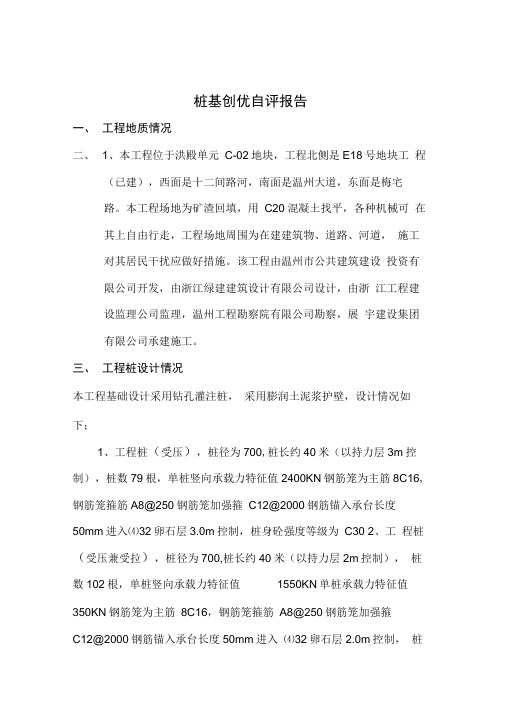

桩基创优自评报告一、工程地质情况二、1、本工程位于洪殿单元C-02地块,工程北侧是E18号地块工程(已建),西面是十二间路河,南面是温州大道,东面是梅宅路。
本工程场地为矿渣回填,用C20混凝土找平,各种机械可在其上自由行走,工程场地周围为在建建筑物、道路、河道,施工对其居民干扰应做好措施。
该工程由温州市公共建筑建设投资有限公司开发,由浙江绿建建筑设计有限公司设计,由浙江工程建设监理公司监理,温州工程勘察院有限公司勘察,展宇建设集团有限公司承建施工。
三、工程桩设计情况本工程基础设计采用钻孔灌注桩,采用膨润土泥浆护壁,设计情况如下;1、工程桩(受压),桩径为700,桩长约40米(以持力层3m控制),桩数79根,单桩竖向承载力特征值2400KN钢筋笼为主筋8C16, 钢筋笼箍筋A8@250钢筋笼加强箍C12@2000钢筋锚入承台长度50mm进入⑷32卵石层3.0m控制,桩身砼强度等级为C30 2、工程桩(受压兼受拉),桩径为700,桩长约40米(以持力层2m控制),桩数102根,单桩竖向承载力特征值1550KN单桩承载力特征值350KN钢筋笼为主筋8C16,钢筋笼箍筋A8@250钢筋笼加强箍C12@2000钢筋锚入承台长度50mm进入⑷32卵石层2.0m控制,桩身砼强度等级为C30; 3、工程桩(受压兼受拉),桩径为700,桩长约40米(以持力层2m控制),桩数242根,单桩竖向承载力特征值1550KN单桩承载力特征值750KN钢筋笼为主筋12C20,钢筋笼箍筋A8@250钢筋笼加强箍C12@2000钢筋锚入承台长度50mm进入⑷ 32卵石层2.0m控制,桩身砼强度等级为C30; 4、工程桩(受压兼受拉),桩径为800,桩长约40米(以持力层3m控制),桩数103 根,单桩竖向承载力特征值1900KN单桩承载力特征值900KN钢筋笼为主筋12C22,钢筋笼箍筋A8@250钢筋笼加强箍C14@2000钢筋锚入承台长度50mm进入⑷32卵石层3.0m控制,桩身砼强度等级为C30工程桩(受压),5、桩径为800,桩长约40米(以持力层4m控制),桩数252根,单桩竖向承载力特征值3200KN钢筋笼为主筋10C16,钢筋笼箍筋A8@250钢筋笼加强箍C14@2000钢筋锚入承台长度50mm进入(4) 32卵石层4.0m控制,桩身砼强度等级为C3Q三、工程规模1、本工程总建筑面积67776.27m2(含地下室19292.04m2)、由地下室(-2 层)、1#楼(33层)、2#楼(33层)、3#楼(18层)、4#楼(16 层)、5#楼(33层)、物业房(2层)组成。
桩基础自评报告范文一、项目概述及自我评价我所负责的项目是栋高层建筑的桩基础工程。
该建筑位于城市繁华地段,地质条件复杂,土层较软,对桩基础的要求较高。
在本次项目中,我作为项目负责人,全程参与了桩基础的设计、施工和监督过程。
在设计方面,我充分考虑了地质条件和建筑荷载,选择了适合的桩基础类型,并进行了相应的设计计算。
在施工方面,我充分了解了桩基础施工工艺,并与施工单位进行了充分的沟通和协调。
在监督方面,我对施工现场进行了日常巡查,并及时发现和解决了一些施工中的问题。
综合来看,我在本次项目中取得了较好的成绩,但仍然存在一些不足之处。
下面我将对自己的工作进行详细的自我评价。
二、工作亮点1.全面考虑地质条件和建筑荷载我通过对地质调查资料的分析和现场勘察,准确把握了地下土层的情况,确定了桩基础施工方案。
同时,我充分考虑了建筑荷载的特点,合理选择了桩基础的类型和参数。
这使得桩基础能够更好地承受建筑荷载,并提高了工程的安全性和可靠性。
2.做好与施工单位的协调工作在项目中,我与施工单位保持了良好的沟通和协调。
我及时提供了工程设计文件和技术指导,对施工单位的工作进行了监督和指导。
在施工过程中,我积极配合施工单位解决了一些技术问题,确保了工程的顺利进行。
3.定期巡查施工现场我定期对施工现场进行巡查,了解施工进度和质量情况。
发现问题后,我及时与施工人员进行沟通,制定解决方案,并进行跟踪督促,确保问题能够得到及时解决。
通过这样的巡查和督促工作,我提高了工程的质量和安全水平。
三、存在问题及改进措施尽管在本次项目中取得了一些成绩,但我也意识到了自己存在的问题,下面我将分别进行分析,并提出改进措施。
1.缺乏一定的理论基础和实践经验由于我在桩基础工程方面的知识储备相对较少,导致我在实际工作中对一些细节和技术要求认识不够深入,对一些问题的解决方案选择不够准确。
因此,我需要加强对桩基础工程的学习和了解,补充相关理论知识,通过实践经验的积累不断提高自己的技术水平。
人工挖孔桩自评报告(一)引言概述:本文是人工挖孔桩自评报告(一)的编写,旨在总结和评估人工挖孔桩在项目中的应用情况。
人工挖孔桩是一种常用的地基处理技术,通过挖孔和灌注工艺,将土壤中的杂质和孔隙填充物取出,然后利用混凝土灌注方式增加地基的承载能力和稳定性。
以下将从施工前准备、施工过程、质量控制、施工成效和问题与改进等五个方面对人工挖孔桩的应用进行详细阐述。
正文:一、施工前准备1.详细调查地基情况,包括土壤类型、地下水位和预测的荷载情况等。
2.评估施工现场的空间限制和周围环境的影响因素。
3.制定合理的施工方案,包括钻机选型、挖孔参数和施工工序等。
4.准备必要的施工材料和设备,确保施工顺利进行。
5.与相关建设单位和监理单位进行沟通,确保施工符合法规和标准要求。
二、施工过程1.按照施工方案,选用合适的钻机进行挖孔操作。
2.在施工过程中,严格控制挖孔的方向、位置和孔径,确保孔洞布置合理。
3.在挖孔过程中,及时清除孔壁的杂质和填充物,并进行必要的土质分析。
4.灌注混凝土时,注意控制灌注速度,确保灌注均匀和完整。
5.完成一根挖孔桩后,对施工现场进行清理和整理,以备下一轮施工。
三、质量控制1.严格按照工程要求进行测量和记录,确保挖孔桩的尺寸和位置精度。
2.对挖孔桩的混凝土配合比进行测试,确保混凝土质量满足要求。
3.定期进行挖孔桩的质量抽检,包括孔洞的整洁度、灌注质量和孔壁土质等。
4.根据抽检结果,及时采取纠正措施,确保施工质量稳定可靠。
5.与监理单位进行沟通,接受他们的监督和指导,提升挖孔桩施工质量。
四、施工成效1.根据挖孔桩的设计要求,评估施工成效是否符合预期。
2.对挖孔桩的承载力和变形进行测试,验证施工成果。
3.与设计单位进行沟通,对比设计要求和实际成效的差异,提出改进建议。
4.总结施工过程中的经验和教训,为今后的施工提供参考。
5.根据施工成效的评估,对人工挖孔桩的应用前景进行展望和探讨。
五、问题与改进1.总结施工过程中出现的问题和挑战,如孔壁塌方、混凝土排气不畅等。
桩基础自评报告范文尊敬的领导:您好!本次自评报告,我以桩基础工程师的身份,针对我个人的工作表现和工作素养进行了自我评估。
根据自我评估结果,我总结了自己的优点、不足以及未来的改进方向,并对下一阶段的工作提出了相应的规划和目标。
首先,我认为我在桩基础工程方面具备以下优点:1.专业知识扎实:我具备全面的桩基础工程知识和较强的专业能力,在掌握工程理论知识的同时,也能独立处理工程实际问题。
2.工作态度积极:我对桩基础工程工作充满热情,对待每一个项目都全力以赴,能够积极主动地应对项目工作的难题和挑战。
3.团队合作能力:在项目中,我能够与团队成员保持良好的沟通和协作,能够迅速融入团队,并与他人合作完成工作任务。
然而,我也意识到自己存在一些不足之处:1.经验不足:虽然我在桩基础工程方面具备扎实的理论知识,但在实践经验方面还有待提高,在面对复杂的工程问题时,有时会感到无所适从。
2.自我管理能力有待加强:我在项目工作中,有时会出现时间管理不当的情况,导致工作进度受到一定的影响。
3.沟通与表达能力有限:我发现自己在与客户沟通以及工作报告撰写等方面表达能力不够充分,希望能提升自己的沟通表达能力。
为了提高个人能力和工作表现,我将采取以下改进方向和措施:1.继续深耕专业知识:通过不断学习,掌握更多的桩基础工程知识,并从实践中不断总结经验,不断提高个人的工程能力。
2.加强团队协作能力:加强与团队成员的合作,深入了解不同角色和职位的工作特点,提高协作效率和工作效果。
3.加强自我管理能力:改善时间管理能力,提高个人工作效率,减少工作中的时间浪费,确保项目能够按时完成。
4.提升沟通与表达能力:通过参加相关的培训和讲座,提升自己的沟通能力和表达能力,提高报告撰写的质量。
五年后,我希望成为一名全面发展的桩基础工程师,在桩基础工程项目上具备高超的技术与管理能力。
为了实现这一目标,我将会:1.不断学习和进取,提高个人专业能力和知识水平,成为行业内的专家。
人工挖孔桩自评报告一、引言二、工作内容1.按照设计要求准确测量施工现场。
2.使用合适的挖掘设备进行挖孔工作。
3.控制挖孔的深度和直径,确保满足设计要求。
4.安全施工,避免事故发生。
5.掌握施工工艺和施工方法,做到熟练操作。
三、工作经验总结1.清晰的施工图纸和设计要求的理解对于工作的顺利进行至关重要。
2.细致认真地测量施工现场,确保挖孔位置的准确性。
3.选择合适的挖掘设备和工具,提高施工效率。
4.控制好挖孔的深度和直径,避免超过设计要求。
5.严格执行安全操作规程,确保施工过程的安全。
6.不断学习和了解新的施工工艺和设备,提高工作技术水平。
四、工作不足总结1.在施工现场的环境评估中,存在一定的不足。
以后需要更加细致地考虑施工环境的特点,做好相应的准备工作。
2.在选择挖掘设备时,没有充分考虑到施工现场的特征,导致工作效率低下。
需要根据实际情况选择合适的设备进行施工。
3.对于施工工艺和施工方法的了解不深入,导致在施工中出现了一些问题。
需要加强学习,提高技术水平。
五、改进措施1.在施工前进行详细的现场勘测和环境评估,做好相应的准备工作,确保施工的顺利进行。
2.根据施工现场的特征选择合适的挖掘设备,提高施工效率。
3.加强对施工工艺和施工方法的学习和了解,做到熟练掌握。
4.加强与相关工种的协作,确保施工过程的顺利进行。
5.定期进行自我反思和总结,了解不足之处,并制定相应的改进措施。
六、结语通过本次自我评估报告,我对于自己在人工挖孔桩工作中的表现有了更加清晰的认识。
我将在今后的工作中,不断提升自己的技术水平和专业素养,以保证工作的质量和效率。
同时,我会注重与同事之间的协作,共同进步。
桩基自评报告背景介绍:近年来,随着城市建设进程的加快以及房地产业的快速发展,桩基工程的重要性逐渐凸显。
作为一家专业从事桩基施工的企业,我公司始终致力于提供高质量的工程服务。
为了不断提高施工质量和效率,我公司制定了桩基自评报告,通过自我评估和总结经验教训,从而进一步提升我们的工作水平和客户满意度。
一、项目组织和管理能力自评在项目组织和管理方面,我们始终将规范化、标准化的管理作为核心。
通过建立科学的项目管理体系,明确各项工作的责任分工,提高工作效率。
同时,我们注重员工培训和技能提升,加强团队协作,以确保项目的顺利实施。
二、桩基施工质量自评在桩基施工方面,我们秉承“质量是生命,科技是第一生产力”的原则,严格按照相关标准和规范进行操作。
在桩基施工的各个环节中,我们注重细节,严密把控施工质量。
同时,我们不断引进和应用最新的技术设备,提高施工效率和工程质量。
三、施工安全及环境保护自评安全和环保是桩基施工中不可或缺的重要环节。
我们始终把安全放在首位,通过制定科学的安全管理制度和操作规程,加强员工安全意识和培训,确保施工过程中的安全。
同时,我们积极推动绿色施工理念,切实做好项目环境保护工作,减少施工对环境的影响。
四、沟通与协调能力自评在桩基工程中,沟通与协调是项目成功的关键。
我们注重与各方沟通,与设计单位、监理单位和其他相关单位保持良好的合作关系。
及时解决工程中的问题和矛盾,并妥善处理不同利益方之间的关系,确保项目的顺利进行。
五、客户满意度自评客户是企业的生命线,我们始终以客户满意度为核心目标。
在桩基工程中,我们充分尊重客户需求,通过了解客户需求及时解决问题,确保客户对我们的服务满意。
我们在每个项目完成后都与客户进行沟通,收集客户反馈,并结合各方意见和建议,不断完善我们的工作。
结语:通过对以上几个方面的自评,我们发现了自身的优势和不足之处。
在今后的工作中,我们将进一步完善项目组织和管理能力,加强桩基施工质量控制,注重施工安全和环境保护,提升沟通与协调能力,并不断改进服务,提高客户满意度。
桩基自评报告完成一、自我评价我是一个执着、勤奋的人,有良好的学习能力和团队合作精神。
在完成桩基工程的过程中,我充分发挥自己的优势,不断提升自我能力和专业知识。
在项目中,我主动学习和掌握了桩基施工的基本操作流程和注意事项,严格要求自己,力求做到每一项工作都精益求精。
二、工作内容与效果1.计划与组织:在桩基施工前,我进行了详细的工作计划,包括设备调运、材料采购和人员安排等。
我与团队成员进行了充分的沟通,确保每个人的职责清晰明确。
这样的组织与安排有效提升了工作效率,保证了项目按时完成。
2.材料选用与管理:我对桩基施工所需的材料进行了全面的分析和比较,选择了质量可靠、符合标准要求的材料。
在材料管理方面,我实施了严格的监督和检查,杜绝了材料浪费和质量问题的发生。
3.施工现场管理:在施工图纸的指导下,我根据实际情况合理布置施工现场,确保施工顺利进行。
我注重细节,对每一个环节进行严格的监督和控制,确保施工质量。
4.安全管理:我重视施工现场的安全问题,确保每个工人都佩戴好安全防护用品,并定期进行安全培训。
我对施工现场存在的安全隐患进行了全面排查,并采取相应的措施,确保施工人员的人身安全。
5.与客户沟通与协调:我主动与客户保持沟通,及时解决客户提出的问题和需求。
我认真对待每一项工作,积极与团队成员进行协调,确保项目能够顺利进行。
三、不足与进步1.决策能力:在项目过程中,我发现自己在决策方面还有一定的不足。
有时候遇到问题时,我会花费过多的时间进行商议和犹豫,导致项目进度受阻。
我认识到这个问题,并在之后的项目中加强自己的决策能力。
2.技术能力:桩基工程是一个复杂的工程领域,需要掌握一定的专业知识和技能。
我在实际操作中发现自己与专业人员还有一定的差距,需要进一步学习和提升自己的技术能力。
3.沟通协调能力:在团队协作中,我有时候会出现沟通不够顺畅的情况,可能是因为表达不清楚或者理解有偏差。
我意识到沟通协调能力对团队工作的重要性,会加强自己的表达和倾听能力。
人工挖孔桩自评报告standalone; self-contained; independent; self-governed;autocephalous; indie; absolute; unattached; substantiveX X X X X X X X X X X X X X X X工程(1#楼)人工挖孔墩基础验收自评报告施工单位:XXXXXXXXXXXXXXXX企业技术负责人:项目经理:日期:2010年月日目录一、工程概况:.......................................................二、桩基设计简介.....................................................三、施工及自评的规范和标准...........................................四、主要施工工艺:...................................................五、质量控制情况.....................................................1、钢筋工程.....................................................2、混凝土工程..................................................3、人工挖孔桩低应变试验:.......................................六、桩基子分部验收情况:.............................................1、现场施工情况:..............................................2、子分部工程质量验收情况:....................................七、质量自评情况.....................................................一、工程概况:本工程XXXXXXXXXXXXXXXX1#楼位于XXX区内普莲路西侧,南侧为二环路,西临颖川路。
桩基自评报告一、项目背景我参与的项目是城市地铁的桩基施工,该地铁是城市交通发展的重要组成部分,对城市基础设施建设具有重要意义。
桩基施工是整个项目的关键环节,直接决定着地铁线路的稳定性和安全性。
基于此,我深知本次桩基施工任务的重要性和责任感,因此在整个项目中严格按照工程要求进行施工,并对自己的工作进行了全面自评。
二、项目任务本次桩基施工任务是在已设好的项目工期基础上按时保质完成桩基施工工作。
具体任务包括确定施工方案、选择合适的施工设备、监测地质条件、挖掘桩基坑、进行桩基灌注等。
我作为项目负责人,需要协调施工队伍,确保各个环节的顺利进行,最终完成整个施工任务。
三、自评内容1.项目组织和管理针对本次桩基施工任务,我做了详细的工作计划和施工方案,明确了施工过程中的每一个环节和责任人,并对整个施工过程进行了有效管理。
我根据工程进度和质量要求,定期检查施工现场的情况,及时跟进问题处理,并向上级汇报工程进展情况。
同时,在项目工作中我能够与其他相关部门保持良好的沟通和协调,确保相关问题得到及时解决,保证施工工作的顺利进行。
2.施工质量控制在进行桩基施工过程中,我严格按照工程要求进行,对每一个施工环节进行了详细的检查和控制。
我对挖掘桩基坑的深度和尺寸进行了严格控制,确保了桩基尺寸和位置的准确。
在灌注桩基时,我采用了合适的灌注方法和灌注剂,保证了桩基的稳定性和强度。
同时,我对桩基的硬度和质量进行了检测,并对不合格的桩基进行了及时处理和修复,确保了施工质量的可控和可靠。
3.安全管理我深知桩基施工涉及到的安全风险,因此在项目进行中,我始终将安全管理放在首要位置。
我组织了安全培训,确保施工队伍明确和掌握安全要求和操作规程。
在施工现场,我不仅加强对施工人员的安全教育,还加强了施工现场的安全检查和安全防护。
我要求每一个施工人员严格按照安全操作规范进行工作,做到安全第一,确保项目的施工过程安全可控,没有发生任何事故。
四、自我评价通过对自己在桩基施工项目中的工作进行全面自评,我认为自己在项目组织和管理、施工质量控制以及安全管理等方面有很好的表现。
桩基础自评报告一、工程概况:本工程为衡阳市衡丰房地产开发有限公司开发的江山花苑16#楼工程。
结构类型为底框砖混结构,建筑层数为6+1层,建筑面积。
建筑总高度为。
42~62/A~G轴基础为人工挖孔灌注桩,灌注桩砼强度等级为C25。
本工程地基基础设计等级为丙级,建筑耐火等级二级,建筑使用年限为50年。
本工程由衡阳市经纬建筑设计有限公司设计;衡阳市建设工程监理有限公司监理;核工业衡阳第二地质工程勘察院勘察,湖南拓展建设工程有限公司承建。
二、报告依据:1、工程设计施工图纸;2、国家颁布的各设计、施工规范,各分部、分项工程验收标准。
3、建筑材料的各设计、施工及规范等有关技术标准;4、工程建设施工合同;三、建筑材料及保证资料核查:(一)桩基础子分部工程本工程人工挖孔桩共有28个。
桩基础为人工挖孔桩,桩端支承于中风化粉砂泥质岩,桩端入岩深度为一倍桩径,岩石承载力特征值为2800kpa。
1、建筑材料及保证资料核查:(1)、钢材:本桩基础子分部工程采用“涟钢、萍钢”提供的Ⅰ、Ⅱ级钢材,规格有:φ6、φ8、φ12、φ14、φ18钢材有出厂合格证5份,送检5组,经检测均合格。
(2)、水泥:水泥采用“金雷”牌复合硅酸盐水泥,水泥有出厂合格证1份,送检1组,检测结果合格。
(3)、岩石:岩石送检3组,经检测均合格。
(4)、Mu15砖:页岩砖送检1组, 检测结果均合格。
(5)、砼试块:留置C25标养砼试块共28组,送检28组,经检测均合格,评定合格。
桩径为900mm的桩19根,纵长筋和纵短筋(长度为长筋的三分之二)各为12φ14,螺旋箍筋为φ6@300,加密长度为1500mm;共留置C30标养砼试块19组,经检测均合格,评定合格。
桩径为1000 mm的桩9根,纵长筋和纵短筋(长度为长筋的三分之二)各为16φ18,螺旋箍筋为φ8@300,加密长度为1500 mm。
共留置C30标养砼试块9组,经检测均合格,评定合格。
2、主控项目与一般项目:(一)、江山花苑16#楼桩基础子分部工程由2个分项工程组成:1)钢筋笼工程为1个检验批;2)砼灌注桩工程为1个检验批;江山花苑16#楼桩基础子分部的两个分项工程主控项目全部合格,一般项目满足规范规定的要求。
幼儿园人工挖孔桩验收自评报告(定稿)第一篇:幼儿园人工挖孔桩验收自评报告(定稿)“水语华庭”二期三标段工程幼儿园人工挖孔桩基础及商业基坑槽验收自评报告编制人:段成建北城致远集团有限公司 2016年3月20日一、工程概况:1、本工程“水语华庭二期三标段”由1#楼、8-A、8-B#楼、地下车库、商业门面、幼儿园组成,建筑积共计5.2万平方米,建筑工程合理使用年限为50年,建筑物安全等级为二级;幼儿园及商业框架结构抗震等级为三级,抗震设防烈度为6度,桩基结构安全等级二级,地基基础设计等级为丙级,基础为人工挖孔桩及独立基础形式,上部结构形式为框架结构,幼儿园共计3层,高度为12.3m,建筑面积为1515.2㎡;商业为两层,高度10m,建筑面积为820㎡。
2、各方责任主体:1、建设单位:重庆市鸿程房地产发展公司○2、勘察单位:四川蜀西地质工程勘测院○3、设计单位:重庆建工集团股份有限公司设计研究院○4、监理单位:重庆兴隆建设工程监理有限公司○5、施工单位:北城致远集团有限公司○二、施工过程概述:幼儿园及商业轴线控制点由建设单位提供的重庆市勘测院控制成果表KC1112号点、KC1116号点,经复核后,我方根据其控制点放置控制线并外引打桩标记。
经甲方、监理、施工单位复核符合规范要求。
据场地岩土工程地质勘察报告和现场勘察,本工程场地整体基本相平,基底持力层为中风化泥岩或砂岩,根据地勘报告桩底无软弱土层,孔洞等不良地质状况,现场实际开挖后检查与地勘报告相符。
三、工程资料与施工同步进行,真实、可靠、齐全。
四、本次验收范围幼儿园人工挖孔桩共计23个人工挖孔桩,本次验收21个,分别为8#、9#、10#、11#、12#、13#、14#、15#、16#、20#、21#、22#、23#、24#、25#、26#、27#、28#、34#、35#、36#共计21个人工挖孔桩;独立基础1#、2#、3#、4#、5#、6#、7#、17#、18#、19#、29#、30#、31#共计13个独立基础。
人工挖孔桩自评报告一、项目背景人工挖孔桩是一种常见的施工方法,主要用于建筑、桥梁、路基等工程的基础施工中,通过挖孔、灌注混凝土等工艺步骤,将桩体固定在地下,以起到承重和增加地基承载能力的作用。
本次施工项目住宅小区的地基工程,需要人工挖孔桩来稳固地下结构。
二、自评过程1.项目筹备阶段在项目筹备阶段,我首先进行了详细的设计和方案制定。
通过对施工现场进行勘测,并结合设计要求和施工规范,确定了挖孔桩的具体位置、深度和数量,并编制了相应的施工方案。
在编制方案过程中,我充分考虑了施工条件、施工周期和人力资源等因素,确保了施工的可行性。
2.施工准备阶段在施工准备阶段,我负责采购施工所需的材料和设备,并进行了相应的质量检查和试验。
在选择材料和设备时,我注重了其质量和性能,确保其能够满足施工要求,并通过施工人员的培训和指导,提高施工操作的技术水平和质量意识。
3.施工执行阶段在施工执行阶段,我组织施工人员按照施工方案进行作业,并对施工进度和质量进行了严格检查和监督。
在挖孔过程中,我注重施工操作的规范和安全,确保施工人员的人身安全和施工质量。
同时,我也进行了现场的协调和沟通,保证施工进展和问题的及时解决。
4.施工收尾阶段在施工收尾阶段,我及时进行了施工记录和资料整理,并对施工过程中的不足和问题进行了总结和反思。
通过对施工过程和施工质量的评估,我发现了一些改进建议,并根据实际情况提出了相应的改进方案。
同时,我也对施工人员进行了表彰和奖励,以激励他们在今后的施工工作中更加努力和出色。
三、经验总结通过本次人工挖孔桩施工项目的自评,我认识到了自身的优点和不足。
首先,我在施工前期的筹备工作中,做到了科学规划和合理安排,确保了施工的顺利进行。
其次,在施工执行阶段,我注重施工操作的规范和安全,保证了施工进度和质量。
但是,在施工收尾阶段,我发现了一些不足之处,包括对施工过程的及时记录和总结不够充分,以及面对问题时的处理和解决能力有待提高。
桩基工程施工自评报告自评报告一、施工技术1.对于桩基工程的设计方案和施工图纸,我在施工前认真研读,并与设计人员进行充分沟通,确保对设计要求的充分理解。
2.施工过程中,我正确使用了各种桩机、振动锤等施工设备,并根据设计要求合理设置施工参数,确保施工质量。
3.我在施工过程中严格按照图纸和技术规范要求进行施工,确保桩基的凿井、灌注、钢筋设置等工序的准确无误。
4.在施工过程中,我严格控制施工的速度和深度,以确保施工质量的同时,尽量减少对周围环境和既有建筑物的影响。
5.我在施工过程中认真对待现场管理工作,保持施工现场的整洁有序,确保施工作业的安全和顺利进行。
二、质量管理1.在施工过程中,我对每一道工序进行了严格的质量控制,及时发现并纠正各种施工错误和不足,确保施工质量符合设计要求。
2.对于施工现场使用的各种材料,我认真检查其合格证明,确保其质量可靠,符合技术规范要求,并进行相应的记录和管理。
3.我组织了施工过程中的试验和检测工作,对灌注桩的强度、沉降等指标进行了监测,确保施工质量符合设计要求。
4.在施工结束后,我组织了验收工作,与设计人员和监理人员一起进行了现场验收,并确保整个工程验收合格。
三、安全管理1.我在施工现场严格遵守有关安全法规和操作规程,严格要求施工人员佩戴个人防护装备,并对各种施工设备进行定期的安全检查和维护。
2.我组织了施工人员的安全培训和交底工作,确保他们了解施工过程中的各种风险,并具备相应的应急处理能力。
3.我在施工现场设置了明显的安全标识,并合理设置施工区域,确保施工现场的安全和秩序。
4.在施工过程中,我及时了解天气变化和其他可能导致施工安全隐患的因素,并采取相应的措施进行预防和应对。
四、团队合作1.我与设计人员、监理人员、施工人员等各个部门及时沟通,协调施工过程中的各种问题,确保工程能够按计划顺利进行。
2.我注重团队的凝聚力和协作能力,鼓励施工人员之间相互合作和学习,提高整个团队的施工能力和质量水平。
人工挖孔桩自评报告一、工程概况本工程位于具体地点,总建筑面积为具体面积平方米。
人工挖孔桩基础工程作为本项目的重要组成部分,共设计具体数量根桩,桩径分别为桩径尺寸,桩身混凝土强度等级为强度等级。
二、施工依据1、本工程的设计图纸及相关技术文件。
2、《建筑地基基础工程施工质量验收规范》(GB 50202-2018)。
3、《建筑桩基技术规范》(JGJ 94-2008)。
4、工程地质勘察报告。
三、施工过程简述1、施工准备在施工前,我们对施工现场进行了平整和清理,设置了排水系统,确保施工场地无积水。
同时,对施工所需的材料、设备进行了检验和准备,保证其质量和性能符合要求。
2、桩位放线根据设计图纸,采用全站仪精确放出桩位,并设置了明显的标志。
在施工过程中,对桩位进行了多次复核,确保桩位的准确性。
3、挖孔施工挖孔过程中,严格按照施工方案进行操作。
采用人工分段开挖,每段开挖深度控制在具体深度以内,及时进行护壁施工。
护壁混凝土采用现场搅拌,保证了护壁的强度和稳定性。
在挖孔过程中,密切关注地质情况的变化,如遇异常情况,及时通知建设、设计、勘察等单位共同研究处理。
4、钢筋笼制作与安装钢筋笼在现场制作,严格按照设计要求进行配筋。
主筋采用焊接连接,焊接质量经检验符合要求。
钢筋笼安装时,采用吊车进行吊装,保证了钢筋笼的位置准确和垂直度。
5、混凝土浇筑混凝土采用商品混凝土,浇筑前对孔底进行了清理,排除孔底积水和杂物。
混凝土浇筑采用串筒下料,分层振捣,确保混凝土的密实度。
浇筑过程中,对混凝土的坍落度和试块进行了抽检,保证了混凝土的质量。
四、质量控制措施1、建立了质量管理体系,明确了各岗位的质量职责,加强了施工过程中的质量监督和检查。
2、对原材料进行了严格的检验和控制,确保使用的材料符合质量要求。
3、加强了施工工艺的控制,严格按照施工规范和操作规程进行施工。
4、对关键工序和重要部位进行了旁站监理,确保施工质量符合要求。
5、做好了施工记录和质量检验记录,做到有据可查。
引言:人工挖孔桩桩基自评报告的目的是对已完成的挖孔桩桩基工程进行自我评估和总结,以期完善施工流程、提高工程质量。
本报告将从5个方面对工程进行评估,包括土壤条件、桩基设计、施工设备、施工过程及施工质量。
通过对每个方面的详细阐述,我们将对本工程的优势和不足进行分析,并提出相应的改进意见。
概述:本报告评估的对象是一座人工挖孔桩桩基工程,该工程位于某建筑物地基中,共有50根挖孔桩。
工程采用的挖孔桩桩基技术是一种常见的地基加固方法,旨在增加建筑物地基的稳定性和承载能力。
正文内容:1.土壤条件1.1土层特征1.2土壤勘测报告分析1.3土壤力学参数的确定1.4土壤条件对桩基设计的影响1.5建议的改进方案2.桩基设计2.1设计标准和规范2.2桩径和桩长的确定2.3桩基布置方案2.4桩基荷载计算2.5结构设计和施工要求2.6建议的改进方案3.施工设备3.1主要设备概述3.2设备性能评估3.3设备使用与维护情况3.4施工设备在工程中的作用3.5建议的改进方案4.施工过程4.1施工准备工作4.2桩基施工工艺4.3桩基施工中的质量控制4.4施工中遇到的问题及解决方案4.5施工现场管理4.6建议的改进方案5.1施工质量评估标准5.2施工工艺和质量控制措施的有效性5.3施工质量验收情况5.4施工质量问题的处理5.5安全和环境保护措施5.6建议的改进方案总结:本报告为人工挖孔桩桩基工程的自评报告,旨在汇总经验教训,指导今后类似工程的施工过程,并提出改进和提高施工质量的建议。
希望本报告能为类似工程的实施提供一定的参考和指导。
人工挖孔桩桩基自评报告引言概述:人工挖孔桩是一种常用的桩基施工方法,其施工质量直接影响着工程的安全和稳定性。
本文将对人工挖孔桩桩基的施工质量进行自我评估,并从施工工艺、施工管理、质量控制等方面进行详细的分析和阐述。
正文内容:一、施工工艺(1)现场勘测:对土层性质、地下水位等进行详细调查和分析。
(2)施工方案制定:根据勘测结果,编制详细的施工方案,包括挖孔参数、施工序列等。
人工挖孔桩自评报告人工挖孔桩自评报告一、引言人工挖孔桩是一种常见的基础工程施工方法,用于各类建造结构的基础加固和承载能力提升。
本文档旨在对人工挖孔桩施工过程进行自我评估,总结经验教训,提供改进措施,以确保施工质量和安全性。
二、项目背景描述人工挖孔桩项目的具体背景,包括项目名称、地理位置、项目规模、所用设备和材料等。
三、项目管理1. 项目计划详细描述人工挖孔桩项目的计划步骤,包括前期准备工作、施工阶段和收尾工作。
2. 设备和材料管理介绍项目中所使用的设备和材料,包括挖孔机、施工工具、支撑材料等,并对其采购、检验、存放和使用进行管理措施的描述。
3. 人员管理阐述项目中所涉及的各类人员,包括项目经理、技术人员、施工人员等的职责分工和管理措施。
四、施工过程1. 施工准备描述人工挖孔桩施工前的准备工作,包括勘察、设计、测量、标志等的具体步骤和要求。
2. 挖孔施工详细介绍人工挖孔桩的施工过程,包括挖孔机的使用、挖孔的方法和技术要求等。
3. 支护说明挖孔过程中的支护工作,包括支撑材料的选择和安装方法,对支护的稳定性和安全性进行评估。
4. 注浆灌注描述挖孔后的注浆灌注工作,包括注浆材料的选择、注浆方法和注浆质量的控制等。
五、质量控制1. 安全措施详细人工挖孔桩施工中的安全措施,包括人员防护、施工现场管理和危(wei)险源控制等。
2. 质量检验介绍人工挖孔桩的质量检验方法,包括孔径、孔深、孔壁坚固度、注浆质量等的检测标准和方法。
3. 质量评估根据实际施工情况对人工挖孔桩的质量进行评估,总结浮现的问题和改进措施。
六、总结与改进根据实际施工情况,总结人工挖孔桩项目的优点和不足,提出改进措施和建议,以提高施工质量和效率。
七、附件1. 项目计划表2. 设备和材料清单3. 支护材料安装示意图4. 注浆质量检测记录表八、法律名词及注释1. 基础工程施工管理条例:指国家对基础工程施工管理行为进行规范的法律法规。
2. 安全生产法:指用于保障人们生命安全和身体健康、维护公共安全的法律法规。
人工挖孔桩桩基自评报告关键信息项1、工程名称:____________________________2、工程地点:____________________________3、建设单位:____________________________4、勘察单位:____________________________5、设计单位:____________________________6、监理单位:____________________________7、施工单位:____________________________8、桩型:____________________________9、桩数:____________________________10、桩径:____________________________11、桩长:____________________________12、混凝土强度等级:____________________________13、施工起止日期:____________________________ 11 工程概况111 本工程位于具体地点,建筑结构形式为结构形式,基础采用人工挖孔桩基础。
112 人工挖孔桩设计参数如下:桩型:桩型详情桩数:共具体数量根桩径:桩径范围桩长:桩长范围混凝土强度等级:具体等级12 施工依据121 工程地质勘察报告。
122 设计施工图纸及相关设计变更文件。
123 《建筑桩基技术规范》(JGJ 94-2008)。
124 《建筑地基基础工程施工质量验收规范》(GB 50202-2018)。
125 相关的施工方案及技术交底。
13 施工过程简述131 施工准备组建了项目经理部,配备了专业技术人员和施工队伍。
进行了技术交底和安全交底,确保施工人员熟悉施工工艺和安全要求。
施工材料、机械设备等准备就绪,并经检验合格。
132 挖孔施工按照设计要求和施工方案进行挖孔作业,采取分段开挖、分段护壁的方法。
山语听溪5#-1地块(南段)(1区、2区、3区)
桩基础子分部工程
验
收
自
评
报
告
厦门市同安区第一建筑工程公司
2014年11月28日
人工挖孔桩自评报告
一、工程概况
工程名称:山语听溪5#-1地块(南段)
建设单位:厦门古龙温泉山庄开发有限公司
勘察单位:福建省地质工程研究院
设计单位:厦门合道工程设计集团有限公司
监理单位:郑州中兴工程监理有限公司
试验单位:厦门市工程检测中心有限公司
施工单位:厦门市同安区第一建筑工程公司
本工程位于同安区汀溪镇隘头村,工程总建筑面积44235.301㎡,地下室建筑面积10896.473m²,为框架、框剪结构。
基础为筏板结合桩基础,人工挖孔桩直径1000mm及1200mm,砼强度设计等级为C35,进入持力层为中风化花岗岩不小于500mm或碎裂状强风化花岗岩不少于1000mm,桩端持力层单桩竖向抗压极限承载力特征值,直径1000mm 为4500KN,单桩竖向抗压极限承载力标准值9000KN,直径1200mm单桩竖向抗压极限承载力特征值为6000KN,单桩竖向抗压极限承载力标准值为12000KN;单桩竖向抗拔极限承载力特征值直径1000mm为850KN,单桩竖向抗拔极限承载力标准值1700KN,直径1200mm单桩竖向抗拔极限承载力特征值为1000KN,单桩竖向抗拔极限承载力标准值为
2000KN。
我司已完成○1、○2、○3区人工挖孔桩工作,共完成工程桩36根,施工过程中严格执行国家现行有关工程质量、安全、文明施工等各项
法规,无安全事故发生。
通过桩基低应变法检测、钻孔取芯法以及静载检测表明工程质量全部达到设计要求。
三、施工情况
地下室○1、○2、○3区人工挖孔桩子分部工程自2014年5月20日开工,至2014年9月6日完工。
按图纸设计要求及国家有关规定、规范,对本工程质量进行控制,从基础标高到轴线定位放线,都严格按图施工,对本工程的所有材料都进行检验,并有材质报告,所有施工程序都是按规范执行。
桩基成孔开挖、钢筋、砼工程都实行了双控、双关的形式,在监理工程师的监督下,完成了基础人工挖孔桩部分。
四、监理情况
该工程项目监理机构在开工前编制详细的监理规划及实施细则,设立项目总监及专业监理工程师,在施工过程中,建立监理例会制度、监理抽测制度、监理检验验收制度、总监巡查制度及现场旁站制度。
在“三大控制”“两管理”“一协调”方向,实行事前控制、事中检查事后验收相结合,严格合同管理、资料管理,要求各负责主体责任到人,认真履行各自职责和义务。
五、施工安全情况
本工程严格执行了“安全第一、预防为主”的安全方针及行业、地方的安全法规及政策,坚持和完善了各项安全管理制度,设置了专职安全员,整个施工过程,无任何安全事故发生。
六、质量控制资料统计表
七、工程检验及验收情况
本次验收地下室○1、○2、○3区人工挖孔桩,共计36根,极限承载力均能够满足设计要求。
所进材料均有出厂合格证,钢材:厦门众达,材质合格证3份,检验报告为3份;砼试块检验报告为36份。
均符合设计及规范要求;桩基施工测量放线4份,桩基定位测量检查记录7份,桩位最大偏差35mm(32#桩),最小偏差11mm(25#桩)。
按照规范及设计要求对桩身质量进行低应变检测,检测数量为100%,共检测桩36根,全部为Ⅰ类桩(详见XJJR/低应变/(2014)第376号J1),完整性良好,桩身垂直度符合规范要求,混凝土抗压强度满足设计要求。
根据人工挖孔桩选桩达成的一致意见,确定以下12根人工挖孔桩为抽芯检测对象:1#、11#、21#、31#、35#、41#、44#、48#、51#、61#、71#、75#。
抽取26#、68#、82#桩作为抗压试验检测对象;抽取29#、54#、79#桩作为抗拔试验检测对象。
目前12根人工挖孔桩抽芯检测已全部完成,均为Ⅰ类桩(详见XJJR/钻芯/(2014)第090号J1),桩身砼芯样试件抗压强度代表值均满足砼设计强度等级要求,检测桩长与委托桩长基本一致,桩底无沉渣。
抗压试验已全部完成,。
综上所述,本工程质量符合设计要求,施工过程中做到了生产安
全,施工文明,我公司认为本工程质量合格,请与会人员通过验收。
单位技术负责人:
项目经理:
厦门市同安区第一建筑工程公司
2O14年11月30日。
