XX市XX中心校及开十中整体搬迁项目(中小学男生宿舍、中学教学楼、综合楼)施工组织设计编制:审核:编制单位:编制日期:2016年11月7日目录第一章工程概况及特点 (1)第一节、一般情况说明 (1)第二节、工程设计概况 (1)第三节、施工条件 (2)第二章施工部署 (2)第一节、质量目标 (2)第二节、安全目标 (2)第三节、工期目标 (2)第四节、组织管理机构 (2)第三章施工准备 (4)第一节、技术准备 (4)第二节、物资准备 (4)第三节、劳动力组织准备 (5)第四节、施工区段的划分 (5)第五节、现场平面布置 (5)第六节、施工用电及用水 (6)第七节、施工机械设备 (6)第八节、地下管线及周边设施防护加固措施 (6)第四章施工进度计划和各阶段进度的保证措施及违约责任 (7)第五章劳动力和材料投入计划及其保证措施 (10)第一节、劳动力投入计划及保证措施 (10)第二节、材料投入计划及保证措施 (10)第六章机械设备投入计划及检测设备 (12)第七章关键技术、工艺及项目实施的重、难点和解决方案 (13)第一节、施工人员配备 (13)第二节、总施工顺序 (13)第三节、测量放线 (13)第四节、架子工程 (15)第五节、基础工程 (15)第八章模板工程施工方法 (24)第一节、支模系统用料 (24)第二节、支模的质量要求 (24)第三节、模板体系的技术措施 (24)第四节、模板拆除 (25)第九章钢筋工程施工方法 (26)第十章砼工程施工方法 (30)第十一章砌体工程 (37)第十二章装饰、装修工程 (38)第十三章屋面施工 (45)第十四章水、电、暖卫工程 (47)第十五章工期保证措施及施工进度表 (48)第一节、工期控制 (48)第二节、工期保证措施 (48)第十六章质量保证措施与承诺 (49)第一节、质量目标及管理方法 (49)第二节、质保组织机构 (49)第三节、劳动力组织 (50)第四节、质量保证制度 (50)第五节、其他注意事项 (52)第六节、产品保护措施 (53)第八节、主要项目质量保证措施 (55)第九节、结构工程质量优良措施 (57)第十节、装修工程质量保证措施 (61)第十一节、防水工程质量保证措施 (64)第十二节、质量保证体系 (65)第十七章安全保证措施 (66)第十八章安全文明措施 (70)第一节、现场安全管理体系及管理办法 (70)第二节、施工现场消防保卫管理措施 (71)第三节、施工机械设备安全管理措施 (72)第四节、场容管理 (73)第五节、成品保护措施 (73)第六节、施工安全用电管理措施 (74)第七节、材料管理措施 (75)第八节、现场环保措施 (75)第九节、工地环卫措施 (76)第十节、其它 (76)第十九章新技术应用 (78)第二十章成本管理与成本控制措施 (79)附表一:拟投入本项目的主要施工设备表 (80)附表二:拟配备本项目的试验和检测仪器设备表 (81)附表三:劳动力计划表 (82)附表四:计划开、竣工日期和施工施工进度网络图 (83)附表五:施工总平面图 (84)附表六:临时用地表 (85)第一章工程概况及特点第一节、一般情况说明1、工程名称:2、工程所处的地理位置:。
设计说明书第一章工程概况和施工条件1.1工程概况本工程为某中学教学楼,为四层整体现浇钢筋混凝土结构建筑。
建筑面积为8640m2,平面形状为“一”字形,长114m,宽19m,高16.32m。
1.2施工条件施工中需要的电力,给水均可以从已有的电路,水网中引出。
交通较为方便。
工地西侧约有50m处有市政公路南北两侧通过。
施工中所用的主要建筑材料与构件等均可经该公路直接运往工地,由于工地距施工单位基地不远,在工地可以不考虑工人的临时住房和食堂。
第二章施工部署2.1组织准备组建项目经理部,结合本工程特点,对现场管理人员进行进场培训,明确职责,制定施工队伍进场作业计划,对施工队伍专业班组进行岗前培训,做好后勤工作,并组织施工队伍做好进场准备,使队伍有序进场。
2.2现场准备1.按照现场地形地势与周围已有的排水设施确定排水坡向,进行场地平整。
2.严格按照省级文明工地标准要求,依据平面布置图搭设临时办公用房、临时水电系统设施等临建,施工现场临时道路、地面均做硬化处理,路旁两侧设置砖砌排水沟与集水坑。
在搅拌站附近设置沉淀池,将沉淀后的水排入场内排水管内。
2.3技术、物资准备(1)进场后做好施工测量放线与有关资料的接收和施工准备工作,详细复核红线桩和水准点,布设现场临时用电线路,临时用水管线和其它的临时设施。
(2)熟悉和会审施工图纸,组织工程技术人员认真学习施工图纸,摸清设计意图,编制施工预算,进一步完善本工程的施工组织设计,编制各分项施工方案和关键部位的施工方法。
2.4物资、机具准备(1)制定各项材料、构配件加工、订货计划,签订施工协议与施工合同;根据公司程序文件SEMP0601(《分供货方评价程序》)进行分供方评价,最后与合格分供方签订合同。
(2)施工中计划投入的施工机械包括挖掘机、装载机、自卸汽车、混凝土搅拌机、钢筋切断机、钢筋弯曲机、钢筋对焊机、打夯机等与施工中所需的各种中小型机具、设备均齐备完好,进场前全面检测、保养,按计划与时进场到位,同时与时进行混凝土、砂浆配合比设计和各种原材料的检验和度量工作。

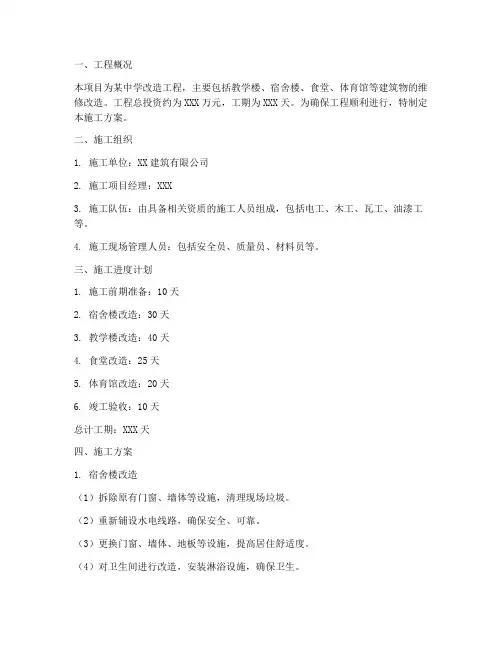

一、工程概况本项目为某中学改造工程,主要包括教学楼、宿舍楼、食堂、体育馆等建筑物的维修改造。
工程总投资约为XXX万元,工期为XXX天。
为确保工程顺利进行,特制定本施工方案。
二、施工组织1. 施工单位:XX建筑有限公司2. 施工项目经理:XXX3. 施工队伍:由具备相关资质的施工人员组成,包括电工、木工、瓦工、油漆工等。
4. 施工现场管理人员:包括安全员、质量员、材料员等。
三、施工进度计划1. 施工前期准备:10天2. 宿舍楼改造:30天3. 教学楼改造:40天4. 食堂改造:25天5. 体育馆改造:20天6. 竣工验收:10天总计工期:XXX天四、施工方案1. 宿舍楼改造(1)拆除原有门窗、墙体等设施,清理现场垃圾。
(2)重新铺设水电线路,确保安全、可靠。
(3)更换门窗、墙体、地板等设施,提高居住舒适度。
(4)对卫生间进行改造,安装淋浴设施,确保卫生。
2. 教学楼改造(1)拆除原有门窗、墙体等设施,清理现场垃圾。
(2)重新铺设水电线路,确保安全、可靠。
(3)更换门窗、墙体、地板等设施,提高教学环境。
(4)对教室进行装修,安装多媒体设备,满足现代化教学需求。
3. 食堂改造(1)拆除原有设备、设施,清理现场垃圾。
(2)重新铺设水电线路,确保安全、可靠。
(3)更换厨房设备、餐具等,提高食品安全。
(4)对食堂进行装修,提升就餐环境。
4. 体育馆改造(1)拆除原有设施,清理现场垃圾。
(2)重新铺设水电线路,确保安全、可靠。
(3)更换运动器材、场地设施,满足体育活动需求。
(4)对体育馆进行装修,提升运动环境。
五、质量控制1. 严格按照国家相关标准和规范进行施工。
2. 施工过程中,加强现场巡查,确保施工质量。
3. 对施工过程中出现的问题,及时整改,确保工程顺利进行。
4. 施工完成后,组织验收,确保工程质量符合要求。
六、安全措施1. 加强施工现场安全管理,确保施工人员生命财产安全。
2. 施工过程中,严格遵守操作规程,杜绝违章作业。
某中学综合教学楼施工组织方案
一、项目背景
某中学计划新建一座综合教学楼,用于提供更好的教学和学习环境。
为了顺利完成这一项目,需要制定一个合理的施工组织方案。
二、施工组织方案概述
2.1 工程概况
•项目名称:某中学综合教学楼建设项目
•项目地点:某中学校园内
•建设内容:综合教学楼一栋
•施工规模:地上五层,地下一层
•施工周期:预计6个月
2.2 施工组织原则
•安全第一
•质量第一
•进度第一
2.3 施工组织目标
•按时完成综合教学楼建设项目
•保障施工安全和质量
三、施工组织方案
3.1 施工队伍组织
•成立施工总指挥部,负责项目的整体管理
•细分工程部门,如土建工程、设备安装等
3.2 施工计划
•制定详细的施工进度计划,包括各阶段工作内容和时间节点
•定期召开施工进度会议,及时调整施工计划
3.3 安全保障
•设立安全监管部门,负责施工现场安全管理
•实施安全教育培训,确保施工人员的安全意识
四、施工流程
1.土建工程施工
–地基处理
–主体结构施工
–外墙装修
2.设备安装
–电气设备安装
–水暖设备安装
3.室内装修
–教室装修
–走廊装修
五、质量控制
•设立质量监督部门,严格执行施工规范
•进行质量验收,确保符合相关标准
六、工程后勤保障
•提供施工人员的生活保障,如餐饮、住宿等
•定期对施工设备进行检修维护
七、总结
本文档对某中学综合教学楼施工组织方案进行了详细介绍,通过科学合理的施工组织方案,有望顺利完成建设项目,为学校提供更好的教学条件。

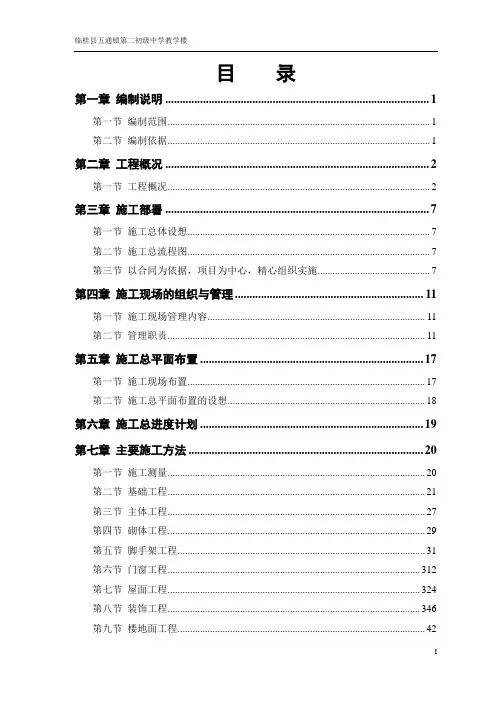

目录第一章编制说明 (1)第一节编制范围 (1)第二节编制依据 (1)第二章工程概况 (2)第一节工程概况 (2)第三章施工部署 (7)第一节施工总体设想 (7)第二节施工总流程图 (7)第三节以合同为依据,项目为中心,精心组织实施 (7)第四章施工现场的组织与管理 (11)第一节施工现场管理内容 (11)第二节管理职责 (11)第五章施工总平面布置 (17)第一节施工现场布置 (17)第二节施工总平面布置的设想 (18)第六章施工总进度计划 (19)第七章主要施工方法 (20)第一节施工测量 (20)第二节基础工程 (21)第三节主体工程 (27)第四节砌体工程 (29)第五节脚手架工程 (31)第六节门窗工程 (312)第七节屋面工程 (324)第八节装饰工程 (346)第九节楼地面工程 (42)第十节安装工程 (46)第十一节给排水工程 (46)第十二节电气工程 (48)第八章主要施工机械及材料进厂计划 (50)第一节主要材料进场计划 (50)第二节主要施工机械进厂计划 (50)第九章劳动力配备计划 (51)第十章确保工程的质量保证措施 (52)第一节保证工程质量的具体措施 (52)第二节质量保证的技术组织措施 (59)第三节质量控制方面的保证措施 (61)第四节组织管理方面的保证措施 (61)第五节质量管理流程图 (62)第六节质量体系 (62)第十一章确保工程的质量通病防治措施 (659)第一节对施工缝渗漏水的预防 (659)第二节对变形缝渗水的预防 (659)第三节对防水层空鼓、裂缝的预防 (659)第四节对主体工程主要渗漏部位的预防 (64)第五节对地面面层不规则裂缝的预防 (65)第六节对地面空鼓的预防 (65)第七节对水泥踢脚板空鼓、裂缝的预防 (66)第八节对地漏地面倒泛水的预防 (66)第九节对门、窗关闭渗水的预防 (66)第十节对砖墙、砼基层抹灰空鼓、裂缝的预防 (67)第十一节对纸筋灰抹灰面起泡、开花、有抹纹的预防 (68)第十二节对混凝土顶板抹灰空鼓、裂缝的预防 (68)第十三节对外墙面砖空鼓、脱落的预防 (69)第十四节对山墙、女儿墙部位漏水的预防 (69)第十五节安装质量通病及防治措施 (70)第十二章确保桂林市“安全标准化工地”技术组织措施 (768)第一节突发事件应急措施 (768)第二节安全施工过程控制措施 (768)第三节安全管理内容 (75)第四节安全保证体系和现场安全管理流程图 (77)第五节施工安全 (77)第十三章确保工期的技术组织措施 (79)第一节组织保证 (79)第二节质量保证 (79)第三节施工工期保证计划 (79)第四节经济手段保证 (80)第五节作风保证 (80)第六节新技术保证 (81)第七节准备保证 (81)第八节准备工作保证 (81)第十四章争创桂林市“文明现场标准化工地”,确保文明施工、环保的技术组织措施 (82)第一节文明施工目标 (82)第二节组织管理措施 (82)第三节现场文明标化管理网络 (82)第四节环境保护措施 (84)第十五章承包管理、协调、配合施工措施 (85)第一节承包管理模式 (85)第二节与业主的配合、协调措施 (85)第三节对设计院、监理单位的协调配合措施 (85)第四节对电梯、动力、通讯等专业安装单位的协调配合管理 (86)第五节与周边环境的协调措施 (87)第十六章季节性施工技术组织措施季节性施工技术组织措施 (88)第一节总体要求 (88)第二节雨季施工技术措施 (88)第三节冬季施工技术措施 (88)第四节夜间施工技术措施 (89)第十七章新技术、新材料、新工艺的应用 (90)第一章编制说明第一节编制范围1、临桂县五通镇第二初级中学教学楼工程基础及上部结构工程、室内外墙面装修。

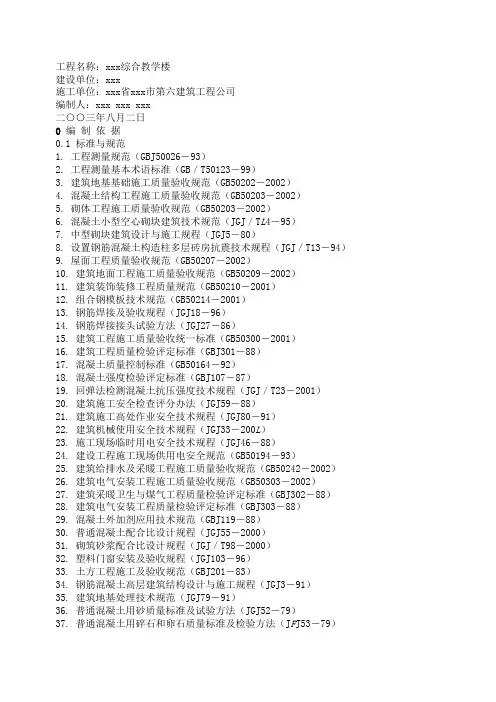

工程名称:xxx综合教学楼建设单位:xxx施工单位:xxx省xxx市第六建筑工程公司编制人:xxx xxx xxx二○○三年八月二日0 编制依据0.1 标准与规范1. 工程测量规范(GBJ50026-93)2. 工程测量基本术语标准(GB/T50123-99)3. 建筑地基基础施工质量验收规范(GB50202-2002)4. 混凝土结构工程施工质量验收规范(GB50203-2002)5. 砌体工程施工质量验收规范(GB50203-2002)6. 混凝土小型空心砌块建筑技术规范(JGJ/T L4-95)7. 中型砌块建筑设计与施工规程(JGJ5-80)8. 设置钢筋混凝土构造柱多层砖房抗震技术规程(JGJ/T13-94)9. 屋面工程质量验收规范(GB50207-2002)10. 建筑地面工程施工质量验收规范(GB50209-2002)11. 建筑装饰装修工程质量规范(GB50210-2001)12. 组合钢模板技术规范(GB50214-2001)13. 钢筋焊接及验收规程(JGJ18-96)14. 钢筋焊接接头试验方法(JGJ27-86)15. 建筑工程施工质量验收统一标准(GB50300-2001)16. 建筑工程质量检验评定标准(GBJ301-88)17. 混凝土质量控制标准(GB50164-92)18. 混凝土强度检验评定标准(GBJ107-87)19. 回弹法检测混凝土抗压强度技术规程(JGJ/T23-2001)20. 建筑施工安全检查评分办法(JGJ59-88)21. 建筑施工高处作业安全技术规程(JGJ80-91)22. 建筑机械使用安全技术规程(JGJ33-200L)23. 施工现场临时用电安全技术规程(JGJ46-88)24. 建设工程施工现场供用电安全规范(GB50194-93)25. 建筑给排水及采暖工程施工质量验收规范(GB50242-2002)26. 建筑电气安装工程施工质量验收规范(GB50303-2002)27. 建筑采暖卫生与煤气工程质量检验评定标准(GBJ302-88)28. 建筑电气安装工程质量检验评定标准(GBJ303-88)29. 混凝土外加剂应用技术规范(GBJ119-88)30. 普通混凝土配合比设计规程(JGJ55-2000)31. 砌筑砂浆配合比设计规程(JGJ/T98-2000)32. 塑料门窗安装及验收规程(JGJ103-96)33. 土方工程施工及验收规范(GBJ201-83)34. 钢筋混凝土高层建筑结构设计与施工规程(JGJ3-91)35. 建筑地基处理技术规范(JGJ79-91)36. 普通混凝土用砂质量标准及试验方法(JGJ52-79)37. 普通混凝土用碎石和卵石质量标准及检验方法(J F J53-79)38. 混凝土拌合用水标准(JGJ63-89)39. 碳结构钢(GB700-88)40、钢筋混凝土用钢筋(GB1499-91)41. 硅酸盐水泥、普通硅酸盐水泥(GB175-92)42. 水泥砂浆强度检验方法(GB L77-85)43. 普通混凝土力学性能试验方法(GBJ81-85)44. 低碳热扎圆盘条(GB701-92)45. 住宅装饰装修工程施工规范(GB50327-2001)46. 砌体工程现场检测技术标准(GB50315-2000)47. 建设工程文件归档整理规范(GB/T50328-2001)48. 多孔砖砌体结构技术规范49. 建筑工程项目管理规范(GB/T50326)50. 外墙饰面砖工程施工及验收规程(JGJ126-2002)51. 建筑施工门式钢管脚手架安全技术规范(JGJ128-2000)52. 建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)53. 民用建筑工程室内外环境污染控制规范(GB50325 2001)54. 民用建筑节能设计标准实施细则(DB23T/120-2000)55. 电气装置安装工程接地装置施工及验收规范(GB50169-92)56. 电气装置安装工程盘、柜及二次回路线施工及验收规范(GB50171-92)57. 电气装置安装1kV 以下配线工程施工及验收规范(GB50528-96)58. 强制性标准(房屋建筑部分)0.2 与之相关的文件1. 招标文件2. 施工蓝图3. 本施工组织设计中的所有技术参数出自土建工程工具书1 工程概况1.1 宁安一中综合教学楼位于xxx院内,东临通江路,南与木材公司毗邻,该工程为U 型建筑,东西长85.93m,南北长 71.04m,总建筑面积为13320.5m2,建筑高度分别为26.40m(框架)、17.70m (砌体)。

课程设计中文题目: 南宁市心圩中学教学综合楼施工组织设计第一章工程概况 (4)第二章主要施工办法 (5)2.1施工准备: (5)2.2 确定各施工过程和施工顺序: (5)2.2.1 主要施工工序: (5)2.2.2 施工过程的顺序流程图如下: (5)2.3 分部分项尤其是主要施工过程的施工办法: (6)2.3.1 基础工程 (6)2.3.2 砌体工程 (6)2.3.3 构造柱、圈梁、板、楼梯等现浇混凝土工程: (6)2.3.4 屋面: (7)2.3.5 门窗: (7)2.3.6 装饰: (7)2.3.7 楼地面: (8)2.3.8 水暖: (8)2.3.9 电气: (8)2.4 雨季施工措施: (8)第三章项目经理部及劳动力配置计划 (10)3.1 项目经理部组成情况: (10)3.2 分部、分项工程所需工种类别和级别: (10)3.3 分阶段施工计划投入劳动力人数: (11)第四章主要施工机械、设备供应计划 (13)第五章确保工程质量的技术组织措施 (14)5.1 质量管理体系: (14)5.2 制度保证体系: (14)5.3 施工措施 (16)5.3.1 砌体工程: (16)5.3.2 混凝土工程: (16)5.3.3 装饰工程: (17)5.3.4 屋面工程: (18)5.3.5 室内给排水采暖工程: (18)5.3.6 电气安装工程: (19)5.4分部分项分阶段验收步骤及办法: (21)5.5 完成质量目标奖惩办法: (21)第六章确保安全文明施工的技术组织措施 (23)6.1 安全管理组织: (23)6.2 专职安全管理人员: (23)6.3 已具备的安全设施或准备配置的安全措施: (23)6.4 安全防护措施(土方、地基、用电、外架外网等) (23)6.4.1土方开挖: (23)6.4.2 用电防护: (24)6.4.3 外架外网防护: (24)6.4.4 “三宝”、“四口”防护: (24)6.4.5 施工场地整体防护: (24)6.4.6 模板工程: (24)6.4.7 塔吊 (24)6.4.8 砼搅拌机及砂浆机 (25)6.4.9 平刨 (25)6.4.10 圆盘锯 (25)6.4.11 钢筋机械 (25)6.5 大中型施工机械管理: (25)6.6 文明施工技术组织措施: (26)6.6.1 具体措施: (26)6.6.2 场容场貌管理: (27)6.6.3 施工现场使用机械管理: (27)6.6.4 现场生活卫生管理: (27)6.6.5 料具和构配件的存放管理: (28)6.6.6 施工垃圾清运及卫生防疫: (28)6.6.7 消防与安全管理: (28)6.6.8 现场保卫和治安综合治理: (29)6.6.9 成品保护: (29)6.7 安全文明施工责任目标奖惩措施: (30)第七章确保工期的技术组织措施 (31)7.1 编制各施工节点、月、旬作业计划,定期落实计划实施: (31)7.2 交叉流水施工作业: (31)7.3 合理调配机械、材料、劳动力: (31)第八章工期进度图 (32)8.1 施工过程项目计划: (32)8.2 编制合理的施工顺序: (32)8.3 工序合理搭接: (32)第九章施工总平面现场布置图 (33)第十章如何做好一个项目经理 (33)第一章工程概况工程名称:南宁市心圩中学教学综合楼工程建设单位:南宁市房宇房地产开发有限责任公司设计单位:南宁市第一建筑设计有限公司监理单位:南宁市第二工程建设监理公司施工单位:南宁市恒志建筑安装工程公司该工程为六层现浇混凝土框架结构,建筑占地面积56396平方米,总建筑面积3068.32平方米,建筑物总长度46.5米。
中学教学楼施工组织设计一、工程概况二、施工组织原则1.安全第一原则:严格按照国家相关规定和标准,采取有效措施确保工地安全,防止事故发生。
2.质量第一原则:严格把关施工工艺和材料的质量,做到合格出厂、合格验收。
3.进度第一原则:合理制定施工进度计划,确保项目按时完工。
4.经济效益原则:合理控制项目造价,提高施工效率,降低成本。
三、施工组织机构及职责分工1.项目经理:负责整个项目的组织、协调、管理工作,制定施工方案和进度计划。
2.施工总监:负责施工现场管理,监督施工进度和施工质量。
4.安全员:负责工地安全管理和安全培训。
5.现场施工人员:按照施工计划,负责具体施工工作。
四、施工进度计划根据工程量和工期,制定如下施工进度计划:1.基础工程(2个月):a.地基处理:对教学楼地基进行清理和加固处理。
b.土方工程:挖土、回填、夯实等。
c.地下管道的安装。
2.主体结构(6个月):a.桩基施工。
b.土石方工程。
c.混凝土结构施工。
d.钢结构施工(如有)。
3.装饰装修(2个月):a.内外墙面处理。
b.室内装修:地板、墙壁、天花板等。
c.门窗安装。
4.管道设施安装(2个月):a.综合管道(水、电、暖气、通风等)的安装。
b.消防管道的安装。
5.竣工验收(完成其他工序的前提下)。
五、质量安全措施1.质量控制:进行施工前、中、后的工艺检查,确保合格出厂、合格验收。
2.安全管理:建立健全安全制度,加强安全培训,指派专人负责安全工作。
六、环境保护措施1.建立施工垃圾分类收集体系,确保垃圾分类、减量化处理。
2.降低施工噪音对周围环境的影响,合理安排施工时间。
七、经济措施1.合理采购材料,保证质量的同时,降低成本。
2.提高施工效率,尝试采用新技术和新工法,缩短工期。
八、总结以上是中学教学楼施工组织设计的基本内容,通过合理的施工组织和严格的质量安全控制,确保项目按时、高质量完成,为学生提供一个良好的学习环境。
最终达到经济效益和社会效益的双赢。
某中学建设工程施工方案一、项目概况某中学建设工程总用地面积为XXX㎡,总建筑面积为XXX㎡。
主要包括教学楼、实验楼、办公楼、图书馆、学生宿舍、食堂等建筑物。
工程总投资为XXX万元,计划工期为XXX个月。
本方案旨在科学合理地安排施工流程,确保工程质量和工期进度。
二、施工组织1. 组织机构为保证工程施工的顺利进行,将成立施工总指挥部,由总指挥负责全面协调和统筹工程施工的各项工作。
指挥部设施工管理部、质量管理部、安全消防部、物资管理部等职能部门,各部门负责人将直接向总指挥汇报工作。
2. 人员配备施工总指挥部将配备工程经理、项目经理、安全主任、质量工程师、材料员、机械管理员、现场监理员等专业人员。
所有工作人员将进行严格的专业培训,确保施工中的各项工作符合相关规定和标准。
三、施工准备1. 地面准备在开工前,将对建设工地进行清理和整理,确保施工场地的平整和整洁。
同时,对场地周边道路进行改造,确保运输车辆的顺利通行。
2. 材料准备在进场施工前,将做好各类材料的储备工作,确保工程所需的各种材料、设备和机具能及时到位。
对于大型设备和机械,将安排专人进行运输和组装。
3. 劳动力准备在施工初期,将招聘足够数量的合格工人,确保能满足施工需要。
同时,对工人进行专业技能培训,提高施工操作水平和安全意识。
四、施工方案1. 教学楼教学楼是整个校园的核心建筑,其施工质量和进度将直接影响到整个项目的顺利进行。
故在施工期间,将采取以下措施:(1)优先施工:将优先安排材料和人力资源进行教学楼的基础和主体结构施工,确保教学楼的主体工程能在规定工期内完成。
(2)安全防护:对教学楼周边施工区域进行合理划分,设置防护设施和警示标志,确保施工过程中的安全。
2. 实验楼实验楼作为学生实验与科研的重要场所,其施工质量和安全问题需要特别重视。
在施工期间,将加强材料的质量控制和安全防护,确保实验楼的施工质量和安全。
3. 学生宿舍学生宿舍的施工质量和环境卫生直接关系到学生的居住品质和身心健康。
一、工程概况本项目为某学校教学楼主体工程,总建筑面积为15000平方米,建筑层数为6层,其中地上5层,地下1层。
教学楼主体结构采用钢筋混凝土框架结构,基础形式为独立基础,抗震设防等级为6度。
二、施工组织1. 施工队伍本项目由具有丰富施工经验的施工队伍承担,施工队伍人员配备齐全,具备较强的施工能力。
2. 施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
三、施工工艺及质量控制1. 施工工艺(1)土方开挖:采用机械开挖,人工配合,确保土方开挖质量。
(2)基础施工:采用独立基础,基础混凝土采用C30,采用商品混凝土,确保混凝土质量。
(3)主体结构施工:采用钢筋混凝土框架结构,柱、梁、板采用C30混凝土,钢筋采用HRB400级,确保主体结构质量。
(4)屋面施工:采用防水卷材防水,确保屋面防水质量。
2. 质量控制(1)原材料质量控制:严格控制原材料质量,确保原材料符合设计要求。
(2)施工过程质量控制:严格执行施工规范,确保施工过程质量。
(3)隐蔽工程验收:隐蔽工程完成后,及时进行验收,确保隐蔽工程质量。
四、施工安全及环境保护1. 施工安全(1)加强施工现场安全管理,严格执行安全生产责任制。
(2)加强施工现场安全教育,提高施工人员安全意识。
(3)定期进行安全检查,及时发现并整改安全隐患。
2. 环境保护(1)加强施工现场环境保护,严格执行环境保护法规。
(2)合理规划施工现场,减少对周边环境的影响。
(3)加强施工现场废弃物管理,确保废弃物得到妥善处理。
五、施工计划及进度安排1. 施工计划(1)土方开挖:预计工期为30天。
(2)基础施工:预计工期为45天。
(3)主体结构施工:预计工期为120天。
(4)屋面施工:预计工期为30天。
(5)装饰装修:预计工期为60天。
2. 进度安排(1)土方开挖:第1-30天。
(2)基础施工:第31-75天。
(3)主体结构施工:第76-195天。
(4)屋面施工:第196-225天。
一、项目背景随着我国教育事业的发展,学校对教学设施的需求日益增长。
为了满足学校的教学需求,提高教学环境,我校决定建设一栋教学综合楼。
本工程位于学校现有校园内,总建筑面积约为20000平方米,包括教学楼、实验楼、图书馆、多功能厅等。
为确保工程顺利进行,特制定本施工方案。
二、施工组织与管理1. 施工组织架构(1)项目经理:负责整个工程的全面管理工作。
(2)项目副经理:协助项目经理进行工程管理工作。
(3)施工队:负责施工过程中的具体施工任务。
(4)技术负责人:负责施工过程中的技术指导和监督。
2. 施工管理原则(1)安全第一:确保施工过程中的安全,防止安全事故发生。
(2)质量第一:严格按照设计要求和规范进行施工,确保工程质量。
(3)进度控制:合理安排施工计划,确保工程按期完工。
(4)文明施工:保持施工现场整洁,减少对周边环境的影响。
三、施工方案1. 施工顺序(1)基础工程:先进行土方开挖、基础垫层、基础承台等施工。
(2)主体结构:先进行框架结构施工,再进行墙体、屋面等施工。
(3)装饰装修:先进行外墙、内墙、地面、吊顶等施工,最后进行门窗安装。
(4)设备安装:先进行给排水、电气、通风空调等设备的安装,最后进行弱电系统安装。
2. 施工方法(1)基础工程:采用人工挖孔桩基础,桩径为1.2米,桩长为10米。
(2)主体结构:采用钢筋混凝土框架结构,梁、板、柱等构件均为现浇。
(3)装饰装修:采用轻钢龙骨石膏板吊顶,墙面为涂料、壁纸等。
(4)设备安装:给排水采用明敷管路,电气采用暗敷管路,通风空调采用管道式安装。
3. 施工措施(1)加强施工现场管理,确保施工安全。
(2)合理安排施工计划,确保工程进度。
(3)严格控制施工质量,确保工程质量。
(4)加强施工过程中的环境保护,减少对周边环境的影响。
四、施工进度安排1. 施工前期准备(1个月):完成施工图纸审核、材料采购、人员培训等工作。
2. 基础工程(3个月):完成土方开挖、基础垫层、基础承台等施工。
一、工程概况本项目为某学校教学楼工程,总建筑面积约10000平方米,地上六层,地下二层,建筑高度约28米。
教学楼主要功能为教室、实验室、办公室等。
为确保工程顺利进行,特制定本工程施工方案及技术措施。
二、施工组织1. 施工单位:由具有相关资质的施工单位承担。
2. 施工人员:根据工程规模及要求,组建一支具备丰富经验的施工队伍。
3. 施工进度:根据工程进度计划,确保工程按期完工。
4. 施工现场管理:设立施工现场管理机构,负责施工现场的日常管理。
三、施工方案及技术措施1. 施工顺序(1)基础工程:先进行地下基础开挖,再进行地下基础垫层、防水、混凝土垫层等施工。
(2)主体结构:先进行主体结构施工,包括梁、板、柱等构件的浇筑。
(3)装饰装修:主体结构完成后,进行室内外装饰装修工程。
(4)安装工程:装饰装修完成后,进行给排水、电气、消防等安装工程。
2. 施工技术措施(1)基础工程1)基础开挖:采用机械开挖,确保开挖质量。
2)基础垫层:采用C15混凝土垫层,厚度为100mm。
3)防水层:采用SBS改性沥青防水卷材,厚度为3mm。
4)混凝土垫层:采用C15混凝土垫层,厚度为100mm。
(2)主体结构1)梁、板、柱:采用C30混凝土,按设计要求进行浇筑。
2)钢筋:采用HRB400钢筋,按设计要求进行绑扎。
3)模板:采用钢模板,确保模板支撑体系稳定可靠。
(3)装饰装修1)室内墙面:采用涂料、壁纸等装饰材料。
2)地面:采用瓷砖、木地板等装饰材料。
3)门窗:采用铝合金门窗,确保密封性。
(4)安装工程1)给排水:采用PPR管材,按设计要求进行安装。
2)电气:采用铜线、电缆等电气材料,按设计要求进行安装。
3)消防:采用消防器材、报警系统等,确保消防设施完善。
四、施工质量保证措施1. 施工单位应严格按照设计文件、施工规范和施工图纸进行施工。
2. 施工过程中,加强质量检查,确保施工质量符合要求。
3. 对关键工序和隐蔽工程,进行专项验收,确保质量达标。
中学教学楼工程的施工组织设计毕业设计本工程位于某市中心的一所中学,总占地面积约为3000平方米,其中教学楼为砖混结构,共8层,每层高度为3.5米,总建筑面积约为8000平方米。
本次施工组织设计旨在规范工期、施工质量及安全管理,确保工程按计划完成。
一、施工组织安排1、现场负责人本工程现场负责人为建设单位的项目经理,负责全面协调、组织和管理施工,保证工程全部按法规和技术标准施工,保证工期、质量和安全。
2、施工分包单位建设单位将教学楼工程分成地基基础、建筑施工、电气设备安装、通风设备安装、给排水设备安装、工程机械、安全监管等多个专业,分别由相应的分包单位施工。
3、人力资源安排教学楼工程施工期间,将配备工程师、监理人员、施工人员、机械操作人员、安全监管人员等,确保施工人员合理配备,避免因人员不足而延误工期。
1、准备工作在教学楼原址进行仔细勘测,制定详细的施工方案并向施工人员和监理人员宣传和培训;动土前在工地内挂上施工安全标识,各项公用设施的设置和验收,按安全规范检查项目的基础设置,如道路、房屋脚手架、两个制度之间的距离、配电箱等,使工程施工更加安全。
2、地基基础施工进行回填土方工作,选用合适的基地,确保地基满足工程要求。
在此基础上,进行基坑开挖、地下水排除、地基沉降观测等工作。
3、建筑施工教学楼建筑是砖混结构,建筑施工顺序为:钢筋绑扎、模板搭设、混凝土浇筑、二次加工和拆模,墙体和地面的细部施工,最终完成结构体的施工。
4、电气设备安装进行低压输电和配电的铺设、安装主接线、电线布设及开关插座安装,通过灯具、插座的验收,确保电气设备安装顺利完成。
进行通风设备的设计和与主体结构的连接设计,实施通风设备的安装,最终验收确保通风系统安全运行。
6、给排水设备安装进行给排水系统的设计和与主体结构的连接设计,安装水管、马桶和其他卫浴设备,检验通水及水箱的安装等细节较少的部分。
7、验收和维护对教学楼进行全面验收,确保已达到验收指标;针对工程施工的问题和管理方面的问题,及时处理和修改;教学楼的质保期一年,提供维修服务和问题解答,否则向相关质量监管部门提出投诉。
一、项目背景随着我国教育事业的发展,学校基础设施建设需求日益增长。
本项目为某学校新建教学楼工程,旨在满足学校日益增长的师生教学需求。
为确保工程顺利进行,特制定本施工方案。
二、工程概况1. 工程名称:某学校新建教学楼工程2. 工程地点:某市某区某学校3. 工程规模:总建筑面积约12000平方米,共6层,地上5层,地下1层4. 工程结构:框架结构5. 工程投资:约5000万元三、施工组织与管理1. 施工组织机构成立项目施工指挥部,下设项目经理部、技术部、质量部、安全部、材料部、财务部等职能部门。
各部门职责明确,相互协作,确保工程顺利进行。
2. 施工管理(1)建立健全施工管理制度,严格执行国家及地方有关建筑工程施工的法律法规和标准。
(2)加强施工现场管理,确保施工安全、文明、有序。
(3)加强施工人员培训,提高施工技能和综合素质。
(4)严格控制施工进度,确保工程按期完工。
四、施工工艺及方法1. 基础工程(1)基础垫层:采用C15混凝土垫层,厚度为150mm。
(2)基础底板:采用C25混凝土基础底板,厚度为300mm。
(3)基础柱:采用C25混凝土柱,截面尺寸为400mm×400mm。
2. 结构工程(1)框架柱:采用C25混凝土柱,截面尺寸为400mm×400mm。
(2)框架梁:采用C25混凝土梁,截面尺寸为200mm×600mm。
(3)框架板:采用C20混凝土板,厚度为120mm。
3. 装饰工程(1)墙面:采用乳胶漆、瓷砖等装饰材料。
(2)地面:采用地砖、木地板等装饰材料。
(3)门窗:采用铝合金门窗。
五、施工进度计划1. 施工准备阶段:1个月2. 基础工程阶段:3个月3. 结构工程阶段:4个月4. 装饰工程阶段:3个月5. 竣工验收阶段:1个月六、质量保证措施1. 严格材料进场验收,确保材料质量符合设计要求。
2. 加强施工过程控制,严格执行施工规范和操作规程。
3. 定期进行质量检查,发现问题及时整改。
第1篇一、工程概况本工程为某市某学校新建教学楼工程,位于市区中心,占地面积约5000平方米,总建筑面积约15000平方米。
教学楼共6层,建筑高度约25米,结构形式为框架剪力墙结构。
工程主要包括教学楼主体结构、屋面、装饰装修、给排水、电气、暖通空调等分部分项工程。
二、施工部署1. 施工顺序:按照“先地下,后地上”、“先结构,后装饰”的原则进行施工。
首先进行基础工程、主体结构工程,然后进行屋面、装饰装修、给排水、电气、暖通空调等分部分项工程。
2. 施工段划分:将教学楼划分为若干施工段,每个施工段为一个独立的施工单元,便于施工管理和进度控制。
3. 施工流水段划分:根据施工顺序和施工段划分,将施工流水段划分为若干个流水段,每个流水段为一个独立的施工单元。
4. 施工进度安排:根据施工顺序和施工流水段划分,制定详细的施工进度计划,确保工程按期完成。
三、施工方案及技术措施1. 基础工程:采用桩基础,桩径为Φ600mm,桩长根据地质情况确定。
桩基础施工采用静压桩机进行施工。
2. 主体结构工程:采用钢筋混凝土框架剪力墙结构,混凝土强度等级为C30。
主体结构施工采用分层分段的方式进行,分层高度为3米,分段长度为20米。
3. 屋面工程:采用钢筋混凝土屋面板,屋面防水采用SBS改性沥青防水卷材。
屋面施工分为屋面找平层、屋面防水层、屋面保温层和屋面保护层。
4. 装饰装修工程:墙面采用瓷砖粘贴,地面采用地砖铺设。
装饰装修施工分为墙面、地面、天花等分部分项工程。
5. 给排水工程:采用DN100、DN150、DN200等不同规格的给排水管道,管道材料为UPVC。
给排水工程分为给水系统、排水系统、中水系统等分部分项工程。
6. 电气工程:采用三相五线制,电压等级为380/220V。
电气工程分为强电、弱电两个部分,强电包括配电室、配电箱、电缆桥架等,弱电包括电话、网络、电视等。
7. 暖通空调工程:采用风机盘管加新风系统,新风量按每人每小时30立方米计算。
中学教学楼及配套工程施工组织设计一、项目背景和概述中学教学楼及配套工程施工组织设计是针对一所中学的教学楼及相关配套设施进行施工组织设计的方案。
该项目位于城市的教育园区,总建筑面积约8000平方米,主要包括教学楼、实验室、图书馆、食堂等配套设施。
本施工组织设计方案将重点考虑施工工期、安全、质量和成本等方面的问题。
二、施工组织设计方案2.1施工工期本项目的施工工期预计为12个月,按照工期计划,分为以下几个阶段进行施工:2.1.1土建阶段:主要包括地基处理、基础施工、结构施工等工作,预计需要6个月完成。
2.1.2室内装修阶段:包括地面铺装、墙面装修、天花装饰等工作,预计需要3个月完成。
2.1.3室外装修阶段:包括外墙涂料、屋面防水等工作,预计需要1个月完成。
2.1.4设备安装调试阶段:包括电气设备、卫生设备、空调设备等的安装调试,预计需要2个月完成。
2.2安全措施在施工过程中,必须严格按照国家相关的安全规范和标准进行操作,确保施工过程中工人的安全。
2.2.1安全培训:施工队伍在进场前,必须对工人进行安全培训,包括施工现场的安全警示、紧急情况的应对措施等内容。
2.2.2安全防护设施:施工现场必须设立相应的安全防护设施,包括钢管围栏、安全帽、安全带等。
同时,每天施工前应进行安全检查,确保设施完好。
2.2.3火灾防控:在施工现场必须配备相应的灭火器材,同时建立完善的消防通道和应急疏散预案。
2.3质量控制在施工过程中,必须严格按照相关的质量标准和规范进行操作,确保工程质量。
2.3.1材料采购:施工前必须对材料进行检验,确保材料符合相关的质量标准和规范。
2.3.2施工工艺:施工过程中必须按照相关的施工工艺进行施工,确保每个工序的质量。
2.3.3质量检测:在关键部位和关键工序进行质量检测,确保施工的质量符合相关标准。
2.4成本控制在施工过程中,必须严格按照预算进行控制,确保工程的成本不超出预算。
2.4.1材料采购:根据项目需要,制定材料采购方案,包括材料的种类、数量、采购途径等。
一、工程概况本工程为某学校综合楼建设项目,总建筑面积为2万平方米,包括教学楼、实验楼、行政楼和多功能厅等。
工程位于学校现有校园内,场地地形平坦,交通便利。
工程总投资约5000万元,预计工期为12个月。
二、施工组织设计1. 施工组织机构(1)成立项目经理部,由项目经理、项目副经理、施工技术负责人、质量负责人、安全负责人等组成。
(2)项目经理部下设施工技术组、质量保证组、安全文明施工组、材料设备组、财务组等部门。
2. 施工进度计划(1)施工准备阶段:1个月。
(2)主体结构施工阶段:5个月。
(3)装饰装修阶段:3个月。
(4)设备安装阶段:2个月。
(5)竣工验收阶段:1个月。
三、施工方案1. 施工工艺(1)基础工程:采用钢筋混凝土灌注桩基础,桩径为600mm,桩长根据地质情况确定。
(2)主体结构:采用钢筋混凝土框架结构,楼板为现浇钢筋混凝土板,墙体为加气混凝土砌块。
(3)装饰装修:墙面采用涂料、壁纸、石材等装饰材料,地面采用瓷砖、木地板等材料。
2. 施工流程(1)施工准备:完成图纸会审、施工组织设计编制、材料设备采购、施工队伍选拔等工作。
(2)基础工程:桩基施工、基础承台施工、基础垫层施工。
(3)主体结构:柱、梁、板钢筋绑扎、模板支设、混凝土浇筑。
(4)装饰装修:墙面涂料、壁纸、石材等装饰材料施工,地面瓷砖、木地板等材料施工。
(5)设备安装:强弱电、给排水、通风空调、消防等设备安装。
(6)竣工验收:完成工程验收、资料整理、移交等工作。
3. 施工技术措施(1)质量控制:严格执行国家、行业和地方有关质量标准,加强施工过程中的质量检查,确保工程质量。
(2)进度控制:合理安排施工计划,加强现场管理,确保工程按期完成。
(3)安全管理:严格执行国家、行业和地方有关安全法规,加强施工现场安全管理,确保施工安全。
(4)文明施工:落实文明施工措施,保持施工现场整洁,减少施工对环境的影响。
四、施工保障措施1. 人力资源保障:选拔具备丰富经验的施工队伍,加强培训,提高施工人员的综合素质。
中学教学楼施工组织设计第一章工程概况一、工程概况工程名称:**中学教学楼工程;工程地址:**中学校内;建筑规模:总建筑面积4248平方米,一栋;建设层数:六层;结构类型:根底采纳柱下独立和联合根底,上部结构采纳钢筋混凝土现浇框架结构;建设单位:***公司;设计单位:***公司;监理单位:***公司。
二、编制讲明与编制依据1编制依据〔1〕、**中学教学楼工程施工招标文件;〔2〕、**工程设计的**中学教学楼工程施工图纸;〔3〕、国家和行业公布的有关现行施工标准和标准;〔4〕、我公司的人员安排、技术力量、机械设备配备能力;〔5〕、我公司以往优良工程建筑施工经验;〔6〕、我公司对本工程的承诺。

附:选用相关标准、规程及标准如下:〔1〕、GBJ201-83土方与爆破工程施工与验收标准;〔2〕、GBJ202-83地基与根底施工与验收标准;〔3〕、JGJ18-96钢筋焊接与验收规程;〔4〕、GB50164-92混凝土质量操纵标准;〔5〕、GB50204-92混凝土结构工程施工与验收标准;〔6〕、GB50164-92混凝土结构试验方法标准;〔7〕、GB50203砌体工程施工与验收标准;〔8〕、GB50209-95建筑地面工程施工及验收标准;〔9〕、GB50207-94屋面工程技术规程;建设工程教育网〔10〕、JGJ/121-99工程网络技术规程;〔11〕、JGJ73-91建筑装饰工程施工及验收标准;〔12〕、JGJ/T8-97建筑变形测量规程;〔13〕、GBJ300-88建筑安装工程质量检验评定统一标准;〔14〕、GBJ301-88建筑工程质量检验评定标准;〔15〕、JGJ59-99建筑施工平安检查平分标准;〔16〕、JGJ80-91建筑施工作业平安规程;〔17〕、JGJ46-88施工现场临时用电平安技术;〔18〕、GJ33-86建筑机械使用平安技术标准;〔19〕、GB50259-96电器装置工程电气照明装置施工及验收标准;〔20〕、GB50268-97给排水管道工程施工及验收标准;2、编制原那么〔1〕、结合实际,突出重点,兼顾一般,周密部署,合理安排。
第1章编制依据 (4)第1节标准与规范 (4)第2节与之相关的文件 (5)第2章工程概况 (6)第3章主要工程量 (7)第4章施工部署及施工进度计划 (8)第1节施工组织 (8)第2节施工作业区及施工段划分 (9)第3节施工安排 (9)第4节施工顺序 (9)第5节工期安排 (10)第6节工程质量目标 (10)第5章施工组织机构 (11)第6章施工准备 (12)第1节技术准备 (12)第2节施工组织准备 (13)第3节施工用水 (14)第4节施工用电 (14)第5节现场临时用房 (15)第7章主要工程项目施工方法 (15)第1节测量抄平放线 (15)第2节土方开挖 (16)第3节柱基础混凝土垫层 (17)第4节独立混凝土基础 (17)第5节素混凝土基础 (18)第6节毛石基础 (19)第7节混凝土地梁 (20)第8节砖基础 (20)第9节土方回填 (21)第10节暖气沟 (22)第11节墙体砌筑 (22)第12节模板工程 (24)第13节钢筋工程 (27)第14节混凝土浇筑工程 (28)第15节预应力混凝土工程 (29)第16节脚手架工程 (30)第17节垂直运输 (30)第18节塑钢窗安装 (30)第19节白钢玻璃门安装 (31)第20节木门安装 (32)第21节外墙贴面砖 (32)第22节玻璃幕安装 (33)第23节室内顶棚墙面抹灰 (34)第24节地面贴面砖 (35)第26节卫生间防水工程 (36)第27节屋面卷材隔汽与防水 (37)第28节混凝土刚性屋面 (38)第29节网架工程 (39)第30节模板工程 (39)第8章主要材料计划(见表7-1) (48)第9章拟投入本工程的主要施工机械设备表(见表8-1) (49)第10章主要劳动力计划(见表9-1) (51)第11章质量保证措施 (52)第1节建立质量保证体系 (52)第2节搞好施工前的准备 (53)第3节本工程采用的具体措施 (55)第4节成品保护 (57)第5节内业档案管理 (57)第12章安全生产、防火保证措施 (58)第1节做好施工准备工作 (58)第2节加强施工过程管理工作 (59)第3节本工程具体安全防火措施 (59)第13章文明施工,减少扰民,降低环境污染措施 (61)第1节做好施工准备 (61)第2节做好施工过程中的管理 (61)第3节本工程特殊的技术措施 (62)第14章保证工期措施 (62)第1节搞好施工前的准备工作 (62)第2节加强施工过程中的管理 (63)第3节本工程采取的具体措施 (64)第15章雨期施工技术措施 (65)第1节搞好施工前的准备 (65)第2节加强施工过程中的管理 (65)第3节本工程采取的具体措施 (66)第16章冬期施工及越冬维护技术措施 (67)第1节冬期施工准备 (67)第2节施工过程中的管理 (67)第3节本工程采取特殊的技术措施 (68)第4节越冬维护措施 (69)第17章降低工程成本措施 (69)第1节加强材料管理 (69)第2节做好机械设备的管理工作 (70)第3节加强施工管理 (70)第4节合理选择施工方法 (71)第5节施工中应用新材料、新技术 (71)第6节控制好成品保护 (72)第7节经济活动分析 (72)第18章新技术、新工艺、新材料应用 (73)第1节新技术、新工艺 (73)第2节新材料 (73)第19章保证创优质工程硬性管理措施 (74)第20章关键部位与复杂环节重点控制措施 (74)第1节混凝土屋檐施工控制措施 (74)第2节曲线墙体轴线及曲率控制措施 (75)第3节无粘结预应力梁的施工控制措施 (75)第4节网架安装的施工控制措施 (77)第5节刚性防水屋面防裂控制措施 (77)第6节卫生间防水质量控制措施 (78)第7节保温墙体防裂控制措施 (79)第8节塑料窗的安装 (79)第9节玻璃幕墙 (80)第21章工程质量通病防治措施 (81)第1节水泥砂浆地面裂缝的防治措施 (81)第2节保证楼梯踏步等高等宽措施 (81)第3节厨房、卫生间、盥洗室防渗漏措施 (82)第4节墙体、门窗膀防潮、防霉变措施 (82)第22章地下管线及其他地下、地上设施保护加固措施 (82)第23章与监理部门协调配合措施 (83)第1节质量控制配合 (83)第2节进度控制配合 (83)第3节投资控制配合 (84)第24章分包单位组织管理措施 (84)第1节对分包单位组织原则:管理与服务。
(84)第2节组织分包单位参加验收 (85)第25章预防传染性非典型肺炎措施 (85)第1节加强领导,提高对预防“非典”工作重要性的认识 (85)第2节加大预防“非典”知识的宣传工作力度,提高施工人员爱清洁,讲卫生好习惯。
(85)第3节加强预防“非典”工作制度建设 (85)第4节建设标准化临时设施,创优美生产、生活环境 (86)第5节依靠群众,群防群治 (86)第26章水暖、电气施工方案 (93)第1节工程概况 (93)第2节施工组织机构(见图26-1) (94)第3节施工准备 (94)第4节施工方案及施工方法 (94)第5节各项技术组织措施 (95)第6节劳动力需用计划(见表26-1) (96)第7节工程量一览表(见表26-2) (97)第8节主要机具设备计划(见表26-3) (99)第9节主要材料计划(见表26-5,表26-6) (99)第1章 编制依据第1节 标准与规范1. 工程测量规范(GBJ50026-93)2. 工程测量基本术语标准(GB/T50123-99)3. 建筑地基基础施工质量验收规范(GB50202-2002)4. 混凝土结构工程施工质量验收规范(GB50203-2002)5. 砌体工程施工质量验收规范(GB50203-2002)6. 混凝土小型空心砌块建筑技术规范(JGJ/T L4-95)7. 中型砌块建筑设计与施工规程(JGJ5-80)8. 设置钢筋混凝土构造柱多层砖房抗震技术规程(JGJ/T13 -94)9. 屋面工程质量验收规范(GB50207-2002)10. 建筑地面工程施工质量验收规范(GB50209-2002)11. 建筑装饰装修工程质量规范(GB50210-2001)12. 组合钢模板技术规范(GB50214-2001)13. 钢筋焊接及验收规程(JGJ18-96)14. 钢筋焊接接头试验方法(JGJ27-86)15. 建筑工程施工质量验收统一标准(GB50300-2001)16. 建筑工程质量检验评定标准(GBJ301-88)17. 混凝土质量控制标准(GB50164-92)18. 混凝土强度检验评定标准(GBJ107-87)19. 回弹法检测混凝土抗压强度技术规程(JGJ/T23-2001)20. 建筑施工安全检查评分办法(JGJ59-88)21. 建筑施工高处作业安全技术规程(JGJ80-91)22. 建筑机械使用安全技术规程(JGJ33-200L)23. 施工现场临时用电安全技术规程(JGJ46-88)24. 建设工程施工现场供用电安全规范(GB50194-93)25. 建筑给排水及采暖工程施工质量验收规范(GB50242-2002)26. 建筑电气安装工程施工质量验收规范(GB50303-2002)27. 建筑采暖卫生与煤气工程质量检验评定标准(GBJ302-88)28. 建筑电气安装工程质量检验评定标准(GBJ303-88)29. 混凝土外加剂应用技术规范(GBJ119-88)30. 普通混凝土配合比设计规程(JGJ55-2000)31. 砌筑砂浆配合比设计规程(JGJ/T98-2000)32. 塑料门窗安装及验收规程(JGJ103-96)33. 土方工程施工及验收规范(GBJ201-83)34. 钢筋混凝土高层建筑结构设计与施工规程(JGJ3-91)35. 建筑地基处理技术规范(JGJ79-91)36. 普通混凝土用砂质量标准及试验方法(JGJ52-79)37. 普通混凝土用碎石和卵石质量标准及检验方法(J F J53-79)38. 混凝土拌合用水标准(JGJ63-89)39. 碳结构钢(GB700-88)40、钢筋混凝土用钢筋(GB1499-91)41. 硅酸盐水泥、普通硅酸盐水泥(GB175-92)42. 水泥砂浆强度检验方法(GB L77-85)43. 普通混凝土力学性能试验方法(GBJ81-85)44. 低碳热扎圆盘条(GB701-92)45. 住宅装饰装修工程施工规范(GB50327-2001)46. 砌体工程现场检测技术标准(GB50315-2000)47. 建设工程文件归档整理规范(GB/T50328-2001)48. 多孔砖砌体结构技术规范49. 建筑工程项目管理规范(GB/T50326)50. 外墙饰面砖工程施工及验收规程(JGJ126-2002)51. 建筑施工门式钢管脚手架安全技术规范(JGJ128-2000)52. 建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)53. 民用建筑工程室内外环境污染控制规范(GB50325 2001)54. 民用建筑节能设计标准实施细则(DB23T/120-2000)55. 电气装置安装工程接地装置施工及验收规范(GB50169 -92)56. 电气装置安装工程盘、柜及二次回路线施工及验收规范(GB50171-92)57. 电气装置安装1kV 以下配线工程施工及验收规范(GB50528-96)58. 强制性标准(房屋建筑部分)第2节 与之相关的文件1. 招标文件2. 施工蓝图3. 本施工组织设计中的所有技术参数出自土建工程工具书第2章 工程概况1.1 某中学综合教学楼位于黑龙江省革市某中学院内,东临某路,南与某公司毗邻,该工程为U 型建筑,东西长85.93m,南北长 71.04m,总建筑面积为13320.5m 2,建筑高度分别为26.40m(框架)、17.70m(砌体)。
1.2 教学主体部分为四层,办公部分为六层,图书馆部分为三层,教学部分东侧一至四层为阶梯教室,其余为20 个教室,5 个试验室,7 个专用教室,2 个微机室,1 个语音室,5 个准备室,3 个仪器室;办公部分包括9 个大办公室,25 个小办公室,3 个中会议室,1 个大会议室,6 个更衣室,1 个电子备课室,6 个备品库,1 个配电室;图书馆部分包括6 个书库,4 个办公室,2 个开架阅览厅,1 个大弧形报告厅,1 个控制室,1 个备品库。
1.3 结构形式:混合结构及部分框架结构两种形式,其中基础结构由独立柱基础、毛石条形基础以及混凝土条形基础组成。
基础底标高为-2.9m。
主体结构:教学楼主体部分为砖混结构,阶梯形教室楼盖部分为预应力混凝土梁板结构;办公部分为框架结构;砖混部分±0.00 以下采用MU10 普通烧结砖,M10 水泥砂浆砌筑;±0.00 以上采用MU10 普通烧结砖,M10 混合砂浆砌筑;框架结构部分±0.00 以上采用黏土空心砖,M5 混合砂浆砌筑,±0.00 以下采用MU10 普通烧结砖,M7.5 水泥砂浆砌筑。
