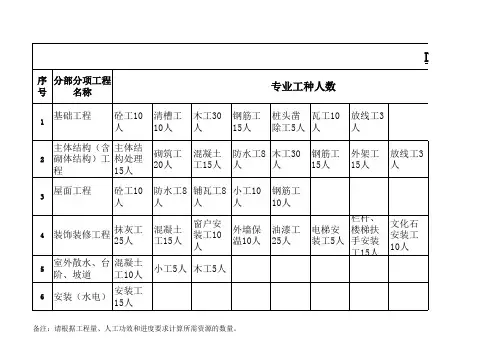

高支模工程施工计划进度表材料表机械表【图】第一节施工进度计划根据本工程施工组织设计及总施工进度控制计划要求,本工程地库面积较大,施工期间考虑结合后浇带走向及位置、人防分区等,将地库高支模区域划分为15个区域。
施工期间考虑设置3个整建制施工队伍,各施工队伍施工区域及施工顺序如下:1、第一施工队1号区域→2号区→3号区域域→10号区域域→11号区域域→12号区域域2、第二施工队4号区域→5号区→6号区域域→13号区域域→14号区域域→15号区域域3、第三施工队7号区域→8号区→9号区域域高支模区域主要施工工序安排如下图所示:第二节材料计划一、材料种类及数量1、钢管(1)扣件式脚手架的钢管应符合GB/T13793或GB/T3091中规定的Q235普通钢管的要求,其材质应符合GB/T700中Q235级钢的规定。
(2)脚手架钢管采用Ø48.3×3.6。
每根钢管的最大质量不大于25.8kg。
扣件式钢管力学性能指标如下表所示:(1)扣件采用可锻铸铁或铸钢制作,其质量和性能应符合现行国家标准《钢管脚手架扣件》GB15831的规定。
扣件力学性能指标如下:旋转扣件直角扣件对接扣件3、可调底座可调托撑(1)底座或托撑螺杆采用碳素钢制造时,其材质应符合GB/T700中Q235的规定。
调节螺母采用碳素铸钢制造时,其材料应采用机械性能不低于GB/T11352中规定的ZG270—500牌号的铸钢。
(2)可调螺母的调节手柄采用碳素铸钢制造时,其材料机械性能不低于GB/T11352中牌号为ZG230—450的屈服强度、抗拉延伸率要求。
(3)可调底座托撑规格为φ36×600。
(4)可调底座及可调托撑抗压强度均不小于40kN。
4、垫板(1)力学性能指标的钢管。
底座为内插式。
(3)木垫板规格为250×50×3000 mm 的木脚手板。
图3-13 底座做法示意图图3-14 底座实物图5、对拉螺栓(1)力学性能指标高强对拉螺栓6、木枋规格及力学性能指标如下表所示:木胶合模板规格及力学性能指标如下表所示:(1)木脚手板采用杉木或松木制作其材质应符合现行国家标准《木结构设计规范》(GBJ5)中Ⅱ级材质的规定。

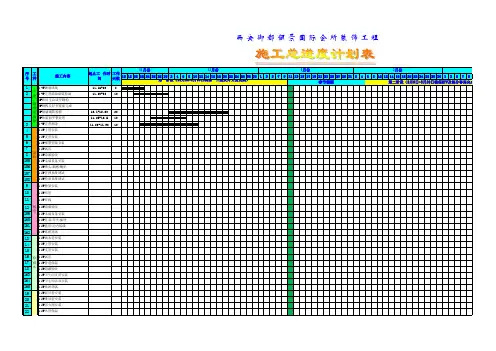

151820222426283024681012141618202224262830135791113151719212325272931246810121416182022242628301357911-4F 测量放线11.16-20821-4F 完善隔墙砌筑粉刷11.20-30101F 和田玉洽谈室钢构5F 钢构及轻型屋面完成5F 隔墙砌筑粉刷12.1-12.20205F 原屋面平整处理11.25-12.51031-4F 完善拆除11.20-11.301041-5F 主管安装51-5F 支管安装61-5F 报警管线安装71-5F 试压81-5F 隐蔽验收1551-5F 未端设备安装1561-5F 喷头/烟感/喇叭1571-5F 管网系统调试1581-5F 控制系统调试91-5F 桥架安装101-5F 布管111-5F 穿线121-5F 隐蔽验收1591-5F 未端设备安装1601-5F 灯具/开关/插座1611-5F 盘管/动力接线1621-5F 系统调试131-5F 雨水管安装141-5F 主管安装151-5F 支管安装161-5F 试压171-5F 管道保温181-5F 隐蔽验收1631-5F 卫生间支管安装1641-5F 卫生间洁具安装1651-5F 系统调试191-5F 新风管安装201-5F 排风管安装211-5F 防火阀安装221-5F 风管保温施工内容起止工 作时间工作天数土建、钢构及拆除消防强电给排水通第一阶段(11月15-1月10日确保一二层及外立面完成)春节假期第二阶段(2月5日-3月20日确保KTV及部分客房完成)西 安 御 都 俪 景 国 际 会 所 装 饰 工 程11月份12月份1月份2月份月份序号工种图例:说明:饰1). 本施工计划根据施工图变更情况及现场情况进行调整, 调整时只许时间顺延, 节点工期不改变.2). 本计划要求施工前必须完备施工平面图/立面图/天花图/施工图及节点图等相关图纸, 当装饰图纸改变时, 安装图纸也必须同时作变更.3). 本计划要求各专业紧密配合,严格按照商定作业区段控制节点完成各专业内容及调试隐蔽;相关需要甲方提交工作面的位置请甲方支持完善进场条件。
