悬挑式脚手架的搭设和拆除要点
- 格式:doc
- 大小:27.50 KB
- 文档页数:4

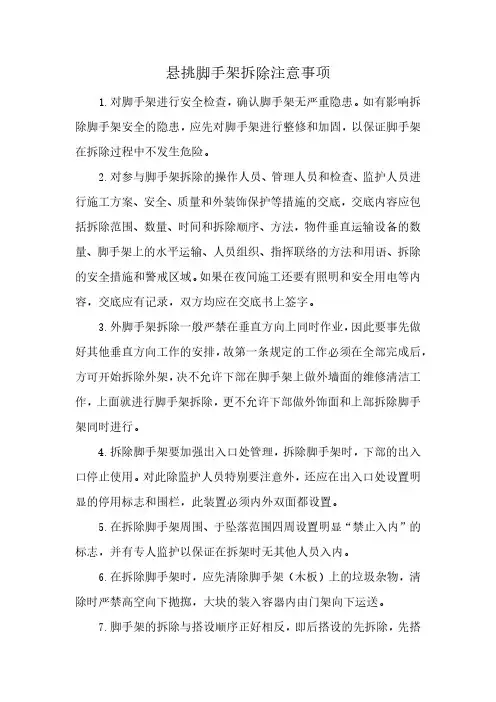

悬挑脚手架拆除注意事项1.对脚手架进行安全检查,确认脚手架无严重隐患。
如有影响拆除脚手架安全的隐患,应先对脚手架进行整修和加固,以保证脚手架在拆除过程中不发生危险。
2.对参与脚手架拆除的操作人员、管理人员和检查、监护人员进行施工方案、安全、质量和外装饰保护等措施的交底,交底内容应包括拆除范围、数量、时间和拆除顺序、方法,物件垂直运输设备的数量、脚手架上的水平运输、人员组织、指挥联络的方法和用语、拆除的安全措施和警戒区域。
如果在夜间施工还要有照明和安全用电等内容,交底应有记录,双方均应在交底书上签字。
3.外脚手架拆除一般严禁在垂直方向上同时作业,因此要事先做好其他垂直方向工作的安排,故第一条规定的工作必须在全部完成后,方可开始拆除外架,决不允许下部在脚手架上做外墙面的维修清洁工作,上面就进行脚手架拆除,更不允许下部做外饰面和上部拆除脚手架同时进行。
4.拆除脚手架要加强出入口处管理,拆除脚手架时,下部的出入口停止使用。
对此除监护人员特别要注意外,还应在出入口处设置明显的停用标志和围栏,此装置必须内外双面都设置。
5.在拆除脚手架周围、于坠落范围四周设置明显“禁止入内”的标志,并有专人监护以保证在拆架时无其他人员入内。
6.在拆除脚手架时,应先清除脚手架(木板)上的垃圾杂物,清除时严禁高空向下抛掷,大块的装入容器内由门架向下运送。
7.脚手架的拆除与搭设顺序正好相反,即后搭设的先拆除,先搭设的后拆除。
拆除脚手架应一步步进行,由上而下,一步一清地进行拆除。
不可两步或两步以上同时拆除,分段拆除时,高差应不大于两步,如高差大于两步时,应按脚手架开口进行加固处理,上人跑道和建筑物的连接件应同步进行拆除,不准在脚手架拆除前先行拆除。
剪刀撑的拆除,应先拆中间扣件,再拆两端扣件,由中间人员往下递送或送至人货电梯入口处,通过人货电梯运送至地面。
当脚手架拆至下部最后一根长立杆的高度(约6.5m)时,应先在适当位置增设与建筑主体结构的可靠的刚性连接,悬挑架体底部满铺密目安全网做可靠的防护.同时均衡地拆除建筑物四周的架体,当架体拆除后开始拆除悬挑型钢梁,悬挑型钢梁拆除过程中需要借助塔吊吊装作业,电焊工在进行型钢切割时应采取可靠的防火措施,同时各工种需紧密配合,统一指挥,确保拆除作业安全。
悬挑脚手架搭设(拆除)安全技术交底悬挑式脚手架安装拆除安全技术交底工程名称:(填写工程名称)交底时间:(填写交底时间)分项工程作业内容:悬挑脚手架部位:主楼、副楼交底人:专职安全员班组负责人:作业班组一、搭设作业:1、在搭设悬挑式脚手架之前,必须按照设计要求执行预埋件等隐蔽工程的设置,保证质量,并确保隐蔽工程验收手续齐全。
搭设人员必须持证上岗,佩戴安全帽,系安全带,穿防滑鞋。
2、在搭设悬挑式脚手架时,必须确保连墙件和型钢支承架对应的主体结构混凝土达到设计技术要求的强度。
在悬挑式脚手架的上部搭设时,型钢支承架对应的混凝土强度不得小于C15.3、悬挑式脚手架的底部和内侧必须采取防护措施以防止坠物伤人。
在搭设过程中,必须按照专项施工方案的要求准确放线定位,并安装规定的尺寸构造,按顺序进行搭设。
悬挑式脚手架的特殊部位(如阳台、转角、采光井、架体开口处等)必须按照专项施工方案和安全技术措施的要求施工。
4、在搭设过程中,必须及时将脚手架与主体结构拉结牢固,确保安全。
在每日收工时,对于没有完成外脚手架的,必须确保架子稳定,并采取其他可靠措施进行固定。
在搭设过程中,必须按照规范要求及时校正步距、纵距、横距以及立杆的垂直度。
每搭设完10-12米高度,必须按照规定要求进行安全检查,检查合格后方可继续搭设。
5、在悬挑式脚手架搭设完毕后,必须组织方案编制人员和专职安全员等有关人员按照专项施工方案和安全技术措施进行检查验收。
验收合格后方可投入使用。
在使用过程中,架体上的施工荷载必须符合设计要求。
结构施工阶段不得超过2层同时作业,在一个跨距内各操作层施工均布荷载标准值总和不得超过6KN/㎡,集中堆载不得超过300㎏,架体上的建筑垃圾及其它杂物应技术清理。
严禁随意扩大悬挑式脚手架的使用范围。
6、在使用过程中,严禁利用架体吊运物料,严禁在架体上推车,不得任意拆除架体结构或连接件,不得任意拆除或移动架体上的安全防护设施。
其他影响悬挑式脚手架的使用范围的行为也是被禁止的。
悬挑式脚手架搭设拆除安全监理实施细则一、目的和范围本细则的目的是确保悬挑式脚手架搭设和拆除过程中的安全性,并提供相应的监理指导。
适用于所有使用悬挑式脚手架的工程项目。
二、术语定义1. 悬挑式脚手架:指使用吊装设备进行搭设和拆除的脚手架。
2. 监理:指对悬挑式脚手架搭设和拆除过程进行安全监督和指导的行为。
三、监理流程1. 准备工作(1)监理人员应在悬挑式脚手架搭设和拆除前进行适当的准备,包括理解工程设计图纸、熟悉脚手架搭设和拆除的相关规范等。
(2)监理人员应与搭设和拆除脚手架的施工单位进行沟通,了解悬挑式脚手架搭设和拆除的计划、方法和时间表。
2. 搭设过程监理(1)监理人员应参与悬挑式脚手架的搭设工作,并确保搭设过程中的安全措施得到有效执行。
(2)监理人员应检查悬挑式脚手架的材料质量,包括钢管、连接件、脚手架板等,确保其符合相关标准和规范。
(3)监理人员应审查悬挑式脚手架的搭设方案,包括承重计算、支撑方式、固定方式等,确保其满足工程要求。
(4)监理人员应监督搭设过程中的施工人员,确保他们按照搭设方案的要求进行操作,并在需要时提供必要的技术指导。
3. 拆除过程监理(1)监理人员应参与悬挑式脚手架的拆除工作,并确保拆除过程中的安全措施得到有效执行。
(2)监理人员应检查悬挑式脚手架的结构稳定性,包括支撑点、承重部位等,确保其能够安全拆除。
(3)监理人员应监督拆除过程中的施工人员,确保他们按照拆除方案的要求进行操作,并在需要时提供必要的技术指导。
(4)监理人员应检查拆除过程中的材料使用情况,包括拆除时使用的工具、设备等,确保其符合安全规范。
四、监理要求1. 监理人员应具备相关脚手架搭设和拆除的安全知识和技能,能够判断悬挑式脚手架的安全性,并能提供相应的监理指导。
2. 监理人员应在悬挑式脚手架搭设和拆除过程中,积极与施工单位和相关人员进行沟通和协作,共同保障工程的安全性。
3. 监理人员应遵守相关法律法规和安全规范,不得以个人的利益影响工程的安全和质量。
悬挑式脚手架施工工法在高层建筑施工中,悬挑式脚手架因其节省材料的特点获得了较多的运用,但以往的悬挑式脚手架是采用钢管作为悬挑支承机构,稳左性较差,不能为建筑主体的结构施工提供安全可靠的操作平台,而采用型钢材料作为悬挑梁的悬挑式脚手架,具有较好的稳肚性、安全性,能满足施工安全生产需要。
1、特点1.1采用型钢制作的悬挑梁作为悬挑式脚手架承力构件,并辅以悬挑梁稳左件,确保该脚手架在施工中的安全。
1.2便于悬挑式脚手架的安装与拆除。
2、适用范围本工法适用于普通工业与民用建筑的主体结构工程及外墙装饰工程施工的外脚手架搭设和使用。
3、工艺原理利用固左在主体结构梁板上的型钢制作的悬挑梁,并辅以悬挑梁斜拉钢丝绳稳左件作为钢管外架的承力构件,搭设钢管外架髙度不超过24m,并按一立数量设苣拉结点,以分段搭设满足脚手架高度的要求。
4、工艺流程及操作要点4-1工艺流程及主要技术数据:牛1.4工艺流程悬挑式升降脚手架工艺流程见下图。
4.2脚手架的架设:牛2.1设置悬挑梁预埋件悬挑式脚手架搭设前须预先设置悬挑梁预埋件。
1)依据施工平而布宜图确定脚手架立杆位宜同时确左预埋位置。
2)预埋件采用〜《1厂8圆钢制作接。
3)每道悬挑梁的预埋件不得少于两道。
4)预埋件设豊的间隔应保证悬挑梁的固端长度为悬伸长度的仁5倍,间隔以J・8m〜2』m 为宜。
4-2.2焊接悬挑梁设宜悬挑梁作为脚手架搭设的基础1)依据施工平而布巻图及预埋件位置放苣悬挑梁。
放置悬挑梁时应保证悬挑梁的固端长度是悬伸长度的2倍。
2)在指左位垃上将悬挑梁与预埋件进行焊接,焊接质量应满足设讣要求。
3)如悬挑梁的位苣与施工图指左位置偏离超过o.2m、悬挑梁有交叉重叠现象或悬挑梁固端长度留宜不足,必须采取可靠措施进行解决。
4-2.3设置悬挑梁稳固件在每个悬挑梁上应设置悬挑梁稳固件,稳固件一般选用钢丝绳,用花兰螺栓调紧,钢丝绳与花兰螺栓的选用应进行设汁计算。
4-2.4脚手架的搭设脚手架搭设除满足普通落地钢管脚手架施工要求外,还必须注意以下要点:」)脚手架首步架髙为1.5m,英余步高为1.8m,脚手架立杆纵距与立杆横距依专项施工组织设计确泄,立杆横距以。
脚手架的搭设及拆除施工工艺一、脚手架的拆除施工工艺拆架程序应遵守由上而下,先搭后拆的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等。
一般的拆除顺序为安全网——栏杆——脚手板——剪刀撑——小横杆——大横杆——立杆。
不准分立面拆架或在上下两步同时进行拆架。
做到一步一清、一杆一清。
拆立杆时,要先抱住立杆再拆开最后两个扣。
拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。
所有连墙杆必须随脚手架拆除同步下降,严禁先瘵连墙件整层或数层拆除后再除脚手架,分段拆除高差不应大于2步,如高差大于2步,应增设连墙连加固。
拆除后架体的稳定性不被破坏,如附墙杆被拆除前,应加设临时支撑防止变形,拆除各标准节时,应防止失稳。
当脚手架拆至下部最后一根长钢管的高度(约6.5m)时,应先在适当位置搭临时势撑加固,后拆连墙件。
二、悬挑式钢管脚手架的搭设施工工艺悬挑脚手架的搭设顺序为:水平挑杆——纵风扫地杆——立杆——横向扫地杆,其后的搭设顺序与落地架相同。
三、落地式钢管脚手架塔设施工工艺落地脚手架搭设的工艺流程为:场地平整、夯实——基础承载实难、材料配备——定位设置通长脚手板、钢底座——纵向扫地杆——立杆——横向扫地杆——小横杆——大横杆(搁栅)——剪刀撑——连墙杆——铺脚手板——扎防护栏杆——扎安全网。
定距定位。
根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并作好标记。
用钢卷尺拉直,分出立杆位置,并用小竹征点出立杆标记。
垫板、底座应准确地放在定位线上,垫板必须铺放平稳,不得悬空;双管柱应采用双管底座,底座下垫枕木,并垂直于墙面设置。
在搭设首层脚手架的过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。
当脚手架操作层高出连墙件两步时,应采取临时稳定措施,直到连墙搭设完毕后方可拆除。
双排架宜先立里排立杆,后立处排立杆。
每排立杆宜先立两头的,再立中间的一根,互相看齐后,立中间部分各立杆,双排架内、外排两立杆的连线要与墙面垂直,立杆接长时,宜先立外排,后立内排。

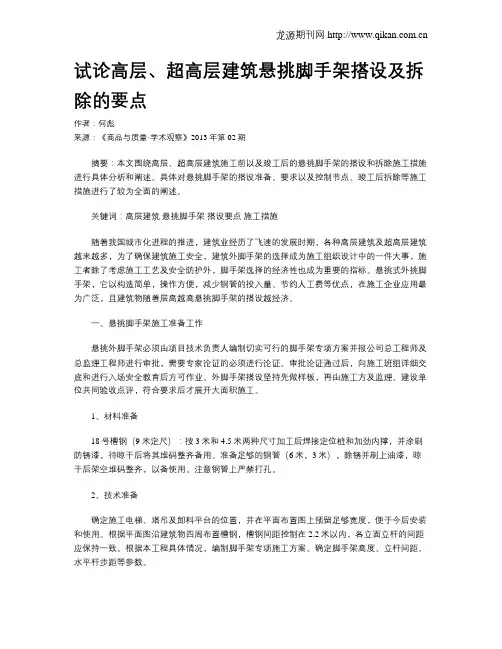

试论高层、超高层建筑悬挑脚手架搭设及拆除的要点作者:何彪来源:《商品与质量·学术观察》2013年第02期摘要:本文围绕高层、超高层建筑施工前以及竣工后的悬挑脚手架的搭设和拆除施工措施进行具体分析和阐述。
具体对悬挑脚手架的搭设准备、要求以及控制节点、竣工后拆除等施工措施进行了较为全面的阐述。
关键词:高层建筑悬挑脚手架搭设要点施工措施随着我国城市化进程的推进,建筑业经历了飞速的发展时期,各种高层建筑及超高层建筑越来越多,为了确保建筑施工安全,建筑外脚手架的选择成为施工组织设计中的一件大事,施工者除了考虑施工工艺及安全防护外,脚手架选择的经济性也成为重要的指标。
悬挑式外挑脚手架,它以构造简单,操作方便,减少钢管的投入量、节约人工费等优点,在施工企业应用最为广泛,且建筑物随着层高越高悬挑脚手架的搭设越经济。
一、悬挑脚手架施工准备工作悬挑外脚手架必须由项目技术负责人编制切实可行的脚手架专项方案并报公司总工程师及总监理工程师进行审批,需要专家论证的必须进行论证。
审批论证通过后,向施工班组详细交底和进行入场安全教育后方可作业。
外脚手架搭设坚持先做样板,再由施工方及监理、建设单位共同验收点评,符合要求后才展开大面积施工。
1、材料准备18号槽钢(9米定尺):按3米和4.5米两种尺寸加工后焊接定位桩和加劲内撑,并涂刷防锈漆,待晾干后将其堆码整齐备用。
准备足够的钢管(6米,3米),除锈并刷上油漆,晾干后架空堆码整齐,以备使用。
注意钢管上严禁打孔。
2、技术准备确定施工电梯、塔吊及卸料平台的位置,并在平面布置图上预留足够宽度,便于今后安装和使用。
根据平面图沿建筑物四周布置槽钢,槽钢间距控制在2.2米以内,各立面立杆的间距应保持一致。
根据本工程具体情况,编制脚手架专项施工方案。
确定脚手架高度、立杆间距、水平杆步距等参数。
二、悬挑脚手架搭设基本要求立杆垂直度偏差不得大于架高的1/200。
立杆接头除在顶层可采用搭接外,其余接头必须采用对接扣件,立杆上的接头应交错布置。
悬挑式脚手架拆除施工方案1. 引言悬挑式脚手架是一种常见的施工工具,用于在高空作业时提供支撑和安全保护。
然而,在施工结束后,悬挑式脚手架需要被拆除。
本文将介绍悬挑式脚手架拆除的施工方案,包括准备工作、操作流程、安全注意事项等。
2. 准备工作在进行悬挑式脚手架拆除之前,需要进行一些准备工作,以确保施工的顺利进行。
首先,需要评估悬挑式脚手架的结构和稳定性。
检查脚手架的连接处、支撑柱、托板等部件,确保其没有损坏或松动。
如果有任何问题,需要先修复或更换相关部件。
其次,需要清理脚手架上的工具、材料和其他零部件。
在拆除过程中,这些物品可能会阻碍工作的进行,并增加意外发生的风险。
最后,需要确定拆除过程中的工作人员数量和配备的工具。
根据脚手架的规模和高度,确保有足够的人手和专业工具。
3. 操作流程悬挑式脚手架的拆除施工需要按照一定的操作流程进行,以确保安全和高效。
首先,解除脚手架的连接。
根据脚手架的构造,逐步解除连接部件,如脚手架横梁、立柱等。
在解除连接时,需要小心稳固,防止脚手架突然崩塌。
接下来,逐层拆除悬挑式脚手架的托板。
根据托板的布置,从上向下逐层拆除,确保操作的连贯性。
在拆除托板时,需要小心地将其平稳地移动到地面上,防止对下方人员或设备造成危险。
最后,拆除支撑柱和其他支撑部件。
根据脚手架的结构,逐步移除支撑柱和其他支撑部件,直到完全拆除为止。
在拆除这些部件时,需要注意平衡和稳定,防止脚手架的倾斜或倒塌。
4. 安全注意事项悬挑式脚手架的拆除施工需要注意以下安全事项,以确保工作人员和周围环境的安全。
首先,所有参与拆除工作的人员必须配备个人防护装备,包括安全帽、安全带、防滑鞋等。
同时,还应明确工作人员的责任和职责,确保他们了解并遵守安全规定。
其次,需要在拆除区域周围设置警示标志,并限制未参与工作的人员进入。
确保只有经过培训和授权的工作人员才能进入拆除区域。
另外,需要注意天气状况和工作环境的变化。
如果遇到强风、大雨等恶劣天气,应暂停拆除工作,等待天气条件改善后再进行工作。
悬挑脚手架搭设注意事项1、悬挑式脚手架是指架体结构卸荷在附着于建筑结构的刚性悬挑梁(架)上的脚手架,用于建筑施工中的主体或装修工程的作业及其安全防护需要,悬挑式钢管脚手架在施工前应编制专项施工方案,并应由施工单位技术负责人和项目总监理工程师签字批准后方可组织实施。
对于架体高度达到20米及其以上的悬挑式钢管脚手架,施工单位应组织专家对其专项方案进行论证后实施;悬挑脚手架搭设前,安装架设人员应认真阅读悬挑脚手架专项施工方案,掌握悬挑承力架的构造、布置方式、布置间距、特殊部位(如阳台、转角、楼(电)梯间等)的具体做法、脚手架架体的搭设要求等。
2、悬挑架依附的建筑结构应是钢筋混凝土结构或钢结构,不得依附在砖混结构或石结构上,悬挑架搭设工艺流程:施工准备→放线定位→预埋U型螺栓→悬挑架的支承结构安装→竖立杆→将纵向扫地杆与立杆扣接→安装横向扫地杆→安装纵向水平杆→安装横向水平杆→安装连墙件→安装剪刀撑→扎安全网→作业层铺脚手板和挡脚板;悬挑架的支承结构应为型钢制作的悬挑梁等,型钢悬挑梁宜采用双轴对称截面的型钢,选用的型钢应有产品质量合格证,严禁使用锈蚀或变形严重、有裂缝的型钢。
3、悬挑钢梁型号及锚固件应按设计确定,钢梁截面高度不应小于160mm。
悬挑梁尾端应在两处及以上固定于钢筋混凝土梁板结构上。
4、用于锚固的U型钢筋拉环应采用冷弯成型。
U形钢筋拉环和U形钢筋锚环应使用HPB235级钢筋,预埋于主体结构的U形锚环、U 形拉环应伸入主体结构钢筋骨架(或钢筋网)内,并与钢筋骨架(网)绑扎牢固,其直径应不小于16㎜,锚固长度应符合现行国家标准《混凝土结构设计规范》(GB50010)中钢筋锚固的规定。
U型钢筋拉环、锚固螺栓与型钢间隙应用钢楔或硬木楔楔紧。
每个型钢悬挑梁外端宜设置钢丝绳与上一层建筑结构斜拉结,钢丝绳不参与悬挑钢梁受力计算;5、钢丝绳与建筑结构拉结的吊环应使用HPB235级钢筋,其直径不宜小于20㎜,吊环预埋锚固长度应符合现行国家标准。
悬挑脚手架搭设注意事项
悬挑脚手架搭设注意事项
1、槽钢不允许随便钻孔、打眼。
2、槽钢应与预埋的锚固钢筋焊接,焊接要符合相关规定和质量要求,且每根钢筋焊缝长度必须达到30mm,焊缝厚度必须达到8mm。
3、扣紧大横杆的直角扣件的开口应朝上,对接扣件的开口应朝上或朝内。
4、大横杆对接接头应交错布置,不设在同步、同跨内,并应避免设在跨中,相邻接头水平距离不小于500MM。
5、连墙杆设置应水平,或向脚手架一端下斜的方式连接,不得使脚手架一端呈上斜连接。
6、施工中严格按照规定的构造尺寸和搭设顺序进行搭设,控制好立杆的垂直偏差和横杆的水平偏差,装螺栓时应注意将根部放正和保持适当的拧紧程度,确保节点联结达到要求。
7、装饰作业时,只能单层作业。
8、在拆除脚手架时,拆除最后一道连墙杆前,必须先设置抛撑后再拆除连墙杆。
感谢您的阅读!。
悬挑式脚手架的搭设和拆除要点
摘要悬挑式脚手架是建筑施工中常用的脚手架,提供了一个层高使用高度的外挑脚手架和高层建筑施工分段搭设的悬挑脚手架,其搭设关系到整个工程的进度、安全和质量。
本文总结了悬挑式脚手架搭设前的准备工作和搭设质量检查验收及拆除的技术要点,以期对建筑施工中脚手架的搭设施工提供一些意见。
关键词建筑施工;悬挑脚手架;搭设及拆除
随着中高层建筑建设越来越多,脚手架的施工中,悬挑式脚手架由于构造简单、节省周转材料、预算低等优点,得到了广泛的应用,受到了良好的效果。
但由于没有按照脚手架施工的工艺要求进行搭设等原因,埋下了安全隐患,为了保证建筑工程施工安全,必须做好脚手架的施工。
1 悬挑脚手架搭设前的准备
1)项目负责人必须按照施工组织设计中的内容做好专项工程的施工技术规范,保证脚手架的施工有章可循,并做好施工中的质量管理工作,将工程施工责任落实到个人;做好施工过程中的技术交底制度;
2)在脚手架的施工开始前,要增强施工队伍的安全意识,重视安全生产,施工单位可以在开工前举办安全生产法治教育、脚手架搭设施工工艺等培训班,增强项目管理人员、施工技术人员、施工操作人员的安全生产意识,并提高他们的施工技术水平;经过考核合格的施工技术人员才能上岗操作,未经培训或考核不合格者,不得上岗;脚手架搭设人员必须取得国家特种人员安全技术证书,才能够进行脚手架的搭设工作;
3)严把材料验收关。
现场施工中的钢管是脚手架施工的关键,是保证施工安全的安全屏障,必须要做好钢管材料的检验标准,做到各种钢材的合格证及相关检验报告齐全;在各种材料的使用时要做好材料的复检工作,保证所使用的钢管平直,钢管上严禁打孔和锈蚀严重的情况,在脚手架搭设后要对钢管和扣件涂刷防锈漆;槽钢、圆钢、钢丝绳原则上要求使用新件,钢管和扣件可使用旧件,但为了保证架体的承载力和稳定性,必须符合下列要求:
(1)钢管的验收必须按照国家规范要求进行,保证钢管无裂缝、大块锈蚀、变形等质量问题;
(2)钢管最大质量不应超过25kg,钢管尺寸宜采用48mm×3.5mm,横向水平杆最大长度为2.2m,其他杆件最大长度为6.5m;
(3)不得使用弯曲的钢管,防止脚手架受力不均匀造成整体失稳;
(4)扣件的材质必须符合有关标准规定,不得使用有裂缝、变形的扣件,
出现滑丝的螺栓必须更换,新旧扣件做防锈处理。
4)做好施工现场的材料管理,根据不同材料进行现场分区,将各种材料按规格、品种进行分类,并堆放整齐,做好材料的成品和半成品保护;
5)在脚手架施工前,必须保证搭设场地的平整和压实,清除场地上的杂物,防止脚手架由于局部沉降造成整体失稳。
2 悬挑脚手架的搭设
悬挑脚手架的搭设应遵守以下规定:
1)脚手架的搭设前,应进行施工方案的编制,并对脚手架施工人员进行安全技术交底;在预埋件等隐蔽工程中,必须按照设计要求和施工规范进行施工,保证质量,预埋件连接的验收手续应齐全;
2)悬挑式脚手架的搭设过程中,应对地面位置设置临时围护结构和禁戒标志,按照安全施工标准进行施工,施工时要设专人监护,防止脚手架底部和外侧有坠物伤人的情况;
3)为了保证混凝土结构的稳定,防止混凝土产生裂缝,必须保证连墙件、型钢支承架施工时,主体结构混凝土达到设计要求;当混凝土强度达到15N/mm 时才能进行杆件与框架梁柱的预埋件进行连;
4)在悬挑式脚手架搭设时,斜杆、剪刀撑等增强整体性的杆件必须随脚手架的搭设而一起设置;当每搭设完成一层后,应按要求进行步距、纵距、横距及垂直度的校正,保证脚手架搭设的整体性;
5)在剪刀撑的设置中,保证剪刀撑每6跨设置,搭接中必须采用双扣件,保证剪刀撑的稳定性,同时在设置这类杆件时,要掌握杆件连接的松紧度,防止扣件设置过紧导致杆件变形,引起脚手架整体失稳;
6)脚手板可用钢、木、竹等材料制作,材质及制作必须符合相关标准要求,脚手板的搭设必须保证铺设平稳,并利用铁丝固定在钢管上;在脚手板的搭接中,可用采用对接平铺的方法,在对接处,脚手板下支承横杆的间距不得过大,必须控制在100mm~ 200mm之间,以保证脚手板的搭接效果;
7)工人施工时,必须戴上安全帽,防止脚手架上的坠物伤人;在安装质量较重的杆件时,必须配备安全绳,多人配合进行施工;如遇恶劣天气或当风力大于6级的情况下禁止施工,以保证施工人员的安全。
3 悬挑脚手架搭设质量的检查验收
搭设完毕后,应按以下标准进行检查验收:
1)脚手架结构必须符合施工方案,架体上的施工荷载必须符合设计要求;
2)杆件的设置和连接是否符合构造要求,悬挑梁是否松动,立杆是否悬挑,拉结杆是否牢固可靠,扣件螺栓是否松动,立杆沉降与垂直度的偏差是否符合规范要求;
3)检查所有焊接部位的质量是否符合规范要求,预埋件的埋设是否符合设计要求;
4)纵向水平杆的水平偏差应≤1/250,且全架长的水平偏差值不大于50mm;
5)施工人员安全防护工作,脚手板的铺设质量是否符合相关规范要求。
4 悬挑脚手架拆除
悬挑脚手架拆除时应按照下列要求进行:
1)架体拆除时,必须划出安全区,设警戒标志,并安排专人看管,防止闲人进入拆除区域;
2)在脚手架的拆除工作中,必须从上而下的按照拆除顺序进行,保证拆除的速度,并保证拆除时钢管不受损伤;
3)拆除前,先拆除脚手架上的脚手板及其他杂物;
4)脚手架的附墙拉撑点应随脚手架而定。
脚手架的拆除应一步一清。
分段拆除时高差不得大于二步,如果高差大于二步应进行加固处理;
5)拆除运走的钢管要及时归还给租赁公司,如果还需继续使用,必须进行清理保养,保证钢管、扣件等材料的质量;
6)施工工人在施工现场必须听从工长的指挥,协调配合,提高脚手架拆除的速度和质量。
5 对悬挑脚手架设计和施工的几点建议
5.1 悬挑构件的截面选型
在选择悬挑式脚手架的截面时,宜选用双轴对称的截面形式;当施工条件有所限制时,可以使用非对称截面,但是必须在立杆位置增设强肋,以抵抗非对称截面产生的扭矩,改善悬挑式脚手架的受力性能。
5.2 悬挑构件与立杆的连接
为了保证脚手架的搭设安全,必须做好脚手架立杆与型钢悬挑结构的可靠连接。
根据施工经验,常用的施工方法为:在悬挑构件上焊接一根直径为25mm左右的短钢筋用来定位,将立杆固定;并在脚手架立杆底部增设竖向约束,以抵御风荷载的上翻流作用。
5.3 悬挑构件的重复利用
在悬挑式脚手架的设计中,为了降低施工造价,可以通过适当的改进,使得脚手架能够实现重复利用的目的。
设计人员可以在悬挑结构形式、节点构造等方面下功夫,设计一个可以拆装方便、通用性强、安全可靠、方便运输的悬挑式脚手架,可以提高脚手架的利用率并可以降低造价,但是重复利用的构件必须做好构件的保养和维修,这样才能保证安全,达到最大的经济效益。
6 结论
悬挑式脚手架通过悬挑承力构件将整个高层外脚手架多次分段,并向建筑结构卸载传力,因此,只要设计合理,在悬挑式脚手架搭设时,可以根据不同的结构形式按照施工工艺进行施工,就可以达到加快施工速度,提高经济效益的效果。
参考文献
[1]王文,宋贞网.悬挑脚手架的设计与施工,2003.
[2]郭宁.高层建筑悬挑脚手架施工方案的若干问题探讨,2009.
[3]王建锁.悬挑式脚手架在高层建筑中的施工与安全技术,2009.。
