lingquan水库除险加固工程运行管理报告
- 格式:docx
- 大小:10.22 KB
- 文档页数:5
***水库除险加固工工程运行管理准备工作报告***水库除险加固工程运行管理准备工作报告 **灌区管理处***水库管理所二四年六月工程运行管理准备工作报告一、工程概况:***水库位于**市以北 50km,地处石油河中游,是一座以灌溉为主兼顾防洪的中型水库,总库容3878.2 ,现灌溉面积9.12 万亩,设计灌溉面积近期10 万亩,远期16 万亩。
防洪标准:按百年一遇设计,千年一遇洪水校核。
水库枢纽由拦河大坝、溢洪道、排砂泄洪输水洞三部分组成。
水库大坝为壤土心墙砂砾石坝,坝顶长233m,最大坝高35.6m。
溢洪道位于左岸,溢流堰为曲线型实用堰,堰高 6m,堰顶设两扇弧形闸门,每孔净宽 6m,门高 4.6m。
泄洪排砂输水洞位于左岸,洞长135.0m,洞后明渠长131.64m,设有工作弧门和平板滑动事故检修门各一扇。
***水库兴建于1958 年,前后经过四次加高、加固、扩建,但由于历史、资金等原因,水库仍然存在许多不安全的因素,为此,**市疏管局** 灌区管理处委托**省水利水电勘测设计研究院进行勘测设计,完成了《** 省**市***水库除险加固工程的初步设计报告》,2000 月,**省水利厅以*水规发[2000]**号文件对初设报告进行了批复。
根据省水利厅的初设批复,审定工程总投资1006 万元,其中:国债资金700 万元,地方配套资金306 万元,主要建设内容: 1、大坝前坝坡1563 高程以上改为浆砌块石,加固上游坝坡,在大坝左坝肩心墙与溢洪道右侧墙接触面的齿墙后增设一道砼防渗墙,以截断截面或渗流通道; 2、加固溢洪道及下游泄洪河道治理; 3、更换弧形工作门和平板检修门,更换弧门启闭机; 4、改造加固上坝公路;5、大坝观测设施改造与自动化。
二、管理单位筹建及参与工程建设情况: ***水库的管理单位为**市疏管局**灌区管理处***水库管理所,管理所于1963 年由**市人民政府以玉政发[1963]**市劳编字第***号文件批准成立。
小型水库除险加固工程施工建设管理工作报告尊敬的领导:经过一段时间的积极筹备和组织,我单位小型水库除险加固工程施工建设管理工作进展顺利。
现将工作报告如下:一、工程进展情况:本项目计划总投资500万元,工程范围包括三个小型水库的除险加固,累计治理水库面积达到3000亩。
经过前期的工程测量、设计和招投标等工作,已选定施工单位并签订合同。
目前,施工队伍已全部进场,主体工程开工率达到100%。
二、施工管理情况:1.组织管理:我单位成立了专门的项目管理小组,负责组织指导施工工作。
小组成员包括工程师、监理人员、质检人员和安全监督人员等。
每天召开例会,对施工进度和质量进行跟踪和检查,及时解决施工中的问题。
2.质量控制:在施工过程中,严格按照施工图纸和设计要求进行施工,确保工程质量。
设立质量监督岗位,对施工现场进行日常巡查,及时发现和整改质量问题。
3.安全管理:加强施工现场安全管理,确保施工人员的人身安全。
制定安全管理制度,做好安全教育和培训工作。
安排专人对施工现场进行巡视,督促落实各项安全措施。
三、财务管理情况:2.成本控制:制定项目的成本预测和控制计划,严格按照计划进行成本控制,做到控制预算内的费用,并尽量减少不必要的支出。
四、环境保护与社会效益:1.环境保护:施工过程中,按照环境保护要求进行施工,减少对周边环境的影响。
配备绿化工人,及时进行绿化和护坡工作,确保施工现场的环境整洁。
2.社会效益:本工程的建设将极大地改善水资源利用效率,提升农田灌溉能力,增加农民收入。
同时,施工过程中,我单位积极与当地政府和群众沟通,解答群众疑问,提高工程的社会认可度。
五、存在的问题及建议:1.施工进度较慢:由于天气等原因,部分工程进度滞后,影响了整体工程进展。
为此,建议加强与施工单位的沟通,确保施工进度跟上计划。
2.安全管理不到位:尽管我单位加强了安全管理工作,但仍存在一些工人安全意识不强的问题。
建议加强安全教育和培训,提高工人的安全意识和安全素质。

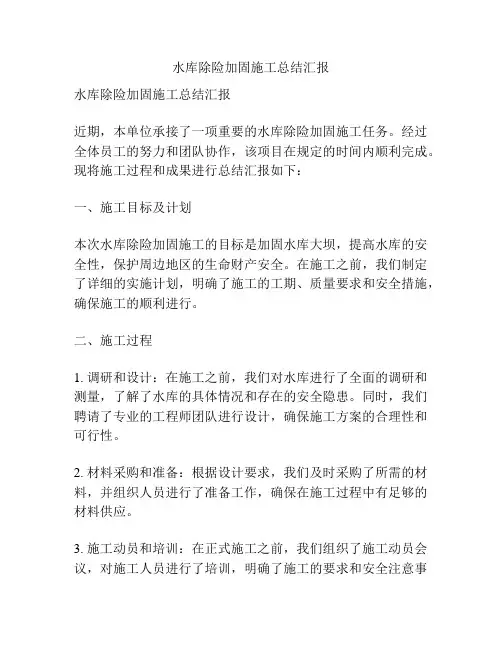

水库除险加固工程施工总结报告一、引言:水库是一种重要的水利工程,起着调节河流径流、水量平衡、防洪减灾、供水等多项功能。
为了确保水库的安全可靠运行,对水库除险加固工程进行施工工作是非常必要的。
本报告对水库除险加固工程的施工情况进行总结,并针对存在的问题提出改进建议。
二、施工概况:1.工程概述:本次工程水库除险加固工程,工程范围包括水库大坝、泄洪渠等部分。
2.工程进度:本次工程总工期为6个月,自2024年1月1日开始,于2024年6月30日完工。
工程实际完工时间为2024年6月25日。
3.施工技术要求:根据设计要求,施工方案要求采用挖掘、拆除、浇筑等方法进行水库除险加固工程施工。
三、施工成果:1.大坝加固:通过对大坝的加固工作,提高了其抗震、抗风、抗洪等能力,大幅度提升了水库的整体安全性能。
2.泄洪渠整修:对泄洪渠进行返修工作,清除了堆积的淤泥和杂草,确保泄洪渠的通畅,提高了泄洪能力。
3.面貌改善:水库除险加固工程的实施,不仅提高了水库的安全性能,还使水库的整体面貌得到了明显改善。
四、施工质量:1.施工材料:施工过程中使用的材料均符合设计要求,不出现质量问题。
2.施工工艺:施工方案合理,工艺操作规范,施工过程中严格控制各项指标,达到了设计要求。
3.施工质检:工程部门进行了严格的质量检查,对施工过程进行把关,并及时处理发现的问题,确保了施工质量。
五、存在问题及改进建议:1.施工进度:虽然工程提前完成,但存在一些施工进度不够紧张的情况,造成了部分闲置时间。
建议在未来的工程中,合理安排施工进度,提高施工效率。
2.安全管理:施工现场安全管理存在一定问题,未能完全落实安全措施,发生了一些轻微的安全事故。
建议加强现场安全管理,提高工人的安全意识。
3.资源利用:施工过程中,未能充分利用现有资源,造成了一定的资源浪费。
建议在施工前进行充分的资源计划,提高资源的利用率。
4.质量监管:虽然施工质量经过严格把关,但对监管工作的督导力度还需进一步加强,提高监管部门的工作效能。

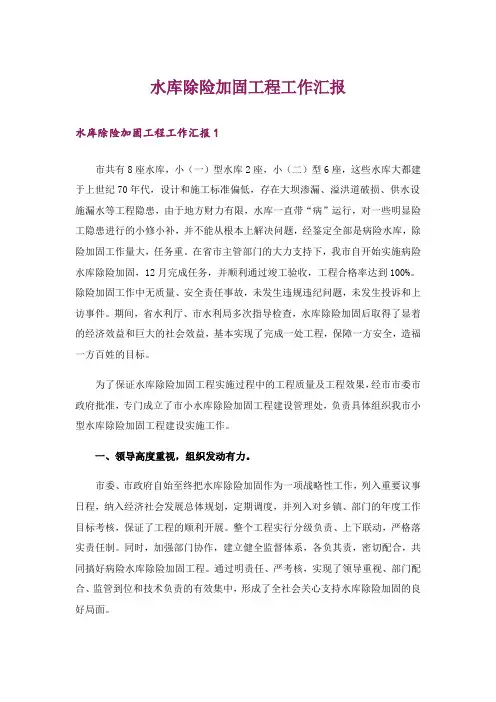

水库除险加固工程工作汇报水库除险加固工程工作汇报1市共有8座水库,小(一)型水库2座,小(二)型6座,这些水库大都建于上世纪70年代,设计和施工标准偏低,存在大坝渗漏、溢洪道破损、供水设施漏水等工程隐患,由于地方财力有限,水库一直带“病”运行,对一些明显险工隐患进行的小修小补,并不能从根本上解决问题,经鉴定全部是病险水库,除险加固工作量大,任务重。
在省市主管部门的大力支持下,我市自开始实施病险水库除险加固,12月完成任务,并顺利通过竣工验收,工程合格率达到100%。
除险加固工作中无质量、安全责任事故,未发生违规违纪问题,未发生投诉和上访事件。
期间,省水利厅、市水利局多次指导检查,水库除险加固后取得了显着的经济效益和巨大的社会效益,基本实现了完成一处工程,保障一方安全,造福一方百姓的目标。
为了保证水库除险加固工程实施过程中的工程质量及工程效果,经市市委市政府批准,专门成立了市小水库除险加固工程建设管理处,负责具体组织我市小型水库除险加固工程建设实施工作。
一、领导高度重视,组织发动有力。
市委、市政府自始至终把水库除险加固作为一项战略性工作,列入重要议事日程,纳入经济社会发展总体规划,定期调度,并列入对乡镇、部门的年度工作目标考核,保证了工程的顺利开展。
整个工程实行分级负责、上下联动,严格落实责任制。
同时,加强部门协作,建立健全监督体系,各负其责,密切配合,共同搞好病险水库除险加固工程。
通过明责任、严考核,实现了领导重视、部门配合、监管到位和技术负责的有效集中,形成了全社会关心支持水库除险加固的良好局面。
二、狠抓前期准备工作。
一是加强与设计人员的联系和交流,有效缩短了水库初步设计的编制周期;二是提前协调处理好地方矛盾,为项目尽早开工创造有利条件。
二、规范管理,确保建设质量。
建设中,坚持高起点规划、高标准施工、高质量建设,坚决杜绝“豆腐渣”工程。
一是严格按照“五制”要求和基建程序建设。
严格执行项目法人责任制、招标投标制、工程监理制、合同管理制和竣工验收制,建立健全了岗位责任制和各项管理制度,将任务、责任落到实处;严格执行招投标程序,并邀请纪检等部门全程参与招投标监督;二是强化工程监管,严格建设标准,全面实行项目法人负责、监理单位控制、施工单位保证和质监部门监督的质量保证体系,强化质量管理,严格责任追究。

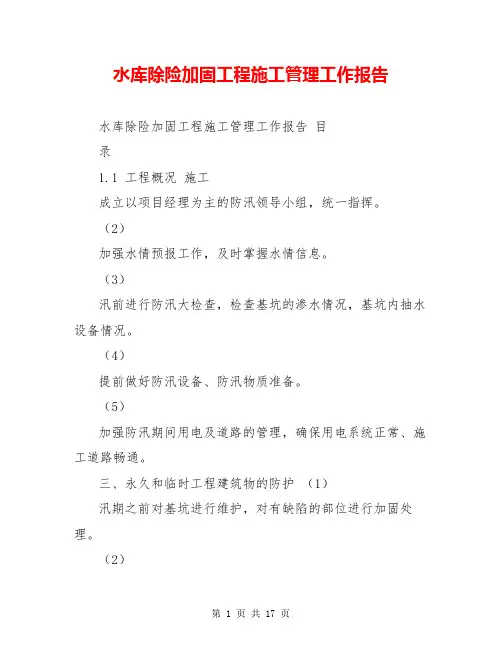

水库除险加固工程施工管理工作报告水库除险加固工程施工管理工作报告目录1.1 工程概况施工成立以项目经理为主的防汛领导小组,统一指挥。
(2)加强水情预报工作,及时掌握水情信息。
(3)汛前进行防汛大检查,检查基坑的渗水情况,基坑内抽水设备情况。
(4)提前做好防汛设备、防汛物质准备。
(5)加强防汛期间用电及道路的管理,确保用电系统正常、施工道路畅通。
三、永久和临时工程建筑物的防护(1)汛期之前对基坑进行维护,对有缺陷的部位进行加固处理。
(2)对两岸的开挖边坡,周边设置截水沟,马道设排水沟,以防雨水冲刷。
(3)对所有道路边坡进行安全检查,危险地段采取喷锚支护处理措施。
四、施工区的防汛措施(1)对施工区的边坡进行加固处理,完善周边截水沟。
(2)完善施工区的排水设施,汛前所有排水沟要畅通。
(3)位于河床边的建筑物,注意河水位的涨落及河床边的冲刷情况。
五、发生超标准洪水时的应急度汛措施(1)由防汛领导小组统一指挥、决策。
(2)将人员、物资、设备及时撤离至安全地段。
(3)成立抢险突击队,实施抢险救援工作。
4 4.4 土石方开挖施工一、土方开挖1.场地清理场地清理工作主要为施工现场的建筑垃圾清除或填埋及施工场地的平整美化。
在工程完工后的规定期限内,拆除施工临时设施,清除施工区和生活区及其附近的施工废弃物,并按按批准的环境保护措施计划完成环境恢复。
场地清理采用人工配合掘机机械进行场地清理,做到文明过场,文明退场。
2、土方开挖施工工序:场地清理 rarr;土方开挖 rarr;石方开挖 rarr;边坡修整①场地清理:施工前首先清除开挖区域内的全部树木根须,草木植物、垃圾、废弃物及监理认为其它应该清除的障碍物。
②土方开挖:在湿地开挖注意排水问题。
排水本着上游照顾下游,下游服从上游的原则。
如遇有需排除降水和地下水时,必须开挖排水沟。
在干地施工,采用自中心向外,分层开挖,先深后宽。
必须弃土时,应先规划堆土区,横断面方向做到远挖近倒,近挖远倒,先平后高。

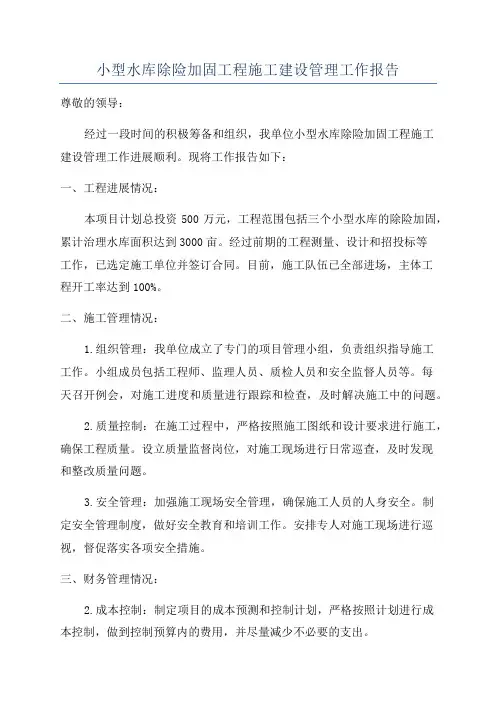

XX水库除险加固工程建设管理工作报告尊敬的领导:根据公司的安排,我作为XX水库除险加固工程的建设管理人员,现向您汇报工作情况如下。
一、工程进展自从2024年8月开始,我负责监督XX水库除险加固工程的建设管理工作。
在工程的初期,我与施工单位共同制定了详细的施工计划,并按照计划督促施工单位逐步推进工程进展。
截至目前,工程已经完成了地质勘探、设计论证、施工方案编制等前期工作,并进入了主体施工阶段。
目前,已经完成了XX水库注浆灌浆、坝体防渗、消力污水管网改造等工程量大的部分,进展顺利。
二、质量管理在工程施工过程中,我坚持质量为第一的原则,严把工程质量关。
我每天都会到现场巡检,督促施工单位进行工程施工,并及时发现和解决工程质量问题。
在施工过程中,我对施工工艺流程和关键节点进行了严格的监督,确保质量可控。
我还积极与设计单位、监理单位进行沟通和协调,在发现质量问题时,及时与相关单位进行沟通沟通,共同解决问题。
三、安全管理安全是工程建设的首要任务,为了确保施工过程的安全,我加强了对施工现场的管理。
我组织了安全教育培训,要求施工人员在进入施工现场前必须进行培训并佩戴好防护用品。
我还制定了施工现场安全管理制度,对施工单位的安全管理工作进行督促和检查。
通过这些措施,施工过程中没有发生任何安全事故,工程进展顺利,得到了公司和业主单位的肯定和赞扬。
四、资金管理工程建设需要大量的资金投入,为了确保资金的使用合理有效,我对工程资金进行了精细化管理。
我与财务部门进行了沟通和协商,及时了解资金需求,确保施工进度不受资金问题影响。
我还通过与施工单位的沟通,控制工程成本,避免出现资金浪费和损失。
目前,工程的资金使用情况正常,没有发生资金不足或冻结的情况。
五、人员管理为了保证工程建设的顺利进行,我对工程建设人员进行了细致的安排和管理。
我在施工单位内部建立了一套完善的人员管理制度,明确各个职责和工作任务。
我还与施工人员进行了定期的交流会议,了解工作情况,并提供技术指导和支持。
水库除险加固工程运行管理报告一、引言本报告旨在对水库除险加固工程的运行管理情况进行全面分析和总结。
通过对项目的实施进展、运维管理、安全风险评估以及存在的问题和解决方案等方面进行详细论述,进一步加强对水库除险加固工程运行管理的研究和指导。
二、项目概述水库除险加固工程是为了提高水库的安全性和稳定性而进行的维修和加固工程。
本项目旨在通过对水库结构的检查和评估,发现和解决潜在的安全隐患,确保水库的长期稳定运行,并保护附近居民和环境的安全。
三、项目进展3.1 工程规划和布局在项目初期,我们进行了详细的工程规划和布局设计,包括对水库的结构、水位控制设施、溢流道、泄洪道等方面进行综合考虑,确保整个水库系统的运行安全和可靠性。
3.2 工程实施根据工程规划,我们按照阶段性计划进行了工程实施。
具体措施包括定期巡检、维修损坏的设施、加固水库结构等。
同时,我们还推行了科学合理的运维管理措施,确保工程的顺利进行。
3.3 建设成果通过前期的规划和后期的实施,我们成功地完成了水库除险加固工程。
经过一段时间的运行测试,水库的稳定性和安全性得到了显著提高。
同时,也确保了水库的正常供水和灌溉功能。
四、运维管理4.1 定期巡检为了保证水库的运行安全和正常功能,我们制定了定期巡检计划,对水库结构、泄洪道、溢流道等设施进行综合检查。
巡检人员对发现的问题及时进行记录,并制定解决方案,以确保问题及时得到解决。
4.2 安全维修如果巡检中发现问题,我们将立即进行安全维修,确保设施的正常运行。
维修人员经过专业培训,能够迅速修复损坏的设备,并进行必要的测试和调整,以确保设备稳定运行。
4.3 设备保养为了延长设备的使用寿命和维持其正常运行,我们制定了设备保养计划。
包括定期清洁设备、更换易损件和进行润滑等。
通过设备保养,我们可以有效降低故障率,提高设备的可靠性。
五、安全风险评估5.1 风险识别我们针对水库除险加固工程进行了全面的安全风险评估。
通过对水库运行中可能出现的各种风险进行识别和分析,包括土壤侵蚀、水位波动、暴雨洪水等。
水库除险加固建设情况汇报
近年来,随着我国经济的快速发展和城市化进程的加快,水库建设和管理已成
为一项重要的工作。
为了保障水库的安全运行和有效防洪能力,我单位积极开展水库除险加固建设工作,取得了一定的成效。
首先,针对水库存在的安全隐患和加固需求,我们进行了全面的勘察和评估工作。
通过对水库大坝、泄洪设施、导流设施等关键部位的检测和分析,确定了加固的重点和方向。
在此基础上,我们制定了详细的加固方案,确保了施工的科学性和合理性。
其次,我们加强了对水库加固工程施工过程的监督和管理。
严格执行施工方案,加强现场安全管理,确保施工过程中的安全和质量。
同时,我们加强了与施工单位的沟通和协调,及时解决了施工中的各种问题和困难,保障了工程的顺利进行。
在加固工程完成后,我们对水库进行了全面的验收和评估。
通过对工程质量和
安全性的检查,确保了加固工程的有效性和可靠性。
同时,我们对水库的防洪能力和安全运行状况进行了全面的评估,确保了水库的整体安全性和稳定性。
通过以上工作,我们取得了一定的成效。
水库的安全隐患得到了有效的解决,
水库的防洪能力得到了有效的提升,为保障周边地区的安全和稳定作出了积极的贡献。
同时,我们也总结了一些经验和教训,为今后的水库除险加固工作提供了宝贵的参考。
总的来说,水库除险加固建设工作是一项重要的工作,也是一项复杂的工作。
我们将继续加强对水库安全的监测和管理,不断完善水库的加固工程,确保水库的安全运行和有效防洪能力,为保障人民生命财产安全作出更大的贡献。

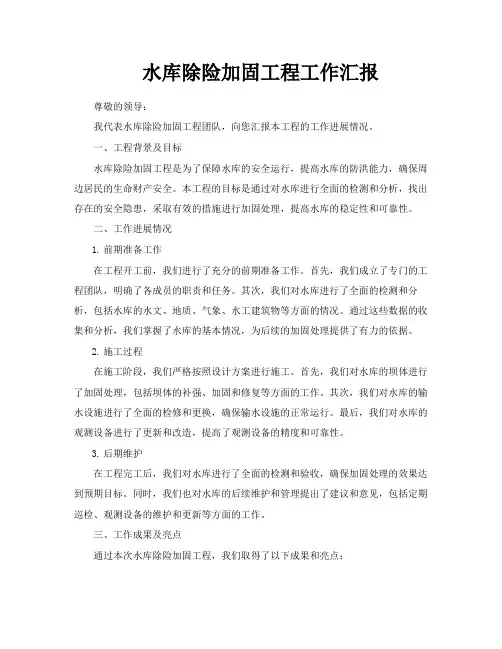

水库除险加固工程工作汇报尊敬的领导:我代表水库除险加固工程团队,向您汇报本工程的工作进展情况。
一、工程背景及目标水库除险加固工程是为了保障水库的安全运行,提高水库的防洪能力,确保周边居民的生命财产安全。
本工程的目标是通过对水库进行全面的检测和分析,找出存在的安全隐患,采取有效的措施进行加固处理,提高水库的稳定性和可靠性。
二、工作进展情况1.前期准备工作在工程开工前,我们进行了充分的前期准备工作。
首先,我们成立了专门的工程团队,明确了各成员的职责和任务。
其次,我们对水库进行了全面的检测和分析,包括水库的水文、地质、气象、水工建筑物等方面的情况。
通过这些数据的收集和分析,我们掌握了水库的基本情况,为后续的加固处理提供了有力的依据。
2.施工过程在施工阶段,我们严格按照设计方案进行施工。
首先,我们对水库的坝体进行了加固处理,包括坝体的补强、加固和修复等方面的工作。
其次,我们对水库的输水设施进行了全面的检修和更换,确保输水设施的正常运行。
最后,我们对水库的观测设备进行了更新和改造,提高了观测设备的精度和可靠性。
3.后期维护在工程完工后,我们对水库进行了全面的检测和验收,确保加固处理的效果达到预期目标。
同时,我们也对水库的后续维护和管理提出了建议和意见,包括定期巡检、观测设备的维护和更新等方面的工作。
三、工作成果及亮点通过本次水库除险加固工程,我们取得了以下成果和亮点:1.对水库的坝体进行了全面的加固处理,提高了坝体的稳定性和可靠性,有效降低了溃坝的风险。
2.对水库的输水设施进行了全面的检修和更换,确保了输水设施的正常运行,提高了水库的供水能力。
3.对水库的观测设备进行了更新和改造,提高了观测设备的精度和可靠性,为后续的水库管理提供了更加准确的数据支持。
4.通过本次工程,我们也积累了一定的经验和技术储备,为后续的水利工程建设和管理提供了有益的参考。
四、经验总结及建议在本次水库除险加固工程中,我们也遇到了一些问题和困难。
石泉水库除险加固工程运行管理工作报告
灵寿泉石泉水库管理处
2011年3月
一:工程概况 (1)
二:筹建参建工程建设情况 (2)
三:工程初期运行情况 (3)
四:运行管理................................................ .3
—* .工程概况
石泉水库位于河北省灵寿泉西部山区,潭沱河支流一一文都河
中下游。
坝址位于灵寿泉孟家庄镇石泉村处,水库控制流域面积
86.4km2,总库容0.175亿m3,兴利库容0.1075亿m3,是一座以防洪、灌溉为主,结合发电、养殖等综合利用的中型水利枢纽工程。
石泉水库于1970年动工兴建,1972年10月大坝主体工程完工并蓄水运用。
水库枢纽由大坝、溢洪道、输水洞、电站等组成。
石泉水库运用至今已拦蓄洪水多次,保护了水库下游207国道
及两镇7个行政村7000多人的生命财产安全,防洪效益达2亿元。
同时石泉水库为灌区0.3万亩耕地及向潭北渠补水,使粮食亩产量大大提高,改善了老区人民的生活水平;水库还向西柏坡纪念地提供生活用水,向西柏坡森林公园的风景林、花卉提供生态用水,这对推动整个西柏坡区域农业生产发展提供了有力保障。
石泉水库除险加固工程完成投资898万元。
石泉水库除险加固工程建设的主要内容是:大坝迎水坡翻修,坝
顶硬化,修建放浪墙,大坝裂缝处理,泄洪洞洞身灌浆处理,进出口检
修闸门、进口启闭机更新改造,更新改造电气系统及新建管理房。
石泉水库除险加固工程完成主要工程量:土方开挖26693 m, 土
方填筑6475 m3,石方开挖474m,干砌石9936rn,浆砌石486m,混凝土556帝,反滤层铺设15251 m3, 土工布铺设14926希,回填灌浆224m砌砖288 m3,钢筋制安18.86t ,金属结构制安6.68t,安装QPQ-63 型启闭机1台,50kVA变压器1台,更新测压管10根。
2003年8月,河北省水利厅组织专家对石泉水库进行了大坝安
全鉴定,结论认为:坝顶高程欠高,不满足现行规范要求,大坝上游护坡不合格,泄洪道建筑物存在安全隐患,溢洪道尾水不畅,危及上坝公路及交通桥的安全,泄洪洞未衬砌段岩体不稳定,闸门和启闭设备老化严重,影响泄洪安全,由于水库波及下游老区人民生命安全和207国道的防汛安全,同意实施石泉水库除险加固工程。
2003年石家庄市水利局以(石水计【2003】10号文想省水利厅呈报了〈〈河北省灵寿泉石泉水库除险加固工程初步设计报告》和河北省水利水电第二勘测设计院对灵寿泉石泉水库除险加固工程初步设计审查情况,2007年7月27日省水利厅海河水利委员会关于河北省灵寿泉石泉水库除险加固工程初步设计报告的(海规计【2004】59号文与冀水规计【2004】91号对(灵寿泉石泉水库除险加固初步设计)批复。
2007年8月31 日省厅以冀水建管【2007】81号文对石泉水库除险加固工程施工图纸计预算进行了批复。
二、管理单位筹建及参与工程建设情况
石泉水库除险加固工程隶属于石泉水库管理处,工程建设主要内
容针对的是石泉水库工程存在的安全隐患及设备(闸门、启闭机)等严重老化的问题。
除险加固工程完成后仍由原单位石泉水库管理处运行管理,人员不变。
石泉水库管理处共有职工18人,是石泉水库除险加固工程的业主,参与了石泉水库除险加固工程建设的全过程。
成立石泉水库除险加固建设处。
并完成:(1).协同河北省水利水电第二勘测设计院完成了可行性报告、初步设计和施工设计。
(2).参与标底的制作、工
程的测量、工程承包等工作。
(3).完成工程的建设管理、质量监督、
工程决算。
2007年12月11日在河北省招投标综合网上发布招标公告,2008年1月24日开、评标,河北省水利工程局中标,2008年2月4日下发中标通知书,2008年3月15日签订协议书(工程)三.工程初期运行情况
石泉水库除险加固工程于2008年5月15日开工,2009年6月15日完工。
2010年7月15日组织省防汛抗旱指挥部办公室、省水利工程质虽监督中心站、灵寿泉石泉水库管理处的代表,邀
请水工、机电专业专家,组成灵寿泉石泉水库除险加固工程下闸蓄水阶段验收委员会,在石家庄市对该工程进行了下闸蓄水阶段验收。
验收委员会认为石泉水库除险加固主体工程已按批准的设计基本完建,工程质量合格,剩余未完工程不影响水库蓄水运用,项目法人单位已对蓄水后到竣工验收前的运行管理工作作出适当安排,具备了下闸蓄水条件,同意下闸开始蓄水运用。
2010年8月13日印发灵寿泉石泉水库除险加固工程下闸蓄水阶段验收鉴定书。
目前水位353.9米相应
3
库谷842.5万m。
石泉水库除险加固工程的建设解决了石泉水库工程存在的安全隐患及设备(闸门、启闭机)等严重老化的问题。
消除了工程隐患,提高了工程的完好性,降低了工程维修费用。
五.运行管理
除险加固工程结束后,工程初期运行效益良好。
并由运行管理
单位制定了运行管理制度及相关规章制度和工程维护运行
(操作)规程。
以保证水库除险加固后的安全运行。
