外墙涂料做法

  • 格式:docx
  • 大小:14.32 KB
  • 文档页数:3

外墙涂料做法

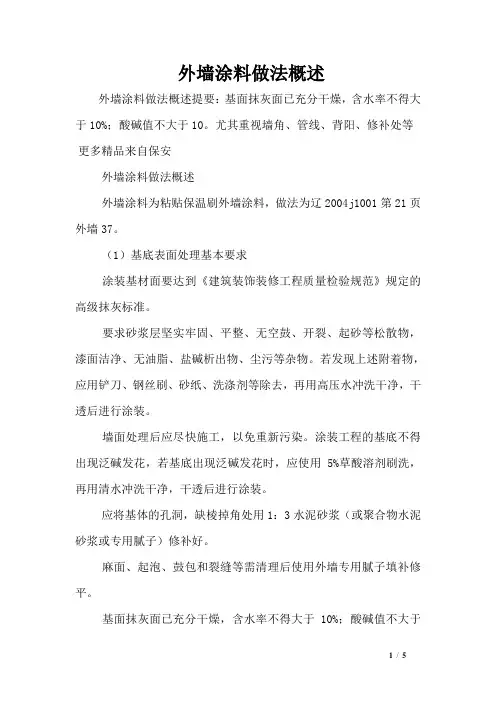

外墙具体做法:

外墙体--→12厚1:3水泥砂浆找平--→8厚1:3水泥砂浆打底--→聚合物水泥基防水涂膜--→外墙涂料

(1)施工准备

1)材料

本工程采用涂料, 涂料的选用应遵照设计要求的品种及颜料选用。所用材料应一次备齐。

2)作业条件准备

a. 结构工程已完, 已打好装饰用外架。

b. 基层抹灰经检查验收无酥松、脱皮、起砂、粉化等现象, 有足够的强度, 且含水率不得大于10%。

c.外墙经淋水试验无渗漏现象。

d.操作环境温度应为+5℃以上。

3)基层处理

a.清理基层表面的灰浆、浮土等, 基层表面的隔离剂、油渍应清洗干净。

b.对已抹好水泥砂浆的基层表面, 应认真检查有无空鼓、裂缝, 对空鼓、裂缝的面层必须剔凿修补好, 并经过干燥后方可喷涂涂料。

c.基层表面明显凹凸处, 应事先用水泥砂浆找平或剔平。框架梁柱上门窗口与立窗交接处,采用聚合物水泥砂浆挤填密实,并用密封胶封闭。

d.基层要干燥, 含水率〈10%, pH值〉10, 碱性不宜过大。

(2)施工方法

1)配料:配料时根据事先经过试配确定的配合比准确计量并充分搅拌均匀, 保证颜色一致。配好的带色涂料, 放入干净容器内, 放在室内并密闭保存好, 使用前再重新从上到下, 搅匀后才能到出使用。

2)喷涂施工:涂料稠度必须适中, 空气压力在4~8Mpa之间, 喷射距离一般为40~60cm, 喷射时, 喷嘴中心线必须与墙面垂直, 喷枪运动要平行于墙面, 运行速度要均速一致。

3)停歇(施工缝)留在分格缝处。

(3)质量标准

1)保证项目:

a.涂料的品种、质量和颜色必须符合设计要求和有关标准的规定。

b.外墙涂料严禁掉粉、起皮、漏涂和底透。

c.涂层表面均匀布满粗颗粒云母片等填料, 颜色协调。

2)基本项目:

a.表面颜色一致, 花纹、色点大小均匀, 不显接槎, 无漏涂、透底和流坠。

b.分格缝的宽度和深度均匀一致, 条缝平整光滑, 楞角整齐, 横平竖直、通顺。

c.流水坡向正确, 滴水线顺直, 滴水槽深度、宽度均不小于10mm,

整齐一致。

d.装饰线、分色线偏差不大于2mm;

e.门窗、灯具洁净。

(4)成品保护

1)喷涂前应对门窗扇和玻璃及不需要喷涂部位遮挡好。如喷到玻

璃等处应及时清擦干净, 防止涂层干后不好清洗。

2)抹灰修理等彻底完成后再交给油漆工。

3)施工12h内避免雨淋, 下雨天不得施工外墙涂料。

4)拆架子不得碰坏墙面涂层。

5)喷涂时不要污染门窗、玻璃及其他饰面层。

6)室内清理杂物不能从窗口而下, 防止污染墙面。

(5)涂料工程通病防治

饰面起鼓、起皮、脱落防治:基层修补平整, 刷除表面油污、浮灰;基层含水率应控制在10%以上, 基面应养护7d以上;基层表面太光应凿毛。
