电力工程建设预算费用的计算方法
- 格式:docx
- 大小:133.22 KB
- 文档页数:47
电力工程建设预算费用电力工程建设预算费用是指在电力工程建设过程中需要投入的资金,包括工程材料购买、设备采购、人工费用、运输费用等各项支出。
预算费用的制定是电力工程建设的重要环节之一,可以帮助工程方制定合理的投资计划,控制成本,确保工程质量。
下面详细介绍电力工程建设预算费用的组成和计算方法。
1.材料费用材料费用是指用于工程建设所需的物资材料的费用。
材料费用的计算包括两个方面:材料清单及材料工程量。
首先,在工程设计阶段,根据设计图纸和规格细则,制定材料清单,明确需要采购的各种材料。
其次,在施工阶段,根据实际工程规模和进度计划,确定各种材料的工程量,进而计算出材料费用。
2.设备费用设备费用是指用于工程建设所需的各种设备的费用。
设备费用的计算方法主要包括两个方面:设备清单及设备工程量。
设备清单是在工程设计阶段根据设计要求确定需要采购的各类设备。
设备工程量则是在施工阶段根据实际工程需要和进度计划确定,通过设备清单中的设备规格和数量计算出来的。
3.劳动力费用劳动力费用是指用于工程建设过程中工人的工资、社会保险和福利待遇等费用。
劳动力费用的计算主要包括两个方面:劳动力数量及劳动力单价。
在施工阶段,根据工程需要和进度计划,确定所需的劳动力数量。
劳动力单价则是根据劳动力的等级和工作时间确定的。
劳动力费用的计算还需考虑到加班费和其他相关费用。
4.运输费用运输费用是指用于将材料和设备从供应地运输到施工地的费用。
运输费用的计算主要包括两个方面:运输距离及运输单位成本。
运输距离是指供应地与施工地之间的距离,可以通过地理信息系统和交通运输工具来确定。
运输单位成本则是指每单位距离所需的费用,可以通过运输行业的相关报价来确定。
总之,电力工程建设预算费用的计算需要从多个方面综合考虑,包括材料费用、设备费用、劳动力费用和运输费用等。
只有通过合理的预算费用计算,并制定相应的控制措施,才能确保电力工程建设的顺利进行和质量的保证。
1.建筑工程费、安装工程费(建筑安装工程费)一.直接费直接工程费(人材机)+措施费(冬雨季施工增加费+夜间施工增加费+施工工具用具增加费+特殊地区施工增加费)二.间接费规费(社会保障费+住房公积金+危险作业意外伤害保险费)+企业管理费三.利润四.税金2.设备购置费的构成一.设备费二.设备运杂费3.其他费用的构成一.建设场地征用及清理费土地征用费+施工场地租用费+迁移补偿费+余物清理费+送电线路走廊赔偿费+通信设施防输电线路干扰措施费二.项目建设管理费项目法人管理费+招标费+工程监理费+设备监造费+工程保险费三.项目建设技术服务费项目前期工程费+知识产权转让与研究试验费+勘察设计费+设计文件评审费+项目后评价费+工程建设监督检测费+电力建设标准编制管理费+电力工程定额编制管理费四.分系统及整套启动试运费分系统调试费+整套启动试运费+施工单位配合调试费五.生产准备费管理车辆购置费+工器具及办公家具购置费+生产职工培训及提前进厂费六.大件运输措施费七.基本预备费4.动态费用的构成一.价差预备费二.建设期贷款利息建筑安装工程费中,除税金规费和安全文明施工措施费用为强制性费用外,旗鱼均为竞争性费用建筑安装工程费=直接费+间接费+利润+税金↓直接费=直接工程费+措施费(直接费计算标准:根据建设预算编制的↓不同阶段分别采用投资估算指标、概算人工费+材料费+施工机械费定额、预算定额计算,并依据电力工程定额(指标)管理规定,调整到建设预算的编制水平年的价格水平)a:各册定额中电力行业基准工日单价标准为:建筑工程26元/工日;电气设备安装工程,31元/工日;送电线路工程,33。
1元/工日。
b:关于人工费调整:各地区只调整工资性补贴,基准工日单价中包括工资性补贴2.4元/工日人工费调整系数=(定额基准工日单价 - 2.4 + 当地工资性补贴)/ 定额基准工日单价–100%装置性材料费=装置性材料消耗量*装置性材料预算价格有关装置性材料价格各部分组成费用的计算方法和构成比例按照《电力建设工程装置性材料预算价格》或综合预算价格的规定执行。
《电网工程建设预算编制与计算标准》使用指南(第二部分第三节设备购置费的构成与运算标准设备购置费是指电网工程中,购置组成工艺流程的各种设备,并将设备运至施工现场指定位置所支出的购置及运杂费用。
运算公式:设备购置费=设备费+设备运杂费一、设备费设备费是指按照设备出厂价格(或交货价格)购买设备所支付的费用(包括包装费)。
在编制概预算时,按照市场供货情形及供货价格运算。
【使用讲明】设备的招标供货合同价格、协议供货合同价格、出厂价格、供应商供货仓库的出库价格统称为供货价格,在确定供货价格时一定要明确双方的交货地点。
二、设备运杂费设备运杂费是指设备自生产厂家(或指定交货地点)运至施工现场指定位置所发生的费用,其内容包括:设备的上、下站费,运输费,运输保险费,以及采购保管费。
运算公式:设备运杂费=设备费×设备运杂费率设备运杂费率=铁路、水路运杂费率十公路运杂费率(一)铁路、水路运杂费率1.主设备(主变压器)铁路、水路运杂费的运算运距100km以内费率为1.5%;超过100km时,每增加50km费率增加0.08%;不足50km按50km计取。
2.其他设备铁路、水路运杂费的运算见表3.4.3.1。
表3.4.3.1其他设备铁路、水路运杂费率序号适用地区费率%123456上海、天津、北京、辽宁、江苏浙江、安徽、山东、山西、河南、河北、黑龙江、吉林、湖南、湖北陕西、江西、福建、四川、重庆内蒙古、云南、贵州、广东、广西、宁夏、甘肃(武威及以东)、海南新疆、青海、甘肃(武威以西)西藏3.03.23.53.84.5具体测算注:以上费率中均不包括因运输超限设备而发生的路、桥加固、改造,以及障碍物迁移等费用。
(二)公路运杂费费率公路运输的运距在50km以内费率为1.06%。
运距超过50km时,每增加50km费率增加0.35%,不足50km按50km计取。
(三)其他讲明供货商直截了当供货到现场的,只计取卸车费及保管费,主设备按设备费的0.5%运算,其他设备按设备费的0.7%运算。

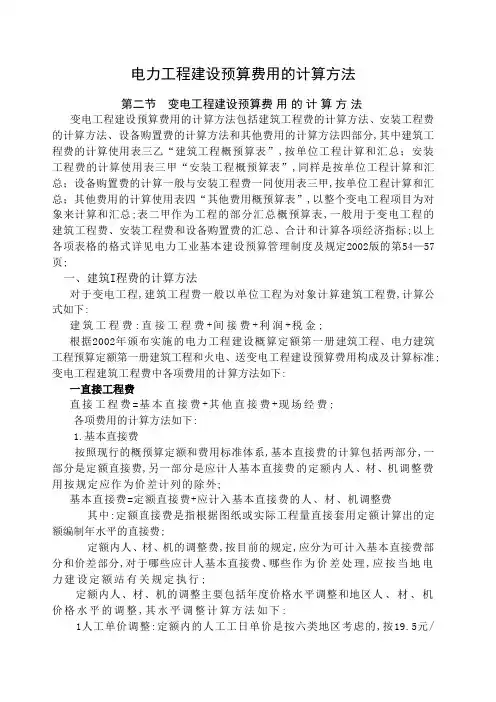

电力工程建设预算费用的计算方法第二节变电工程建设预算费用的计算方法变电工程建设预算费用的计算方法包括建筑工程费的计算方法、安装工程费的计算方法、设备购置费的计算方法和其他费用的计算方法四部分,其中建筑工程费的计算使用表三乙“建筑工程概预算表”,按单位工程计算和汇总;安装工程费的计算使用表三甲“安装工程概预算表”,同样是按单位工程计算和汇总;设备购置费的计算一般与安装工程费一同使用表三甲,按单位工程计算和汇总;其他费用的计算使用表四“其他费用概预算表”,以整个变电工程项目为对象来计算和汇总;表二甲作为工程的部分汇总概预算表,一般用于变电工程的建筑工程费、安装工程费和设备购置费的汇总、合计和计算各项经济指标;以上各项表格的格式详见电力工业基本建设预算管理制度及规定2002版的第54—57页;一、建筑I程费的计算方法对于变电工程,建筑工程费一般以单位工程为对象计算建筑工程费,计算公式如下:建筑工程费:直接工程费+间接费+利润+税金;根据2002年颁布实施的电力工程建设概算定额第一册建筑工程、电力建筑工程预算定额第一册建筑工程和火电、送变电工程建设预算费用构成及计算标准;变电工程建筑工程费中各项费用的计算方法如下:一直接工程费直接工程费=基本直接费+其他直接费+现场经费;各项费用的计算方法如下:1.基本直接费按照现行的概预算定额和费用标准体系,基本直接费的计算包括两部分,一部分是定额直接费,另一部分是应计人基本直接费的定额内人、材、机调整费用按规定应作为价差计列的除外;基本直接费=定额直接费+应计入基本直接费的人、材、机调整费其中:定额直接费是指根据图纸或实际工程量直接套用定额计算出的定额编制年水平的直接费;定额内人、材、机的调整费,按目前的规定,应分为可计入基本直接费部分和价差部分,对于哪些应计人基本直接费、哪些作为价差处理,应按当地电力建设定额站有关规定执行;定额内人、材、机的调整主要包括年度价格水平调整和地区人、材、机价格水平的调整,其水平调整计算方法如下:1人工单价调整:定额内的人工工日单价是按六类地区考虑的,按19.5元/工日计入定额基价,对于六类以上地区工资定额人工单价19.5元/工日减去工资性补贴按表6.1.1中规定的系数调整;人工费调整系数的计算公式如下:其中:当地取定人工单价的计算标准执行当地电力建设定额站的有关规定;工资性补贴中的物价补贴、煤与燃气补贴在定额中已按每工日1.91元计列,各省自治区、直辖市规定的物价补贴超出部分,按定额人工用量乘以工日补贴差价后,作为价差计入建筑工程费中;2材料费、机械费调整:定额内材料费和机械费的调整方法和调整系数按当地电力建设定额站的有关规定执行;2.其他直接费其他直接费=冬雨季施工增加费+施工工具用具使用费+特殊地区施工增加费;其中各项费用的计算方法如下:1冬雨季施工增加费:本项费用按照工程所在地的不同自然和天气条件计取,地区分类情况见表6.1.2;冬雨季施工增加费=基本直接费×费率见表6-2-12施工工具用具使用费施工工具用具使用费=基本直接费×0.69%3特殊地区施工增加费计算标准:按工程所在地省自治区、直辖市主管部门规定的方法与计算标准计算,无规定者不计列此项费用;3.现场经费现场经费=临时设施费+现场管理费各项费用的计算方法如下:1临时设施费临时设施费=基本直接费X费率见表6-2-2注以上费率为新建工程费率,若为扩建工程时系数乘以O.9;2现场管理费现场管理费=基本直接费X 5.08%;二间接费间接费=企业管理费+财务费用+施工机构转移费1.企业管理费企业管理费=企业基本管理费+职工基本养老保险和失业保险费+工会经费、教育经费和住房公积金;各项费用的计算方法如下:1企业基本管理费企业基本管理费=基本直接费×3.28%;2职工基本养老保险和失业保险费基本养老保险和失业保险费=基本直接费×劳保费率其中:劳保费率:当地劳保费率×0.20当地劳保费率是指按工程所在省自治区、直辖市社会保障机构颁布的以工资总额为基数计取的基本养老保险、失业保险费率之和;3工会经费、教育经费和住房公积金工会经费、教育经费和住房公积金=基本直接费×1.67%;2.财务费用财务费用=基本直接费×1.2%3.施工机构转移费施工机构转移费=基本直接费×费率见表6-2-3表三利润利润=直接工程费+间接费×6%四税金税金:直接工程费+间接费+利润×税率税率按工程所在地税务部门规定的税率计算;二、安装工程费的计算方法变电工程项目安装工程费的计算一般以单位工程为对象,其计算公式如下: 安装工程费=直接工程费+间接费+利润+税金根据2002年颁布实施的电力工程建设概算定额、电力建设工程预算定额和火电、送变电工程建设预算费用构成及计算标准,变电安装工程费中各项费用的计算方法与计算标准如下:一直接工程费直接工程费=基本直接费+其他直接费+现场经费1.基本直接费变电安装工程的基本直接费由安装费和装置性材料费组成,计算公式为:基本直接费=安装费+装置性材料费1安装费:根据现行概预算定额的定额基价的内容界定与计算原则,安装费包括定额安装费定额基价和定额内人、材、机调整费用组成,计算公式为: 安装费=定额安装费+定额内人、材、机调整费用其中:定额安装费=∑图纸工程量×定额基价定额内人、材、机调整费用:人工费调整+材机调整;变电安装工程在编制概预算时,所使用的定额为电力工程建设概算定额第三册电气设备安装工程和电力建设工程预算定额第三册电气设备安装工程;现行定额体系中,电气设备安装工程定额内的人工费是按六类地区人工工日单价考虑的,每工日单价为21元/工日,但根据有关规定,变电安装工程的人工工日单价核定为22元/工日,因此,需在定额工日单价的基础上乘以1.047系数调整到位;对于六类以上地区工资定额工日单价22元/工日减去工资性补贴按表6.1.1中规定的系数调整计算确定当地人工单价;人工费调整系数的计算公式如下其中:当地取定人工单价的计算标准按照当地电力建设定额站的有关规定执行;工资性补贴中的物价补贴、煤与燃气补贴在定额中已按每工日1.91元计列,各省自治区、直辖市规定的物价补贴超出部分,按定额人工用量乘以工日补贴差后,作为价差列入安装工程费中;定额内材机费用调整指定额内计价材料与机械费用的地区和年度调整;调整方式和调整系数按各省自治区、直辖市电力建设定额站有关规定执行;2装置性材料费装置性材料费=∑图纸列示装材工程量×装材预算价格这里所说的装材预算价格指由各省自治区、直辖市电力建设定额站颁布的概预算编制年的预算价格,当所使用的价格水平年度与概预算编制年度不一致时,应进行年度价格水平调整;现行的装材预算价格已包括材料的包装、运输、装卸、采购、保管、保险保价以及运输损耗等各项费用;2.其他直接费其他直接费=冬雨季施工增加费+施工工具用具使用费+特殊地区施工增加费;其中各项费用的计算方法如下:1冬雨季施工增加费:本项费用按照工程所在地区的不同自然和气候条件计取,地区分类情况见表6-1-2;冬雨季施工增加费=基本直接费中的人工费×费率见表6-2-4表2施工工具用具使用费施工工具用具使用费=基本直接费中的人工费×8.34%3特殊地区施工增加费 .计算标准:按工程所在地省自治区、直辖市主管部门规定的方法与计算标准计算,无规定者不计列此项费用;3.现场经费现场经费=临时设施费+现场管理费各项费用的计算方法如下:1临时设施费临时设施费=基本直接费×费率见表6-2.52现场管理费现场管理费=基本直接费中的人工费×39.75%;二间接费间接费=企业管理费+财务费用+施工机构转移费其中各项费用的计算方法如下:1.企业管理费企业管理费=企业基本管理费+职工基本养老保险和失业保险费+工会经费、教育经费和住房公积金各项费用的计算方法如下:1企业基本管理费企业基本管理费:基本直接费中的人工费×35.54%2职工基本养老保险和失业保险费职工基本养老保险和失业保险费=各单位工程工资总额×当地劳保费率其中:各单位工程工资总额=基本直接费中的人工费×1.97当地劳保费率是指工程所在省自治区、直辖市社会保障机构颁布的以工资总额为基数计取的基本养老保险、失业保险费率之和;3工会经费、教育经费和住房公积金工会经费、教育经费和住房公积金=基本直接费中的人工费×14.9%;2.财务费用财务费用=基本直接费×1.0%;3.施工机构转移费施工机构转移费=基本直接费中的人工费×费率见表6-2-6表三利润利润=直接工程费+间接费×7%;四税金税金=直接工程费+间接费+利润×税率税率按工程所在地税务部门的规定计算;三、设备购i费的计算方法设备购置费=设备原价+设备运杂费各项费用的计算方法如下:一设备原价设备原价按合同价或设备信息价计列;设备原价是指不包括运杂费的产地采购价二设备运杂费根据火电、送变电工程建设预算费用构成及计算标准2002年版的规定,设备运杂费的计算标准如下:1.主变压器运杂费的计算方法主变压器运杂费=铁路、水路运杂费+公路运杂费=主变压器原价×铁路、水路运杂费率+公路运杂费率其中:1铁路、水路运杂费率的取定原则:运距在1OOkm及以内,费率为1.5%;超过100km 时,每增加100km,费率增加0.25%,不足1OOkm者,按1OOkm计算;2公路运杂费费率的取定原则:运距在50km及以内,费率为1.06%;运距超过50km时,每增加50km,费率增加O.5%,不足50km者按50km计算;若铁路专用线、专用码头直达现场,则公路段运杂费按0.5%计算;注:以上费率中均不包括因运输超限设备而发生的桥涵加固、信号灯改移等铁路、公路改造而发生的措施费用;2.其他设备运杂费的计算方法其他设备运杂费=铁路、水路运杂费+公路运杂费=其他设备原价×铁路、水路运杂费率+公路运杂费率其中:1铁路、水路运杂费率按表6-2-7中的费率取定;2公路运杂费率的取定原则与主变压器公路运杂费率的取定方法相同;四、其他费用的计算方法其他费用=建设场地征用及清理费+项目建设管理费+项目建设技术服务费+生产准备费+基本预备费+其他各项费用的计算方法如下: 一建设场地征用及清理费建设场地征用及清理费=建设场地征用费+旧有设施迁移补偿费+余物拆除清理费1.建设场地征用费建设场地征用费按批准的土地征用数量及工程所在地省级政府主管部门规定的标准计算;2.旧有设施迁移补偿费按各省自治区、直辖市规定的补偿标准计算;3.余物拆除清理费计算标准按表6-2-8规定的方法计算;注a.新建造价按当地现行综合造价;b.费率中不包括运距超过5km以上部分的渣土运杂费;c.安装直接工程费中不包括未计价材料;二项目建设管理费项目建设管理费=建设项目法人管理费+前期工程费+设备成套服务费+备品备件购置费+工程保险费1.建设项目法人管理费建设项目法人管理费=建设项目法人基本管理费+标书编制费1建设项目法人基本管理费建设项目法人基本管理费=建筑工程费+安装工程费×费率见表6-2-9 表2标书编制费标书编制费=建筑工程费+安装工程费+设备购置费×费率见表6.2.10 表率%2.前期工程费按勘察设计费的12%计列;电力建设标准化施工标准、勘察设计标准编制管理费按勘察设计费的1.5%计列;3.设备成套服务费设备成套服务费=设备购置费×0.5%;4.备品备件购置费备品备件购置费=设备购置费×费率见表6-2-115.工程保险费1成套进口设备项目,根据工程项目具体情况计列;2国产设备保险费由基本预备费支付,不再单独计列;三建设项目技术服务费建设项目技术服务费=研究试验费+勘察设计费+设计文件评审费+工程监理费+设备监造费1.研究试验费根据工程项目及有关单位提出的项目和费用计列;2.勘察设计费按照国家计委计价格200210号文颁布的工程勘察设计收费管理规定执行;3.设计文件评审费1初步设计评审费,按设计费的2.2%计列;2施工图文件审查费,按设计费的1.5~2.0%计列;4.工程监理费工程监理费=建筑工程费+安装工程费×费率见表6-2-12注1.采用国产设备按本办法执行;成套进口设备项目,按本标准乘1.1系数;2.35kV变电所监理费按每站 2~10万元列计,箱式变压器按每站0.5~2万元计列;5.设备监造费设备监造费=全部设备购置费合计×费率’见表6-2-13四生产准备费生产准备费=管理车辆购置费+工器具、办公、生产及生活家具购置费+生产职工培训及提前进厂费+整套启动试运费及分系统调试费1.管理车辆购置费管理车辆购置费=设备购置费×费率见表6-2-142. 工器具、办公、生产及生活家具购置费工器具、办公、生产及生活家具购置费=建筑工程费+安装工程费×费率见表6-2-15 表3.生产职工培训及提前进厂费生产职工培训及提前进厂费=建筑工程费+安装工程费×费率见表6-1-16表4.整套启动试运费及分系统调试费1整套启动试运费:整套启动试运费=整套启动调试费+安装单位参加整套启动试运费1整套启动调试费按照电力建设工程预算定额第六册调试中电联技经200248号文执行;2安装单位参加整套启动试运费=安装工程费×费率见表6—2一17;表6-22分系统调试费:按照电力建设工程预算定额第六册调试中电联技经200248号文执行;五其他其他项目包括施工安全措施补助费、工程质量监督检测费、预算定额编制管理费、劳动定额测定费;1.施工安全措施补助费根据变电站电压等级按表6.2.18中规定的费用计列;2.工程质量监督检测费工程质量监督检测费=建筑工程费+安装工程费×0.15%3.预算定额编制管理费、劳动定额测定费计算标准:按建筑工程费+安装工程费之和的0.12%计算六基本预备费基本预备费=建筑工程费+安装工程费+设备购置费+其他费用不含基本预备费×费率见表6.2-19五、动态费用的计算方法动态费用=价差预备费+建设期贷款利息各项费用的计算方法如下:1.价差预备费式中 e—造价指数;n1—编制年与开工年的时间间隔;i—从开工年开始的第i年;n2—开工年与竣工年的时间间隔;Fi——第i年现金流;造价指数依据国务院综合管理部门及电力行业主管部门颁布的有关规定计算;2.建设期贷款利息计算方法:建设期贷款利息=年初借款本息累计+本年贷款/2×年实际利率变电工程各年贷款额均以逐年信贷资金使用计划各年现金流为依据;第三节送电线路工程建设预算费用的计算方法送电线路工程建设预算费用总造价按照费用性质划分,分为线路本体工程费用、辅助设施工程费用和其他费用三部分,其中线路本体工程费用和辅助设施工程费用统称为安装工程费;送电线路工程建设预算费用的汇总计算使用表一乙“送电工程总概预算表”,表格形式及需填写的内容如下:表一乙送电工程总概预算表一、送电线路工程的项目划分一送电线路本体工程项目划分项目划分及主要内容组成见表6-3-1;二辅助设施工程项目划分项目划分及主要内容组成见表6-3-2;三其他费用的项目划分其他费用的内容构成见表6-3-3;二、安装I程费的计算方法与计算标准一计算方法安装工程费的计算包括本体工程各项费用的计算和辅助设施工程费用的计算,原则上以单位工程为对象进行费用的计算和汇总,从计算过程上分为工程量的计算、定额的套用、装置性材料的上价和取费四个阶段;1.工程量的计算根据2002年版电力工业基本建设预算管理制度及规定和电力建设工程预算定额第四册送电线路工程工程量计算规则的要求,送电线路工程工程量的计算主要是按照2002年版电力工业基本建设预算管理制度及规定附表一~附表六的要求,分别对地形增加系数、材料量、土石方量、运输重量和杆塔基数与重量的统计和计算;附表一~附表六的格式与内容如下;注1.因平地无增加系数故不计列;2.如果高山中人力运输按盘山道考试,加长了运距,其地形增加系数套用山地系数;3.13=3×8,14=4×9,…,依此类推;4.13 + 14 + 15 + 16 + 17 : 18;注8=4×6×1+7,9=5×6×1+7注 1.6+7×8=9;2.9×10=11,9×12=13或9×14=15;3.根据4、5数查表,填入6;注1.根据电力建设工程预算定额第4册送电线路工程有关规定填写;2.各单位工程合计栏务必与各单位工程附表一总重小数一致;3.拉线避雷线、导线根据号大小,每盘重量的不同分栏填表,其包装系数按有关规定计算;4.“运输重量”数填入附表五;2.定额的套用及装材的上价编制送电线路工程的概预算,35kV及以上电压等级的工程使用电力建设工程预算定额第四册送电线路工程,35kV以下工程使用全国统一安装工程预算定额;装材价格使用各网、省电力建设定额站颁布最近年度的电力建设装置性材料预算价格;在套用定额和使用材料预算价格时,一定要注意定额基价和材料价格水平与概预算编制年价格水平的一致,当不一致时,应根据各网、省电力建设定额站所颁布的定额内人工、材机以及材料预算价格的调整系数进行调整;送电线路概预算费用的计算、调整和汇总一般使用表三丙“送电线路单位工程概预算表”,表三丙的格式如下:3.取费取费的计算包括基本直接费中有关费用价格水平的调整和其他直接费、现场经费、间接费、利润和税金的计算;一般以单位工程为对象进行计算和汇总,计算过程在表二乙中进行,表二乙的格式和内容如下:二计算标准安装工程费=直接工程费+间接费+利润+税金;根据电力建设工程预算定额第四册送电线路工程和火电、送变电工程建设预算费用构成及计算标准,送电线路工程安装工程费应以单位工程为对象计算,具体各项费用的计算公式和计算标准如下:1.直接工程费直接工程费=基本直接费+其他直接费+现场经费;1基本直接费:按照现行的电力建设工程预算定额第四册送电线路工程和电力工业基本建设预算管理制度及规定,基本直接费的计算分为两部分,一部分是定额直接费,包括定额安装费和装置性材料费,另一部分是定额内人工、材料、机械和装材价格的年度与地区调整增加的费用;定额直接费的计算参照电力建设工程预算定额第四册送电线路工程规定的工程量计算规则和费用计算原则执行,装置性材料费的计算执行各省自治区、直辖市电力建设定额站颁布的电力工程装置性材料预算价格,定额内人工、材料和机械费用的调整,执行工程所在地省自治区、直辖市电力建设定额站颁布的调整系数;2其他直接费其他直接费=冬雨季施工增加费+施工工具用具使用费+特殊地区施工增加费各项费用的计算标准如下:1冬雨季施工增加费:本项费用按照工程所在地区的不同自然和气候条件计取,地区分类情况见表6-1-2;冬雨季施工增加费=基本直接费中的人工费×费率见表6-3-42施工工具用具使用费施工工具用具使用费=基本直接费中的人工费×费率见表6-3-53特殊地区施工增加费计算标准:按工程所在地省自治区、直辖市主管部门规定的方法与计算标准计算,无规定者不计列此项费用;3现场经费现场经费=临时设施费+现场管理费各项费用的计算标准如下:1临时设施费临时设施费=基本直接费×费率见表6-3-62现场管理费现场管理费=基本直接费中的人工费×费率见表6-3-72.间接费间接费=企业管理费+财务费用+施工机构转移费各项费用的计算标准如下:1企业管理费企业管理费=企业基本管理费+职工基本养老保险和失业保险费+工会经费、教育经费和住房公积金1企业基本管理费企业基本管理费=基本直接费中的人工费×费率见表6-3-82职工基本养老保险和失业保险费职工基本养老保险和失业保险费=工资总额×当地劳保费率基中:各单位工程工资总额计算公式如下:工资总额=基本直接费中的人工费×比例系数见表6-3-9注a.当地劳保费率是指按工程所在地省自治区、直辖市社会保障机构颁布的以工资总额为基数计取的基本养老保险、失业保险费率之和;b.跨省自治区、直辖市送电线路工程应分段计算或按线路长度及劳保费率加权平均计取;3工会经费、教育经费和住房公积金工会经费、教育经费和住房公积金=基本直接费中的人工费×费率见表6-3-10表2财务费用财务费用=基本直接费×1.1%3施工机构转移费施工机构转移费:基本直接费中的人工费×费率见表6-3-113.利润利润=直接工程费+间接费x 5%4.税金税金=直接工程费+间接费+利润×税率税率按工程所在地税务部门的规定计算;三、其他费用的计算方法其他费用=建设场地征用及清理费+项目建设管理费+项目建设技术服务费+生产准备费+基本预备费+其他各项费用的计算方法如下:一建设场地征用及清理费建设场地征用及清理费=建设场地征用费+旧有设施迁移补偿费+余物拆除清理费1.建设场地征用费建设场地征用费按批准的土地征用数量及工程所在地省级政府主管部门规定的标准计算;2.旧有设施迁移补偿费按各省自治区、直辖市规定的补偿标准计算;3.余物拆除清理费计算标准按表6-3-12规定的方法计算;。
2024电网工程建设预算编制与计算规定为了规范电网工程建设预算的编制和计算工作,提高资金使用效率,严格控制成本,制定了2024年电网工程建设预算编制与计算规定。
以下是该规定的主要内容:一、编制依据与范围1.编制依据:本规定依据国家有关法律法规、行业政策和规划文件进行编制。
2.编制范围:适用于国家电网公司及各地电力企业的电网工程建设预算编制与计算工作。
涉及国有资本运营项目的预算编制,应遵循有关规定。
二、预算编制原则1.基本原则:主要包括项目的公正性、科学性、规范性和合理性等。
2.综合原则:即综合利用各项数据和信息,科学合理编制预算。
3.适应性原则:根据项目具体情况,灵活调整和安排预算。
4.分级原则:根据项目的大小和复杂程度,按层次逐级预算。
5.概算与计量原则:确保概算与计量措施相一致。
三、预算编制程序1.项目立项:项目立项前,要对项目的经济、技术和社会效益进行评估,确保项目具备可行性。
2.项目需求量统计:根据项目需求,统计相关数据,涉及设备、材料、人工、运输等。
3.概算编制:根据项目需求量和相关技术参数,编制概算表,确定项目的总体造价。
4.分级预算编制:根据项目的规模和复杂程度,逐级编制预算。
5.预算审核与审批:按照各级审批程序,进行预算的审核与审批工作。
6.预算调整与控制:按照实际情况,对预算进行调整和控制,确保不超出预算限额。
四、预算计算方法1.设备采购预算计算:根据设备价格指南和市场行情,计算设备采购费用。
2.材料采购预算计算:根据市场行情和工程量清单,计算材料采购费用。
3.人工工资预算计算:根据工程量清单和劳动力市场行情,计算人工工资费用。
4.运输费用预算计算:根据运输距离和运输价格,计算运输费用。
5.其他费用预算计算:根据项目实际需要,计算其他费用,如租赁费、修理费等。
五、预算编制报告与审批1.预算编制报告:对编制的预算进行总结和说明,包括预算范围、编制依据、预算原则、预算程序等。
2.预算审批程序:按照相应程序,进行预算的审核与审批。
电力概算额专家答疑整理一、电力概算额是什么?电力概算额是指根据电力工程方案或建设项目规模、设备配套和工程预算编制标准等指标,通过概算方法计算出来的预算费用,是电力工程或建设项目投资估算的基础。
二、电力概算额的计算方法有哪些?电力概算额的计算方法有多种,以下是几种较为常见的方式:1.建筑概算法:根据建筑领域的经验,按照电力工程或建设项目规模和标准,进行综合性的估算。
2.单位工程概算法:以变压器、开关柜、电缆、电杆等单位工程的工程量清单为依据,按照指定的单位工程造价,计算电力工程或建设项目的预算费用。
3.成本分析法:根据电力工程或建设项目的投资组成部分,分别计算每一部分的实际成本,并结合相关的建设标准、市场供需等因素,综合考虑预算费用。
4.经验系数法:根据历史数据和实际经验,对电力工程或建设项目进行预测和估算,结合工程特点和技术水平等,计算出预算费用。
三、电力概算额的作用有哪些?电力概算额在电力工程或建设项目中扮演着重要的角色,主要有以下几点作用:1.作为建设项目或电力工程投资预算的重要依据,为工程施工提供基础资金支持。
2.作为管理和控制电力工程或建设项目的重要手段,为项目管理提供可靠的预算依据。
3.作为招标、采购、合同谈判和决策的必要条件,为相关方面提供准确的信息。
四、电力概算额的编制标准有哪些?电力概算额的编制标准是依据国家有关建设工程和电力工程预算编制标准制定的,主要包括以下几个方面:1.施工定额:施工定额是指建设工程或电力工程中各项工程量所需的材料、人工、机械费用等标准,是电力概算额编制的重要参考依据。
2.建设标准:建设标准是指建筑、装修、设备等方面的标准,根据建筑领域的经验和技术水平等制定的规范。
3.科技发展水平:随着科技的发展和更新换代,原有的电力工程或建设项目的预算标准和费用也需要进行更新和调整,以满足需要。
五、如何提高电力概算额编制的准确性?1.增加数据来源:电力概算额编制需要依赖大量的数据支持,只有通过多渠道、多角度的数据来源开展研究,才能确保编制的准确性。

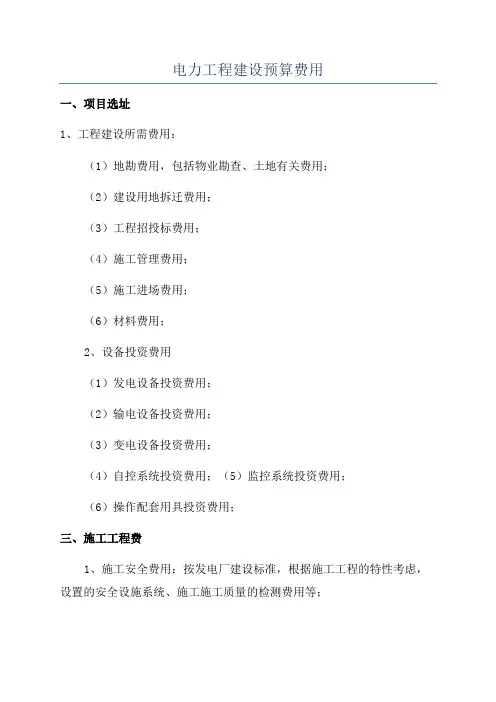

电力工程建设预算费用
一、项目选址
1、工程建设所需费用:
(1)地勘费用,包括物业勘查、土地有关费用;
(2)建设用地拆迁费用;
(3)工程招投标费用;
(4)施工管理费用;
(5)施工进场费用;
(6)材料费用;
2、设备投资费用
(1)发电设备投资费用;
(2)输电设备投资费用;
(3)变电设备投资费用;
(4)自控系统投资费用;(5)监控系统投资费用;
(6)操作配套用具投资费用;
三、施工工程费
1、施工安全费用:按发电厂建设标准,根据施工工程的特性考虑,设置的安全设施系统、施工施工质量的检测费用等;
2、现场施工费用:主要包括施工市场的费用(包括现场施工费用、土建施工费用、现场安装设备费用),物业人员的工资及福利费用;
3、施工设备费用:通常是采用租赁方式时所付用的设备费用;
4、安装调试费用:包括物质设备安装工作的费用,以及主要设备运行前运行调试的费用;
5、完工试运行费用:试运行的检测设备及外验费用;
6、技术服务费:由施工企业提供的有关技术服务;。
电力建设工程预算费用的计算方法随着经济的发展和城市化的进程,电力的需求越来越大。
因此,电力建设的需求也越来越高。
在电力建设过程中,预算费用是很重要的一环。
如何进行电力建设工程预算费用的计算,是电力建设中的一个重要的问题。
本文将详细介绍电力建设工程预算费用的计算方法,希望能对电力建设人员有所帮助。
一、建设规划在进行电力建设工程预算费用计算前,首先要进行建设规划。
建设规划包括哪些设备需要建设,需要的材料等。
建设规划的细致程度和合理性将直接影响预算费用的准确性和实用性。
二、设备和材料的清单建设规划制定完之后,需要进行设备和材料的清单制定。
设备清单包括需要购买的设备的名称、型号、规格和数量。
材料清单包括需要使用的材料的种类、规格和数量等信息。
设备和材料清单的制定需要根据项目的实际情况进行。
三、工程量清单和费用估算设备和材料清单制定完之后,需要制定工程量清单。
工程量清单列明分项工程、工程内容、工程量以及工程量单位等信息。
对于工程量清单中的每个项目,都需要进行费用估算。
费用估算需要考虑到材料、人工和设备等各个方面的费用。
此外,还需要考虑到工程的地理位置、施工环境等因素对费用的影响。
费用估算的准确性对计算预算费用极为重要。
四、成本分析成本分析包括直接成本和间接成本的分析。
直接成本是指可以直接归属于某个工程的成本,包括人工和材料等费用。
而间接成本是指不能直接归属于某个工程的费用,包括施工现场的水电气费、人工管理费用等。
需要对直接成本和间接成本进行详细的分析,才能准确地计算预算费用。
五、风险分析在电力建设过程中,可能会面临各种风险,比如设备故障、人工不足等。
因此,在计算预算费用时,需要对成本风险进行分析,并进行预留。
预留的费用应该合理,不能过多或者过少。
综上所述,电力建设工程预算费用的计算方法需要经过建设规划、设备和材料的清单制定、工程量清单和费用估算、成本分析和风险分析等步骤。
预算费用的准确性对电力建设的成功具有重要作用。
电力建设工程预算定额版章节说明及计算规则电力建设工程预算定额是电力建设工程的经济技术指标,是确定电力建设工程项目投资规模和投资额的依据。
该预算定额的制定需要明确各项工程的材料、人工、机械设备等资源消耗情况,以及工程的工作量和工作内容。
下面将对电力建设工程预算定额的章节说明和计算规则进行详细介绍。
一、章节说明:1.项目导则:包括项目名称、工程地点、规模、工程概况等基本信息。
2.工程量清单:列出电力建设工程中各项工程量,包括土方工程、混凝土结构工程、金属结构工程、电气工程、设备安装工程等。
3.材料价格表:列出电力建设工程中所需各种材料的价格,包括水泥、钢筋、电缆等。
4.人工费用表:列出电力建设工程中各项工种的工资标准和计算方法,包括土方工程人工费、电力工程人工费等。
5.机械台班费用表:列出电力建设工程中各种机械设备的使用费用,包括挖掘机、起重机等。
二、计算规则:1.预算定额的计算基于以下几个方面:-工程量:根据工程实际情况确定各项工程量。
-材料标准和价格:根据国家相关标准和市场价格确定各种材料的标准和价格。
-人工费用:根据工种和工作量确定各项工种的工资标准和计算方法。
-机械设备使用费用:根据机械设备的使用时间和工作量确定机械设备的使用费用。
2.预算定额的计算步骤:-根据工程量清单确定各项工程的工作量。
-根据工程量和材料标准,计算材料的消耗量,并根据材料价格表计算材料的费用。
-根据工种和工作量,计算人工费用。
-根据机械设备的使用时间和工作量,计算机械设备的使用费用。
-将材料费用、人工费用和机械设备使用费用相加,得到各项工程的总费用。
3.计算规则要求:-计算精确:对于每项工程和每种资源的计算都需要精确,不能出现错误。
-合理经济:计算过程中需要考虑资源的合理利用和经济性,避免资源的浪费和成本的过高。
-及时更新:定额的制定需要根据市场价格和工资标准的变化进行更新,保证预算定额的准确性。
以上是对电力建设工程预算定额版章节说明及计算规则的详细介绍。
电力工程建设预算费用构成及计算标准(2006年版)二○○六年六月目录第一章总则 (1)第二章费用构成 (1)第三章建筑安装工程费 (3)第四章设备购置费 (15)第五章其他费用 (16)第六章动态费用 (29)第七章铺底生产流动资金 (31)第八章附则 (31)第一章总则第一条为了在电力工程建设中统一发电(水电工程除外)、输变电工程建设预算费用的内容组成、费用项目划分及计算标准,合理确定工程造价,提高投资效益,维护工程建设各方的合法权益,促进电力建设事业健康发展,制定本标准。
第二条本标准根据建设部、财政部颁发的《建筑安装工程费用项目组成》(建标[2003]206号)和其他有关规定,结合电力工程的特点制定。
第三条本标准作为电力工程投资估算、初步设计概算、施工图预算和电力建设工程量清单报价的编制依据,应与电力工程投资估算指标、概算定额、预算定额和电力建设工程量清单计价规范配套使用。
第四条本标准适用于单机容量50MW~1000MW级的火力发电工程,燃气-蒸汽联合循环电站工程,35KV~750KV交流输变电程,±800KV及以下直流输电工程以及电力通信工程,核电常规岛工程按照同容量火力发电工程执行。
其他类似工程可参照使用。
本标准适用于各种投资渠道建设的上述范围的新建、扩建和改建工程,扩建工程开工日期与前一期工程最后一台机组的投产日期相距3年以上或本期建设机组等级大于前一期机组等级的工程视为新建工程。
第五条本标准是编制电力工程招标标底、投标报价和竣工结算的计算依据,同时也是调解处理工程建设经济纠纷、鉴定投标报价合理性的基础。
第六条本标准中,投资估算、初步设计概算、施工图预算、招标标底、工程量清单报价及工程结算统称为建设预算。
第七条严格杜绝通过建设预算进行乱收费。
在本标准之外确有必要增列的费用项目,必须以国家有关部门、各省(自治区、直辖市)人民政府的规定为依据,经电力行业定额管理机构确认后计列。
第二章费用构成第八条电力工程建设预算费用的构成电力工程建设预算费用由建筑工程费、安装工程费、设备购置费、其他费用和动态费用构成。
电力建设工程预算定额电力建设工程预算定额是指在电力工程建设中,根据工程的特点和规模,对工程所需的材料、设备、工人工资等各项费用进行预估和计算,以确定工程的总投资所需的资金数量的一种预算方式。
电力建设工程预算定额是电力工程建设过程中最为重要的一项工作,它直接影响到工程建设的顺利进行和完成。
本文将从预算定额的概念、内容、编制原则、编制方法等方面对电力建设工程预算定额进行详细介绍。
一、预算定额的概念预算定额是指根据电力建设工程的特点和规模,通过对工程所需的各项费用进行预估和计算,以确定工程的总投资所需的资金数量的一种预算方式。
预算定额是工程投资的重要组成部分,是电力工程建设过程中最为重要的一项工作之一。
二、预算定额的内容预算定额的内容主要包括以下几个方面:(一)施工材料费用:包括各种混凝土、钢材、管材、电缆等工程所需的各种建材和设备。
(二)施工设备费用:包括各种施工机械、起重设备和劳动设备等。
(三)劳务费用:包括工程施工现场管理人员、工程技术人员和施工工人的工资和福利费用等。
(四)工程管理费用:包括工程监理、验收等费用。
(五)税金与利润:包括工程建设过程中所要缴纳的各种税费以及工程建设公司所需要的利润。
三、预算定额的编制原则电力建设工程预算定额的编制原则应遵从以下几个方面:(一)科学合理:预算定额的编制要符合实际情况,要有科学依据,把握好工程建设所需资金的范围。
(二)统一标准:预算定额编制应遵守国家和行业的相关标准,制定完整统一的预算编制标准。
(三)严谨准确:预算定额编制应严谨准确,做到数据排列有序、数字精准、明细清晰,以便合理把握总体概况。
(四)灵活性:预算定额编制应具有一定的灵活性,可以根据实际工程的情况进行必要的变动。
四、预算定额的编制方法电力建设工程预算定额编制方法主要有以下几种:(一)基准定额法:基准定额法是以基准工程或标准件为单位,根据成本确定预算定额。
(二)面积计价法:面积计价法是以建筑面积为基础,按照各种材料、设备和人工的单价计算预算定额。
一、建筑预算费用的构成一、直接费1、直接工程费:1、人工费2、材料费3、施工机械使用费2、措施费1、冬雨季施工增加费2、夜间施工增加费3、施工工具用具使用费4、特殊地区施工增加费5、临时设施费6、施工机构迁移费7、安全文明施工费二、间接费1、规费:1、社会保险费2、住房公积金3、危险作业意外伤害保险2、企业管理费3、施工企业配合调试费三、利润四、编制基准期价差五、税金六、其他费用1、土地征用费2、施工场地租用费3、迁移补偿费4、余物清理费5、输电线路走廊施工赔偿费6、通信设施防输电线路干扰措施费二、建筑安装工程费计算规定一、建筑安装工程费建筑安装工程费=直接费+间接费+利润+编制基准期价差+税金1、直接费直接费=直接工程费+措施费其中直接工程费=人工费+材料费+施工机械使用费2、措施费措施费的内容包括:冬雨季施工增加费、夜间施工增加费、施工工具用具施工费、特殊地区施工增加费、临时设施费、施工机构转移费、安全文明施工费.1、冬雨季施工增加费冬雨季施工增加费=取费基数×费率2、夜间施工增加费夜间施工增加费=取费基数×费率3施工工具施工费施工工具使用费=取费基数×费率4、特殊地区施工增加费5、临时设施费临时设施费=直接工程费×费率6、施工机构迁移费施工机构迁移费=取费基数×费率7、安全文明施工费安全文明施工费=直接工程费×%3、间接费间接费包括:规费、企业管理费、施工企业配合调试费间接费=规费+企业管理费+施工企业配合调试费1、规费包括社会保险费、住房公积金、危险作业意外伤害保险费规费=社会保险费+住房公积金+危险作业意外伤害保险费a、社会保险费建筑工程社会保险费=直接工程费××费率安装工程社会保险费=人工费××费率架空线路社会保险费=人工费××费率电缆线路及光缆线路社会保险费=人工费××费率b、住房公积金建筑工程住房公积金=直接工程费××费率安装工程住房公积金=人工费××费率架空线路住房公积金=人工费××费率电缆线路及光缆线路住房公积金=人工费××费率c、危险作业意外伤害保险费危险作业意外伤害保险费=取费基数×费率4、企业管理费企业管理费=取费基数×费率5、施工企业配合调试费施工企业配合调试费=直接费×费率6、利润利润=直接费+间接费×利润率7、编制基准期价差根据电力行业定额管理部门规定计算8、税金税金=直接费+间接费+利润+编制基准期价差×税率。
电力工程建设预算费用的计算方法第一节火电工程建设预算费用的计算方法火电工程建设预算费用的计算方法包括建筑工程费的计算方法、安装工程费的计算方法、设备购置费的计算方法和其他费用的计算方法四部分,其中,建筑工程费使用表三乙“建筑工程概预算表”,按单位工程计算和汇总,安装工程费使用表三甲“安装工程概预算表”,同样是按单位工程计算和汇总,设备购置费的计算一般与安装工程费一同使用表三甲,按单位工程计算和汇总,其他费用使用表四“其他费用概预算表”,以整个火电工程项目为对象进行计算和汇总。
表二甲作为工程的部分汇总概预算表,一般用于建筑工程费、安装工程费、设备购置费的汇总和计算各项经济指标。
以上各项表格的格式详见《电力工业基本建设预算管理制度及规定》(2002版)的第54~57页。
一、建筑工程费的计算方法对于火电工程,建筑工程费的计算一般以单位工程为对象,对于较为复杂的单位工程,在编制预算时,也可以以分项工程为对象计算。
建筑工程费的计算公式如下:建筑工程费=直接工程费+间接费+利润+税金其中:直接工程费=基本直接费+其他直接费+现场经费间接费=企业管理费+财务费用+施工转移费。
根据2002年颁布实施的《电力工程建设概算定额》,《电力建设工程预算定额》和《火电、送变电工程建设预算费用构成及计算标准》,建筑工程费中各项费用的计算方法与计算标准如下:(一)直接工程费1.基本直接费按照现行的概预算定额和费用标准体系,基本直接费的计算包括两部分:第一部分是定额直接费;第二部分应计入基本直接费的定额人、材、机的调整部分费用(按规定应作为价差计列的除外)。
基本直接费=定额直接费+应计入基本直接费的人、材、机调整费其中:定额直接费是指根据图纸工程量直接套用概预算定额所计算出的费用。
定额人、材、机的调整费用分为应计入基本直接费的部分和价差两部分,对于哪一部分应计入基本直接费,哪一部分应计列价差,应按电力建设定额站有关规定执行。
定额人、材、机的调整方式和计算标准如下:(1)人工单价调整:定额的人工工日单价是按六类地区考虑的,按19.5元/工日计入定额基价,对于六类以上地区工资(定额人工单价19.5元/工日减去工资性补贴)按表6-1-1中规定的系数调整。
电力工程建设预算费用的计算方法第一节火电工程建设预算费用的计算方法火电工程建设预算费用的计算方法包括建筑工程费的计算方法、安装工程费的计算方法、设备购置费的计算方法和其他费用的计算方法四部分,其中,建筑工程费使用表三乙“建筑工程概预算表”,按单位工程计算和汇总,安装工程费使用表三甲“安装工程概预算表”,同样是按单位工程计算和汇总,设备购置费的计算一般与安装工程费一同使用表三甲,按单位工程计算和汇总,其他费用使用表四“其他费用概预算表”,以整个火电工程项目为对象进行计算和汇总。
表二甲作为工程的部分汇总概预算表,一般用于建筑工程费、安装工程费、设备购置费的汇总和计算各项经济指标。
以上各项表格的格式详见《电力工业基本建设预算管理制度及规定》(2002版)的第54~57页。
一、建筑工程费的计算方法对于火电工程,建筑工程费的计算一般以单位工程为对象,对于较为复杂的单位工程,在编制预算时,也可以以分项工程为对象计算。
建筑工程费的计算公式如下:建筑工程费=直接工程费+间接费+利润+税金其中:直接工程费=基本直接费+其他直接费+现场经费间接费=企业管理费+财务费用+施工机构转移费。
根据2002年颁布实施的《电力工程建设概算定额》,《电力建设工程预算定额》和《火电、送变电工程建设预算费用构成及计算标准》,建筑工程费中各项费用的计算方法与计算标准如下:(一)直接工程费1.基本直接费按照现行的概预算定额和费用标准体系,基本直接费的计算包括两部分:第一部分是定额直接费;第二部分应计入基本直接费的定额内人、材、机的调整部分费用(按规定应作为价差计列的除外)。
基本直接费=定额直接费+应计入基本直接费的人、材、机调整费其中:定额直接费是指根据图纸工程量直接套用概预算定额所计算出的费用。
定额内人、材、机的调整费用分为应计入基本直接费的部分和价差两部分,对于哪一部分应计入基本直接费,哪一部分应计列价差,应按电力建设定额站有关规定执行。
定额内人、材、机的调整方式和计算标准如下:(1)人工单价调整:定额内的人工工日单价是按六类地区考虑的,按19.5元/工日计入定额基价,对于六类以上地区工资(定额人工单价19.5元/工日减去工资性补贴)按表6-1-1中规定的系数调整。
表6-1-1 地区工资调整系数表人工费调整系数的计算公式如下:1-19.5元/工日当地取定人工单价K其中:当地取定人工单价的计算执行当地电力建设定额站的规定标准。
工资性补贴中的物价补贴、煤与燃气补贴在定额中已按每工日1.91元计列。
各省(自治区、直辖市)规定的物价补贴超出部分,按定额人工用量乘以工日补贴价差后,作为价差列入建筑工程费中。
(2)材料费、机械费调整:材料费和机械费的调整执行当地电力建设定额站的有关规定。
2.其他直接费其他直接费=冬雨季施工增加费+夜间施工增加费+施工工具用具使用费+特殊地区施工增加费其中各项费用的计算方法与计算标准如下:(1)冬雨季施工增加费:本项费用按照工程所在地区的不同自然和天气条件计取,地区分类情况见表6-1-2。
表6-1-2 地区分类表计算方法:冬雨季施工增加费=基本直接费×费率(见表6-1-3)表6-1-3 火电建筑工程冬雨季施工增加费费率(%)(2)夜间施工增加费计算方法夜间施工增加费=基本直接费×0.33%(3)施工工具用具使用费计算方法施工工具用具使用费=基本直接费×0.59%(4)特殊地区施工增加费计算标准按工程所在地省(自治区、直辖市)主管部门规定的方法与计算标准计算,无规定者不计列此项费用。
3.现场经费现场经费=临时设施费+现场管理费各项费用的计算方法如下:(1)临时设施费临时设施费:基本直接费×费率(见表6-1-4)表6-1-4 火电建筑工程临时设施费费率(%)注:本费率适用于二机二炉工程,若为一机一炉时以上系数乘以1.1,若为扩建工程时,以上系数乘以O.9。
(2)现场管理费现场管理费=基本直接费×4.34%(二)间接费1.企业管理费企业管理费=企业基本管理费+职工基本养老保险和失业保险费+工会经费、教育经费和住房公积金各项费用的计算方法如下:(1)企业基本管理费企业基本管理费=基本直接费×2.85%(2)职工基本养老保险和失业保险费职工基本养老保险和失业保险费=基本直接费×劳保费率其中:劳保费率=当地劳保费率×0.22当地劳保费率是指按工程所在省(自治区、直辖市)社会保障机构颁布的以工资总额为基数计取的基本养老保险、失业保险费率之和。
(3)工会经费、教育经费和住房公积金工会经费、教育经费和住房公积金:基本直接费×1.80%2.财务费用财务费用=基本直接费×1.2%3.施工机构转移费施工机构转移费=基本直接费×费率(见表6-1-5)表6-1-5 火电建筑工程施机构转移费费率(%)(三)利润利润的计算分热力系统和非热力系统设置不同的系数计算。
1.热力系统建筑工程利润=(直接工程费+间接费)×6.5%2.非热力系统建筑工程利润=(直接工程费+间接费)×6%(四)税金税金=(直接工程费+间接费+利润)×税率税率按工程所在地税务部门规定的税率计算。
(五)关于钢培构主厂房和灰埂工程的取费按照《火电、送变电工程建设预算费用构成及计算标准》 (2002版)第二十条的规定,钢结构主厂房(梁、柱、.支撑)和 灰坝工程取费实行综合费率,即不再单独计列其他直接费、现场经费、间接费和利润,而是按照一个综合的费率计取,综合费率中不包括税金,税金仍按照以上标准计列。
钢结构主厂房综合取费=基本直接费×10%灰坝工程综合取费=基本直接费×23%大于10000㎥的独立土石方工程,应参照灰坝工程,按综合取费计算。
二、安装工程费的计算方法火电项目安装工程费的计算一般以单位工程为对象,对于较为复杂的单位工程,在编制预算时,也可以以分项工程为对象计算。
安装工程费的计算公式如下: 安装工程费=直接工程费+间接费+利润+税金根据2002年颁布实施的《电力工程建设概算定额》、《电力建设工程预算定额》和《火电、送变电工程建设预算费用构成及计算标准》,安装工程费中各项费用的计算方法与计算标准如下:(一)直接工程费直接工程费=基本直接费+其他直接费+现场经费 1.基本直接费火电安装工程的基本直接费由安装费和装置性材料费组成,计算公式为:基本直接费=安装费+装置性材料费。
(1)安装费:根据现行定额的定额基价的计算原则,安装费包括定额安装费(定额基价)和定额内人、材、机调整费用组成。
计算公式为: 安装费=定额安装费+定额内人、材、机调整费用 其中:定额安装费=∑(图纸工程量×定额基价) 定额内人、材、机调整费用=人工费调整+材机调整现行的概预算体系中,安装工程概预算定额(包括机务、电气专业)定额内的每工日单价为21元/工日,是按六类地区人工工日单价考虑的,对于六类以上地区工资(定额人工单价21元/工日减去工资性补贴)按表6.1.1中规定的系数调整计算确定当地人工单价。
人工费调整系数的计算公式如下:1-21元/工日当地取定人工单价K其中:当地取定人工单价执行当地电力建设定额站的规定标准。
工资性补贴中的物价补贴,煤与燃气补贴在定额中已按每工日1.91元计列。
各省(自治区、直辖市)规定的物价补贴超出部分,按定额人工用量乘以工日补贴差价后,作为价差列入安装工程费中。
定额材机调整指定额内计价材料与机械费用的地区和年度调整。
调整方式和调整系数按各省(自治区、直辖市)电力建设定额站有关规定执行。
(2)装置性材料费装置性材料费=∑(图纸列示装材工程量×装材预算价格)这里所说的装材预算价格指的是概预算编制年的价格,若所使用的装材预算价格的编制年度与概预算编制年份不致时,应按当地电力建设定额站规定的系数将装材预算价格调整至概预算编制年水平后再行套用。
现行的装置性材料预算价格已经包括材料的包装、运输、装卸、采购保管、保险保价以及运输损耗等各项费用。
2.其他直接费其他直接费=冬雨季施工增加费+夜间施工增加费+施工工具用具使用费+特殊工程技术培训费(只有热力系统计列)+特殊地区施工增加费其中各项费用的计算方法如下:(1)冬雨季施工增加费:本项费用按照工程所在地区的不同自然和气候条件计取,地区分类情况见表6-1-2。
冬雨季施工增加费=基本直接费中的人工费×费率(见表6-1-6)表6-1-6 火电安装工程冬雨季施工增加费费率(%)(2)夜间施工增加费夜间施工增加费=基本直接费中的人工费×5.81%(3)施工工具用具使用费施工工具用具使用费=基本直接费中的人工费×14.1%(4)特殊工程技术培训费:本项费用只在热力系统各单位工程中计列。
特殊工程技术培训费=基本直接费中的人工费×费率(见表6-1-7)表6-1-7 特殊工程技术培训费费率(%)(5)特殊地区施工增加费计算标准:按工程所在地省(自治区、直辖市)主管部门规定的方法与计算标准计算,无规定者不计列此项费用。
3.现场经费现场经费=临时设施费+现场管理费各项费用的计算方法如下:(1)临时设施费临时设施费=基本直接费×费率(见表6-1-8)表6-1-8 火电安装工程临时设施费费率(%)注:本费率适用于二机二炉工程,若为一机一炉时以上系数乘以1.1,若为扩建工程时,以上费率乘以O.9。
(2)现场管理费现场管理费:基本直接费中的人工费×42.96%(二)间接费间接费=企业管理费+财务费用+施工机构转移费其中各项费用的计算方法如下:1.企业管理费企业管理费=企业基本管理费+职工基本养老保险和失业保险费+工会经费、教育经费和住房公积金各项费用的计算方法如下:(1)企业基本管理费企业基本管理费=基本直接费中的人工费×40.18%(2)职工基本养老保险和失业保险费职工基本养老保险和失业保险费=各单位工程工资总额×当地劳保费率其中:各单位工程工资总额=基本直接费中的人工费×1.97当地劳保费率是指按工程所在地的省(自治区、直辖市)社会保障机构颁布的以工资总额为基数计取的基本养老保险、失业保险费率之和。
(3)工会经费、教育经费和住房公积金工会经费、教育经费和住房公积金=基本直接费中的人工费×14.9%2.财务费用财务费用=基本直接费×1.0%3.施工机构转移费施工机构转移费=基本直接费中的人工费×费率(见表6-1-9)表6-1-9 火电安装工程施工机构转移费费率(%)(三)利润利润=(直接工程费+间接费)×7%(四)税金税金=(直接工程费+间接费+利润)×税率税率按工程所在地税务部门的规定计算。
