燃气管网建库流程
- 格式:doc
- 大小:1.61 MB
- 文档页数:19
燃气施工流程燃气施工是指在建筑物内进行燃气管道的安装和连接工作,是确保建筑物内燃气供应正常、安全的重要环节。
下面将详细介绍燃气施工的流程。
1. 确定施工方案。
在进行燃气施工之前,首先需要根据建筑物的结构和使用需求,制定合理的施工方案。
施工方案应包括燃气管道的走向、连接方式、安装位置等内容,确保施工过程中的安全和合理性。
2. 安全防护措施。
在进行燃气施工前,必须做好安全防护措施。
包括对施工现场进行安全检查,确保没有明火和易燃物品;施工人员必须穿戴好防护装备,如安全帽、手套、防护眼镜等;施工现场应设置明显的安全警示标识,提醒周围人员注意安全。
3. 管道安装。
根据施工方案,进行燃气管道的安装工作。
首先要对管道进行测量和切割,确保长度和尺寸符合要求;然后进行管道的连接和固定,使用专用的连接件和支架,确保管道连接牢固、不漏气;最后进行管道的试压,确保管道的密封性和安全性。
4. 阀门和附件安装。
在燃气管道安装完成后,需要安装阀门和其他附件。
阀门的安装位置应根据需要进行合理设置,以便对燃气管道进行控制和调节;其他附件如压力表、过滤器等也需要按照要求进行安装。
5. 安全检查和验收。
燃气施工完成后,需要进行安全检查和验收。
检查包括对管道连接处进行泄漏检测,确保没有漏气现象;对阀门和附件进行功能测试,确保正常使用;验收包括对施工质量进行检查,确保符合相关标准和要求。
6. 完善施工记录。
在燃气施工完成后,需要对整个施工过程进行记录。
包括施工方案、安全防护措施、管道安装、阀门和附件安装、安全检查和验收等内容,以便今后的维护和管理。
总结。
燃气施工是一项复杂而又重要的工作,需要严格按照相关标准和要求进行操作。
只有在施工过程中严格遵守规定,确保安全和质量,才能保证建筑物内燃气供应的正常和安全。
第1篇一、前期准备1. 工程规划:根据国家相关政策和当地规划,确定燃气工程的规模、位置、输配方案等。
2. 设计审查:由专业设计院进行燃气工程设计,并经过相关部门的审查批准。
3. 招标投标:按照招标程序,选择合适的施工单位,签订施工合同。
4. 施工许可:取得相关部门的施工许可证,确保工程合法合规。
二、施工阶段1. 施工准备:施工单位根据设计图纸,对施工现场进行平整、排水、供电等基础工作。
2. 沟槽开挖:按照设计要求,开挖燃气管道沟槽,确保沟槽深度、宽度符合规范。
3. 管道敷设:根据管道类型和设计要求,采用合适的敷设方式,如直埋、架空、隧道等。
4. 管道连接:管道连接采用焊接、法兰连接等方式,确保管道连接质量。
5. 设备安装:安装调压器、阀门、补偿器等设备,确保设备安装牢固、运行正常。
6. 系统调试:对燃气管道系统进行调试,包括压力测试、泄漏检测等,确保系统运行稳定。
7. 验收检测:按照国家相关标准和规范,对燃气工程进行验收检测,包括管道、设备、系统等。
三、后期工作1. 工程验收:由相关部门对燃气工程进行验收,确保工程符合设计要求和质量标准。
2. 质量保修:施工单位对燃气工程进行质量保修,确保工程在使用过程中无质量问题。
3. 运维管理:燃气工程投入运行后,由专业运维人员进行日常管理和维护,确保燃气供应安全、稳定。
4. 应急处理:制定燃气工程应急预案,应对突发事件,确保人民群众生命财产安全。
四、注意事项1. 严格按照国家相关法律法规和标准规范进行施工,确保工程质量和安全。
2. 加强施工现场管理,确保施工环境整洁、安全。
3. 严格控制施工进度,确保工程按期完成。
4. 加强与相关部门的沟通协调,确保工程顺利推进。
5. 做好工程资料整理和归档工作,为工程后续运维提供依据。
总之,燃气工程施工流程涉及多个环节,需要施工单位、设计单位、监理单位等多方共同努力,确保工程质量和安全,为人民群众提供优质的燃气服务。
第2篇一、前期准备1. 工程立项:根据当地城镇建设规划和能源需求,确定燃气工程项目,编制可行性研究报告。

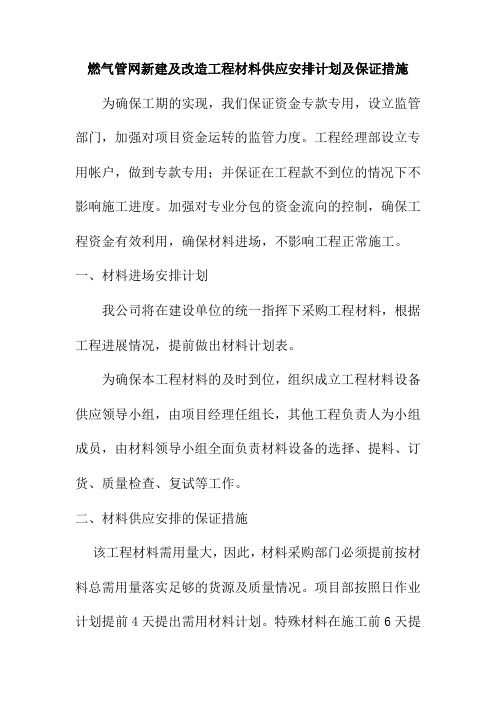

燃气管网新建及改造工程材料供应安排计划及保证措施为确保工期的实现,我们保证资金专款专用,设立监管部门,加强对项目资金运转的监管力度。
工程经理部设立专用帐户,做到专款专用;并保证在工程款不到位的情况下不影响施工进度。
加强对专业分包的资金流向的控制,确保工程资金有效利用,确保材料进场,不影响工程正常施工。
一、材料进场安排计划
我公司将在建设单位的统一指挥下采购工程材料,根据工程进展情况,提前做出材料计划表。
为确保本工程材料的及时到位,组织成立工程材料设备供应领导小组,由项目经理任组长,其他工程负责人为小组成员,由材料领导小组全面负责材料设备的选择、提料、订货、质量检查、复试等工作。
二、材料供应安排的保证措施
该工程材料需用量大,因此,材料采购部门必须提前按材料总需用量落实足够的货源及质量情况。
项目部按照日作业计划提前4天提出需用材料计划。
特殊材料在施工前6天提
出材料计划。
材料供应部门按计划组织供应。
做到保质、保量,及时供应到现场。
材料、机具设备开工前进场并报验:
⑴管材,该工程所用管材应符合国家现行有关标准,均应作性能检验或试验;
⑵焊接材料应有出厂合格证,并与母材相匹配;
⑶防腐材料应有出厂合格证及检测报告。

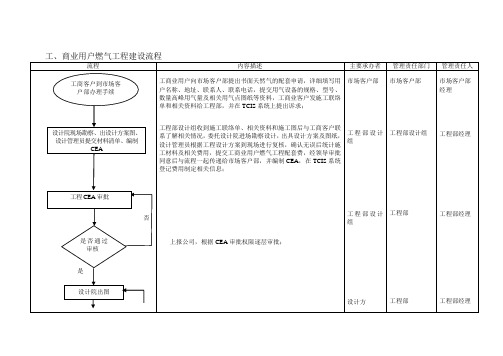

燃气工程项目的一般建设程序文件编号:TG/ENG/A013/08版本: 1日期:2008年4月港华集团工程部燃气工程项目建设程序概述一、 工程项目建设程序工程项目建设程序是指工程项目从设想、选择、评估、决策、设计、施工到竣工验收、投入生产或交付使用的整个建设过程中,各项工作必须遵循的先后工作次序。
它一般要经过投资决策和建设实施两个发展时期.这两个发展时期又可分为若干个阶段,它们之间存在着严格的先后次序,可以进行合理的交叉,但不能任意颠倒次序。
燃气工程项目的建设程序包括:特别说明:1、主要燃气场站和高压管线等重大建设项目,法规还要求前期请专业单位做好《安全评估报告》、《环境评估报告》、《消防审核意见》、场站土地还要取得土地管理部门《土地规划选址意见书》;以及工程竣工后相关安评、环评、消防、建设选址、及建设用地规划许可证等项目需进行后评估,核查和核实各项工作。
2、中小型燃气工程项目,包括市政中压管网和小区庭院管网等,一般前期工程可简化,各司应了解清楚当地政府主管部门要求及有关法规,做好前期申报工作,通常要求应执行框图中涂色的程序。
3、应严格执行招标程序,做好资格预选工作,保证公平竞争。
设计单位和承建商应根据工程规模,选择符合资质的队伍,其资质除应符合建设部的要求外,尚应具有质量技术监督局颁发的资格证书(详见附件1、2)。
4、压力管道和压力容器要报当地质量技术监督局参与监检。
5、外部有资质单位审计重大项目决算:一般指除主材费之外的工程费用达到一定金额的重大项目,根据集团指引和董事会决定安排外部审计。
6、应做好设计会审工作,严格控制设计变更;认真编制招标文件,明确施工合同责任和控制条款;严格执行施工签证控制制度,做好工程成本控制工作。
二、工程项目竣工资料1、工程项目竣工资料应按项目汇编好集中归档,《项目竣工资料汇编》应包括:以上流程所有报建审批证明文件;会议记录或纪要;设计和施工监理合同、主材和设备供应合同、型号材质清单;设计变更签证、施工签证、材质证明、试验报告、监检报告、监理报告、验收报告、与实际相符的竣工图纸、验收报告,以及经审核的材料清单、工程量清单和决算书等.其中,招标和中标文件作为公司商业机密文件,应注明机密性,严格做好收发、登记及单独归档.2、燃气工程项目建设各阶段资料内容及审批:附件1 压力管道适用范围一、具备下列条件之一的管道及其附属设施属监检范围:1、输送GB5044《职业性接触毒物危害程度分级》中规定的毒性程度为极度危害介质的管道;2、输送GB50160《石油化工企业设计防火规范》及GBJ16《建筑设计防火规范》中规定的火灾危险性为甲、乙类介质的管道;3、最高工作压力大于等于0。
燃气管道工程工作流程

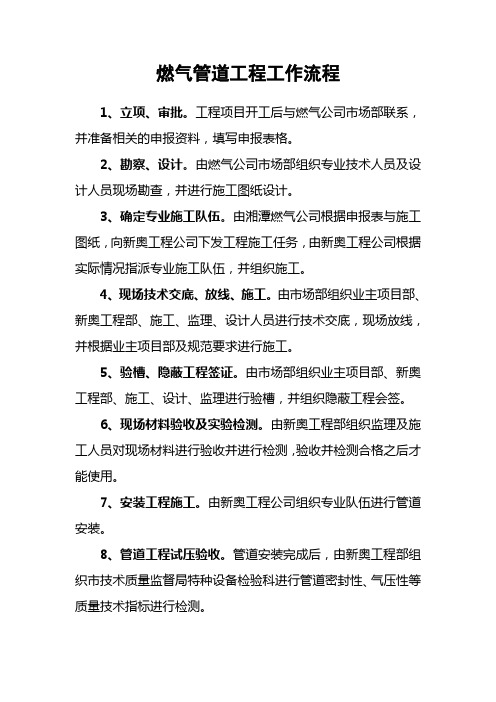

1、立项、审批。
工程项目开工后与燃气公司市场部联系,并准备相关的申报资料,填写申报表格。
2、勘察、设计。
由燃气公司市场部组织专业技术人员及设计人员现场勘查,并进行施工图纸设计。
3、确定专业施工队伍。
由湘潭燃气公司根据申报表与施工图纸,向新奥工程公司下发工程施工任务,由新奥工程公司根据实际情况指派专业施工队伍,并组织施工。
4、现场技术交底、放线、施工。
由市场部组织业主项目部、新奥工程部、施工、监理、设计人员进行技术交底,现场放线,并根据业主项目部及规范要求进行施工。
5、验槽、隐蔽工程签证。
由市场部组织业主项目部、新奥工程部、施工、设计、监理进行验槽,并组织隐蔽工程会签。
6、现场材料验收及实验检测。
由新奥工程部组织监理及施工人员对现场材料进行验收并进行检测,验收并检测合格之后才能使用。
7、安装工程施工。
由新奥工程公司组织专业队伍进行管道安装。
8、管道工程试压验收。
管道安装完成后,由新奥工程部组织市技术质量监督局特种设备检验科进行管道密封性、气压性等质量技术指标进行检测。
9、管道回填、放置示踪线与警示带及原貌恢复工作。
管道检测合格之后,由新奥工程公司组织队伍进行管道回填,分层压实,并放置示踪线与警示线,按照业主项目部的要求恢复原貌。
10、竣工验收并移交资料。
工程完工后由新奥工程部组织业主项目部、市场部、施工、监理、设计等相关人员对已完工程进行验收,完善相关手续,并移交竣工资料。
第1篇一、工程准备阶段1. 项目立项:根据小区居民的需求和规划要求,提交项目立项申请,经过相关部门审批后,正式立项。
2. 设计方案:根据立项文件,委托具有相应资质的设计单位进行小区燃气工程设计,确保设计方案的合理性和可行性。
3. 招标投标:按照相关规定,组织招标投标工作,选择具有资质和经验的施工单位。
4. 施工图纸及技术资料:施工单位根据设计图纸和技术要求,编制详细的施工组织设计和施工方案。
5. 施工现场准备:确定施工现场,做好施工区域的围挡、警示标志、临时设施等准备工作。
二、施工准备阶段1. 施工组织:明确施工项目经理、技术负责人、质量负责人等人员,成立项目组。
2. 材料设备:根据施工方案,采购符合质量标准的燃气管道、阀门、法兰、弯头等材料设备。
3. 施工人员:组织施工队伍,对施工人员进行技术培训和安全教育,确保施工人员具备相应的技能和安全意识。
4. 施工现场:做好施工现场的排水、供电、通讯等基础设施,确保施工顺利进行。
三、施工实施阶段1. 管道敷设:按照设计图纸,进行燃气管道的敷设工作。
包括挖掘沟槽、管道铺设、回填等环节。
2. 管道连接:对管道进行连接,包括焊接、法兰连接等,确保管道连接牢固、密封良好。
3. 设备安装:安装燃气表、阀门、调压器等设备,并进行调试。
4. 检测与验收:对施工过程中的关键环节进行检测,确保符合设计要求和规范标准。
包括管道压力、流量、泄漏检测等。
5. 系统调试:完成管道连接和设备安装后,进行系统调试,确保燃气供应稳定、安全。
四、施工验收阶段1. 施工单位提交施工验收申请,并提供相关施工资料。
2. 工程监理单位对施工质量进行验收,包括管道敷设、设备安装、检测与调试等环节。
3. 相关部门对燃气工程进行验收,包括燃气管道、设备、系统等。
4. 验收合格后,办理燃气工程竣工验收手续,交付使用。
五、后期维护阶段1. 施工单位对燃气工程进行保修,确保工程质量。
2. 建立燃气工程维护档案,定期进行巡检和维护。
第1篇一、前期准备1. 工程立项:根据国家和地方政策,确定燃气工程的项目立项,明确工程性质、规模、投资等。
2. 设计方案:由专业设计单位进行燃气工程设计,包括气源、输配、储配、管网等环节。
3. 报批审批:将设计方案报送给相关政府部门审批,确保工程符合国家和地方政策要求。
4. 施工图纸:审批通过后,由设计单位提供完整的施工图纸。
二、现场勘查1. 施工单位根据施工图纸,对施工现场进行实地勘查,了解地形、地质、环境等情况。
2. 对施工场地进行测量,确定施工范围、标高、坐标等。
3. 检查地下管线、设施等,确保施工安全。
三、施工准备1. 施工单位组织人员、设备、材料等进场,进行施工前的准备工作。
2. 建立施工组织机构,明确各部门职责。
3. 制定施工方案,包括施工顺序、进度、质量、安全等。
4. 对施工人员进行技术交底和安全教育。
四、施工过程1. 土方工程:按照设计要求,进行土方开挖、回填、平整等。
2. 管道安装:根据设计图纸,安装燃气管道,包括埋地管道、架空管道、室内管道等。
3. 设备安装:安装燃气表、阀门、调压器等设备。
4. 焊接施工:对管道、设备等进行焊接,确保焊接质量。
5. 防腐保温:对管道、设备等进行防腐、保温处理。
6. 系统调试:对燃气系统进行调试,确保各项参数符合要求。
五、竣工验收1. 施工单位完成施工任务后,向监理单位提交竣工验收申请。
2. 监理单位组织验收,对工程质量、安全、环保等方面进行评估。
3. 验收合格后,办理工程移交手续。
4. 施工单位对工程进行保修,确保工程质量。
六、后期维护1. 施工单位对燃气工程进行定期检查、维护,确保系统安全、稳定运行。
2. 及时处理用户报修,解决燃气设施故障。
3. 加强与用户的沟通,提高用户满意度。
总之,燃气工程施工是一个系统工程,涉及多个环节和步骤。
施工单位要严格按照国家和地方政策、规范要求,确保工程质量、安全、环保,为用户提供优质、安全的燃气服务。
第2篇一、施工准备1. 确定工程范围:根据燃气供应区域,确定施工范围,包括新建、改造、扩建等。
燃气管网建库流程一:建立底图库<1> 编辑AUTOCAD到MAPGIS的点,线,图层,颜色对照表:系统库设置为SUVSLIB,在MAPGIS里打开数字测图模块,新建测量工程——地类编码或在“工具”菜单下打开“地物编码表”。
MAPGIS的代码要在它里面查找。
或者用工具菜单里的完整的符号库来查找相关的符号,比较直观。
AUTOCAD的代码要在AUTOCAD里面查看,具体是右键点击一下要查看的对象,在右键菜单有个“对象特性”,弹出菜单如下两图请参考使用查询块的名字也可以再AUTOCAD里面的工具菜单下的设计中心,打开设计中心,选择打开的图形中的块,就可以看到当前打开的图形中的所有的块的名字和图形。
查询线型时可以用AUTOCAD里格式菜单下的线型来查看线型名字和图形。
线型列是这个线型的名字,外观列式线型的图形,说明列是说明这个线型的用途。
对照表的编辑线对照表(arc_map.lin)前面一列是AUTOCAD里的线形,后面一列是MAPGIS里的线形,两列之间用空格格开(一定要用空格,不能用TAB),末尾用回车换行(一定要用回车)。
这里的MAPGIS线形要对照MAPGIS平台中数字测图模块中的符号箱中的线形对应。
下图为一个线形对照表。
点对照表(arc_map.pnt)与线对照表的编辑方法相似,前面一列是AUTOCAD里的块,后面一列是MAPGIS里的点形,两列之间用空格格开(一定要用空格,不能用TAB),末尾用回车换行(一定要用回车)。
这里的MAPGIS点形要对照MAPGIS平台中数字测图模块中的符号箱中的点形对应。
下图为一个点对照表。
图层对照表(cad_map.tab)前面一列是MAPGIS里的图层,后面一列是AUTOCAD里的图层,两列之间用空格格开(一定要用空格,不能用TAB),末尾用回车换行(一定要用回车)。
下图为一个图层对照表。
颜色对照表(Cad_map.clr)与图层对照表类似,前面一列是MAPGIS里的颜色号,后面一列是AUTOCAD里的颜色号,两列之间用空格格开(一定要用空格,不能用TAB),末尾用回车换行(一定要用回车)。
下图为一个颜色对照表。
<2> 建立地形图库前的图形编辑1)将AUTOCAD的DWG格式的文件转换为DXF格式如果是对单张DWG格式的图进行转换,就在AUTOCAD中将DWG文件另存为DXF。
打开要转换的DWG文件,在AUTOCAD的文件菜单里,选择另存为,文件类型选择2004DXF,保存。
如果是转换多张DWG文件,在这里MAPGIS提供了一个宏(NewExportFiles.dvb)来做批量的DWG格式转换DXF格式。
打开AUTOCAD,点击工具菜单下的“宏”里的“加载工程”,选择提供的宏,确定,选择启用宏。
然后打开宏,选择刚才加载的宏,运行。
根据弹出的对话框,选择所有要转换的文件(选择的文件数必须大于等于2),系统会自动将DWG文件转换成DXF格式。
2)DXF文件转换MAPGIS点线文件。
打开MAPGIS平台,点击系统设置,选择刚才编辑好的对照表所在的系统库SUVSLIB为系统库目录。
用图形处理下的文件转换模块进行转换。
如果是转单张的DXF图形,用输入菜单下的装入DXF,转换以后需要手动保存一下啊转换出来的点,线文件。
如果要转换多张DXF,用输入菜单下的成批转换DXF,选择需要转换的文件夹下的一个DXF 文件,MAPGIS会自动将该文件夹下的所有DXF文件转换成MAPGIS的点,线文件。
点,线的文件名继承AUTOCAD文件的文件名。
3)裁剪分幅如果转换的是分好图幅的DXF文件,则直接转到第四步骤。
如果转换的是单张的需要分幅的DXF图,就要进行图幅裁剪。
MAPGIS提供了一个裁剪工具(裁剪工具.EXE)。
利用这个裁剪工具将较大的图幅裁剪成适合建立地形图库的文件。
这个裁剪工具需要一个裁剪的图幅号标注文件,是一个点文件。
(图幅号标注文件制作见文档-裁剪工具中图幅号标注的制作)制作好图幅号标注文件以后,打开裁剪工具(裁剪工具,数据处理工具等工具都需要拷贝到MAPGIS安装目录里的program目录里才能使用)。
首先用文件菜单里的设置图幅信息,在右上角横坐标和右上角纵坐标中填写要裁剪的图幅的大小。
比如裁500*500的图,两个都填500。
这里的裁剪图幅的大小必须和制作图幅号标注文件时设置的图幅大小一致。
然后打开图幅号标注文件。
再打开要裁剪的点,线文件。
复位窗框就可以看到要裁剪的图形和裁剪框,标注等。
然后裁剪。
裁剪出的点线文件保存在设置的工作目录中。
裁剪出的点线文件中有的点线文件是空的,可以删除。
4)利用MAPGIS提供数据处理工具(数据处理.EXE),进行图元抽稀,飞点去除,文件批量压缩的工作。
打开相应的菜单,选择所有要处理的点(线)文件进行飞点去除(图元抽稀)。
最后将处理完的点,线文件作文件批量压缩。
5)利用MAPGIS提供的修改参数的工具(替换参数.exe),对点,线参数进行统改。
主要要将地形图和带状图的点,线的颜色改为黑色和调整注释字体的宽度。
打开工具,确定要统改的点或线的参数,确定。
弹出的对话框选择要统改的点,线文件所在的文件夹(可以是上一级目录,系统会自动搜索下一级的文件夹)进行统改。
<3> 建立地图库1)如果CAD图形比较规范,编辑过图层对照表。
则可以进行一个分层处理。
如果CAD图形不规范,没法编辑图层对照表。
则跳到第二步进行操作。
打开MAPGIS平台库管理下的地图库管理模块,选择文件菜单下的“按层分离数据”,根据弹出对话框打开要分离的文件,选择需要分离的文件或全部转存,选择目的文件夹,点击数据分层转存处理进行分层。
分层后自动按各层的层名建立目录保存分层后的各层类的点线文件。
2)指定工作目录到要建立地形图库的点线文件所保存的文件夹!3)新建地图库,选择等高宽的矩形分幅,设置图库数据投影参数:坐标系类型选择“大地坐标系”,椭球参数选择与原图相同的椭球参数,投影类型选择“高斯-克吕格投影”,比例尺分母为“1”,坐标单位为“米”。
其他默认设置。
起点坐标输入所要建立的图库中最左下角的图幅的左下角的坐标。
1:1000的图幅高宽为500*500米,1:500的图幅高宽为250*250米。
图幅数为所要建立的图库在X轴,Y轴方向上的最大图幅数。
注意:分幅输入参数与库数据应在同一坐标系下并且数据单位必须一致。
点击“完成”建立地图库。
4)选择图幅管理菜单下的“图库层类管理器”,在这里新建所要入库的图幅的层类。
注意要先新建各个层中的“线”层类,后建“点”层类。
不需要入库的层,如图框层等就不用新建其层类。
新建层类完毕后。
选择图幅管理菜单下的“图幅批量入库”选项,完成图幅的入库。
地图库建立好以后,可以将地形图上传到SQL数据库中。
用选项菜单下的图库维护工具里的本地图库数据上网。
上传的时候是一个层类一个层类的上传,每一个层类到数据库里保存成一个表。
因此,为了显示速度较快,可以多建立几个层类。
上传到数据库以后,本地只需要保存地图库的DBS文件,就可以使用地图库。
二:管网数据的生成燃气管网信息系统管理的数据主要是管网数据。
燃气管网数据的生成主要有三种方法。
通过外业探测得到的数据表转换成管网数据的外业探测数据库建网;通过DXF文件转换成的点线文件耦合成网文件的点线耦合建网;直接根据地形图上的管线的位置关系录入到燃气管网信息系统中的录入方法。
下面分别介绍每一种方法的步骤。
外业探测数据库建网管线外业探测数据库由两个数据库表组成,测量数据表(以下简称点表)记录测点坐标(X,Y)和地面标高;勘察数据表(以下简称线表)记录测点间的连接关系和测点的高程、埋深、类型等勘测信息。
两个表依据测点的编号建立联系。
因此,测点编号不能重号。
点表中必须有的字段是打下划线带阴影的字段(打下划线带阴影的字段只允许使用这样的字段名称)线表中必须有的字段是打下划线带阴影的字段(打下划线带阴影的字段只允许使用这样的字段名称)其它字段的设定要依据委托方对探测内容的要求而定。
注意:在线表中出现的本点号和上点号在点表中都应有相对应的记录。
“本点号”和“上点号”字段描述连线关系(管段的方向是由上点指向本点)外业探测得到的点表和线表一般记录为ACCESS的文件或者是EXCEL的文件格式,这两种文件格式都需要转换成MAPGIS的WB表的格式。
外业探测数据转WB表:1)根据规程检查外业探测数据库,如建网中必须用到的几个数据是否存在,各个数据的类型,长度等是否合乎标准等等。
如果有多个数据库文件,将其按管线种类合并成一个数据库。
2)如果是EXCEL格式的外业数据,可以用MAPGIS平台的安装目录的program 目录里的工具xlstowb.exe来把EXCEL文件转换成WB表。
转换时选中要转换的EXCEL文件,如果EXCEL文件里只有第一个表要转出,则选择第一项。
如果EXCEL文件里有多个表格都要转出,选择第二项然后点击转换。
转换得到的WB文件与EXCEL文件保存在同一个目录。
3)如果外业探测数据是ACCESS文件,用库管理下的属性库管理模块进行转换。
选择文件菜单下的“成批导入”,弹出的对话框如图在这里要配置数据源,点击图上数据源又边的“+”,出现如图的对话框选择外业数据库的文件类型,点击“配置”,如图在这里可以输入数据源名,说明等。
数据库选择要转换的数据库,这里注意:只读选项一定不能选,否则转换不能完成。
配置完成后确定回到第一幅图的状态,选择配置好的数据源,选择要转换的表文件和结果路径。
点击导入完成转换。
转换后的WB文件,每一类管线都应有一个点表和一个线表。
<2> 外业探测数据库建网:1.打开空间分析下的网络编辑模块,选择网络菜单下的外业探测数据库建网,弹出菜单,设置完毕后OK。
注意:(1)如果在外业探测时为了区分不同的管线而在探测点编号前加了前缀,请填写此前缀。
如给水管线加了“J”,那末在管点编号前缀中填“J”。
(2)如果本地区在建立系统时,地形图数据有偏移,则要求填入对应的偏移,否则管线数据将不能和地形图数据吻合。
(3)如果在外业探测时,为了探测方便,根据一定的基准角来定义东、南、西、北方向,而不采用标准地理含义上的方向,则要求填入基准角。
(4)如果需要自己根据草图连线,则选择“只读入管点数据表,不读连线数据表”。
如果需要自己连线但希望将管线属性先行读入到结点上,则选择“将连线数据表的数据并到节点,不连线”。
连完线后,可以利用“网络\将节点属性转到网线”项,把已经读入的网线的属性从节点转到网线。
如果外业探测的数据是面向内业整理的简单连线格式则选择“采用简单连线方式”,否则将系统将按方向词格式来,理解线表。
2.弹出对话框提示选择点表,线表。
3. 点、线数据选择好后,弹出对话框来设置连线数据库字段的类别。
